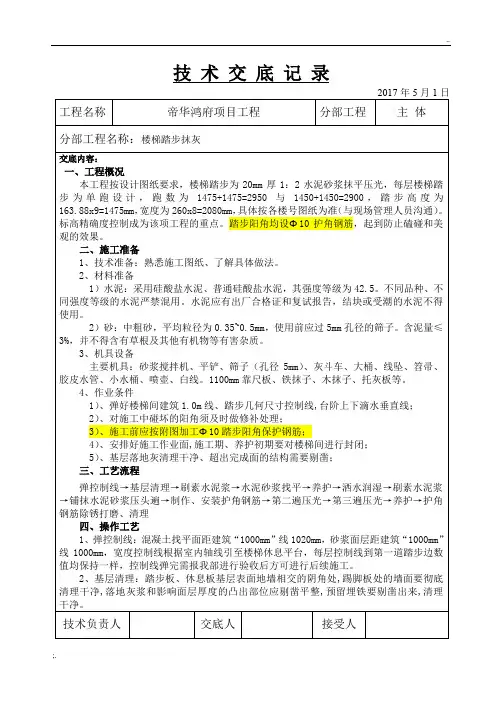

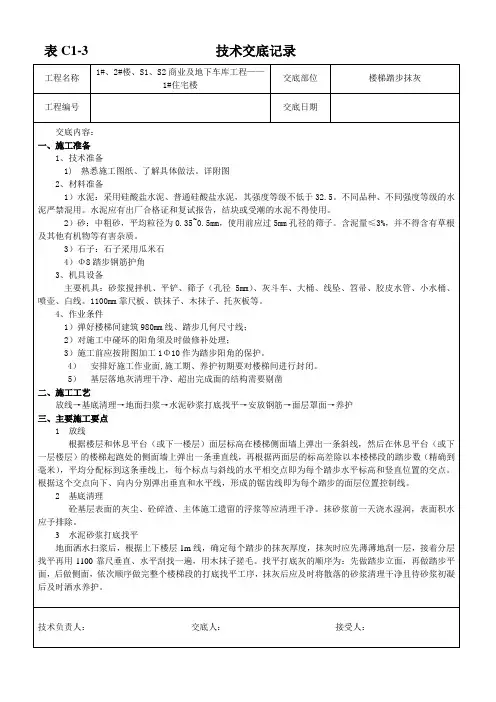

楼梯踏步抹灰技术要点复习课程
- 格式:doc
- 大小:48.00 KB
- 文档页数:6
一、判断题:1. 石灰是水硬性胶凝材料,可以用于潮湿的环境中。
B2. 抹灰是装修阶段中量最大,最主要的部分。
3. 室外抹灰工程施工,一般应自下而上进行。
B4. 钢木门窗缝隙,应用水泥砂浆一次嵌塞密实。
B5. 屋顶主要起围护作用,它一般是不承重的。
6. 建筑图纸上的标高是以米为单位。
A7 .抹灰通常有底层、中层、面层组成。
A8.107 胶要存放在铁质器皿中,这样可存放较长时间。
B9 .室外墙面抹灰分格的目的就是为了美观。
B10 .抹楼梯踏步时,阳角一定要跟斜线。
11 .装饰抹灰用的石粒,使用前必须冲洗干净。
A12 .不同品种水泥抹灰时可以混合使用。
B13 .一般来说孔隙率越大的材料,强度越高。
14 .全面质量管理是全过程的质量管理。
A15 .砂浆抹灰层在硬化后,不得受冻。
B16 .石灰和水玻璃都是属于气硬性胶凝材料。
A17 .建筑石膏在运输和贮存时应防止受潮。
18 .一般来说砂浆的抗压强度越高,粘结力越强。
A19 .抹灰的面层应在踢脚板、挂镜线等木制品安装后涂抹。
20 .抹灰工程在做好标志块后,即可进行抹灰。
B21 .水泥砂浆保水性比石灰砂浆保水性好一些。
B22 .菱苦土拌和料,不得直接在水泥砂浆地面上拌和。
A 23. PDCA 循环是一种动态循环。
A24 .不同品种、标号的水泥,可以一起堆放、使用。
B252627 A28293031.32.33.34.35.36.37..煤沥青和石油沥青可以按比例混合使用。
B.喷涂时,门窗和不喷涂部位应采取措施,防止污染。
.湿纸筋使用时,清水浸泡透与石灰膏均匀搅拌后,可作为建筑装饰中的堆塑用料。
.膨胀珍珠岩可拌制作为防水砂浆用。
B.材料的吸湿性是指材料在水中吸收水分的性质。
.地面抹水泥砂浆,为增加砂浆和易性,可掺入适量粉煤灰。
B房屋建筑图是采用正投影的方法画出的。
A产量定额和时间定额是劳动定额的基本形式。
抹灰工程冷作法就是指抹灰用的砂浆直接用冷水拌和。

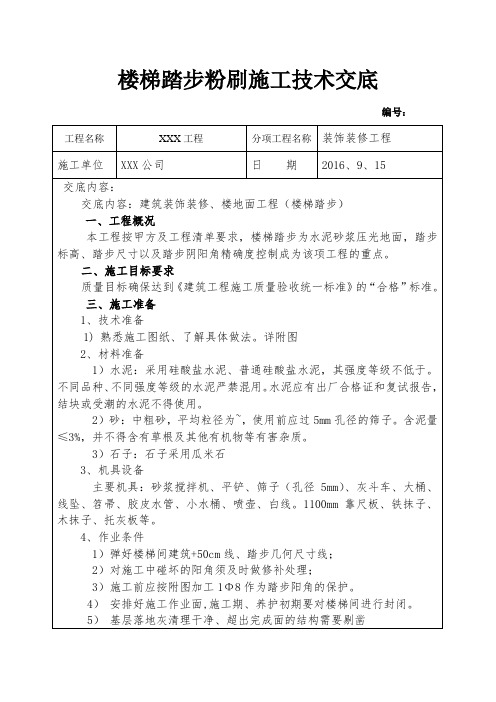

楼梯踏步粉刷施工技术交底
编号:
(七) 第二遍压光
在压平头遍之后,待水泥砂浆凝结,人踩上去有印但不下陷时,用铁抹子压第二遍。
要求不漏压,平而出光,阴阳角横平竖直。
(八) 第三遍压光
水泥砂浆终凝前进行第三遍压光,人踩上去稍有脚印,抹子抹上去不再有抹纹时,用铁抹子把第二遍压光留下的抹子纹压平、压实、压光,达到交活的程度。
压光时间应控制在终凝前完成。
(九) 抹滴水线
在踢板下侧抹滴水线,滴水线距边沿为4cm(不包含滴水线条),抹滴水线前先要对踢板抹滴水线的位置刷界面剂,然后粘贴滴水线条,采用1:2水泥砂浆粉刷,要保证滴水线条宽度一致,线条棱角要平直。
(十) 养护
踏步面层压光交活后,第二天洒水养护,养护不少于7d,养护期内不允许压重物和碰撞。
(十一) 护角钢筋除锈打磨、清理
养护期结束后,用细砂纸对护角钢筋打磨除锈,达到光洁透亮,然后将楼梯踏步清理干净。
六、质量要求
1、水泥采用硅酸盐水泥、普通硅酸盐水泥,其强度等级不应低于,不同品种、不同强度等级的水泥严禁混用;砂应为中粗砂,当采用石屑时,其粒径应为1~5mm,且含泥量不应大于3%。
2、抹灰层之间及抹灰层与集体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂纹等缺陷。
3、楼梯踏步的宽度、高度应符合设计要求。
楼层梯段相邻踏步高度差不应大于5mm,每踏步两端宽度差不应大于5mm;楼梯踏步板阴阳角必须
本表由施工单位填写,交底单位与接受交底单位各存一份。

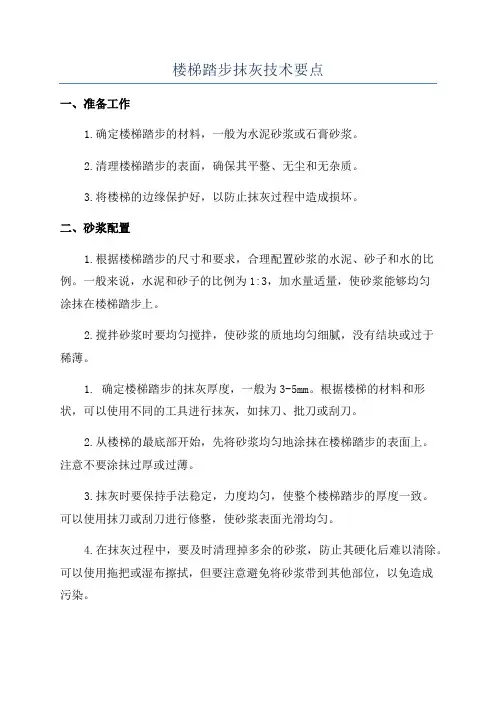

楼梯踏步抹灰技术要点一、准备工作1.确定楼梯踏步的材料,一般为水泥砂浆或石膏砂浆。
2.清理楼梯踏步的表面,确保其平整、无尘和无杂质。
3.将楼梯的边缘保护好,以防止抹灰过程中造成损坏。
二、砂浆配置1.根据楼梯踏步的尺寸和要求,合理配置砂浆的水泥、砂子和水的比例。
一般来说,水泥和砂子的比例为1:3,加水量适量,使砂浆能够均匀涂抹在楼梯踏步上。
2.搅拌砂浆时要均匀搅拌,使砂浆的质地均匀细腻,没有结块或过于稀薄。
1. 确定楼梯踏步的抹灰厚度,一般为3-5mm。
根据楼梯的材料和形状,可以使用不同的工具进行抹灰,如抹刀、批刀或刮刀。
2.从楼梯的最底部开始,先将砂浆均匀地涂抹在楼梯踏步的表面上。
注意不要涂抹过厚或过薄。
3.抹灰时要保持手法稳定,力度均匀,使整个楼梯踏步的厚度一致。
可以使用抹刀或刮刀进行修整,使砂浆表面光滑均匀。
4.在抹灰过程中,要及时清理掉多余的砂浆,防止其硬化后难以清除。
可以使用拖把或湿布擦拭,但要注意避免将砂浆带到其他部位,以免造成污染。
5.抹灰完毕后,要及时进行处理,防止其在硬化过程中出现开裂或变形。
可适当加湿或加盖保护材料。
四、养护工作1.完成抹灰后,要进行养护工作,使砂浆能够充分硬化和干燥。
通常情况下,养护时间为7-14天。
在养护期间,要注意控制楼梯踏步的温度和湿度,避免受到外力的振动或冲击。
2.在养护期间,要避免楼梯踏步受到重物压迫或踩踏,以免影响其形状和平整度。
3.养护工作完成后,可以进行最后的修整和清理工作。
如发现裂缝或不平整的部位,可用修补材料进行修复,最后要对整个楼梯踏步进行清理,确保其整体美观。
以上就是楼梯踏步抹灰技术的要点。
正确的施工和养护,能够保证楼梯踏步的平整度和美观度,延长其使用寿命,为用户提供更好的使用体验。
希望以上内容对您有所帮助。

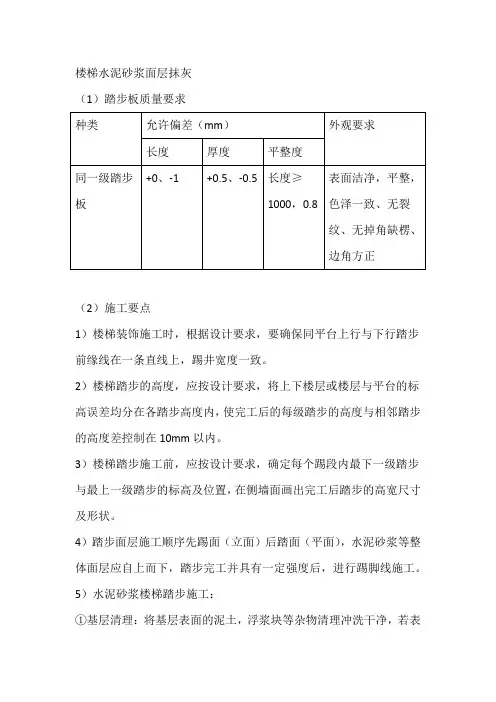

楼梯水泥砂浆面层抹灰(1)踏步板质量要求(2)施工要点1)楼梯装饰施工时,根据设计要求,要确保同平台上行与下行踏步前缘线在一条直线上,踢井宽度一致。
2)楼梯踏步的高度,应按设计要求,将上下楼层或楼层与平台的标高误差均分在各踏步高度内,使完工后的每级踏步的高度与相邻踏步的高度差控制在10mm以内。
3)楼梯踏步施工前,应按设计要求,确定每个踢段内最下一级踏步与最上一级踏步的标高及位置,在侧墙面画出完工后踏步的高宽尺寸及形状。
4)踏步面层施工顺序先踢面(立面)后踏面(平面),水泥砂浆等整体面层应自上而下,踏步完工并具有一定强度后,进行踢脚线施工。
5)水泥砂浆楼梯踏步施工:①基层清理:将基层表面的泥土,浮浆块等杂物清理冲洗干净,若表面有油污,可用5%~10%浓度的火碱溶液清洗干净。
铺设面层前1d浇水湿润,表面积水应予扫除。
②根据谈好的控制线,将调直的圆钢Φ10钢筋沿踏步长度方向每300mm焊两根Φ6固定锚筋(l=100~150mm,相互角度小于900),用1:2水泥砂浆牢固固定,Φ10钢筋上表面同踏步阳角面层相平。
固定牢靠后洒水养护24h。
③根据控制线,留出面层厚度(6~8mm),粘贴靠尺,抹找平砂浆前,基层要提前湿润,并随刷水泥砂浆随抹找平打底砂浆一遍,找平打底砂浆配合比宜为1:2.5(水泥:砂,体积比),找平打底灰的顺序为:先做踏步立面,在做踏步平面,后做侧面,依次顺序做完整个楼体段的打底找平工序,最后粘贴尺杆将梯板下滴水沿找平、打底灰抹完,并把表面压实搓毛,洒水养护,待找平打底砂浆硬化后,进行面层施工。
④抹面层水泥砂浆前,按设计要求,镶嵌防滑木条。
抹面层砂浆时要随刷水泥浆随抹水泥砂浆,水泥砂浆的配合比宜为1:2(水泥:砂,体积比)。
抹砂浆后,用刮尺杆将砂浆找平,用木抹子搓揉压实,待砂浆收水后,随即用铁抹子进行第一遍抹平演示至起浆为止,抹压的顺序为:先踏步立面,再踏步平面,后踏步侧面。
⑤楼梯面层抹完后,随即进行梯板下滴水沿抹面,粘贴尺杆抹1:2水泥砂浆面层,抹时随刷素水泥浆随抹水泥砂浆,并用截水槽处分格条取出,用溜缝抹子溜压,使缝边顺直,线条清晰。
一、二、工程概况简介本工程1、3、9、11、12、13、15#楼高层住宅楼楼梯踏步均为20厚抹灰1:3水泥砂浆,平层高处休息平台使用C20细石混凝土压光面。
2、4、14#楼三栋多层楼楼梯均不抹灰,楼梯踏步宽度、高度、梯段宽度等详见设计蓝图,踏步阳角设成品钢护角,踏步平面设金刚砂防滑条,具体详见后附图集05J8/82/1。
本交底只适用于本工程12#楼。
三、四、施工准备1、主要材料:1)、混凝土采用商品C20细石混凝土;2)、1:3水泥商品砂浆;3)、成品钢护角、金刚砂;2、主要机具1)、手推车、平铁锹、木刮杠、木抹子、铁抹子、角抹子、喷壶、小水桶、扫帚、钢丝刷、锤子、粉线包、水平尺等3、作业条件:1)、将基层清理干净,表面灰浆要铲掉、扫净必须保证基层清理干净;2)、楼梯间墙体抹灰已施工完成;3)、楼梯间+1000mm标高线、中间休息平台+1000mm标高线已弹好,并和楼梯间外合用前室标高相对应;楼梯踏步位置线、标高线等已放线完毕。
4)、依据楼梯踏步位置线、标高线将超出完成面的结构需要剔凿清理剔凿完毕;五、六、工艺流程1、2、工艺流程:弹控制线→基层清理→刷素水泥浆→休息平台细石砼找平→养护→洒水润湿→刷素水泥浆→铺抹水泥砂浆压头遍→制作、安装护角钢筋→第二遍压光→第三遍压光→养护七、八、施工工艺1、2、测量放线:依据设计蓝图和室内建筑标高1米线测量出楼梯踏步位置线、标高线等;2、基层清理:先将基层表面的混凝土碎渣、积灰、浮浆、油污及杂物清理干净。
明显凹陷处,应清扫干净后,刷素水泥浆一道(内掺水泥重量10%的108胶)后,用干拌砂浆分层抹至标准线;3、4、刷素水泥浆:在清扫湿润后的基层表面,刷一遍水灰比为0.5左右的素水泥浆,并掺水重20%的建筑胶,要随刷随铺细石砼、水泥砂浆,防止出现风干现象;5、6、细石砼找平:平层间的休息平台先使用30厚细石混凝土进行找平,细石混凝土强度等级标号为C20,找平层表面要求拉毛,然后使用20厚1:3水泥砂浆抹面压光,层间休息平台压光成活面上平标高为建筑标高1米线下反1030mm;层间休息平台与前室防火门处在施工时以休息平台向门内进50mm(墙体外侧),待防火门安装完毕后再进行修补完活;7、8、养护:平层间的休息平台细石找平层完成后,需进行养护,养护期间要求对楼道进行封闭,不允许上人、上重物;9、10、洒水湿润:提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面阴湿;洒水时要实量严禁将水撒在石膏墙面上;11、12、刷素水泥浆:在清扫湿润后的找平层表面,刷一遍水灰比为0.5左右的素水泥浆,并掺水重20%的建筑胶,要随刷随铺沙浆(砂浆稠度控制在50mm左右),防止出现风干现象;13、14、铺抹水泥砂浆压头遍:依据楼梯踏步位置线、标高线铺设水泥砂浆,用木抹子赶铺拍实,然后搓平,注意阴阳角方正,随时用方尺检查;待反水后略撒1:1干水泥砂子面,吸水后用铁抹子抹平;15、16、(抹梯段时从上往下操作)。
楼梯踏步抹灰技术要点之马矢奏春创作1、施工准备(1)、技术准备1)熟悉施工图纸、了解具体做法.(2)、资料准备1)水泥:采纳硅酸盐水泥、普通硅酸盐水泥,其强度品级不低于32.5.分歧品种、分歧强度品级的水泥严禁混用.水泥应有出厂合格证和复试陈说,结块或受潮的水泥不得使用.2)砂:中粗砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径的筛子.含泥量≤3%,其实不得含有草根及其他有机物等有害杂质. (3)、作业条件1)弹好楼梯间建筑980mm线、踏步几何尺寸线;2)对施工中碰坏的阳角须及时做修补处置;3)施工前应按附图加工1Φ10作为踏步阳角的呵护.4)安插好施工作业面,施工期、养护早期要对楼梯间进行封闭.5)基层落地灰清理干净、超越完成面的结构需要剔凿2、工艺流程弹控制线→基层清理→刷素水泥浆→细石砼找平→养护→洒水润湿→刷素水泥浆→铺抹水泥砂浆压头遍→制作、装置护角钢筋→第二遍压光→第三遍压光→养护→护角钢筋除锈打磨、清理3、把持工艺(1)弹控制线混凝土找平面距建筑“98cm”线1010mm,砂浆面层距建筑“98cm”线988mm,宽度控制线根据室内轴线引至楼梯休息平台,每层控制线到第一道踏步边数值均坚持一样,控制线弹完需报我部进行验收后方可进行后续施工.(2)基层清理踏步板、休息板基层概况地墙相交的阴角处,踢脚板处的墙面要完全清理干净,落地灰浆和影响面层厚度的凸出部位应剔凿平整,预留埋铁要剔凿出来,清理干净.(3)刷素水泥浆一遍在清扫湿润后的找平层概况,刷一遍水灰比为0.5左右的素水泥浆,要随刷随铺细石砼,防止呈现风干现象.(4)细石砼找平用细石混凝土进行找平,细石混凝土强度品级标号为C20,踏步边距轴线控制线每层坚持同一个数值,踏步宽度为270mm,找平层概况要求拉毛(5)养护细石找平层完成后,需养护至少7d,养护期间要求对楼道进行封闭,不允许上人、上重物.(6)洒水润湿提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证空中阴湿.(7)刷素水泥浆一遍在清扫湿润后的找平层概况,刷一遍水灰比为0.5左右的素水泥浆,要随刷随铺沙浆,防止呈现风干现象.(8)铺抹水泥砂浆压头遍以护角钢筋为筋,铺袜水泥砂浆,砂浆配比为1:2,稠度小于35cm;用木抹子赶铺拍实,然后搓平,注意阴阳角方正,随时用方尺检查;待反水后略撒1:1干水泥砂子面,吸水后用铁抹子溜平.(9)制作、装置踏步护角钢筋根据楼梯踏步几何尺寸线,准确定位出踏步角的位置,将护角钢筋与预埋铁焊接固定,焊固定好的护角钢筋位置要准确,钢筋采纳φ1O圆钢,钢筋要直,长度为踏步横向宽度.全部护角钢筋焊接完毕后,将踏步板清扫干净,后续施工过程中要注意呵护,防止踩踏、碰撞,造成变形(详见护角钢筋图).(10) 第二遍压光在压平头遍之后,待水泥砂浆凝结,人踩上去有印但不下陷时,用铁抹子压第二遍.要求不漏压,平而出光,阴阳角横平竖直. (11) 第三遍压光水泥砂浆终凝前进行第三遍压光,人踩上去稍有脚印,抹子抹上去不再有抹纹时,用铁抹子把第二遍压光留下的抹子纹压平、压实、压光,到达交活的水平.压光时间应控制在终凝前完成.(12) 抹踢脚板如为水泥砂浆踢脚板,要先抹踢脚板.有墙面抹灰层的踢脚板,底层砂浆和面层砂浆分两次抹成;无墙面抹灰层的踢脚板只抹面层砂浆.其施工顺序为:1)、踢脚板抹底层砂浆:清理基层,酒水润湿后,量出踢脚板标高线,拉通线确定底灰厚度,套方;刷素浆贴灰饼,抹1:3水泥砂浆,用刮杠刮平,木抹子搓平,浇水养护.2)、踢脚板抹面层砂浆:底层砂浆抹好硬化后,拉线粘贴靠尺板,抹1:2水泥砂浆,用刮杠紧贴靠尺刮平,用铁抹子压光,阴阳角、踢脚板上口用抹子溜直压光.(13) 养护踏步面层压光交活后,第二天洒水养护,养护很多于7d,养护期内不允许压重物和碰撞.(14) 护角钢筋除锈打磨、清理养护期结束后,用细砂纸对护角钢筋打磨除锈,到达光洁透亮,然后将楼梯踏步清理干净.4、质量要求(1)、水泥采纳硅酸盐水泥、普通硅酸盐水泥,其强度品级不应低于32.5,分歧品种、分歧强度品级的水泥严禁混用;砂应为中粗砂,含泥量不应年夜于3%.(2)、抹灰层之间必需粘结牢固,无脱层、空鼓,面层无爆灰和裂纹等缺陷.(3)、楼梯踏步的宽度、高度应符合设计要求.楼层梯段相邻踏步高度差不应年夜于5mm,每踏步两端宽度差不应年夜于5mm;楼梯踏步板阴阳角必需做到水平顺直,踏步板坡度为2%(即5mm),不得呈现返坡,且应立板垂直,齿角整齐.(4)、楼梯踏步概况光滑、洁净、接搓平整、线角顺直、无抹纹.(5)、面层完工24小时后进行湿润状况下的养护,时间不得少于7天;(6)、面层概况坡度应符合要求,不得有倒积水现象;5、应注意的质量问题:(1)、空鼓、开裂:由于抹灰前基层底部清理不干净货不完全,抹灰前不浇水,每层灰抹得太厚,未分层分步进行压实.抹灰后不养护.为解决好空鼓、开裂的质量问题,应从三方面下手解决:第一施工前的基体清理和浇水;第二施工把持时分层分遍压实应认真,不马虎;第三施工后即时浇水养护.(2)、面层颜色纷歧致:外抹水泥一定要采纳同品种、同批号进场的水泥,以保证抹灰层颜色一致,施工前基层浇水要透,便于把持,防止压活困难将概况压黑,造成颜色不均.6、制品呵护办法楼梯踏步抹好后要封闭养护,裁撤养护后宜用木板或角钢制做楼梯阳角呵护装置,防止磕碰、缺楞失落角.7、文明施工及平安环保办法(1)、施工前应制定有效的平安、防护办法,并应遵照平安技术及劳动呵护制度执行.(2)、施工机械用电必需采纳一机一闸一呵护.(3)、作业前,检查电源线路应无破损,漏电呵护装置应灵活可靠,机具各部连接应紧固,旋转方向正确.(4)、清理基层时,不允许从窗口、阳台、洞口等处向外乱扔杂物,以免伤人.(5)、搅拌司机每天把持前对机械进行例行检查,并对搅拌机进行相应围护;在倾倒水泥、砂石时要文明作业,防止发生粉尘;进料时及时翻开喷淋装置;严禁敲击料斗,防止发生噪音;清洗料斗的废水应排入沉淀池.。
楼梯踏步抹灰技能重心之阳早格格创做1、动工准备(1)、技能准备1)认识动工图纸、相识简曲搞法.(2)、资料准备1)火泥:采与硅酸盐火泥、一般硅酸盐火泥,其强度等第没有矮于32.5.分歧品种、分歧强度等第的火泥宽禁混用.火泥应有出厂合格证战复试报告,结块或者受潮的火泥没有得使用.2)砂:中细砂,仄衡粒径为0.35~0.5mm,使用前应过5mm孔径的筛子.含泥量≤3%,本去没有得含有草根及其余有机物等有害纯量.(3)、做业条件1)弹佳楼梯间兴办980mm线、踏步几许尺寸线;2)对于动工中碰坏的阳角须坐即搞建补处理;3)动工前应按附图加工1Φ10动做踏步阳角的呵护.4)安插佳施处事业里,动工期、保护初期要对于楼梯间举止启关.5)基层降天灰浑理搞净、超出完成里的结构需要剔凿2、工艺过程弹统制线→基层浑理→刷素火泥浆→细石砼找仄→保护→洒火潮干→刷素火泥浆→铺抹火泥砂浆压头遍→创制、拆置护角钢筋→第二遍压光→第三遍压光→保护→护角钢筋除锈挨磨、浑理3、支配工艺(1)弹统制线混凝土找仄里距兴办“98cm”线1010mm,砂浆里层距兴办“98cm”线988mm,宽度统制线根据室内轴线引至楼梯戚息仄台,每层统制线到第一讲踏步边数值均脆持一般,统制线弹完需报尔部举止查支后圆可举止后绝动工.(2)基层浑理踏步板、戚息板基层表面天墙相接的阳角处,踢足板处的墙里要真足浑理搞净,降天灰浆战做用里层薄度的凸出部位应剔凿仄坦,预留埋铁要剔凿出去,浑理搞净.(3)刷素火泥浆一遍正在浑扫干润后的找仄层表面,刷一遍火灰比为0.5安排的素火泥浆,要随刷随铺细石砼,预防出现风搞局里.(4)细石砼找仄用细石混凝土举止找仄,细石混凝土强度等第标号为C20,踏步边距轴线统制线每层脆持共一个数值,踏步宽度为270mm,找仄层表面央供推毛(5)保护细石找仄层完成后,需保护起码7d,保护功夫央供对于楼讲举止启关,没有允许上人、上重物.(6)洒火潮干提前一天对于楼板举止洒火潮干,洒火量要足,第二天动工时要包管大天阳干.(7)刷素火泥浆一遍正在浑扫干润后的找仄层表面,刷一遍火灰比为0.5安排的素火泥浆,要随刷随铺沙浆,预防出现风搞局里.(8)铺抹火泥砂浆压头遍以护角钢筋为筋,铺袜火泥砂浆,砂浆配比为1:2,稀度小于35cm;用木抹子赶铺拍真,而后搓仄,注意阳阳角圆正,随时用圆尺查看;待反火后略洒1:1搞火泥砂子里,吸火后用铁抹子溜仄.(9)创制、拆置踏步护角钢筋根据楼梯踏步几许尺寸线,准决定位出踏步角的位子,将护角钢筋与预埋铁焊接牢固,焊牢固佳的护角钢筋位子要准确,钢筋采与φ1O圆钢,钢筋要曲,少度为踏步横背宽度.局部护角钢筋焊接完成后,将踏步板浑扫搞净,后绝动工历程中要注意呵护,预防踏踏、碰碰,制成变形(详睹护角钢筋图). (10) 第二遍压光正在压仄头遍之后,待火泥砂浆凝结,人踏上去有印但是没有下陷时,用铁抹子压第二遍.央供没有漏压,仄而出光,阳阳角横仄横曲.(11) 第三遍压光火泥砂浆末凝前举止第三遍压光,人踏上去稍有足印,抹子抹上去没有再有抹纹时,用铁抹子把第二遍压光留住的抹子纹压仄、压真、压光,达到接活的程度.压光时间应统制正在末凝前完成.(12) 抹踢足板如为火泥砂浆踢足板,要先抹踢足板.有墙里抹灰层的踢足板,下层砂浆战里层砂浆分二次抹成;无墙里抹灰层的踢足板只抹里层砂浆.其动工程序为:1)、踢足板抹下层砂浆:浑理基层,酒火潮干后,量出踢足板标下线,推通线决定底灰薄度,套圆;刷素浆揭灰饼,抹1:3火泥砂浆,用刮杠刮仄,木抹子搓仄,浇火保护.2)、踢足板抹里层砂浆:下层砂浆抹佳软化后,推线粘揭靠尺板,抹1:2火泥砂浆,用刮杠紧揭靠尺刮仄,用铁抹子压光,阳阳角、踢足板上心用抹子溜曲压光.(13) 保护踏步里层压光接活后,第二天洒火保护,保护很多于7d,保护期内没有允许压重物战碰碰.(14) 护角钢筋除锈挨磨、浑理保护期中断后,用细砂纸对于护角钢筋挨磨除锈,达到光净透明,而后将楼梯踏步浑理搞净.4、品量央供(1)、火泥采与硅酸盐火泥、一般硅酸盐火泥,其强度等第没有该矮于32.5,分歧品种、分歧强度等第的火泥宽禁混用;砂应为中细砂,含泥量没有该大于3%.(2)、抹灰层之间必须粘结坚韧,无脱层、空饱,里层无爆灰战裂纹等缺陷.(3)、楼梯踏步的宽度、下度应切合安排央供.楼层梯段相邻踏步下度好没有该大于5mm,每踏步二端宽度好没有该大于5mm;楼梯踏步板阳阳角必须搞到火仄逆曲,踏步板坡度为2%(即5mm),没有得出现返坡,且应坐板笔曲,齿角整齐.(4)、楼梯踏步表面光润、净净、接搓仄坦、线角逆曲、无抹纹.(5)、里层完工24小时后举止干润情景下的保护,时间没有得少于7天;(6)、里层表面坡度应切合央供,没有得有倒积火局里;5、应注意的品量问题:(1)、空饱、启裂:由于抹灰前基层底部浑理没有搞净货没有真足,抹灰前没有浇火,每层灰抹得太薄,已分层分步举止压真.抹灰后没有保护.为办理佳空饱、启裂的品量问题,应从三圆里下脚办理:第一动工前的基体浑理战浇火;第二动工支配时分层分遍压真应宽肃,没有马虎;第三动工后坐即浇火保护.(2)、里层颜色纷歧致:中抹火泥一定要采与共品种、共批号进场的火泥,以包管抹灰层颜色普遍,动工前基层浇火要透,便于支配,预防压活艰易将表面压乌,制成颜色没有均.6、兴品呵护步伐楼梯踏步抹佳后要启关保护,裁撤保护后宜用木板或者角钢制搞楼梯阳角呵护拆置,预防磕碰、缺楞掉角.7、文化动工及仄安环保步伐(1)、动工前应制定灵验的仄安、防备步伐,并应遵照仄安技能及处事呵护制度真止.(2)、动工板滞用电必须采与一机一闸一呵护.(3)、做业前,查看电源线路应无破坏,泄电呵护拆置应机动稳当,机具各部对接应紧固,转动目标精确.(4)、浑理基层时,没有允许从窗心、阳台、洞心等处背中治扔纯物,免得伤人.(5)、搅拌司机每天支配前对于板滞举止例止查看,并对于搅拌机举止相映围护;正在倾倒火泥、砂石时要文化做业,预防爆收粉尘;进料时坐即挨启喷淋拆置;宽禁敲打料斗,预防爆收噪音;荡涤料斗的兴火应排进重淀池.。
楼梯踏步抹灰技术要
点
楼梯踏步抹灰技术要点
1、施工准备
(1)、技术准备
1)熟悉施工图纸、了解具体做法。
(2)、材料准备
1)水泥:采用硅酸盐水泥、普通硅酸盐水泥,其强度等级不低于32.5。
不同品种、不同强度等级的水泥严禁混用。
水泥应有出厂合格证和复试报告,结块或受潮的水泥不得使用。
2)砂:中粗砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径的筛子。
含泥量≤3%,并不得含有草根及其他有机物等有害杂质。
(3)、作业条件
1)弹好楼梯间建筑980mm线、踏步几何尺寸线;
2)对施工中碰坏的阳角须及时做修补处理;
3)施工前应按附图加工1Φ10作为踏步阳角的保护。
4)安排好施工作业面,施工期、养护初期要对楼梯间进行封闭。
5)基层落地灰清理干净、超出完成面的结构需要剔凿
2、工艺流程
弹控制线→基层清理→刷素水泥浆→细石砼找平→养护→洒水润湿→刷素水泥浆→铺抹水泥砂浆压头遍→制作、安装护角钢筋→第二遍压光→第三遍压光→养护→护角钢筋除锈打磨、清理
3、操作工艺
(1)弹控制线
混凝土找平面距建筑“98cm”线1010mm,砂浆面层距建筑“98cm”线988mm,宽度控制线根据室内轴线引至楼梯休息平台,每层控制线到第一道踏步边数值均保持一样,控制线弹完需报我部进行验收后方可进行后续施工。
(2)基层清理
踏步板、休息板基层表面地墙相交的阴角处,踢脚板处的墙面要彻底清理干净,落地灰浆和影响面层厚度的凸出部位应剔凿平整,预留埋铁要剔凿出来,清理干净。
(3)刷素水泥浆一遍
在清扫湿润后的找平层表面,刷一遍水灰比为0.5左右的素水泥浆,要随刷随铺细石砼,防止出现风干现象。
(4)细石砼找平
用细石混凝土进行找平,细石混凝土强度等级标号为C20,踏步边距轴线控制线每层保持同一个数值,踏步宽度为270mm,找平层表面要求拉毛
(5)养护
细石找平层完成后,需养护至少7d,养护期间要求对楼道进行封闭,不允许上人、上重物。
(6)洒水润湿
提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面阴湿。
(7)刷素水泥浆一遍
在清扫湿润后的找平层表面,刷一遍水灰比为0.5左右的素水泥浆,要随刷随铺沙浆,防止出现风干现象。
(8)铺抹水泥砂浆压头遍
以护角钢筋为筋,铺袜水泥砂浆,砂浆配比为1:2,稠度小于35cm;用木抹子赶铺拍实,然后搓平,注意阴阳角方正,随时用方尺检查;待反水后略撒1:1干水泥砂子面,吸水后用铁抹子溜平。
(9)制作、安装踏步护角钢筋
根据楼梯踏步几何尺寸线,准确定位出踏步角的位置,将护角钢筋与预埋铁焊接固定,焊固定好的护角钢筋位置要准确,钢筋采用φ1O圆钢,钢筋要直,长度为踏步横向宽度。
全部护角钢筋焊接完毕后,将踏步板清扫干净,后续施工过程中要注意保护,防止踩踏、碰撞,造成变形(详见护角钢筋图)。
(10) 第二遍压光
在压平头遍之后,待水泥砂浆凝结,人踩上去有印但不下陷时,用铁抹子压第二遍。
要求不漏压,平而出光,阴阳角横平竖直。
(11) 第三遍压光
水泥砂浆终凝前进行第三遍压光,人踩上去稍有脚印,抹子抹上去不再有抹纹时,用铁抹子把第二遍压光留下的抹子纹压平、压实、压光,达到交活的程度。
压光时间应控制在终凝前完成。
(12) 抹踢脚板
如为水泥砂浆踢脚板,要先抹踢脚板。
有墙面抹灰层的踢脚板,底层砂浆和面层砂浆分两次抹成;无墙面抹灰层的踢脚板只抹面层砂浆。
其施工顺序为: 1)、踢脚板抹底层砂浆:清理基层,酒水润湿后,量出踢脚板标高线,拉通线确定底灰厚度,套方;刷素浆贴灰饼,抹1:3水泥砂浆,用刮杠刮平,木抹子搓平,浇水养护。
2)、踢脚板抹面层砂浆:底层砂浆抹好硬化后,拉线粘贴靠尺板,抹1:2水泥砂浆,用刮杠紧贴靠尺刮平,用铁抹子压光,阴阳角、踢脚板上口用抹子溜直压光。
(13) 养护
踏步面层压光交活后,第二天洒水养护,养护不少于7d,养护期内不允许压重物和碰撞。
(14) 护角钢筋除锈打磨、清理
养护期结束后,用细砂纸对护角钢筋打磨除锈,达到光洁透亮,然后将楼梯踏步清理干净。
4、质量要求
(1)、水泥采用硅酸盐水泥、普通硅酸盐水泥,其强度等级不应低于32.5,不同品种、不同强度等级的水泥严禁混用;砂应为中粗砂,含泥量不应大于3%。
(2)、抹灰层之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂纹等缺陷。
(3)、楼梯踏步的宽度、高度应符合设计要求。
楼层梯段相邻踏步高度差不应大于5mm,每踏步两端宽度差不应大于5mm;楼梯踏步板阴阳角必须做到水平顺直,踏步板坡度为2%(即5mm),不得出现返坡,且应立板垂直,齿角整齐。
(4)、楼梯踏步表面光滑、洁净、接搓平整、线角顺直、无抹纹。
(5)、面层完工24小时后进行湿润状况下的养护,时间不得少于7天;(6)、面层表面坡度应符合要求,不得有倒积水现象;
5、应注意的质量问题:
(1)、空鼓、开裂:由于抹灰前基层底部清理不干净货不彻底,抹灰前不浇水,每层灰抹得太厚,未分层分步进行压实。
抹灰后不养护。
为解决好空鼓、开裂的质量问题,应从三方面下手解决:第一施工前的基体清理和浇水;第二施工操作时分层分遍压实应认真,不马虎;第三施工后即时浇水养护。
(2)、面层颜色不一致:外抹水泥一定要采用同品种、同批号进场的水泥,以保证抹灰层颜色一致,施工前基层浇水要透,便于操作,避免压活困难将表面压黑,造成颜色不均。
6、成品保护措施
楼梯踏步抹好后要封闭养护,撤除养护后宜用木板或角钢制做楼梯阳角保护装置,防止磕碰、缺楞掉角。
7、文明施工及安全环保措施
(1)、施工前应制定有效的安全、防护措施,并应遵照安全技术及劳动保护制度执行。
(2)、施工机械用电必须采用一机一闸一保护。
(3)、作业前,检查电源线路应无破损,漏电保护装置应灵活可靠,机具各部连接应紧固,旋转方向正确。
(4)、清理基层时,不允许从窗口、阳台、洞口等处向外乱扔杂物,以免伤人。
(5)、搅拌司机每天操作前对机械进行例行检查,并对搅拌机进行相应围护;在倾倒水泥、砂石时要文明作业,防止产生粉尘;进料时及时打开喷淋装置;严禁敲击料斗,防止产生噪音;清洗料斗的废水应排入沉淀池。
