屋面挂瓦技术交底钢挂瓦条
- 格式:doc
- 大小:84.50 KB
- 文档页数:5
屋面挂瓦施工安全技术交底(全面完整版)(可以直接使用,可编辑全面完整版资料,欢迎下载)注:1、项目对操作人员进行安全技术交底时填写此表;2、签名处不够时,应将签到表附后。
注:1、项目对操作人员进行安全技术交底时填写此表;2、签名处不够时,应将签到表附后。
技术交底记录技术交底记录鲁JJ-005山东省建设工程质量监督总站监技术交底记录注:本记录一式两份,一份交底单位存,一份接受交底单位存劳务分包方技术交底记录注:本记录一式两份,一份总承包施工单位存,一份劳务分包方存。
山东省建设工程质量监督总站监制屋面施工技术交底一、施工准备(一)施工机具平铲、钢丝刷、笤帚、大小铁桶、量尺、小线、壁纸刀、钢尺、滚刷、油刷、压辊、刮板等。
(二)施工条件1、垫层随打随抹压平抹光,要求平整牢固、无裂缝、鼓包、死坑、起砂等现象。
阴阳角均按小八字抹成圆弧角,并顺直平整;2、防水材料的质量、技术性能必须符合设计要求和施工验收规范的规定,并应有出厂合格证及试验报告;3、防水材料进入现场后,材料、试验、质量部门依据防水材料质量检验评定标准,对防水材料的卷重、面积、厚度及其外观质量进行检测,并进行复试合格后方可使用;4、穿墙预埋管件应按设计及施工规范要求,在防水层铺贴前进行隐蔽验收.;5、防水层铺贴不得在雨天,大风天施工,施工环境温度不应低于5℃。
二、施工工艺(一)找坡层1、将屋面垃圾及杂物清理干净,按要求安装好雨水斗,将伸出屋面的管、通风口进行封堵;2、贴点、找坡根据图纸设计要求放坡度线,按流水方向进行放坡;3、根据放好的坡度线铺设垫层,铺设时应虚高于坡度线,然后用铁铲大致铲平,用大刮杠之后用平板振动器振捣两边以上使之密实;4、振捣完成后拉线检查,去高补低,使表面平整,坡度顺畅,坡向准确。
(二)找平层1、找坡层完成后,要及时进行1:2.5水泥砂浆找平层的施工,找平层与找坡层之间要紧跟,间隔时间不宜大于4个小时,且铺抹前先将表面浮力粒清扫干净;2、找平层铺抹前,根据表面湿润情况可适当洒水湿润,主要是利于找平层与找坡层之间的结合;3、贴点标高、冲筋:根据坡度要求拉线找坡,一般按2m的间距冲筋;4、铺装水泥砂浆:按分格块装灰铺平,用刮扛靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光,待浮灰沉失后,人踩上去有脚印但不下陷为度。

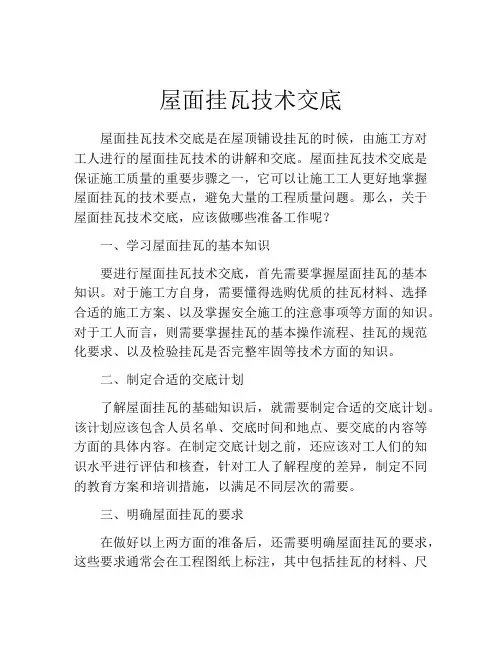

屋面挂瓦技术交底屋面挂瓦技术交底是在屋顶铺设挂瓦的时候,由施工方对工人进行的屋面挂瓦技术的讲解和交底。
屋面挂瓦技术交底是保证施工质量的重要步骤之一,它可以让施工工人更好地掌握屋面挂瓦的技术要点,避免大量的工程质量问题。
那么,关于屋面挂瓦技术交底,应该做哪些准备工作呢?一、学习屋面挂瓦的基本知识要进行屋面挂瓦技术交底,首先需要掌握屋面挂瓦的基本知识。
对于施工方自身,需要懂得选购优质的挂瓦材料、选择合适的施工方案、以及掌握安全施工的注意事项等方面的知识。
对于工人而言,则需要掌握挂瓦的基本操作流程、挂瓦的规范化要求、以及检验挂瓦是否完整牢固等技术方面的知识。
二、制定合适的交底计划了解屋面挂瓦的基础知识后,就需要制定合适的交底计划。
该计划应该包含人员名单、交底时间和地点、要交底的内容等方面的具体内容。
在制定交底计划之前,还应该对工人们的知识水平进行评估和核查,针对工人了解程度的差异,制定不同的教育方案和培训措施,以满足不同层次的需要。
三、明确屋面挂瓦的要求在做好以上两方面的准备后,还需要明确屋面挂瓦的要求,这些要求通常会在工程图纸上标注,其中包括挂瓦的材料、尺寸、颜色、施工标准等方面的要求。
对于这些要求,需要施工方仔细阅读并加以理解,在交底中确保各位工人掌握每一项施工要求。
四、确立屋面挂瓦的工序明确要求之后,还需要逐步确立屋面挂瓦的工序。
如果工序上存在问题,挂瓦的每一个环节都会出现问题。
针对当地的气候条件、建筑风格和材料选择等因素,合理确定挂瓦的一些基本工序,例如:清洗屋面、涂刷基层、安装挂瓦、防水处理、马口板处理等,逐一交底,确保施工工人熟练掌握每一项的工艺要点。
五、实践演习交底之后,需要对工人进行实践演习,使工人真正地熟练掌握挂瓦的操作技能和安全注意事项。
在实际演习中,应用各种情境刻意模拟其挂瓦的实际操作并全面讲解。
包括涂刷基层、挂瓦贴合、呈现挂瓦效果和挂瓦后封口等几个步骤,再现整个过程并根据实际情况作出矫正指导。
屋面挂瓦技术交底一、工程概述本次屋面挂瓦工程涵盖了_____建筑物,屋面总面积约为_____平方米。
屋面坡度设计为_____,选用的瓦材类型为_____,颜色为_____。
二、施工准备1、材料准备(1)瓦材:应选择质量合格、尺寸一致、颜色均匀、无破损的瓦材,并按照要求进行堆放和保管,防止受潮、损坏。
(2)挂瓦条:选用材质坚固、尺寸准确的木材或钢材,表面应平整、无弯曲。
(3)顺水条:与挂瓦条材质相同,规格符合设计要求。
(4)固定件:如钉子、螺栓等,应具备足够的强度和防锈性能。
(5)防水材料:根据屋面防水设计要求,准备相应的防水材料。
2、工具准备(1)切割工具:电锯、手锯等,用于切割挂瓦条和顺水条。
(2)钻孔工具:电钻等,用于在屋面上钻孔安装固定件。
(3)测量工具:水准仪、卷尺、直角尺等,确保施工尺寸准确。
(4)吊运工具:吊车、吊篮等,用于吊运瓦材和施工材料。
3、作业条件准备(1)屋面结构已完成施工,且经过验收合格,具备承载能力。
(2)屋面基层已清理干净,平整、干燥,无杂物和灰尘。
(3)屋面防水工程已完成,并验收合格。
(4)已在屋面上弹出挂瓦条和顺水条的安装位置线。
三、施工工艺流程1、安装顺水条(1)根据屋面坡度和设计要求,确定顺水条的安装位置和间距。
(2)使用钉子或螺栓将顺水条固定在屋面上,确保牢固可靠。
(3)顺水条的接头应错开,相邻顺水条之间应保持平整。
2、安装挂瓦条(1)在顺水条上弹出挂瓦条的安装位置线。
(2)将挂瓦条固定在顺水条上,间距应符合瓦材的规格要求。
(3)挂瓦条的接头应在顺水条上,且应相互错开。
3、铺设防水层(1)在屋面基层上铺设防水材料,如防水卷材或防水涂料。
(2)确保防水层铺设平整、无褶皱、无气泡,搭接部位应符合规范要求。
(3)对防水层进行验收,合格后方可进行下一步施工。
4、挂瓦(1)从屋檐处开始,自下而上逐排挂瓦。
(2)将瓦材的下口挂在挂瓦条上,用钉子或螺栓固定。
(3)相邻瓦材之间应保持搭接宽度一致,且搭接牢固。

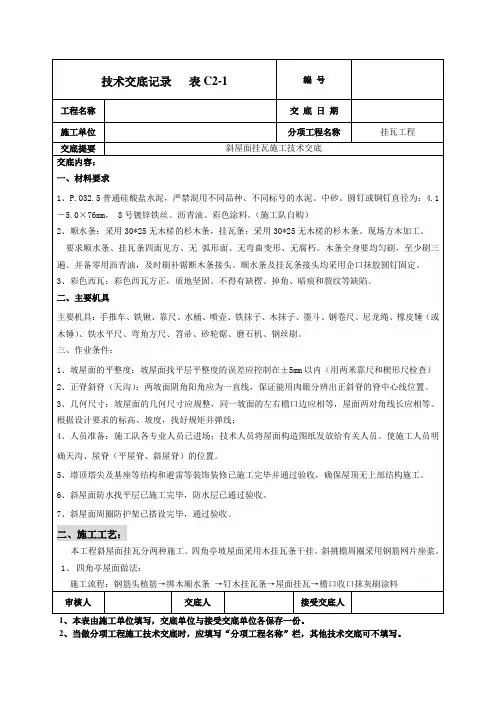

斜屋面挂瓦施工技术交底编号:交底内容:一、材料要求1、32.5普通硅酸盐水泥,严禁混用不同品种、不同标号的水泥、中砂。
①10钢筋、L30X 4钢挂瓦条、顺水条、铜丝。
2、水泥瓦:水泥瓦方正,质地坚固。
不得有缺楞、掉角、暗痕和裂纹等缺陷。
二、主要机具主要机具:手推车、铁锹、靠尺、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙绳、橡皮锤(或木锤)、铁水平尺、弯角方尺、笤帚、砂轮锯、磨石机、钢丝刷。
三、作业条件:1、坡屋面的平整度:坡屋面找平层平整度的误差应控制在士5以内(用两米靠尺和楔形尺检查)2、正脊斜脊(天沟):两坡面阴角阳角应为一直线,保证能用肉眼分辨出正斜脊的脊中心线位置。
3、几何尺寸:坡屋面的几何尺寸应规整,同一坡面的左右檐口边应相等,屋面两对角线长应相等。
根据设计要求的标高、坡度,找好规矩并弹线;4、人员准备:施工队各专业人员已进场;技术人员将屋面构造图纸发放给有关人员。
使施工人员明确天沟、屋脊的位置。
5、屋顶及基座等结构和避雷等装饰装修已施工完毕并通过验收,确保屋顶无上部结构施工。
6、斜屋面防水找平层已施工完毕,防水层已通过验收7、斜屋面周圈防护架已搭设完毕,通过验收。
4、风力超过5级以上天气禁止作业。
雷雨天气禁止作业。
九、环保措施1、施工必须做到工完场清,及时收集落地灰,过筛后重新利用。
2、清理后的碎砖块、砌块等垃圾用水泥袋装好,运到垃圾分离处。
3、砂浆搅拌机械进入现场前,对进入现场的砂浆搅拌机械进行全面检查和维护保养,以保证机况良好,无漏电、漏水现象。
机械修理工应经常检查砂浆搅拌机械的运行情况,发现问题及时进行维护、保养,以保证施工机械处于良好运行状态。
搅拌现场应经常洒水湿润,在搬运水泥时,轻拿轻放技术负责人:交底人:接交人:本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.5
2.5
交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.3 钉木挂瓦条:采用4.5号圆钉将挂瓦条固定到顺水条上,间距按照瓦片搭接距离。
长度一般不小于三根顺水条间距,接头在顺水条上,钉置牢固,不得漏钉,接头要错开,同一顺水条上不得连续超
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
交底内容:1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写”分项工程名称”栏,其他技术交底可不填写。
技术交底记录表C2-1工程名称交底日期施工单位分项工程名称坡屋面挂瓦交底提要坡屋面挂瓦、安装木条交底内容:的位置线,便于瓦片的铺设。
523 安装顺水条、挂瓦条:(1) 安装顺水条、挂瓦条前应做好防腐处理,防腐涂料采用沥青,涂刷时应均匀、禁止漏刷。
顺水条应铺钉牢固、顺直,表面平整。
顺水瓦条尺寸为20*40 ,间距为600mm 两根顺水条搭接70mm 在混凝土基层在找平、防水层及防水保护层在屋面板上预留$ 6 钢筋, 钢筋水平间距1000mm 安装好顺水条以后将预留钢筋弯钩90 °将顺水条固定。
(2) 檐口第一根挂瓦条位置,应保证瓦头出檐50-70mm 屋脊处两个坡面上最上两根挂瓦条,要保证挂瓦后两个瓦尾的间距在搭接屋脊时,脊瓦搭接瓦尾的宽度每边不小于40mm 挂瓦条尺寸20*40 ,间距333mm 上下搭接长度120mm 左右搭接长度75mm(3) 挂瓦条为20*40 的木方,长度不小于3 根椽条间距,挂瓦条必须平直,接头在椽条上,与顺水条钉置牢固,不得漏钉,接头错开,同一椽条上不得连续超过三个接头。
5.2.4 挂屋面瓦:挂瓦次序从檐口由下到上、自左至右的方向进行。
檐口瓦要挑出50-70mm ; 瓦后爪均应挂在挂瓦条上,与左边、下面两块瓦落槽密合。
随时注意瓦面、瓦楞平直,不符合质量要求的瓦不能铺挂。
为保证铺瓦的平整顺直,应从屋脊拉已斜线到檐口,即斜线对准屋脊下第一块瓦的右下角,顺次与第二排的第二块瓦、第三排的第三块瓦,知道檐口瓦的右下角都在同一条直线上,由下到上依次逐块铺挂。
5.2.5 做平:挂平时,应拉通线,铺平挂直。
扣脊瓦用1 : 2.5 水泥砂浆铺座平实。
脊瓦1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写”分项工程名称”栏,其他技术交底可不填写。
完整版)坡屋面挂瓦技术交底技术交底记录表C2-1工程名称:坡屋面挂瓦、安装木条施工单位:(填写施工单位名称)分项工程名称:坡屋面挂瓦交底日期:(填写具体日期)交底提要:本次交底内容为坡屋面挂瓦、安装木条的施工方法和注意事项。
交底内容:1、材料准备所需材料包括岩石灰K61平瓦、脊瓦、20*40顺水条、20*40挂瓦条、P.O 42.5水泥、麻刀、100mm钢钉等。
2、机械用具所需机械用具包括手推车、铁锹、靠尺、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙绳、橡皮锤(或木锤)、铁水平尺、弯角方尺、笤帚、砂轮锯、磨石机、钢丝刷等。
3、技术准备在材料进场后,应检验产品合格证、使用说明书并按规定取样复试,严禁在工程中使用不合格的材料。
坡屋面坡度为42%。
4、作业条件4.1混凝土基层屋面的找平层、防水层及防水保护层均已完成,各层隐检已做完,并办完交接检查手续。
4.2根据设计要求的标高、坡度,找好规矩并弹线。
4.3斜屋面周围防护架已搭设完毕,并已通过验收。
5、施工方法5.1工艺流程清理基层→抄平、找方、弹线→安装顺水条、挂瓦条→挂屋面瓦→屋面验收5.2操作方法5.2.1清理基层在瓦屋面施工前,需清理屋面防水保护层上的杂物,并进行验收。
5.2.2抄平、找平、弹线根据瓦屋面的特点及实际尺寸,需弹出每行瓦每列瓦的位置线,以便于瓦片的铺设。
5.2.3安装顺水条、挂瓦条1)安装顺水条、挂瓦条前应做好防腐处理,防腐涂料采用沥青,涂刷时应均匀,禁止漏刷。
顺水条应铺钉牢固、顺直,表面平整。
顺水瓦条尺寸为20*40,间距为600mm,在混凝土基层的找平、防水层及防水保护层在屋面板上预留φ6钢筋,钢筋水平间距为1000mm。
安装好顺水条后,将预留钢筋弯钩90°将顺水条固定。
2)檐口第一根挂瓦条位置应保证瓦头出檐50-70mm,屋脊处两个坡面上最上两根挂瓦条,要保证挂瓦后两个瓦尾的间距在搭接屋脊时,脊瓦搭接瓦尾的宽度每边不小于40mm,挂瓦条尺寸20*40,间距为333mm,上下搭接长度为120mm,左右搭接长度为75mm。

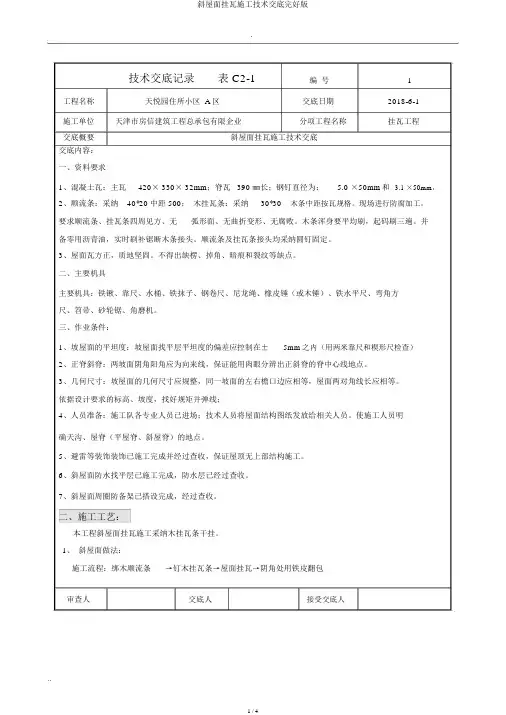

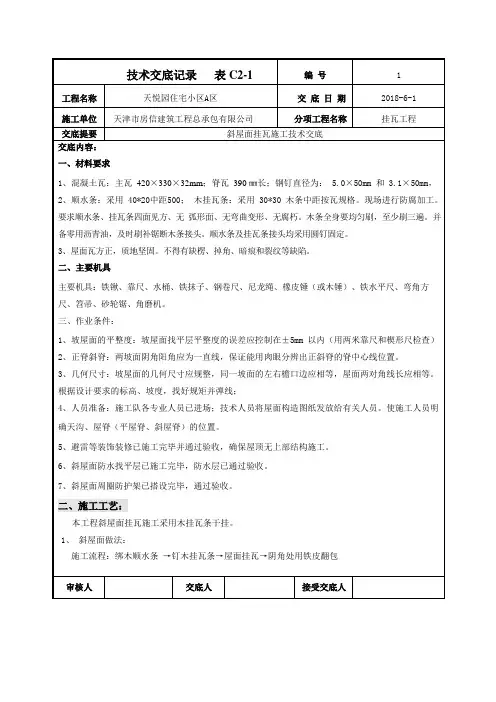

技术交底记录表 C2-1编号1工程名称天悦园住所小区 A区交底日期2018-6-1施工单位天津市房信建筑工程总承包有限企业分项工程名称挂瓦工程交底概要斜屋面挂瓦施工技术交底交底内容:一、资料要求1、混凝土瓦:主瓦420× 330× 32mm;脊瓦390 ㎜长;钢钉直径为: 5.0 ×50mm和 3.1 ×50mm,2、顺流条:采纳40*20 中距 500;木挂瓦条:采纳30*30木条中距按瓦规格。
现场进行防腐加工。
要求顺流条、挂瓦条四周见方、无弧形面、无曲折变形、无腐败。
木条浑身要平均刷,起码刷三遍。
并备零用沥青油,实时刷补锯断木条接头。
顺流条及挂瓦条接头均采纳圆钉固定。
3、屋面瓦方正,质地坚固。
不得出缺楞、掉角、暗痕和裂纹等缺点。
二、主要机具主要机具:铁锹、靠尺、水桶、铁抹子、钢卷尺、尼龙绳、橡皮锤(或木锤)、铁水平尺、弯角方尺、笤帚、砂轮锯、角磨机。
三、作业条件:1、坡屋面的平坦度:坡屋面找平层平坦度的偏差应控制在±5mm之内(用两米靠尺和楔形尺检查)2、正脊斜脊:两坡面阴角阳角应为向来线,保证能用肉眼分辨出正斜脊的脊中心线地点。
3、几何尺寸:坡屋面的几何尺寸应规整,同一坡面的左右檐口边应相等,屋面两对角线长应相等。
依据设计要求的标高、坡度,找好规矩并弹线;4、人员准备:施工队各专业人员已进场;技术人员将屋面结构图纸发放给相关人员。
使施工人员明确天沟、屋脊(平屋脊、斜屋脊)的地点。
5、避雷等装饰装饰已施工完成并经过查收,保证屋顶无上部结构施工。
6、斜屋面防水找平层已施工完成,防水层已经过查收。
7、斜屋面周圈防备架已搭设完成,经过查收。
二、施工工艺:本工程斜屋面挂瓦施工采纳木挂瓦条干挂。
1、斜屋面做法:施工流程:绑木顺流条→钉木挂瓦条→屋面挂瓦→阴角处用铁皮翻包审查人交底人接受交底人技术交底记录表 C2-1编号2工程名称天悦园住所小区 A区交底日期2018-6-1施工单位天津市房信建筑工程总承包有限企业分项工程名称挂瓦工程交底概要斜屋面挂瓦施工技术交底交底内容:1.1 顺流条:每个顺流条节点均需要连结坚固,并保证坚固。
瓦屋面施工技术交底一、施工方法选择本工程屋面坡度为45度~60度,采用顺水条加挂瓦条、螺杆加固的方法施工。
屋面瓦主瓦采用波型瓦,产品规格420*332mm,单块重量4.5kg。
顺水条、挂瓦条为25*38mm 铝通,壁厚1.2mm。
顺水条采用直径10mm镀锌螺栓固定,螺栓长170mm,顺水条间距为1m,螺杆间距为600mm。
挂瓦条采用1.8mm厚20*30mm角码固定在顺水条上,挂瓦条与顺水条交叉点上下方均用角码固定,挂瓦条间距经计算为300mm。
每块屋面瓦用900mm 长18号双股铜丝栓在挂瓦条上。
因本工程屋面高、坡度大,必须严格控制屋面瓦的损耗。
二、施工前的准备工作1、熟悉图纸,对工人进行施工技术交底。
2、山墙上的人字板高度,应与挂瓦条的背面一般高。
3、在铺设屋面瓦之前,须沿排水沟(斜沟)装置好水槽及其他通道。
4、清理一切障碍,如完成所有水泥砂浆的工序、拆除脚手架、木板模子等。
5、灌好钢筋水泥檐口翼,并修抹整齐。
6、检查产品的质量:瓦片有无残缺、裂缝、平整度;挂瓦条、顺水条尺寸、数量、有无结疤等;屋面瓦基层平整度验收<±5㎜;屋面建筑尺寸验收,等边误差<±1~2㎜;检查屋面对角线尺寸<±1‰;7、准备施工工具:卷尺、木工铅笔、墨斗、起子、电钻、手工切割机、木工锯、美工刀、三角直尺、榔头(带起钉)等。
8、施工注意事项:屋面结构节点和铺瓦施工应严格按设计和建筑施工标准要求进行,确保正确安全,做到抗渗抗漏。
铺瓦施工中应及时将沾污在瓦面的灰泥清理干净,防止粘结影响瓦面美观。
三、定位放线(屋面、屋脊、排水沟、烟囱等)安装排水沟瓦 X=160㎜(图一)挂瓦条间距计算:n=取[(L-360)/(420-最小搭接长度)+β]的整数部分;E=(L-360)/n;△>26.56度,β为0.5;△<26.56度,β为1;n+1为挂瓦条数量,E为挂瓦条的间距;L为屋面斜坡长度。
四、安装顺水条1、先安装屋脊、屋檐、山墙、排水沟瓦天窗烟囱等处的附加顺水条;2、其他屋面位置等分并安装顺水条,使其间距为1000㎜;3、固定顺水条采用长170㎜、直径10mm的镀锌螺杆,螺杆以植筋方式伸入屋面结构层6mm,顶用螺帽拧紧固定顺水条。
斜屋面挂瓦施工技术交底一、挂瓦条、顺水条的位置确定。
1.挂瓦条、顺水条须作防腐处理,可选用沥青涂复剂进行表面防腐处理(木或者镀锌铁皮或者)。
2.在屋面混凝土保护层上,每隔间距500mm,弹出顺水条位置线,用钢钉固定顺水条。
3.顺水条的高度差应控制在3mm以内,如超出应调整顺水条的高度,保证挂瓦条的水平度达到挂瓦要求;顺水条的规格为:30 x 20mm。
4.在顺水条上钉挂瓦条。
挂瓦条的一般尺寸为30 x 25mm,挂瓦条间距先按155mm初分,发现有零碎尺寸时缩小间距至155mm-159mm间距,根据挂瓦条间距弹出挂瓦条位置(注:挂瓦条间距因瓦的有效尺寸不同而不同)。
5.在离屋面的檐口30mm处(施工后的实际尺寸,可根据实际情况进行调整),开始第一排挂瓦条,挂瓦条要钉二根,在屋脊处最后一排的挂瓦条位置上,要钉二根重叠的挂瓦条,以防止瓦片头部向下,造成视觉效果不佳。
6.在水沟瓦的二侧,应钉二根顺水条来调整水沟瓦和主瓦之间的高度。
二、屋面弹线1.主屋面弹线:用墨斗弹出水平线,垂直线、天沟线,垂线之间距离约1.5—2m;2.斜天沟弹线:弹出斜天沟中心线,两边各距离中心线110mm或120mm弹出封头顺水条位置.三、瓦片的铺设1.将瓦片从地面搬至屋面上,搬运时应轻拿轻放,避免破碎。
2.主瓦和檐口瓦铺设:放线铺设,铺瓦时从下至上,从右至左错缝铺设;檐口无成品排水天沟时,瓦需出屋檐8cm以上;檐口有成品排水天沟时,瓦需出屋檐6-8cm,根据各楼的设计可能会有变化。
铺瓦时需每排带线铺设达到平整顺直的要求,横向和竖向每铺5片瓦的距离,要进行一次误差的调整。
3.檐口瓦必须全部使用钢钉,钉于挂瓦条上。
除第一排瓦片之外,当屋面角度≤30度时,可以隔排用钢顶固定瓦片;当屋面角度>30度时,每片瓦片必须用钢顶固定。
4.斜天沟铺设:根据斜天沟,从檐口处到斜脊时,斜天沟有效尺寸为10—12cm宽度,用木尺划出瓦片需切割的位置线,用电动锯切割,(雨天不得在屋顶上切割瓦片)并用水泥砂浆固定。
