砼预制块排水沟施工技术交底
- 格式:docx
- 大小:41.89 KB
- 文档页数:17
混凝土排水沟技术交底—)施工准备排水沟工程施工前,应进行详细的施工组织设计。
充分作好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工作。
应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整。
还应作好永久性和必要的临时性排水设施,确保衬砌沟床符合施工要求。
(二)土方工程施工排水沟基础开挖为石方地段,按照排水沟尺寸开挖。
1、排水沟放样石方工程施工前,应进行排水沟施工放样。
首先,用全站仪定出排水沟的中心控制线。
中心桩在直线段每50m 一个。
曲线段20m —个桩,误差不超过。
其次,按四等水准要求控制高程,闭合精度要求控制在20。
每200m留一个临时高程控制点。
最后,根据中心线和高程控制点,放样出排水沟底脚线和沟口线共四条控制线。
2、排水沟开挖人工配合空压机开挖,先用风镐将石头打破人工将风镐破碎石头挖出。
(三)原材料及砼配合比1、水泥砼排水沟所用水泥应符合《水工混凝土施工规范》SDJ207-82的有关规定,宜采用标号325普通硅酸盐水泥,生产厂家府谷大庄水泥。
2、砂现浇砼所用的砂为中砂,以级配良好、质地坚硬、颗粒洁净的天然河砂为好,由硬质岩石轧碎的人工砂也可以,要求质地坚硬、颗粒洁净,耐久性好,且不得包含团块、盐碱、壤土、有机物和其它有害杂质。
细度模数控制在~内,含泥量小于3%,含水量小于4%。
3、碎石现浇砼所用碎石为龙潭岩石场1〜3cm。
须选用质地坚硬、清洁、级配良好的碎石。
超径含量控制在15%以内,逊径应小于10%,针片状含量不大于10%。
4、外加剂砼现浇排水沟均有抗渗要求,宜加入一些外加剂来提高其抗渗性能。
PC-2型引气剂,其主要成份为松香皂及其热聚合物,具有引气、减水、提高砼抗渗的功能,配制时按重量比,一般加入量为水泥重量的〜1/万;M型减水剂,其主要成份为木质素和碳酸钙,具有减水、增气、提高强度和防渗性能,配制时按水泥重量的〜%加入。
5、拌制和养护用水拌制和养护混凝土,应采用饮用水,工业污水和沼泽水不得使用。

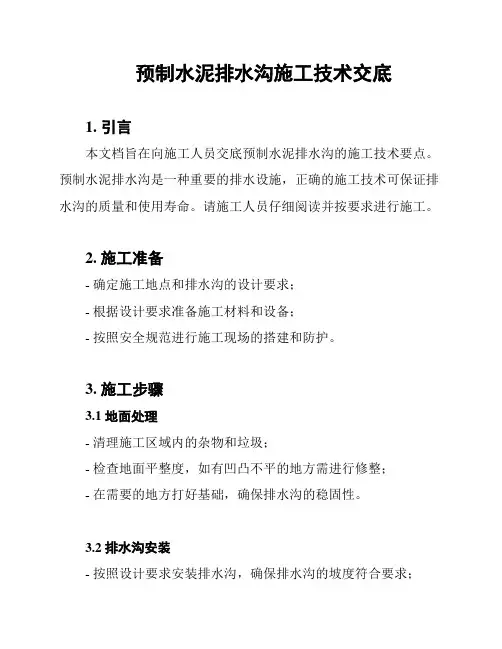

预制水泥排水沟施工技术交底1. 引言本文档旨在向施工人员交底预制水泥排水沟的施工技术要点。
预制水泥排水沟是一种重要的排水设施,正确的施工技术可保证排水沟的质量和使用寿命。
请施工人员仔细阅读并按要求进行施工。
2. 施工准备- 确定施工地点和排水沟的设计要求;- 根据设计要求准备施工材料和设备;- 按照安全规范进行施工现场的搭建和防护。
3. 施工步骤3.1 地面处理- 清理施工区域内的杂物和垃圾;- 检查地面平整度,如有凹凸不平的地方需进行修整;- 在需要的地方打好基础,确保排水沟的稳固性。
3.2 排水沟安装- 按照设计要求安装排水沟,确保排水沟的坡度符合要求;- 排水沟的连接处应严密,不得存在渗漏和漏水现象;- 对排水沟的横向和纵向进行检查,确保排水畅通。
3.3 预制水泥构件安装- 按照设计要求安装预制水泥构件,如井盖、出水口等;- 确保预制水泥构件与排水沟的连接处牢固可靠;- 对预制水泥构件进行质量检查,确保无破损和缺陷。
3.4 确保施工质量- 定期进行施工质量检查,确保施工符合要求;- 严格按照施工图纸和技术要求进行施工,并记录相关数据;- 对施工过程中的问题及时处理,确保施工质量稳定。
4. 安全注意事项- 施工人员应佩戴合格的安全防护用品,如安全帽、手套、安全鞋等;- 施工现场应设置明显的安全警示标志和隔离措施;- 高处作业时应采取有效的防护措施,防止坠落事故的发生。
5. 施工结束- 完成施工后,清理施工现场,确保无垃圾和杂物;- 进行验收,确保施工符合设计要求;- 编制施工记录和技术交底,保存好相关文件。
以上是预制水泥排水沟施工技术交底的要点,请施工人员严格按照要求操作。
如有疑问或需要进一步指导,请及时与相关负责人联系。
谢谢合作!。
一、前言为确保现浇砼排水沟施工过程中的安全,预防事故发生,现将现浇砼排水沟施工过程中的安全技术要求交底如下,请各参建单位认真遵守执行。
二、施工准备1. 技术准备- 认真审核施工图纸及设计说明,并办理图纸会审记录。
- 编制施工组织设计(方案),明确施工流程、安全措施及应急预案。
- 对施工人员进行安全技术培训,确保其掌握相关操作技能。
2. 材料要求- 水泥:采用普通硅酸盐水泥,质量应符合国家现行标准。
- 钢筋:选用符合设计要求的钢筋,进场前进行力学性能检验。
- 砂、石:选用质地坚硬、级配良好的砂、石,质量应符合国家现行标准。
3. 设备要求- 搅拌设备:选用符合要求的混凝土搅拌设备,确保搅拌均匀。
- 运输设备:选用安全可靠的混凝土运输车辆,确保运输过程中不发生事故。
三、施工过程安全措施1. 基坑、沟槽作业- 进入基坑、沟槽前,检查土壁和支护结构,确认安全。
- 不得在基坑、沟槽临边1m范围内堆物、堆料和运料。
- 大型、群体、综合性排水沟,按先地下后地上、先深后浅的原则部署施工。
2. 模板施工- 模板宜采用标准化、系列化的组合模板,并由加工厂集中加工制作。
- 使用QM和SZ钢支架做模板支架时,应进行施工设计,确保其强度、刚度、稳定性。
- 模板及其支架支设完成后,必须进行检查、验收,确认合格。
3. 混凝土浇筑- 混凝土浇筑前,清除模板内的泥土杂物。
- 采用空气压力清除时,空压机电气接线与拆卸必须由电工操作,严禁将气嘴对向人、设备、设施。
- 混凝土拌和应符合安全要求,如搅拌机运行时,严禁人员进入贮料区和卸料斗下。
4. 安全防护- 施工现场设置安全警示标志,明确安全操作规程。
- 作业人员佩戴安全帽、安全带等防护用品。
- 定期对施工设备进行检查、维护,确保其正常运行。
四、应急预案1. 发生安全事故时,立即启动应急预案,组织救援。
2. 对受伤人员采取急救措施,并尽快送往医院治疗。
3. 对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
一、工程概况1. 工程名称:XXX项目排水沟预制件施工2. 施工单位:XXX公司3. 施工地点:XXX项目现场4. 施工时间:自2023年X月X日起至2023年X月X日二、安全交底内容1. 施工人员必须熟悉本工种的安全操作规程,进场后必须通过“三级”教育方可上岗。
2. 正确使用个人防护用品,进入施工现场必须戴好安全帽,执行安全防护措施。
严禁穿高跟鞋、拖鞋和光脚作业,严禁在施工现场吸烟,不得酒后上岗、作业。
3. 夜间作业必须有足够的照明设施,严禁使用碘钨灯。
4. 机械操作人员必须熟悉设备的使用性能和安全操作规程。
5. 设备技术状态必须良好,安全设施齐全有效,外露传动部分必须有防护装置,不准带病作业。
6. 作业前必须检查设备技术状态和安全设施是否完好,试转正常后方可准作业。
7. 由于施工现场车辆较多,施工人员注意车行安全。
三、针对性安全交底内容1. 预制件搬运(1)预制件在搬运过程中,必须使用专用吊装设备,严禁人工搬运。
(2)吊装前,应对吊装设备进行检查,确保其完好、可靠。
(3)吊装时,操作人员应站在安全位置,严禁站在吊装设备下方。
2. 预制件安装(1)安装前,应检查预制件的尺寸、形状、质量是否符合要求。
(2)安装过程中,操作人员应按照设计图纸要求进行,确保安装位置准确。
(3)安装过程中,严禁敲打、撞击预制件,以免损坏。
3. 预制件拼接(1)拼接前,应检查拼接部位的尺寸、形状是否符合要求。
(2)拼接过程中,操作人员应按照设计图纸要求进行,确保拼接部位紧密、牢固。
(3)拼接过程中,严禁敲打、撞击拼接部位,以免损坏。
4. 预制件养护(1)预制件安装完成后,应及时进行养护,防止出现裂缝、变形等问题。
(2)养护过程中,应按照养护方案进行,确保养护效果。
四、应急措施1. 发生安全事故时,立即停止施工,及时上报事故情况。
2. 根据事故情况,采取相应的应急措施,确保人员安全。
3. 对事故原因进行调查,制定整改措施,防止类似事故再次发生。

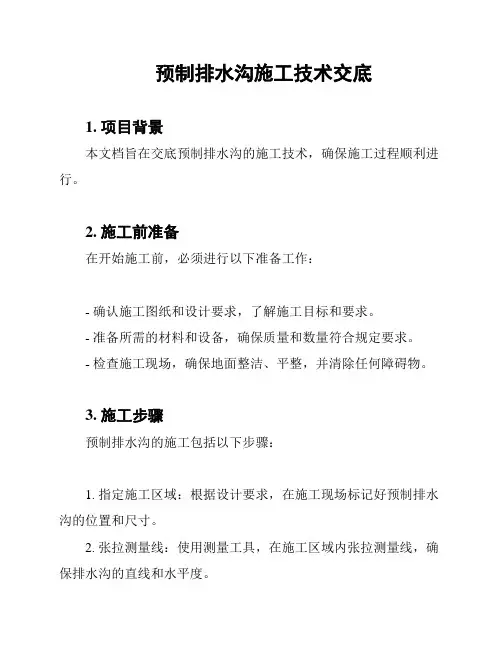

预制排水沟施工技术交底1. 项目背景本文档旨在交底预制排水沟的施工技术,确保施工过程顺利进行。
2. 施工前准备在开始施工前,必须进行以下准备工作:- 确认施工图纸和设计要求,了解施工目标和要求。
- 准备所需的材料和设备,确保质量和数量符合规定要求。
- 检查施工现场,确保地面整洁、平整,并清除任何障碍物。
3. 施工步骤预制排水沟的施工包括以下步骤:1. 指定施工区域:根据设计要求,在施工现场标记好预制排水沟的位置和尺寸。
2. 张拉测量线:使用测量工具,在施工区域内张拉测量线,确保排水沟的直线和水平度。
3. 开挖沟槽:按照设计要求,在测量线上开挖排水沟的沟槽,确保沟槽的宽度和深度符合规定。
4. 底部处理:在沟槽底部进行必要的处理,如铺设砂石层,并确保底部平整。
5. 安装预制排水沟:将预制排水沟放置在沟槽中,根据设计要求进行固定和连接。
6. 进行测试:安装完毕后,进行必要的测试,如水密性和排水性能测试,确保排水沟的正常运行。
7. 进行修整:根据需要,适当进行修整和清理工作,确保排水沟的外观和功能完好无损。
4. 施工安全措施进行预制排水沟施工时,必须注意以下安全措施:- 工人必须佩戴符合要求的个人防护装备,如安全帽、安全鞋等。
- 施工现场必须设置明显的警示标识,确保他人的安全。
- 进行挖掘工作时,必须防止坍塌,采取必要的支撑和防护措施。
- 使用设备时,必须熟悉操作方法,并按照要求进行操作。
- 施工现场必须保持整洁,避免材料或设备的堆放妨碍施工。
以上是预制排水沟施工的基本技术交底内容,请施工人员严格按照要求进行施工,确保施工质量和安全。
钢筋混凝土排水沟技术交底4篇第1篇现浇钢筋混凝土排水沟施工技术交底第2篇现浇钢筋混凝土排水沟技术交底第3篇现浇钢筋混凝土排水沟-技术交底第4篇现浇钢筋混凝土排水沟施工-技术交底【第1篇】现浇钢筋混凝土排水沟施工技术交底一、施工预备一)、技术预备1、仔细审核施工图纸及设计说明,并办理图纸会审记录。
2、仔细编制施工组织设计(方案)3、施工前应根据图纸标明的现况位置在施工。
4、水沟施工前,必需验槽,经签认合格后方可进行下道工序施工。
市政基础议施工程杖术亥底记录5、依据设计图纸进行施工测量,定出水沟中线、高程和宽度,确定水沟变形缝的位置,并对掌握桩进行加密和爱护。
6、对原材料和半成品进行检验、试验。
二)、材料要求1、水泥:水泥宜采纳一般硅酸盐水泥。
水泥应具有出厂合格证和检验报告单,进场后应取样复试合格,其质量符合国家现行标准的规定和设计要求。
2、钢筋(1)钢筋出厂时应有产品合格证和检验报告单,钢筋的品种、级别、规格,应符合设计要求。
钢筋进场时应抽取试件做力学性能检验,其质量必需符合国家现行标准《钢筋混凝土用热轧带肋钢筋》(gb 1499)等的规定。
(2)钢筋不得有严峻的锈蚀、麻坑、劈裂、夹砂、夹层等缺陷。
(3)钢筋应按类型、直径、钢号、批号等条件分别堆放,并应避开油污、锈蚀。
(4)当发觉钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学分析或其他专项检验。
3、砂:宜选用质地坚硬、级配良好的中粗砂,其含泥量不应大于3%。
4、石子:石子最大粒径不得大于结构截面最小尺寸的1/4,不得大于钢筋最小净距的3/4,且不得大于40mm。
其含泥量不得大于1%,吸水率不应大于1.5%。
5、混凝土拌合用水:宜采纳饮用水。
当采纳其他水源时,其水质应符合国家现行标准《混凝土拌合用水标准》(jgj 63)的规定。
三)、机具设备1、机械:混凝土搅拌机、混凝土搅拌运输车、机动翻斗车、钢筋切断机、钢筋调直机、钢筋弯曲机、电锯、电刨、电焊机等。
一、交底目的为确保砼排水沟施工过程中的安全,降低事故风险,提高施工人员的安全意识,特制定本安全技术交底。
二、交底对象参加砼排水沟施工的所有人员。
三、交底内容1. 工程概况- 工程名称:_______- 施工地点:_______- 施工单位:_______- 施工期限:_______2. 施工工艺流程- 测量放样- 基坑开挖- 基坑支护- 砼浇筑- 表面处理- 验收3. 安全技术措施(一)测量放样- 施工前应进行详细的测量放样,确保排水沟位置、尺寸和坡度符合设计要求。
- 放样时,应使用经纬仪、水准仪等精密仪器,确保放样精度。
(二)基坑开挖- 基坑开挖前,应进行地质勘察,了解土质情况,制定合理的开挖方案。
- 开挖过程中,应保持边坡稳定,防止坍塌。
- 开挖深度超过2米时,应设置安全防护设施,如安全网、防护栏杆等。
(三)基坑支护- 根据土质情况,选择合适的支护方案,如锚杆支护、支撑支护等。
- 支护结构应满足强度、刚度和稳定性要求。
(四)砼浇筑- 砼浇筑前,应检查砼配合比、原材料质量,确保砼强度和耐久性。
- 浇筑过程中,应分层浇筑,分层振捣,确保砼密实。
- 浇筑完成后,应及时进行养护,防止砼开裂。
(五)表面处理- 砼浇筑完成后,应及时进行表面处理,清除浮浆、蜂窝、麻面等缺陷。
- 表面处理应平整、光滑,无裂缝。
(六)验收- 施工完成后,应进行自检、互检和专检,确保工程质量符合设计要求。
- 验收合格后方可交付使用。
4. 安全注意事项- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工现场应设置安全警示标志,提醒施工人员注意安全。
- 施工过程中,应严格遵守操作规程,不得违章作业。
- 施工现场应保持整洁,不得堆放杂物,防止绊倒、摔伤。
- 施工现场应配备必要的应急救援设备,如急救箱、灭火器等。
5. 应急预案- 遇到险情,应立即停止施工,组织人员撤离危险区域。
- 根据险情情况,启动应急预案,采取相应的救援措施。
一、交底目的为确保预制排水沟施工过程中的安全,防止事故发生,提高施工人员的安全意识和操作技能,特进行预制排水沟安全技术交底。
二、工程概况1. 工程名称:[项目名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工内容:预制排水沟的施工安装三、安全注意事项1. 人员安全(1)施工人员必须经过专业培训,具备相关资质,方可上岗作业。
(2)进场后必须进行“三级”安全教育,熟悉本工种的安全操作规程。
(3)严格遵守劳动纪律,不得违章作业。
2. 施工现场安全(1)施工现场应设置明显的警示标志,防止人员误入危险区域。
(2)施工区域周边应设置安全围栏,确保施工安全。
(3)夜间施工必须有足够的照明设施,确保施工安全。
3. 机械安全(1)机械设备操作人员必须熟悉设备的使用性能和安全操作规程。
(2)设备技术状态必须良好,安全设施齐全有效,外露传动部分必须有防护装置。
(3)作业前必须检查设备技术状态和安全设施是否完好,试转正常后方可准作业。
4. 物料安全(1)预制排水沟材料应堆放在指定区域,不得随意堆放。
(2)搬运材料时,应听从指挥信号,确保安全。
(3)人工抬运大块石料时,应绑捆牢靠,抬运动作协调一致,缓慢进行。
5. 针对性安全措施(1)预制排水沟吊装时,应使用专用吊装设备,确保吊装安全。
(2)预制排水沟安装过程中,应确保支撑牢固,防止倾倒。
(3)施工现场应设置安全通道,确保人员疏散畅通。
四、应急预案1. 发生安全事故时,立即启动应急预案,迅速组织救援。
2. 采取有效措施,防止事故扩大,确保人员安全。
3. 及时上报事故情况,按规定程序处理。
五、交底内容1. 施工单位负责人向施工人员讲解预制排水沟安全技术交底。
2. 施工人员认真听取交底内容,确保理解并掌握安全操作规程。
3. 施工单位负责人对施工人员进行现场安全培训,确保施工安全。
六、交底时间[交底日期]七、交底人[交底人姓名]八、接受交底人[接受交底人姓名][注:以上模板仅供参考,具体内容可根据实际情况进行调整。
现浇钢筋混凝土排水沟施工技术交底一、前期准备工作1.1 工程勘察在进行排水沟施工前,必须进行工程勘察和测量。
勘察内容包括排水沟的位置、长度、底宽、深度、坡度等参数。
1.2 施工材料准备1.钢筋:排水沟中使用的钢筋要符合规定的材质等级和尺寸要求。
2.砖砌块:排水沟的基础和侧壁可以采用砌块。
3.水泥:现浇排水沟的混凝土要求使用优质普通硅酸盐水泥。
4.石料:用于制作混凝土的骨料要求符合规定的要求。
5.水:用于混凝土的调和,要求清洁无杂质。
1.3 施工规范排水沟的施工必须按照相关的施工规范和标准进行,主要包括以下方面:1.开挖:排水沟应全部挖掉原土,同时挖掘工具应具备必要的质量和数量。
2.基础处理:排水沟基础处理应严格按照设计要求进行,包括锤击、平整。
3.钢筋安装:钢筋的制作和安装应符合《钢筋混凝土结构施工与验收规范》等相关规定。
4.混凝土浇筑:混凝土浇筑前需要处理模板表面,同时混凝土质量需要符合规定的要求。
5.养护:混凝土浇筑后需要进行及时的养护。
二、施工步骤2.1 模板安装施工前先按照设计图纸的要求搭建钢筋混凝土排水沟的模板,模板要求平整牢固,内部布置合理,端口对准,缝隙密封。
2.2 钢筋的制作和安装1.钢筋制作:根据设计要求和强度标准进行钢筋的制作。
同时钢筋要求清洁无油污。
2.钢筋安装:将钢筋按照设计图纸的要求安装到模板上,并保证钢筋的间距、定位、直角、垂直要求符合规定要求。
2.3 混凝土浇筑1.砼配比:按照设计要求、规定要求和当地实际砂石质量来制定混凝土的配合比。
2.砼的浇注:混凝土要均匀地倒入钢筋和模板间隙中,并进行适当震动和抹平。
不允许随意停止浇注和挖坑取混凝土。
每次浇注面积不应超过150m2。
3.砼的养护:混凝土浇注后,要尽快进行养护,保持其湿润,防止出现龟裂、影响强度。
2.4 拆模混凝土坍塌系数达到设计要求后,方可进行拆模。
拆模前,进行稳定加固,确保模板不会因为存放时间过长出现变形。
三、验收及收尾工作3.1 施工质量验收在混凝土浇筑结束后,必须进行施工质量验收,验收的重点包括模板、钢筋、混凝土、养护和拆模等。

预制砖砼排水沟施工技术交底1. 前言预制砖砼排水沟是常用的排水系统之一,本文将详细介绍预制砖砼排水沟的施工技术,以确保施工质量与安全。
2. 施工前准备- 工程量清单确认,以及对预制砖砼排水沟施工过程进行详细规划;- 确认施工地点,并对施工地点进行勘测,并在规划时考虑排水沟的倾斜度,以确保排水系统的正常运行;- 确认施工过程中的各种设备是否到位、完好,并进行检测和维修。
3. 施工具体步骤1. 确认设计图纸,依据图纸确定排水沟的尺寸,并在施工地点进行桩位标记;2. 清除施工现场杂物,保证施工的整洁、有序;3. 按照设计图纸、数量计算,进行预制砖、水泥、砂、钢筋等材料的进场检查,保证材料的质量符合规范要求;4. 对预制砖进行清洗,并进行强度检测;5. 进行预制砖的拼装,使用水泥进行搭接,确保拼接缝隙不大于3mm,并使用弹线进行垂直验收;6. 进行预制砖加固,使用钢筋成梁搭接模式,弯钩长度大于75mm,验收合格;7. 进行预制砖与水泥砂浆配合施工,使用水泥进行填缝,缝隙不大于2mm,确保整体结构的牢固;8. 完成方案设计要求并经验收合格后,进行排水沟周边材料的填充和回填。
9. 进行底板搭筋,应按照设计要求埋筋,验收合格后进行浇筑。
10. 充分除模,打磨,清理,保养,方可投入使用。
4. 施工注意事项1. 施工过程中应该严格按照设计要求进行施工,并进行记录和验收;2. 在设计和施工过程中,应该特别注意排水沟的倾斜度和位置,以确保排水系统正常运行;3. 施工过程中应特别注意安全,使用符合规范要求的安全设备,以确保操作人员的人身安全;4. 施工完成后,要进行验收,确保施工质量符合设计要求。
5. 总结预制砖砼排水沟施工过程中需要特别注意规范性和安全性,只有符合规范要求,严格进行验收,才能保证排水系统的正常运行,达到良好的排水效果。
一、工程概况1. 项目名称:________________________2. 项目编号:________________________3. 施工单位:________________________4. 施工地点:________________________5. 施工时间:________________________二、安全技术交底1. 人员要求(1)参加施工的工人必须熟悉本工种的安全操作规程,经培训合格后方可上岗。
(2)施工人员应遵守国家有关安全生产的法律法规,严格执行安全技术交底内容。
(3)施工人员应正确佩戴个人防护用品,如安全帽、手套、防护眼镜等。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,包括警示牌、警戒线、警示灯等。
(2)施工现场应配备必要的消防设施,如灭火器、消防沙等。
(3)施工现场应设置安全通道,确保施工人员的安全通行。
3. 施工过程安全措施(1)预制件运输过程中,应确保车辆安全,防止发生交通事故。
(2)预制件卸车时,应使用合适的吊装设备,确保吊装过程安全。
(3)预制件安装过程中,应遵守以下规定:a. 安装前,应检查预制件的质量和尺寸是否符合要求。
b. 安装过程中,施工人员应站在稳固的平台上,避免高空坠落。
c. 安装时,应确保预制件与基础连接牢固,防止发生位移。
d. 安装完成后,应对预制件进行验收,确保安装质量。
4. 施工结束后的安全措施(1)施工结束后,应对施工现场进行清理,清除施工垃圾和废料。
(2)拆除临时设施,确保现场整洁。
(3)对施工现场进行安全检查,确保无安全隐患。
三、应急预案1. 事故发生时,施工人员应立即停止作业,并迅速撤离现场。
2. 事故发生后,立即向施工单位负责人报告,并启动应急预案。
3. 应急预案内容包括:a. 事故原因分析b. 事故处理措施c. 事故善后处理四、安全技术交底责任1. 施工单位负责人应负责组织安全技术交底,确保施工人员掌握安全操作规程。
混凝土排水沟技术交底(一)施工准备排水沟工程施工前,应进行详细的施工组织设计。
充分作好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工作。
应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整。
还应作好永久性和必要的临时性排水设施,确保衬砌沟床符合施工要求。
(二)土方工程施工排水沟基础开挖为石方地段,按照排水沟尺寸开挖。
1、排水沟放样石方工程施工前,应进行排水沟施工放样。
首先,用全站仪定出排水沟的中心控制线。
中心桩在直线段每50m—个。
曲线段20m—个桩,误差不超过1/1000。
其次,按四等水准要求控制高程,闭合精度要求控制在20。
每200m留一个临时高程控制点。
最后,根据中心线和高程控制点,放样出排水沟底脚线和沟口线共四条控制线。
2、排水沟开挖人工配合空压机开挖,先用风镐将石头打破人工将风镐破碎石头挖出。
(三)原材料及砼配合比1、水泥砼排水沟所用水泥应符合《水工混凝土施工规范》SDJ207-82的有关规定,宜采用标号325 普通硅酸盐水泥,生产厂家府谷大庄水泥。
2、砂现浇砼所用的砂为中砂,以级配良好、质地坚硬、颗粒洁净的天然河砂为好,由硬质岩石轧碎的人工砂也可以,要求质地坚硬、颗粒洁净,耐久性好,且不得包含团块、盐碱、壤土、有机物和其它有害杂质。
细度模数控制在2.2〜3.0内,含泥量小于3%含水量小于4%3、碎石现浇砼所用碎石为龙潭岩石场1〜3cm。
须选用质地坚硬、清洁、级配良好的碎石。
超径含量控制在15%以内,逊径应小于10%,针片状含量不大于10%。
4、外加剂砼现浇排水沟均有抗渗要求,宜加入一些外加剂来提高其抗渗性能。
PC-2型引气剂,其主要成份为松香皂及其热聚合物,具有引气、减水、提高砼抗渗的功能,配制时按重量比,一般加入量为水泥重量的0.5〜1/万;M 型减水剂,其主要成份为木质素和碳酸钙,具有减水、增气、提高强度和防渗性能,配制时按水泥重量的0.2〜0.7%加入。
技术交底:排水沟砌筑工程技术交底引言概述:排水沟是用于排除雨水和污水的重要设施,其砌筑工程技术交底对于确保排水系统的正常运行至关重要。
本文将从四个方面详细阐述排水沟砌筑工程技术交底的内容和要点。
一、设计要求与材料选择1.1 设计要求:排水沟的设计应满足排水量、排水速度和排水方向等方面的要求。
例如,根据排水沟所在区域的降雨量和土壤渗透性,确定排水沟的尺寸和坡度。
1.2 材料选择:在进行排水沟砌筑工程时,需要选择适合的材料。
常用的材料包括混凝土、砖、石块等。
根据排水沟的使用情况和环境要求,选择合适的材料以确保排水沟的稳固性和耐久性。
二、施工工艺与方法2.1 地面准备:在进行排水沟砌筑之前,需要对地面进行准备工作。
包括清理、平整和测量等,以确保排水沟的正确安装和使用。
2.2 砌筑工艺:根据设计要求,采用适当的砌筑工艺进行排水沟的砌筑。
常见的砌筑工艺包括砌砖、浇筑混凝土等。
在砌筑过程中,要注意排水沟的坡度和水平度,确保排水沟的排水效果和稳定性。
2.3 排水沟连接:在排水沟砌筑完成后,需要进行排水沟的连接工作。
这包括与其他排水设施的连接,如下水道、雨水管道等。
连接工作需要确保排水沟与其他设施之间的密封性和畅通性。
三、施工质量与安全措施3.1 施工质量:在排水沟砌筑工程中,施工质量是关键因素之一。
需要确保排水沟的砌筑质量符合设计要求,包括尺寸、坡度、水平度等。
同时,还要进行质量检查和验收,确保排水沟的质量可靠。
3.2 安全措施:在进行排水沟砌筑工程时,需要采取相应的安全措施。
例如,工人需要佩戴安全帽、手套等个人防护装备;施工现场需要设置警示标志和安全围栏,以确保施工过程中的安全。
四、验收与维护4.1 验收程序:在排水沟砌筑完成后,需要进行相应的验收程序。
包括对排水沟的尺寸、坡度、水平度等进行检查,确保砌筑质量符合设计要求。
4.2 维护保养:排水沟的维护保养对于其正常运行和使用寿命至关重要。
需要定期清理排水沟内的杂物和污物,确保排水畅通。
排水沟施工技术交底1. 工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
工程占地面积XXX平方米,总建筑面积XXX平方米。
本工程排水沟施工部分主要包括排水沟、检查井等设施的施工。
2. 施工准备2.1 材料准备•排水沟:采用预制混凝土排水沟,符合设计要求。
•检查井:采用预制混凝土检查井,符合设计要求。
•连接件:排水沟与检查井之间的连接件。
2.2 施工工具•挖掘机、推土机、混凝土泵车、搅拌机等。
•测量仪器、水平尺、尺子等。
•钢筋切割机、电焊机、混凝土振动器等。
2.3 施工人员•技术负责人:负责施工过程中的技术指导和技术监督。
•施工员:负责具体施工任务,包括排水沟、检查井等的施工。
•安全员:负责施工现场的安全监督,确保施工安全。
3. 施工方法及工艺3.1 排水沟施工1)按照设计图纸标高和位置开挖排水沟沟槽,开挖宽度应大于排水沟宽度,保证施工和验收顺利进行。
2)检查沟槽深度、宽度、直线度等,合格后进行下一步施工。
3)铺设排水沟底部砂垫层,厚度100mm,砂料应级配良好。
4)安装排水沟,注意调整排水沟的标高和坡度,确保排水畅通。
5)连接排水沟与检查井,确保连接紧密、牢固。
6)填充排水沟周围空隙,采用碎石、砂等填充,填充高度应高于排水沟顶部。
3.2 检查井施工1)根据设计图纸,确定检查井的位置和规格。
2)开挖检查井井坑,井坑尺寸应大于检查井尺寸,保证施工和验收顺利进行。
3)检查井坑深度、宽度、直线度等,合格后进行下一步施工。
4)安装预制混凝土检查井,注意调整检查井的标高和坡度。
5)连接检查井与排水沟,确保连接紧密、牢固。
6)填充检查井周围空隙,采用碎石、砂等填充,填充高度应高于检查井顶部。
4. 质量控制1)严格按照设计图纸和施工规范进行施工,确保工程质量。
2)加强施工过程中的监督检查,及时发现和解决问题。
3)对施工完毕的排水沟、检查井等进行验收,验收不合格不得投入使用。
技术交底记录
一、适用范围
适用于满洲里博汇通综合储运物流铁路专用线混凝土排水沟工程。
二、施工工艺及技术要求
1.设计要求
本工程混凝土排水沟采用矩形沟形式,矩形排水沟采用C40混凝土现浇,排水沟盖板为钢筋混凝土结构,具体尺寸详见附图1。
2.施工准备工作
(1)认真审核施工图纸及设计说明,根据设计图纸进行施工放样。
(2)清理场地,机械配合人工将矩形水沟基底清除。
3.施工工艺
测量放线一基槽开挖一标高控制一砂垫层一模板安装及加固一混凝土浇筑一模板拆除一混凝土养护
4.质量标准及技术要求:
4. 1基槽开挖
4. 1. 1测量放线:
①技术人员根据路基断面放出每条矩形沟起点中桩、折点中桩、终点中桩和中间每隔10米加密水沟中线桩。
②为了便于施工,根据中桩现场将开挖边线撒上白灰,开挖基槽时,排水沟外侧机械开挖至边线留10cm,然后人工修整至设计位置。
4. 1.2标高控制
①每个施工段水沟起止点沟底、沟顶标高及排水坡度均严格按照图纸标注标高进行控制,确保水沟纵向坡度,保证排水通畅。
注:本交底一式2份,项目部存档一份,接收人留存一份。
砼预制块排水沟施工技术交底XXX一工区在2012年5月编制了混凝土预制块排水沟施工技术交底。
本文旨在介绍排水沟设计概况,施工准备,预制块加工,安装,质量检验以及安全和环保要求。
排水沟设计的原则是确保排水系统的有效性和可靠性。
排水沟的设计应该遵循以下原则:1.确定排水沟的位置和长度,以确保排水沟可以收集和排放地面和附近区域的水。
2.选择适当的排水沟类型和尺寸,以确保排水沟可以容纳预期的水流量。
3.确保排水沟的坡度和流速合适,以确保水可以流动并防止水淤积。
4.选择适当的排水沟材料,以确保排水沟可以承受预期的水流量和环境条件。
5.设计排水沟的出口,以确保水可以安全地排放到附近的水体或排水系统中。
二、施工准备在进行排水沟施工之前,必须做好充分的准备工作。
这包括:1.确定施工计划和时间表,以确保施工可以按时完成。
2.确定施工人员和设备,以确保施工可以顺利进行。
3.确定施工现场和材料存储区域,以确保施工安全和材料可以及时供应。
4.确定施工过程中的质量控制和安全措施,以确保施工的质量和安全。
三、排水沟预制块加工预制块是混凝土排水沟的主要构件之一。
在预制块加工过程中,必须注意以下事项:1.确定预制块的尺寸和数量,以确保可以满足设计要求。
2.选择适当的混凝土材料和配比,以确保预制块的质量和强度。
3.确定预制块的模具和加工工艺,以确保预制块的形状和尺寸符合设计要求。
4.进行预制块的浇筑、养护和拆模等工序,以确保预制块的质量和强度。
四、排水沟预制块安装预制块的安装是排水沟施工的关键环节之一。
在预制块安装过程中,必须注意以下事项:1.确定预制块的安装位置和顺序,以确保预制块可以正确地组装在一起。
2.确定预制块的连接方式和密封材料,以确保排水沟的密封性和可靠性。
3.进行预制块的吊装、定位和固定等工序,以确保预制块的稳定性和安全性。
4.进行预制块的填缝和修整等工序,以确保排水沟的外观和质量。
五、质量检验质量检验是排水沟施工过程中的重要环节之一。
在质量检验过程中,必须注意以下事项:1.确定质量检验的标准和方法,以确保排水沟的质量符合设计要求。
2.进行预制块的外观和尺寸检查,以确保预制块的质量和尺寸符合设计要求。
3.进行排水沟的水密性和泄水性测试,以确保排水沟的密封性和可靠性。
4.进行排水沟的强度和稳定性测试,以确保排水沟的强度和稳定性符合设计要求。
六、安全及环保要求在排水沟施工过程中,必须注意安全和环保要求。
具体要求如下:一)、安全要求1.确保施工现场的安全,包括施工人员和设备的安全。
2.确保施工过程中的安全,包括预制块的吊装、安装和拆卸等过程的安全。
3.确保排水沟的使用安全,包括排水沟的稳定性、密封性和泄水性的安全。
二)、环保要求1.确保施工过程中的环境保护,包括施工现场的清洁和垃圾的处理。
2.确保排水沟的环境保护,包括排水沟的排放和污染控制。
综上所述,混凝土预制块排水沟施工技术交底是排水沟施工过程中的重要环节之一。
在施工过程中,必须注意排水沟设计概况、施工准备、预制块加工、安装、质量检验以及安全和环保要求。
通过严格的施工管理和质量控制,可以确保排水沟的质量和可靠性。
为了保护路基的安全,需要采取措施拦截有危害的地表水并引排至路基范围以外。
在排水沟、天沟、引水沟等地方,内侧边缘与路堤坡脚的距离不应小于2m,天沟内侧边缘与路堑顶不小于5m,挡水埝内边缘与路堑顶不小于5m。
在风区路堑堑顶设置防风结构时,水沟及挡水埝需要设置于防风结构外侧,具体待防风结构初步设计批复后明确。
排水沟、天沟、引水沟等横断面一般采用梯形沟,水沟壁板及底板下铺设0.15m厚砂砾垫层。
在排水沟、天沟、侧沟转弯处,需要设半径不小于5m的圆曲线顺接。
排水沟、天沟设施纵坡不应小于2‰,纵坡大于300‰时,需要设置急流槽。
在反坡地段或小于2‰坡道上的侧沟,其水分点深度可减少至0.2m,排水纵坡在困难情况下可减少至1‰。
桥头、涵洞处排水沟需要引入附近河流或沟槽中,严禁直接排向桥台。
各种排水沟引入桥涵或天然沟槽时,必须保证出口的沟底高程不低于桥涵入口或天然沟槽底的高程。
排水沟、天沟、侧沟的出口应尽量绕开路堤坡脚向外引出,以防止水流冲刷路堤坡脚。
在水沟穿越导流堤时,需要与导流堤内设置的U型排水沟顺接,以确保排水畅通。
路基排水设施应综合考虑与农田水利设施的配合及综合利用,与桥涵、隧道、车站、导流堤等排水设施衔接,形成完善的排水系统。
在路基排水设计与现场地形出入时,施工中应根据实际情况进行调整。
排水沟的断面设计图中,采用梯形沟,水沟壁板及底板下铺设0.15m厚砂砾垫层。
在底板Ⅰ设计图中,底板Ⅰ平面图和侧面图需要详细说明。
在底板Ⅱ设计图中,需要详细说明底板Ⅱ的平面图和侧面图。
在壁板Ⅱ设计图中,需要详细说明壁板Ⅱ的设计。
排水沟工程数量表中,水沟型号为IV-2、IV-(2)、IV-3和IV-(3),水沟长度分别为4665、7953、4780和.底板Ⅱ、底板Ⅰ和壁板Ⅱ的数量分别为9330、、9560、、、和.伸缩缝是建筑设计中常见的一种结构,通常用于大型建筑物或桥梁等结构中,以缓解因温度变化或地震等因素引起的结构变形。
在设计伸缩缝时,需要考虑多种因素,如伸缩缝的位置、长度、宽度、材料、密封方式等。
排水沟是建筑物或道路等结构中必不可少的一部分,其作用是收集和排除降雨或其他液体。
在设计排水沟时,需要考虑多种因素,如沟槽的长度、宽度、深度、坡度、材料等。
在混凝土预制块排水沟的施工中,需要进行技术交底,以确保施工质量。
同时,还需要根据设计属性表进行施工,表中包括了排水沟的长度、分水点里程、排水方向、汇水点等属性信息。
在具体的排水沟设计中,需要根据实际情况选择合适的水沟型号和长度,并考虑排水方向和汇水点等因素。
同时,在施工过程中需要注意密封性和排水效率等问题,以确保排水沟的正常运行。
总之,伸缩缝和排水沟在建筑设计和施工中都具有重要作用,需要根据实际情况进行合理设计和施工。
XXX兰新铁路第二双线项目部工程技术交底:本文描述了混凝土预制块排水沟的施工技术。
排水沟的长度为376m,宽度为700mm,深度为400mm。
施工分为IV-(2)和IV-316两个部分。
其中,IV-(2)的长度为304m,IV-316的长度为72m。
在施工过程中,需要注意排水沟的流向。
在大里程段,排水沟的流向是从IV-(2)到IV-316;在小里程段,排水沟的流向是从IV-316到IV-(2)。
同时,还需要注意蒸发池的位置和流向。
蒸发池位于大里程段,流向是从IV-(2)到IV-316.施工过程中,需要按照设计要求进行预制块的铺设和固定。
在IV-(2)段,需要铺设4024块预制块;在IV-316段,需要铺设660块预制块。
预制块的固定需要使用水泥砂浆进行填充。
在IV-(2)段的施工中,需要注意剩余空间的填充。
在IV-(2)段和IV-316段的接头处,需要进行缝隙处理,以保证排水沟的连续性。
在施工过程中,还需要注意排水沟的蒸发和清洗。
蒸发池需要进行定期清理,以保证排水沟的畅通。
排水沟的清洗需要使用高压水枪进行清洗,以保证排水沟的清洁。
最后,需要注意施工过程中的安全问题。
在施工现场,需要设置警示标志,并配备必要的安全设备,以保证工人的安全。
DK1260+650至DK1263+140涵IV-(2)排水沟预制块施工方案二双线项目部一工区将在DK1260+650至DK1263+140涵IV-(2)区间进行排水沟预制块施工。
本文将介绍该施工的准备工作和加工过程。
施工准备排水沟预制块采用C25混凝土配合比和勾缝用M10水泥砂浆配合比,原材料已进场并经过检验合格。
混凝土用砂、碎石、水泥及外加剂等原材料均符合《铁路混凝土工程施工质量验收标准》。
排水沟预制块预制和安装作业班组人员已进场,并经过三级安全教育培训和考核。
排水沟预制块加工1.预制场地选择排水沟预制块采用一工区拌合站临近的小型预制构件厂预制加工,混凝土由拌合站集中搅拌统一供应,混凝土标号为C25.2.模具选择排水沟预制块模具统一采用厚度不小于5mm的优质高强加厚塑料模具,各截面尺寸满足设计要求。
3.构件预制预制时人工将混凝土填至定型塑料模具内,一次填足。
振捣采用人工配合振动工作平台振捣,振捣时间不少于12秒,并使其均匀密实。
混凝土振捣完成后,及时修整、抹平外露面,待定浆后再抹第二遍并压光,确保预制件表面无蜂窝麻面,达到内实外美。
4.脱模养生排水沟预制块浇筑完成后统一在预制场养护区内喷水养护,养护包括一定的带模养护时间。
带模养护期间,采用养生棉包裹、洒水等措施进行养护。
排水沟预制块的混凝土强度应达到50%以上,并且在拆模后,表面和棱角不应受损。
在完成浇筑后,小型预制构件需要进行养护,包括蓄水、浇水或者用养生棉覆盖并洒水等措施。
在养护期间,养护水温与混凝土表面温度之差不得大于15℃,并且保温保湿养护的最短时间不少于7天。
模具清洗时,需要采用配置好的清洗液进行逐一清洗,以保证模具面和角没有残留的混凝土,整洁干净,堆码整齐。
在排水沟预制块养护期满后,人工需要使用手推小型平板车将其倒运至排水沟预制块存放区,堆放的高度不应超过5层。
在出厂前,需要经过技术人员检查验收,并经监理工程师同意,预制作业班组、安装作业班组和材料人员三方确认数量后方可装车出厂,装卸时轻拿轻放,不得损伤混凝土表面和棱角。
在排水沟预制块安装前,需要进行施工准备,包括清理施工场地,保持路基两侧坡脚外5m范围内无多余土方和建筑垃圾。
水沟垫层需要提前进场,而预制块则需要倒运至施工现场并摆放整齐。
放样时,需要根据设计图纸给定的排水方向,利用水准仪测出原地面及路基边坡防护片石混凝土脚墙顶面标高,并按照排水沟壁板顶面标高必须低于脚墙顶面标高和纵坡不应小于2‰、并不大于300‰的原则,控制排水沟的底面开挖标高和原地面开挖宽度,并保证排水沟内侧边缘与路堤坡脚的距离不应小于2m,洒出排水沟开挖线。
基槽开挖采用小型挖掘机开挖,过程中设专人指挥,严格白灰线开挖。
槽底和侧壁预留5~10cm人工清理,清理到位后应向技术人员报检。
在预制块安装时,需要先进行砂砾垫层回填,然后轻拿轻放地安装底板和壁板。
底板与底板、壁板与壁板应贴紧铺砌,两块壁板之间的板缝正对底板中间,壁板与底板应留出1cm缝隙。
勾缝采用平缝,底板与底板之间、壁板与壁板之间缝宽2cm,缝深4cm,底板与壁板之间缝宽1cm,缝深10cm。
勾缝材料需要按照相关规定进行选用。
The second double-track project of the XXX First Group Co。
Ltd。
the XXX by the project team。
requires the use of maintenance-free and low-XXX grouting time should be before 10:00 am or after 7:00 pm。
