电缆桥架安装作业指导书.
- 格式:doc
- 大小:132.00 KB
- 文档页数:11
电缆桥架及电缆保护管安装作业指导书3.8.1概述电厂二期工程的电缆桥架及电缆保护管安装包括本标范围内的电气电缆桥架、电缆支架、电缆保护管以及配套的金属软管、接头及配件的安装工作。
3.8.2 作业准备和条件要求3.8.2.1电缆桥架布置图及电缆敷设图经过专业及综合会审,现场实际情况与图纸相符;3.8.2.2工用的材料、工机具等准备齐全;3.8.2.3土建及机务基本完工,区域内大件设备安装完毕;3.8.2.4电缆保护管安装前,就地设备安装位置应已确定。
3.8.3 作业的程序与内容3.8.3.1电缆桥架(支架)走向、规格、层数、安装标高等应按设计图纸,结合施工现场实际情况确定,并报设计院、业主、监理同意后方进行施工;3.8.3.2电缆桥架(支架)固定牢固,横平竖直,整齐美观;3.8.3.3连接、变宽、变高、小角度转角时,应分别采用配套的连接片、调宽片、调高片、调角片等通用配件,并用螺丝连接;3.8.3.4电缆桥架的立柱和电缆支架的安装间距必须符合设计及规范要求;3.8.3.5用φ12mm的镀锌圆钢,焊接连接电缆桥架(支架)的支持立柱根部,并每隔30m有一点与主地网连通,使所有电缆桥架(支架)与主地网接通;3.8.3.6从电缆桥架到现场设备或电缆桥架到分线箱之间的电缆应采用电缆保护管保护。
管间应采用接头对接牢固,管端与设备之间用金属软管连接,金属软管两端端口应用软管接头配件连接;3.8.3.7电缆保护管内径应大于所需穿电缆直径之和的1.5-2倍;3.8.3.8埋于地下及穿过建筑物的电缆保护管,应在土建施工的同时进行安装,专业人员应检查埋管是否符合要求,并做好管口封堵工作;3.8.3.9当多条电缆经大电缆管分支时,采用专用的电缆分母盒;3.8.3.10电缆保护管应选择最短路径敷设,排列整齐、固定牢固,避免交叉;3.8.3.11 保护管的直角弯不宜超过两个,弯曲半径不应小于保护外径的10倍,弯制采用液压弯管机进行冷弯;3.8.3.12 进入现场设备或接线盒采用软管及配套接头连接。

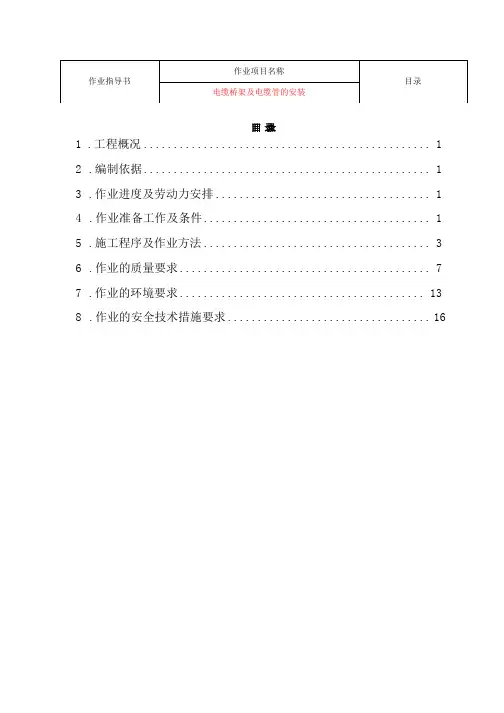

中铁十三局集团有限公司施工过程控制标准化管理手册(机电分册)电缆桥架安装作业指导书编制:审核:批准:目录1.编制依据 (1)2.适用范围 (1)3.作业准备 (1)4.技术要求 (2)5.施工程序与工艺流程 (2)5.1施工程序 (2)5.1.1 电缆桥架安装工艺流程图 (2)5.2工艺流程 (2)5.2.1 电缆桥架安装工艺流程 (2)6.质量控制及检验 (3)6.1质量控制 (3)6.2质量检查 (3)7.安全及环保要求 (4)7.1安全要求 (4)7.1.1临时用电的安全措施 (4)7.1.2高空作业安全措施 (4)7.2环保要求 (4)7.2.1防止施工噪音污染 (4)7.2.2废弃物管理 (5)电缆桥架安装作业指导书1.编制依据(1)《电缆桥架安装图籍》 04D701-3(2)《建筑电气电气工程施工质量验收规范》 GB50303-20022.适用范围本文适用于地铁信号、通信电缆桥架安装作业3.作业准备(1)认真审阅设计图纸,按照设计要求确定桥架规格型号、材质以及数量,依照综合管线图进行现场实地勘察,电缆桥架走向及路径,现场实际勘察中要注意桥架路径中经过走廊、过梁等或者管线相对较多的地方的标高是否满足图纸设计要求,现场勘察土建的结构类型,预留孔洞的位置及尺寸是否满足桥架安装要求。
(2)编制施工方案,根据阅图及现场勘察记录选定桥架在不同建筑结构段的安装方式;根据合同工期和施工人员确定施工组织。
(3)人员组织表1 人员组织(4表2 工具用表(5表3 材料要求4.技术要求电缆桥架安装过程中支架与吊架所用的钢材应平直,无明显扭曲现象,并且材质应符合设计要求,下料的切口处应无卷边、毛刺。
电缆桥架水平安装的支架间距为 1.5~3m,垂直安装的支架间距不大于2m,桥架的弯曲半径小于300mm时应在距弯曲段和直线段结合处300~600mm的直线侧增设一个支撑,当弯曲半径大于300mm时,应在弯曲段中部增设一个支、吊架,在进出柜及变形缝及丁字接头的三端500mm处设支撑。
电缆桥架制作安装作业指导书
1、进入现场时,必需正确佩戴合格平安帽,不得酒后进入现场。
2、高处作业时,首先要检查全部脚手架是否已经过验收,确认无事故隐患后方可使用。
3、高处作业时,必需正确使用合格平安带,并将其悬挂在上方坚固处。
4、严禁在施工现场吸烟,并留意防火。
七、环保留意事项1、桥架、型钢下角料不行乱扔,集中放置,过长下角料能用的尽量使用,节约材料。
2、切割机、电焊机、施工照明用完准时停掉电源。
3、桥架用连接板、螺栓限量领取,不得乱放、乱弃。
现场桥架、立柱、托臂等材料摆放整齐,分类摆放。
4、使用电焊时,要防止火花乱溅,留意防火,焊条头集中放置,交于工具室。
5、补刷漆时,留意对地面、桥架等滴流污染,要实行爱护措施。
废毛刷、漆桶要收回交工具室,集中处理。
6、安装过程中,产生的垃圾要做到随干随清、文明施工。
- 1 -。
1 .工程概况 ................................................ 1 2 .编制依据 ................................................ 1 3 .作业进度及劳动力安排 .................................... 1 4 .作业准备工作及条件 ...................................... 1 5 .施工程序及作业方法 ...................................... 3 6 .作业的质量要求 .......................................... 7 7 .作业的环境要求 ......................................... 13 8 .作业的安全技术措施要求 . (16)目 录目 录1、工程概况本工程为发电厂主厂房;上料系统;厂区;辅助车间电缆桥架及电缆沟架的安装。
2、本作业指导书编制依据>《电气标准规范汇编》、>《电气装置安装工程质量检验及评定规程》>《电力建设安全工作规程》>电缆桥架说明书>全场电缆敷设总的部分F285S-D1301>主厂房电缆敷设F285S-D1302>上料系统电缆敷设F285S-D1303>厂区电缆敷设F285S-D1304› 辅助车间电缆敷设F285S-D13053、作业进度及劳动力安排3.1作业进度安排>本作业计划开工日期为2020年8月1日,完工日期为2020年9月30日完成.3. 2劳动力安排电工组长5人力工5人电工5人测量人员1人起重工1人焊工3人4、作业准备工作及条件4.1作业人员的质资要求:>凡参加此项作业的人员均要持上岗证,并经过各级安全教育并考试合格;使用力工要经过相应的技术培训和安全教育并体检合格者,同时鉴定劳务合同。
桥架及配管安装作业指导书1、电缆桥架、配管安装时注意安全,高空作业必须系安全带,使用梯子不得缺档,不得垫高使用。
使用时上端要扎牢,下端应采取防滑措施。
2、桥架的固定方式有悬吊式、直立式、侧壁式或是混合式3、槽式大跨距电缆桥架由室外进入建筑物内时,桥架向外的坡度不得小于1/1.电缆桥架与用电设备交越时,其间的净距不小于0.5m。
4、两组电缆桥架在同一高度平行敷设时,其间净距不小于0.6m。
5、一般而言,大批电缆引下可用垂直弯接板和垂直引上架,少量电缆引下可用导板或引管,注明引下方式即可。
6、电缆桥架宜高出地面2.2米以上,桥架顶部距顶棚或其它障碍物不应小于0.3米,桥架宽度不宜小于0.1米,桥架内横断面的填充率不应超过___%。
7、电缆桥架内缆线垂直敷设时,在缆线的上端和每间隔1.5米处应固定在桥架的支架上,水平敷设时,在缆线的首、尾、转弯及每间隔3~5米处进行固定。
8、桥架水平敷设时,支撑间距一般为1.5____3m,垂直敷设时固定在建筑物构体上的间距宜小于2m。
9、桥架的拐角或T接,宜采用成品弯头,若自行制作,电缆拐角处应采取___度拐角,如下图10、桥架、电缆配管的切割严禁用电、气焊切割。
钻空时应使用手电钻或台钻钻孔,不应用气焊或电焊吹孔。
11、电缆穿线管DN50以下需要套电缆护口,DN65以上需要制作喇叭口防止电缆损伤。
12、明配管与热水管、蒸汽管同侧敷设时,应敷设在热水管、蒸汽管的下面。
有困难时,可敷设在其上面,相互间净距离不宜小于下列数值:13、当管路平行敷设在热水管、暖汽管下面时为0.2m,上面时为0.3m;与暖气管、热水管交叉敷设时为0.1m。
14、当管路平行敷设在蒸汽管下面时为0.5m,上面时为1m。
当不能符合上列要求时,应采取隔热措施,对包有隔热层的蒸汽管,上下平行净距可减至0.2m。
15、电线管路与通风、给排水及压缩空气的平行净距不应小于0.1m,交叉净距不小于0.05m。
当与水管同侧敷设时,宜敷设在水管上面。
编号:1目的为了规范华润电力(贺州)有限公司一期(2×1000MW)工程B标段电缆桥架安装作业,指导作业人员按要求进行施工,确保安全、优质、高效的完成电缆桥架的安装工作。
2适用范围本作业指导书适用于华润电力(贺州)有限公司一期(2×1000MW)工程B标段电缆桥架安装范围。
3编制依据3.1《电气装置安装工程质量检验及评定规程》DL/T 5161.1~5161.17-20023.2《电气装置安装工程电缆线路施工及验收规范》GB 50168-20063.3《电力建设安全工作规程》(火电厂部分)DL 5009.1-20023.4《国家电网公司基建安全管理规定》(国家电网基建[2010]1020号)3.5《工程建设标准强制性条文》(电力工程部分)建标[2006]102号3.6《施工现场临时用电安全技术规范》(JGJ46-2005);3.7中南电力设计院施工图纸3.8设备资料及产品说明书4作业项目概述4.1工程范围和主要工程量:#2机组主厂房、锅炉房、电除尘电气电缆主通道桥架施工,本标段范围内室内外电气设备、成套设备等的电气电缆桥架施工;桥架总量约5000m。
5作业准备5.1技术准备5.1.1电缆桥架的型号及数量已经确定。
根据现场实际情况,确定电缆桥架安装的可行性,如果有电缆桥架支吊架过长、电缆桥架型号偏小等问题,及时与监理、设计院等相关单位联系,按照协商后的最佳方案施工。
5.1.2电缆桥架安装的具体位置已经确定。
5.1.3核对机务管道等设备图纸,确定电缆桥架与各种管道等设备的标高、位置无冲突。
5.1.4土建已完成交安,电缆桥架安装前,确定土建预埋件符合要求,埋件上下间距必须小于桥架立柱长度。
5.2资源配置5.2.1施工人员配置5.2.2主要工器具配置5.2.3计量器具配备5.3作业准备5.3.1从事安装的施工人员已经过安全培训,且考试合格;5.3.2从事安装的施工人员已经过身体检查合格;5.3.3从事安装的施工人员对作业指导书的内容已经过学习,并已充分掌握其内容,且各种证件齐全;5.3.4根据作业方法领取电缆桥架安装所需的工器具,并检验合格,且合格证在有效期范围内;5.3.5安装所需的材料数量、型号齐全,并检验合格;5.3.6安装位置确认无误,技术准备工作已完成;5.3.7施工现场符合安全文明施工条件,现场照明充足。
1.编制目的为了规范电缆桥架的安装作业,指导作业人员按要求进行施工,确保安全、优质、高效的完成电缆桥架的安装工作。
2.适用范围本作业指导书适用于中电四会2×400MW级燃气热电冷联项目2号标段电缆桥架的安装。
3.编制依据3.1.《电气装置安装工程质量检验及评定规程》DL/T5161.1~5161.17-2002 3.2.《电气装置安装工程电缆线路施工及验收规范》GB50168-20063.3.《火力发电工程建设标准强制性条文实施指南》2013年版3.4.《工程建设标准强制性条文电力工程部分》2011年版3.5.《电力建设安全工作规范第1部分:火力发电》DL5009.1-20143.6.《中电四会2×400MW级燃气热电冷联产项目工程#2标段电气专业施工组织设计》3.7.广东省电力设计研究院施工图纸3.8.经业主工程师确认的设计变更等有效文件4.作业项目概述本项作业项目包括2号机主厂房及辅助车间、联合车间的电缆桥架及其立柱、托臂的安装工程。
5.工作准备5.1.技术准备5.1.1.桥架安装的位置、标高已经确定。
5.1.2.已将桥架安装图纸和有关的土建、热机设备与管道、电气设备及热工仪表等图纸进行图纸会检。
5.1.3.土建已完成交安,桥架立柱安装前,土建预埋件已标准清晰。
5.1.4.施工图纸已经过专业会审,作业指导书已审批,单位工程开工报告已经过审批。
5.1.5.到现场的桥架已进行清点和质量验收。
5.2.资源配备5.3.作业准备5.3.1.从事电缆桥架安装的施工人员已经过三级安全教育培训,且考试合格;5.3.2.从事电缆桥架安装的施工人员已经经过身体检查合格;5.3.3.从事电缆桥架安装的施工人员对作业指导书的内容已经学习,并已充分掌握其内容,且各种证件齐全;5.3.4.根据作业方法领取电缆桥架安装所需的工器具,并检验合格,且合格证在有效期范围内;5.3.5.电缆桥架安装所需的材料数量、型号齐全,并检验合格,仓库管理员已经登记;5.3.6.电缆桥架安装位置、标高确认无误,技术准备已完成;5.3.7.高处作业应搭设脚手架,并经搭设单位和使用单位验收合格后,挂牌使用。
电缆桥架安装作业指导书
1.危险辩识
1.1电缆桥架搬运及安装过程中小心砸伤人。
1.2需登高作业时,要办好有关票证、落实防护措施。
1.3作业前要检查所使用的梯子、吊绳、安全带、卸扣等是否完好。
1.4使用电锤等移动电动工具时,电源要接在漏电断电器下。
1.5焊接时,要移置现场可燃物,准备好灭火器。
2.物资准备
2.1安装物资转运到现场,包括桥架、各种弯接头、连接板、连接螺栓螺母、膨胀螺栓等。
2.2预制好并已做好防腐的托架、托臂等。
2.3安装工具到位,包括:电焊氧割、电锤、榔头、板手、梯子、吊车、手拉葫芦等。
3.安装要求
3.1托架的预制及防腐:托架、托臂预制采用8#或10#槽钢制作,制作宽度要稍大于桥架宽度,托架横档间距一样,焊接要牢固。
制作完成后要防腐才能安装。
3.2托架及托臂安装:根据设计图纸要求,联系工艺、设备项目负责人现场确定桥架走向,尽量靠近电气设备集中点,便于电缆敷设;托臂安装间距须一致(一般要求间隔不超过3米),焊接固定必须牢固;托架安装须做到横平竖直,焊接固定牢固。
空旷不能固定托臂的区域须做托架立柱,立柱固定可打预埋或打膨胀螺栓。
3.3桥架安装:桥架连接固定要牢固,横要平竖要直;须配弯头和三通的地方须配到位;桥架切割和开孔不许使用氧割,须用等离子、锯弓、曲线锯、电钻,切割后的桥架还须做打磨处理。
3.4托臂、桥架安装须考虑不能影响工艺操作,与工艺管道及设备留出足够的安全距离。
3.5托臂需在墙面上固定但墙上以没有预埋焊接体的,必需先用膨胀螺栓将一块开孔的钢板固定在墙上,再将托臂焊
在钢板上。
电缆桥架制作安装作业指导书一、前言电缆桥架是一种用于承载和保护电缆的重要设备,广泛应用于建筑、电力、通信、石化等行业。
在进行电缆桥架制作安装作业之前,必须具备相关的专业知识和技能,并且要按照相关规范和标准进行操作。
本作业指导书旨在为从事电缆桥架制作安装作业的人员提供相关指导和规范。
二、作业准备1. 工具准备- 手工工具:螺丝刀、规矩、锤子、铅笔等。
- 电动工具:钻孔机、电焊机等。
- 班尺、卷尺等测量工具。
- 安全工具:安全帽、安全鞋、手套等。
2. 材料准备- 电缆桥架:根据工程需求选择合适的电缆桥架材料和规格。
- 电缆:根据工程需求选择合适的电缆规格和种类。
3. 环境准备- 确定电缆桥架的安装位置和路线。
- 清理安装区域的杂物和障碍物。
- 检查安装区域的地基和墙体是否牢固。
三、制作准备1. 根据工程要求和设计图纸确认电缆桥架的类型和规格,并采购相关材料。
2. 根据设计图纸进行测量和标定,确定电缆桥架的安装位置、尺寸和高度等。
3. 进行电缆桥架的预组装,根据设计要求拼装相应的支架、梁和桥面。
4. 对电缆桥架的焊接连接进行质量检查,确保连接牢固、无变形和破损。
四、安装作业步骤1. 根据设计要求,在墙体上标出电缆桥架的安装位置和高度。
2. 进行电缆桥架的固定安装,根据预先确定的位置,使用膨胀螺栓等固定件将电缆桥架固定在墙体上。
3. 进行电缆桥架的水平调整和垂直校正,使用水平仪和铅垂线等工具对电缆桥架进行调整,确保其水平平整和垂直度。
4. 进行电缆桥架的水平连接,根据设计要求使用角钢、螺栓等连接件将相邻电缆桥架连接在一起。
5. 安装电缆支架,根据设计要求在电缆桥架上安装适量的电缆支架,确保电缆能够平稳地放置在桥架上。
6. 进行电缆的敷设工作,根据设计要求在电缆桥架上敷设电缆,确保电缆的路径和角度符合要求。
7. 进行电缆的固定和绑扎,使用固定卡、绑扎带等工具将电缆固定在电缆桥架上,确保电缆不松动和晃动。
8. 进行电缆桥架的防腐处理,根据工程要求使用防腐涂料或进行热镀锌等处理,保护电缆桥架免受腐蚀和氧化。
电缆桥架作业指导书-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII1.编制目的为了规范电缆桥架的安装作业,指导作业人员按要求进行施工,确保安全、优质、高效的完成电缆桥架的安装工作。
2.适用范围本作业指导书适用于中电四会2×400MW级燃气热电冷联项目2号标段电缆桥架的安装。
3.编制依据3.1.《电气装置安装工程质量检验及评定规程》DL/T5161.1~5161.17-20023.2.《电气装置安装工程电缆线路施工及验收规范》GB50168-20063.3.《火力发电工程建设标准强制性条文实施指南》2013年版3.4.《工程建设标准强制性条文电力工程部分》2011年版3.5.《电力建设安全工作规范第1部分:火力发电》DL5009.1-20143.6.《中电四会2×400MW级燃气热电冷联产项目工程#2标段电气专业施工组织设计》3.7.广东省电力设计研究院施工图纸3.8.经业主工程师确认的设计变更等有效文件4.作业项目概述本项作业项目包括2号机主厂房及辅助车间、联合车间的电缆桥架及其立柱、托臂的安装工程。
5.工作准备5.1.技术准备5.1.1.桥架安装的位置、标高已经确定。
5.1.2.已将桥架安装图纸和有关的土建、热机设备与管道、电气设备及热工仪表等图纸进行图纸会检。
5.1.3.土建已完成交安,桥架立柱安装前,土建预埋件已标准清晰。
5.1.4.施工图纸已经过专业会审,作业指导书已审批,单位工程开工报告已经过审批。
5.1.5.到现场的桥架已进行清点和质量验收。
5.2.资源配备5.3.作业准备5.3.1.从事电缆桥架安装的施工人员已经过三级安全教育培训,且考试合格;5.3.2.从事电缆桥架安装的施工人员已经经过身体检查合格;5.3.3.从事电缆桥架安装的施工人员对作业指导书的内容已经学习,并已充分掌握其内容,且各种证件齐全;5.3.4.根据作业方法领取电缆桥架安装所需的工器具,并检验合格,且合格证在有效期范围内;5.3.5.电缆桥架安装所需的材料数量、型号齐全,并检验合格,仓库管理员已经登记;5.3.6.电缆桥架安装位置、标高确认无误,技术准备已完成;5.3.7.高处作业应搭设脚手架,并经搭设单位和使用单位验收合格后,挂牌使用。

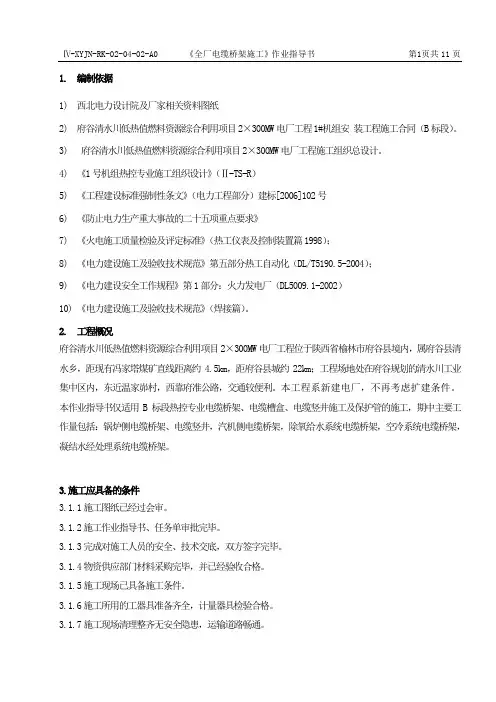

Ⅳ-XYJN-RK-02-04-02-A0 《全厂电缆桥架施工》作业指导书第1页共11页1.编制依据1)西北电力设计院及厂家相关资料图纸2)府谷清水川低热值燃料资源综合利用项目2×300MW电厂工程1#机组安装工程施工合同(B标段)。
3)府谷清水川低热值燃料资源综合利用项目2×300MW电厂工程施工组织总设计。
4)《1号机组热控专业施工组织设计》(Ⅱ-TS-R)5)《工程建设标准强制性条文》(电力工程部分)建标[2006]102号6)《防止电力生产重大事故的二十五项重点要求》7)《火电施工质量检验及评定标准》(热工仪表及控制装置篇1998);8)《电力建设施工及验收技术规范》第五部分热工自动化(DL/T5190.5-2004);9)《电力建设安全工作规程》第1部分:火力发电厂(DL5009.1-2002)10)《电力建设施工及验收技术规范》(焊接篇)。
2.工程概况府谷清水川低热值燃料资源综合利用项目2×300MW电厂工程位于陕西省榆林市府谷县境内,属府谷县清水乡,距现有冯家塔煤矿直线距离约4.5km,距府谷县城约22km;工程场地处在府谷规划的清水川工业集中区内,东近温家峁村,西靠府准公路,交通较便利。
本工程系新建电厂,不再考虑扩建条件。
本作业指导书仅适用B标段热控专业电缆桥架、电缆槽盒、电缆竖井施工及保护管的施工,期中主要工作量包括:锅炉侧电缆桥架、电缆竖井,汽机侧电缆桥架,除氧给水系统电缆桥架,空冷系统电缆桥架,凝结水经处理系统电缆桥架。
3.施工应具备的条件3.1.1施工图纸已经过会审。
3.1.2施工作业指导书、任务单审批完毕。
3.1.3完成对施工人员的安全、技术交底,双方签字完毕。
3.1.4物资供应部门材料采购完毕,并已经验收合格。
3.1.5施工现场已具备施工条件。
3.1.6施工所用的工器具准备齐全,计量器具检验合格。
3.1.7施工现场清理整齐无安全隐患,运输道路畅通。
电缆桥架安装作业指引书1、工程概况电缆桥架在电缆敷设中,可以避免电缆承受过大旳压力和过度旳弯曲,避免机械损伤,便于排列整洁和固定,是电缆敷设安全、工艺美观旳保障。
目前电缆桥架旳定型产品基本上有梯型电缆托架和电缆托盘两种形式。
安装时应根据设计规定进行不同方式旳组合安装。
2、施工前准备2.1作业人员配备:仪表安装工4人、测量工1人、焊工2人、辅助工10人。
2.2工器具旳配备:2.3施工前应具有旳条件:1)技术员已经完毕施工图纸会检。
2)施工技术措施已通过批准,并正式下发。
3)施工人员已经进行技术交底。
4)设备材料齐全,并通过监理验收完毕。
5)土建专业粗地面已完毕。
电缆通道旳临时施工设施、模板及建筑废料等清理干净,施工道路畅通。
6)电缆桥架安装需要旳脚手架搭设完整,并通过验收。
7)施工现场清洁无杂物。
8)电缆桥架旳施工区域照明充足。
9)施工所用旳工器具准备齐全,计量器具检查合格。
3、施工环节及规定:3.1立柱旳安装:立柱旳安装可根据图纸规定采用焊接方式,夹层立柱旳安装采用上生根,上与预埋铁焊接,如果预埋铁旳位置不合适,也可以与房顶用膨胀螺栓固定。
除夹层外旳其她位置根据现场旳实际状况拟定是立柱旳顶部和钢梁焊接,还是立柱旳侧面和钢梁焊接。
双侧立柱要对称安装,单侧立柱要尽量安装在桥架旳同一侧。
具体环节如下:3.1.1 桥架支架钢材应平直,无明显弯曲。
下料误差应在5mm范畴内,切口应无卷边、毛刺。
3.1.2主通道立柱安装:根据施工图纸及设备旳布置位置,在主通道旳首尾两端先固定两根立柱,然后拉线画出其他立柱旳位置,立柱固定期设上下两道拉线,立柱间设定距离为1.5m~2m;焊接工艺宜采用先点焊,待一整排立柱调节完毕后再满焊;焊接时要有专业焊工焊接,焊接质量符合验标“焊接篇”规定。
3.1.3分支通道立柱安装:工作程序同上。
3.1.4在三通、四通、弯头等部件前后应合适增长立柱,以保证桥架旳承压强度。
3.1.5焊接完后对焊接处先均匀旳刷一层灰防锈漆,然后再刷一层银粉漆。
电缆桥架安装和桥架内电缆敷设施工作业指导书编制人:审核人:审批人:编制日期:电缆桥架安装和桥架内电缆敷设施工作业指导书1 适用范围本作业指导书适用于一般工业与民用建筑内电缆桥架安装和桥架内电缆敷设施工。
2 作业准备2.1技术准备1施工图纸、设备产品合格证等技术资料齐全。
2施工前明确设计要求,熟悉现行规范、技术标准。
2.2现场准备1电缆桥架、电缆支架、槽钢、角钢及其附件等材料,按照设计图纸要求的规格、型号购进,桥架应平整,无扭曲、变形,镀锌层(涂抹层)无损伤,资料齐全,自检合格,向监理报验,报验合格后方可使用。
2电缆按设计图纸要求的规格、型号购进。
资料齐全,复检合格,向监理报验,报验合格后方可使用。
3电缆桥架安装、电缆敷设所用的工具器具齐全;计量器具经过校验合格。
4作业人员持证上岗,经过三级安全教育及技术交底。
2.3技术要求电缆桥架安装和桥架内电缆敷设施工应符合下列标准规范的要求《建筑工程施工质量验收统一标准》(GB50300);《建筑电气工程施工质量验收标准》(GB50303)。
3施工程序及工艺要求3.1施工程序施工程序为:施工准备、划线定位、固定件安装、桥架支撑架安装、桥架、托盘安装、桥架的接地保护、敷设电缆、电缆头制作。
3.2工艺流程施工准备技术准备技术交底记录物资准备划线定位材料合格证书设备设施准备检验报告及验作业条件准备收记录固定件安装桥架支撑件安装桥架、托盘安装桥架保护接地敷设电缆电缆头制作检查实验记不符合处置和再检查验收录验收不符合符合结束室内电缆桥架及电缆敷设施工工艺流程4技术要求4.1划线定位根据设计图或施工方案,从电缆桥架始端至终端(先干线后支线)找好水平或垂直线(建筑物如有坡度,电缆桥架应随其坡度)确定并标出支撑物的具体位置。
4.2固定件安装1螺栓安装:用冲击钻钻孔直径的误差不得超过±0.5~±0.3mm;深度误差不得超过+3mm;钻孔后应将孔内残存的碎屑清理干净。
电缆桥架安装作业指导书一、安装前准备(1)确定方向:根据建筑平面布置图,结合空调管线和电气管线等设置情况、方便维修,以及电缆路由的疏密来确定电缆桥架的最佳路由。
在室内,尽可能沿建筑物的墙、柱、梁及楼板架设,如许利用综合管廊架设时,则应在管道一侧或上方平行架设,并考虑引下线和分支线尽量避免交叉,如无其它管架借用,则需自设立(支)柱。
(2)确定桥架的宽度:根据布放电缆条数、电缆直径及电缆的间距来确定电缆桥架的型号、规格, 托臂的长度,支柱的长度、间距,桥架的宽度和层数。
(3)确定安装方式:根据场所的设置条件确定桥架的固定方式,选择悬吊式、直立式、侧壁式或是混合式,连接件和紧固件一般是配套供应的,此外,根据桥架结构选择相应的盖板。
(4)绘出电缆桥架平、剖面图,局部部位还应绘出空间图,开列材料表。
图1 桥架安装图及各组件名称注:桥架各组件都是成品各桥架厂家都有生产,可以直接定做。
在桥架安装过程中有些特殊组件可以根据设计需要让厂家单独定做。
连接各组件的螺栓、螺母等厂家自动配齐,不需要单独订货。
二、基本要求(1)电缆桥架在安装时应横平竖直,电缆桥架水平敷设时距地面的高度一般不低于2.5m;(2)当设计无规定时,在电缆桥架层间最小间距,桥架最上层距楼顶或沟顶,桥架最下层距地面或沟底的最小距离如下表:电缆桥架最小距离(mm)电缆桥架层间距离控制电缆200 10kv及以下电力电缆(除交联聚乙烯绝缘电缆外)250 6~10kv交联聚乙烯绝缘电缆300 35kv单芯电力电缆300 35kv多芯电力电缆350桥架最上层距楼顶或沟顶350~450桥架最下层距地面或沟底100~150(3)电缆桥架与一般工艺管道平行敷设时两者之间的最小距离为400mm,交叉敷设时为300mm;(4)非镀锌桥架连接板的两端需加跨接线,跨接线为铜芯导线或者编织铜线,最小允许截面不小于4mm2 ;镀锌桥架可以不加跨接线。
三、桥架敷设步骤(1)桥架沿墙垂直安装。
第8部分:配网工程电缆桥架安装作业指导书编码:PWDL-02目次1适用范围 (75)2 编写依据 (75)3 作业流程图 (75)4 安全风险辨析与预控 (75)5作业准备 (76)6 作业方法 (6)7 质量控制措施及检验标准 (9)1适用范围1.1电压等级35kV及以下配网工程。
1.2安装场所电缆数量较多或较集中的室内外及电气竖井内等场所。
2编写依据表2编写依据3作业流程图图3作业流程图4安全风险辨析与预控4.1 电缆桥架安装作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。
4.2 按《指南》中与电缆桥架安装作业相关联的《电网建设安全施工作业票》(编码:PWDL-02-01/01),结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发。
4.3 施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中。
4.4 安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用10天,超过10天须重新办理作业票,在工作完成后上交项目部保存备查。
表 4.1作业任务安全基准风险指南5 作业准备5.1 作业前施工条件表5.1 作业前施工条件5.2 人员、主要工器具及仪器仪表配置表5.2 人员、主要工器具及仪器仪表配置6 作业方法表6 作业方法7 质量控制措施及检验标准7.1质量控制措施7.1.1现场负责人应根据现场情况安排技术人员负责质量监控。
7.1.2作业人员必须熟悉工程作业流程和质量检验标准;技术岗位人员必须持有与作业相应、有效的上岗证。
7.1.3现场负责人在进行安全技术交底时必须详细介绍本作业质量控制要点、常见的质量通病及其防治措施。
7.1.4作业现场必须有经审核批准的设计图纸和施工方案,作业人员必须按图施工。
热控电缆桥架安装作业指导书一、编制依据1.2《电力建设施工质量验收及评价规程》(热工仪表及控制装置)DL/T 5210.4-2009;1.3《电力建设施工及验收技术规范》(热工自动化)2004版;1.4《电力建设安全工作规程》第1部分:火力发电厂 2002版;二、作业任务2.1 工程概况及作业范围塞山发电有限公司2×600MW级机组安装工程目前集控楼电子间夹层、汽机房、锅炉房等区域施工已基本完毕,现场具备电缆桥架安装的条件。
热控电缆桥架安装范围包括:山西华电西塞山发电有限公司2×600MW级机组A标段热控电缆桥架安装。
2.2 工程量3号机热控桥架安装主要工作量:1. 集控楼电子间夹层、汽机房、锅炉房桥架安装;2. 凝结水精处理等区域桥架安装;以上区域热控桥架安装总量约二百吨。
三、作业准备及作业环境条件3.1 作业人员的资格要求、劳动力组织3.2 施工工器具准备3.3 作业环境及应具备条件3.3.1 技术准备:施工人员在施工前应充分熟悉图纸资料和有关规范、标准,掌握有关技术要求;3.3.2 机工具准备:通过对施工图等设计技术资料的了解,在施工前,应根据工作的具体要求和特点,将相应的机工具准备好;3.3.3 材料准备:将要安装电缆桥架、托臂、立柱及其各种附件均清点到位并运至施工现场堆放好,运送的过程中,要避免桥架碰撞,以免损坏桥架的外形和镀锌层;3.3.4 施工条件的检查:电缆桥架安装前,施工人员应充分了解现场情况,调查电缆桥架安装的现场条件是否具备:预埋铁和预埋孔是否都已经完成;脚手架是否已经搭好;安全措施是否已经到位;电缆桥架安装后是否影响其它专业的施工。
四、施工进度安排根据热控专业调试需要,根据现场施工的实际情况和设备到货情况,计划于2010年02月05日开工,计划工期183天,于2010年08月05日完工,施工过程见缝插针,合理布置,在保障安全的前提下,确保施工质量工艺与施工进度。
五、作业方法及施工要求5.1 工艺流程图施工流程图5.25.2.1立柱安装5.2.1.1根据图纸资料确定立柱位置,立柱的安装位置要保证电缆桥架避开人孔、设备起吊孔、防爆门等区域,保证普通型电缆与热管道保温层外表面平行敷设时,其间距宜大于500mm,交叉敷设时宜大于200mm,保证桥架走向与其他专业管道、钢梁、吊架没有冲突;5.2.1.2立柱严禁火焊切割下料,必须用切割机进行切割。
材料尖角用角磨机磨成圆弧形,毛边打磨光滑无毛刺,下料后的部件如有变形现象,则应进行校直,校直时可以在水泥地面上先铺一块(δ =10mm厚)铁板,然后用八磅锤进行冷态校直;5.2.1.3立柱必须固定在同一水平线上,同一列立柱先在两头固定两点,定位后将这两根立柱之间在上方和下方拉两根琴线,以保证中间立柱的水平度。
宽度为800mm及以上的电缆桥架采用工字钢型立柱,立柱材料采用[8钢,立柱之间的距离为1500mm,如有特殊情况,立柱间距不得大于1800mm;桥架宽度为400mm及以下电缆桥架均采用单侧悬臂[8槽钢立柱;5.2.1.4安装时先固定好两端及转弯处立柱,保证其直线度和垂直度,以此两点拉两条琴线,中途的立柱以此琴线为基准,逐一进行安装;5.2.1.5控制室夹层立柱均要求做成支架型,即立柱的一端固定于夹层的底部,并焊接牢固。
如预埋扁铁位置偏移与立柱安装尺寸不对应,则必须加装垫块,垫块四角钻孔,安装垫块时,先将立柱找正,找正方法可以用弦线吊重锤的方法进行确定,然后根据立柱下端的相应位置装垫块,四角采用M8×80金属膨胀螺栓固定。
锅炉房和汽机房内的立柱长度应根据现场埋铁或钢梁和桥架的设计标高确定;5.2.1.6部分桥架支路并未预埋铁件,则必须加装垫块,安装垫块时,先将立柱找正,找正方法可以用弦线吊重锤的方法进行确定,然后根据立柱下端的相应位置装垫块,四角采用M8×80金属膨胀螺栓固定;5.2.1.7立柱焊接要牢靠、垂直,各焊缝焊接无咬边、突刺及砂眼,焊缝要均匀,厚度不小于5 mm,同一排立柱应在同一水平线上,可用水平尺和琴线进行检验;5.2.1.8立柱安装后需除去焊接药皮、铁锈,然后涂刷一层红丹漆,待红丹漆干后再涂刷一层银粉漆,油漆应涂刷均匀并将横担全部覆盖。
5.2.2横担安装5.2.2.1检查立柱安装是否符合要求;5.2.2.2按施工图中的要求,根据桥架的安装高度、层数以及方位,确定安装横担的具体高度;5.2.2.3所有桥架均采用角钢作为横担,当采用单侧立柱时,横担的固定端应比非固定端略低;5.2.2.4横担层间间距均为300mm;5.2.2.5横担必须用切割机进行切割,材料尖角用角磨机磨成圆弧形,毛边打磨光滑无毛刺;5.2.2.6安装时在直线段安装桥架时,可以先确定一处,固定第1个横担,在另一端用连通管找平,固定第2个横担,在同一层两者之间拉一条琴线,其余层次的横担以此线为基准安装;5.2.2.7横担安装应先点后焊,以防止变形,各焊缝焊接牢固,无咬边、突刺及砂眼,焊缝要均匀,厚度不小于5 mm,安装完毕后,应清除所有焊接药皮,飞溅物,用角磨钢丝刷除铁锈,然后涂刷一层红丹漆,待红丹漆干后再涂刷一层银粉漆,油漆应涂刷均匀并将横担全部覆盖;5.2.2.8安装完毕后用水平尺和琴线复查尺寸偏差。
5.2.3汽机房及锅炉房桥架安装5.2.3.1检查横担的安装是否符合规范,如不符合规范则重新安装;5.2.3.2桥架的安装由下至上,逐层安装,上层为动力电缆,依次向下为控制电缆,计算机电缆和通讯电缆;5.2.3.3各桥架对口连接时,应无错边,必须有内、外连接片,用活动套筒扳手,方颈头螺栓固定,螺栓应由内向外穿,螺母位于桥架外侧,弹垫及平垫用于螺母侧,先上平垫,再上弹垫;5.2.3.4不同高(宽)桥架连接,应用调高(宽)片,尽量平缓过度。
如果没有调高(宽)片,就用直段桥架制作,但必须用锯弓制作,用钢板、螺栓连接,不得动用电焊和火焊,以免破坏保护层;5.2.3.5部分特殊三通、弯通备料时严格控制好尺寸,以便运输和搬运。
如有个别特殊三通或弯通没有备料,可在现场加工。
加工三通应将需连接的支路桥架一端制成八字口,八字口的大小应满足桥架内敷设电缆的弯曲半径,再将主通道侧板切割相应大小的缺口,再用方颈头螺栓固定,不得动用电焊、火焊;各种小型槽盒与主通道连接时也可采取上述方法安装;5.2.3.6若桥架出现变形,用简易桥架校正器把变形的桥架校正;5.2.3.7所有电缆通道必须采用防火措施,要求严格按照设计院图纸《电缆防火施工图》施工;5.2.3.8桥架、槽盒进入盘、箱、柜时,应在盘、箱、柜的底部开孔,电缆敷设完毕后将孔洞用防火泥封堵;5.2.3.9桥架安装完毕后应在每层桥架做好标记,明确该层桥架内所敷设的电缆型号,标记应清晰可见,以便电缆敷设;5.2.3.10每层桥架直线段间隔15米设置2.5厘米伸缩缝(有铰链段除外),伸缩缝处应用软铜线(截面积16mm2)可靠连接通总地线,长距离桥架每隔30~50m接地一次。
5.2.4电缆保护管制作和安装5.2.4.1根据电缆型号和现场条件,确定保护管所需尺寸及弯头数量;5.2.4.2使用切割机下料,保护管材料一般选用镀锌钢管,下料完毕后要将管口打磨光滑,去除毛刺和尖锐的棱角,管口内壁应用圆挫打磨;5.2.4.3弯制保护管应使用液压弯管机弯制。
弯制前应先将铁丝穿过,以便电缆敷设,弯制后不应有裂缝和显著的凹瘪现象,保护管的弯曲角度不应小于90度,单根管子的弯头不宜超过3个,直角弯不宜超过两个;5.2.4.4单根保护管长度不够时,可用两根保护管对接。
金属管不宜直接对焊,可在接头处套接尺寸稍大的短套管,套管长度不宜小于外径的两倍,两管口应对准且连接要牢固;5.2.4.5沿地坪敷设的保护管应在二次抹面前安装,管径应保证二次抹面将整个保护管覆盖,如有必要,则在地坪上开凿水泥槽,确保保护管被二次抹面覆盖。
5.2.4.6电缆保护管固定应采用管卡固定,以免损害保护层。
保护管子成排安装时,应用管卡将所有保护管固定在同一根花纹角铁上,保证高度一致,弯曲弧度一致,排列整齐,保护管露出地面高度应和接线盒电缆进口的高度一致,最少必须超出地坪50mm。
5.2.4.7保护管的保护层损坏时应涂刷防腐油漆。
5.2.4.8保护管和槽盒、桥架应采用金属软管连接,金属软管和保护管之间用金属隔兰连接,金属软管和桥架、箱、柜之间用穿板隔兰连接,连接应牢固,保证软管有一定弯曲度。
保护管应尽量从底部穿入箱、柜。
六、作业质量标准及检验要求6.1 施工中的作业标准和检验要求必须按照《电力建设施工质量验收及评价规程DL/T 5210.4-2009》表相关内容进行检查记录。
6.2 质量检验评定表。
6.3 在施工过程中,应做好原始的施工记录。
工程完毕后,应提前48小时通知监理及时验收,并准备好验收所需的所有资料。
七、创优措施7.1 目的为把本工程建设成工艺美观、质量优良、性能稳定、安全可靠、运行经济的一流精品机组,最终使本工程整体质量实现高水平达标投产;机组主要经济、技术指标达到国内一流水平;争创行业优质工程的质量目标,结合本工程热控电缆桥架的特点,特制定本措施。
7.2 具体措施1. 根据图纸资料确定立柱位置,立柱的安装位置要保证电缆桥架避开人孔、设备起吊孔、防爆门等区域,保证普通型电缆与热管道保温层外表面平行敷设时,其间距宜大于500mm,交叉敷设时宜大于200mm,保证桥架走向与其他专业管道、钢梁、吊架没有冲突;2. 立柱必须固定在同一水平线上,宽度为800mm及以上的电缆桥架采用工字钢型立柱,立柱材料采用[8钢,立柱之间的距离为1500mm,如有特殊情况,立柱间距不得大于1800mm;桥架宽度为400mm及以下电缆桥架均采用单侧悬臂[8槽钢立柱;3. 安装时先固定好两端及转弯处立柱,保证其直线度和垂直度,以此两点拉两条琴线,中途的立柱以此琴线为基准,逐一进行安装;4. 立柱安装后需除去焊接药皮、铁锈,然后涂刷一层红丹漆,待红丹漆干后再涂刷一层银粉漆,油漆应涂刷均匀并将横担全部覆盖;5. 桥架的安装由下至上,逐层安装,上层为动力电缆,依次向下为控制电缆,计算机电缆和通讯电缆;6. 各桥架对口连接时,应无错边,必须有内、外连接片,用活动套筒扳手,方颈头螺栓固定,螺栓应由内向外穿,螺母位于桥架外侧;7. 不同高(宽)桥架连接,应用调高(宽)片,尽量平缓过度。
如果没有调高(宽)片,就用直段桥架制作,但必须用锯弓制作,用钢板、螺栓连接,不得动用电焊和火焊,以免破坏保护层;8. 部分特殊三通、弯通备料时严格控制好尺寸,以便运输和搬运。
如有个别特殊三通或弯通没有备料,可在现场加工。
加工三通应将需连接的支路桥架一端制成八字口,八字口的大小应满足桥架内敷设电缆的弯曲半径,再将主通道侧板切割相应大小的缺口,再用方颈头螺栓固定,不得动用电焊、火焊;各种小型槽盒与主通道连接时也可采取上述方法安装;9. 桥架安装完毕后应在每层桥架做好标记,明确该层桥架内所敷设的电缆型号,标记应清晰可见,以便电缆敷设;10. 每层桥架直线段间隔15米设置2.5厘米伸缩缝(有铰链段除外),伸缩缝处应用软铜线(截面积16mm2)可靠连接通总地线,长距离桥架每隔30~50m接地一次。
