防渗漏施工方案第一章、工程概况一、参建单位建设单位:上海同茗置业有限公司监理单位:上海同济管理咨询监理有限公司设计单位:同济大学建筑设计研究院有限公司施工单位:舜元建设(集团)有限公司本项目建设地点位于上海市松江区,环城路与方塔北路交叉口,主要由多层住宅楼、高层商住楼及地下汽车库组成。
建筑面积约59353平方米。
第二章控制措施及管理办法本工程把防渗漏作为控制重点,总结以往在防渗漏方面的经验与教训,在业主和监理的参与下,共同解决在防渗漏方面的一些通病。
所有的防渗薄弱环节,均列为关键工序及控制要点。
在施工过程中重点监控,并进行隐蔽工程验收。
1.地下部分控制点包括:后浇带、通道止水节点、地下室防水以及地下部分砼的浇筑质量。
2.地上部分包括:外墙防渗(厨卫间、穿墙螺杆及穿墙管、外门窗、施工缝等)。
3.屋面主要问题:防水构造、出屋面管、排水等。
在施工过程中在预防和过程控制上下工夫,从材料的选择、合理的施工方法、完善的保护措施、到过程控制中的交接验收和隐蔽验收,有保证措施和管理措施跟上。
首先各个控制工序的实施都必须落实到专人负责,验收必须落实到专人,整改落实到专人,整个过程的观测落实到专人。
其中方案的编制落实到技术部,实施落实到施工员、验收落实到质量员,整改落实到施工员,明确谁施工谁整改。
技术部对在整个监视过程中发现的问题和隐患及时解决。
施工员在实施过程中,应分级向下传达工序控制要求和正确做法,使每个操作工人都参与到通病的预防中来。
并将施工过程中发现方案不合理的地方,应及时反馈到技术部,及时更改。
质量员应把防渗漏问题作为日常检查的重点,及时统计,以便确定本工程的渗漏发生的情况。
第三章防渗漏技术措施一、地下室防渗漏的技术措施1)地下室结构砼采用防水混凝土,级配为C35,抗渗等级为P6。
2)底板钢筋双层双向支撑设置在垫块上,不得直接接触垫层砼上,以防水沿钢筋向上渗。
砼浇筑时选用高频插入式振捣器振捣密实,并应一次浇筑完毕。

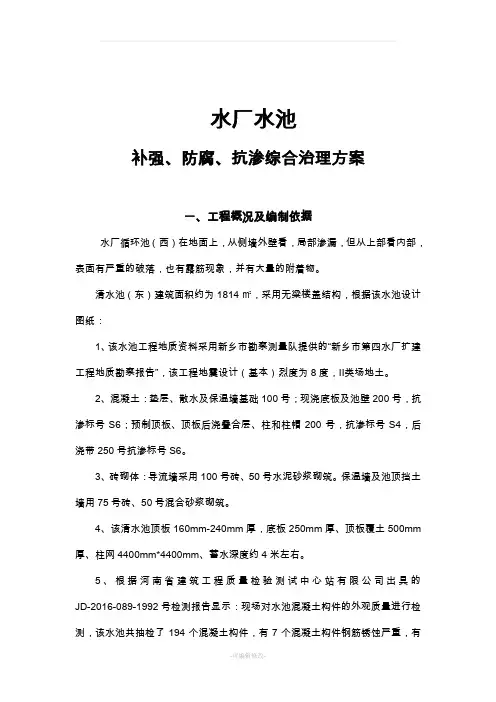

水厂水池补强、防腐、抗渗综合治理方案一、工程概况及编制依据水厂循环池(西)在地面上,从侧墙外壁看,局部渗漏,但从上部看内部,表面有严重的破落,也有露筋现象,并有大量的附着物。
清水池(东)建筑面积约为1814㎡,采用无梁楼盖结构,根据该水池设计图纸:1、该水池工程地质资料采用新乡市勘察测量队提供的“新乡市第四水厂扩建工程地质勘察报告”,该工程地震设计(基本)烈度为8度,Ⅱ类场地土。
2、混凝土:垫层、散水及保温墙基础100号;现浇底板及池壁200号,抗渗标号S6;预制顶板、顶板后浇叠合层、柱和柱帽200号,抗渗标号S4,后浇带250号抗渗标号S6。
3、砖砌体:导流墙采用100号砖、50号水泥砂浆砌筑。
保温墙及池顶挡土墙用75号砖、50号混合砂浆砌筑。
4、该清水池顶板160mm-240mm厚,底板250mm厚、顶板覆土500mm 厚、柱网4400mm*4400mm、蓄水深度约4米左右。
5、根据河南省建筑工程质量检验测试中心站有限公司出具的JD-2016-089-1992号检测报告显示:现场对水池混凝土构件的外观质量进行检测,该水池共抽检了194个混凝土构件,有7个混凝土构件钢筋锈蚀严重,有99个混凝土构件钢筋有锈点,有轻微锈蚀现象,有88个混凝土构件钢筋锈点密集,锈蚀较严重。
1-2-K-L轴线处顶板钢筋外露、锈蚀严重,局部钢筋已经脱落。
孟营水厂清水池(东)的可靠性鉴定评级为三级,可靠性不符合国家现行标准规范的要求,影响整体安全,在目标使用年限内明显影响整体正常使用,应采取措施进行相关补强、防腐、抗渗处理。
图片如下:二、综合治理施工方案根据现场条件,为降低对周边环境的影响,提高施工效率,缩短工期,保证无渗漏整体效果,尽早恢复供水生产,决定采用郑州赛诺建材有限公司的专业补强、防腐、抗渗技术及特种防腐、抗渗材料,设计结构补强加固、防腐、抗渗的处理方案,该方案涉及的材料全部符合饮用水安全要求,构建一个高强度的多重抗渗系统,彻底解决腐蚀、渗漏水的问题。

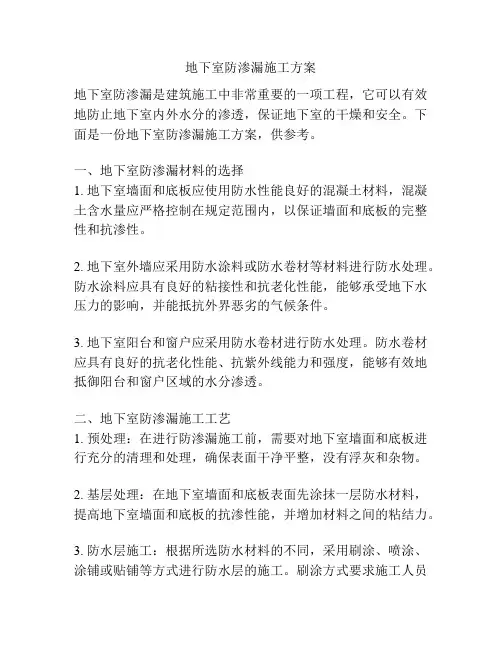

地下室防渗漏施工方案地下室防渗漏是建筑施工中非常重要的一项工程,它可以有效地防止地下室内外水分的渗透,保证地下室的干燥和安全。
下面是一份地下室防渗漏施工方案,供参考。
一、地下室防渗漏材料的选择1. 地下室墙面和底板应使用防水性能良好的混凝土材料,混凝土含水量应严格控制在规定范围内,以保证墙面和底板的完整性和抗渗性。
2. 地下室外墙应采用防水涂料或防水卷材等材料进行防水处理。
防水涂料应具有良好的粘接性和抗老化性能,能够承受地下水压力的影响,并能抵抗外界恶劣的气候条件。
3. 地下室阳台和窗户应采用防水卷材进行防水处理。
防水卷材应具有良好的抗老化性能、抗紫外线能力和强度,能够有效地抵御阳台和窗户区域的水分渗透。
二、地下室防渗漏施工工艺1. 预处理:在进行防渗漏施工前,需要对地下室墙面和底板进行充分的清理和处理,确保表面干净平整,没有浮灰和杂物。
2. 基层处理:在地下室墙面和底板表面先涂抹一层防水材料,提高地下室墙面和底板的抗渗性能,并增加材料之间的粘结力。
3. 防水层施工:根据所选防水材料的不同,采用刷涂、喷涂、涂铺或贴铺等方式进行防水层的施工。
刷涂方式要求施工人员熟练,保持均匀厚度和密实度;喷涂方式要求施工设备高效稳定,保证防水效果;涂铺和贴铺方式要求施工人员认真细致,确保材料完全粘贴在墙面和底板上。
4. 二次处理:在防水层施工完成后,进行二次处理,确保防水层的平整度和耐久性。
对于刷涂和喷涂方式施工的防水层,需要进行充分的固化和干燥处理;对于涂铺和贴铺方式施工的防水层,需要进行压实和质量验收。
三、质量控制1. 施工过程中应定期进行施工质量检查,及时发现和解决问题。
对于发现的质量问题,及时进行整改,确保防渗漏施工的顺利进行。
2. 施工材料的质量应符合相关标准和要求,施工单位应从正规渠道采购购买,并按照要求进行质检和保管。
3. 施工人员应熟悉施工工艺和操作规范,严格按照施工方案进行作业,确保施工质量。
总之,地下室防渗漏施工方案需要科学合理地选择防水材料,并严格按照工艺要求进行施工,同时加强质量控制,确保施工质量和施工效果。

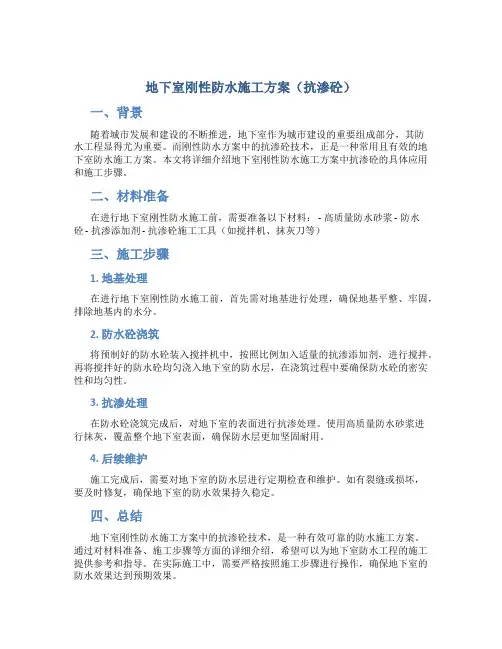

地下室刚性防水施工方案(抗渗砼)
一、背景
随着城市发展和建设的不断推进,地下室作为城市建设的重要组成部分,其防
水工程显得尤为重要。
而刚性防水方案中的抗渗砼技术,正是一种常用且有效的地下室防水施工方案。
本文将详细介绍地下室刚性防水施工方案中抗渗砼的具体应用和施工步骤。
二、材料准备
在进行地下室刚性防水施工前,需要准备以下材料: - 高质量防水砂浆 - 防水
砼 - 抗渗添加剂 - 抗渗砼施工工具(如搅拌机、抹灰刀等)
三、施工步骤
1. 地基处理
在进行地下室刚性防水施工前,首先需对地基进行处理,确保地基平整、牢固,排除地基内的水分。
2. 防水砼浇筑
将预制好的防水砼装入搅拌机中,按照比例加入适量的抗渗添加剂,进行搅拌。
再将搅拌好的防水砼均匀浇入地下室的防水层,在浇筑过程中要确保防水砼的密实性和均匀性。
3. 抗渗处理
在防水砼浇筑完成后,对地下室的表面进行抗渗处理。
使用高质量防水砂浆进
行抹灰,覆盖整个地下室表面,确保防水层更加坚固耐用。
4. 后续维护
施工完成后,需要对地下室的防水层进行定期检查和维护。
如有裂缝或损坏,
要及时修复,确保地下室的防水效果持久稳定。
四、总结
地下室刚性防水施工方案中的抗渗砼技术,是一种有效可靠的防水施工方案。
通过对材料准备、施工步骤等方面的详细介绍,希望可以为地下室防水工程的施工提供参考和指导。
在实际施工中,需要严格按照施工步骤进行操作,确保地下室的防水效果达到预期效果。
以上是关于地下室刚性防水施工方案(抗渗砼)的相关介绍,希望对读者有所帮助。
房屋防漏工程施工方案范本一、施工前准备1、施工前,需对施工现场进行勘测,了解房屋防水工程的具体情况,包括房屋结构、材料、漏水部位、漏水原因等。
2、根据实际情况,确定施工所需材料及施工工艺。
3、与业主或相关管理部门协商好施工时间、范围及工期。
4、确定施工人员的数量、资质及技术水平,并进行必要的培训。
5、确定施工现场的安全措施,并落实到位,确保施工人员安全施工。
6、编制详细的施工计划,并定期进行检查和更新,确保施工进度和质量。
二、施工工艺及步骤1、准备工作(1)清理施工现场,保持施工区域整洁。
(2)根据需要,落实安全措施,如搭建安全网、设置警示标志等。
2、防水材料处理(1)根据漏水部位及原因,选择合适的防水材料,如聚氨酯涂料、玻璃纤维布、防水胶等。
(2)进行防水材料的处理,如切割、粘贴等。
3、防水施工(1)进行墙体、天花板、地板等部位的防水处理,保证密封性和耐久性。
(2)根据不同部位的特点,采用不同的施工工艺,如喷涂、刷涂、滚涂等。
4、接缝处理(1)对墙体、地板、天花板等部位的接缝进行处理,确保处于防水层以下的接缝处于封闭状态。
(2)采用防水胶等材料进行填充和封闭,保证接缝的完全密封。
5、验收及保养(1)完成防水工程后,进行验收,确保防水层的完整性和稳固性。
(2)做好保养工作,对新施工的防水层进行保护,延长其使用寿命。
三、施工后清理及整理1、施工结束后,做好施工现场的清理工作,确保施工区域的整洁。
2、将施工中产生的废弃物进行分类处理,做好环境保护工作。
3、对施工设备和工具进行清洗和整理,确保设备及工具的存放和使用安全。
四、施工后的检查及维护1、施工完成后,进行验收与性能检测。
2、及时处理施工时发现的问题与不足,确保防水层的质量和稳固性。
3、对防水层进行定期检查和维护,及时发现问题并采取措施进行修理,延长防水层的使用寿命。
五、安全措施1、施工人员必须严格遵守施工现场的安全规定,佩戴相关安全防护用品。
2、施工过程中,遵守相关施工程序和工艺要求,杜绝违章操作。
防渗施工方案防渗施工是指在建筑物地下室、地下管道以及池塘、水库等水工建筑物的建设过程中,为了防止地下水渗透进入建筑物内部,采取的一系列施工措施。
以下是一份关于防渗施工方案的介绍,共700字。
一、施工前准备1. 检查地基质量,确保地基稳定,并进行必要的地基处理和加固工作。
2. 对地下水位进行勘测和监测,了解地下水的压力和变化情况。
3. 检查周围区域的排水状况,确保地下水能够及时排除。
4. 针对不同的施工环境,选择合适的防渗材料和施工方法。
二、防渗材料的选择1. 防渗材料应具有良好的抗渗性能和稳定性,能够有效隔绝地下水的渗透。
2. 常用的防渗材料包括沥青防水涂料、水泥砂浆、聚合物改性材料等,根据实际情况选择合适的材料。
三、施工方法1. 地基处理:对不稳定的地基进行夯实、加固,确保地基的稳定性。
2. 渗透止水:在地下室的墙体和地板上涂刷防渗涂料,形成连续、紧密的防渗层,阻止地下水渗透进入建筑物内部。
3. 塑料膜防渗:在地下室地板和墙体的内侧铺设防渗塑料膜,增加防渗能力,避免渗漏。
4. 排水系统:设置合理的排水系统,及时排除地下水,降低渗透压力。
5. 管线防渗:对地下管道进行防渗处理,采用防渗涂料、防渗垫层等方式,防止管道渗漏和污染地下水。
6. 渗水监测:在施工过程中进行地下水位的监测,及时发现渗水问题,并采取相应的补救措施。
四、质量控制1. 施工过程中严格按照防渗施工方案进行施工,确保施工质量。
2. 对施工过程进行质量检查,及时纠正存在的问题,确保施工质量达到要求。
五、施工安全1. 施工过程中应注意施工安全,严格遵守安全操作规程,做好防护措施,防止发生事故。
2. 建立安全监测机制,定期对施工场地进行安全检查,及时发现并消除安全隐患。
通过以上的防渗施工方案,能够有效地防止地下水渗透,保护建筑物的安全和稳定。
在具体实施施工过程中,应根据实际情况进行调整和补充,确保施工质量和安全。

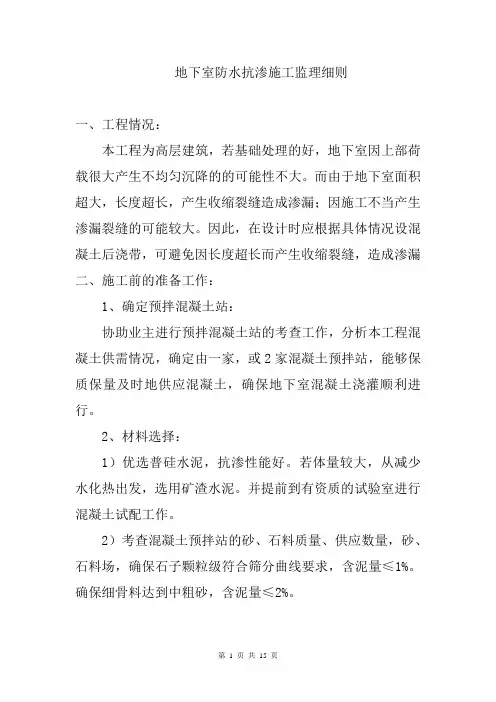

地下室防水抗渗施工监理细则一、工程情况:本工程为高层建筑,若基础处理的好,地下室因上部荷载很大产生不均匀沉降的的可能性不大。
而由于地下室面积超大,长度超长,产生收缩裂缝造成渗漏;因施工不当产生渗漏裂缝的可能较大。
因此,在设计时应根据具体情况设混凝土后浇带,可避免因长度超长而产生收缩裂缝,造成渗漏二、施工前的准备工作:1、确定预拌混凝土站:协助业主进行预拌混凝土站的考查工作,分析本工程混凝土供需情况,确定由一家,或2家混凝土预拌站,能够保质保量及时地供应混凝土,确保地下室混凝土浇灌顺利进行。
2、材料选择:1)优选普硅水泥,抗渗性能好。
若体量较大,从减少水化热出发,选用矿渣水泥。
并提前到有资质的试验室进行混凝土试配工作。
2)考查混凝土预拌站的砂、石料质量、供应数量,砂、石料场,确保石子颗粒级符合筛分曲线要求,含泥量≤1%。
确保细骨料达到中粗砂,含泥量≤2%。
3)正确选用外加剂。
目前具有防水抗渗等功能的混凝土外加剂品种不少,其质量可谓良莠不齐,应该做好调研。
必须选择品牌好,符合本工程情况,生产厂家可靠的产品,并通过试验室试配。
3、审查施工方案和有关资料:a、施工之前,要求施工方必须编写详细的施工方案,方案中应明确混凝土供应布泵、布管,浇捣顺序,振捣,接槎,养护,覆盖保温等技术措施,以及人员组织措施,施工机械准备,质量保证,安全施工等有关措施。
监理须认真审查施工方案,签复意见,提出要求。
b、审查混凝土配比单。
混凝土配比试验必须在有权单位试配。
经试验符合要求后才允许使用。
混凝土质量不仅其强度,抗渗等级要符合设计要求,还应有良好的和易性,使其可泵性好,容易振实,不易产生离析。
混凝土的初凝时间宜控制在4小时左右。
要求试配单位提供下列资料:原材料检验报告。
混凝土配比通知单(通知单要明确注明实测的混凝土强度、坍落度,以及坍落度随时间的损失值,混凝土的初、终凝时间。
c、审查布泵、布管,浇捣顺序时,要详细计算浇捣量,浇捣时间,防止二次接槎时间过长,产生冷缝,形成渗水通道。
污水池防渗防水的施工方案一、施工前准备1. 现场勘查与评估在施工前,需对污水池进行现场勘查,评估其地形、地质条件、渗漏情况等。
了解施工现场的具体环境和潜在风险,为施工方案的设计提供基础数据。
2. 施工方案设计与审批根据现场勘查结果,设计防渗防水施工方案。
方案应包括使用的材料、设备、施工步骤、安全措施等。
设计方案需经过审批,确保方案的科学性和可行性。
3. 材料与设备准备按照设计方案,准备相应的防水材料、注浆设备、施工工具等。
确保所有材料和设备的质量符合国家标准,性能稳定可靠。
二、防水材料选择1. 材料性能要求选择的防水材料应具有良好的抗渗性、耐腐蚀性、耐老化性等特点。
同时,材料应环保无害,符合国家相关标准。
2. 材料类型推荐常用的防水材料包括防水卷材、防水涂料、防水砂浆等。
根据污水池的具体情况,可选择适当的防水材料。
三、表面清洗与处理1. 表面清洗清除污水池表面的油污、杂物等,保持表面干净整洁。
2. 表面处理对表面进行必要的处理,如打磨、修补等,确保表面平整光滑,无裂缝、孔洞等缺陷。
四、割缝或钻孔1. 割缝根据施工方案,在污水池表面进行割缝。
割缝应整齐、均匀,符合设计要求。
2. 钻孔在需要注浆的位置进行钻孔。
钻孔的深度、直径应符合设计要求,确保注浆效果。
五、凿槽与预埋注浆管1. 凿槽根据施工方案,在污水池表面凿出适当的槽口。
槽口的深度、宽度应符合设计要求。
2. 预埋注浆管在槽口内预埋注浆管。
注浆管应固定牢固,确保注浆过程中不会移动。
六、注浆与防水砂浆施工1. 注浆通过注浆管进行注浆。
注浆材料应均匀、连续,确保填满所有缝隙和孔洞。
2. 防水砂浆施工在注浆完成后,进行防水砂浆的施工。
防水砂浆应涂抹均匀、密实,确保无遗漏。
七、质量检测与验收1. 质量检测对施工完成的防渗防水工程进行质量检测。
检测内容包括材料的性能、施工质量等。
2. 工程验收质量检测合格后,进行工程验收。
验收应严格按照相关标准进行,确保工程质量符合要求。
单位防水补漏工程施工方案一、项目概况1.1 项目名称:单位防水补漏工程1.2 项目地点:XX市XX区XXXXXX街道XXXX号1.3 项目背景:该单位建筑由于年久失修和施工工艺不当,存在着多处漏水和渗漏现象,严重影响了单位的正常使用及建筑结构的安全性。
二、工程概况2.1 工程内容:主要包括建筑屋面、外墙、地下室、卫生间等位置的防水补漏工程。
2.2 工程材料:选择具有良好防水、抗渗、耐老化等性能的防水材料,如聚氯乙烯(PVC)防水卷材、聚氯乙烯(PVC)防水涂料等。
2.3 工程标准:遵循国家建筑防水标准和相关规范,确保施工工艺和材料符合要求。
三、施工方案3.1 施工准备工作(1)施工前的检测与评估:对单位建筑的漏水和渗漏情况进行全面检测与评估,明确漏水位置和漏水原因。
(2)确定施工方案:依据检测结果,确定防水补漏的施工方案,包括材料选择、施工工艺和工程进度安排等。
(3)准备施工材料和设备:采购所需的防水材料和施工设备,并做好现场堆放和安全防护措施。
3.2 施工工艺(1)表面处理:清除漏水部位的附着物,保持表面干净、平整。
(2)基层处理:对于有裂缝或损坏的建筑基层进行修补,保证基层结构的完整性。
(3)防水层施工:采用PVC防水卷材或涂料进行防水层的施工,根据建筑结构和使用条件选择合适的材料。
(4)接缝处理:对防水层的接缝部位进行特殊处理,确保接缝处不会发生渗漏。
(5)细部处理:对防水层与建筑结构的交接处、管道孔洞等细部位置进行特殊处理,确保全面防水。
3.3 施工进度控制(1)定期检查与验收:对每个施工阶段进行定期检查与验收,发现问题及时进行整改和处理。
(2)工程进度安排:合理安排施工人员和设备,保证工程按时完成。
3.4 安全与质量保障(1)施工安全措施:严格遵守施工安全规范,做好施工场地的安全防护工作。
(2)质量保证措施:严格按照工程标准和规范要求,确保施工质量符合要求。
四、施工方案执行4.1 施工组织: 设立专业的施工队伍,确保具备相关资质和经验。
小区防渗工程施工方案模板一、工程概况项目名称:某小区防渗工程施工项目地址:某省某市某小区项目概况:本项目为某小区地下室以及地面的防渗工程,主要包括地下室外墙、楼板、地面部分的防渗处理。
二、施工单位及负责人施工单位:某某建筑工程有限公司负责人:张某三、施工材料及设备1. 防渗材料:主要采用聚氨酯型防水涂料、橡胶沥青防水卷材等材料。
2. 施工设备:包括搅拌机、刮平机、喷涂机等。
四、工程施工方案1. 地下室外墙防渗处理(1)清理地下室外墙表面的灰尘和杂物;(2)修补墙面裂缝和空鼓部分;(3)喷涂聚氨酯型防水涂料,形成一层防水膜;(4)在防水膜固化后,再进行一遍涂料刷涂,以增加防水效果。
2. 地下室楼板防渗处理(1)清理楼板表面的杂物和污渍;(2)修补楼板裂缝和空鼓部分;(3)涂刷橡胶沥青防水卷材,确保楼板完全覆盖;(4)在防水卷材覆盖后,进行一次涂刷以加强防水效果。
3. 地面防渗处理(1)对地面进行修复,确保表面平整;(2)涂刷聚氨酯型防水涂料,形成一层防水膜;(3)在防水膜固化后,再进行一遍涂料刷涂,以增加防水效果。
五、安全措施1. 施工期间,施工人员需佩戴安全帽、安全鞋等防护装备;2. 施工现场应设置明显的安全警示标志;3. 施工现场应配备专业的安全监护人员,负责现场安全管理;4. 施工人员应严格遵守作业规程,不得擅自更改施工方案;5. 施工现场应定期组织安全培训,确保施工人员的安全意识。
六、施工进度计划1. 地下室外墙防渗处理:预计施工周期5天;2. 地下室楼板防渗处理:预计施工周期7天;3. 地面防渗处理:预计施工周期3天。
七、施工质量验收标准1. 外墙防渗处理:防水层与墙体粘接紧密,无渗水现象;2. 楼板防渗处理:防水卷材完整无缺,且密实规整;3. 地面防渗处理:防水膜表面平整无波浪状,无渗水现象。
八、施工后维护保养1. 施工完成后,需对施工部位进行维护保养,确保防渗效果;2. 定期对防渗处理部位进行检查,确认无渗水现象。

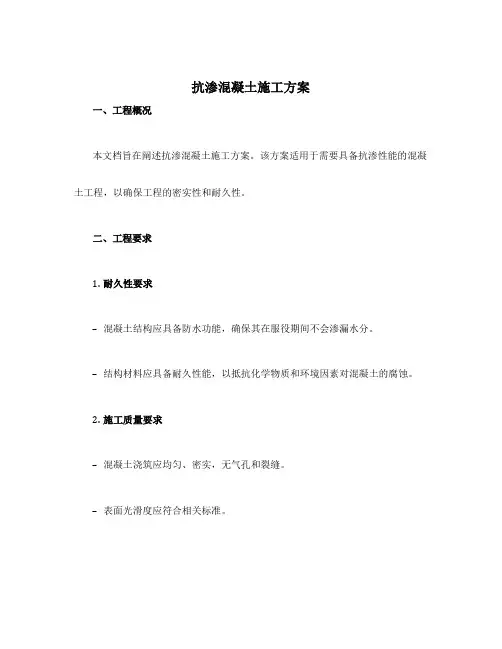

抗渗混凝土施工方案一、工程概况本文档旨在阐述抗渗混凝土施工方案。
该方案适用于需要具备抗渗性能的混凝土工程,以确保工程的密实性和耐久性。
二、工程要求1.耐久性要求–混凝土结构应具备防水功能,确保其在服役期间不会渗漏水分。
–结构材料应具备耐久性能,以抵抗化学物质和环境因素对混凝土的腐蚀。
2.施工质量要求–混凝土浇筑应均匀、密实,无气孔和裂缝。
–表面光滑度应符合相关标准。
三、施工步骤1.施工前准备–调整施工方案和施工时机,避免降水期间施工。
–检查施工现场,确保地面平整,清理杂物和尘土。
–准备所需的施工设备和工具。
2.混凝土材料配制–根据工程要求,选用合适的水泥、砂、骨料和添加剂。
–严格按照施工方案的要求进行配制,以获得理想的混凝土性能。
3.混凝土浇筑–按照工程图纸和设计要求,预先标志出浇筑线,并设置导板。
–保证混凝土的均匀浇注,避免水分分离和堆积现象。
–混凝土应适时振捣,以减少气孔和提高浇筑质量。
4.混凝土养护–浇筑完成后,及时进行养护措施。
–采取覆盖保湿措施,以防止混凝土过早失水和开裂。
–根据气候条件和混凝土类型,制定相应的养护计划。
四、质量控制措施1.混凝土材料检查–确保选用符合标准的水泥、砂、骨料和添加剂。
–进行原材料的外观检查和化学成分检测。
2.混凝土浇筑质量控制–采用振捣机械设备对混凝土进行振捣,确保浇筑质量。
–避免振捣时间过长导致过度振实。
–考虑采用颗粒掺合剂和化学添加剂来改善混凝土工作性能。
3.混凝土养护质量控制–严格按照养护方案进行操作。
–每天检查混凝土的养护情况,并根据需要进行补充养护。
–避免养护过程中的短时间、大幅度温度变化,以免损害混凝土结构。
五、安全措施1.混凝土施工现场安全–工作人员应穿戴好安全装备,包括安全帽、手套和防滑鞋。
–确保施工现场的通风良好。
–将施工区域划定出来,防止无关人员进入。
2.混凝土材料安全处理–水泥应存放在干燥通风的库房中,避免受潮。
–涉及混凝土配制的材料须按照相关规定进行存储和处理。
第1篇本项目位于我国某城市,总建筑面积为10万平方米,其中人防地下室面积为2万平方米。
人防地下室平时用于停车场,战时作为人员掩蔽所。
本工程人防防护等级为6级,防水等级为一级。
为确保人防地下室防水质量,特制定以下防渗施工方案。
二、施工准备1. 材料准备:防水混凝土、防水砂浆、防水卷材、密封膏、止水带、排水板等。
2. 机械设备:搅拌机、混凝土输送泵、振动器、切割机、喷浆机、平板振动器等。
3. 人员准备:防水施工队伍、技术人员、质检人员等。
三、施工工艺1. 基层处理:对施工面进行清理,确保无杂物、油污、松散层等。
对有缺陷的部位进行修补,提高基层的平整度和密实度。
2. 防水混凝土施工:(1)防水混凝土配合比设计:根据设计要求,选择合适的防水混凝土配合比,确保混凝土的抗渗性能。
(2)混凝土浇筑:采用分层浇筑、连续浇筑的方式,防止冷缝产生。
浇筑过程中,及时进行振捣,确保混凝土密实。
(3)养护:混凝土浇筑完成后,及时进行养护,保持混凝土表面湿润,防止龟裂。
3. 防水砂浆施工:(1)防水砂浆配合比设计:根据设计要求,选择合适的防水砂浆配合比,确保砂浆的抗渗性能。
(2)砂浆涂抹:在基层处理完成后,采用刮涂法涂抹防水砂浆,厚度应符合设计要求。
4. 防水卷材施工:(1)防水卷材选择:根据设计要求,选择合适的防水卷材,如SBS改性沥青防水卷材、聚乙烯丙纶防水卷材等。
(2)卷材铺设:按照设计要求,将防水卷材铺设在基层上,确保搭接牢固,无空鼓、翘边等现象。
5. 防水节点处理:(1)管道穿过防水层:采用防水套管,并设置止水带,确保管道穿过部位防水。
(2)预埋件:对预埋件进行防水处理,如涂抹防水砂浆、设置止水带等。
(3)施工缝:采用止水条或止水带进行防水处理,确保施工缝部位防水。
四、施工质量控制1. 材料检验:对防水材料进行检验,确保材料符合设计要求。
2. 施工过程检验:对防水混凝土、防水砂浆、防水卷材等施工过程进行检验,确保施工质量。
砂浆防渗施工方案1. 引言本文档旨在提供一种砂浆防渗施工方案,以有效防止建筑物中的水渗透问题。
本方案通过采取一系列预防措施和施工步骤,确保砂浆能够有效地抵御水的侵入。
2. 施工前准备2.1 材料准备确保所使用的砂浆具有良好的抗渗性能。
选用具备防水功能的砂浆材料,并按照生产厂家的说明进行配比。
2.2 表面处理对施工表面进行充分的准备工作,确保表面干燥、平整、无灰尘、油污等杂质。
如发现裂缝或破损,应及时进行修补。
3. 施工步骤3.1 底层施工在清洁的施工表面上,先进行底层砂浆的施工。
使用抗渗砂浆材料进行厚度适当的涂抹,确保底层各处平整、均匀。
3.2 墙面施工在底层砂浆干燥后,进行墙面砂浆的施工。
采用滚涂或刮涂的方式,将砂浆均匀涂抹在墙面,确保形成一层均匀、致密的涂层。
3.3 收口处理在施工过程中的接缝、角部、裂缝等位置进行收口处理。
使用合适的防渗剂或填缝剂进行密封处理,确保接缝处不易渗水。
4. 防渗施工注意事项4.1 施工环境在施工过程中,确保施工环境的温度和湿度适宜。
过高或过低的温度和湿度可能会影响砂浆的粘结性能。
4.2 施工工艺严格按照砂浆产品说明书和施工工艺要求操作,避免使用错误的施工方法导致防渗效果不佳。
4.3 施工质量检验在施工完成后,进行质量检验,确保砂浆施工达到预期的防渗效果。
可以通过水压试验等方法进行检测,及时修复存在的问题。
5. 结论本文档提供了一种砂浆防渗施工方案,该方案通过合理的材料选用和施工步骤,可以有效地防止建筑物中的水渗透问题。
在施工过程中,需要注意材料的质量和施工的细节,确保施工质量符合要求。
通过本方案的实施,可以保证建筑物具备良好的防渗性能,提高建筑物的使用寿命和安全性。
水工构筑物抗渗防水工程施工方案本工程是一个规模较大的水处理构筑物群体工程、水工构筑物结构的抗渗、防裂是一个十分重要的问题。
根据《给排水工程结构设计规范》(GBJ69 — 84)规定,水工构筑物结构须进行抗渗设计,为防止混凝土在温度和环境湿度的变化影响下开裂破坏,露天贮水池长度超过25m时需设置伸缩缝。
本工程各单体尤其是初沉池、二沉池、生化池主体结构大部分埋置于地下,砼抗渗要求显得很重要。
以上各单体砼强度等级为C25,抗渗等级为S6,设计主要为结构自身抗渗。
埋入底下的外墙面、内壁、底板上表面采用1:2防水水泥砂浆粉刷20厚。
针对以上特点从以下各方面制定措施保证混凝土抗渗要求:4.1、防水砼配合比设计本工程所有混凝土(除每次浇筑小量混凝土之外)均采用商品混凝土,对商品混凝土供应厂家的原材料选用都必须经过业主、监理方同意后方可采用。
防水砼根据设计要求掺加砼复合液,掺量为水泥用量的3%,此复合液为液状外加剂,具有微膨胀、缓凝、防水、减水等功能。
砼中外加剂经检测合格后方可使用。
由计量试验室通过计算和试配确定。
配合比应保证结构设计所规定的强度、抗渗、抗冻和施工合易性等要求,且经济合理。
必须由现场试验人员根据每天的气温、随时取样测定砂、石的湿度(含水率),及时调整施工配合比,并通知砼搅拌人员,挂牌标识,防水砼一般要求水泥用量不小于300Kg/m3,砂率不小于0.55,水灰比不宜大于0.55。
4.2、施工缝留置水平施工缝设置在结构受剪力较小且易于施工部位。
本工程水工构筑物,结构施工不留垂直施工缝。
①底板底板依据设计伸缩缝或后浇加强带自然分仓,对每一施工段无特殊情况应一次连续浇筑,不留垂直施工缝,对于设计无伸缩缝的构筑物底板应一次性浇筑。
当底板高低错层较大或设计有较深坑井时混凝土浇筑应一次性浇筑室完成。
②构筑物池壁水平施工缝留置底部留在底板上30cm-50cm处,上部留在顶板下。
4.3、混凝土浇筑砼浇筑采用砼固定输送泵和带布料杆的砼汽车泵,配合施工。
防渗漏及防水施工技术措施1 卫生间防渗漏及防水施工技术措施卫生间是建筑物容易出现质量通病的部位。
为此我公司将根据多年施工经验对该部位采取特别措施,确保工程质量。
1.1 施工程序楼板堵管洞→抹灰找平→管根处理→防水层→砂浆保护层→第一次蓄水试验→砂浆找平层→墙面、地面砖→洁具安装→第二次蓄水验→验收。
1.2 质量通病控制措施1.2.1 卫生间的防水基层,必须用1:2水泥砂浆抹找平层,要求抹平压光无空鼓,表面要坚实,不应有起砂,掉灰现象,在抹找平层时,凡遇到管子根的周围,要使其略高于地平面,在地漏的周围,应做成略低于地面的洼坑。
1.2.2 穿过楼在面或墙壁的管件处抹灰必须收头圆滑,管件安装牢固,泄漏安装要准确,周围要符合设计要求的坡度,不得积水。
1.2.3 找平层必须干燥,一般表面泛白无明显水印时,才能进行防水层的施工,施工前要把基层表面的尘土杂物彻底清扫干净。
1.2.4 预留孔洞先用钻子将孔扩成倒锥台形,然后用专用卡具支孔底模,间隙用C20混凝土细石混凝土堵塞,堵塞分两次进行,第一次堵至板面口2cm处,隔一夜再用1:2.5水泥砂浆压实抹平。
1.2.5 地漏上口在面层铺设前用嵌缝油膏填实压平。
预留孔洞处理方法必须符合规范要求。
2.6作防水层时防水层在四周墙脚部位应上翻250高,门口处卷过阳角。
本工程外墙防渗漏遵循层层设防、多道设防、重点部位设防的原则,在施工中要求各级管理人员和施工队伍一定要严格按照方案执行。
2.1 外墙防水施工技术措施2.1.1 外墙砌体在砌筑施工时,用防水砂浆砌筑,并保证砂浆的饱满,严格控制砖砌体的孔隙率,提高抗渗性。
2.1.2 外墙面抹灰防水剂要搅拌均匀,抹灰时,防止空壳,裂缝等质量问题出现。
2.1.3 室外铝合金窗框周边,用防水砂浆嵌填密实,窗台坡度符合设计要求,施工过程中,要加强质量检查和抽查。
2.2外墙砌筑的防渗漏施工技术措施2.2.1 外墙砌筑不足模数部分,由实砖或素混凝土进行调整。
水池加固抗渗防水-施工方案
一、前言
在水池建设过程中,加固抗渗防水是至关重要的一环。
本文将介绍水池加固抗渗防水的施工方案,帮助确保水池结构的稳固性和安全性。
二、施工准备工作
1.确定施工范围和施工时间计划。
2.准备施工所需的材料和设备,包括防水材料、施工工具等。
3.清理水池表面,确保表面平整干净。
三、施工步骤
1.基面处理:
–水池表面应干燥、无杂物,如有裂缝应及时修补,确保基面平整。
2.防水材料涂刷:
–在基面处理完毕后,涂刷防水材料,建议采用耐水性能优良的涂料。
3.防水层施工:
–依据防水设计要求,施工防水层,确保整体密封性。
4.防水层检查:
–防水层施工完成后,进行检查,确保无漏水点。
5.涂抹保护层:
–在防水层干燥后,涂抹保护层,提高整体耐久性。
6.收尾工作:
–清理施工现场,保持整洁,进行施工记录和验收。
四、施工注意事项
•施工期间避免其他工程干扰防水层的施工与组成。
•施工过程中要注意安全,佩戴好相关防护装备。
•做好项目施工记录,便于日后维护和管理。
五、施工后维护
1.定期检查水池防水层的状况,有问题及时处理。
2.避免尖锐物品划伤防水层,保持水池周围环境整洁。
3.定期清理水池,保持水质干净。
通过本文介绍的水池加固抗渗防水施工方案,可为水池建设提供有效的指导。
只有确保水池结构的稳固抗渗,才能保障水池的安全使用。
防水注浆堵漏施工方案防水注浆堵漏施工方案是一种常用于解决建筑物或者地下工程中漏水问题的施工方法。
通过将特定材料注入漏水缝隙,形成抗渗层,有效防止水的渗透。
下面将介绍防水注浆堵漏施工方案的步骤和注意事项。
首先,确定漏水位置。
在进行防水注浆堵漏施工之前,必须准确确定出漏水的位置。
可以通过观察墙壁、天花板或者地面的湿润痕迹,以及水滴流出的位置来确定漏水点。
其次,准备工作材料和设备。
防水注浆堵漏施工所需的主要材料包括注浆材料、充填材料以及一些辅助材料。
注浆材料通常为双组份或多组份的浆液,可根据具体情况选择适合的材料。
在准备设备方面,需要有注浆机、搅拌器以及管道和注浆针等。
然后,进行表面处理。
在进行防水注浆堵漏之前,必须对漏水部位进行表面的清洁和处理,以确保注浆材料能够充分粘附。
首先,清除表面的松动物质和浮灰。
其次,用适当的方法进行除油、除锈、除尘等处理。
最后,如果有必要,进行表面的平整处理,以便注浆材料能够更好地附着。
接下来,进行孔洞开凿。
为了使注浆材料能够充分侵入漏水缝隙,需要在漏水位置上进行孔洞的开凿。
根据具体情况,可选择不同的孔径和孔距。
一般情况下,孔径为10-16毫米,孔距为200-300毫米。
开凿孔洞时应注意,保持孔洞的垂直度和稳定性,并确保孔洞与漏水位置的相对位置一致。
然后,进行注浆处理。
将注浆材料充分搅拌均匀,然后通过注浆机将浆液注入预先开凿的孔洞中。
注浆材料会填充孔洞和漏水缝隙,并随着时间的推移逐渐固化。
注浆过程中,应注意控制注浆压力和流量,以确保注浆材料能够充分填满漏水缝隙,并避免材料外漏。
最后,进行充填处理。
在注浆材料固化之后,可进行充填处理以增加防水效果的持久性。
充填材料可以选择聚合物水泥砂浆、聚合物乳胶油漆或其他具有防水效果的材料。
将充填材料均匀涂抹在防水层上,形成一层保护层,以增加整体的防水效果和耐久性。
这些是防水注浆堵漏施工方案的主要步骤。
在实施施工过程中,还需要注意以下几点:1. 根据具体情况选择合适的注浆材料和充填材料,以确保施工质量和防水效果。
防水抗渗施工方案
一、外墙防裂缝、防渗漏质量控制要点
(一)、防裂缝质量控制要点
1. 外墙的砼墙体对主体结构砼浇捣质量严加控制,禁止出现蜂窝、麻面,并控制拆模时间。
2. 在混凝土墙与砖墙交接处的内外两侧,敷设宽度不小于200mm的钢丝网片,网片应绷紧分别固定于混凝土与砌体上的粉刷层内,确保网片粘结牢固。
3. 外墙粉刷的刮糙层完成后,宜对粉刷进行淋水养护,避免粉刷基层出现失水现象而开裂。
(二)、防渗漏质量控制要点
1. 外墙穿墙螺杆洞在粉刷前,设专人用1:2水泥砂浆将洞嵌密实,并经专职质检员进行全数检查,复核合格后才可进行粉刷。
2. 墙体砌筑按规范和沪建质监总()第028号文《关于加强住宅砌体砌筑质量的若干规定》要求实施,对其中'禁止用裂缝的砖、砖的浇水时间、沙浆的饱满度、'装头缝'、'瞎缝'、砂浆配比、拉结筋设置'等严加控制。
3. 在外墙粉刷前用品质优良的界面处理剂满批一遍,保证砼墙体和粉刷层可靠连结。
4. 一般抹灰层应采用'铁板抄'即结合层、找平层、面层的工序施工。
当抺灰基层不平整时,中间抹灰应分层抹平,水泥砂浆应待前一层抹灰凝固后,再抹后一层,一般宜隔夜进行。
东山墙抹灰在采用'铁板抄'时应掺入水泥用量的10%107胶水,水泥、砂、107胶水的配合比1:3:0.1。
5. 阳台、空调小平台、凸窗台外侧等细部构造应用水泥砂浆抹光,其顶部应做足够的流水坡度,避免倒泛水或积水、细部构造下口的滴水线应用嵌条子做法,严禁插条和勒线。
6. 必须选用质量合格的铝合金门窗,凡进入施工现场的铝合金门窗必须持有产品准用证和出厂质量合格证,合格证上需注明气密性、水密性、抗风压强度等技术指标,由监理抽样送检,进行'三性'试验。
7. 严格控制安装铝合金门窗的洞口尺寸,洞边与窗框的缝宽为20mm。
窗框的连接件应伸出铝框予以内外锚固。
设置时,除四周离边角180mm设一点外,其余间距不大于500mm连接件应采用不锈钢或经防锈处理的金属件,其厚度不小于1.5mm,宽度不小于25mm。
打发泡剂的起点和终点,不应在门窗的下脚,控制好发泡剂的用量,少量多余的发泡剂不能在固结后割除,不能破坏发泡剂表面成膜的完整性。
框四周缝隙须留5~8mm的槽口清除干净后用密封胶封嵌。
铝合金门窗安装好后,应经喷淋抽检试验不得有渗漏现象。
二、楼板防裂缝、防渗漏质量控制要点
(一)、防止主体结构楼板开裂的质量控制要点:
1. 建议粉煤灰取代水泥的最大限量15%(普通硅酸盐水泥);
2. 建议楼板上层钢筋24-27轴,G-K轴开间楼板配筋宜改为双层双向(即负钢筋通长配置);
4. 楼板下层钢筋纵横向的垫块间距不应不超过1.2m;
5. 支撑楼板负钢筋的钢筋小撑马,纵横向间距<700mm(即每平方米不得少于2只)φ8钢筋纵横向间距<600mm(每平方米不得少于3只);
6. 砼浇筑时避免由板中振向角部,砼工在浇筑时对裂缝的易发部位和负弯矩筋受力最大区域应铺设临时性活动跳板;
7. 线管数量众多,使集散口的砼截面大量削弱时,宜按予留孔洞构造要求在四周增设上下各2φ12的井字形抗裂构造钢筋。
8. 制剪力墙模板要考虑至拆模时不会松动楼板四周,特别是角部的底模;
9. 砼楼板浇捣完毕后,应控制收头压光的时间和遍数。
宜用高效砼养护剂养护以提高工效、降低成本,在楼层浇筑完毕24小时以前,可限于测量、定位、弹线等准备工作,最多只允许暗柱钢筋焊接工作,不允许吊卸大宗材料,避免冲击振动。
10. 底模拆除时间在砼浇筑后14天以上且符合施工规范要求;。
