污水管网施工方案培训资料(doc 136页)
- 格式:doc
- 大小:306.00 KB
- 文档页数:125
污水处理工程管网施工方案1、施工工艺流程管道安装施工工艺流程图2、施工顺序场地清理→施工放线→管沟、检查井基坑开挖→验基→基底处理→带基模板制作安装→带基砼浇筑管底以下混凝土→管道安装→带基砼浇筑管基混凝土→检查井砌筑抹灰→安装井圈井盖→闭水试验→管沟回填→检查验收。
3、施工方法3.1、场地清理开工前,除保证三通外,结合管线走向及施工开挖工作面和堆土堆料所占场地范围,用推土机进行平整,并清除杂物,清除的杂物和余土用装载机装车、自卸车转运的方法运至弃土场。
3.2、施工放线场地平整及可见障碍物排除后,即可按设计图纸打桩撤灰放线。
用全站仪在管道直线段间距20m,曲线段间距5m测放管道中心桩。
根据开挖坡度及基底宽度和开挖深度,计算出沟槽开挖线,用钢尺从管道中心桩向两侧尺量至开挖线,打上小木桩,在小木桩上测管道纵向拉线洒出石灰线。
并用水准仪将高程测放在两侧小木桩上,用红油漆作好标记,注明开挖深度。
施工过程中分批次对管道中心线、检查井位置、管底高程、检查井高程进行测量检查。
避免浮现管道中心偏位、管底高程误差和检查井移位现象。
3.3、管沟开挖1、管沟土方开挖选用3台挖土机和3台推土机开挖管道沟槽和检查井土方;分别用汽车转运土方。
由于没有地勘报告,估计有5-10%的幅度的石方。
(1)机械开挖沟槽深度:按设计要求的深度挖基接近基底时预留20--30cm,用人工清挖修整基底。
沟槽开挖边坡按设计和规范1:0.75从地面放至沟槽底。
考虑机械吊装安管和管材暂时堆放动载的影响,按设计边坡开挖后易垮塌,极易造成安全事故。
施工时采用机械开挖后人工及时修整边坡和清底,随即加设挡板,确保施工安全。
沟槽底宽为管道基础宽度加两边工作面(每边0.5m)。
加设挡板基底宽度在沟槽两边增加15cm。
详见“管道沟槽土方开挖示意图”。
(2)挖掘机挖沟槽土方时,机械顺沟槽纵向开挖,挖出的土方堆放在离沟槽边坡3-5mm处,随即用推土机斜向将土方推至沟旁20米以外,或者用自卸车运至20m外。
排水管网专项施工方案培训资料一、背景介绍随着城市化进程的加快,城市排水管网的建设和维护变得越来越重要。
排水管网是城市根底设施的重要组成局部,对于保障城市的正常运行和居民的生活质量具有重要意义。
因此,掌握排水管网的专项施工方案是建设和维护高质量排水系统的根底。
二、专项施工方案的重要性排水管网的施工涉及多个环节和工序,包括管道的敷设、连接、测试、维修等。
而专项施工方案那么是针对不同的施工环节制定的详细步骤和工艺要求,旨在保证施工质量的同时最大程度地减少平安事故的发生。
专项施工方案能够为施工人员提供具体的操作指导,标准施工流程,减少施工风险。
同时,专项施工方案还能够帮助管理人员更好地监控施工进度和质量,确保工程能够按时完成。
三、专项施工方案编制的要求编制专项施工方案需要考虑以下几个方面的要求:1.平安要求:专项施工方案应严格遵循相关平安标准和标准,确保施工过程中人员和设备的平安。
2.施工工艺:专项施工方案应明确施工工艺和操作步骤,确保施工过程顺利进行。
3.质量控制:专项施工方案应包含质量控制措施,确保施工质量符合要求。
4.环境保护:专项施工方案应考虑环境因素,确保施工对环境的影响最小化。
四、专项施工方案编制流程专项施工方案的编制流程通常包括以下几个步骤:1.方案准备:确定施工的具体要求和目标,收集相关的技术资料和标准。
2.方案拟定:根据方案准备阶段的要求,制定详细的施工步骤和工艺要求。
3.方案审核:将编制的方案提交给相关部门进行审核,确保方案的合理性和可行性。
4.方案修改:根据审核意见对方案进行修改和完善,确保方案的质量和有效性。
5.方案发布:将审核通过的方案发布给施工人员和相关管理部门,确保施工过程能够按照方案执行。
五、专项施工方案的实施和监督专项施工方案的实施阶段需要注意以下几个方面:1.施工人员的培训:施工人员需要经过专项培训,掌握施工方案中的操作步骤和工艺要求。
2.施工过程的监督:相关管理部门需要对施工过程进行监督,确保施工符合方案要求,并及时发现和处理问题。
衡阳市二环东路工程项目雨污水管道施工控制培训编制:年月日复核:年月日中国建筑一局(集团)有限公司衡阳市二环东路工程项目部雨污水管道施工专题培训纪要随着城市化进程的发展,基础设施建设步伐日益加快,并且随着环保要求的日益提高,污水管道工程在基础设施建设中所占的比重也越来越大。
因此,加强对污水管道工程的质量控制,对消除工程质量缺陷、确保排水管道工程质量,具有重要意义。
市政污水管道是城市排水系统的重要组成部分,其安装的施工方法和工艺本身比较简单,但是由于污水管道工程属于隐蔽工程,而且大多项目是在城区内施工,地形和环境相对复杂,特别是在进行旧城区雨污分流改造的时候,问题更为突出,地下综合管线错综复杂,有时甚至要考虑到交通方面的问题。
这就对污水管道工程施工提出了严峻的挑战,怎样才能更快速,保质保量的完成建设任务,如何更加合理的控制污水管道施工中的技术要点,就显得尤为重要。
一、污水管道管材的选择与进场验收:(一)管材的选择严格按照图纸的要求规格型号选定。
(二)管材进场验收、重视管材资料的检查。
要求施工单位选用正规厂家生产的管材,并且检查管材的出厂合格证及送检力学试验报告应符合国家技术标准或设计要求,进场时应资料齐全,并经监理工程师核查确认。
、重视管材外观的检查。
所有管材进场时,工程材料员及监理工程师应对管材外观进行检查,管材不得有破损、脱皮、内壁光滑、平整、无裂口、凹陷、变形等现象,对外观检查不合格的管材不得使用。
、重视管材质量的保护。
应要求生产厂家在管材运输、保管和施工过程中加强对管材的保护,采取有效措施防止损坏或腐蚀。
二、施工工艺及质量控制在做好管道施工前的准备后,施工单位应根据经审核的施工组织设计组织施工,监理单位要配合并严格控制好每道工序的施工质量和安全。
(一)沟槽开挖、根据设计图,管道沟槽开挖可采用人工配合机械开挖法,并确定合理的开槽断面和槽底宽度。
、在挖槽时应跟踪并对槽底高程进行测量检验。
使用机械挖槽时,在设计槽底高程以上预留土层,待人工清挖。

污水处理厂设备安装专项施工方案培训资料1、确定施工方案和施工图纸,明确设备的布置和安装位置。
2、准备好所需的工具和设备,确保施工过程顺利进行。
3、对施工现场进行安全检查,保障施工人员安全。
二、设备安装1、确定设备的安装位置,根据施工图纸进行布置。
2、进行地基处理和地面平整,确保设备的安装平稳牢固。
3、根据设备安装要求,进行设备的吊装和安装。
4、连接设备的进水、出水和电源管线,确保连接牢固和安全。
三、设备调试1、完成设备安装后,进行设备调试,检查设备运行是否正常。
2、对设备的各项功能进行检查,确保设备能够正常运行。
3、调试设备的控制系统,调节设备的运行参数,使设备达到最佳运行状态。
四、安全注意事项1、在施工过程中,严格遵守安全操作规程,做到安全第一。
2、使用合格的吊装设备和安全防护工具,确保施工人员的安全。
3、设备安装过程中,严格按照设备安装要求和操作规程进行操作,杜绝违规操作和事故发生。
五、施工验收1、完成设备安装后,进行设备的验收,确保设备安装和调试符合规定。
2、对设备的运行状态和性能进行检查,做到逐项合格。
3、办理相关手续,完成设备安装的交接手续,并进行记录和归档。
六、设备运行与维护培训1. 设备运行培训:在设备安装完成后,必须进行设备运行与维护的培训工作。
培训内容包括设备的基本原理、结构及工作流程,设备的运行操作规程、注意事项,设备的维护保养和故障排除方法等。
保证相关人员对设备的运行管理有充分的理解和掌握,确保设备的正常运行和使用寿命。
2. 设备维护培训:设备运行与维护的培训也是施工方案中不可或缺的一部分。
在设备安装之后,对相关人员进行设备维护的培训。
培训内容应包括设备日常维护和保养内容、维护保养的周期和方法、设备的故障诊断和排除方法、以及设备运行过程中的注意事项。
通过培训,使相关人员掌握设备的维护技巧,做到有法可依,有章可循。
七、施工后清理1. 清理设备安装过程中产生的材料、废弃物和施工设备,确保施工现场的整洁。

污水管网组安全培训计划一、培训目的污水管网是城市环境中非常重要的组成部分,其安全运行关乎城市居民的生活质量和环境卫生。
污水管网组成员作为管网运行的主要管理者和操作者,其安全意识和技能水平直接影响着管网的安全运行和紧急情况的应对能力。
因此,通过开展安全培训,提高污水管网组成员的安全意识和应急处理能力,是非常有必要的。
二、培训内容1. 污水管网组的基本介绍- 包括管网组的职责、组织结构、工作内容等方面的介绍。
2. 管网安全知识- 包括管网工作安全规范、事故防范知识、紧急情况处理等方面的知识培训。
3. 管网操作技能- 包括污水管网操作设备的使用方法、维护保养技巧等方面的技能培训。
4. 紧急情况处理- 包括污水管网发生事故时的紧急处理流程、应急措施等方面的培训。
三、培训对象1. 污水管网组成员- 包括管网管理人员、操作人员、维护人员等。
2. 相关部门人员- 包括环保部门、公安部门等相关人员。
四、培训形式1. 线上培训- 通过网络课程、视频教学等形式进行培训。
2. 线下培训- 在污水管网组现场进行实地教学。
五、培训计划1. 确定培训时间- 确定培训时间和地点,安排管网组成员参加培训。
2. 制定培训大纲- 制定培训大纲,明确培训内容和教学安排。
3. 开展培训- 举行线上或线下培训,进行管网组成员的安全知识和技能培训。
4. 演练和实践- 组织演练和实际操作,检验培训效果。
六、培训评估1. 培训效果评估- 通过考核和评估,检验培训效果。
2. 问题整改- 根据培训评估结果,进行培训问题的整改和提高。
七、培训保障1. 培训资料准备- 准备培训所需的资料、课件等。
2. 师资、设备保障- 确保培训所需的师资和设备的到位。
八、培训效果1. 提高管网组成员的安全意识和技能水平。
2. 增强管网组应对紧急情况的能力。
3. 降低管网发生事故的风险,保障城市环境的安全。
总结通过本次污水管网组安全培训计划的实施,我们将能够提高管网组成员的安全意识和技能水平,增强其应对紧急情况的能力,从而进一步提升污水管网的安全运行水平,保障城市环境的健康和居民的生活质量。

市政污水管道施工工程施工组织设计方案第一章工程概述一、工程特点:本工程为某市东区市政污水管道施工工程,规划由桩0+035为起点,桩4+788.11为终点,总长为4753.11m。
桩0+035到桩1+893之间管材采纳dd1500钢筋混凝土管。
要求2004年5月1日开工,2004年10月1日竣工.二、现场自然条件:依据该市区气象部门提供的材料,在施工期间主导风向为东南风,雨期在6月到10月。
最高气温在7月中旬到8月中旬,达39~40°C。
最低温度在1~2月份,达-4~-5°C。
对施工没有特殊大的碍事。
m深处。
三、交通条件和效劳设施:本工程处于市区,有比立便利的运输网络,同时,本工程回填材料大多可取于挖方段,故运进材料相对上比立少。
工程沿线有通讯及医疗效劳,电力由业主接到现场变压器,场内布线自行考虑。
为确保施工的连续性,在施工时必须考虑局部自备电源以保证施工的需要。
四、施工概况1、本工程为某市东区市政污水管道安装施工工程,包括干管与检查井的施工。
2、管材及规模:3、桩3+301.37到桩3+355.42的施工为顶管施工,相关事宜可参考?有用给水排水工程施工手册?、?给水排水管道工程施工与验收标准?等资料。
五、设计编制依据:1、施工图:以?污水管线平面图??污水管线纵断面图?及其设计总讲明为本次施工依据。
2、管道展设及检查井的砌筑:以?全国通用给水排水标准图集?为施工依据。
3、预算依据:?广东省市政工程综合定额?、?广州市市政工程要紧工程补充定额?。
4、验收依据:?市政排水管渠工程质量检验评定标准?、?给水排水管道工程施工及验收标准?。
六、要紧参考资料:1、?给水排水工和施工?2、?有用给水排水工程施工手册?3、?建筑施工手册?4、?组合钢模板施工手册?5、?工程工程治理?6、?给水排水工程概预算?7、?安装工程定额与预算?8、?给水排水管道工程施工与验收标准?第二章施工预备工作施工总进度方案:一.业主工期要求,结合本公司自身实力和选定的施工方案,以及对本工程人力、物力、财力的投进力度,确定本工程总工期为150天。
施工组织设计文件两江新区水土高新技术产业园竹溪路南延伸段道路工程排水管网专项施工方案编制单位:花溪建设(集团)目录第一章工程概况------------------------------ 2 第二章施工组织计划-------------------------- 10 第三章主要施工方法-------------------------- 14第一章工程概况1.1 概况竹溪路呈南北走向,起点紧邻嘉陵江,位于水两路上,下穿绕城高速公路后从在建园区污水处理厂右侧通过,沿着竹溪河由南向北经过朱家咀、兴仁村2~4社、12~15社,先后分别与横一路、大兴路平交,终点止于下穿万兴路地通道起点。
竹溪路南延段,共长3198.435m,竹溪路为城市支路,南延段(K-1+941.565~K3+140)标准路幅为15m,双向两车道。
南延段设计车速均为30km/h。
竹溪路南延段道路工程由两江新区水土高新技术产业园建设投资投资开发,林同棪国际工程咨询(中国)设计,公诚监理监理,花溪建设(集团)施工。
1.2设计要求1.2.1排水体制根据市规划的要求,结合城市发展需要,本工程实行雨污分流制,排水管线采用重力自流收集排放。
1.2.2管线坡度设计本工程的排水设计主要是为了解决道路及周边地块的雨污排放,排水管道的坡度在满足规及设计的情况下,尽量接近道路坡度,以减少工程量。
1.2.3雨污水管线水力计算计算公式: Q=VAV=(1/N)R2/3I0.5(V为设计流速,A为流水断面面积)设计充满度:雨水95%;污水45~60%流水面粗糙系数:塑胶管N=0. 钢筋砼管N=0.014V按5m/S控制1.2.4雨水系统(1)雨水量计算:雨水排放量按暴雨强度公式推算:q=2822(1+0.775lgp)/(t+12.8p0.076)0.77设计暴雨重现期3年;综合径流系数:取 0.70地面集水时间取5分钟延缓系数取2表4-2南延段雨水管道水力计算表单位协调沟通,确定该管段采用管径为 d2200雨水管道,部分管道设计流量为污水厂二期用地预留。

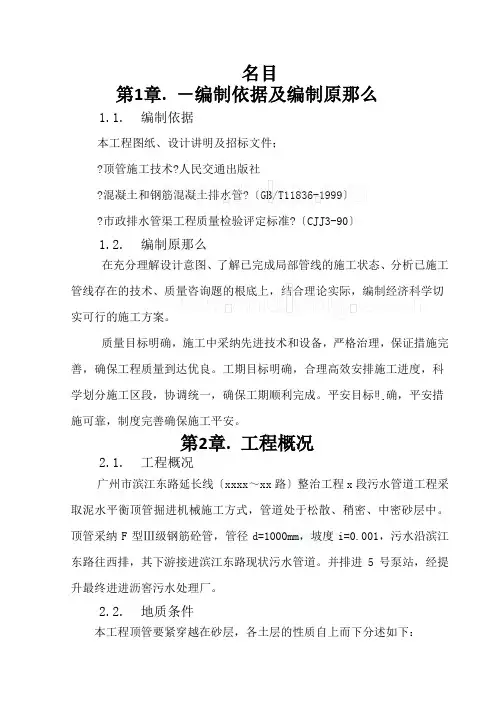

名目第1章.-编制依据及编制原那么1.1.编制依据本工程图纸、设计讲明及招标文件;顶管施工技术?人民交通出版社混凝土和钢筋混凝土排水管?〔GB/T11836-1999〕市政排水管渠工程质量检验评定标准?〔CJJ3-90〕1.2.编制原那么在充分理解设计意图、了解已完成局部管线的施工状态、分析已施工管线存在的技术、质量咨询题的根底上,结合理论实际,编制经济科学切质量目标明确,施工中采纳先进技术和设备,严格治理,保证措施完善,确保工程质量到达优良。
工期目标明确,合理高效安排施工进度,科学划分施工区段,协调统一,确保工期顺利完成。
平安目标明确,平安措施可靠,制度完善确保施工平安。
第2章.工程概况2.1.工程概况广州市滨江东路延长线〔xxxx~xx路〕整治工程x段污水管道工程采取泥水平衡顶管掘进机械施工方式,管道处于松散、稍密、中密砂层中。
顶管采纳F型Ⅲ级钢筋砼管,管径d=1000mm,坡度i=0.001,污水沿滨江东路往西排,其下游接进滨江东路现状污水管道。
并排进5号泵站,经提升最终进进沥窖污水处理厂。
2.2.地质条件本工程顶管要紧穿越在砂层,各土层的性质自上而下分述如下:1、依据地勘报告,场地出露的岩土层可分为六层:第四系全新统人工填土层〔Q4ml〕、第四系全新统冲洪积层〔Q4al+pl〕、第四系全新统坡洪积层〔Q4dl+pl〕、第四系全新统残坡积层〔Q4el+dl〕、第四系上更新统冰水沉积层〔Q3fgl〕和侏罗系中统上沙溪庙组〔J2S2〕砂岩、泥岩。
地下水要紧受大气落水和地表人工排水的补给,覆盖层中地下水通过基岩裂隙渗进岩体形成基岩裂隙水,地表水及地下水多顺自然歪坡向冲沟下游及低洼处排泄。
地下水水位及水量俱随季节呈动态变化特征,水位变化幅度1~21.2.1、第四系全新统人工填土层、耕植层〔Q4ml〕〔1〕、杂填土:分布大局部场区,呈层状分布。
褐红色、褐黄色、深灰色、杂色、稍湿,松散。
要紧由建筑垃圾及粘性土组成,硬质物含量约为20~30%。
污水管网工程施工方案与技术措施污水管网工程施工方案与技术措施一、编制原则1、贯彻执行国家及地方对工程建设的各项方针政策,严格执行工程建设程序。
2、施组编制遵守合同文件、设计文件及施工规范的原则,确保工程质量和工期。
建立健全各项组织机构和保证体系,确保施工生产科学、有序、高效。
3、采用“四新”技术。
结合工程特点,积极推广使用新技术、新工艺、新材料、新设备,确保施工质量。
结合实际,经济可靠。
施组编制结合特点,充分调研,优化方案,降低成本;方案确定充分论证,确保采取方案的可靠性,满足施工的总体安排。
4、统筹安全,科学合理。
根据现场勘察调查资料、合同文件资料工程特点,全面规划、统筹安排,突出重点难点及工期关键工序,采用科学合理的施工方法,确保施组编制满足合同要求。
坚持实事求是的原则,根据我单位综合施工生产能力组织施工,坚持科学组织、合理安排,确保高速度、高效率、高质量完成工程建设。
二、编制依据1、根据施工图设计、有关文件以及业主对本施工段施工总工期的要求。
2、我公司踏勘现场及调查咨询资料。
4、我公司拥有的科技成果、工法成果、机械设备、技术水平和施工能力,以及参加类似工程施工积累的施工经验。
结合我公司施工实力、机械设备状况、专业技术力量及管理水平、综合施工生产能力。
三、工程概况工程名称:XXXX污水管网工程工程地点:XXXX工程内容:开挖土石方12031立方米、填方11737立方米,聚乙烯塑钢缠绕管Ø400毫米2337米,Ø1000毫米污水检查井104座,人行道破损及恢复8748立方米、管道保护4674米。
四、项目班子配备(一)组织机构1、施工项目经理部设置原则,要保证工程项目实现优质、高效、低耗、按期、安全文明地完成目标,施工项目经理部设置应坚持以下原则:①与企业设计的项目管理、组织形式相适应。
②与工程项目的规模、结构形式、复杂程度、专业特点相适应。
③与弹性、一次性现场施工的特点相适应。
目录
1、综合说明
2 、施工总体布置
3、现场施工管理组织机构及技术力量
4、主体工程施工方案及技术措施
5、资源配备计划
6、劳动力计划表
7、特殊施工技术保证措施
8、工期保证措施
9、工程质量保证措施
10、服务
11、季节施工技术措施
12、施工安全保证措施
13、文明施工及环境保护措施
14、工程配合及协调管理措施
15、分包计划与管理措施
附表一拟投入本工程的主要施工设备表
附表二拟配备本工程的试验和检测仪器设备表
附表三劳动力计划表
附表四计划开、竣工日期和施工进度网络图(或横道图)
附表五施工总平面图
附表六临时用地表
1、综合说明
工程概况
项目实施地点:涪陵区罗云乡罗云坝社区一、二社。
工程规模及主要建设内容:场镇雨污水管网改造和人行路面的恢复建设。
项目招标范围:
道路工程、给排水工程及涪陵区罗云乡场镇排水管网建设工程施工设计图、图说及工程量清单所包括的所有内容(具体以工程量清单明确的内容为准);
计划工期:120日历天
编制依据
施工条件
工程对外交通较好。
施工用水可直接接入场镇供水网中,也可建蓄水池,储水备用。
工程所需水泥主要由合格的水泥厂供应能满足工程需要的水泥。
钢筋和木材本地没有生产厂家,需从外地购买,也可从当地的销售商处采购。
工程施工用房可在施工区附近租用民房,也可在工地建少量工棚,作为仓库,加工厂和值班房使用。
工程区自然气候条件好,地处温暖带,大陆性季风气候,四季分明,冬季寒冷,雨雪稀少;春季暖和,气温回升块,干旱少雨;夏季炎热,雨量集中;秋季凉爽,气候晴朗。
一年的施工期较长,对工程施工有利。
、设计说明
项目区域位置
本次设计项目位于重庆市涪陵区罗云乡场镇,距涪陵主城区约38公里。
设计内容与规模
为加快该区域的基础设施建设,改善当地居民的生活环境,我公司受重庆市涪陵区罗云乡人民政府委托对涪陵区罗云乡场镇道路配套基础设施建设工程进行施工图设计。
根据与甲方签订的设计合同,本次罗云乡场镇升级改造工程范围包括场镇范围内人行道及场镇雨污水管网改造等。
本工程包括光明路、星星路、农会路、红军路、文昌路,主要是完善罗云乡城市功能,项目地址在罗云坝村。
项目建成后,助推罗云乡快速健康发展。
