附表13:施工方案符合性检查记录(脚手架方案
- 格式:docx
- 大小:1.43 MB
- 文档页数:4

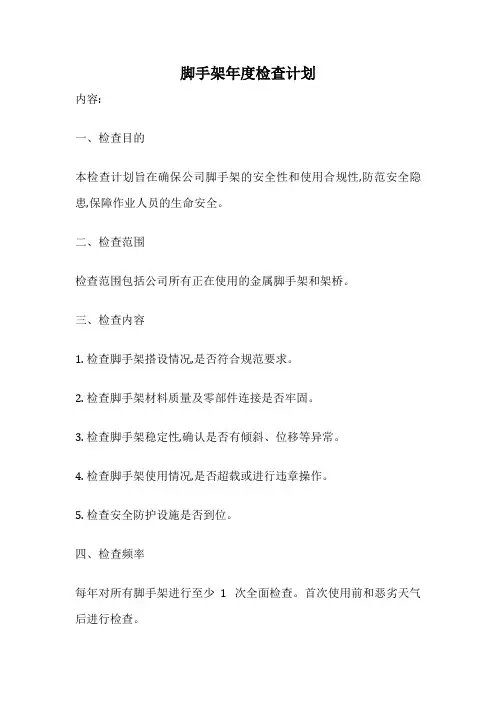

脚手架年度检查计划
内容:
一、检查目的
本检查计划旨在确保公司脚手架的安全性和使用合规性,防范安全隐患,保障作业人员的生命安全。
二、检查范围
检查范围包括公司所有正在使用的金属脚手架和架桥。
三、检查内容
1. 检查脚手架搭设情况,是否符合规范要求。
2. 检查脚手架材料质量及零部件连接是否牢固。
3. 检查脚手架稳定性,确认是否有倾斜、位移等异常。
4. 检查脚手架使用情况,是否超载或进行违章操作。
5. 检查安全防护设施是否到位。
四、检查频率
每年对所有脚手架进行至少1次全面检查。
首次使用前和恶劣天气后进行检查。
五、检查方法
检查人员现场查看、敲击、测量等方法开展检查。
六、检查记录
检查人员进行检查后,将检查结果和处理意见记录在检查表中。
七、整改措施
对检查中发现的问题,相关负责人必须限期整改,整改结果报告检查组。
八、检查小组
成立脚手架年度检查小组,明确组长和成员名单。
检查小组负责本计划的落实。

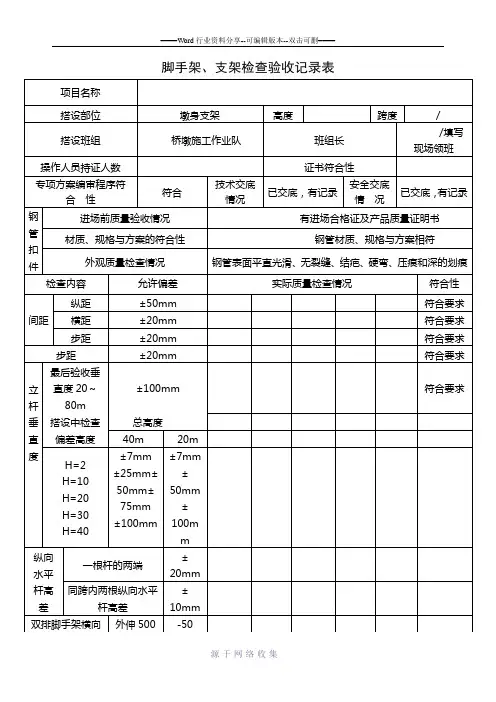

脚手架、支架检查验收记录表
水平杆外伸长度
偏差
mm mm
扣件拧紧40-65N·m 符合要求
脚手板外伸长度对
接
a=130~150
㎜l
≤300㎜
搭
接
a≥100㎜
l≥200㎜
立杆基础
基础按方案要求进行夯实处理,表面坚实平整、
不积水,垫板及底座不晃动
符合要求扫地杆设置
扫地杆采用直角扣件固定在距底座上皮不大于
200㎜处的立杆上
符合要求立杆搭接方式顶层采用搭接,其余接头均采用对接扣件符合要求纵、横向水平杆设置纵、横向水平杆按照方案要求进行布置搭设符合要求剪刀撑设置与地面夹角°,扣接牢固符合要求人行斜道按要求进行搭设,坡度、宽度符合方案要求符合要求安全网挂设密目式安全网进行封闭,18#铅丝张持严密符合要求
工区检查结论
结论:
检查人员: 分项技术负责人:
检查日期: 年月日
工程部验收结论结论:
专业工程师: 验收日期: 年月
物资部验收结论结论:
物质工程师: 验收日期: 年月
安质部验收结论
结论:。
扣件式钢管脚手架1 扣件式钢管脚手架检查评定应符合现行行业标准《建筑施工扣件式钢管脚手架安全技术规范》JGJ130的规定。
2 扣件式钢管脚手架检查评定保证项目应包括:施工方案、立杆基础、架体与建筑结构拉结、杆件间距与剪刀撑、脚手板与防护栏杆、交底与验收。
一般项目应包括:横向水平杆设置、杆件连接、层间防护、构配件材质、通道。
3 扣件式钢管脚手架保证项目的检查评定应符合下列规定:3.1 施工方案1)架体搭设应编制专项施工方案,结构设计应进行计算,并按规定进行审核、审批;2)当架体搭设超过规范允许高度时,应组织专家对专项施工方案进行论证。
3.2 立杆基础1)立杆基础应按方案要求平整、夯实,并应采取排水措施,立杆底部设置的垫板、底座应符合规范要求;2)架体应在距立杆底端高度不大于200mm处设置纵、横向扫地杆,并应用直角扣件固定在立杆上,横向扫地杆应设置在纵向扫地杆的下方。
3.3 架体与建筑结构拉结1)架体与建筑结构拉结应符合规范要求;2)连墙件应从架体底层第一步纵向水平杆处开始设置,当该处设置有困难时应采取其它可靠措施固定;3)对搭设高度超过24m的双排脚手架,应采用刚性连墙件与建筑结构可靠拉结。
3.4 杆件间距与剪刀撑1)架体立杆、纵向水平杆、横向水平杆间距应符合设计和规范要求;2)纵向剪刀撑及横向斜撑的设置应符合规范要求;3)剪刀撑杆件的接长、剪刀撑斜杆与架体杆件的固定应符合规范要求。
3.5 脚手板与防护栏杆1)脚手板材质、规格应符合规范要求,铺板应严密、牢靠;2)架体外侧应采用密目式安全网封闭,网间连接应严密;3)作业层应按规范要求设置防护栏杆;4)作业层外侧应设置高度不小于180mm的挡脚板。
3.6 交底与验收1)架体搭设前应进行安全技术交底,并应有文字记录;2)当架体分段搭设、分段使用时,应进行分段验收;3)搭设完毕应办理验收手续,验收应有量化内容并经责任人签字确认。
4 扣件式钢管脚手架一般项目的检查评定应符合下列规定:4.1 横向水平杆设置1)横向水平杆应设置在纵向水平杆与立杆相交的主节点处,两端应与纵向水平杆固定;2)作业层应按铺设脚手板的需要增加设置横向水平杆;3)单排脚手架横向水平杆插入墙内不应小于180mm。

脚手架施工方案的施工准备工作检查清单脚手架是施工中必不可少的工具,能够提供搭建临时工作平台的支持和安全性。
然而,在进行脚手架施工之前,进行适当的准备工作是至关重要的。
本文将重点介绍脚手架施工方案的施工准备工作检查清单,确保施工的顺利进行。
1. 施工现场清理脚手架需要安放在平整、整洁的环境中。
在施工之前,首先要对施工现场进行充分清理。
清理工作包括清除障碍物、杂物和垃圾,并确保施工区域的周围没有危险物品。
通过清理工作,减少了意外风险,并提高了施工效率。
2. 地质勘察在搭建脚手架之前,对施工区域的地质条件进行勘察是必要的。
地质勘察包括地质结构、地下管道以及土壤承载力等方面的调查。
通过对地质条件的了解,可以选择合适的脚手架类型,并采取相应的支撑措施,确保施工安全。
3. 脚手架材料准备脚手架施工所需的材料包括钢管、钢板、螺栓、扣件等。
在施工前,需要对这些材料进行充分的准备工作。
检查钢管是否存在损坏或变形,确认钢板的平整度,并检查螺栓和扣件的可用性。
合格的脚手架材料是施工安全的基础。
4. 施工人员培训与资质证书脚手架施工需要经验丰富的工人,他们要具备相关的培训和资质证书。
在施工前,要确认施工人员是否具备正确使用脚手架的技能和知识,并核实其资质证书的真实性。
只有经过专业培训,并具备相应证书的工人,才能确保施工操作的规范性和安全性。
5. 安全防护设施施工现场的安全防护是脚手架施工中的重要环节。
在施工前,要检查安全网、安全带、防护栏杆等防护设施的完好性。
确保安全设施的正常使用和有效性,为施工人员提供充分的安全保障。
6. 施工计划制定与确认在施工前制定详细的施工计划,并与相关人员进行确认是必要的。
施工计划应包括脚手架的搭建时间、材料供应时间、施工人员的安排以及相关配套工作的安排等。
通过制定施工计划,可以提前排查潜在的问题,并减少施工中的延误和错误。
7. 施工现场交通组织脚手架施工现场的交通组织是为了保障施工安全和施工效率而进行的重要措施。

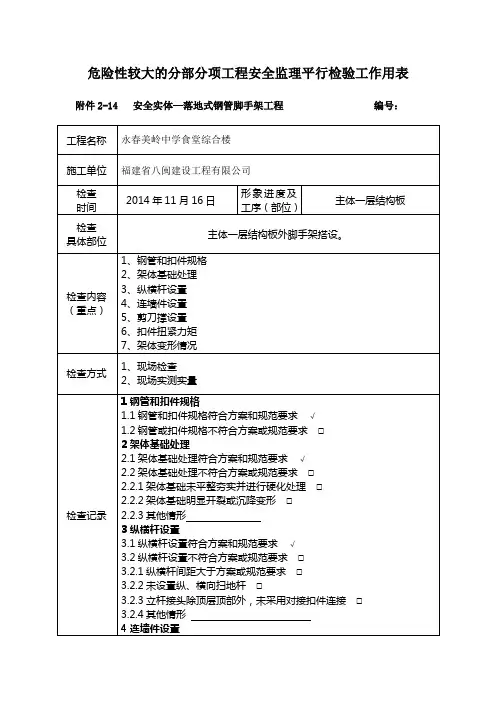

附件2-14 安全实体—落地式钢管脚手架工程编号:
1、根据现场检查情况,在检查记录相应的“□”上打“√”。
2、检查过程中发现检查纪录未列明的情况,请在“其他情况”内填写。
施工项目负责人或施工项目管理人员(签字):
监理单位检查人员(签字):
附件2-14 安全实体—落地式钢管脚手架工程编号:
1、根据现场检查情况,在检查记录相应的“□”上打“√”。
2、检查过程中发现检查纪录未列明的情况,请在“其他情况”内填写。
施工项目负责人或施工项目管理人员(签字):
监理单位检查人员(签字):
附件2-14 安全实体—落地式钢管脚手架工程编号:
1、根据现场检查情况,在检查记录相应的“□”上打“√”。
2、检查过程中发现检查纪录未列明的情况,请在“其他情况”内填写。
施工项目负责人或施工项目管理人员(签字):
监理单位检查人员(签字):
附件2-14 安全实体—落地式钢管脚手架工程编号:
1、根据现场检查情况,在检查记录相应的“□”上打“√”。
2、检查过程中发现检查纪录未列明的情况,请在“其他情况”内填写。
施工项目负责人或施工项目管理人员(签字):
监理单位检查人员(签字):
附件2-14 安全实体—落地式钢管脚手架工程编号:
1、根据现场检查情况,在检查记录相应的“□”上打“√”。
2、检查过程中发现检查纪录未列明的情况,请在“其他情况”内填写。
施工项目负责人或施工项目管理人员(签字):
监理单位检查人员(签字):。

外脚手架施工方案检查验收记录日期:xxxx年xx月xx日地点:xxx工地一、施工方案概述根据工程要求和相关规范,我公司编制了外脚手架施工方案。
该方案包括了脚手架搭设的具体步骤、工具材料的选用、安全措施等内容,经过施工人员的认真准备和方案编制,确保了施工的安全性和有效性。
二、施工方案检查在施工过程中,我们对施工方案进行了检查,确保其符合相关规范和要求。
检查内容主要包括以下几个方面:1.方案的完整性:检查方案是否包含了所有关于外脚手架施工的步骤和细节,确保施工工序清晰明确,不遗漏任何环节。
2.安全和稳定性:检查方案中对安全和稳定性的要求和措施是否合理。
例如,脚手架尺寸是否符合规定,搭设过程中是否需要采取额外的支撑措施等。
3.材料和设备选用:检查方案中对脚手架所使用的材料和设备的选用是否符合规范要求,例如,钢管是否符合强度要求,脚手架连接件是否可靠等。
4.施工工序和施工人员:检查方案中对施工工序的安排和要求是否合理,以及施工人员的技术水平和操作规范是否符合要求。
5.安全措施:检查方案中对施工过程中的安全措施的要求是否充分,例如,使用个人防护装备、设置警示标识等。
三、施工方案验收经过对施工方案的检查,我们认为该方案满足了相关规范和要求,并没有发现明显的安全隐患。
因此,对施工方案进行了验收,并给予通过。
同时,在实际施工过程中,我们将在每个施工阶段进行现场查验,确保施工按照方案进行,并对施工过程中的质量和安全进行监督和控制。
我们要求施工人员严格按照方案执行施工,并在施工过程中根据实际情况做出及时调整,确保施工的安全和质量。
四、施工方案改进施工方案的改进是一个不断优化的过程。
在实际施工过程中,我们将持续关注施工的效果和问题,并及时调整施工方案。
五、总结外脚手架施工方案的检查和验收是施工质量和安全控制的重要环节。
通过本次验收,我们相信能够确保施工的安全性和有效性,并为工程的顺利进行提供有力的保障。
我们将按照方案的要求,严格执行施工,确保工程的顺利完成。
脚手架安全检查表范本注意事项:1. 本检查表的目的是确保脚手架工作安全可靠,遵循相关法律法规和标准要求。
2. 对于以下检查内容,应进行全面、细致地检查,确保每一项都符合要求。
3. 检查过程中如发现问题,应及时进行整改和修复。
4. 检查结束后,应将检查结果记录并提交给相关部门备案。
第一部分:脚手架基础结构检查1. 检查脚手架基础结构是否牢固可靠,无结构缺陷、坚固强度是否符合要求。
2. 检查脚手架的支撑杆、垫板、斜撑等是否完整、无损坏情况。
3. 检查脚手架的连接件和固定件是否牢固可靠,无锈蚀、断裂等情况。
4. 检查脚手架的水平、垂直等参数是否符合设计要求,无倾斜、偏离等情况。
5. 检查脚手架的悬挑部分是否设置安全措施,如增加栏杆、防护网等。
第二部分:脚手架操作检查1. 检查脚手架上是否有操作规程和安全警示标识,并保持清晰可见。
2. 检查脚手架的搭建、拆除、改建等操作是否按照规程进行,并由专业人员操作。
3. 检查脚手架使用过程中是否设置必要的安全围护措施,如防护栏杆、防护网等。
4. 检查脚手架使用过程中是否设置合理的上下通道和安全出入口。
5. 检查脚手架上是否有堆放材料、工具等物品,是否固定牢固、不易掉落。
第三部分:脚手架材料检查1. 检查脚手架所使用的钢管、扣件等材料是否合格,无损坏、腐蚀、锈蚀等情况。
2. 检查脚手架材料是否标有生产厂家、规格型号等相关信息,是否与实际使用一致。
3. 检查脚手架材料垛放是否整齐有序,无倾斜、堆积过高等情况。
4. 检查脚手架材料的贮存和保养条件是否符合要求,避免长期暴露在恶劣环境中。
5. 检查脚手架材料的损坏、报废情况是否及时记录并进行处理,确保不再使用。
第四部分:脚手架安全管理检查1. 检查脚手架的安全管理制度是否健全、完善,主要包括人员管理、安全培训、事故报告等方面。
2. 检查脚手架的安全警示标识是否完整、清晰可见,包括脚手架的悬挑、禁止通行等警示标识。
3. 检查脚手架的安全巡视记录是否完整、真实,是否对发现的问题进行了及时整改。
脚手架专项施工方案编制人:职务审核人:职务审批人:职务编制日期: 年月日目录一、工程概况 (1)二、设计依据及构造要求 (1)三、使用材料 (2)四、搭设技术措施 (2)五、地基处理 (5)六、搭设工艺流程、搭设图 (5)七、架子的验收、使用及管理 (6)八、脚手架搭设安全技术交底 (9)外脚手架计算书 (13)XX工程脚手架施工方案一、工程概况施工现场“三通一平”工作已基本就绪, 外地面已做硬底化。
二、设计依据及构造要求1、本计算根据中国建筑出版社《建筑施工脚手架实用手册》;2、施工中不允许超过设计荷载。
3、小横杆、大横杆和立杆是传递垂直荷载的主要构件。
而剪力撑、斜撑和连墙件主要保证脚手架整体刚度和稳定性的。
并且加强抵抗垂直和水平作用的能力。
而连墙件则承受全部的风荷载。
扣件则是架子组成整体的联结件和传力件。
4、搭设要求:双排落地式钢管脚手架;5、本方案取最大搭设高度12m进行验算;6、采用Φ48×3.5mm双排钢管脚手架搭设,立杆横距b=1.05m,主杆纵距l=1.5m,内立杆距墙0.3m。
脚手架步距h=1.8m,脚手板从地面2.0m开始每1.8m设一道(满铺),脚手架与建筑物主体结构连接点的位置,其竖向间距H1=2h=2×1.8=3.6m,水平间距L1=3L=3×1.5=4.5m。
根据规定,均布荷载Qk=2.0KN/㎡。
三、使用材料1、钢管宜采用力学性能适中的Q235A(3号)钢,其力学性能应符合国家现行标准《炭素结构钢》(GB700-89)中Q235A钢的规定。
每批钢材进场时,应有材质检验合格证。
2、钢管选用外径48mm,壁厚3.5mm的焊接钢管。
立杆、大横杆和斜杆的最大长度为6.5m,小横杆长度1.5m。
3、根据《可铸铁分类及技术条件》(GB978-67)的规定,扣件采用机械性能不低于KTH330-08的可锻铸铁制造。
铸件不得有裂纹、气孔,不宜有缩松、砂眼、浇冒口残余披缝,毛刺、氧化皮等清除干净。
脚手架施工检查记录项目部:日期/时间脚手架监督员脚手架塔建区序号检查内容检查结果措施/意见 ×○1. 拟搭建脚手架的地面是否坚实、无积水?2. 是否注意并考虑到脚手架附近可能危及其稳定性或通道的明挖作业?3. 针对将来也许实施的可能危及脚手架或其通道的开挖作业,是否已采取预防措施?4. 是否注意并考虑到脚手架附近架空的危险情况如动力电传输线、电话线等5. 你是否知道搭设脚手架的使用目的是:A. 轻型? B. 中型? C. 重型?6. 架子工是否配备了个人安全防护器具,如安全带、救生索等,并使用了上述器具?7. 在搭设区是否有胜任的架子工监管搭设作业?8. 搭设过程中是否在醒目场所竖立了“注意:未经允许严禁使用该脚手架”的警示牌?9. 你是否熟悉脚手架搭设及安全使用的“安全施工规范”?10. 如果脚手架搭设地的基础是不坚实的,是否设置了底板且其厚度及长度均保证是正确的?11. 立杆和大横杆之间是否使用直角扣件进行连接?12. 立杆上的小横杆是否与立杆连接或与采用直角扣件连接到大横杆上的?13. 斜撑是否采用直角扣件连接到伸出的小横杆上或者是否采用转角扣件连接到立杆上?14. 大横杆斜撑是否用直角扣件连接到大横杆上或者采用转角扣件连接到立杆上?15. 立杆上的管件是否尽可能紧密地组合在一起?16. 大、小横杆设置是否水平、间距正确,特别是在伸出铺板上?17. 伸出铺板使用的木板厚度、长度及宽度是否正确适用于脚手架使用目的?18. 木板之间是否并排铺设、紧密对接,使铺板平整?19. 如采用搭接木板,是否至少搭接300mm以上并安装横断面适当嵌条以保证搭接处平面坡度渐变?20. 木板是否在端头处伸出,伸出的长度是木板厚度的4倍以上?21. 是否采取预防措施确保铺板抗强风?22. 挡脚板是否安装就位并固定牢靠?23. 护栏是否合适并绑扎在立杆上?24. 是否采用套筒式扣件或对接搭板式连接销将大横杆和斜撑对接起来?25. 是否采用套筒式扣件或连接销将立杆对接起来?26. 梯子是否能通到每个工作平台?27. 梯子是否伸出梯台标高1m以上?28. 为避免发生意外位移,梯子顶部及底部是否牢固地绑扎在脚手架上?29. 梯子是否支撑在坚实、无沉降的基础之上?30. 梯子角度是否约为4:1(垂直:水平)?31. 是否注意到任何可能影响脚手架上作业人员的危险情况?脚手架使用检查记录年月日No:检查人职务检查区域序号检查内容√×○措施/ 意见1 在检查和批准即将使用该脚手架之前,是否在醒目位置竖立了“注意:严禁使用该脚手架”警示牌?2 在使用前是否对脚手架进行了验收挂牌?3 3. 脚手架基础附近以及周围的场所是否无积水?4 4. 脚手架组件和配件是否无锈蚀变质现象?5 底板及基础板是否仍保持在原位并处于良好的工作状态?6 下横杆是否仍在其位?7 从基础水平面上观测,立杆是否垂直?8 观测大、小横杆是否水平?9 斜撑是否全部安装完毕?10 与构筑物相连的连墙杆是否正确安装,其数量及位置是否足以确保脚手架的稳定性?11 所有配件是否拧紧了且无损伤?12 是否存在可能会影响到脚手架稳定性的开挖或新的施工活动?13 是否采取预防措施以避免因交通或其他原因造成的意外损坏?14 梯形通道是否便于攀爬?15 供通道使用的梯子是否便于上下?16 所有的工作平台是否满铺了跳板并配装了挡脚板?17 挡脚板安装高度和位置是否正确?18 工作平台、通道和梯台上的障碍物、松散物是否已清理干净,有可能导致人跌倒的危险情况是否已排除?19 走在工作平台上是否感觉到“坚实”?20 存放在平台上的材料是否均匀分散开来以避免荷载集中超过许可值?21 是否在脚手架登记表上进行了相应的记录?22 其它合格√ 不合格×不适用○。
脚手架施工方案的质量记录与报告要求引言:脚手架施工是建筑行业中一项重要的工作,为了确保施工过程的安全和质量,对脚手架施工方案的质量记录与报告要求非常重要。
本文将探讨脚手架施工方案的质量记录与报告要求的相关问题。
一、施工方案的编制与执行脚手架施工方案是在施工前阶段编制的,其目的是确保施工过程中的安全和质量。
施工方案应该详细描述脚手架的设计、材料选择、施工过程、安全措施等内容,并由专业人员编制。
一旦施工方案得到批准,就应该按照方案的要求进行施工,同时记录并报告施工过程中的重要问题和解决方案。
二、质量记录的要求1. 设备与材料的质量检验记录:在脚手架施工过程中,使用的设备与材料应该符合相关的标准和规定。
施工方应记录并报告所有设备与材料的质量检验结果,包括检验日期、检验机构、检验项目、合格情况等信息。
这些记录可以帮助监督机构和建设单位了解材料与设备的质量情况,确保施工的安全和质量。
2. 施工过程记录:脚手架施工是一个复杂的过程,需要严格按照方案进行操作。
施工方应记录并报告施工过程中的重要节点和活动,包括搭建、拆除、检查等环节,以及相关的技术要求和操作规程。
这些记录可以帮助施工人员掌握施工进度和质量,同时也可以作为后期的参考和经验总结。
3. 安全事故与疏散记录:安全事故与疏散记录是脚手架施工中最为关键的记录之一。
施工方应该记录并报告所有的安全事故、近似事故及相关的疏散情况。
这些记录可以帮助发现施工中存在的安全隐患,并及时采取措施进行改进。
同时,记录的细节也可以作为施工单位和监管部门之间对责任的判断依据。
三、质量报告的要求1. 施工质量总结报告:施工完工后,施工方应该编制施工质量总结报告,对施工过程中的质量问题、解决方案和经验进行总结和反思。
报告中应包含施工方案的有效性评估、施工过程中的质量情况、安全隐患的发现和处理情况等内容。
这些报告可以帮助将来的施工人员和监理人员更好地了解施工所面临的问题和应对方法。
2. 质量监督报告:建设单位或者监理单位应该对脚手架施工进行监督,并编制监督报告。
八、脚手架搭设方案、交底、验收检查及模板工程安全检查记录目录8 脚手架、模板8.1 脚手架8.1.1 脚手架搭设方案(见附件)8.1.2 脚手架搭设交底单8.1.3 扣件式钢管落地脚手架搭设验收与检查记录8.1.4 悬挑式脚手架验收与检查记录8.1.5 挂脚手架验收与检查记录8.2 模板工程安全检查记录施工单位:上海通兴建筑安装工程总公司脚手架搭设方案编制人编制时间审核人审批人审批时间总监审批签字:脚手架搭设交底单脚手架高度 M脚手架搭设交底内容交底人(签字)安全员(签字)交底时间:对交底内容的意见:接收人:(签字)接受时间:落地式脚手架验收表与检查记录序号验收项目验收检查内容验收结果1 基础基础是否平整夯实,地耐力符合设计要求钢脚手架立杆底部铺通长脚手板垫板,安装标准底座木脚手架埋入地下深度不小于0.5m;有排水措施2 材质钢脚手架应用外径48-51mm,壁厚3-4mm的高频焊接管,符合使用质量扣件无脆裂、变形、滑丝,拧紧扭力矩为40-50N.m底座:铸铁底座符合国家规定.焊接底座外径尺寸为150mm ×150mm,厚度不低于8mm木脚手架有效部分小头直径不小于70mm,大横杆小横杆有效部分小头直径不小于80mm绑扎材料为8#镀锌铅丝木脚手架厚度不应小于50mm,宽度不小于20mm,无腐朽、扭曲、斜纹、破裂,两端用铁丝箍绕3 架体与建筑物检结高度在7m以下的,每隔7根立杆设一抛撑,与地面夹角60度高度7m以上的每高4m,水平7m设一个拉结点并均匀分布钢脚手架、小横杆伸过墙体,里外用短管扣件扣牢木脚手架拉结杆伸过墙体,里外加圆木,用铅丝绑扎牢固框架结构工程,拉结点必须用钢管、扣件围箍在砼柱上,剪力墙结构等,在墙体上予埋件,拉杆与予埋件刚性连接4 杆件间距脚手架搭设宽度0.9-1.5m(25m以上不大于1.2m)结构用脚手架,立杆间距,大横杆步距不大于1.5m 操作层小横杆间距为1米,装修及防护用脚手架, 立杆间距、大横杆步距不大于1.8米;操作层小横杆间距:木杆为1米,钢管为1.5米。
使用脚手架施工方案施工前的检查清单与流程脚手架是现代建筑施工中常用的工具,在实际施工中发挥着重要的作用。
然而,由于脚手架的特殊性质,使用不当可能会造成安全隐患。
因此,在进行脚手架施工前,必须进行一系列的检查和准备工作,以确保施工的顺利进行。
1. 施工前准备在开始进行脚手架施工前,首先需要明确施工地点和施工要求。
根据地质条件、建筑结构和施工图纸等因素,确定脚手架的类型和规格。
同时,还需要检查施工所需的材料和工具是否齐备,并对施工人员进行培训,确保他们了解脚手架的使用方法和安全注意事项。
2. 基础检查脚手架的稳定性和安全性主要依赖于其基础。
因此,在搭建脚手架之前,必须进行基础的检查。
首先,要确保施工地点的地面平整牢固,不得有松软、湿滑或不均匀的情况。
其次,要检查地面是否有障碍物,如电线、管道等,以免影响脚手架的搭建和使用。
最后,要检查地基是否稳定,是否需要进行加固。
3. 脚手架检查脚手架的搭建必须按照相应的规范进行,以确保其安全可靠。
因此,在搭建脚手架之前,需要进行脚手架的检查。
首先,要检查脚手架的主体结构,包括立杆、横杆、斜杆等,确保其完好无损。
其次,要检查脚手架的连接件,如扣件、销子、铝合金梁等,确保其牢固可靠。
最后,要检查脚手架的斜撑、水平杆等配件,确保其安装正确。
4. 安全设施检查脚手架施工现场要配备相应的安全设施,以确保工人的安全。
在施工前,要检查安全设施的情况。
首先,要检查施工现场的警示标识和警示牌是否齐备,是否能清晰可见。
其次,要检查安全网、防护栏杆等防护措施是否完好,能否满足施工安全要求。
最后,要检查逃生通道和安全出口是否畅通,以备不时之需。
5. 使用检查在脚手架搭建完成后,要进行一次使用检查,以确保脚手架的安全性和可靠性。
首先,要检查脚手架的结构是否牢固,各个部位是否处于正常状态。
其次,要检查脚手架的承载能力是否足够,是否能承受工人和材料的重量。
最后,要检查脚手架的使用方法和安全注意事项是否被工人熟知,以免发生意外。
如何进行脚手架施工方案的施工质量记录和汇总脚手架是建筑施工中常用的临时支撑结构,它的施工质量记录和汇总对于保证施工安全和质量至关重要。
下面将从施工工序、质量记录和汇总三个方面进行探讨。
一、施工工序1. 施工前准备:在搭建脚手架前,需要对场地进行勘测和清理,确保施工区域安全和整洁。
同时,还需检查脚手架材料的质量和数量是否符合要求。
2. 搭建脚手架:搭建脚手架需要根据设计方案进行操作,确保各个节点的连接牢固可靠。
同时,还需要注意排水和遮阳等因素,以提高施工效率和舒适度。
3. 安全检查:在脚手架搭建完成后,需要进行安全检查,确保整个脚手架的稳定性和安全性。
检查重点包括脚手架的承载能力、加固措施是否到位、操作平台是否平整等。
二、质量记录1. 施工过程记录:在脚手架施工过程中,应及时记录关键节点的施工情况,包括搭建脚手架的起始时间、完成时间、参与人员、使用材料等。
记录的目的是为了对施工质量进行追踪和评估。
2. 质量抽查记录:在施工过程中,应随机抽查脚手架的各个节点,进行质量抽查。
抽查内容包括螺纹连接的稳定性、脚手架的水平和垂直度等。
抽查记录应详细记录抽查时间、抽查人员、抽查结论等信息。
3. 安全巡检记录:除了质量抽查外,还需进行安全巡检,及时发现并处理存在的安全隐患。
巡检计划应包括巡检时间、巡检区域、巡检人员等信息。
巡检结果应详细记录巡检内容、发现问题和处理情况。
4. 问题整改记录:如果在抽查或巡检中发现了问题,需要及时制定整改措施,并详细记录整改情况和结果。
整改记录应包括问题描述、整改人员、整改方案、整改时间等信息。
三、质量汇总1. 施工质量评估:施工完成后,需要对整个脚手架的施工质量进行评估。
评估内容包括脚手架的稳定性、整体质量和安全性等。
评估结果可以作为日后类似工程的参考依据。
2. 质量总结和经验分享:通过施工质量记录和汇总,可以总结出一些施工经验和教训,及时改进和提高施工质量。
同时,还可以将这些总结和经验分享给其他项目组,以促进行业的发展和进步。
