后浇带施工缝专项施工方案
- 格式:docx
- 大小:511.75 KB
- 文档页数:18
目录1施工缝的设置 (2)2施工缝的处理 (3)3后浇带的设置 (3)4后浇带的处理 (4)1施工缝的设置浇筑混凝土应连续进行。
如于施工技术和施工组织上的原因必须间歇时,其间歇时间宜缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕。
否则必须在预先选定适当的部位设置施工缝。
混凝土运输、浇筑及间歇的全部时间不得超过下表的规定。
混凝土运输、浇筑和间隙的时间(min)表1设置施工缝应该严格按照规定,认真对待。
如果位置不当或处理不好,会引起质量事故,轻则开裂渗漏,影响寿命;重则危及结构安全,影响使用。
因此,应给予高度重视。
施工缝的位置应设置在结构受剪力较小且便于施工的部位。
留缝应符合下列规定:1•柱子留置在基础的顶面。
2•单向板,留置在平行于板的短边的任何位置。
3•有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度的中间三分之一范围内(图2)。
M按此方向浇筑混凝土1冯梁跨时,可甯施工缝范围图2 浇筑有主次梁楼板的施工缝位置图5.墙,留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。
6.筏板大体积混凝土结构施工缝的位置应按设计要求的后浇带留置本工程按下列要求留置:(1)墙柱水平施工缝的留置,地下室外墙(柱):人防区距基础筏板顶》500 mm。
非人防区外墙(柱)距基础筏板顶》300伽。
内墙(柱)设置在基础筏板顶。
其余各楼层墙柱与梁板采用整体浇注,其间不留设施工缝。
(2)剪力墙垂直施工缝的留置,应设置在图纸设计的后浇带处。
(3)楼梯施工缝的留置,应设置转向平台跨中1/3处。
2施工缝的处理1 )在施工缝处继续浇筑混凝土时,已浇筑的混凝土抗压强度不应小于1.2N/mm2。
混凝土达到1.2N/mm2的时间,可通过试验决定,同时,必须对施工缝进行必要的处理。
(1).在已硬化的混凝土表面上继续浇筑混凝土前,应清除垃圾、水泥薄膜、表面上松动砂石和软弱混凝土层,同时还应加以凿毛,用水冲洗干净并充分湿润,一般不宜少于24h,残留在混凝土表面的积水应予清除。
地下室施工缝及后浇带施工专项方案一、施工缝的定义和作用1.1施工缝是指为了控制混凝土干缩变形而设置的隔离缝,防止干缩开裂的发生。
1.2施工缝的作用是可以缓解混凝土的干缩应力、降低混凝土的内应力、控制混凝土的变形、提高混凝土结构的整体性能。
二、施工缝的设置要求2.1施工缝的间距应不超过混凝土板高度的30倍。
2.2 施工缝的深度一般为板厚的1/3,但不应小于20mm。
2.3 施工缝的宽度不应小于10mm,可根据结构设计及施工要求适当调整。
三、施工缝的施工方法3.1常用的施工缝包括:(1)板面缝:设置在混凝土地下室板上的缝隙。
(2)柱缝:设置在混凝土柱上的垂直缝隙。
(3)壁面缝:设置在混凝土墙体上的缝隙。
3.2施工缝的施工方法通常有以下几种:(1)震动法:使用震动器在浇筑混凝土时震动,使混凝土流动性好,从而减少干缩裂缝的产生。
(2)分段浇筑法:将大块混凝土分成若干小块进行分段浇筑,有利于干缩应力的释放。
(3)预留缝板法:在浇筑混凝土之前,在需要设置缝隙的位置插入一块预留缝板,使缝隙得以保留。
(4)挠性接头法:将混凝土板和柱子之间设置挠性接头,以吸收板和柱间的变形差异。
四、后浇带的作用和施工要求4.1后浇带是为了提高地下室结构的整体性能而进行的加固措施。
4.2后浇带的设置要求:(1)后浇带的宽度一般不应小于150mm,应根据具体的结构设计确定。
(2)后浇带应设置在地下室板和墙体的连接部位以及板与板之间的交接处。
(3)后浇带的厚度应根据结构设计和施工要求确定,通常不小于板厚的1/3(4)后浇带的混凝土强度应与原混凝土一致,使用相同的材料和施工工艺进行浇注。
五、施工缝和后浇带的施工流程5.1施工缝的施工流程:(1)确定施工缝的位置,按照结构设计要求进行标记。
(2)在混凝土浇筑之前,进行震动或其他方法使混凝土流动性好。
(3)在混凝土还未完全凝固之前,将预留缝板插入到需要设置缝隙的位置。
(4)在混凝土凝固后,拆除预留缝板,修整缝隙边缘,以保证缝隙的整体性和平整度。
混凝土施工缝及后浇带的处理施工方案
(一)混凝土施工缝的处理
1、在已硬化的混凝土表面上继续浇筑混凝土之前,应清除施工缝内的杂物,水泥薄膜、表面上松动的砂石和软弱的混凝土层,同时还加凿毛,用水冲洗干净并充分湿润,一般不少于24小时,残留在混凝土表面的积水应予清除。
2、注意施工缝位置附近回弯钢筋时,要做到钢筋周围的混凝土不受松动和损坏。
钢筋上的油污、水泥砂浆及浮锈等杂物也应清除。
3、从施工缝处开始继续浇筑时,要注意避免直接靠近缝边下料。
机械振捣前,宜向施工缝处逐渐推进,并至100cm 处停止振捣,但应加强对施工缝处的混凝土振实工作,使其紧密结合。
(二)后浇带的处理
后浇带部位的构件钢筋不截断,后浇带采用比相应结构部位高一级的微膨胀混凝土浇筑,后浇带的保留时间不少于两个月,其具体施工方法如下:
1、基础后浇带的侧边封堵采用9目铅丝网2层加一层钢板网,用钢筋骨架与上层底板筋及管架支撑连接,为便于后浇带支撑的搭设及后浇带侧面封堵,须将后浇带位置上层钢筋在一定距离适当切断,留出进入孔,待二次浇灌前焊接牢固,如下示:
2、施工前应对施工缝及接触面进行严格的处理,后浇带的砼强度等级比原设计提高一级,施工时模板应支撑牢固,与两侧混凝土的连接处应用海绵密封条填实,防止漏浆,保证其与两侧的混凝土接缝严密,防止漏水。
3、后浇带位置砼强度必须达到设计强度的100%后方可拆模板。
拆除模板时只能允许先部份拆除,待先拆除部份用钢管支撑加固完毕后,再拆除余下模板,模板拆完后立即用钢管进行支撑加固。
施工缝后浇带施工方案施工缝和后浇带是建筑施工中常见的工程部分,施工缝用于分割建筑结构,使其在发生变形时能够相对独立地运动,从而减小变形的影响。
后浇带则是指在主体结构施工完毕之后,为了增加结构强度和稳定性而进行的加固施工。
一、施工缝方案:1.施工缝的位置确定:施工缝的位置通常要根据建筑结构所需的变形和内力分布来进行合理的确定。
在确定施工缝位置时需考虑结构的变形和受力的要求,避免在受力集中的部位设置施工缝,一般在结构应力较小的区域设置。
2.施工缝的类型选择:常见的施工缝类型有板缝、柱缝和墙缝等。
板缝是指沿楼板或屋面对构件进行裂缝处理,柱缝是指将连续柱切分为若干段,墙缝则是指将连续墙体切分。
根据不同部位和结构的要求选择合适的施工缝类型。
3. 施工缝的尺寸设计:施工缝的尺寸设计要考虑结构变形、受力和施工难度等因素。
施工缝的宽度一般为10-20mm,施工缝的深度一般为构件宽度或厚度的1/4-1/6、此外,还需考虑施工缝的标志和密封方式。
4.施工缝的施工方法:施工缝的施工方法包括钢筋预留、填充材料、防水层等。
二、后浇带施工方案:1.后浇带的位置确定:后浇带一般设置在结构的受力集中部位,如大跨度梁、柱节点等。
在确定后浇带位置时需考虑结构的受力特点和设计要求。
2. 后浇带的尺寸设计:后浇带的尺寸设计要考虑结构的受力和加固要求。
后浇带的宽度一般为150-300mm,深度一般为构件高度或需加固高度的1/4-1/63.后浇带的施工方法:后浇带的施工方法包括清理表面、钢筋绑扎、混凝土浇筑等。
在施工过程中需注意控制混凝土的浇筑速度和浇筑高度,以确保后浇带的强度和质量。
4.后浇带的验收:后浇带施工完毕后需进行验收,确保施工质量符合设计要求。
验收内容包括后浇带的尺寸、强度和平整度等。
综上所述,施工缝和后浇带是建筑施工中重要的工程部分。
通过合理的施工缝和后浇带的设计和施工,可以提高建筑结构的稳定性和耐久性,确保建筑工程的质量和安全。
一.工程概况工程名称:***工程工程地点:***建设单位:***房地产开发有限公司设计单位:***建筑设计咨询有限公司监理单位:***建设监理有限公司施工单位:***工程有限公司本工程包含住宅楼1栋、2栋、3栋、4栋、5栋、6栋、7栋,各栋楼±0。
000相当于绝对标高16。
00m,本工程结构类型为框架剪力墙结构。
总建筑面积约12.60万m2,其中地下建筑面积约2.96万m2,地上建筑面积约9。
64万m2。
地下室二层。
二.设计要求1.后浇带处所有梁板等混凝土构件钢筋连续布设钢筋要求双层双向拉通布置。
2。
后浇带浇筑时间宜滞后45天以上,并采用高一级微膨胀混凝土浇筑,低温入模。
3。
微膨胀混凝土要求水中养护14天的限制膨胀率:后浇带≥0.030%,地下室侧壁≥0。
025%,顶板楼盖≥0。
020%,地下室底板≥0。
015%,且后期膨胀性能稳定。
4.施工缝和后浇带宜留设在结构受剪力较小位置,一般设于跨度1/3范围内。
施工要求在地下室底板、侧壁、顶板留设施工缝时均应加止水钢板。
三.后浇带、施工缝做法1。
楼(屋)面后浇带构造注:适用于地下室中间层板、地下室顶板、楼面板及屋面板。
2.地下室侧壁后浇带3.地下室底板后浇带构造4.地下室水平施工缝止水带5.地下室-2层与—1层交接处做法四.后浇带施工过程中的质量安全保证措施1.后浇带钢筋质量保证措施后浇带处的钢筋随结构梁板墙钢筋一起绑扎,其施工技术措施与质量保证措施按钢筋工程施工的要求处理。
后浇带梁筋不断开,板筋及墙体水平筋断开。
后浇带钢筋绑扎完成后在钢筋表面刷水泥砂浆保护钢筋不生锈。
2。
结构主体混凝土施工过程中的后浇带处理方法在进行结构主体施工时,后浇带部分的模板工程按不设后浇带处理,也就是模板按梁、墙、板正常的构件支模方式来安装.为保证后浇带在混凝土浇筑过程中不被污染和浇筑,在支模和绑扎钢筋时,采用钢丝网片隔离,同时在后浇带模板面上钻孔或墙底设排浆孔。
在主体混凝土浇筑完成后混凝土终凝前后清理后浇带去的混凝土污染物。
施工缝、后浇带成品保护方案一.施工舞、后浇带1基础底板后浇带厚度为400mm,车库楼板后浇带厚度较厚为250mm 及180mm o存在高低差的后浇带位置,在标高高处的后浇带内用水泥砂浆砌筑240mm厚水泥砖挡水堰,防止高差而导致积水大量流入低处。
2、基础底板、车库顶板后浇带上部防护具体做法如下:为避免杂物落入后浇带内,造成清理困难及对钢筋的成品保护,在后浇带两侧分别用水泥砂浆砌筑二皮120mm厚水泥砖砖垄墙,砖内皮距后浇带边100mm。
在砖上部铺设通长废旧竹胶板或多层板,在板面朝后浇带侧钉通长50×100mm 的方木,与砖垄墙形成咬口,防止遮盖板移动跑位。
在竹胶板或多层板上满铺彩条布一层,以便阻挡养护水及雨水的大量下落。
彩条布两端及砖垄墙上部用一层水泥砖压住彩条布,防止布移位。
详见下图:3、施工缝处继续浇筑混凝土前,施工缝处的混凝土强度不能低于1.2MPa。
且剔除2mm厚的混凝土薄弱层,表面的浮浆和松动的石子,用气泵将杂物吹净,撒水充分湿润,但不得有集水,并铺刷水泥浆。
4、车库顶板留置的后浇带除采用竹胶板覆盖保外护,必须在车库楼板后浇带两侧处采用钢管架支撑,直至后浇带施工结束,以免结构变形。
二.其它工程1所有室内外,楼上楼下、房间,每一装饰面成活后,均按规定清理干净,进行成品质量保护工作。
由工程部、质量部监督检查。
2、严禁在装饰成品上涂写、敲击、亥!J划。
由工程部、质量部监督检查。
3、作业架子拆除时注意防止碰撞钢管,脚手扳轻放。
由工程部、质量部、安全部监督检查。
4、要对室外、装饰品设置围护栏杆保护。
由工程部、质量部监督检查。
5、因工作需要进房检查、测试、调试时,换穿工作鞋,防止泥浆污染。
由工程部、质量部监督检查。
6、在内外墙面施工时要对已安装好的窗框进行保护,有残留物及时清理,拆除架子时要小心防止对墙面、铝框造成破坏,交叉作业时防止相互污染,特别是边角部位加强防护。
本道工序施工完毕交由下道工序施工时必须对前面成品的保护。
第1篇一、工程概况后浇带是指在混凝土结构施工过程中,为了防止混凝土因收缩、温度变化等因素引起裂缝而设置的临时施工缝。
后浇带在混凝土结构中起到缓冲和调节作用,对于提高结构的整体性和耐久性具有重要意义。
本施工方案针对某混凝土结构工程的后浇带施工进行详细规划。
二、施工准备1. 技术准备(1)熟悉施工图纸,了解后浇带的位置、尺寸、形状及施工要求。
(2)了解相关规范、标准,如《混凝土结构工程施工质量验收规范》(GB 50204-2015)等。
(3)组织施工人员学习后浇带施工工艺和技术要求。
2. 材料准备(1)水泥、砂、石子等混凝土原材料应符合国家相关标准。
(2)钢筋、模板、防水材料等施工材料应满足施工要求。
3. 机械设备准备(1)混凝土搅拌机、输送泵、振捣器等混凝土施工设备。
(2)钢筋加工机械、模板支撑系统等施工设备。
4. 人员准备(1)组建后浇带施工班组,明确各岗位人员职责。
(2)对施工人员进行技术培训和安全教育。
三、施工工艺流程1. 施工准备(1)清理后浇带位置,确保无杂物、积水等。
(2)测量放线,确定后浇带位置、尺寸及形状。
2. 模板安装(1)根据设计要求,选用合适的模板材料。
(2)模板安装应牢固、平整,防止变形、漏浆。
(3)模板安装完成后,进行加固处理。
3. 钢筋加工与绑扎(1)根据设计要求,加工钢筋。
(2)钢筋绑扎应牢固,保证钢筋间距、保护层厚度等符合规范要求。
4. 防水处理(1)选用合适的防水材料,如防水卷材、防水涂料等。
(2)防水材料施工应严格按照规范要求进行,确保防水效果。
5. 混凝土浇筑(1)混凝土应搅拌均匀,符合设计要求。
(2)混凝土浇筑过程中,注意振捣密实,防止蜂窝、麻面等缺陷。
6. 养护与拆除模板(1)混凝土浇筑完成后,应及时进行养护,保持湿润。
(2)养护期结束后,拆除模板,清理模板及施工现场。
7. 后浇带混凝土浇筑(1)在后浇带混凝土浇筑前,检查模板、钢筋、防水等施工质量。
(2)混凝土浇筑过程中,注意振捣密实,防止裂缝、蜂窝等缺陷。
地下室施工缝、后浇带专项施工方案一、前言地下室施工缝及后浇带是地下室施工中的关键环节,直接关系到地下室结构的稳定性和安全性。
本文将从施工缝和后浇带的定义、作用等方面入手,结合实际工程案例,提出一套专项施工方案,旨在提高地下室施工质量,确保工程的顺利进行。
二、施工缝的定义与作用1. 施工缝的定义施工缝是在混凝土浇筑过程中预留的一定宽度的缝隙,用以消除混凝土收缩变形和热胀冷缩应力,避免混凝土结构出现裂缝。
2. 施工缝的作用•缓冲混凝土的收缩变形,减少混凝土裂缝的产生。
•减小混凝土结构受到的应力,提高结构的承载能力和耐久性。
三、后浇带的定义与作用1. 后浇带的定义后浇带是指在混凝土结构浇筑完成后,在相关部位再次浇筑一层混凝土,以加强该部位的承载能力和耐久性。
2. 后浇带的作用•提高结构的整体承载能力和抗震性能。
•增加结构的整体稳定性,减小结构产生变形和裂缝的可能性。
四、地下室施工缝、后浇带专项施工方案1. 施工缝专项方案•施工缝的设置应符合设计要求,控制缝宽度在规定范围内。
•采用合适的缝隙填充材料,确保填充牢固。
•在施工过程中定期检查施工缝的情况,及时处理问题。
2. 后浇带专项方案•确保后浇带浇筑前基础表面充分清理,并进行必要的处理。
•采用适当的混凝土配合比例,加入高强度钢筋。
•控制浇筑质量,保证后浇带的整体性和耐久性。
五、案例分析以某地下室工程为例,施工缝和后浇带设置不当导致结构出现裂缝的情况。
经过专项施工方案的实施,问题得以解决,工程质量得到提升。
六、结语地下室施工缝及后浇带是地下室工程中不可忽视的重要环节,合理设置施工缝和精心施工后浇带对于结构的稳定性和安全性至关重要。
只有在专项施工方案的指导下,地下室工程才能顺利进行,达到预期效果。
以上就是本文对地下室施工缝、后浇带专项施工方案的探讨,希望可以为相关工程提供一定的指导和参考,确保工程的顺利进行。
后浇带施工方案 (1)
前言
在建筑工程中,后浇带是一个至关重要的工程环节。
后浇带施工质量的好坏直
接关系到建筑物的安全与稳定性。
因此,科学合理的后浇带施工方案在工程实践中具有重要意义。
施工准备
在进行后浇带的施工之前,必须做好充分的准备工作。
首先需要清理施工面,
确保其平整、无积水。
然后进行周边的支撑与围护工作,确保后浇带施工过程中的安全。
后浇带材料
后浇带通常采用混凝土进行浇筑,混凝土的配合比例、强度等参数需要根据具
体工程要求来确定。
此外,还需要根据设计要求选择合适的钢筋进行加固,以增强后浇带的承载能力。
施工工艺
1.模板安装:在进行后浇带施工前,必须先进行模板的安装,确保后
浇带的形状和尺寸符合设计要求。
2.钢筋加固:根据设计要求,在模板内设置好钢筋,确保后浇带的强
度与稳定性。
3.混凝土浇筑:在进行混凝土浇筑时,需要注意浇筑的均匀性与密实
性,确保后浇带的质量。
4.养护处理:混凝土浇筑完成后,需要进行及时的养护处理,保持混
凝土的湿润,以确保其强度与稳定性。
施工质量控制
施工过程中的质量控制是保证后浇带质量的关键。
在施工过程中,需要建立完
善的质量管理体系,进行全程监控与检测,及时发现并处理施工过程中的质量问题。
总结
后浇带施工是建筑施工中一个至关重要的环节,其质量直接关系到建筑物的安
全与稳定。
科学合理的施工方案与严格的质量控制对于确保后浇带施工质量具有重要意义。
希望通过本文的介绍,能够为后浇带施工提供一定的参考与指导。

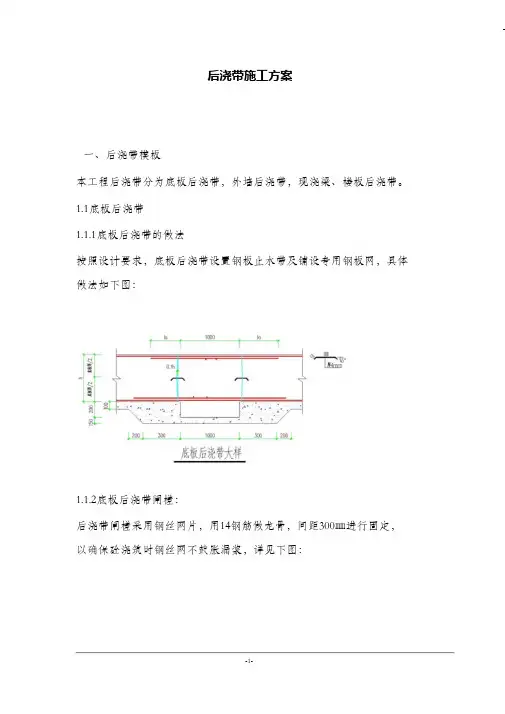

后浇带施工方案一、后浇带模板本工程后浇带分为底板后浇带,外墙后浇带,现浇梁、楼板后浇带。
1.1底板后浇带1.1.1底板后浇带的做法按照设计要求,底板后浇带设置钢板止水带及铺设专用钢板网,具体做法如下图:1.1.2底板后浇带闸槎:后浇带闸槎采用钢丝网片,用14钢筋做龙骨,间距300㎜进行固定,以确保砼浇筑时钢丝网不鼓胀漏浆,详见下图:1.2现浇梁、楼板后浇带1.2.1现浇梁、楼板后浇带的做法1.2.2现浇梁、楼板后浇带的支护为确保结构支撑体系的安全,后浇带模板采用独立的支撑,与平台模板连接处断开,不影响平台模板的拆除。
裙房采用钢管支撑间距1000,因后浇带设计宽度1000,所用竹胶合板宽为1220,这样两侧各有110宽度,可确保后浇带两侧模板支撑拆除后有110宽钢筋砼受后浇带支撑体系支撑。
后浇带龙骨与相邻板块断开,长度不得超过1300,以保证不影响两侧板块的模板拆除。
板后浇带的支模见下图所示:后浇带两侧梁属于臂结构,应在梁底中间部位采用加密支撑钢管。
后浇带的留槎在梁的部位使用双层5㎜孔眼铅丝网,背面用16钢筋固定牢靠;在板的部位使用竹夹板根据钢筋的间距锯口支设,以确保钢筋保护层的准确。
后浇带覆盖保护:在浇筑后浇带两侧平台后,在后浇带边浇高内无杂物。
1.3外墙后浇带30㎜的砼带用于拦住养护水。
后浇带上方先覆盖一层塑料薄膜或彩条布,再覆盖一层竹夹板,以保持后浇带二、后浇带钢筋绑扎钢筋绑扎时后浇带两侧的砼垫块及马凳应增加用量,确保钢筋网片高度和保护层。
后浇带范围内的马凳和垫块边也应加密放置。
对于设计要求的在后浇带处的加密钢筋,必须在第一次施工后浇带一侧钢筋时绑扎完成。
三、后浇带砼施工主题后浇带必须按设计要求到期后,由下层至上层按顺序浇注。
后浇带混凝土用比原混凝土设计强度大一个等级的早强及膨胀砼浇筑。
地上各楼层后浇带的砼标号为C40:地下室后浇带砼标号为C40P6.1、后浇带砼浇筑前准备钢筋除绣:由于部分钢筋已经出现锈蚀,对于锈蚀的钢筋在支模前必须进行除锈处理,除锈时使用钢丝刷、砂纸姜铁锈打磨掉。
后浇带施工缝专项施工方案第一章工程概况1、项目概况第二章后浇带、施工缝施工工艺及设置2.1后浇带施工工艺及设置2.1.1后浇带施工工艺(1)后浇带的设计原理是“抗放兼备,以放为主”,这种设计已列入规范而被广泛使用,后浇带分为后浇沉降带、后浇收缩带、后浇温度带,分别用于解决各构筑物间差异沉降,钢筋混凝土收缩变形和减小温度应力等问题,后浇带一般具有多种变形缝的功能。
(2)施工后浇带是在整个建筑物中设置的临时施工缝,该缝根据设计要求保留一段时间后再浇筑。
这种“缝”在整个结构施工中既解决了构筑物间的差异沉降,混凝土的收缩变形,温度应力,又达到了不设永久变形缝的目的。
(3)设计采用在施工中留后浇带的做法,以便将原来“超长”的平面“化整为零”,使其能在较短的时间内完成的约束应力(混凝土的收缩、竖向荷重差异过大时产生的变形应力)释放,而持后浇带施工完成后,结构又“化零为整“大量减少了上述应力对结构的影响,减少了过多的设置永久性变形缝。
2.1.2后浇带设置本工程地下室底板厚度300mm/500mm, C35、P6抗渗混凝土;地下车库顶板厚度180mm/220mm, C35、P6抗渗混凝土;剪力墙厚度为300mm、C50、P6抗渗的混凝土。
C组团车库地下室底板、顶板与主楼交界部分均设有后浇带。
2.1.3本项目后浇带概况本工程后浇带宽度为800mm,分温度后浇带和沉降后浇带。
其中温度后浇带在两侧混凝土浇筑的两个月后,选择在低气温天气条件下进行浇筑;沉降后浇带在主体结构沉降基本稳定后再进行浇筑。
后浇带混凝土采用微膨胀混凝土浇筑,其强度等级应比两侧混凝土高一级,有抗渗要求的同两侧抗渗等级。
2.2施工缝施工工艺及设置2.2.1施工缝施工工序(1)施工缝封闭时,已浇筑的混凝土其抗压强度不应小于1.2N/mm2(2)在己硬化的混凝土表面上,应清除水泥簿膜和松动石子以及软弱层,并加以充分湿润和冲洗干净,且不得积水。
(3)在浇筑混凝土前,宜先在施工缝处铺一层水泥浆或与混凝土内成分相同的水泥砂浆。
地下室底板防水施工缝后浇带施工组织方案地下室底板防水施工是地下室防水系统中非常重要的一部分,施工质量的好坏直接关系到地下室的使用寿命和安全性。
在地下室底板防水施工中,施工缝后浇带的施工组织方案同样至关重要。
下面是一个关于地下室底板防水施工缝后浇带施工组织方案的详细说明。
一、施工前准备工作1.确定施工缝位置:根据地下室底板结构和设计要求,确定施工缝的位置,一般应设置在地下室底板的蜂窝板焊接缝处或板块间接缝处。
2.清理施工缝:在确定施工缝位置后,对施工缝进行清理,除去施工缝处的灰尘、油污和杂物,确保施工缝的干净整洁,以便于施工材料的粘结和密封。
二、施工材料准备1.主材:选择适合地下室底板防水的主材,常见的有水泥浆、防水乳胶漆等,根据地下室底板的结构和使用环境,选择合适的主材进行施工。
2.辅材:除了主材外,还需要准备一些辅助材料,如防水胶带、密封胶、砂浆等,以便于进行施工缝的密封和固定。
三、施工缝后浇带施工步骤1.施工缝的处理:在施工缝的两侧涂刷一层防水乳胶漆,以增加施工缝与底板的粘结力,并能有效密封施工缝,防止水分渗漏。
2.施工浇带的制作:在施工缝的两侧分别贴上防水胶带,将防水胶带尽量压实贴紧,以增加施工浇带与底板的粘结力。
3.施工浇带的浇筑:将预先准备好的砂浆倒入施工浇带中,并用专用工具将砂浆进行压实,使其与地下室底板的表面充分接触,提高施工浇带的粘结力和强度。
4.浇带的修整:在砂浆未干透之前,用专用工具对施工浇带的表面进行修整,保持施工浇带的平整度和美观度。
5.浇带的养护:在施工完毕后,对施工浇带进行养护,可采取喷水养护或覆盖湿布等方式,确保施工浇带的密封性和稳定性。
四、施工安全措施1.施工前需做好防护:施工前应确保施工现场的安全,设置必要的警示标志和隔离措施,以免发生意外事故。
2.施工过程中应注意人员安全:施工过程中应严格遵守操作规程,保持施工区域的清洁整洁,避免发生坍塌、坠落等危险。
3.施工结束后的清理工作:施工结束后,应对施工现场进行清理整理,清理施工工具和材料,恢复施工现场的整洁和安全。
.彭溪综合农贸市场后浇带(施工缝)专项施工方案编制:审核:审批:四川省彭山县第三建筑工程有限责任公司年月日后浇带(施工缝)专项施工方案目录一、工程概况 (2)二、后浇带施工工艺及设置................................... - 4 -三、施工重点和难点分析.................................... - 10 -四、对后浇带和施工缝的留设要求 ............................ - 11 -五、后浇带的保护措施...................................... - 11 -六、浇筑前的准备工作...................................... - 12 -七、施工工艺流程及施工方法................................ - 14 -八、后浇带施工应注意的问题................................ - 14 -九、质量保证措施.......................................... - 14 -十、安全生产与文明施工注意事项 ............................ - 14 -第一章工程概况本工程为彭溪综合农贸市场商业楼,位于彭山县寂照街检察院对面。
农贸市场层数为地下一层地上3层局部4层,建筑物总高度约16.4m。
基础为筏板基础,上部结构为现浇钢筋混凝土结构,建筑结构安全等级为二级,抗震设防烈度为六度,合理使用年限为50年。
第二章后浇带施工工艺及设置第一节:后浇带施工工艺:(1)后浇带的设计原理是“抗放兼备,以放为主”,这种设计已列入规范而被广泛使用,后浇带分为后浇沉降带、后浇收缩带、后浇温度带,分别用于解决各构筑物间差异沉降,钢筋混凝土收缩变形和减小温度应力等问题,后浇带一般具有多种变形缝的功能。
高层住宅施工缝后浇带设置施工方法完整版在高层住宅的施工过程中,施工缝和后浇带的设置是至关重要的环节。
它们对于保证建筑物的结构整体性、减少裂缝的产生以及提高施工质量都有着重要的意义。
接下来,将为您详细介绍高层住宅施工缝后浇带设置的施工方法。
一、施工缝的设置施工缝是指在混凝土浇筑过程中,由于施工技术或施工组织等原因,不能连续浇筑而在先后浇筑的混凝土之间形成的接缝。
1、施工缝位置的选择柱:宜留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
与板连成整体的大截面梁:留置在板底面以下 20 30mm 处。
当板下有梁托时,留置在梁托下部。
单向板:留置在平行于板的短边的任何位置。
有主次梁的楼板:宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间 1/3 的范围内。
墙:留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。
2、施工缝的处理在已硬化的混凝土表面上,应清除水泥薄膜和松动石子以及软弱混凝土层,并加以充分湿润和冲洗干净,且不得积水。
在浇筑混凝土前,宜先在施工缝处铺一层水泥浆或与混凝土内成分相同的水泥砂浆。
混凝土应细致捣实,使新旧混凝土紧密结合。
二、后浇带的设置后浇带是在建筑施工中为防止现浇钢筋混凝土结构由于自身收缩不均或沉降不均可能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位置留设的临时施工缝。
1、后浇带的类型沉降后浇带:用于解决高层主体与低层裙房的差异沉降问题。
收缩后浇带:用于解决混凝土收缩变形问题。
温度后浇带:用于解决混凝土因温度变化产生的裂缝问题。
2、后浇带的位置后浇带通常设置在结构受力较小的部位,如梁、板的反弯点附近。
应避开剪力墙、框架柱等重要的受力构件。
3、后浇带的宽度后浇带的宽度一般为 700 1000mm。
4、后浇带的钢筋处理后浇带内的钢筋应贯通,不得断开。
若设计要求在后浇带处钢筋断开,则应按照设计要求进行处理,并在浇筑后浇带混凝土前将断开的钢筋进行焊接或搭接连接。
后浇带专项施工方案(1)
一、前言
在混凝土结构工程中,后浇带是一个重要的施工环节。
后浇带的施工质量直接影响到整体工程的安全性和耐久性。
因此,制定科学合理的后浇带专项施工方案至关重要。
二、施工准备
1.确定后浇带施工日期和工期计划。
2.确保施工人员持有相应资质证书。
3.检查施工设备和工具的完好情况。
三、施工前的准备工作
1.清理后浇带位置,确保表面平整干净。
2.按照设计要求设置后浇带的道板和模板。
3.安装预埋件并检查位置是否准确。
四、混凝土搅拌和浇筑
1.选用符合要求的混凝土材料,控制搅拌比例。
2.采用搅拌车将混凝土运至浇筑现场。
3.采用机械震捣器对混凝土进行震实处理,确保浇筑质量。
五、后续工序
1.确保混凝土初凝后进行养护。
2.拆除模板与道板,进行后续修补工作。
3.进行后浇带表面的护理和保养工作。
结语
通过科学合理的后浇带专项施工方案的制定和实施,可以有效保证后浇带施工质量,提高工程的安全性和耐久性。
在实际施工中,施工人员应严格按照方案要求操作,确保施工的顺利进行。
后浇带施工缝专项施工方案第一章工程概况1、项目概况第二章后浇带、施工缝施工工艺及设置2.1 后浇带施工工艺及设置2.1.1后浇带施工工艺(1)后浇带的设计原理是“抗放兼备, 以放为主”, 这种设计已列入规范而被广泛使用, 后浇带分为后浇沉降带、后浇收缩带、后浇温度带, 分别用于解决各构筑物间差异沉降, 钢筋混凝土收缩变形和减小温度应力等问题, 后浇带一般具有多种变形缝的功能。
(2)施工后浇带是在整个建筑物中设置的临时施工缝, 该缝根据设计要求保留一段时间后再浇筑。
这种“缝”在整个结构施工中既解决了构筑物间的差异沉降, 混凝土的收缩变形, 温度应力, 又达到了不设永久变形缝的目的。
(3)设计采用在施工中留后浇带的做法, 以便将原来“超长”的平面“化整为零”, 使其能在较短的时间内完成的约束应力(混凝土的收缩、竖向荷重差异过大时产生的变形应力)释放, 而持后浇带施工完成后, 结构又“化零为整“大量减少了上述应力对结构的影响, 减少了过多的设置永久性变形缝。
2.1.2后浇带设置本工程地下室底板厚度300mm/500mm, C35、P6抗渗混凝土;地下车库顶板厚度180mm/220mm, C35、P6抗渗混凝土;剪力墙厚度为300mm、C50、P6抗渗的混凝土。
C组团车库地下室底板、顶板与主楼交界部分均设有后浇带。
2.1.3本项目后浇带概况本工程后浇带宽度为800mm, 分温度后浇带和沉降后浇带。
其中温度后浇带在两侧混凝土浇筑的两个月后, 选择在低气温天气条件下进行浇筑;沉降后浇带在主体结构沉降基本稳定后再进行浇筑。
后浇带混凝土采用微膨胀混凝土浇筑, 其强度等级应比两侧混凝土高一级, 有抗渗要求的同两侧抗渗等级。
2.2 施工缝施工工艺及设置2.2.1施工缝施工工序(1)施工缝封闭时, 已浇筑的混凝土其抗压强度不应小于1.2N/mm² (2)在已硬化的混凝土表面上, 应清除水泥簿膜和松动石子以及软弱层, 并加以充分湿润和冲洗干净, 且不得积水。
(3)在浇筑混凝土前, 宜先在施工缝处铺一层水泥浆或与混凝土内成分相同的水泥砂浆。
(4)混凝土应细致捣实, 使新旧混凝土紧密结合。
2.2.2施工缝设置要求(1)施工缝留设部位符合要求, 结构图纸要求“施工缝应设置在结构受力剪力较小处”, 规范要求梁板构件混凝土施工缝留置在最大跨中三分之一范围内;(2)底板施工缝应留设在高于底板上表面300mm处;(3)施工缝要求采用中埋式钢板止水带, 应确保止水带位置居中、固定牢靠, 折边方向朝向迎水面。
钢板止水带搭接处, 迎水面满焊严密, 转角处采用定型转角钢板, 转角两边伸出300mm进行搭接焊;外墙施工缝防水细部节点(钢板止水带)(4)施工缝处混凝土接茬紧密, 表面密实, 无明显裂缝、露筋、孔洞;(5)外墙防水在施工缝处加设防水附加层, 覆盖施工缝上下各300mm, 并粘贴牢固。
(6)施工缝甩项钢筋要求:主框架甩出钢筋直径≥16mm主筋必须按规范要求提前进行直螺纹套丝处理, 以便进行后期直螺纹连接。
其余次梁及楼板钢筋按照16G101-1图集要求甩出不小于搭接长度。
2.2.3本项目施工缝概况第三章编制依据第四章对后浇带、施工缝留设要求4.1 对后浇带、施工缝的要求:(1)、按照设计及规范要求, 伸缩后浇带在二侧砼龄期达到60天后, 经设计部门认可后进行浇筑。
(2)、沉降后浇带在主体结构完成、沉降稳定后, 提供沉降观测数据, 后浇带后浇时间一般为两个月, 沉降后浇带在主体封顶并满足沉降稳定标准(两侧沉降差小于1~2mm/月), 经设计院认可后进行浇筑。
(3)所有后浇带应采用微膨胀砼浇筑, 后浇带砼强度等级比二侧砼高一级(+C5)。
(4)后浇带留置部位钢筋应连续不断, 为防止钢筋因锈蚀而削弱, 后浇带的板中均布置双倍钢筋。
(5)后浇带企口采用粗糙的木模, 本工程采用市场的商品"快易收口钢网"支挡, 使界面保持粗糙。
(6)地下室后浇带必须采取覆盖保护措施, 凡因留置后浇带而形成较大悬臂的部位应加支撑, 待后浇带砼浇筑后强度达到100%时才能拆除。
(7)后浇带填筑前必须全面进行清理干净。
如地下室积水, 应抽排干净并清除干净该处余泥渣物, 用水冲洗干净后, 方能浇筑砼。
(8)施工缝应根据图纸有关规定留置, 留置在次梁跨中1/3处, 主梁一不留施工缝。
4.2 后浇带的留设(1)、后浇带的留置和模板支设方式1)地下室底板后浇带的留设:本工程地下室底板后浇带按结构平面位置尺寸留设, 构造如图:2)留设方法如下:地下室底板底筋绑扎好后, 按设计图的位置出200mm拉通长线, 架沿止水钢板中心线(即后浇带边线)与底筋焊接加固, 支架完成后, 下部用800目钢丝网帖成双层沿支架敷设并扎牢, 止水钢板沿支架中心布置, 与钢筋支架焊成整体, 施工中注意控制钢板中心必须在一条线上且必须水平。
板面筋绑扎完成后, 紧贴止水钢板上部用800目钢丝网扎紧。
3)后浇带部位的模板支承体系应以其两侧轴线为界, 自成一独立体系, 同时又要确保与整体支承系统共同受力, 即当相邻结构施工时, 后浇带部位的支承架参与整体支承系统共同受力, 但当相邻结构模板及支承架拆除后, 后浇带部位的支承架及模板独立工作的性能不变, 后浇带两侧混凝土结构与模板间应不产生间隙, 后浇带混凝土浇筑后接缝平顺。
4)后浇带部位的模板支承体系必须在后浇带部位的砼达到设计要求的100%后, 方可拆除, 板部位的后浇带模板支撑时, 两侧考虑采用1.8cm~2.0 cm厚开槽木模板, 其安装方法按常规操作。
(2)顶板后浇带的留置:1)顶板板后浇带的底模与支撑系统与两侧现浇板模板分离。
后浇带混凝土浇筑前, 后浇带位置的顶板模板与支撑系统不得拆除。
模板支设方式与构造作法见下图示意:本项目地下室底板高为 4.1m, 后浇带支模体系步距为 1.2m, 纵横距为1000mm。
模板下部使用50x100木凛垫住, 间距为200。
800 2)构造作法:3)混凝土浇筑28天后, 下方模板与支撑方可拆除。
4.2 施工缝的留设(1)塔吊穿结构的留置方式:1)由于C组团塔吊基础位于车库底板位置, 需对顶板部位进行留设洞口, 为满足施工场地布局以及塔吊节部位拆除需要, 留设洞口范围及做法如下:塔吊底座部位标准节尺寸为2000x2000, 为满足拆除需要, 故顶板洞口尺寸为3000x2400, 详见下图。
2)塔吊四周框架梁需进行钢筋绑扎并砼浇筑, 梁侧及甩项板中间设置止水钢板, 且进行预留楼板插筋并上翻500, 插筋须进行防锈处理。
(2)塔吊穿结构的留置方式:1)为满足10#栋、11#栋施工电梯安装及使用条件, 现对南侧商铺二层、三层进行预留洞口处理, 洞口具体尺寸及做法如下:2)由于10#栋施工电梯平面尺寸为3500mmx5400mm, 为保证施工电梯与楼板不发生碰撞, 预留洞口大小设置为4000mmx6200mm, 具体预留洞定位如下图阴影部分所示。
为满足11#栋施工电梯安装及使用条件, 现对南侧商铺二层、三层进行预留洞口处理, 洞口具体尺寸及做法如下:由于施工电梯平面尺寸为3500mmx5400mm, 为保证施工电梯与楼板不发生碰撞, 预留洞口大小设置为4000mmx6200mm, 具体预留洞定位如下图阴影部分所示。
11#栋施工电梯预留洞3)施工电梯预留洞口四周须设置止水钢板(3厚), 后期封堵时, 要求凿毛彻底, 保证新旧混凝土结合密实, 避免施工缝部位出现渗水现场, 同时甩出钢筋长度需满足16G101-1图集要求。
(3)后甩主体结构的留置要求:甩项部位悬挑结构底部支模架不得拆除, 要求单独成支撑架体, 立杆纵横距为900mm, 步距1200mm, 扫地杆距地不大于200mm。
第五章后浇带的保护措施1、底板后浇带的临时保护措施:后浇带空置期间, 为防止杂物、污水进入, 可采取以下封闭措施:在底板后浇带上侧砌筑120mm宽、200mm高的砖带, 上部用胶合板或编织布全封闭。
2、顶板(楼面)后浇带的保护措施:后浇带封闭前, 后浇带位置的顶板模板不得拆除。
个别需拆除的, 需在28天后, 并及时用钢管回顶。
第六章浇筑前的施工准备1、材料准备浇筑后浇带砼前应提前和商品砼厂家联系, 特别注意配合比的砼强度等级和微膨胀剂的掺入。
2、机具准备后浇带位于基础和墙体及梁的部位上采用振捣棒振捣, 位于现浇板部位采用平板振捣器振捣。
3、技术准备在施工前应该注意砼配合比的情况, 做好操作人员的交底工作, 单独做好钢筋隐检的工作, 注意留置试块。
4、作业条件满足设计施工图规定的时间, 并在沉降观测得到设计部门认可后、监理验收合格后方可进行浇筑。
第七章施工工艺流程及施工方法1、施工工艺流程:拆除、清理后浇带杂物钢筋除锈、整形、绑扎或补焊模板支设监理验收浇筑砼2、施工方法1)拆除、清理后浇带杂物:在原楼层施工时, 为了追求后浇带留置位置的准确和观感, 在后浇带二侧为钢丝网和木方, 现在施工时要将木方全部拆除, 将多余的钢丝网剔除, 梁板后浇带内的流浆和多出的砼需凿除干净并凿直, 将原有的砼垃圾全部清理干净方可进入下道工序。
2)钢筋除锈和调直:钢筋除锈包括将所有钢筋全部除锈, 基础内的钢筋用长把钢丝刷进行除锈;除锈后用水将后浇带内的钢筋锈冲洗干净;除锈后要将钢筋弯曲的进行调直, 梁板内的受力钢筋需按设计要求进行搭接和补焊, 需增补的钢筋要进行增补;经监理单位验收合格后, 基础除锈冲洗后要立即进行浇筑, 楼层后浇带在砼浇筑前进行冲洗, 防止钢筋二次锈蚀。
3)模板的支设:地下室底板后浇带清理完成后可直接浇筑砼, 不需装模, 梁板及外墙等部位的后浇带需先装模板才能浇捣。
模板的支设同原设计梁(墙)板尺寸, 下部支撑必须顶紧, 地下室外墙加固用对拉止水螺杆。
楼层后浇带的模板从下到上分层进行, 中间不能间断。
4)后浇带混凝土浇筑:a、混凝土浇筑前要将后浇带内杂物清理干净, 用水冲洗后刷纯水泥浆一道。
b、混凝土比设计高一个强度等级的微膨胀细石混凝土浇筑, 振捣密实。
c、后浇带和施工缝在浇筑砼时, 振棒落振点先振两侧, 后振中间, 多点轻振, 捣实。
后浇带捣实后即抹平, 清除余浆。
d、为保证后浇带混凝土在规定的龄期内达到设计要求的强度, 控制混凝土早期产生收缩裂缝, 必须做好养护工作, 并在混凝土浇筑完毕后12h进行, 养护时间应不小于14d, 水平梁板采用覆盖麻袋浇水养护, 以保证砼体处于湿润状态。
e、在浇筑砼时, 专人专职巡检缝底支模, 是否有松动, 暴裂、变形等现象。
如有即停止浇筑, 对支模进行抢修后再浇筑。
第八章后浇带、施工缝施工应注意的问题后浇带要严格按施工规范和设计要求进行施工, 施工中应高度重视下列问题:1、接缝形式必须严格按图施工, 施工时应用堵头板。
