融创华中区域公司编号:RC-HZ-PM-XXXX 版号:V1.0

附件2 13.外墙涂料工程质量样板验收表格
记录编号:项目名称
施工单位
样板施工部位样板施工时间
工艺工法是否展示、是否合格(合格:√不合格:×)
工法样板基层处理□腻子分层展示□涂料层分层□防流挂构造节点□特殊构造节点收口(如窗洞口、线条收口、阴阳角及不同材质交界面收口等)□
序号检查项目(允许偏差)合格:√不合格:×备注
实体样板实
测
1 装饰线、分色线、直线度(2mm)
观
感
1 颜色是否均匀一致,满足设计要求
2 泛碱、咬色情况
3 砂眼、刷痕情况
4 流坠、疙瘩现象是否存在
5 涂饰均匀、粘结牢固、不得漏涂、透底、起皮和掉粉
6
涂层与其他装修材料和设备衔接处应吻合,界线应清
晰,无交叉污染
7
孔洞、槽、盒周围的表面平整,管道后面的表面应平
整
其他问题或建议:
综合验收意见□工法样板缺失部分工法验收要点的展示,或实测、观感差,样板进行整改或重做,重新组织验收
□工法样板完整展示工法验收要点,实测成绩及观感一般,样板进行整改,施工单位报监理验收通过后进行大面积施工
□工法样板完整展示工法验收要点,实体样板实测成绩和观感较好,样板通过,可大面积施工
□其他意见:
验收确认施工单位监理单位甲方单位。

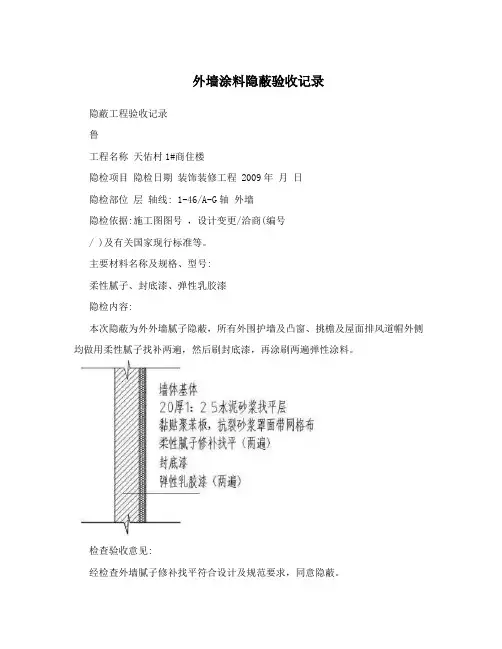

外墙涂料隐蔽验收记录隐蔽工程验收记录鲁工程名称天佑村1#商住楼隐检项目隐检日期装饰装修工程 2009年月日隐检部位层轴线: 1-46/A-G轴外墙隐检依据:施工图图号,设计变更/洽商(编号/ )及有关国家现行标准等。
主要材料名称及规格、型号:柔性腻子、封底漆、弹性乳胶漆隐检内容:本次隐蔽为外外墙腻子隐蔽,所有外围护墙及凸窗、挑檐及屋面排风道帽外侧均做用柔性腻子找补两遍,然后刷封底漆,再涂刷两遍弹性涂料。
检查验收意见:经检查外墙腻子修补找平符合设计及规范要求,同意隐蔽。
施工单位项目监理工程师(专业)技术负责人 (建设单位项目专业负责人)山东省建设工程质量监督总站监制隐蔽工程验收记录鲁工程名称天佑村1#商住楼隐检项目隐检日期装饰装修工程 2009年月日隐检部位层轴线:1-46/A-G轴外墙隐检依据:施工图图号,设计变更/洽商(编号/ )及有关国家现行标准等。
主要材料名称及规格、型号:柔性腻子、封底漆、弹性乳胶漆隐检内容:本次隐蔽为外墙腻子封底漆隐蔽,所有外围护墙及凸窗、挑檐及屋面排风道帽外侧均做用柔性腻子找补两遍,然后刷封底漆,再涂刷两遍弹性涂料。
检查验收意见:经检查外墙腻子封底漆符合设计及规范要求,同意隐蔽。
施工单位项目监理工程师(专业)技术负责人 (建设单位项目专业负责人)山东省建设工程质量监督总站监制隐蔽工程验收记录鲁工程名称天佑村1#商住楼隐检项目隐检日期装饰装修工程 2008年月日隐检部位层轴线:1-46/A-G轴外墙隐检依据:施工图图号,设计变更/洽商(编号/ )及有关国家现行标准等。
主要材料名称及规格、型号:柔性腻子、封底漆、弹性乳胶漆隐检内容:本次隐蔽为外墙弹性涂料隐蔽,所有外围护墙及凸窗、挑檐及屋面排风道帽外侧均做用柔性腻子找补两遍,然后刷封底漆,再涂刷两遍弹性涂料。
检查验收意见:经检查外墙弹性涂料符合设计及规范要求,同意隐蔽。
施工单位项目监理工程师(专业)技术负责人 (建设单位项目专业负责人)山东省建设工程质量监督总站监制隐蔽工程验收记录鲁工程名称天佑村1#商住楼隐检项目隐检日期装饰装修工程 2009年月日隐检部位层轴线: 1-58/A-R轴外墙隐检依据:施工图图号,设计变更/洽商(编号/ )及有关国家现行标准等。
涂料涂饰检验批质量验收记录一、检验批概述本次涂料涂饰工程位于XXX项目的XXX区域,总面积约XXX平方米。
本次验收的检验批为第X批次,涂料种类为XXX型号,厂家为XXX公司。
二、验收对象本次验收的涂料涂饰工程主要包括以下内容:1.墙面底漆2.墙面面漆3.外墙涂料4.屋面涂料5.木制家具涂装6.金属涂装三、验收标准本次涂料涂饰工程的验收标准遵循XXX标准。
四、验收项目及结果1.墙面底漆项目1:底漆涂料的颜色要求结果:检验合格项目2:底漆涂料的拉伸强度项目3:底漆涂料的干燥时间结果:检验合格2.墙面面漆项目1:面漆涂料的颜色要求结果:检验合格项目2:面漆涂料的附着力结果:检验合格项目3:面漆涂料的耐碱性结果:检验合格3.外墙涂料项目1:涂料的抗压强度结果:检验合格项目2:涂料的耐腐蚀性结果:检验合格项目3:涂料的耐候性结果:检验合格4.屋面涂料项目1:涂料的防水性能项目2:涂料的耐磨性结果:检验合格项目3:涂料的耐污染性结果:检验合格5.木制家具涂装项目1:涂装面的平整度结果:检验合格项目2:涂装面的光泽度结果:检验合格项目3:涂装面的附着力结果:检验合格6.金属涂装项目1:涂装面的颜色要求结果:检验合格项目2:涂装面的硬度结果:检验合格项目3:涂装面的耐划伤性结果:检验合格五、质量问题整改在本次验收中,共检测到X个质量问题,具体情况如下:1.项目X:问题描述整改措施:具体措施2.项目X:问题描述整改措施:具体措施以上问题将在X天内进行整改,并于整改完成后重新验收。
六、验收结论本次涂料涂饰工程的验收结果显示所有项目均符合验收标准,未发现明显的质量问题。
各涂装工程的施工质量和涂饰效果均满足设计要求和合同要求。
七、建议和意见根据本次验收中发现的质量问题,建议厂家进一步加强对涂料涂饰产品的质量控制,特别是在X项目中出现的问题。
同时,对施工方进行技术培训,提高涂料涂饰工程的施工质量和效果。
八、附件1.涂料涂饰工程验收照片2.相关质量检验报告3.整改措施及整改计划以上为涂料涂饰检验批质量验收记录,共计XXX字。
外墙涂料报验申请表
工程名称:王台星火。
阳光学苑编号:
隐蔽工程验收记录
外墙涂料工程检验批质量验收记录表
GB50210—2001
外墙涂料报验申请表
工程名称:王台星火。
阳光学苑编号:
隐蔽工程验收记录
外墙涂料工程检验批质量验收记录表
GB50210—2001
外墙涂料报验申请表
工程名称:王台星火。
阳光学苑编号:
隐蔽工程验收记录
外墙涂料工程检验批质量验收记录表
GB50210—2001
外墙涂料报验申请表
工程名称:王台星火。
阳光学苑编号:
隐蔽工程验收记录
外墙涂料工程检验批质量验收记录表
GB50210—2001
外墙涂料报验申请表
工程名称:王台星火。
阳光学苑编号:
隐蔽工程验收记录
外墙涂料工程检验批质量验收记录表
GB50210—2001
外墙涂料报验申请表
工程名称:王台星火。
阳光学苑编号:
隐蔽工程验收记录
外墙涂料工程检验批质量验收记录表
GB50210—2001。
外墙涂料审批表申请表验收记录文本表格式正确
项目单位:XX公司
项目地点:XX
申请涂料种类:XX品牌
申请涂料重量:XX千克
申请人:XX
审核人:XX
审批日期:XXXX年XX月XX日
审批结论:
本项目采用XX品牌的外墙涂料,经过审核,符合施工要求,审批通过。
申请表
申请单位:XX公司
申请人:XX
申请日期:XXXX年XX月XX日
申请内容:
本单位请求使用XX品牌的外墙涂料,申请量为XX千克。
承办人:XX
承办日期:XXXX年XX月XX日
验收记录
项目单位:XX公司
项目地点:XX
使用产品:XX品牌外墙涂料
使用量:XX千克
验收人:XX
验收日期:XXXX年XX月XX日
验收内容:
使用XX品牌的外墙涂料施工完毕,图纸要求质量不低于A级,验收合格。
质量监督验收:
验收结果:达标。

A4外墙面漆报验申请表工程名称:编号:致:(监理单位)我单位已达成了工作,现报上该工程报验申请表,请予以审察和查收。
附件: 1、水性涂料涂饰工程查验批质量查收记录2、隐蔽工程查收记录承包单位(章):项目经理:日期:审察建议:项目监理机构专业监理工程师日期隐蔽工程查收记录单位(子单位)工程名称分部(子分部)工程名称外墙涂料分项工程名称32 栋外墙涂料涂刷施工单位项目经理分包单位分包项目经理施工履行标准名称及编号GB502010-2001查收部位32 栋外墙面漆涂刷1.隐蔽工程内容:外墙基层腻子批刮打底外墙基层腻子批刮盖面外墙底漆涂刷外墙第一道面漆涂刷外墙第二道面漆涂刷2.隐蔽工程图示:外墙基层腻子批刮打底外墙基层腻子批刮盖面外墙底漆涂刷第一道面漆涂刷第二道面漆涂刷3. 查收构造:项目专业质量检查员:施工单位监理建设单位工程项目技术负责人:年月日专业监理工程师:(建设单位项目专业技术负责人):年月日水性涂料涂饰工程查验批质量查收记录表GB50210— 2001030801□□单位(子单位)工程名称分部(子分部)工程名称施工单位分包单位外墙涂料查收部分项目经理分包项目经理外墙面漆涂刷施工履行标准名称及编号GB50210-2001监理 (建设 ) 单位验施工质量查收规范的规定施工单位检查评定记录收记录主1资料质量第条切合要求控2涂饰颜色和图案第条切合要求项3涂饰综合质量第条平均、坚固、无透底、超皮目4基层办理第条切合规格要求1与其余资料和设计连接处第条符合、清楚颜色一般涂饰平均一致高级涂饰平均一致平均一致薄涂泛碱、咬色一般涂饰赞同少许稍微高级涂饰不一样意无料涂一般涂饰赞同少许稍微饰质流坠、疙瘩高级涂饰不一样意无2量允赞同少许稍微砂许偏一般涂饰砂眼、刷文眼、刷纹通畅差一高级涂饰无砂眼、无刷纹无般装饰线、分色一般涂饰21项线直线度高级涂饰1目厚涂一般涂饰平均一致颜色料涂高级涂饰平均一致饰质泛碱、咬色一般涂饰赞同少许稍微3高级涂饰不一样意量允许偏点状散布一般涂饰——差高级涂饰疏密平均复层颜色平均一致涂饰泛碱、咬色不一样意4 质量赞同喷点疏密程度平均,不一样意连片误差专业工长(施工员)施工班组长施工单位检查评定结果主控项目所有合格,一般项目知足规范,规定要求项目专业质量检查员:年月日监理(建设)单位查收结论专业监理工程师:(建设单位项目专业技术负责人):年月日A4外墙底漆报验申请表工程名称:编号:致:(监理单位)我单位已达成了(栋)外墙底漆涂刷工作,现报上该工程报验申请表,请予以审察和查收。
外墙砂浆防水检验批质量验收记录一、项目名称:外墙砂浆防水工程二、工程内容:本次施工涉及外墙砂浆防水工程,包括表面防水处理、砂浆涂料等。
三、工程要求:1.施工工艺符合相关规范和要求;2.施工材料符合相关规范和要求;3.施工过程监督合格。
四、参与人员:1.施工单位代表:2.监理单位代表:3.业主代表:五、验收时间:2024年XX月XX日六、验收内容:1.施工工艺的验收:确认施工单位是否按照相关规范和要求进行了施工工艺的前期准备工作,包括基层处理、防水层处理等,以及后期工作的防水处理;2.施工材料的验收:检查施工现场的材料存放情况,并对砂浆涂料进行抽查检验,确认其符合相关规范和要求;3.施工过程的监督:核实监理单位对施工过程的监督情况,确认施工过程是否符合施工图纸和相关规范要求,包括施工工艺、工序的合理性和正确性等。
七、验收结果:1.施工工艺的验收结果:施工单位的前期准备工作较为完善,施工工艺符合相关规范和要求;2.施工材料的验收结果:砂浆涂料的抽查检验结果合格,符合相关规范和要求;3.施工过程的监督结果:监理单位对施工过程的监督合格,施工过程符合工程要求。
八、存在问题及整改措施:1.存在问题:施工现场整洁度不够,需加强管理。
整改措施:施工单位加强现场管理,保持施工现场的整洁。
2.存在问题:施工过程中出现少量的刮痕和麻面现象。
整改措施:进行补刮处理,保证施工质量,达到外墙防水要求。
九、负责人意见:对本次外墙砂浆防水工程的验收结果,我们表示满意。
施工单位对施工工艺和施工材料进行了严格控制和管理,整体质量较好,符合相关规范和要求。
十、业主意见:作为业主代表,对本次外墙砂浆防水工程的施工质量表示满意。
整体工程符合预期要求,达到了预期效果。
感谢施工单位和监理单位的辛勤努力和配合。
十一、监理单位意见:作为监理单位,我们对施工单位在施工过程中的工艺要求、施工材料的控制以及施工过程的监督把控给予了严格要求,并对施工单位进行了指导和协助,工程质量控制较好,令人满意。
A4外墙面漆报验申请表隐蔽工程验收记录水性涂料涂饰工程检验批质量验收记录表GB50210—2001030801□□A4外墙底漆报验申请表工程名称:编号:隐蔽工程验收记录水性涂料涂饰工程检验批质量验收记录表GB50210—2001030801□□A4外墙腻子报验申请表工程名称:编号:隐蔽工程验收记录水性涂料涂饰工程检验批质量验收记录表GB50210—2001030801□□外墙涂料工程报验申请表工程名称:编号:外墙涂料分项工程质量验收记录表注:1、地基基础、主体结构工程的分项工程质量验收不填写“分包单位”和“分包项目经理”2、当同一分项工程检验批名称不一致时,填写检验批名称。
云南省建设厅监制施工组织设计(方案)报审表工程名称:编号:云南省建设厅监制工程材料 / 构配件 / 设备报审表工程名称:编号:开工申请报告云南省建设厅监制分包单位资格报审表工程名称:编号:工程开工/复工报审表工程名称:编号:外墙涂料施工方案第一节工程建设概况工程名称:建设单位:设计单位:监理单位:施工单位:第二节工程项目概况本工程位,外墙大面为瓷砖,线条部分、顶板挑檐及阳台部分为外墙涂料。
根据建筑面积及现场情况,一期工程外墙涂料总面积约为:㎡。
第三节施工管理与人员配置一、施工组织结构图根据本工程的实际概况,施工管理与人员配置作以下安排:1、项目总负责:负责本工程的人员、设备、材料等总体管理计划实施的监督协调工作,保证工地的正常运转。
2、项目经理:负责工程的质量、进度、工地各方面的协调等现场全面日常管理工作,负责工程每道工序的验收。
3、质检员:全面负责每天施工质量与材料的检查,确保质量达到要求。
4、设备、安全员:负责工地安全监督和日常设备维护、调度及管理,确保设备正常使用运转。
5、施工队长:负责组织选择具有丰富施工经验的施工人员,保质、按时完成施工任务。
施工管理系统组织结构图:二、质量管理系统进场施工前所有施工人员必须是经过考核的合格人员,持工作证上岗,由项目经理组织对《涂料工程技术交底》的学习,并对学习情况进行考核,确保学习效果。
施工队长保证当天的施工质量并做好自检工作。
监督员负责每天各方面的质量检查。
项目经理、质量总监负责每道工序的验收和不定期对工程质量情况,特别是要点技术和部位进行检查。
质量管理系统结构图12、积极配合,认真听取意见,同其他单位友好合作,有问题应积极主动提出解决方案,以免对施工造成影响。
3、严格服从各级的施工和质量管理,牢固树立“安全第一、质量至上”施工理念,做好劳动、后勤保障。
人员配置名单1、项目经理:2、质检员:3、安全员:4、施工队长:施工人员配置:根据本工程实际工程量,施工总人数30人,并结合实际施工进度计划可进行增加调整,确保满足施工进度需求。
第四节施工准备为了确保正式施工工作的顺利有效进行,施工前期依据工程概况及实际,将做好以下工作准备。
1、技术方面的准备:由工程部组织施工队伍对已由甲方签字或认可的样板方案进行技术交底,熟悉操作工艺要求、验收规范以及设计要求等有关技术要领。
2、劳动组织准备:建立施工组织领导管理机构(详见施工管理与人员配置),对施工队伍进行施工技术、安全生产知识、文明施工等各项制度加强培训。
3、施工物资、设备的准备:按施工方案所需的材料、设备(详见施工设备配置),逐一准备、安排落实到位。
4、施工现场准备:材料、设备进场,安排面积适当的临时仓库一间和临时宿舍一间,同时请甲方提供生活、施工用水、用电等后勤保障工作,并做好施工现场的清理、整理、处理、现场查看等工作。
第五节外墙弹性拉花漆施工工序及工艺根据本工程的建筑特点及外墙涂料招标文件规定要求,我司制定的详细施工工艺方案如下:一、施工工序二、涂料施工工艺1、墙面要求平整、干燥(有10天以上养护期),无浮尘、油脂及沥青等油污,墙基PH值<10,含水率<10%,并对整体墙面进行检查,是否有空鼓现象,并对多孔质、粗糙表面进行修补打磨,确保墙面整体效果。
2、专用腻子施工:待墙基面处理合格后,采用上海特尔专用腻子批刮两道,腻子批刮要求均匀平整,干燥后进行打磨。
3、弹性专用底漆施工:待上述工作完成后,采用TER-D-6010弹性专用底漆进行施工,先滚涂,部分再用排刷刷一遍,防止漏刷,增强墙体与面涂的粘合强度及防水功能,底漆用量约0.08Kg/m2。
4、弹性中层漆施工:待底漆干燥后(25℃/6小时),采用TER-C-3052中层漆进行中涂施工。
先用辊筒在墙面均匀的滚上骨料,再用专用拉花辊筒施工出均匀的花纹即可,若滚出的花纹不是很均匀,可多滚几下直到均匀为止,确保细拉花效果。
但施工时间不宜过长,否则拉出的花纹由于骨料的干燥度而影响纹理的均匀度。
中涂用量约0.6Kg/ m2。
5、弹性乳胶漆施工:待拉花中涂漆干燥后(25℃/48小时),采用TER-C-2023多功能弹性乳胶漆进行施工,施工采用优质的羊毛辊筒滚涂,要求涂膜均匀一致,防止辊痕。
面涂分两次滚涂,面涂用量0.11Kg/m2。
6、勾缝修整施工:在施工结束后,对不良的墙面及时修整,对分割线进行勾缝,勾缝要求匀直,确保墙面整体美观。
7、清理场地,避免污染墙面。
第六节质量通病消除措施一、粉化现象原因:1、基层有粉层、油污等2、涂刷时温度低、成膜不好3、涂刷渗水太多4、涂刷耐侯性差5、墙体表面未加以处理处理方法:1、上漆前应将表面松脱的旧面漆、尘埃、油污清除2、施工温度应保持在5摄氏度以上3、减少渗水量4、涂上二层耐候性好的面漆二、流挂现象原因:1、漆膜厚度一次涂得过厚2、涂刷时加水太多3、环境湿度过大4、下层漆没有打磨,附着差处理方法:1、多涂几次漆,不宜一次涂完2、减少渗水量3、减少环境湿度,避免在环境湿度过大的天气施工4、打磨被涂物表面三、变色发花或泛青现象原因:1、基层含水率过大2、基层碱性过大处理办法:1、让基层完全风干2、水泥基层干燥要养护一段时间3、严禁与聚氨脂类涂料同时施工,若已使用可先用砂纸将墙面轻打磨,再上底漆与面漆。
四、色差通病防止措施1、工程原料整批采购,派员驻厂检验材料进入施工现场进行复检,施工前再次检验,确保色泽一致,杜绝色差;2、严格按施工要求对原料在施工前均匀搅拌,由专人负责及时将搅拌均匀的材料交给喷涂人员;3、在封底漆施工前,对墙面表层进行平整处理;4、严格控制施工工序,禁止不同色涂料同时喷涂。
五、感观效果的技术措施1、保持喷涂压力和涂料稠度恒度,风速超过5—6%秒时,停止喷涂施工;2、施工前严格控制涂料成品,在进行面涂层施工时要连续不中断;3、保持适当喷涂距离,保持涂料稠密度适中;4、风下不施工,每遍涂层厚度不要太厚。
第七节施工进度计划一、工期1、根据我公司以往的施工经验及施工技术力量,该工程标段工期完全有保证,具体工期将按实际情况制定计划进度表。
2、安排适当数量的技术工人,配备先进、足够的施工设备和工具,并加强现场调度管理,确保工程质量,确保按期完成施工任务。
3、关注天气形势,精心策划调度,合理安排时间。
劳逸结合,充分利用人力,确保施工的高效能。
二、施工进度计划有特殊情况,及时调整原有计划,确保满足工期要求。
第八节工期承诺及确保措施一、施工工期承诺我单位将严格遵守单位的时间安排,考虑一切客观因素(如大风、雨水潮湿天气)而不宜施工天气的影响,保质量,合理调整作业方案,赶工期,确保工程整体施工计划有序进行,按时完成外墙涂料施工项目。
二、施工进度确保措施1、施工进度计划保证:考虑天气及其他非正常因素影响,在制定施工进度计划时,留有适当的余地,并密切关注天气形势的变化,及时调整作业时间及相应方案,充分有效地争取时间。
2、设备人员保证:在施工过程中,合理缜密地组织和安排机具、劳动力,确保人力、物具的充分利用。
3、安全及施工质量的保证:认真严格的进行现场监督,加强质量巡检,加强劳动纪律管理,加强安全生产监督,避免因返工或安全事故等意外因素而影响工期。
4、后勤生活保证:合理安排职工食宿,劳逸结合,加强施工机具的维护,保证施工现场一切机具的正常运转,提高劳动效率。
5、材料资金保证:积极与各相关方协调配合,保证资金及时到位,确保材料及时入库。
第九节工程质量承诺及确保措施一、工程质量承诺工程质量与材料本身的品质及施工工艺有很大关系,合理的施工工艺能使材料的装饰效果和其优越性能得到充分的体现。
我们在推荐使用高品质的涂料产品的同时,更讲究设计科学先进的施工工艺方案,以提高材料的装饰效果及使用经济效益,并确保施工工程质量。
本公司特对该工程质量作出慎重承诺:要求,承诺本工程外墙涂料保质耐用年限 5 年,并确保该工程外墙涂料项目达到优良标准,给业主交一份满意的答卷。
二、质量确保措施1、材料质量确保措施1)严格按GB/T9755-2001国家标准各项技术指标及国家环保总局HJBE4-1999要求组织材料。
2)确保每批次产品得到严格检验并出示报告、合格证等相关资料。
3)做好施工过程中材料的储存、保管、工具的交叉使用清洗等防护工作。
2、工艺技术确保措施1)严格按国家建筑工程有关技术规定规范及结合自身的先进经验组织施工。
2)加强施过程的监督管理,严格按验收规程把好每一道工序,工程质量必须一次达到优良。
3)加强安全、文明、精心施工的宣传管理,为工程质量提供良好的人为环境保障。
第十节安全施工措施为了加强安全生产管理,根据本工程实际情况情况,避免事故的发生,争取零事故目标,特制定以下管理措施:一、安全施工制度1、本工程采用吊绳施工方案。
必须要做好安全保障措施,每天在上班之前由专人进行检查吊绳的捆绑是否合理、牢固,并在施工过程中进行检查监督安全绳的使用情况。
发现问题及时改正,提高工人的安全保障意识,消除安全隐患。
2、建立健全安全机构,安全责任落实到位,项目经理为施工现场安全管理第一责任人,具体由专职安全员检查工作安全工作,且各施工班组设兼职安全员检查班组安全工作。
3、建立健全各级人员安全责任制,定期进行安全生产检查,经常对职工开展“安全第一,预防为主”的思想教育。
4、建立健全安全规章制度,进入现场人员必须按规定穿戴好安全保护用具,工作。
5、施工人员必须遵守劳动纪律,坚守岗位,不擅自串离岗,不得在禁止吸烟区吸烟或用火。
不随意进入危险场所或触摸非本人操作的设备、电闸、阀门、开关等。
6、严禁攀登脚手架、井架或随吊盘上下,对各种安全防护保险装置、设施、警告牌和标志牌不准随意拆除和挪动。
二、加强安全学习教育活动1、各岗位必须强化培训,经公司严格考核通过,方可持证上岗,施工管理人员、机械操作人员须持专业上岗证,杜绝违章作业。
2、坚持全员安全教育,抓典型事例和隐患开展教育,增强安全生产、文明施工意识。
三、高空作业安全防护1、高空作业的人员必须戴好安全带,扣好保险钩。
