单梁起重机安装施工方案
- 格式:doc
- 大小:35.50 KB
- 文档页数:9

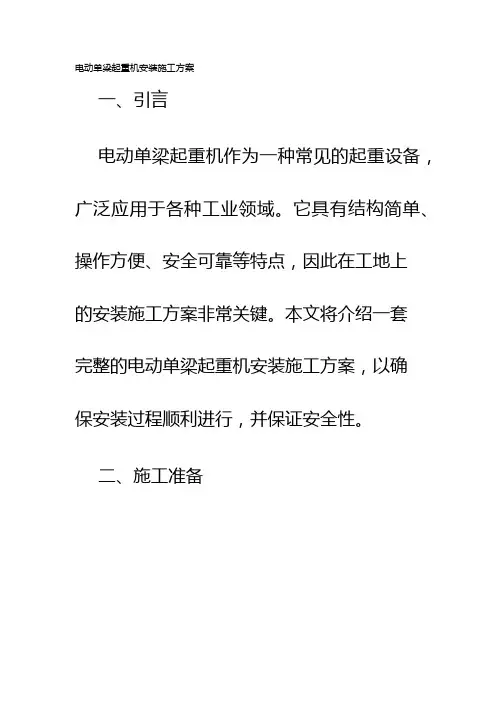

电动单梁起重机安装施工方案一、引言电动单梁起重机作为一种常见的起重设备,广泛应用于各种工业领域。
它具有结构简单、操作方便、安全可靠等特点,因此在工地上的安装施工方案非常关键。
本文将介绍一套完整的电动单梁起重机安装施工方案,以确保安装过程顺利进行,并保证安全性。
二、施工准备1. 起重机选型:根据具体的起重需求,选择适合的电动单梁起重机。
考虑到使用环境以及工作负荷等因素来确定最合适的起重机。
2. 施工图纸:根据现场的实际情况,绘制对应的施工图纸。
包括起重机安装位置、固定点位置、支撑点位置等详细信息。
3. 物料准备:准备好所需的材料,例如起重机、梁体、固定螺栓、垫板等。
确保物料的质量和数量,以免在施工过程中出现不必要的延误。
4. 人员培训:确保安装人员具备相关的起重机操作和安装知识,经过专业培训,熟悉安全操作规程。
三、施工流程1. 搭设起重机支撑点:根据施工图纸的标注,确定起重机的支撑点位置。
确保支撑点的地面平整、坚固,能够承受起重机的重量和运动压力。
2. 固定起重机支腿:将起重机的支腿固定在地面上。
使用合适的固定螺栓和垫板,确保支腿稳固可靠。
3. 安装起重机主梁:将主梁吊装到起重机支腿上。
使用吊装设备,确保起重机主梁精确安装到位。
4. 安装起重机电机和驱动装置:将起重机电机和驱动装置安装到主梁上。
根据起重机参数和施工图纸的标注,确定安装位置和连接方式。
5. 连接起重机行走机构:将起重机行走机构与主梁连接起来。
确保连接牢固,且能够顺畅运动。
6. 安装限位装置和安全装置:根据起重机的安全标准,安装相应的限位装置和安全装置,确保起重机的安全使用。
7. 进行测试:在正式使用之前,进行起重机的测试和调试。
确保起重机的各项功能正常,运行平稳。
四、安全措施1. 施工现场应设置警示标志,确保人员安全。
2. 操作人员必须经过专业培训,熟悉起重机的操作规程,按照操作手册进行操作。
3. 施工过程中,严禁超负荷使用起重机。

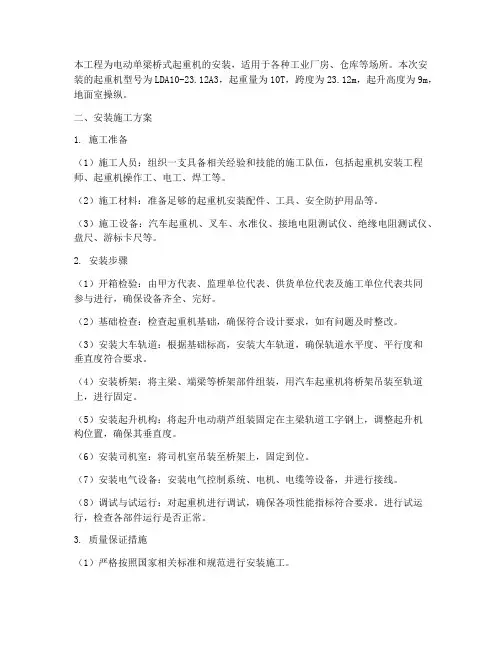

本工程为电动单梁桥式起重机的安装,适用于各种工业厂房、仓库等场所。
本次安装的起重机型号为LDA10-23.12A3,起重量为10T,跨度为23.12m,起升高度为9m,地面室操纵。
二、安装施工方案1. 施工准备(1)施工人员:组织一支具备相关经验和技能的施工队伍,包括起重机安装工程师、起重机操作工、电工、焊工等。
(2)施工材料:准备足够的起重机安装配件、工具、安全防护用品等。
(3)施工设备:汽车起重机、叉车、水准仪、接地电阻测试仪、绝缘电阻测试仪、盘尺、游标卡尺等。
2. 安装步骤(1)开箱检验:由甲方代表、监理单位代表、供货单位代表及施工单位代表共同参与进行,确保设备齐全、完好。
(2)基础检查:检查起重机基础,确保符合设计要求,如有问题及时整改。
(3)安装大车轨道:根据基础标高,安装大车轨道,确保轨道水平度、平行度和垂直度符合要求。
(4)安装桥架:将主梁、端梁等桥架部件组装,用汽车起重机将桥架吊装至轨道上,进行固定。
(5)安装起升机构:将起升电动葫芦组装固定在主梁轨道工字钢上,调整起升机构位置,确保其垂直度。
(6)安装司机室:将司机室吊装至桥架上,固定到位。
(7)安装电气设备:安装电气控制系统、电机、电缆等设备,并进行接线。
(8)调试与试运行:对起重机进行调试,确保各项性能指标符合要求。
进行试运行,检查各部件运行是否正常。
3. 质量保证措施(1)严格按照国家相关标准和规范进行安装施工。
(2)选用合格的施工材料和设备。
(3)加强施工过程中的质量控制,确保各项指标符合要求。
(4)对施工人员进行技术交底,提高施工质量。
4. 安全保证措施(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工现场设置警示标志,确保施工安全。
(3)严格执行操作规程,确保吊装作业安全。
(4)定期对起重机进行检查、维护,确保设备安全运行。
三、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
四、验收标准按照《起重设备安装工程施工及验收规范》GB50278-2010等相关标准进行验收,确保起重机安装质量符合要求。

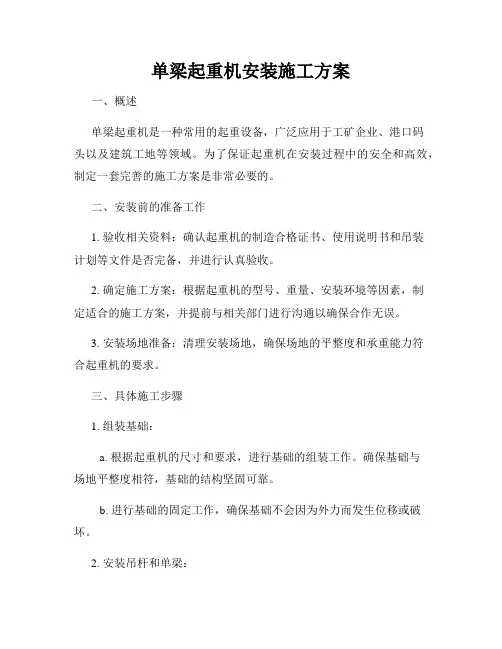

单梁起重机安装施工方案一、概述单梁起重机是一种常用的起重设备,广泛应用于工矿企业、港口码头以及建筑工地等领域。
为了保证起重机在安装过程中的安全和高效,制定一套完善的施工方案是非常必要的。
二、安装前的准备工作1. 验收相关资料:确认起重机的制造合格证书、使用说明书和吊装计划等文件是否完备,并进行认真验收。
2. 确定施工方案:根据起重机的型号、重量、安装环境等因素,制定适合的施工方案,并提前与相关部门进行沟通以确保合作无误。
3. 安装场地准备:清理安装场地,确保场地的平整度和承重能力符合起重机的要求。
三、具体施工步骤1. 组装基础:a. 根据起重机的尺寸和要求,进行基础的组装工作。
确保基础与场地平整度相符,基础的结构坚固可靠。
b. 进行基础的固定工作,确保基础不会因为外力而发生位移或破坏。
2. 安装吊杆和单梁:a. 按照起重机的设计要求,安装吊杆和单梁。
确保吊杆和单梁的部件完好无损,没有明显的缺陷。
b. 借助吊车等设备,将吊杆和单梁吊装到预先安装好的基础上,并进行合理固定。
3. 安装电气系统:a. 根据起重机的电气系统图纸,进行电缆的敷设。
确保电缆的规格、长度和连接方式与系统要求相符。
b. 安装控制柜和电气元件,并进行接线连接。
严格按照电气图纸的要求进行接线,确保电气系统的正常运行。
4. 调试和试运行:a. 连接电源,对起重机进行调试。
检查起重机的动作是否正常,各项功能是否完好。
b. 进行试运行,模拟实际工作环境,检验起重机的性能和安全性。
四、安全措施1. 安全标识:在安装现场设置明显的安全标识,提示工作人员和周围人员注意安全。
2. 安全防护:工作人员必须正确佩戴安全帽、安全鞋等个人防护装备,并遵守相关安全操作规程。
3. 防护围栏:设置合理的防护围栏,禁止未经授权人员靠近施工区域。
4. 安全教育:组织专门的安全教育培训,提高工作人员的安全意识和技能水平。
五、施工后的验收和总结1. 完工验收:对起重机的安装工作进行全面的检查和验收,确保各项安装工作符合相关标准和要求。

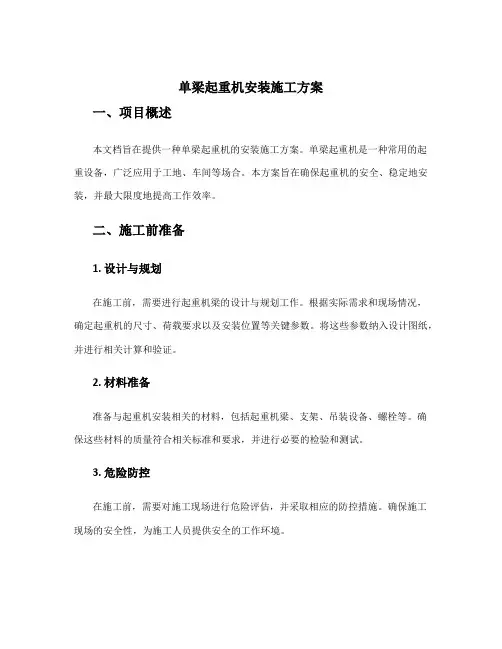

单梁起重机安装施工方案一、项目概述本文档旨在提供一种单梁起重机的安装施工方案。
单梁起重机是一种常用的起重设备,广泛应用于工地、车间等场合。
本方案旨在确保起重机的安全、稳定地安装,并最大限度地提高工作效率。
二、施工前准备1. 设计与规划在施工前,需要进行起重机梁的设计与规划工作。
根据实际需求和现场情况,确定起重机的尺寸、荷载要求以及安装位置等关键参数。
将这些参数纳入设计图纸,并进行相关计算和验证。
2. 材料准备准备与起重机安装相关的材料,包括起重机梁、支架、吊装设备、螺栓等。
确保这些材料的质量符合相关标准和要求,并进行必要的检验和测试。
3. 危险防控在施工前,需要对施工现场进行危险评估,并采取相应的防控措施。
确保施工现场的安全性,为施工人员提供安全的工作环境。
三、施工步骤1. 施工前准备工作在施工开始之前,需要清理施工区域,并对起重机梁的安装位置进行标记。
同时,准备好所需设备和材料,并将其正确摆放在工作区域。
2. 安装支架首先,在起重机梁安装位置的顶部和底部安装支架。
确保支架的安装牢固,并按照设计要求进行固定和调整。
支架的安装要求平整、水平,并满足相关标准和要求。
3. 吊装起重机梁采用吊车等吊装设备,将起重机梁逐步吊装到支架上。
在吊装过程中,需要保持起重机梁的水平和稳定,并根据需要进行调整。
将起重机梁正确固定在支架上,确保安装的牢固性。
4. 连接与调整在起重机梁安装完成后,将其与支架进行连接,并进行必要的调整。
确保起重机梁与支架之间的接口的安全性和稳定性。
根据需求进行调整,以确保起重机梁能够正常运行和工作。
5. 完善安装细节安装过程中,需要对各个连接进行检查和调整,确保其合理、可靠,并满足相关标准和要求。
同时,注意安装细节,如螺栓的拧紧力度、连接件的固定等。
确保安装过程的质量和安全性。
四、安全注意事项•在起重机安装施工过程中,必须严格遵守相关的安全操作规程和操作流程,确保施工人员的人身安全。
•起重机梁安装过程中,必须使用合适的吊装设备和工具,并保持起重机梁的平衡和稳定。

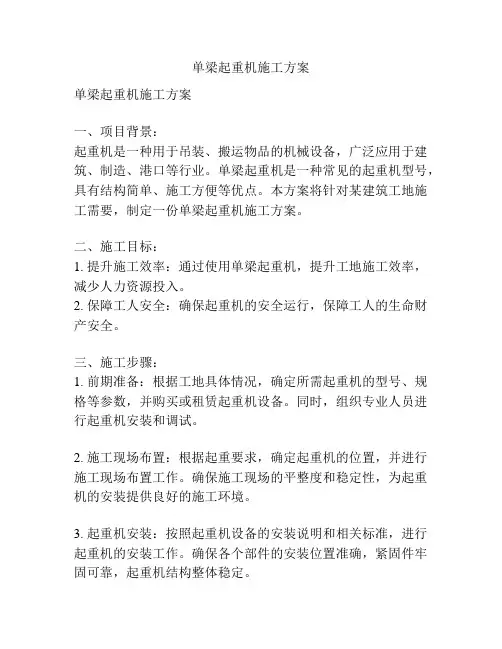

单梁起重机施工方案单梁起重机施工方案一、项目背景:起重机是一种用于吊装、搬运物品的机械设备,广泛应用于建筑、制造、港口等行业。
单梁起重机是一种常见的起重机型号,具有结构简单、施工方便等优点。
本方案将针对某建筑工地施工需要,制定一份单梁起重机施工方案。
二、施工目标:1. 提升施工效率:通过使用单梁起重机,提升工地施工效率,减少人力资源投入。
2. 保障工人安全:确保起重机的安全运行,保障工人的生命财产安全。
三、施工步骤:1. 前期准备:根据工地具体情况,确定所需起重机的型号、规格等参数,并购买或租赁起重机设备。
同时,组织专业人员进行起重机安装和调试。
2. 施工现场布置:根据起重要求,确定起重机的位置,并进行施工现场布置工作。
确保施工现场的平整度和稳定性,为起重机的安装提供良好的施工环境。
3. 起重机安装:按照起重机设备的安装说明和相关标准,进行起重机的安装工作。
确保各个部件的安装位置准确,紧固件牢固可靠,起重机结构整体稳定。
4. 起重机调试:安装完成后,对起重机进行调试工作。
包括启动试验、各个功能的测试等,确保起重机的正常运行和各项功能的正常使用。
5. 施工作业:根据工地需要,对起重机进行工作操作。
包括吊装、搬运等作业,确保起重机的稳定运行和工作效率。
6. 完工验收:完成施工作业后,对起重机进行检查和验收。
确保起重机的安全性和操作性能达到要求,保障工地施工的需要。
四、安全措施:1. 安装前对起重机设备进行全面检查,确保设备完好无损,各项功能正常。
2. 使用专业人员进行起重机的安装和调试,确保操作规范和技术正确。
3. 在起重机施工现场设置明显的安全警示标志,防止无关人员靠近施工区域。
4. 施工过程中,严禁超载操作,确保起重机的稳定运行。
5. 定期对起重机设备进行例行保养和维修,确保设备的长期可靠性和安全性。
6. 遵守相关法律法规,并对相关人员进行起重机安全操作培训。
五、项目预算:1. 起重机设备购买或租赁费用;2. 施工现场布置费用;3. 安装和调试人员的工资费用;4. 施工过程中的运输和维护费用;5. 其他可能的费用,如培训费用等。

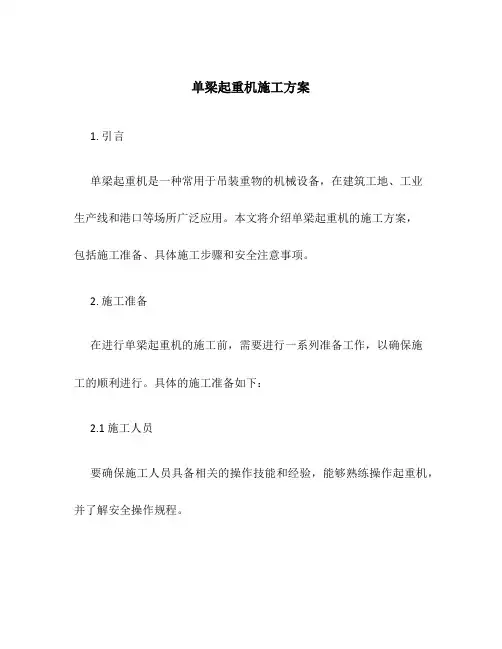

单梁起重机施工方案1. 引言单梁起重机是一种常用于吊装重物的机械设备,在建筑工地、工业生产线和港口等场所广泛应用。
本文将介绍单梁起重机的施工方案,包括施工准备、具体施工步骤和安全注意事项。
2. 施工准备在进行单梁起重机的施工前,需要进行一系列准备工作,以确保施工的顺利进行。
具体的施工准备如下:2.1 施工人员要确保施工人员具备相关的操作技能和经验,能够熟练操作起重机,并了解安全操作规程。
2.2 施工材料和设备施工过程中需要准备好所需的起重机和相关的施工材料,如吊钩、钢丝绳等。
2.3 施工场地选择平整稳固的施工场地,并确保场地没有障碍物和其他危险因素。
2.4 施工计划和图纸制定详细的施工计划,并准备好相关的施工图纸和技术文件,以便进行施工操作时的参考。
3. 施工步骤单梁起重机的施工步骤分为以下几个阶段:3.1 基础工程在施工场地上进行基础工程,包括挖掘土坑和浇筑混凝土基础,以确保起重机能够安全稳固地放置在施工现场。
3.2 安装单梁起重机在基础工程完成后,将单梁起重机的各个部件按照施工图纸和技术要求进行安装。
同时,要对各个部件进行检查和测试,确保其正常运转。
3.3 调试和试运行在安装完成后,对单梁起重机进行调试和试运行,检查起重机的各项功能是否正常,如起重能力、移动灵活性等。
同时,要进行负荷测试,确保起重机的安全性能。
3.4 施工操作在单梁起重机正式投入使用前,要进行操作人员的培训和考核,确保其熟练掌握起重机的操作技能和安全规程。
在实际的施工操作中,要注意悬臂长度和重物的重心位置,以确保操作的准确性和安全性。
4. 安全注意事项在进行单梁起重机的施工过程中,要特别注意以下安全事项:4.1 施工人员的安全施工人员要穿戴符合要求的个人防护装备,如安全帽、安全鞋等,并遵守相关的安全操作规程,如不擅自操作起重机、不站在起重物下方等。
4.2 起重机的安全要定期检查和维护起重机的各个部件,并对起重机进行必要的维修和保养工作。

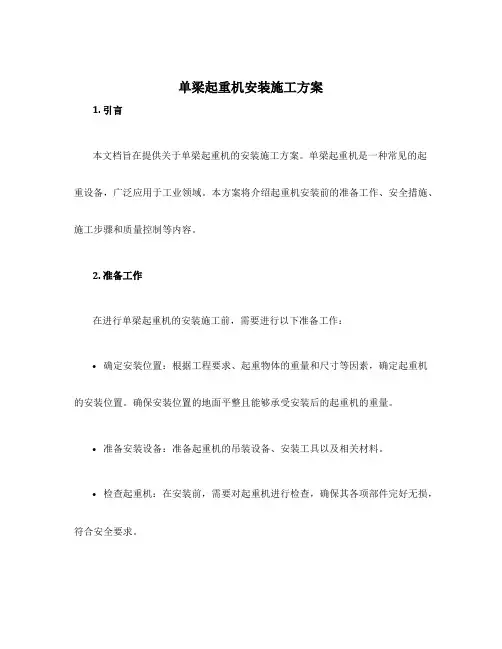

单梁起重机安装施工方案1. 引言本文档旨在提供关于单梁起重机的安装施工方案。
单梁起重机是一种常见的起重设备,广泛应用于工业领域。
本方案将介绍起重机安装前的准备工作、安全措施、施工步骤和质量控制等内容。
2. 准备工作在进行单梁起重机的安装施工前,需要进行以下准备工作:•确定安装位置:根据工程要求、起重物体的重量和尺寸等因素,确定起重机的安装位置。
确保安装位置的地面平整且能够承受安装后的起重机的重量。
•准备安装设备:准备起重机的吊装设备、安装工具以及相关材料。
•检查起重机:在安装前,需要对起重机进行检查,确保其各项部件完好无损,符合安全要求。
•制定施工计划:根据工程需求和安装条件,制定详细的施工计划,包括施工步骤、工期和人力需求等。
3. 安全措施安装起重机需要注意安全措施,以防止人身伤害和设备损坏。
以下是常见的安全措施:•指定专人负责协调与监督施工过程,确保施工过程中遵守安全规范。
•提供安全培训:施工人员需要接受相关的安全培训,了解起重机安装过程中的风险和安全措施。
•使用个人防护装备:施工人员在操作过程中需要佩戴符合规范的个人防护装备,如安全帽、耐磨手套等。
•运输安全:在运输起重机的过程中,需要采取适当的安全措施,包括固定设备、保护设备脆弱部件等。
•施工现场管理:确保施工现场的秩序良好,设立明显的警示标志,以减少潜在的危险。
4. 施工步骤本节将介绍单梁起重机的具体安装施工步骤:步骤一:基础施工1.根据设计要求和安装位置,进行基础施工。
2.按照设计要求和图纸标注的尺寸,在地面上进行基础的测量和标志。
3.进行地面的凿洞、倒灌混凝土等工作。
4.确保基础混凝土充分凝固,并进行养护,以保证基础的稳定性。
步骤二:起重机组装1.搭设起重机组装平台,确保平台的稳固和安全。
2.根据起重机的组装图纸和说明书,对起重机的各个部件进行组装。
3.安装主梁和吊臂等重要部件时,需要使用合适的起重设备,确保安装过程中的安全。
步骤三:起重机调试1.在起重机安装完成后,进行起重机的调试工作。

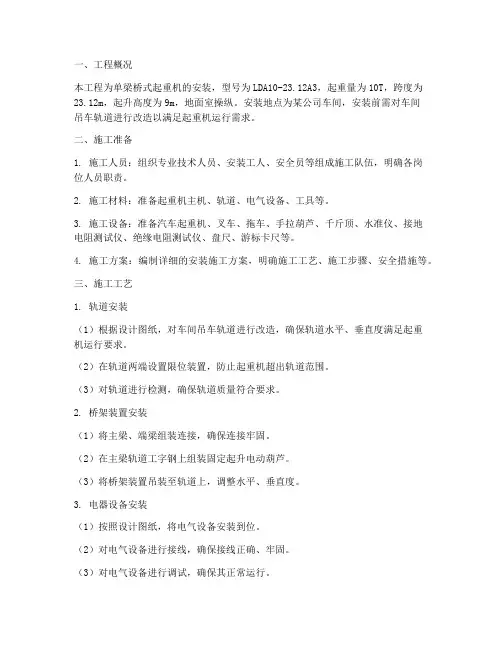

一、工程概况本工程为单梁桥式起重机的安装,型号为LDA10-23.12A3,起重量为10T,跨度为23.12m,起升高度为9m,地面室操纵。
安装地点为某公司车间,安装前需对车间吊车轨道进行改造以满足起重机运行需求。
二、施工准备1. 施工人员:组织专业技术人员、安装工人、安全员等组成施工队伍,明确各岗位人员职责。
2. 施工材料:准备起重机主机、轨道、电气设备、工具等。
3. 施工设备:准备汽车起重机、叉车、拖车、手拉葫芦、千斤顶、水准仪、接地电阻测试仪、绝缘电阻测试仪、盘尺、游标卡尺等。
4. 施工方案:编制详细的安装施工方案,明确施工工艺、施工步骤、安全措施等。
三、施工工艺1. 轨道安装(1)根据设计图纸,对车间吊车轨道进行改造,确保轨道水平、垂直度满足起重机运行要求。
(2)在轨道两端设置限位装置,防止起重机超出轨道范围。
(3)对轨道进行检测,确保轨道质量符合要求。
2. 桥架装置安装(1)将主梁、端梁组装连接,确保连接牢固。
(2)在主梁轨道工字钢上组装固定起升电动葫芦。
(3)将桥架装置吊装至轨道上,调整水平、垂直度。
3. 电器设备安装(1)按照设计图纸,将电气设备安装到位。
(2)对电气设备进行接线,确保接线正确、牢固。
(3)对电气设备进行调试,确保其正常运行。
4. 辅助设备安装(1)安装司机室,确保司机室与桥架装置连接牢固。
(2)安装限位开关、紧急停止按钮等安全装置。
5. 起重机调试(1)对起重机进行整体调试,确保其运行平稳、可靠。
(2)对起升、行走、停止等操作进行测试,确保操作正常。
四、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场设置警示标志,禁止无关人员进入。
3. 施工过程中,严禁吸烟、喝酒。
4. 吊装作业时,严格按照吊装方案执行,确保吊装安全。
5. 起重机运行时,严禁人员在吊钩下方停留或作业。
五、施工进度1. 轨道安装:2天2. 桥架装置安装:3天3. 电器设备安装:2天4. 辅助设备安装:1天5. 起重机调试:1天总计:9天六、施工验收1. 施工完成后,组织专业人员对安装质量进行验收。

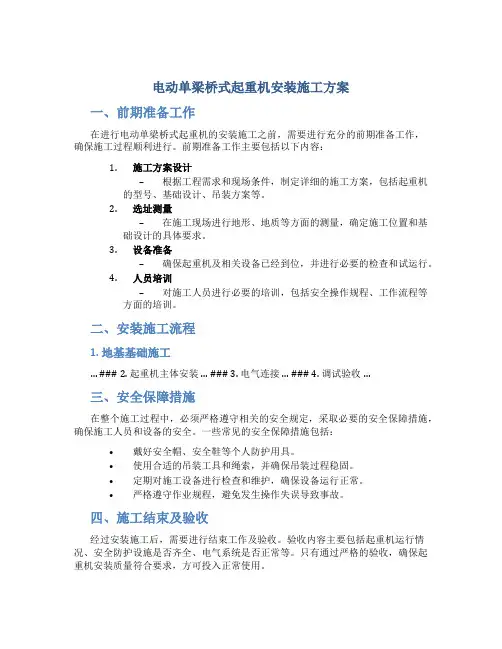

电动单梁桥式起重机安装施工方案一、前期准备工作在进行电动单梁桥式起重机的安装施工之前,需要进行充分的前期准备工作,确保施工过程顺利进行。
前期准备工作主要包括以下内容:1.施工方案设计–根据工程需求和现场条件,制定详细的施工方案,包括起重机的型号、基础设计、吊装方案等。
2.选址测量–在施工现场进行地形、地质等方面的测量,确定施工位置和基础设计的具体要求。
3.设备准备–确保起重机及相关设备已经到位,并进行必要的检查和试运行。
4.人员培训–对施工人员进行必要的培训,包括安全操作规程、工作流程等方面的培训。
二、安装施工流程1. 地基基础施工… ### 2. 起重机主体安装… ### 3. 电气连接… ### 4. 调试验收…三、安全保障措施在整个施工过程中,必须严格遵守相关的安全规定,采取必要的安全保障措施,确保施工人员和设备的安全。
一些常见的安全保障措施包括:•戴好安全帽、安全鞋等个人防护用具。
•使用合适的吊装工具和绳索,并确保吊装过程稳固。
•定期对施工设备进行检查和维护,确保设备运行正常。
•严格遵守作业规程,避免发生操作失误导致事故。
四、施工结束及验收经过安装施工后,需要进行结束工作及验收。
验收内容主要包括起重机运行情况、安全防护设施是否齐全、电气系统是否正常等。
只有通过严格的验收,确保起重机安装质量符合要求,方可投入正常使用。
五、建议与总结在电动单梁桥式起重机的安装施工中,需要严格遵守相关规定和操作规程,确保施工安全、高效进行。
同时,建议选用质量可靠的起重机设备,并定期对设备进行维护保养,延长设备的使用寿命。
在施工结束后,应及时对施工过程进行总结,为今后类似项目的施工提供经验借鉴。
以上是关于电动单梁桥式起重机安装施工方案的相关内容,希望对您有所帮助。

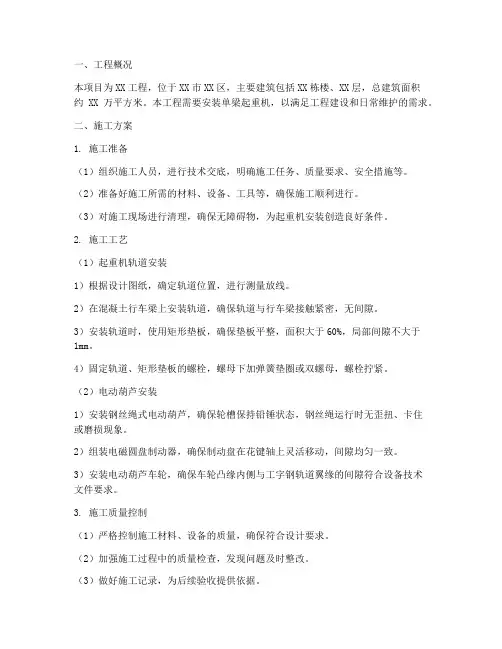

一、工程概况本项目为XX工程,位于XX市XX区,主要建筑包括XX栋楼、XX层,总建筑面积约XX万平方米。
本工程需要安装单梁起重机,以满足工程建设和日常维护的需求。
二、施工方案1. 施工准备(1)组织施工人员,进行技术交底,明确施工任务、质量要求、安全措施等。
(2)准备好施工所需的材料、设备、工具等,确保施工顺利进行。
(3)对施工现场进行清理,确保无障碍物,为起重机安装创造良好条件。
2. 施工工艺(1)起重机轨道安装1)根据设计图纸,确定轨道位置,进行测量放线。
2)在混凝土行车梁上安装轨道,确保轨道与行车梁接触紧密,无间隙。
3)安装轨道时,使用矩形垫板,确保垫板平整,面积大于60%,局部间隙不大于1mm。
4)固定轨道、矩形垫板的螺栓,螺母下加弹簧垫圈或双螺母,螺栓拧紧。
(2)电动葫芦安装1)安装钢丝绳式电动葫芦,确保轮槽保持铅锤状态,钢丝绳运行时无歪扭、卡住或磨损现象。
2)组装电磁圆盘制动器,确保制动盘在花键轴上灵活移动,间隙均匀一致。
3)安装电动葫芦车轮,确保车轮凸缘内侧与工字钢轨道翼缘的间隙符合设备技术文件要求。
3. 施工质量控制(1)严格控制施工材料、设备的质量,确保符合设计要求。
(2)加强施工过程中的质量检查,发现问题及时整改。
(3)做好施工记录,为后续验收提供依据。
4. 施工安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工区域设置警示标志,禁止无关人员进入。
(3)吊装作业时,严格执行吊装指挥信号,确保吊装安全。
(4)做好施工现场的消防、防暑降温等工作。
三、施工进度安排1. 第1周:完成起重机轨道安装。
2. 第2周:完成电动葫芦安装。
3. 第3周:进行调试、试运行。
4. 第4周:完成验收工作。
四、结语本工程施工方案严格按照设计要求和相关规范进行,确保施工质量、安全、进度。
在施工过程中,我们将严格执行施工方案,确保工程顺利进行。
起重机(单梁)安装工程
施
工
方
案
使用单位:
施工单位:
合同号:
产品型号:
生产令号:
北京北****有限公司
经与签订合同,我公司承担该工程中,起重机设备的制造、安装合同,特制订施工方案如下:
一、人员组织情况:
我公司具有北京市质量技术监督局下发的《北京市起重机械安装、修理改造》资格证书。
具有国家质量技术监督局下发《全国工业产品生产许可证》“通过桥式起重机QD5-20t”资格证书。
为了更好的完成该项工程。
我公司在制造、安装全过程前进行了周密的策划,组织制造施工、安装人员选派。
多年具有较丰富经验的人员构成安装队伍,将以较高的队伍员工素质,较好较快的工作质量,安全可靠的工作保证完成此项任务。
(人员上岗证另附)。
二、技术要求
承担该项工程的电动单梁起重机(台)的安装任务,其型号为 , 我公司在安装过程中将依据:国家起重机安装规范要求做好安装工作。
三、安装工艺
一)、引用标准.
GB3811-83 《起重机设计规范》
GB6067-85 《起重机安全规程》
JB/T1306-94 《电动单梁起重机》
GB 10183-88 《桥(门)式起重机制造和轨道安装公差》
JBJ31-96 《起重设备安装及验收规范》
G8J232-82《电气装置安装工程施工及验收规范》
二)起吊方式
吊机起吊
三)安装过程
(一)开箱检查
起重机安装前应按照设备说明书(图纸)或随机文件对起重机机开箱检查。
着重检查以下内容:
1.按装箱单清查零部件是否齐全。
2.检测外观质量,主要包括:
(1)焊缝外观质量,即焊缝表面不得有飞溅、焊瘤、气孔等缺陷。
(2)面漆质量,即面漆应均匀、细致、光亮、完整、色泽一致,不得有粗糙不平、漏漆、针孔流挂等缺陷。
(3)结构件外表面不得有凹坑等缺陷。
机电设备应无变形、损伤和锈蚀。
钢丝绳不得有锈蚀、损伤、弯折、打环、纽结、列嘴和松散现象。
3.按图纸对各部分结构外形尺寸进行复查,超差的零部件不能进行组装。
4.开箱检查后,应由专人认真填写《开箱检查记录》,并由供货方和验货方签字认可。
(二).轨道梁检查测量。
(1)梁的中心线位置对设计定位轴线的偏差≤5mm
(2)梁顶面标高对设计标高的偏差+10~-5mm
(三).轨道的安装
1.安装前对轨道按如下要求进行检查:
(l)钢轨铺设前,应对钢轨的端面。
直线度和扭曲度进行检查,合格后方可铺设。
(2)吊装轨道前,应确定轨道的安装基准线,轨道的安装基准线宜为吊车梁的定位轴线。
2.轨道的安装
(1)上轨道,根据现场情况用吊机或手拉葫芦将轨道吊上轨道梁。
(2)上螺栓,压板,调直固定。
3.轨道的测量
(1)轨道实际中心线对吊车梁实际中心线的位置偏差不应大于10mm,且不应大于吊车梁腹板厚度的一半。
(2)轨道实际中心线对安装基准线的水平位置偏差不应大于3mm
(3)起重机轨道跨度S的极限偏差△S不得超过下列数值:
S <l0m △S=土3mm≤土10mm
S> 10m △S=土[3+0.25(S-10)]mm且最大不应超过土15mm。
(4)轨道顶面相对于理论高度的极限偏差为土10mm,理论高度可以是水平的也可以是理论的上拱曲线,两根轨道的高度差最大10mm,沿长度方向在垂直平面内的弯曲,每2米测量长度内不得大于2 mm。
(5)在轨道的总长度内,侧向极限偏差为土10mm,沿长度方向在水平平面内的弯曲,每2米测量长度内不得大于土1 mm。
(6)轨道顶面对其设计位置的纵向倾斜度为1/1000
(7)两平行轨道的接头位置错开量>车轮的基距
(8)轨道接头高低差及侧向错位≤1mm
(9)轨道接头的间隙≤2mm
(10)方钢和工字钢轨道的横向倾斜度≤轨道的1/100
4.安装大车止挡。
根据现场情况将大车止挡焊接在合适位置
(四)安全滑线的安装
1.检查安全滑线是否符合要求,合格证,附件是否齐全。
2.安装吊架。
3.上滑线。
4.固定调直。
(五)起重机现场组装
1.主端梁对接
(1)将主梁放在马登上,固定好
(2)用天车或吊机上端梁,上定位削,固定螺栓。
2.安装葫芦
安装电动葫芦,电动葫芦车轮轮缘内表面与轨道下翼缘之间的平面间隙,保证在3~5mm。
之间。
3.安装电缆支架
(1)将支架按照图纸位置放置主梁上
(2)调整,上卡板固定
4.安装C型轨
(1)将吊架和接头穿到C型上。
(2)将C型轨安装到支架的合适位置。
(3)调直,固定
5.安装电缆
1.将排好的电缆及滑车穿到C型轨里。
2.检查滑车运行情况,并进行调整。
6.安装电控箱
7.安装电机
8.安装电机电缆
9.将所有电缆和插头全部按照图纸要求接好
10.试车
接临时线,检查起重机各种动作,如有异常及时排除。
(六)起重机的吊装
根据现场情况,用吊机或抱杆将整车吊上轨道。
(七)起重机电源的安装
1.将集电器按图纸接线
2.将集电器拨叉焊接在主梁的合适位置
(八)大车撞尺的安装
按照图纸及现场的要求焊接大车撞尺,撞尺的高度不宜过低,能保证行程开关断开即可。
(九)起重机的调试
(a).整机的调试、运转按《起重设备安装工程施工及验收规范》(JBJ31-96)第十一章要求进行。
(b).填写起重机械安装、修理检测竣工报告书
四、质量保证措施
1.每项安装工作完成后要首先进行自查、互查,确保质量要求。
2.安装完毕后要进行渐量吨位的负重试验,行车、大车,起升下降的试验工作,
确保各项指标的完整要求。
3.由甲方、监理方共同自查,建立数据存档。
4.由劳动局最终进行质量检验。
五、与同期施工队伍通力合作:
该项工程将由几个施工队伍同时交叉作业。
我公司将以“工程质量第一,甲方利益第一,合作团结第一,一切为甲方”的原则为宗旨,
与各施工队伍保持良好的工作关系,密切合作的原则,努力工作,保质保量,确保我公司工程进度要求,为整个工程提前完成贡献我公司全力。
敬请监理单位审阅。
北京*****。
