信息中心机房搬迁项目实施方案
- 格式:docx
- 大小:41.20 KB
- 文档页数:18

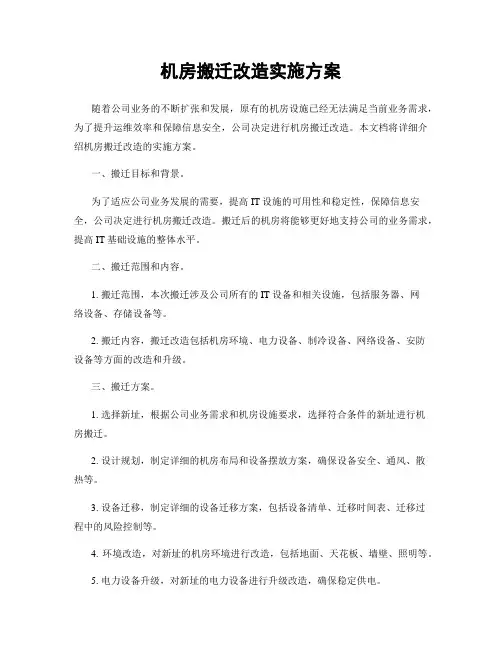

机房搬迁改造实施方案随着公司业务的不断扩张和发展,原有的机房设施已经无法满足当前业务需求,为了提升运维效率和保障信息安全,公司决定进行机房搬迁改造。
本文档将详细介绍机房搬迁改造的实施方案。
一、搬迁目标和背景。
为了适应公司业务发展的需要,提高IT设施的可用性和稳定性,保障信息安全,公司决定进行机房搬迁改造。
搬迁后的机房将能够更好地支持公司的业务需求,提高IT基础设施的整体水平。
二、搬迁范围和内容。
1. 搬迁范围,本次搬迁涉及公司所有的IT设备和相关设施,包括服务器、网络设备、存储设备等。
2. 搬迁内容,搬迁改造包括机房环境、电力设备、制冷设备、网络设备、安防设备等方面的改造和升级。
三、搬迁方案。
1. 选择新址,根据公司业务需求和机房设施要求,选择符合条件的新址进行机房搬迁。
2. 设计规划,制定详细的机房布局和设备摆放方案,确保设备安全、通风、散热等。
3. 设备迁移,制定详细的设备迁移方案,包括设备清单、迁移时间表、迁移过程中的风险控制等。
4. 环境改造,对新址的机房环境进行改造,包括地面、天花板、墙壁、照明等。
5. 电力设备升级,对新址的电力设备进行升级改造,确保稳定供电。
6. 制冷设备升级,对新址的制冷设备进行升级改造,确保机房温度和湿度的控制。
7. 网络设备升级,对新址的网络设备进行升级改造,确保网络畅通和安全可靠。
8. 安防设备升级,对新址的安防设备进行升级改造,确保机房安全。
四、实施步骤。
1. 制定详细的搬迁改造计划,包括时间表、责任人、风险评估等。
2. 按照搬迁改造计划,分步骤进行搬迁改造工作,确保各项工作有条不紊地进行。
3. 加强沟通协调,及时处理搬迁改造过程中出现的问题和风险,确保搬迁改造工作的顺利进行。
4. 完成搬迁改造后,进行设备测试和环境检查,确保机房设施的正常运行和安全可靠。
五、风险控制和应急预案。
1. 针对搬迁改造过程中可能出现的风险,制定详细的风险控制方案,做好事前预防和事中应对。
信息中心设备(服务器、存储、交换机)搬迁目录一、总体要求 ...................................................................................................... 错误!未定义书签。
二、搬迁前提条件 .............................................................................................. 错误!未定义书签。
三、搬迁工作内容 .............................................................................................. 错误!未定义书签。
四、机房搬迁流程 .............................................................................................. 错误!未定义书签。
五、机房搬迁实施 .............................................................................................. 错误!未定义书签。
六、机房搬迁时间安排 ...................................................................................... 错误!未定义书签。
七、应急处理 ...................................................................................................... 错误!未定义书签。

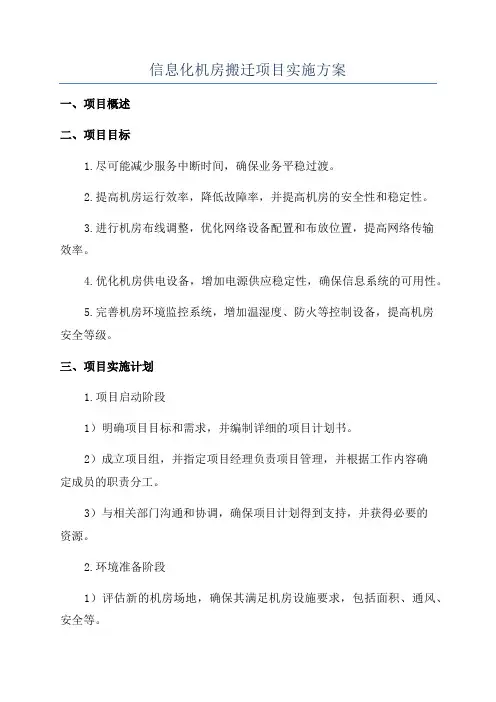

信息化机房搬迁项目实施方案一、项目概述二、项目目标1.尽可能减少服务中断时间,确保业务平稳过渡。
2.提高机房运行效率,降低故障率,并提高机房的安全性和稳定性。
3.进行机房布线调整,优化网络设备配置和布放位置,提高网络传输效率。
4.优化机房供电设备,增加电源供应稳定性,确保信息系统的可用性。
5.完善机房环境监控系统,增加温湿度、防火等控制设备,提高机房安全等级。
三、项目实施计划1.项目启动阶段1)明确项目目标和需求,并编制详细的项目计划书。
2)成立项目组,并指定项目经理负责项目管理,并根据工作内容确定成员的职责分工。
3)与相关部门沟通和协调,确保项目计划得到支持,并获得必要的资源。
2.环境准备阶段1)评估新的机房场地,确保其满足机房设施要求,包括面积、通风、安全等。
2)制定机房布置方案,包括机柜安放位置、设备摆放位置等,确保布局合理、利于维护和管理。
3)与供应商或承包商合作,进行机房布线和电源设备调整的施工准备。
3.设备迁移阶段1)备份所有关键数据,并测试数据的完整性和可恢复性。
2)启动设备迁移计划,按照事先制定的迁移方案,逐台设备进行搬迁、安装和调试。
3)在设备搬迁过程中,及时对移机过程中可能出现的问题进行调整和处理,确保设备的正常运行。
4)搬迁完成后,进行设备连接和测试,确保设备的互联互通和功能正常。
4.硬件设施调整阶段1)对机房布线进行调整,包括网线、电源线等,确保布线对设备运行无影响,并提高设备的接入能力。
2)对现有网络设备进行调整和优化,包括设备的参数配置、框架调整等,提高网络传输效率和稳定性。
3)对机房供电设备进行测试和调整,确保供电稳定性和设备的正常运行。
4)完善机房环境监控系统,增加温湿度、防火等控制设备,提高机房的安全等级。
5.系统运行测试阶段1)对机房设备和系统进行全面测试,包括网络传输速度、系统稳定性等。
2)开展系统的可用性测试,以确保系统能够正常运行,并满足业务需求。
3)测试结束后,对测试结果进行评估和整理,修复发现的问题并进行复测。

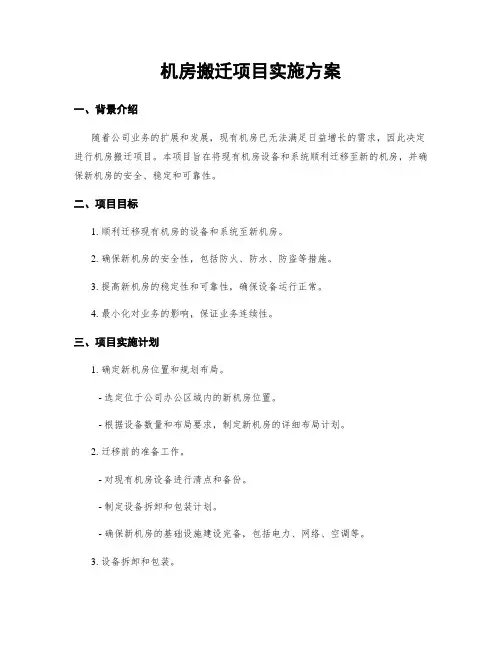

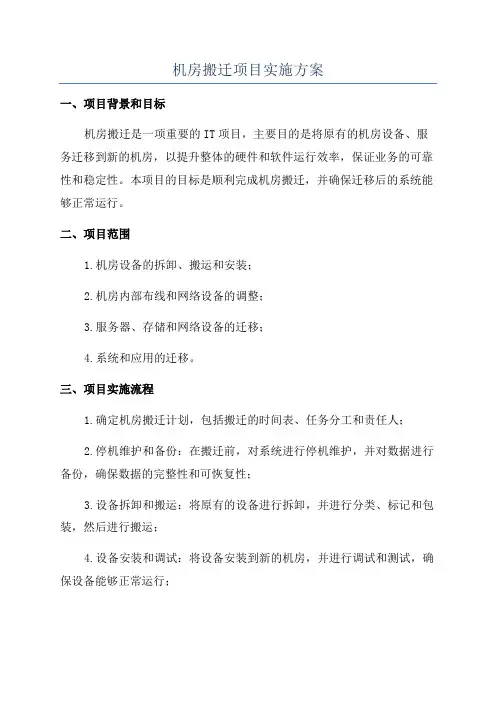

机房搬迁项目实施方案一、项目背景和目标机房搬迁是一项重要的IT项目,主要目的是将原有的机房设备、服务迁移到新的机房,以提升整体的硬件和软件运行效率,保证业务的可靠性和稳定性。
本项目的目标是顺利完成机房搬迁,并确保迁移后的系统能够正常运行。
二、项目范围1.机房设备的拆卸、搬运和安装;2.机房内部布线和网络设备的调整;3.服务器、存储和网络设备的迁移;4.系统和应用的迁移。
三、项目实施流程1.确定机房搬迁计划,包括搬迁的时间表、任务分工和责任人;2.停机维护和备份:在搬迁前,对系统进行停机维护,并对数据进行备份,确保数据的完整性和可恢复性;3.设备拆卸和搬运:将原有的设备进行拆卸,并进行分类、标记和包装,然后进行搬运;4.设备安装和调试:将设备安装到新的机房,并进行调试和测试,确保设备能够正常运行;5.布线和网络设备调整:根据新机房的布局和需求,进行布线和网络设备的调整;6.服务器和存储设备迁移:将原有的服务器和存储设备迁移到新机房,并进行配置和测试;7.系统和应用迁移:将系统和应用迁移到新机房的服务器上,并进行配置和测试;8.迁移后测试和验证:对系统进行测试和验证,确保系统能够正常运行;9.系统上线和投产:将迁移后的系统上线和投产,完成机房搬迁项目的实施。
四、项目资源和风险管理1.项目资源:项目需要的资源包括物资、人员和资金。
需要提前准备好机房搬迁所需的设备、工具和辅助材料,并确保有足够的人员参与项目。
同时,要合理安排项目的预算和资金,确保项目顺利进行。
2.风险管理:机房搬迁项目可能面临一些风险,如设备损坏、数据丢失和网络中断等。
需要提前进行风险评估和制定应对措施,以减少风险对项目实施的影响。
五、项目组织和沟通1.项目组织:成立机房搬迁项目组,包括项目经理、技术人员、运维人员等,明确各个岗位的职责和权责。
同时,要建立项目的沟通渠道和协作机制,确保项目组成员之间的有效沟通和协作。
2. 沟通与协调:在项目实施过程中,要加强与相关部门和人员的沟通与协调,确保各项任务的顺利进行。
机房搬迁项目实施方案一、背景介绍随着公司业务的扩展和发展,现有机房已无法满足日益增长的需求,因此决定进行机房搬迁项目。
本项目旨在将现有机房设备和系统顺利迁移至新的机房,并确保新机房的安全、稳定和可靠性。
二、项目目标1. 顺利迁移现有机房的设备和系统至新机房。
2. 确保新机房的安全性,包括防火、防水、防盗等措施。
3. 提高新机房的稳定性和可靠性,确保设备运行正常。
4. 最小化对业务的影响,保证业务连续性。
三、项目实施计划1. 确定新机房位置和规划布局。
- 选定位于公司办公区域内的新机房位置。
- 根据设备数量和布局要求,制定新机房的详细布局计划。
2. 迁移前的准备工作。
- 对现有机房设备进行清点和备份。
- 制定设备拆卸和包装计划。
- 确保新机房的基础设施建设完备,包括电力、网络、空调等。
3. 设备拆卸和包装。
- 按照计划,对现有机房的设备进行拆卸和包装。
- 对设备进行标识和记录,确保在迁移过程中不会遗漏或混乱。
4. 设备运输和安装。
- 确保设备在运输过程中的安全性和稳定性。
- 在新机房进行设备的安装和连接,确保设备正常运行。
5. 系统迁移和测试。
- 对现有系统进行备份,并在新机房进行恢复和测试。
- 确保系统迁移过程中数据的完整性和准确性。
6. 安全措施和监控系统的部署。
- 部署防火、防水、防盗等安全措施,确保新机房的安全性。
- 部署监控系统,对新机房的设备和环境进行实时监控和管理。
7. 系统调优和优化。
- 对新机房的设备和系统进行调优和优化,提高性能和稳定性。
- 确保新机房能够满足未来业务的需求。
8. 业务切换和测试。
- 在新机房完成系统迁移和调优后,进行业务的切换和测试。
- 确保业务能够正常运行,并及时处理出现的问题和异常。
9. 项目验收和总结。
- 对整个项目进行验收,确保项目目标的达成。
- 总结项目经验和教训,为未来的机房搬迁项目提供参考。
四、风险管理在机房搬迁项目中,可能会面临以下风险:1. 设备损坏或丢失风险:通过制定详细的拆卸、包装和运输计划,加强设备的保护和监控,以降低设备损坏或丢失的风险。
信息中心机房整体搬迁方案机房搬迁,这可不是小事。
信息中心机房是企业的“神经中枢”,所有数据在这里流动,真是重中之重。
搬迁前得好好规划,确保万无一失。
要不然,损失可大了。
一、搬迁的必要性1.1 现有环境的问题咱们的机房,老实说,环境条件不太理想。
空气流通差,温度控制也跟不上,设备的使用寿命受到影响。
设备发热,简直像是在煮火锅,谁受得了?这可导致数据中心的稳定性降低,出问题那可不是小事。
1.2 业务发展的需求随着企业发展,业务需求不断上升。
新的业务、更多的数据,全都需要更强大的支持。
搬迁新机房,不仅是为了现有的需求,更是为了未来的扩展。
想想看,新的环境能提供更高的带宽和更快的速度,绝对是势在必行的选择。
二、搬迁的准备工作2.1 方案设计搬迁的方案得先定好。
必须考虑到设备的布置、网络的架构、供电系统的设计。
这就像建房子,地基打好了,后面的事情才能顺利进行。
每个细节都不能马虎,稍有不慎,后果不堪设想。
2.2 风险评估搬迁过程中的风险评估,也不能忽视。
数据丢失、设备损坏,这些都是潜在的风险。
要建立应急预案,做到心中有数。
比如,做好数据备份,提前测试设备的稳定性,确保万无一失。
2.3 人员培训人员的培训也是搬迁中的关键环节。
大家必须知道新机房的操作流程,如何快速应对突发情况。
模拟演练,熟能生巧。
每个人都要有自己的分工,齐心协力,才能确保搬迁顺利。
三、搬迁的实施过程3.1 设备的拆卸与打包搬迁当天,设备的拆卸与打包是重头戏。
每台设备都得仔细处理,轻拿轻放。
设备打包要用专业的包装材料,防止运输过程中磕碰。
像是在对待自己的宝贝,得小心翼翼,不能掉以轻心。
3.2 运输与安装设备运到新机房,安装可是大工程。
先检查设备,确保一切正常。
然后根据方案进行布置,设备间的线路要理顺,保持整洁,避免出现交叉和干扰。
整个过程像是在拼积木,需要耐心和细致。
四、后续的维护与监测搬迁完成后,后续的维护与监测也是必不可少的。
设备的稳定性,环境的温度、湿度,都需要定期检查。
机房搬迁的方案机房搬迁的方案篇一:机房搬迁方案设备迁移方案1.1 迁移流程及顺序说明以上为系统迁移的流程图,各单位数据中心分系统均按该流程进行,做到系统迁移的有序进行。
1.2 迁移实施前期准备迁移的准备工作是整个迁移工作的极其重要的部分,充分的做好本次迁移的准备工作,是保证迁移工作顺利进行的首要条件,并可有效的减少迁移过程中的事故隐患,以下将对迁移前的准备工作做详细描述。
2.1 迁移设备确认在此过程中需和用户方确认迁移的网络设备、服务器、存储等硬件设备及其辅助设备和材料,并对需迁移的设备进行分类统计,形成文档,由用户方确认。
2.1 设备检测(一)硬件设备的检测在迁移以前,用户方应对现有的设备进行一次全面的检测工作,包括系统状态、组件和系统配置的检测,确认系统迁移恢复后应具有的功能和性能。
(二)服务器软件应用系统的检测配合业务系统的开发维护单位,对系统的集成接口、设备连接进行检测,确认系统迁移恢复后应具有的功能和集成方式。
2.1 数据备份做好数据备份工作是本次搬迁工作顺利完成的有效保障之一,对各系统配置参数和配置文件做有效的记录和保存,形成文档,为系统再运行、集成提供充分的依据。
2.1 设备及接口标识迁移工作比较繁琐,尤其值得注意的是,在系统的再集成过程中,设备物理连接的恢复将是系统再集成的首要保证,众多单位的业务系统与及数量繁多的设备容易引起现场的混乱,模糊不清或者意义不明确的设备标识、标识的丢失等因素将影响系统恢复运行的时间。
因此在迁移以前对所有的硬件设备做好编号和功能标示,对物理连接的接口和线缆做好标识,对设备、接口、线缆做到一一对应,并将以上标识内容形成文档,为系统快速恢复提供可靠的基础。
标识主要内容为:服务器设备标识:在设备做好标示,注明设备的型号、配置、功用、接口信息等信息;网络设备标知:注明设备型号、配置、功用、接口信息等信息; ? 线缆标识:接口类型、连接设备等信息。
设备的标识工作已经按现有机房设备摆放位置的格局做好的标识区分。

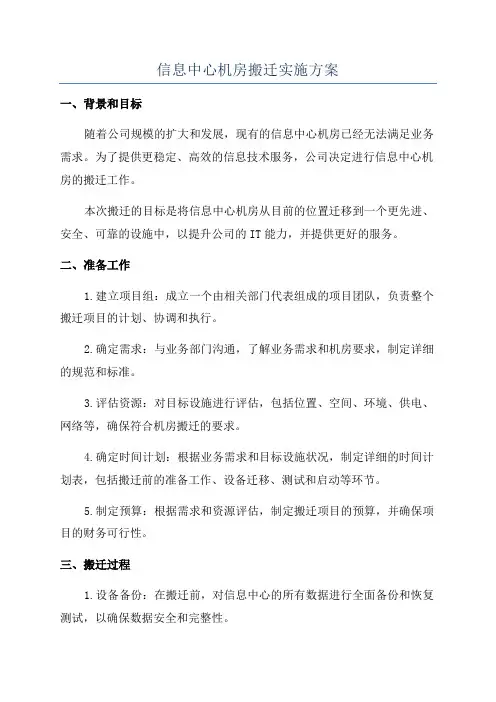

信息中心机房搬迁实施方案一、背景和目标随着公司规模的扩大和发展,现有的信息中心机房已经无法满足业务需求。
为了提供更稳定、高效的信息技术服务,公司决定进行信息中心机房的搬迁工作。
本次搬迁的目标是将信息中心机房从目前的位置迁移到一个更先进、安全、可靠的设施中,以提升公司的IT能力,并提供更好的服务。
二、准备工作1.建立项目组:成立一个由相关部门代表组成的项目团队,负责整个搬迁项目的计划、协调和执行。
2.确定需求:与业务部门沟通,了解业务需求和机房要求,制定详细的规范和标准。
3.评估资源:对目标设施进行评估,包括位置、空间、环境、供电、网络等,确保符合机房搬迁的要求。
4.确定时间计划:根据业务需求和目标设施状况,制定详细的时间计划表,包括搬迁前的准备工作、设备迁移、测试和启动等环节。
5.制定预算:根据需求和资源评估,制定搬迁项目的预算,并确保项目的财务可行性。
三、搬迁过程1.设备备份:在搬迁前,对信息中心的所有数据进行全面备份和恢复测试,以确保数据安全和完整性。
2.设备迁移:按照时间计划,将服务器、网络设备等设备顺序迁移到新的机房。
确保设备的连接正确,机房的供电和制冷设备正常工作。
3.网络连接:重新设置和测试网络连接,确保公司内外的网络正常通信。
4.测试和验证:对新机房的设备和系统进行全面测试和验证,确保能够正常运作,并满足业务需求。
5.培训和知识转移:在搬迁完成后,对相关员工进行培训,确保他们能够熟悉新的设备和系统,顺利过渡到新的工作环境中。
四、风险管理1.安全控制:加强安全控制,确保搬迁过程中的设备和数据安全。
2.供电和制冷:确保新机房的供电和制冷设备能够满足业务需求,以防止设备过热或电力故障。
3.网络连接:对新机房的网络连接进行充分测试,确保网络通畅,以保证业务的正常运作。
4.备份和恢复:确保设备备份和恢复的能力,以防止数据丢失或损坏。
五、沟通和协调在整个搬迁过程中,项目团队需要与各相关部门进行沟通和协调,包括IT部门、设备供应商、运维团队等。
信息中心机房整体搬迁方案一、项目背景随着公司业务的不断发展和扩大,原有的信息中心机房已经无法满足日益增长的需求。
为了提高机房的性能和稳定性,保障公司的信息系统正常运行,决定对信息中心机房进行整体搬迁。
二、搬迁目标本次搬迁的主要目标是在最短的时间内,将原机房的所有设备和系统安全、稳定地迁移到新机房,并确保搬迁后系统能够正常运行,不影响公司的业务开展。
三、搬迁前的准备工作(一)新机房环境准备1、完成新机房的装修和布线工作,确保机房的电力、空调、消防等设施符合要求。
2、对新机房进行清洁和消毒,保证机房环境的整洁和卫生。
(二)设备清单梳理1、对原机房的所有设备进行详细的清查和登记,包括服务器、存储设备、网络设备、UPS 等。
2、建立设备清单台账,记录设备的型号、配置、序列号等信息。
(三)数据备份1、制定详细的数据备份计划,包括系统数据、业务数据、配置文件等。
2、对备份数据进行验证和测试,确保备份数据的完整性和可用性。
(四)搬迁团队组建1、成立搬迁项目组,包括项目经理、技术负责人、设备搬运人员、网络工程师、系统工程师等。
2、明确各成员的职责和分工,确保搬迁工作的顺利进行。
(五)搬迁工具和材料准备1、准备好搬迁所需的工具,如螺丝刀、扳手、推车、托盘等。
2、购买足够的包装材料,如纸箱、泡沫、胶带等,对设备进行妥善包装。
(六)制定搬迁计划和时间表1、根据设备清单和新机房的布局,制定详细的搬迁计划,包括搬迁顺序、运输路线等。
2、制定搬迁时间表,明确每个阶段的工作任务和时间节点。
四、搬迁实施步骤(一)设备关机和拆卸1、按照搬迁计划,依次关闭服务器、存储设备、网络设备等。
2、小心拆卸设备,注意保护设备的接口和线缆,避免造成损坏。
(二)设备包装和标记1、将拆卸下来的设备用包装材料进行妥善包装,防止在运输过程中受到碰撞和损坏。
2、在设备包装上标记设备的名称、型号、序列号和搬迁目的地等信息,以便于识别和安装。
(三)设备运输1、选择合适的运输工具,如货车、吊车等,确保设备能够安全运输。
信息中心机房搬迁实施方案一、背景介绍近年来,随着信息技术的发展,企业对于信息中心的需求越来越高。
为了满足业务的扩张和发展需求,我们决定对现有的信息中心机房进行搬迁和升级,确保数据的安全性和可靠性。
本文将对信息中心机房搬迁的实施方案进行详细阐述。
二、搬迁目标1.提升信息中心机房的容量和可用性,满足业务发展需求;2.对设备进行升级和更新,增强信息系统的处理能力;3.提高数据的保密性和安全性,减少数据泄露和损失的风险。
三、搬迁计划1.确定搬迁时间和地点根据业务的需要和机房的运营状况,我们将选择一个合适的时间段进行搬迁,以减少对业务的影响。
同时,选址需考虑机房的安全性、空间容量和网络传输等因素。
2.制定搬迁流程和备份计划在搬迁前,需要制定详细的搬迁流程和备份计划。
搬迁流程包括设备关机、服务器和网络设备的拆卸、数据备份、运输、设备安装、系统配置和测试等环节。
备份计划要确保数据能够完整、及时地备份,并能够顺利恢复。
3.相关准备工作4.设备搬迁和网络恢复搬迁过程中,需要保持设备和数据的完整性和安全性。
搬迁时要注意设备的防震、防尘和防潮,避免损坏和数据丢失。
同时,需要按照网络拓扑进行设备的连接和配置,确保网络的正常运行。
5.迁移后的检测和运维工作搬迁完成后,需要进行设备的检测和测试,确保设备能够正常运行。
同时,要进行相关运维工作,如备份数据、定期检查设备、更新软件、维护设备等,保障信息系统的可靠性和稳定性。
四、风险控制1.安全风险搬迁过程中可能会面临设备损坏、数据丢失、系统中断等风险。
要采取措施保护设备免受损坏,做好设备的备份工作,以及制定详细的搬迁计划和应急响应方案。
2.运输风险在设备运输过程中,可能会面临交通堵塞、设备丢失、物流延误等风险。
要选择可靠的运输公司,并做好设备的包装和保护工作,以减少运输风险。
3.业务风险搬迁过程中可能会对业务产生一定程度的影响,要做好业务的备份工作,确保业务的连续性和可用性。
同时,要及时通知相关业务部门和用户,减少对业务的影响。
****公司信息中心机房搬迁项目实施方案设备技术科二〇一二年一月一、项目概述****公司信息中心搬迁项目将原有设备包括机房环境设备、网络设备、服务器主机设备等完好地搬入到新厂区机房内,并保证搬迁后系统仍能正常投入运行。
由于****公司大部分业务工作都要依托信息网络和相关系统开展,因此信息中心搬迁工作不是普通的设备搬运,而是一项集网络规划、设备调优、应用整合于一体的复杂的系统工程。
搬迁方式:部分服务外包方式;搬迁目标:按时、按量;保质、保安全;搬迁内容:按地理位置分为机房、成品仓、装封箱车间的信息系统相关设备。
二、风险评估和措施(一)设备搬运风险1、设备损坏的风险。
由于设备在搬迁过程中不可避免会发生碰撞、挤压,导致设备硬件损坏不能正常工作。
解决措施:(1)做好设备的包装和运输工作,并且在堆放设备时遵守“先重后轻”、“上小下大”的原则;(2)在与搬家公司形成设备搬迁过程中出现的安全问题责任协议,督促各方做好各自工作;(3)建立虚拟备品备件库,以备不时之需。
2、设备丢失风险。
设备丢失,导致信息系统不能正常运作。
解决措施:(1)制定清晰的设备清点和交接流程。
(2)货物搬运过程对物流公司进行现场监督。
3、数据丢失风险。
搬运过程的硬盘易损坏,导致数据丢失。
解决措施:备份操作系统和数据库数据:如果备份失败,必须重新备份,直到备份成功为止,并且必须作1份异地备份;(二)设备安装风险1、设备连接风险。
设备接口、网卡、连线对接混乱。
解决措施:提前对现有设备端口的进行详细的登记,并加挂标识。
2、设备入网风险。
新旧机房的网络拓扑结构不同,简单地接入网络,必然不能共享信息系统服务和资源。
解决措施:与新机房信息中心承建单位沟通,要求提供网络拓扑图、网络设备配置、IP地址分配等说明书。
(三)基础设施风险。
运输工具出现故障,影响运输进度。
解决措施:协调相关部门事先做好车辆、叉车、电梯等工具的检测工作。
(四)工作人员风险1、指挥协调的风险。
人员众多,指挥协调难度大,导致搬迁流程不顺畅。
解决措施:(1)建立指挥沟通协调机制,明确分工。
(2)配备足够的沟通工具,如手机(充足电)。
2、操作失误风险。
人员操作失误,导致各类型的故障发生,影响搬迁进度。
解决措施:(1)加强操作人员和备份人员培训。
(2)重要操作双人执行。
(3)联系各设备供应商做好技术支持。
3、强电操作风险。
搬迁过程中电源插拔数量较多,操作过程用电风险较高,如UPS的拆卸和安装等。
解决措施:安排专业电工现场支持。
三、搬迁实施计划(一)项目组织人员确定成立****公司信息系统搬迁工作小组,确保搬迁按计划顺利推进,职责详见表1。
表1:工作小组职责列表此次搬迁是一个流水作业的过程,总共有17个环节。
将每环节的职责落实到个人,再由责任人制订该环节的详细实施方案并组织实施。
具体分工见表2。
表2:小组成员职责列表(二)搬迁前准备工作搬迁前的准备工作主要分为服务相关工作、目的地环境准备、搬迁设备确认、搬迁设备信息记录、目的地设备信息记录、加挂标签、系统数据备份、备品备件准备、工具材料准备、其他准备工作等10个方面工作。
1、服务相关工作对技术和搬运能力范围外的环节进行服务外包。
一是技术服务外包。
设备硬件拆卸、保养、安装以及特殊系统(一号工程)的数据备份技术性较强,应与相应服务商签署技术支持协议。
服务外包应涵盖同城运输系统、一号工程系统、统一会计核算系统的软、硬件以及其它PC服务器的硬件服务。
二是物流运输外包。
与物流公司签署运输外包协议,分清责任范围,内容包括设备搬运、运输。
三是连接内联网技术支持。
请求中烟实业提供视频设备和内联网相关设备的联接和调试。
2、目的地准备工作新机房、成品仓库准备工作是此次机房搬迁的基础,关系到整个搬迁工作的成功与否。
一是确认空调、电源、除尘等是否安装完毕,强电和弱电槽的走向和铺设是否达到要求,尤其是UPS能否满足设备的要求,包括一号工程装箱机和同城运输入库点的环境准备。
二是确定网络的拓扑图、机柜的分布图和设备的摆放图等,准备新机房的光纤和双绞线及标签。
三是在搬迁前完成联通和移动的广域网线路和互联网线路到位,并测试成功。
3、确认搬迁设备搬迁前要确认需搬迁的设备,如果装箱机搬迁后不需要打码,则将打码机、工控机拆卸,搬回机房存放。
列表记录搬迁的设备信息,见表3。
表3:搬迁设备列表4、搬迁设备信息记录整理原有机房需要搬迁设备信息,记录在案,填写以下相关表格,见表4、表5。
表4:服务器设备信息记录表表5:网络设备信息记录表5、目的地设备信息记录搬迁前规划好新机房的设备信息记录,包括机柜布局图、设备信息表(vlan、点位)、外区信息点位表。
如有新机柜,应确定该机柜将上架的设备,并做记录,见表6。
表6:设备信息表6、加挂标签旧机房内的设备加挂标签工作很重要,主机和网络的连接电缆很多,机柜与机柜之间、主机与机柜之间、主机与网络设备之间的连线都是需要严格的标记的,在正式搬迁之前,需要进行详细的标记和打标签。
而标记电缆工作不能在系统运行时进行,因为由于使用时间较长,有些电缆两端需要确认,因此,需要扯动电缆,建议这最好在系统关机状态下进行。
7、系统数据备份这是搬迁前的最后一次备份,必须是业务服务停止后方可进行。
备份包括服务器的配置和数据备份、网络设备的配置文件备份等。
在备份完成后,再将备份信息刻成光盘,做好标记,并与原备份分开运输。
其备份记录表见表7、表8。
表7:服务器备份记录表表8:网络设备备份记录表8、备品备件准备在搬迁过程中可能会有一些易损件损坏,影响搬迁工作的顺利进行,根据设备情况列出常用易损备品备件表,并通过比质比价后拟建立一个虚拟备品备件库,以确保设备发生硬件故障时及时响应,备品备件库见表9。
表9:备品备件列表9、工具材料准备工具材料清单见表10。
序号物料名称数量单位备注1标签100张需要采购2螺丝刀等工具6套公司调配3捆扎带3包需要采购4记号笔3支需要采购5笔记本电脑2台已有6工业电脑5台需要采购7刻录光盘20个需要采购8吸尘器(毛刷)3个公司调配9手动叉车+托盘2辆公司调配10硬纸箱、泡沫塑料或海绵30套需要采购11箱号贴纸30张需要打印表10:工具、材料列表10、其他准备工作确认新机房、新成品仓库的环境准备是否完成;再次核对搬迁设备是否有遗漏;检查设备信息相关记录是否完整;确认备品备件通道是否打通;搬运通道是否畅通,特别是成品仓通往办公楼电梯的门是否打开,并协调成品仓运货电梯作为备用通道;所有备份是否完成,异地备份(光盘刻录)是否完成,是否做好标记集中打包(必须要与本地备份分开);检查工具是否齐全、完好;在以上准备工作查验完成之后,还需要在正式搬迁前15天发布停机公告,提前3天组织相关人员召开项目启动会议,将搬迁流程、注意事项以及相关职责传达到位。
(二)搬迁流程设备搬迁是指从硬件设备及业务系统停机-下架-打包-搬运-安装-测试的过程,此过程是搬迁工作的重点之一,需做好详细的规划,保证搬迁工作的顺利进行。
我们将搬迁流程各环节的时间进度计划细化到小时,为了不影响正常生产、办公,建议在月底停产期间搬迁。
时间进度见表11。
任务开始工期完成第一天关机8:00:008:30:00下架8:20:005h13:20:00打包9:20:005h14:20:00上车14:00:0016:30:00运输16:30:001h17:30:00下车17:30:0019:00:00第二天安装9:00:005h14:00:00测试10:00:007h17:00:00现场清理17:00:001h18:00:00表11:时间进度计划表1、设备关机搬迁前应关闭网络设备及服务器系统,具体流程及内容如下:(1)停运流程PC 服务器停机:PC 服务器关闭应用软件系统,关闭系统,切断电源;小型机停机:小型机停数数据库,关闭系统,切断电源;存储系统停机:磁盘阵列关机,切断电源;备份系统停机:备份服务器和磁带库关闭系统,切断电源;网络及安全设备停机和拆离,在网络机架上按照交换机、核心交换机、路由器、防火墙的顺序将设备电源依次切断。
(2)注意事项设备停机时应按不同业务系统进行有序停机;设备切断电源前,应确认设备已经完全关闭,部分设备关机时间较长,应等其风扇完全停转后切断电源;确认业务系统软件停运注意事项,严格按照系统软件停运步骤进行操作;停机顺序按照先停运业务系统,再停运数据库、存储系统、备份系统、网络系统的原则进行;系统停机时如发生软件或系统故障,应先排除再进行停机操作,不得野蛮停机,确保操作系统和业务软件系统停运时无故障;切断电源时应先关闭电源插座,再拔设备电源;2、设备下架待机房设备全部停运并切断电源后,方可对设备进行下架,设备下架步骤和注意事项如下:(1)下架流程对开机状态无法加挂标签的设备进行标识;下架应本着“先外后内,先周边再主体”的原则;先拆卸设备周边连接附件及线缆,再拆卸主机;设备下架时应由上自下,对机柜内设备进行逐一拆除,并按照业务系统进行分类,待新机柜安装好后设备再安装于指定地点。
(2)注意事项在设备下架后将螺丝钉安装回原点位;下架设备时确认周边设备已经全部断开连接,防止线缆下架时拖连;下架设备时应注意对设备保护,对体积和重量较大的设备需提供托架;设备下架时应按照要求佩戴静电保护设备,如:静电护腕等,确保拆卸时静电不会对设备造成损害;设备下架时应严格遵守设备的放置要求,杜绝将设备倒置、倾斜等随意堆放;小型机、存储、核心交换机等设备体积大、重量较重,下架时应注意人员及设备的保护,确保设备和人员安全。
设备下架时,应严格按照设备安装和拆卸指南进行,不得野蛮拆卸。
3、设备除尘、打包设备的包装好坏是保证设备完好的关键所在。
(1)包装流程清理设备内、外部灰尘;电源线和连接线也装入相应设备的纸箱中;设备装箱,并在装箱单内填入详细内容,见表12;按照搬迁设备清单清点设备,箱体四面贴事先打印好的箱号;与搬运单位交接,交接记录表格使用表13;对箱子进行封装,贴上封口。
()设备装箱清单之()序号名称数量单位装箱人签名12表12:设备装箱清单(2)注意事项应将同一系统的硬件集中打包;。
采用泡沫塑料或海绵对设备进行保护。
4、设备搬运(1)搬运内容搬运车辆准备,由运输承包公司准备;搬运上车路线:一是机房-办公楼电梯-大厅-上车;二是成品仓-办公楼电梯-大厅-上车。
备用路线:机房-成品仓-运货电梯-出货口-上车;车辆行使路线:**-灵山-云龙。
备用路线:**-绕城高速-云龙;运输至目的地后,按照计划将设备分批摆放到指定位置(路线根据新厂区具体环境确定);清点包装数量、检查封口是否完好、开箱检查设备外观是否完好,与搬运单位交接。
交接记录表格使用表13。
(2)注意事项:搬运设备时,要轻拿轻放。
