16用户点火、通气规范(附流程图)
- 格式:doc
- 大小:89.26 KB
- 文档页数:7
管道燃气点火操作规程一、当通气已到户内总阀时1. 检查户内燃气管道状况,安装是否规范、有无违章现象;1. 1安装规范检查:〔1〕管道是否涂黄色警示漆;可以给予点火,在点火单上注明,发整改通知给装表班组。
〔2〕管道和燃气表具是否有支架固定牢固;不予点火,发整改通知给装表班组。
〔3〕燃气表气源出入口安装方向是否正确;不予点火,发整改通知给点火班组。
〔4〕是否存在私接管道;不予点火,发整改通知给用户,待用户整改完毕后再给予点火。
〔5〕是否存在非直埋管道〔镀锌管、铝塑管、胶管〕埋墙或埋地;不予点火,待用户整改完毕后再给予点火。
〔6〕气源为液化石油气的管道是否通过卧室、浴室、地下室;气源为天然气的管道是否通过卧室、浴室;不予点火,待用户整改完毕后再给予点火。
〔7〕室内是否同时使用瓶装煤气;不予点火,待用户整改完毕后再给予点火。
1. 2用户燃气设施检查:〔1〕检查用户燃气器具与提供的支管阀门数量是否一致;出现支管阀门数多余的状况,拆掉多余阀门;阀门数少于燃气器具数,增加阀门后,直到燃气器具与阀门数量一致,再给予点火。
〔2〕检查支管阀门与燃气器具的连接管件是否合格;连接胶管老化严重或超过3米,胶管中间有接口,不予点火,待用户整改完毕后再给予点火。
〔3〕胶管接头卡箍是否准备;给予点火,在点火单整改看法栏注明要求用户尽快整改。
2、连接并通气在1说列检查项目检查无误后,进行2的操作。
2. 1装好总阀手柄,缓慢打开表前总阀,将随身携带胶管连接到支管阀门上,另一头伸出窗外,但在视野范围,打开连接胶管的支管阀门,观察排出燃气状况,当闻到有浓烈的燃气气味时,关闭支管阀门。
2.2取下连接胶管,将用户准备的胶管与燃气器具连接好,用卡箍固定,依次打开支管阀门和灶具〔燃气热水器〕控制阀门,试点火。
2.3假设火焰不稳定,或打不着火,可重复2.1的操作,假设火焰呈黄色,可以调节风门,直至火焰呈稳定的蓝色,说明此时气源正常。
2.4关闭燃气器具阀门,用检漏仪或肥皂水沿管道检查是否有泄漏,检查正常后,关闭支管阀门和表前总阀;3、操作示范点火正常后应向用户示范总阀,支管阀门的开关方法。
通气流程及注意事项通气流程:返单一、接用户通气通知并找出单 1.接用户通知要求通气。
2.发单员检查是否有当天之前已经报了通气而漏掉的用户。
二、通气人员确定资料并电话告知1.发单员或通气员联系用户,约定通气时间地点等。
2.通气人员凭单领表,并确认是否已装表且是卡表还是基表。
3.通气人依表单电话联系用户,要告知准备好软管、天然气专用燃气具,如果是卡表同时准备好电池。
4.如果是卡表凭表单到收费台冲卡,并收好。
5. 凭表单到仓库领取相应所差的表,确认好工具是否备齐,做好通气前准备工作。
三、通气人员核对表号、装表及管线检查1.通气前先检查此小区是否为首次通气,如果是首次通气,就要进行末端放散,燃烧,且表箱及管件还有接头等需要淋水,查看是否漏气。
2.在用户家先确认灶和热水器是否已装好且符合要求,至少要求装好一台,以便通完接用户通气通知并找出单 通气人员确定资料并电话告知 通气人员核对表号、装表及管线检查 通气人员户内打压及安全检查户内管道排空及安全知识告知通气表单填写及用户手册发放气试火,检查完毕后才能进行下一步操作。
3.对于未装表的用户先要装表,安装时卡表用卡子卡住。
如果是基表,要将阀门手柄装上去。
卡表一般在室内,不用标示,但基表要将用户姓名和所在楼层标示上去,且若表早已装好,要核对表号且记录底数。
四、通气人员户内打压及安全检查1.然后进行试压,试压时,先吹口气,然后关阀,接压力表,球阀处淋水检查确认不漏气,并记录压力读数,试压5-10分钟。
2.试压时间到后,打开阀门,观察压力表读数是否和关阀门前读数接近,记录压力读数,观察是否有压降,没有压降则为管件等都不漏气,有压降则是漏气。
如果发现漏气,则需要淋水寻找漏点,并维修。
3.打压期间,确认管道,填写表单,用软管引到室外进行排空,排空时确认表是否进位,并填写相关数据。
五、户内管道排空及安全知识告知1.打压好后通气,正常,排空完测试气压,如果气压不正常要在调压箱处调试气压。
通气点火现场操作规程室内智能表通气点火现场操作规程1.通气点火前的预检:①确认楼前管低压天然气已经置换送气完成;②确认立管总阀门的开关状态;③检查用户室内表前阀、灶前阀开关状态,检查表内是否安装电池。
开启用户表前阀,关闭灶前阀,补装电池。
以保证管道打通压;④检查用户是否私改、私拆、及装修包封管道。
检查管道是否完整无缺。
⑤统计用户是否到齐;⑥燃气表上贴标签纸。
2.对立管和户内燃气设施进行打压检查(气密性实验):①以单道立管为单位打压,采用人工吹气法,利用U形水柱表对户内低压燃气管道系统进行气密性实验,实验压力为5000Pa,实验时间为15分钟,压力不降为合格;若气密性实验不合格,停止通气点火操作。
③打压合格后,在稳压状态下开启立管阀门,进行通气;③如遇挂不上压。
要对每户、每个管节进行排查,查找漏气点,并及时修复;④做好打压记录和查漏记录;3.立管放散:放散要在楼顶一户进行,采用软管连接到室外,进行放散,将气体排放到室外。
4.入户通气发放燃气卡:①入户打开门窗,进行单户放散;④检查气表运行是否正常;⑤检查用气设施有无隐患,燃气具是否连接完好,灶具是否有熄火保护功能。
⑤插卡送气,调试灶具;统计用户灶具品牌。
⑥介绍安全使用常识及使用方法,回答用户疑问;⑦填写客户安全检查及隐患整改告知书以及供气交接单,用户签字确认;→5.现场再对个别遗漏用户进行补供,发现燃气表故障及时进行更换。
→6.供气人员在供气交接单上签字,做好归档工作。
户外挂表通气点火现场操作规程→1.开表箱,根据表箱室位号登记燃气表条码号;连接表接口;开启燃气表前的旋塞阀。
→2.对立管和户内燃气设施进行打压检查:①以单道立管为单位打压,采用人工吹气法,利用U形水柱表对户内低压燃气管道系统进行气密性实验,实验压力为5000Pa,实验时间为15分钟,压力不降为合格;若气密性实验不合格,停止通气点火操作。
②打压合格后,一人看压力计,同时一人开启阀门,在稳压状态进行通气;③如遇挂不上压。
燃气通气点火工作指引点火作业流程:检查内容除去依照CJJ94—2009规范验收外,还应特别注忌以下内容:1、户内燃气设施①管道是否暗埋在墙内②燃气表的安装是否正确,外观是否损坏③燃气表在最小流能不能转动④是否在不通风的吊顶内敷设⑤管道管卡是否满足需要,是否有拆装的痕迹⑥燃气设施与其它设施的距离是否足够⑦因家户装修导致管道及设施敷设在橱柜内时,应有不小于20CM为直径的通气口2、气密性检查①执行通气点火工作时,首先确认客户已将燃气具安装到位,水电连接通畅,然后用千帕表(或水柱表)对户内燃气管道及燃气具进行气密性检查。
②试验压力应在7000Pa左右,居民用户稳压不小于10分钟,商业和工业企业用户稳压不小于20分钟,并用洗洁净水检查全部连接点。
3、燃气器具检查①燃气器具气源是否匹配②燃气器具使用环境是否通风③灶具是否有熄火保护装置,能否正常工作④热水器安装是否牢固,周围是否有易燃物品⑤热水器是否安装烟道,烟道是否牢固,接口是否密封,是否排向室外4、放散与置换在管线末端用胶管引到窗外通风良好处进行燃气置换5、连接①每个燃气器具用气点前的燃气管道末端必须安装阀门。
②必须使用专用燃气胶管连接燃气具,且距离控制在2M内,中间不能有任何形式的接头。
非金属软管不得穿墙、门和窗。
③胶管两端必须用管夹固定,且不漏气。
6、连接后检查①使用检漏仪检测所有新连接位置,确保不漏气。
②按清洁习惯动作搬动灶具,确保胶管连接牢固,不脱落,不漏气。
隐患违章处理1.户内燃气设施气密性不合格严禁点火。
2.无燃气施工资质的人员改动、敷设燃气管道严禁点火。
3.未经燃气公司检测合格的燃气管道严禁点火。
4.燃气器具气源不符严禁点火。
5.燃气具没有安装到位,安装不规范严禁点火。
其它1.工作单要详细,如实填写,作为客户使用燃气建档资料,更应妥善保管。
2.要树立员工的责任心,让员工清楚了解通气点火的重要性,任何疏忽都会酿成安全事故。
严格要求员工按规范操作,确保安全,不漏气。

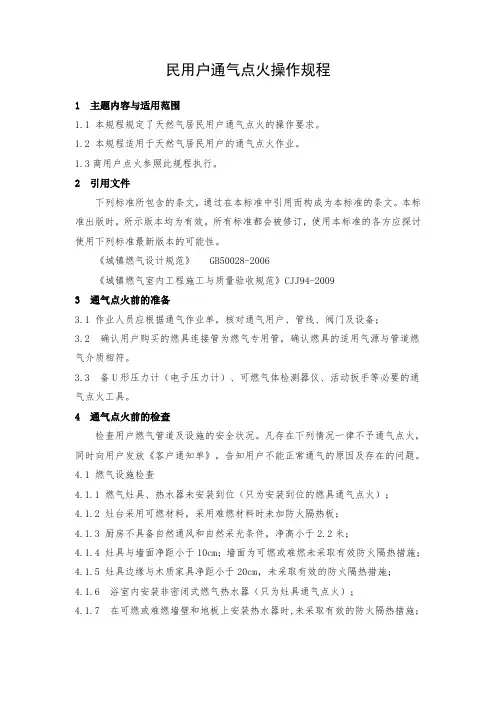

民用户通气点火操作规程1 主题内容与适用范围1.1 本规程规定了天然气居民用户通气点火的操作要求。
1.2 本规程适用于天然气居民用户的通气点火作业。
1.3商用户点火参照此规程执行。
2 引用文件下列标准所包含的条文,通过在本标准中引用而构成为本标准的条文。
本标准出版时,所示版本均为有效。
所有标准都会被修订,使用本标准的各方应探讨使用下列标准最新版本的可能性。
《城镇燃气设计规范》 GB50028-2006《城镇燃气室内工程施工与质量验收规范》CJJ94-20093 通气点火前的准备3.1 作业人员应根据通气作业单,核对通气用户、管线、阀门及设备;3.2 确认用户购买的燃具连接管为燃气专用管,确认燃具的适用气源与管道燃气介质相符。
3.3 备U形压力计(电子压力计)、可燃气体检测器仪、活动扳手等必要的通气点火工具。
4 通气点火前的检查检查用户燃气管道及设施的安全状况。
凡存在下列情况一律不予通气点火,同时向用户发放《客户通知单》,告知用户不能正常通气的原因及存在的问题。
4.1 燃气设施检查4.1.1 燃气灶具、热水器未安装到位(只为安装到位的燃具通气点火);4.1.2 灶台采用可燃材料,采用难燃材料时未加防火隔热板;4.1.3 厨房不具备自然通风和自然采光条件,净高小于2.2米;4.1.4 灶具与墙面净距小于10cm;墙面为可燃或难燃未采取有效防火隔热措施;4.1.5 灶具边缘与木质家具净距小于20cm,未采取有效的防火隔热措施;4.1.6 浴室内安装非密闭式燃气热水器(只为灶具通气点火);4.1.7 在可燃或难燃墙壁和地板上安装热水器时,未采取有效的防火隔热措施;4.1.8 热水器排气管未采用金属管道、未将烟道接出室外,烟道敷设在公共烟道的。
4.1.9 燃气灶具、热水器的适用气源与管道供应的天然气介质不符。
4.2 燃气管道检查4.2.1 用户私自拆装、暗埋燃气管道及设施;4.2.2 燃气管道在吊顶内暗封时,沿管道走向下方吊顶的有效通风面积不小于0.01m2(100Cm2)/m(管道暗封长度),或不便于检修;4.2.3 燃气管道暗封在吊柜、地柜内时,吊柜、地柜的有效通风面积不小于0.03m2(300cm2)/m2(柜底面积),或不便于检修;4.2.4 嵌入式燃气灶具与灶台连接处未做好防水密封的,灶具台下面的橱柜未在适当的位置开有总面积不小于80Cm2与大气相通的通气孔。
通气点火流程
一、用户在客服部签定供气合同
二、卡表用户在客服部交纳预存气费
三、用户拨打调度电话预约通气点火
四、调度人员接电话后记录用户住址、电话并告知用户点火时间为5个工作日
五、调度人员通过输配微信群将需点火通气信息告知网格员
六、网格员根据电话记录与用户预约上门服务时间
七、网格员上门服务时需:
1.用户有无私自改装、用气房间是否独立厨房等是否符
合通气要求的现场条件。
2.检测管道连接处是否泄漏
3.填写点火通气两联记录单并需用户签字
4.讲解日常用气安全常识
5.张贴安全警示标贴发放燃气安全使用手册
八、由部门将通气点火记录转交客服部
最新文件---------------- 仅供参考--------------------已改成word文本--------------------- 方便更改
word.。

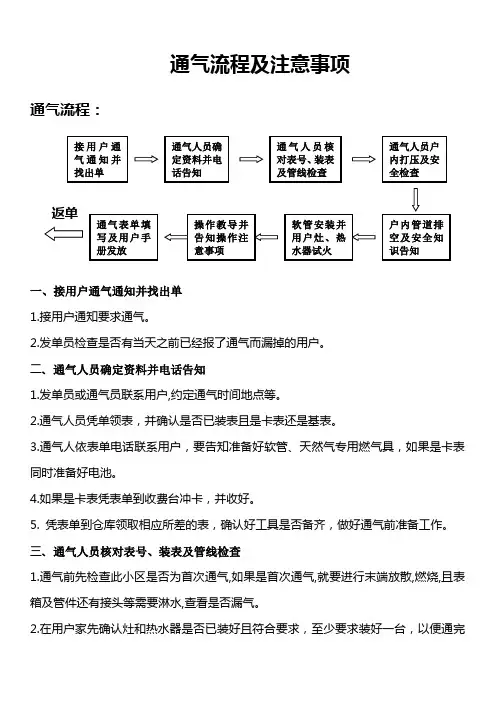

用户点火、通气规范要求一、通气1、通气作业应严格按照作业方案执行。
用户停气后的通气,应在有效地通知用户后进行。
作业现场严禁烟火。
2、燃气设施维护、检修或抢修作业完成后,应进行全面检查;合格后方可进行置换作业。
3、置换作业应符合下列规定:1)应根据管线情况和现场条件确定放散点数量与位置,管道末端必须设置放散管并在放散管上安装取样管;2)置换放散时,应有专人负责监控压力及取样检测;3)放散管的安装应符合下列规定:a放散管应避开居民住宅、明火、高压架空电线等场所;当无法避开居民住宅等场所时,应采取有效的防护措施;b放散管应高出地面2m以上;c对聚乙烯塑料管道进行置换时,放散管应采用金属管道并可靠接地;d用燃气直接置换空气时,其置换时的燃气压力宜小于5kPa。
4、燃气设施调试合格,恢复通气前应进行全面检查,符合运行要求后,方可恢复通气。
二、点火1、入户点火人员至少2名,穿戴规范的工作服,点火工作就绪入户前关闭手机,进入用户室内,首先告知用户不要开关所有电器设施,不需打电话,工作人员开启点火区域的窗户,确认是否存在异味。
作业现场严禁烟火。
2、若有异味停止点火操作,检测燃气设施,确认无误方可进行下一步程序。
3、点火前要检查有无漏点,密封是否正常,用检漏仪测定(条件不具备可用U 型压力表,视楼层高度升压到3000--5000pa进行密闭性检测)。
并让用户避开点火房间。
4、观察室外环境,确保该区域无人员流动、无明火、无电线、无机动车辆等可能发生的隐患,开启单气嘴阀门用软管将所排气体引出室外(注意风向,避免气体倒流)。
5、用浓度仪检测室内天然气浓度低于爆燃底线20%,方可实施点火动作。
6、点火完成后向用户告知开关阀次序(关闭时:先关单气嘴阀门后关灶具开关。
开启式:先开单气嘴阀门后打灶具开关。
家中长期无人时要求把表前阀、单气嘴、灶具开关都关闭,燃气设施所在房间窗户要保持微开状态)和安全常识。
7、告知用户在日常情况下燃气设施所在房间一定要保持通风。
民用户通气点火流程
(流程编号:CTGH-002)
1 / 6
2 / 6 1.流程
3 / 62.流程步骤
4 / 6
5 / 6
单位:长汀港华燃气有限公司 编制:杨承鑫 主管部门:市场客服部 审核: 版本:V1.0
批准:
实施日期:2013. 第6页共8页
6 / 6
3.流程所需的报表与表单
序号 表单名称 表单编号 1
点火工作单 CTGH-000-03
通气点火工作单
客户姓名: 联系电话: 地址:
用气性质: 燃气表类型:( □ IC 卡 □ 红外线 □ 机械表 ) 表向:
灶具品牌/型号: 热水器品牌/型号:
气密性试验: □不合格 □合格 室内管线是否暗: □暗埋 □否 气表运行情况: □正常 □否 室内管线私改: □私改 □否 灶具有无熄火保护:□有 □没有 热水器、烟道是否安装:□是 □否 嵌入式灶台下通风情况:□通风 □密闭 软管与气嘴、燃气具连接处是否使用管夹: □有 □没有 灶具是否有合格证: □是 □否 热水器是否有合格证: □是 □否 其它: □完成 □未完成跟进 告知客户安全用气: 1、如怀疑燃气泄漏,请打开窗户,关闭室内燃气总阀,到室外拨打长汀港华燃气公司抢险电话:6812508; 2、使用燃气具时务必留人看护,切勿让小孩触动燃气设施; 3、切记:人离火灭阀关。
客户确认此单事项,同时对我司工作人员服务态度作出评价: □ 非常满意 □ 较为满意 □ 不满意 □ 很不满意 如不满意,请简述原因,以帮助我们改进工作,谢谢! 备注:
技术员: 点火日期: 客户签署:
长汀港华燃气有限公司。
1、用户未交初装费之前,散户挂表点火流程图:
2、集体挂表点火流程:
↓
↓
↓
不合格 →
↓合格
3、用户开户办卡须知
(一)无燃气表客户:
1、请拨打282622
2、2825999申请挂表。
(二)开户办卡客户:
1、携带业主本人身份证或复印件
2、抄写或拍照家中燃气表上的表号、表底、表向。
3、如是代办人,请携带以上材料和代办人的身份证或复印件。
4、金海湾小区用户必须携带缴纳初装费的收据(收据必须有注明具体的户号,开户办卡户必须与收据上的户号一致)。
5、开卡结束后,燃气卡暂留营业厅,自备不锈钢波纹软管2条(我司有偿提供),灶具1号碱性电池2颗,燃气表5号碱性电池4颗。
(三)办理移表整改客户:
1、无燃气表客户:请拨打2826222,、2825999申请挂表,师傅上门挂表时,请师傅改管,具体资费由师傅按公司收费标准说明。
2、有燃气表客户:请直接到前台交费办理,具体资费详询前台。
地址:防城港市港口区西湾广场紫荆小区E31号。
泸州市龙马潭区创发管道天然气站民用气通气操作流程制度1.1目的为规范民用气通气操作流程,特制定本制度。
1.2适用范围适用于泸州市龙马潭区创发管道天然气站范围内民用气通气首检。
1.3职责1.3.1收费室收费员(资料员)负责整理通气资料的收集,并建立台账。
1.3.2综合办负责组织民用气通气过程的资料管理工作,负责对通气过程进行监督、监护工作1.3.3刘玉花统一协调民用气通气过程的业务受理、通知及资料归档工作。
1.3.4杨向君负责对民用气管理部门通气工作进行监督。
1.3.5梅山全向杨向君提供通气要求的各项验收合格资料(首检单、检查照片)。
1.4工程验收后的交接1.4.1用户室内安装到位后,用户到公司办理气卡缴费,完善相应基础资料。
1.4.2由收费室刘玉花通知工程部有关人员联系用户预约进行入户安检。
1.4.3安检人员梅山全到达预约用户处后,首先目视检查用户用气环境是否符合通气条件,不符合通气条件的要求用户进行整改,能现场整改的就现场整改,不能现场整改的,告知用户在整改到位后再次预约检查。
1.4.4目视检查用气环境符合通气条件后,利用安装是预留0.5元的气量,使用U形压力水柱表测试业主室内管道是否有渗漏点,检测标准为15分钟内压力表水柱下降不超过2毫米为合格。
1.4.5向用户进行插卡充值或远程充值缴费现场培训。
向用户进行燃气使用常识和一般故障处理培训。
1.4.6通气完毕后,对所有用气设施,用气环境进行拍照上传至公司微信群,上报《通气回执单》。
1.5通气操作流程1.5.1收费室街道用户申请通气信息后,开始录用户信息,建立台账,通知工程部负责人梅山全(或梅山全指定人员)进行通气首检。
1.5.2城镇小区:工程部,与社区或物业公司对接下发《安全通气告知函》,其中包括以下内容:(1)通气时间及户数。
(2)社区或物业协助配合通气(3)首次通气小区未实现全部通气的,二次通气社区或物业登记的人数必须达到5户以上。
(4)对于私改、多种气源的住户未整改合格拒绝通气1.5.3零散户梅山全通过刘玉花预留的客户信息,联系用户约定通气时间。

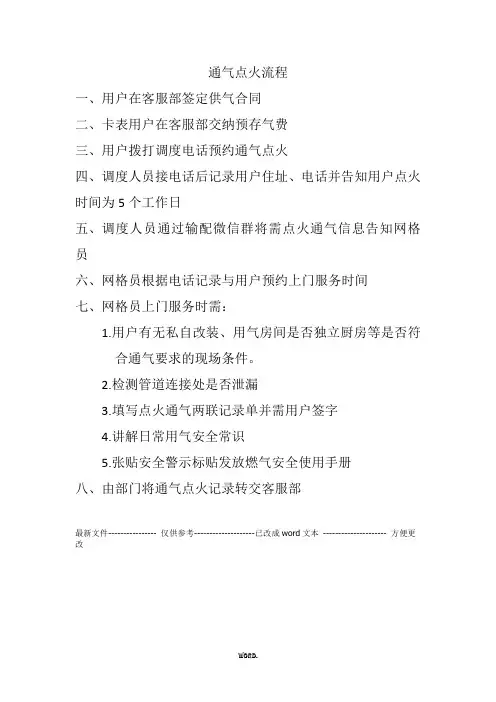

通气流程及注意事项通气流程:返单一、接用户通气通知并找出单 1.接用户通知要求通气。
2.发单员检查是否有当天之前已经报了通气而漏掉的用户。
二、通气人员确定资料并电话告知1.发单员或通气员联系用户,约定通气时间地点等。
2.通气人员凭单领表,并确认是否已装表且是卡表还是基表。
3.通气人依表单电话联系用户,要告知准备好软管、天然气专用燃气具,如果是卡表同时准备好电池。
4.如果是卡表凭表单到收费台冲卡,并收好。
5. 凭表单到仓库领取相应所差的表,确认好工具是否备齐,做好通气前准备工作。
三、通气人员核对表号、装表及管线检查1.通气前先检查此小区是否为首次通气,如果是首次通气,就要进行末端放散,燃烧,且表箱及管件还有接头等需要淋水,查看是否漏气。
2.在用户家先确认灶和热水器是否已装好且符合要求,至少要求装好一台,以便通完接用户通气通知并找出单 通气人员确定资料并电话告知 通气人员核对表号、装表及管线检查 通气人员户内打压及安全检查户内管道排空及安全知识告知通气表单填写及用户手册发放气试火,检查完毕后才能进行下一步操作。
3.对于未装表的用户先要装表,安装时卡表用卡子卡住。
如果是基表,要将阀门手柄装上去。
卡表一般在室内,不用标示,但基表要将用户姓名和所在楼层标示上去,且若表早已装好,要核对表号且记录底数。
四、通气人员户内打压及安全检查1.然后进行试压,试压时,先吹口气,然后关阀,接压力表,球阀处淋水检查确认不漏气,并记录压力读数,试压5-10分钟。
2.试压时间到后,打开阀门,观察压力表读数是否和关阀门前读数接近,记录压力读数,观察是否有压降,没有压降则为管件等都不漏气,有压降则是漏气。
如果发现漏气,则需要淋水寻找漏点,并维修。
3.打压期间,确认管道,填写表单,用软管引到室外进行排空,排空时确认表是否进位,并填写相关数据。
五、户内管道排空及安全知识告知1.打压好后通气,正常,排空完测试气压,如果气压不正常要在调压箱处调试气压。
点火通气流程
点火通气流程主要指燃气设备(如燃气灶、燃气热水器等)从开启到成功点火燃烧的过程。
具体步骤如下:
1. 开启燃气阀门:确保燃气管道中的气体开始流向燃烧器。
2. 风门调整:调节空气进入量,与燃气形成合适比例的混合气。
3. 点火装置启动:电磁阀打开,点燃点火针,产生电火花。
4. 混合气点燃:电火花引燃燃气与空气的混合气体,形成稳定的火焰。
5. 火焰检测:设备上的火焰检测装置确认火焰是否稳定燃烧,若无火焰则立即切断燃气供应,防止燃气泄漏。
甘肃丰聚能源科技开发有限公司
用户点火、通气规范要求
一、通气
1、通气作业应严格按照作业方案执行。
用户停气后的通气,应在有效地通知用户后进行。
作业现场严禁烟火。
2、燃气设施维护、检修或抢修作业完成后,应进行全面检查;合格后方可进行置换作业。
3、置换作业应符合下列规定:
1)应根据管线情况和现场条件确定放散点数量与位置,管道末端必须设置放散管并在放散管上安装取样管;
2)置换放散时,应有专人负责监控压力及取样检测;
3)放散管的安装应符合下列规定:
a放散管应避开居民住宅、明火、高压架空电线等场所;当无法避开居民住宅等场所时,应采取有效的防护措施;
b放散管应高出地面2m以上;
c对聚乙烯塑料管道进行置换时,放散管应采用金属管道并可靠接地;
d用燃气直接置换空气时,其置换时的燃气压力宜小于5kPa。
4、燃气设施调试合格,恢复通气前应进行全面检查,符合运行要求后,方可恢复通气。
二、点火
1、入户点火人员至少2名,穿戴规范的工作服,点火工作就绪入户前关闭手机,进入用户室内,首先告知用户不要开关所有电器设施,不需打电话,工作人员开启点火区域的窗户,确认是否存在异味。
作业现场严禁烟火。
2、若有异味停止点火操作,检测燃气设施,确认无误方可进行下一步程序。
3、点火前要检查有无漏点,密封是否正常,用检漏仪测定(条件不具备可用U 型压力表,视楼层高度升压到3000--5000pa进行密闭性检测)。
并让用户避开点火房间。
4、观察室外环境,确保该区域无人员流动、无明火、无电线、无机动车辆等可能发生的隐患,开启单气嘴阀门用软管将所排气体引出室外(注意风向,避免气体倒流)。
5、用浓度仪检测室内天然气浓度低于爆燃底线20%,方可实施点火动作。
6、点火完成后向用户告知开关阀次序(关闭时:先关单气嘴阀门后关灶具开关。
开启式:先开单气嘴阀门后打灶具开关。
家中长期无人时要求把表前阀、单气嘴、灶具开关都关闭,燃气设施所在房间窗户要保持微开状态)和安全常识。
7、告知用户在日常情况下燃气设施所在房间一定要保持通风。
燃气管道、设施不得封闭、遮盖、悬挂杂物,要保持检修的可操作性。
88
通气工作流程
89
点火工作流程
90
商业(锅炉、餐饮)用户通气□(点火□)安全检查登记表
在对您使用的燃气检查时发现有第()项存在隐患,我公司建议您及时整改,如不能及时整改导致发生燃气事故自行负责。
燃气用户确认签字:检查人员签字:
商业(锅炉、餐饮)用户通气□(点火□)安全检查登记表
用户地址:姓名:电话:年月日
在对您使用的燃气检查时发现有第()项存在隐患,我公司建议您及时整改,如不能及时整改导致发生燃气事故自行负责。
燃气用户确认签字:检查人员签字:
91
民用户安全通气□点火□记录表
注:记录项目确认打“√”;否认打“×”
92
93
94。
