钻井监督常用工作要点
- 格式:ppt
- 大小:308.00 KB
- 文档页数:55
钻井监督指南1. 简介钻井监督是指在油气田钻井作业过程中,对钻井工程进行全面监督和管理的工作。
钻井监督需要掌握一定的专业知识和技能,以确保钻井作业的安全、高效和质量可靠。
本指南旨在提供一些钻井监督的基本原则和指导,以帮助钻井监督人员更好地开展工作。
2. 钻井监督的职责钻井监督人员在钻井作业中承担着以下职责:•监督钻井作业的遵守安全规范和操作规程;•监督钻井设备和作业工艺的合理使用;•监督钻井井眼和井筒的质量;•监督钻井液、钻井工具和井下设备的使用;•监督钻井作业中的环境保护工作;•监督钻井作业的进度安排和质量控制;•监督钻井作业的数据记录和报告撰写。
3. 钻井监督的技能要求钻井监督人员需要具备以下技能要求:3.1 钻井技术知识钻井监督人员需要熟悉钻井工艺流程、钻井液系统、钻井工具和设备等方面的知识。
了解不同地质条件下的钻井方案选择和井眼质量控制方法,能够解决钻井作业中出现的技术问题。
3.2 安全意识钻井作业是一项高危的工作,钻井监督人员需要具备较强的安全意识。
熟悉钻井作业中的安全规范和操作规程,能够识别和解决安全风险,确保钻井作业的安全进行。
3.3 沟通与协调能力钻井监督人员需要与钻井队伍、地质、测井、岩心等其他相关工作人员进行良好的沟通与协调。
能够准确传达工作要求、交流问题,解决人员之间的合作难题,确保钻井作业的顺利进行。
3.4 数据分析和报告撰写能力钻井监督人员需要熟悉钻井作业中的数据采集和分析方法,能够根据实际情况撰写钻井作业的监督报告。
通过对数据的分析和报告的撰写,为钻井作业提供科学依据。
4. 钻井监督的注意事项在进行钻井监督工作时,需要注意以下事项:•检查和核实钻井设备和工具的合法有效性;•确保钻井作业符合相关法律法规和技术标准;•监视钻井液系统的稳定性和性能;•定期检查井筒质量、井眼尺寸和井壁稳定状况;•检查井下设备是否正常运行和及时进行维护;•监管环境保护措施的实施情况;•监督钻井作业的效率和品质;•及时记录钻井作业的数据并准确撰写监控报告。
石油钻井行业常见工序监督要点1、硫化氢浓度达到25ppm时,井场入口应该挂()色牌子。
A、红色B、黄色C、绿色D、不用挂答案:A2、安装顶驱导轨及本体时,所需用的附件、手工具可( )拉到工作位置。
A、用手带B、用背包带或用引绳C、相互配合投掷答案:B3、安装顶驱导轨时,( )必须安装导轨吊耳。
A、每次安装顶驱时B、第一次安装顶驱时C、每两次安装D、每三年答案:B4、导轨悬挂架由导轨吊耳、( )和调节板组成,它承担导轨全部重量,连接必须可靠。
A、U型环(卸扣)B、连接销C、螺杆D、挂钩答案:A5、安装顶驱导轨和本体过程中,人离开钻台面( )必须有一个挂点来悬挂安全带尾绳,保证个人发全。
A、工作时B、任何时候C、在梯子上攀爬中D、在井架平梁移动时答案:B6、安装顶驱导轨及本体的危险作业包括( )。
A、起重作业和高处作业B、起重作业和限制空间作业C、限制空间作业和高处作业D、高处作业与动火作业答案:A7、用旋绳给方钻杆上扣时,拉余绳人员应站在( ),防止丝扣脱落,水龙头伤人。
A、方钻杆下B、水龙头下C、连接扣下方D、中心管外侧答案:D8、安装顶驱涉及高处作业的包括( )。
A、安装顶驱电缆和液压管线作业、连接调整板与第一截导轨作业、安装反扭矩梁支架作业、导轨与导轨连接作业B、向钻台上吊导轨作业、向钻台上吊吊驱本体作业C、拆除顶驱支架作业、安装顶驱电缆和液压管线作业、连接调整板与第一截导轨作业、安装反扭矩梁支架作业D、连接调整板与第一截导轨作业、安装反扭矩梁支架作业、导轨与导轨连接作业、装顶红驱控制柜作业答案:C9、接方钻杆时,方钻杆吊至大门坡道后,应采用棕绳将方钻杆固定在( )上。
A、井架上B、大门坡道上C、钻台上D、大门两侧立柱上答案:D10、游车与小绞车配合将水龙头吊至适当角度与方钻杆对扣时,要注意不要挡住( )视线。
A、值班干部B、扶正人员C、司钻和小绞车操作者D、吊车司机答案:C11、水龙头与方钻杆对扣时,应采用( )作旋绳。

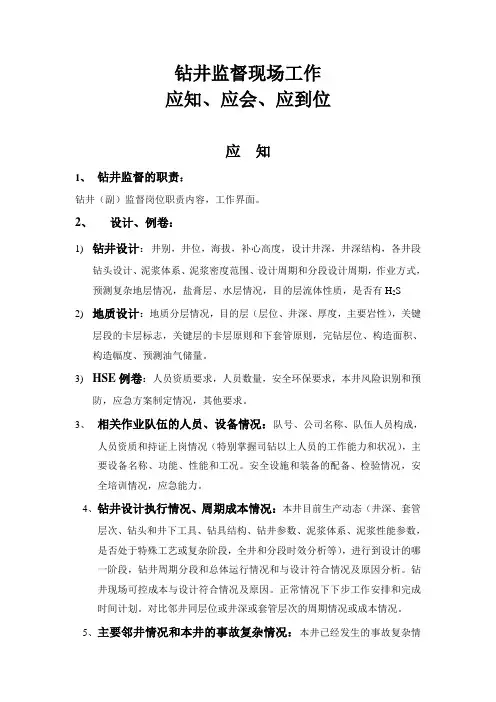

钻井监督现场工作应知、应会、应到位应知1、钻井监督的职责:钻井(副)监督岗位职责内容,工作界面。
2、设计、例卷:1)钻井设计:井别,井位,海拔,补心高度,设计井深,井深结构,各井段钻头设计、泥浆体系、泥浆密度范围、设计周期和分段设计周期,作业方式,预测复杂地层情况,盐膏层、水层情况,目的层流体性质,是否有H2S2)地质设计:地质分层情况,目的层(层位、井深、厚度,主要岩性),关键层段的卡层标志,关键层的卡层原则和下套管原则,完钻层位、构造面积、构造幅度、预测油气储量。
3)HSE例卷:人员资质要求,人员数量,安全环保要求,本井风险识别和预防,应急方案制定情况,其他要求。
3、相关作业队伍的人员、设备情况:队号、公司名称、队伍人员构成,人员资质和持证上岗情况(特别掌握司钻以上人员的工作能力和状况),主要设备名称、功能、性能和工况。
安全设施和装备的配备、检验情况,安全培训情况,应急能力。
4、钻井设计执行情况、周期成本情况:本井目前生产动态(井深、套管层次、钻头和井下工具、钻具结构、钻井参数、泥浆体系、泥浆性能参数,是否处于特殊工艺或复杂阶段,全井和分段时效分析等),进行到设计的哪一阶段,钻井周期分段和总体运行情况和与设计符合情况及原因分析。
钻井现场可控成本与设计符合情况及原因。
正常情况下下步工作安排和完成时间计划。
对比邻井同层位或井深或套管层次的周期情况或成本情况。
5、主要邻井情况和本井的事故复杂情况:本井已经发生的事故复杂情况(发生经过,处理经过、原因分析、责任划分,经验教训)。
邻井对比层位发生的复杂情况,本井采取的预防措施和结果。
下步工作中根据设计和邻井资料显示可能出现的复杂情况和相应的预案、物资和人员准备情况。
6、中测情况:中测的方式、层位、岩性,工具、坐封位置,开关井次数,测试结果,测试工具仪器入井和起出情况。
7、本井泥浆和主要物质情况:各段泥浆的体系和主要特点,主要材料的功能、用量和使用方法和条件,泥浆体系转化的井深和条件,泥浆的备用情况(罐容量、可用体积,主要性能)和主要物质的库存情况。
钻井取芯作业安全监督1.1含硫化氢井出芯时未佩戴防护设施造成人员中毒伤害事故。
1.2出芯时人员站位不合理易造成人员伤害事故。
2、监督要点2.1取心工具送到井队后,用5吨吊带系在取心筒两端并系好牵引绳,专人指挥使用吊车卸在钻杆架上。
2.2利用游车和绷绳抬取心工具上钻台,并使用5吨吊带连接,平稳斜放在坡道上后固定防止下滑。
2.3钻具组合中接入浮阀的,每下入5-10柱向钻具内灌满钻井液,严禁油气层顶部不灌满钻井液开泵循环。
2.4含硫化氢岩心出芯时,作业人员佩戴正压式呼吸器,使用便携式硫化氢检测仪检测硫化氢含量。
2.5在钻台面出芯前,清理钻台杂物并盖好小鼠洞。
2.6监控钻台上出芯时,手脚不得放在取芯筒下方。
2.7监控在钻台坡道上出芯时,不得站在取心筒的正前方,防止岩心崩出伤人。
2.8出芯需要敲击时,作业人员佩戴护目镜,敲击用力不能过猛。
钻井取芯作业安全监督(二)钻井取芯作业是石油勘探过程中非常关键的一步,它直接关系到地下油层的结构、性质和储量评估。
然而,钻井取芯作业过程中存在诸多的安全风险,如井口失事、井眼塌陷、设备故障等,这些风险对作业人员的健康和生命安全构成严重威胁。
因此,钻井取芯作业的安全监督工作是必不可少的。
钻井取芯作业安全监督的目标是保障作业人员的生命安全和财产安全,减少事故发生的可能性,及时发现并解决安全隐患,确保作业过程的安全和稳定进行。
以下是钻井取芯作业安全监督的主要内容和要点。
一、事前准备在钻井取芯作业开始之前,需要进行充分的事前准备工作。
首先,要对作业区域进行安全评估,确定可能存在的危险源和安全隐患。
其次,要制定详细、科学的作业方案,包括安全措施和应急预案。
最后,要进行相关人员的培训和演习,确保他们了解安全操作规程和应急处理方法。
二、现场监督在钻井取芯作业过程中,需要有专门的人员进行现场监督。
监督人员要时刻关注作业现场的安全状况,密切配合作业人员进行作业,及时发现并解决安全问题。
监督人员还要对作业人员进行安全指导,确保他们按照规程进行操作,不擅自修改操作程序,遵守现场的安全纪律。
钻井监督的工作重点及提升举措发布时间:2021-06-08T14:52:48.967Z 来源:《基层建设》2021年第4期作者:刘春芳[导读] 摘要:随着我国一带一路建设的开展以来,我国各领域进入高速发展,攻坚克难的重要阶段。
天津市大港油田检测监督评价中心摘要:随着我国一带一路建设的开展以来,我国各领域进入高速发展,攻坚克难的重要阶段。
随着社会的发展,石油做为工业的血液,显得更为重要。
做好对于钻井工程的质量监督管理是石油开采工作中的重中之重。
怎样保证钻井工程的顺利进行从而确保油井的工程质量,增加全井的生命周期,提高采收率是十分重要的。
因此加强对钻井工程的质量监督,掌握监督工作的重点以及管理优化是十分必要的。
关键词:监督重点;工程质量监督;管理优化 0 引言工程监督是油田公司(以下简称“甲方”)实施勘探、评价、开发钻井工程项目现场监督与管理的全权代表,是工程施工全过程的监督者。
做好钻井监督工作有利于设计方案的有效实施,保证在施工过程中严格执行操作规程和技术标准,避免工程事故;有利于提高钻井施工质量,维护钻井效果有利于有效控制钻井生产成本,增加总体经济效益;依据工程设计、合同、相关技术规定、规范和标准,对甲方投资的钻井工程项目质量、工期、安全、成本、实物工作量进行全过程监督,对施工单位HSE的执行情况进行监督。
参加甲方单位钻井工程项目的设计方案讨论、工程议标工作。
按工程设计和合同的要求,对乙方的队伍、装备、材料、工具等进行检查验收。
参加钻井工程项目的开工检查、阶段和完井质量验收。
负责编写《监督计划》、《监督日志》、《钻井工程完井总结》等技术资料。
工程监督对整个施工过程具有监督权、处罚权、签字认可权。
服从工程项目监督管理中心管理并对其负责。
1 工作内容钻井工程质量监督包括:开钻前准备、井身质量监督、钻井取心质量监督、完井固井质量监督、井控监督、油气层保护、事故或复杂监督、HSE监督。
1.开钻前准备:掌握钻井设计,了解相邻井状况,编制监督计划。
鄂南工区钻井监督现场工作关键点及流程控制要求(钻完井科整理)所有施工安全质量程序要求以设计为原则开钻前:验收: 探井一开/水平井二开甘陕指挥部组织部门或委托部门验收.目的层/三开验收由现场监督对照检查验收, 达标后进行下一步作业. (特殊井验收与否及时上报到科室)钻井施工设计到位,相关技术措施学习理会并进行设计交底表层套管及附件到位,长度/尺寸与设计相符钻井液材料到位并预水化24小时,钻井液坑两层防渗无渗漏,生产用水储备达到钻井要求井场设备:达到工区设备配套要求并安装到位,安全距离符合要求,(准入配套要求与开钻验收书),易漏设施底有防渗布,安全设施和防护齐全,井场油水电气管线线路走向与接线规范,标准化工作达到要求,消防设施配套达标,新进入井队设备配套达到工区要求.准入人员资质及材料与现场相符,检查:井控设备设施到位规格与设计要求相符,H2S探头及正压式呼吸配套/便携式检测仪数量达到验收书要求,并出具相关检测报告入井工具都应探伤(提交报告):1次/生产井3口,1次/探井2口钻铤接头,螺杆/无磁/扶正器定向工具重复入井前人员资质达到要求, 人员持证情况良好.监督现场检查设备安装与试运转情况,安全防护电器线路接地,环保防油防渗措施等关键部位整改到位.召集各施工单位进行设计交底与要求告知一开:开钻时间确定:钻进中井斜(方位)测量:直井50-100m,定向井30-50m(稳斜段30m),井身质量达到设计,(新规定:单井一开不要求投测多点)同一井场定向井井网防碰, 要求投多点测斜轨迹钻井中井漏深度及漏失量的情况查看与了解,给与技术方面指导钻达一开设计井深并依据套管长度适度调整井深达到套管下入出地与口袋要求,循环清洗井底干净,不允许擅自进行超设计较多井深的钻进行为联项节长度:水平井表层套管下入后安装的套管头法兰平面与地面齐平, 探井:表层套管下入拆除联顶节后母接箍与地面平齐,表层套管口袋小于0.5米.通井及井内无复杂情况下套管及固井的准备工作(通径/洗扣/通径规),编排记录,口袋与出地达到设计要求,固井用水储备表层套管下入的巡检:套管队/密封脂/附件检查/扭矩/上扣程度/记录 /返浆情况/遇阻情况/到底循环固井会议召集明确责任,施工中巡视,返浆漏失情况候凝拆井口按设计执行(10-12小时),井口地面硬化排污通畅监督旁站:表层套管试压(10-12MPa-/30分钟/压降≤0.5MPa)(设计要求),井口装备及节流压井管汇试压以设计为准,试压结束安装好套管头防磨衬套.液气分离器固定到位,放喷/点火管线等接出固定达到要求(管线不出井场:备用管线到位随时可延长接出)井口安装固定到位,钻井液出口槽达到地质要求,钻井液准备到位现场准备整改达到二次开钻验收书中的要求, 申报验收二开: 直井段 ---造斜点----导眼及回填----A靶点达到验收标准,经甘陕会战指挥部组织部门验收并将相关隐患问题整改完下钻扫塞,水泥塞高度,附件钻扫,清除水泥环二次开钻时间确定: 正式钻进时间不做地层破漏试验收集地层压力及梯度变化,做好井控计算钻井中的井斜(方位)测量/50-100米, 井内复杂情况预防与提示日常巡检(按监督巡回路线及要点执行),问题及时指出并下达整改单并复查到位,日报上报每日检查施工中存在问题井斜/井涌/井内事故等质量与安全问题和特殊情况及时上报,要求施工单位先停止钻进作业,查清情况并处理质量问题.井漏一般情况不上报,日报中表述漏失与处理情况(注意井斜方位位移变化)日常各项报表的内容数据准确及时统一定向井造斜点井深确定(设计造斜点上下50米内),造斜前直井段投测多点测轨迹数据查看井内井身质量轨迹执行设计:井斜方位曲率对照设计偏差较小(可控),避免急增急降式的调整,导眼施工及回填井眼尺寸执行设计要求,深度以地质录井要求深度主,地上服从地下的原则,注水泥作业深度与水泥塞面的有效承压,达到侧钻钻进要求,回填执行方案或设计目的层前钻井液性能以井内安全为主,进入目的层前(延长组)50米检查钻井液性能主要指标(比重/失水)达到设计要求钻开目的层现场验收(监督),不达标不能钻开目的层取芯工具检查保养到位,配件齐备目的层钻井液检查/抽查;取芯:次数,取芯进尺/芯长与收获率,收获率不达标的及时上报直井测斜监控直井完钻井深的确定(地质录井通知)定向井(水平井)入A靶区的MWD轨迹数据情况,靶点数据达到设计(方案)要求终止钻进:A靶点完钻井深(垂深)以地质地层方案通知为主,起钻多点测斜数据完钻时间的确定:(钻达井深后的钻头出井时间)测井作业配合:井眼稳定清洁,测井以测井要求为主,钻井监督配合测井监督工作,完成测井作业, 问题及时沟通.查看测井中靶情况:与定向MWD或多点数据对照误差较小.技术套管现场的检查与设计核对:编排,清洁,丈量/通径规符合要求准备工作检查,数据与方案对应无误.套管队扭矩记录仪器吊车到位,井眼通井与承压工作正常,下入附件与上扣检查,入井后的循环正常,下入过程监督巡查/旁站检查,钻井液返浆情况,到底后剩余套管清点核对,下入数据无误后, 循环是否正常.固井准备情况检查.固井结束后及时座挂好卡瓦装井口安装到位,整体试压达到设计要求三开: (水平段---B靶点)监督检查:三开准备与水平段施工要求准备情况,井控及防H2S设施安装调试到位.水平段轨迹调整方案通知到位,各靶点轨迹认真执行设计与方案要求下钻扫塞扫附件清除水泥环钻井液性能达到三开水平段钻井设计要求检查定向队伍工具与仪器工作情况,定向轨迹是否在设计范围内,轨迹调整以下达的方案通知为主,提前进行预判和轨迹探制,防止脱靶情况出现水平段施工轨迹调整以地质录井实钻地层为主,轨迹可控,出现溢流待复杂情况及时上报并关井,及时查看套压/立压变化.(不允许直接重浆压井,应循环节流排气减压,以通知调整比重为准,实现压尔不死,不喷不涌,能够满足钻井生产地质钻遇泥岩停钻,及时要求定向及井队执行录井要求,继续施工以方案通知要求执行终止钻进:B点井深以设计井深完钻或通知井深完钻,水平井测井:(同A靶测井)完井:时间确定探井:以测完固井质量时间(不变)水平井:祼眼完井的:注入完完井溶液起钻至井口时间下完井管柱(预置管柱)的:完成水平段测井作业时间测井井眼准备与测井配合,测井数据对照设计查看,及时上报重大质量问题(井斜超标,位移超标,出靶区等)探井完井作业(下油套)/水平井技术套管/配合作业:(下完井管柱) 套管准备到位:编排/丈量/洗扣/通径 ,附件检查探井通井水平井技术套管下入前通井(地层承压试验)承压试验:漏失层堵漏后进行承压试验(2-3MPa,3 分钟):关闭单或双闸板半封-立压(泵压)表回零-以三缸泵单凡尔连续供液-先打压至1MPa,停泵后观察立压值-再连续供液至1.5MPa观察回压表值是否和上次一样,依次类推每次0.5MPa增加至最高至3MPa,找出每次立压表值都回到稳定的一个压力值为准,以此做为为固井提供的全井段地层承压值提示投多点数据测量工作完井套管编排方案检查:井底口袋<2米,定位位置在完井方案深度<5米内(方案中要求箍避开油层位置的),扶正器符合设计要求水平井:与工具方沟通,井队/工具方等共同编排达到完井工具下入方案要求.起钻井内情况,下套管配合队伍(套管队/吊车)到位固井用水下套管旁站检查附件下入,循环正常,定位入井,上扣扭矩,作业配合, 正常后巡检:及时灌浆/井内返浆情况,下入速度20-30S/根(有漏失的井要严格控制下入速度),10-15根灌装一次(满),井内情况是否正常,到底清查剩余数量编号,灌满浆后再循环正常固井协调会:通报钻井生产井内情况及套管下入剩余,协调钻井队做好配合工作,固井数据收集探井完井套管不进行套管内试压作业,钻井液套管等甲供材料使用剩余回收统计乙方设计外工作量的确认装井口:探井:(环形钢板),水平井套管头注脂/试压达到要求监督到位旁站测井数据:水泥返高(至表层套管内),人工井底,定位位置校对整理完善监督资料及时上交。
钻修井队主要作业工序监督要点钻修井队主要作业工序监督要点一、设备搬迁、安装作业在设备搬迁、安装作业中,易发生物体打击、高空落物、高空坠落、设备撞挤、车辆刮碰伤人等事故。
因此我们在现场监督时主要以目视化管理为主,重点做好以下几点:1、监督检查在现场所有作业人员的劳动保护穿戴是否符合标准和要求,对没有正确佩戴安全帽、安全鞋和手套的人员严格清出作业现场或按有关安全管理规定进行处罚。
2、监督检查运输车辆和起吊设备,监护运输车辆及吊车进入井场作业时防止撞伤人员,撞坏设备;防止人员与设备刮、碰;监督作业井队是否按照要求在现场配置了HSE监督员。
3、起吊设备作业时,要重点监督检查是否有专人指挥;是否使用标准、匹配的钢丝绳套;严格监督吊车壁下、起吊物体下站人或人员来回行走;监督吊车司机操作缓慢、平稳,监督吊车司机严格执行“十不吊”规定;监督挂绳套人员,对吊装大型设备时是否使用牵引绳。
4、设备装运要严格监督设备装运车辆时要摆平,摆正;严禁超宽、超高;对设备超出车箱板的必须使用棕绳或钢丝绳捆绑牢靠;冬季施工作业车厢板上必须要垫防滑物。
二、拆装、起放井架作业拆、装和起放井架作业时,易发生高空坠落、高空落物伤人,作业工具、井架连接销子绷出伤人,起吊钢丝绳断裂、井架倒塌伤人等事故。
因此在现场监督拆、装和起放井架作业过程中,要重点做好以下几项监督工作:1、监督检查井队起放井架作业前各项准备工作,如:监督起放作业前召开相关人员参加的安全协调会,安排专人指挥,非作业人员离开作业区域;起放井架使用的各种规格的钢丝绳绳套是否符合标准;各种滑轮、绳锁、固定卡子、固定销子;检查起放设备如:供电电源、起放操作箱、气、液压源,气、液压管线等是否正常;监督做好起放井架前天气、环境监测,严格落实公司制定的井架起放制度,严禁大雨、大雾、大雪天起放井架,严禁风力超过4级起放井架。
2、重点监督检查高空作业人员的劳动保护用品的正确穿戴和操作工具的正确使用,严格监护高空作业人员系好安全带,高空作业人员使用手工具系好安全绳,防止高空坠落、高空落物伤人。
