发电厂2015年技术监督工作总结及2016年度工作计划
- 格式:docx
- 大小:45.40 KB
- 文档页数:13
电厂技术监督年度工作计划一、总体目标作为电厂技术监督部门,我们的主要目标是确保电厂设备和技术运行安全可靠,达到高效节能的生产目标。
为此,我们需要制定年度工作计划,明确监督重点和工作重点,加强技术改进和风险管控,保障电厂安全运行。
二、工作总体要求1. 全面贯彻执行国家、地方和公司的法律法规和政策,维护电厂设备和技术的安全可靠运行;2. 积极推动技术创新,加强设备维护和更新,提高电厂生产效率和能源利用效率;3. 加强与相关部门的沟通合作,共同解决电厂技术监督中的问题和挑战;4. 强化安全意识,做好紧急事件应对和处置工作,确保电厂生产安全。
三、年度工作重点1. 设备技术监督(1)对电厂主要生产设备进行全面检查和评估,重点监督关键部件的运行情况和维护状况;(2)加强设备技术改进和更新,推动电厂设备数字化转型,提升设备的自动化水平和生产效率;(3)加强对发电、供热、水处理等关键系统的监督,确保系统稳定运行和故障快速排除。
2. 安全生产监督(1)加强电厂安全管理制度建设,健全安全管理体系,规范生产操作流程,提高生产操作人员的安全意识和技能;(2)对电厂安全隐患进行排查,建立安全隐患台账,督促相关部门及时整改,确保安全隐患不断改善。
3. 能源利用监督(1)对电厂能源消耗情况进行定期评估和分析,发现能源浪费和损耗的问题,制定相应的改进措施;(2)加强对能源管理系统的监督,推动电厂能源管理工作的深入开展,提高电厂的能源利用效率。
4. 技术创新与人才培养(1)积极推动技术创新和应用,鼓励员工参与技术改进和创新实践;(2)组织开展技术培训和交流活动,提高员工的专业技能和知识水平,培养技术人才。
四、重点工作措施1. 完善监督体系(1)制定电厂技术监督工作规范和流程,明确各项工作任务和责任;(2)做好监督工作的各项记录和统计,建立监督数据库,做到监督全程可追溯。
2. 强化监督力度(1)加强对设备运行状态的实时监控,做好设备故障预警和应急处理;(2)对电厂设备的关键部件进行定期检查和维护,确保设备安全运行。
XXX发电有限公司2016 年技术监督工作计划批准:审核:编制:2016 年技术监督工作计划为了进一步加强技术监督工作,保证技术监督工作有序开展,提高发电设备可靠性,以保证安全、优质和经济运行,依据《黑龙江省并网发电公司技术监督考核操作规程(试行)》、《黑龙江省电力技术监督服务管理暂行办法》,结合我公司2015 年生产实际情况,特制定本计划。
生产技术监督包括在绝缘、电测、继电保护、电能质量、风电机监督(控制系统、金属、叶片、振动和水平、油品)等多个专业,相应成立技术监督组,要求风电场各技术监督组成员各司其职、各尽其责,依据各专业技术监督项目认真落实、组织实施。
一、组织机构(一)公司技术监督工作实行三级控制组织机构,在技术监督过程中大力实施“一级统筹、两级管理、三级监督”的技术监督管理机制,明确了各级人员的责任,充分发挥了各级人员的监督作用。
技术监督管理委员会主任: AA副主任: AA委员: XXXXXXXX(二)技术监督组织机构技术监督总负责人为运营管理部主任,各风电场根据生产实际情况成立继电保护技术监督、绝缘技术监督、电测技术监督、风电机监督、调度自动化技术监督、电力通信技术监督、化学技术监督、环境保护技术监督等各专业技术监督小组,由各风电场场长负责管理,值长负责监督,各专员负责执行。
二、职责1、总负责人(1)对公司技术监督工作负领导责任;(2)负责组织开展公司技术监督工作。
2、风电场负责人(1)负责组织编写本单位技术监督计划,明确责任,经审核批准后,组织实施;(2)负责组织贯彻执行国家、行业、集团公司有关技术监督的方针、政策、法规、标准、制度等 , 定期对各项监督控制程序进行修订;(3) 负责将技术监督工作的具体任务、指标落实到位,并做好技术监督协调工作;(4)负责监督、检查、考核技术监督的开展情况,并指导班组工作;(5)负责建立健全公司技术监督档案;(6)对公司各项监督工作进行总结。
3、班组负责人(1)负责根据技术监督计划做好班组的技术监督工作;(2)负责建立健全设备技术档案;(3)对所实施的技术监督工作进行总结。
电厂技术监督总结_工程监督个人总结
一、项目前期准备工作
在项目开始前,要充分了解所监管的项目的技术性特点。
需要制定详细计划,包括项
目中所需的人员、材料和设备,确保项目能够按时、按质、按量完成。
在与承包商进行沟
通时,要向他们清晰地说明项目的要求和期望,并且要设定良好的沟通渠道,以便及时发
现和纠正问题。
二、合规性检查
在项目进行过程中,要保证承包方的实施符合相关法律法规以及电力行业的标准规定。
必须要对承包商的施工过程进行监督,并随时进行检查,以确保所有的工作均符合安全、
环保和建设规划等方面的要求。
当发现合规性问题时,必须立即采取措施予以纠正,以避
免影响项目的进展和质量。
三、施工过程管理
电厂的施工过程是一个复杂的体系,需要综合考虑各种因素和要素之间的关系和影响。
因此,作为电厂技术监督,必须对施工过程进行全面的管理,包括安全管理、进度管理、
质量管理等方面。
在施工过程中,要对承包商的工作进展进行跟踪,及时发现和纠正问题,确保施工质量的达到以及项目能够按时完成。
四、质量监督
作为电厂技术监督,必须要对施工过程中包括设备制作、安装调试、试运行等在内的
各个环节进行全面的质量检查和监督。
要以工程的质量要求作为标准,确保物料的质量符
合要求、设备的安装符合要求、工作人员的操作符合要求等等。
同时,必须要积极参与到
工程的各个阶段中,尽可能地发现质量问题并及时予以解决,确保工程的质量达到预期效果。
电厂技术监督总结_工程监督个人总结本次电厂技术监督工作主要负责对现场施工工程进行监督,确保施工过程中符合相关技术标准和规范,保障工程的质量和安全。
在工作中,我注重细节,注重团队合作,严格执行工程监督流程和要求,取得了较好的效果。
在工作中,我注重对施工现场的细节观察和检查。
我根据工程方案和设计要求,仔细观察施工现场的具体施工情况,对施工质量、安全措施、材料使用等进行全面检查。
对于存在的问题和隐患,我及时向施工单位提出整改要求,并跟踪整改情况,确保问题能够及时解决。
通过细致的观察和检查工作,我发现了一些问题并及时解决,确保了工程的顺利进行。
在工作中,我注重与施工单位的合作和沟通。
我积极与施工人员进行沟通和交流,充分了解施工过程中的需求和问题,并提供技术支持和指导。
我主动协调施工单位与其他相关部门的配合,确保工程的推进和协调顺利进行。
在与施工单位的合作中,我注重团队合作,与他们进行信息共享和共同解决问题,提高了工作效率。
在工作中,我严格执行工程监督流程和要求。
我按照工程技术规范和相关法规的要求,对施工现场进行了全面监督,并按时向相关部门提交监督报告。
我严格遵守工程监督的程序和规定,确保了监督工作的正常进行和效果。
我也不断学习和提高自己的专业知识,了解最新的技术和标准,提高了工作的专业水平和监督能力。
在工作中,我还积极参与工程改进和问题解决。
我根据施工现场的实际情况,积极与施工单位进行沟通和协商,提出了一些建设性的建议和意见。
我参与了一些实际问题的处理和解决工作,并与相关部门一起研究和评估解决方案。
通过积极参与工程改进和问题解决,我提高了自己的综合能力和问题解决能力。

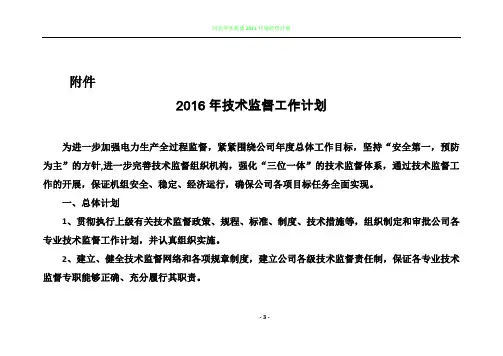

附件2016年技术监督工作计划为进一步加强电力生产全过程监督,紧紧围绕公司年度总体工作目标,坚持“安全第一,预防为主”的方针,进一步完善技术监督组织机构,强化“三位一体”的技术监督体系,通过技术监督工作的开展,保证机组安全、稳定、经济运行,确保公司各项目标任务全面实现。
一、总体计划1、贯彻执行上级有关技术监督政策、规程、标准、制度、技术措施等,组织制定和审批公司各专业技术监督工作计划,并认真组织实施。
2、建立、健全技术监督网络和各项规章制度,建立公司各级技术监督责任制,保证各专业技术监督专职能够正确、充分履行其职责。
.- 3 -3、开展技术革新和推广应用新技术,加强技术培训,加强对专业人员的培养,保障技术监督专业队伍的稳定和人员素质的提高。
4、督促、检查各专业技术监督工作的落实情况,协调、解决技术监督工作中存在的问题,并对各专业监督专职的工作进行考核。
5、组织技术监督人员做好燃机工程的设计审查、设备选型、监造、安装等技术监督和质量验收工作。
6、组织技术监督人员参加相关的事故调查分析,总结经验教训,制定反事故措施并督促实施。
7.做好机组检修后技术监督项目的验收工作。
8、组织公司技术专责人参加华电电科院的技术培训。
9、公司技术监督网络一年活动一至二次,各专业网络每季度活动一次,记好活动台帐,并进行考核。
10、认真做好日常监督工作,努力完成各项专业指标,做好每月一次的专业监督分析,按时完成季度总结和报表。
.- 4 -11、根据公司机构人员变动情况,及时调整技术监督组织机构。
二、各专业计划(一)金属监督.- 5 -.- 6 -.- 7 -.- 8 -.- 9 -.- 10 -.- 11 -.- 12 -.- 13 -.- 14 -.- 15 -.- 16 -.- 17 -.- 18 -.- 19 -.- 20 -(二)化学监督.- 21 -.- 22 -.- 23 -.- 24 -.- 25 -(三)绝缘监督.- 26 -.- 27 -.- 28 -.- 29 -.- 30 -.- 31 -(四)环保监督.- 32 -.- 33 -.- 34 -.- 35 -.- 36 -.- 37 -.- 38 -.- 39 -(五)热工监督.- 40 -.- 41 -.- 42 -.- 43 -.- 44 -.- 45 -.- 46 -(六)继电保护监督.- 47 -.- 48 -.- 49 -.- 50 -.- 51 -(七)节能监督.- 52 -。
一、前言技术监督工作是电力企业安全生产、经济运行的重要保障。
为确保电厂设备安全稳定运行,提高供电质量,本年度我厂紧紧围绕技术监督工作,积极开展各项监督活动,现将年度工作总结如下:一、工作概述1. 指导思想本年度,我厂技术监督工作以“安全第一、预防为主、综合治理”的方针为指导,紧紧围绕安全生产、设备稳定运行和供电质量,全面推进技术监督工作。
2. 工作目标(1)确保电厂设备安全稳定运行,降低设备故障率;(2)提高供电质量,满足用户需求;(3)加强技术监督队伍建设,提高监督人员业务水平。
二、工作内容1. 设备运行监督(1)严格执行设备巡回检查制度,及时发现设备隐患,确保设备安全稳定运行;(2)加强对关键设备、重要参数的监测,确保设备运行在最佳状态;(3)定期对设备进行维护保养,提高设备使用寿命。
2. 设备检修监督(1)严格执行设备检修计划,确保检修质量;(2)加强对检修过程的监督,确保检修安全、规范;(3)对检修后设备进行验收,确保设备达到设计要求。
3. 技术改造与更新(1)根据设备运行情况,制定技术改造计划,提高设备性能;(2)引进新技术、新设备,提高电厂自动化水平;(3)加强技术改造项目监督管理,确保项目顺利进行。
4. 安全生产监督(1)加强安全生产责任制落实,提高全员安全意识;(2)严格执行安全生产规章制度,确保安全生产;(3)定期开展安全生产检查,及时发现和消除安全隐患。
5. 供电质量监督(1)加强电压、频率、波形等参数的监测,确保供电质量;(2)提高设备可靠性,降低停电次数;(3)加强与用户的沟通,及时解决用户用电问题。
6. 技术监督队伍建设(1)加强监督人员业务培训,提高业务水平;(2)建立健全监督人员考核机制,激发监督人员工作积极性;(3)加强与上级部门的沟通,争取技术支持。
三、工作成效1. 设备安全稳定运行,故障率明显下降;2. 供电质量得到提高,用户满意度明显提升;3. 技术监督队伍建设取得成效,监督人员业务水平不断提高。
附件2016年技术监督工作计划为进一步加强电力生产全过程监督,紧紧围绕公司年度总体工作目标,坚持“安全第一,预防为主”的方针,进一步完善技术监督组织机构,强化“三位一体”的技术监督体系,通过技术监督工作的开展,保证机组安全、稳定、经济运行,确保公司各项目标任务全面实现。
一、总体计划1、贯彻执行上级有关技术监督政策、规程、标准、制度、技术措施等,组织制定和审批公司各专业技术监督工作计划,并认真组织实施。
2、建立、健全技术监督网络和各项规章制度,建立公司各级技术监督责任制,保证各专业技术监督专职能够正确、充分履行其职责。
3、开展技术革新和推广应用新技术,加强技术培训,加强对专业人员的培养,保障技术监督专- 3 -业队伍的稳定和人员素质的提高。
4、督促、检查各专业技术监督工作的落实情况,协调、解决技术监督工作中存在的问题,并对各专业监督专职的工作进行考核。
5、组织技术监督人员做好燃机工程的设计审查、设备选型、监造、安装等技术监督和质量验收工作。
6、组织技术监督人员参加相关的事故调查分析,总结经验教训,制定反事故措施并督促实施。
7.做好机组检修后技术监督项目的验收工作。
8、组织公司技术专责人参加华电电科院的技术培训。
9、公司技术监督网络一年活动一至二次,各专业网络每季度活动一次,记好活动台帐,并进行考核。
10、认真做好日常监督工作,努力完成各项专业指标,做好每月一次的专业监督分析,按时完成季度总结和报表。
11、根据公司机构人员变动情况,及时调整技术监督组织机构。
- 4 -二、各专业计划(一)金属监督一监督指标序号项目名称监督内容监督标准和要求计划实施时间责任单位或部门责任人配合部门或专业是否为重点监督项目1 特种作业人员持证上岗率焊工、热处理人员、无损检测人员定期培训考核及时取证复证,持证上岗率100%证件到期前生产技术部汪小峰二主要监督资料建立序号项目名称监督内容监督标准和要求计划实施时间责任单位或部门责任人配合部门或专业是否为重点监督项目1 金属试验仪器检查便携式光谱仪、测厚仪、硬度计设备可正常使用,计量准确按周检计划生技部周蓉晖2 管道支吊架、膨胀指示器检查支吊架、膨胀指示器并记录。
2015年度技术监督工作总结批准:审核:编写:2016年01月日发电厂2015年技术监督工作总结一、基本情况概述二、各专业2015年技术监督工作开展情况(一)2015年技术监督指标完成情况扎实做好各项技术监督常规工作,完成继电保护、电测、绝缘、励磁、电能、金属、化学、热工、环保、节能、汽机等技术监督日常管理工作,定期组织召开技术监督会议、上报华北公司技术监督报表,全年共编辑出版《国电霍州发电厂技术监督月报》12期。
2015年各项技术监督指标完成情况见表一:2014年各项技术监督指标完成情况..(二)2015年机组可靠性数据统计(三)2015年技术监督亮点工作1)针对#2机组顺序阀投运后中、高负荷下振动超标现象,通过一系列试验,确定机组顺阀阀序为GV1&GV2-GV4-GV3(GV1与GV2单侧进汽)。
自2015年2月份投运,经一年技术监督,高压缸效率恢复,额定负荷运行时,汽轮机#6轴振X 向最大振值为65.8μm,Y向最大振值为46.3μm,达优良标准,其它各参数正常。
2)针对一号机组由于主机低压缸轴封蒸汽温度无法正常调节,减温调节阀与喷嘴调节性能不良等原因,无法投入凝泵深度变频。
上半年2月份,与检修汽机、热工专业共同进行了原因分析,采取了后移温度测点,更换减温调节阀与喷嘴,并会同运行人员对喷嘴喷雾情况进行了停机在线投入试验,确认喷雾状态良好。
#1机启机投运后,经过多次专业会讨论后顺利投入#1凝泵深入变频。
目前凝泵深度变频仍处试验状态,要求运行人员做好低负荷下凝泵及凝泵电机各项参数记录,重点记录凝泵推力轴承温度,推力轴承振动,凝泵电机轴承温度,凝泵电机推力轴承、下轴承振动,为下一步降低转速试验做准备。
3)2月28日,#2机正常运行期间主油泵出口油压瞬间由1.45MPa降至0.95MPa 联启交流润滑油泵,润滑油压第2点由0.31MPa降至0.2MPa ,主油泵出口油压、润滑油压第2点分别在1s后恢复正常,一直保持交流润滑油泵运行至3月1日23时18分停备。

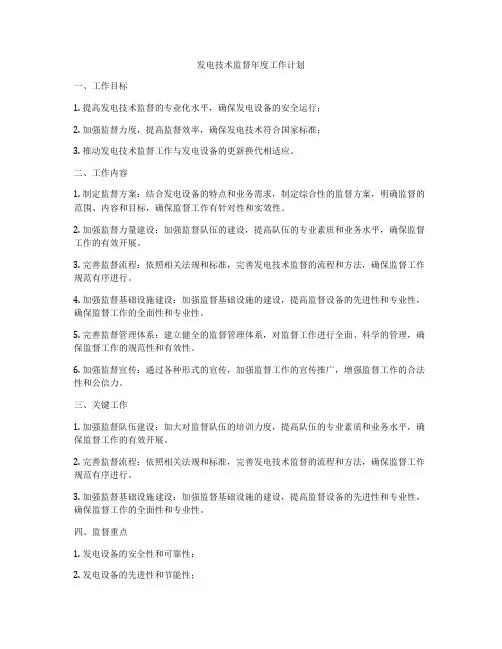

发电技术监督年度工作计划一、工作目标1. 提高发电技术监督的专业化水平,确保发电设备的安全运行;2. 加强监督力度,提高监督效率,确保发电技术符合国家标准;3. 推动发电技术监督工作与发电设备的更新换代相适应。
二、工作内容1. 制定监督方案:结合发电设备的特点和业务需求,制定综合性的监督方案,明确监督的范围、内容和目标,确保监督工作有针对性和实效性。
2. 加强监督力量建设:加强监督队伍的建设,提高队伍的专业素质和业务水平,确保监督工作的有效开展。
3. 完善监督流程:依照相关法规和标准,完善发电技术监督的流程和方法,确保监督工作规范有序进行。
4. 加强监督基础设施建设:加强监督基础设施的建设,提高监督设备的先进性和专业性,确保监督工作的全面性和专业性。
5. 完善监督管理体系:建立健全的监督管理体系,对监督工作进行全面、科学的管理,确保监督工作的规范性和有效性。
6. 加强监督宣传:通过各种形式的宣传,加强监督工作的宣传推广,增强监督工作的合法性和公信力。
三、关键工作1. 加强监督队伍建设:加大对监督队伍的培训力度,提高队伍的专业素质和业务水平,确保监督工作的有效开展。
2. 完善监督流程:依照相关法规和标准,完善发电技术监督的流程和方法,确保监督工作规范有序进行。
3. 加强监督基础设施建设:加强监督基础设施的建设,提高监督设备的先进性和专业性,确保监督工作的全面性和专业性。
四、监督重点1. 发电设备的安全性和可靠性;2. 发电设备的先进性和节能性;3. 发电设备的环保性和清洁性;4. 发电技术的创新性和发展性。
五、保障措施1. 加大对监督队伍的培训力度,提高队伍的专业素质和业务水平;2. 加大对监督基础设施的投入力度,提高监督设备的先进性和专业性;3. 加强与相关部门的沟通和协调,确保监督工作的顺利开展;4. 加大监督力度和频次,确保发电技术符合国家标准。
六、工作时间安排1. 制定工作计划:7月份制定年度发电技术监督工作计划;2. 实施工作计划:8月份开始实施发电技术监督工作计划;3. 监督工作总结:12月份对年度发电技术监督工作进行总结和评估。

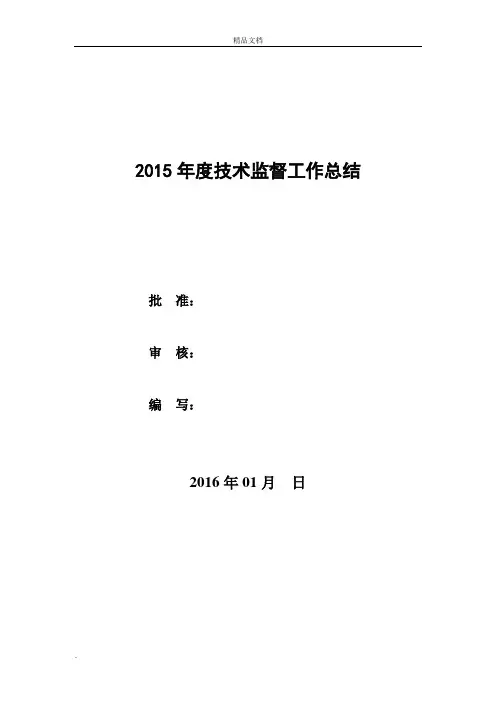

2015年度技术监督工作总结
批准:
审核:
编写:
2016年01月日
发电厂2015年技术监督工作总结
一、基本情况概述
二、各专业2015年技术监督工作开展情况
(一)2015年技术监督指标完成情况
扎实做好各项技术监督常规工作,完成继电保护、电测、绝缘、励磁、电能、金属、化学、热工、环保、节能、汽机等技术监督日常管理工作,定期组织召开技术监督会议、上报华北公司技术监督报表,全年共编辑出版《国电霍州发电厂技术监督月报》12期。
2015年各项技术监督指标完成情况见表一:
2014年各项技术监督指标完成情况
3
4
(二)2015年机组可靠性数据统计
(三)2015年技术监督亮点工作
1)针对#2机组顺序阀投运后中、高负荷下振动超标现象,通过一系列试验,确定机组顺阀阀序为GV1&GV2-GV4-GV3(GV1与GV2单侧进汽)。
自2015年2月份投运,经一年技术监督,高压缸效率恢复,额定负荷运行时,汽轮机#6轴振X 向最大振值为65.8μm,Y向最大振值为46.3μm,达优良标准,其它各参数正常。
2)针对一号机组由于主机低压缸轴封蒸汽温度无法正常调节,减温调节阀与喷嘴调节性能不良等原因,无法投入凝泵深度变频。
上半年2月份,与检修汽机、热工专业共同进行了原因分析,采取了后移温度测点,更换减温调节阀与喷嘴,并会同运行人员对喷嘴喷雾情况进行了停机在线投入试验,确认喷雾状态良好。
#1机启机投运后,经过多次专业会讨论后顺利投入#1凝泵深入变频。
目前凝泵深度变频仍处试验状态,要求运行人员做好低负荷下凝泵及凝泵电机各项参数记录,重点记录凝泵推力轴承温度,推力轴承振动,凝泵电机轴承温度,凝泵电机推力轴承、下轴承振动,为下一步降低转速试验做准备。
3)2月28日,#2机正常运行期间主油泵出口油压瞬间由1.45MPa降至0.95MPa 联启交流润滑油泵,润滑油压第2点由0.31MPa降至0.2MPa ,主油泵出口油压、润滑油压第2点分别在1s后恢复正常,一直保持交流润滑油泵运行至3月1日23时18分停备。
利用技术监督分析,分析了油压突变可能的原因;总结汇报了#2机停机过程中采取的试验措施以及停机后对主油泵、主油箱、油涡轮及附属管路的检查结果;肯定了此次油压波动后各部门人员采取的积极措施。
针对此次油压异常波动,前往使用同类型机组厂家进行调研,由于该厂已发生了润滑油系统异常引发的严重事故,调研期间获取了相关资料,并组织运行、检修汽机专业人员进行学习。
(四)2015年技术监督检查发现问题整改完成情况
2014年03月20日至27日,科学技术研究院组织检查评价组对我厂进行了2014年技术监督检查评价工作,检查评价的项目包括:绝缘、电测、继电保护与自动装置、励磁、节能、环保、金属、锅炉压力容器、化学、热工、电能质量、汽轮机共12项专业技术监督及1项技术监督综合管理。
各专业对提出的问题进行整改,整改完成情况如下:
1、技术监督综合管理
1)
2、继电保护技术监督
1)
3、绝缘技术监督
1)
4、励磁技术监督
1)
5、电能质量技术监督
1)
6、金属技术监督
1)
7、压力容器技术监督
1)
8、化学技术监督
1)
9、热工技术监督
1)
10、环保技术监督
1)
11、节能技术监督
1)
1)依据《发电厂汽轮机、水轮机技术监督导则》(DL/T1055-2007)的要求,将主汽门、调节汽门、中压主汽门、中压调节汽门、抽汽逆止门严密性试验列为每季度定期工作项目,发电部按时完成并做记录。
2)针对#1机#3瓦轴振坏点问题,已利用机组停机机会对该点探头进行更换,现显示正常且机组运行稳定。
3)#1、#2机组热力系统阀门内漏治理,已利用#2机组中修、#1机停备消缺进行了阀门维修或阀门更换,目前#2机组重点热力系统内漏阀门消除,#1机组待机组启机后进行热态验证。
(五)2016年技术监督其余重点工作完成情况
2015年各专业按照《集团公司发电企业技术监督管理制度》要求,认真学习集团公司下发的各专业技术监督实施细则,开展各项技术监督工作,及时发现并处理了大量缺陷和生产中存在的技术难题,各专业监督工作汇总如下:
1、继电保护技术监督
1)
2、绝缘技术监督
1)
3、电测技术监督
1)
4、励磁技术监督
1)
5、电能质量技术监督
1)
6、金属技术监督
1)
1)
8、热工技术监督
1)
9、环保技术监督
1)
10、节能技术监
1)
11、汽机技术监督
1)#1机、#2机4台给水前置泵安全、节能改造
利用停备消缺期间,通过对#2机前置泵进行安全节能优化改造,彻底消除泵体结合面,泵冷却腔与泵体结合面的泄漏,消除中、低负荷下泵轴窜动,消除泵轴径向跳动防止油挡磨损漏油,对泵流道,叶轮进行改造提高泵效率。
2)自投产以来,#2机#1、#2给水泵汽轮机轴封侧向外漏汽严重,尤其是高压侧轴封端大量外漏蒸汽,由于紧靠前轴承箱,造成#1、#2给水泵汽轮机润滑油中带水,严重影响润滑油质,威胁机组运行安全与经济性。
近年来,汽机专业已采取多项措施,如改造轴封回汽管道,增加移动式大流量滤油机(24小时不间断运行)等,消除漏汽效果不明显,只能维持机组日常运行。
通过在运行中进行多项试验,收集数据、异常症状,利用停备消缺期,根据试验结果对轴封系统进行针对性检查。
消除两台给水泵汽轮机轴封漏汽,减少机组外漏点,利于我厂创建两个标准化建设;保证润滑油油质水分合格,避免发生乳化现象破坏油质,利于两台给水泵汽轮机安全稳定运行;降低人力成本,运行无需定时对滤油机放水,检修无需更换滤芯,延长维护周期
3)两台机四台小机真空泵技改。
将原来的2BW4—253—OEK4型单级水环式真空泵更换为TFVP 250D-OEK4型双级锥体水环式真空泵。
技改后,水泵的轴承振动和温度较之前下降很多,水泵电机电流平均下降13A,小机凝汽器背压平均降低0.5KPa.
(六)2015年保护投退及动作情况
1、继电保护投退及保护动作情况
1)
2、热工保护投退及保护动作情况
全年因各种原因,热工主机及重要辅机保护共退出X次,保护动作X次,详细如下。
1)
三、各项监督存在的问题(含2014年技术监督检查各专业未整改问题)
1、继电保护技术监督
1)
2、绝缘技术监督
1)
3、电测技术监督
1)
4、励磁技术监督
1)
5、电能质量技术监督
1)
6、金属技术监督
1)
7、化学技术监督
1)
8、热工技术监督
1)
9、环保技术监督
1)
11、汽机(振动)技术监督
1)目前,根据#1、#2机组汽轮机热力性能试验,机组自投产以来经过3年多的运行,高、中压缸之间的汽封间隙有所增大,导致高、中压缸之间轴封漏汽量增大。
#1机高压缸效率较设计值低5.18个百分点,中压缸效率较设计中压缸效率低1.87个百分点。
#2机测得的高压缸效率为82.41%,较设计值(86.80%)低4.39个百分点;实测中压缸效率为91.73%,较设计中压缸效率(93.07%)低1.34个百分点。
2)#1机1号、2号和3号高压加热器的上端差均较设计值偏大,1号和2号高压加热器下端差较设计值偏大。
与考核试验值相比,各高压加热器的上端差均有所增大,1号和2号高加的下端差也稍有增大。
四、各项监督2016年工作计划(本条如与之前上报的年度计划无出入,可不再上报)
1、继电保护技术监督
2、绝缘技术监督
1)
3、电测技术监督
1)
4、励磁技术监督
1)
5、电能质量技术监督
1)
6、金属技术监督
1)
7、化学技术监督
1)
8、热工技术监督
1)
9、环保技术监督
1)
10、节能技术监督
1)
11、汽机技术监督
1)利用#1机大修及#2机中修,对两台机主机真空泵进行改造,彻底消除真空泵噪音大缺陷以及汽蚀现象严重导致叶片断裂隐患。
目前#1、#2机#1、#2小机真空泵改造后运行状况良好。
2)利用#1机大修对高中压缸过桥汽封间隙进行调整,通过汽缸通流间隙调整,揭缸提效改造提高汽轮机效率。
四、2016年工作重点:。
