填充墙砌体施工工艺知识讲解
- 格式:docx
- 大小:333.78 KB
- 文档页数:12
砌体填充墙的施工工艺步骤砌体填充墙是一种常见的建筑施工工艺,它通过在砖墙内空隙填充混凝土或其他填充材料来增加墙体的承载力和抗震性能。
下面是关于砌体填充墙的施工工艺步骤的详细介绍。
1. 砖墙施工:首先,需要按照设计要求对砖墙进行施工。
通常情况下,砌体填充墙使用的是空心砖或实心砖,墙体厚度一般为220mm或者其他规格。
砖墙的施工要求平整、垂直,墙面要清洁,砖缝要均匀。
2. 预埋材料安装:在砌砖墙的过程中,需要预留一些管道或者其他设备的位置。
在墙体施工过程中,预埋管道或设备的位置需要事先确定,并根据实际需要预先埋设。
常见的预埋材料有电缆、水管、空调管、燃气管、插座盒等。
预埋材料的位置和数量要按照设计要求进行安装。
3. 骨架安装:在砌体填充墙的施工过程中,需要安装骨架。
骨架由槽钢和钢筋组成,可以增加墙体的整体稳定性和承载力。
槽钢和钢筋的安装要根据设计要求进行,分别固定在墙体顶部和底部。
4. 墙体清扫:在进行填充工作之前,需要对砖墙进行清扫。
墙体表面要清洁无尘,对于砂浆疙瘩或者其他杂物要及时清理干净。
5. 填充材料制备:填充墙使用的填充材料通常有混凝土、轻骨料混凝土等。
填充材料的制备需要根据设计配比进行,确保质量和性能符合要求。
填充材料的质量直接影响到墙体的承载力和抗震性能。
6. 填充墙施工:填充施工可以采用人工浇筑或者泵送的方式进行。
首先,需要将填充材料从墙体底部逐渐倒入砖墙内空隙中。
填充过程中要均匀撒筛网并使用振捣器进行振捣。
填充材料的浇筑和振捣要均匀、连续。
填充至墙面顶部时需要稍微超出一些,以便后期修整。
7. 填充墙表面处理:填充墙施工完成后,需要进行表面处理工作。
首先,将填充墙表面修整至距墙顶20mm的位置,并用水泥砂浆进行加密。
然后,用刮刀将墙面修整平整,并使用钢丝刷清理干净。
8. 后续工序:填充墙施工完成之后,需要进行后续工序,包括防水、防潮、墙面粉刷等。
防水和防潮是为了保护填充墙的材料不受潮湿环境影响,墙面粉刷则是为了美化墙体外观。
填充墙混凝土砌块墙体砌筑施工方法(1)应在砌筑当天对砌块砌筑面浇水湿润:加气混凝土砌块砌筑时,砌块含水率宜控制在10~15%,如砌块干燥,砌筑前向砌筑面适量浇水。
砌筑时禁止用水管对着砌块淋水,宜用小勺浇水或喷淋,浇水量控制控制方法:A,砌块渗水深度小于8mm;B,手摸有润泽感。
采用干法施工专用砂浆时,砌体表面不用喷水处理。
(2)砌筑时严格控制墙体平整度和垂直度,根据墙体厚度采取单面或双面挂线的砌筑方法;挂线时注意两头皮数杆标高要一致,较长的墙体中间应加吊点,以防由于线长出现塌腰的现象。
砌筑时随时检查并校正墙体平整度和垂直度。
(3)砌块砌筑采用满铺、满挤法逐块铺砌,先用大铲、灰刀进行分块铺灰,一次铺灰长度不宜超过800mm。
在砌块端面先抹砂浆,放置上墙后,对准皮数杆,配合锤子以挤压方式使砌体竖向灰缝与水平灰缝二侧溢浆,并同时将放置上墙的砌块一次性摆平校正。
对难以顶压挤浆的竖向灰缝,其压浆面应预先批抹上砂浆,再拼接砌筑,以保证这一部位的粘结质量。
(4)砌体灰缝要求:灰缝应横平竖直,砂浆饱满。
水平灰缝厚度和竖向灰缝宽度不应超过15mm。
水平缝饱满度大于80%,竖缝饱满度大于80%。
砌体要随砌随勾缝,采用原浆双面勾缝,勾缝深度4~5mm。
(5)每层砌筑开始时,应从转角或定位砌块处开始向一侧进行,内外墙同时砌筑。
砌块应缓慢垂直平稳下落,避免冲击已砌墙体,用人力推动或用小撬棍、瓦刀轻微撬动就位。
每一砌块就位后应拉线,用靠尺板校正水平和垂直度,如有偏差,用木锤轻轻敲击纠正。
(6)砌块上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3,且不小于150mm。
如果不能满足时,应在水平灰缝中应设置2φ6钢筋或φ4钢筋网片加强,加强长度不应小于700mm;但竖向通缝仍不得超过2皮砌块。
(7)砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。
砌块墙的T字交接处,应使横墙砌块隔皮断面露头。
(8)构造柱应在砌完一个楼层高度后连续分层浇灌。
填充墙砌体施工工艺及要求填充墙是建筑中常见的一种墙体结构,它具有隔声、保温、防火等优点,同时也适用于混凝土结构、钢结构等不同类型的建筑。
下面本文将介绍填充墙砌体施工的工艺及要求。
工艺流程填充墙砌体的施工工艺可以分为以下几个步骤:1. 基地处理填充墙砌体的基底处理是非常重要的一步,它能够确保填充墙的受力性能、稳定性和寿命。
基底处理一般包括以下几个方面:•清理基底:首先需要将基底表面的杂物、水泥渣、油污等清理干净,确保基底表面光滑、干燥,没有影响粘结力的因素。
•安装网格布:在基底表面涂上胶水,并将网格布贴牢固,以加强填充层与基底之间的粘结力。
•防水处理:将基底表面进行防水处理,以避免墙体中水分的渗透,对构造造成影响。
2. 砌墙填充墙的砌墙工艺一般与其他砖砌墙的施工流程差不多,具体流程如下:•打弯:先在顶端和底端用水平线打弯,使墙体整体平整。
•上水平线:根据墙体的高度,在2-3处设置水平线,对齐之后依据水平线逐层铺砌。
•粘结墙身:将水泥砂浆均匀涂抹在砖缝中,使其达到一定厚度。
•按墙面设计形式施工,出现凹凸不平等现象需要进行及时磨平。
•距离墙角2厘米通过清水泥工具清除多余的白灰。
3. 填充填充墙主体结构的施工需要进行填充,这个工艺的具体步骤如下:•准备填料:根据设计要求,准备填充料,一般常用的有EPS板、聚苯颗粒等。
•安装管道:在填料之前,需要先预留孔位,用于设置电线管和配件等。
根据设计要求预留口径和数量,确保适用于所有的墙体。
•填充墙体:将填充料注入钢筋架中,填充时需要注意填充料的均匀分布和填充的密度,以确保墙体的稳定性。
•粘结保温板:保温板需要粘接在填充层上,以起到热保温、降噪等效果。
在粘贴过程中需要保持表面平整,确保粘贴的坚实性。
4. 后续处理填充墙的砌体施工完成后还需要进行后期的处理:•清理墙面:将墙面用湿抹布清理干净,完整地展现出墙体的美观性。
•做防水、防潮工作:在墙体成功后,对所有孔隙和施工接口进行堵漏处理,以确保墙体的防水、防湿性能。
填充墙砌体拉结筋植筋法施工工法概述填充墙砌体拉结筋植筋法,是一种常用于建筑砌体结构中的施工工法。
通过拉结筋和植筋的方法,提高砌体结构的抗震性能和整体强度。
本文将详细介绍该施工工法的步骤、材料和注意事项等内容。
一、施工步骤1. 砌墙准备:首先,根据设计要求对施工现场进行准备。
清理施工区域,确保基础平整稳固。
将水平线和垂直线测出,并在墙体上进行标记。
2. 钢筋预埋:在砌墙的位置上预留横向和纵向的钢筋筋距孔,并根据设计要求,选择适当的拉结筋和植筋。
然后,将钢筋按要求埋入墙体中。
3. 砌筑砌体:按照砌墙的标准施工工艺,将砖块或其他砌体材料一层一层地砌起来。
在砌筑过程中,要注意保持墙体的垂直和水平,确保砌体的质量。
4. 拉结筋:在砌墙完成后,开始拉结筋。
首先,在墙体表面钻孔,并将拉结筋穿过孔洞,确保拉结筋延伸到另一侧的墙体上。
根据设计要求,使用螺栓或其他连接件固定拉结筋。
5. 植筋:在拉结筋固定后,进行植筋。
将植筋设备安装在墙体上,并按照设计要求将植筋与拉结筋连接起来。
植筋要保证与拉结筋的连接牢固可靠,提高整体结构的抗震能力。
6. 后续施工:拉结筋和植筋完成后,根据需要进行后续施工。
例如,在墙体表面进行抹灰、涂料或其他装饰材料的施工。
二、材料准备1. 砌体材料:根据设计要求,选择适当的砖块或其他砌体材料。
确保砌体材料的质量良好,符合相关的标准。
2. 钢筋材料:选择适当的钢筋材料,例如螺纹钢筋等。
根据设计要求,选择适当规格和长度的钢筋。
3. 拉结筋和植筋材料:选择适当的拉结筋和植筋材料。
确保材料的质量可靠,具备良好的抗拉性能和耐腐蚀性能。
4. 植筋设备:选择适当的植筋设备,例如植筋机。
确保设备的质量可靠,能够满足植筋的施工要求。
三、注意事项1. 严格按照设计要求进行施工,确保砌体结构的质量和安全性。
2. 施工过程中,要保持墙体的垂直和水平,确保砌体的整体质量。
3. 在拉结筋和植筋的过程中,要保证连接的牢固性和可靠性,以提高整体结构的抗震能力。

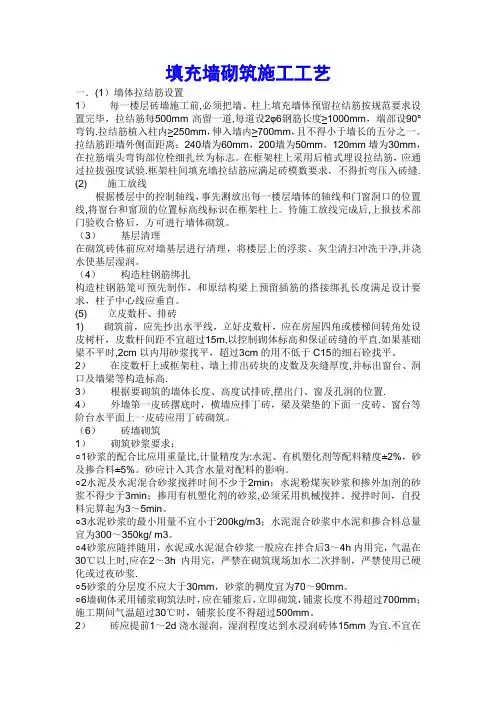

填充墙砌筑施工工艺一.(1)墙体拉结筋设置1)每一楼层砖墙施工前,必须把墙、柱上填充墙体预留拉结筋按规范要求设置完毕,拉结筋每500mm高留一道,每道设2φ6钢筋长度≥1000mm,端部设90°弯钩.拉结筋植入柱内≥250mm,伸入墙内≥700mm,且不得小于墙长的五分之一。
拉结筋距墙外侧面距离:240墙为60mm,200墙为50mm,120mm墙为30mm,在拉筋端头弯钩部位栓细扎丝为标志。
在框架柱上采用后植式埋设拉结筋,应通过拉拔强度试验.框架柱间填充墙拉结筋应满足砖模数要求,不得折弯压入砖缝.(2) 施工放线根据楼层中的控制轴线,事先测放出每一楼层墙体的轴线和门窗洞口的位置线,将窗台和窗顶的位置标高线标识在框架柱上。
待施工放线完成后,上报技术部门验收合格后,方可进行墙体砌筑。
(3)基层清理在砌筑砖体前应对墙基层进行清理,将楼层上的浮浆、灰尘清扫冲洗干净,并浇水使基层湿润。
(4)构造柱钢筋绑扎构造柱钢筋笼可预先制作,和原结构梁上预留插筋的搭接绑扎长度满足设计要求,柱子中心线应垂直。
(5) 立皮数杆、排砖1) 砌筑前,应先抄出水平线,立好皮数杆,应在房屋四角或楼梯间转角处设皮树杆,皮数杆间距不宜超过15m,以控制砌体标高和保证砖缝的平直.如果基础梁不平时,2cm以内用砂浆找平,超过3cm的用不低于C15的细石砼找平。
2)在皮数杆上或框架柱、墙上排出砖块的皮数及灰缝厚度,并标出窗台、洞口及墙梁等构造标高.3)根据要砌筑的墙体长度、高度试排砖,摆出门、窗及孔洞的位置.4)外墙第一皮砖撂底时,横墙应排丁砖,梁及梁垫的下面一皮砖、窗台等阶台水平面上一皮砖应用丁砖砌筑。
(6)砖墙砌筑1)砌筑砂浆要求:○1砂浆的配合比应用重量比,计量精度为:水泥、有机塑化剂等配料精度±2%,砂及掺合料±5%。
砂应计入其含水量对配料的影响。
○2水泥及水泥混合砂浆搅拌时间不少于2min;水泥粉煤灰砂浆和掺外加剂的砂浆不得少于3min;掺用有机塑化剂的砂浆,必须采用机械搅拌。
填充墙砌体的工艺流程及注意事项下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!填充墙砌体的工艺流程与注意事项填充墙砌体是建筑工程中常见的一种墙体结构,其主要作用是分隔空间、保温隔热和提高建筑稳定性。
填充墙砌体施工工艺一、前期准备1.1 确定填充墙砌体的位置和尺寸,制定施工方案。
1.2 检查施工现场是否符合施工要求,如地面平整度、墙体垂直度等。
1.3 准备好所需的材料和工具,包括水泥、砖头、沙子、水平仪、尺子等。
二、基础处理2.1 对于需要填充的墙体,先进行基础处理。
清理墙面上的杂物和灰尘,确保墙面干净。
2.2 如果墙面有裂缝或凹凸不平的情况,需要进行修补。
用水泥砂浆填补裂缝,并用抹刀将表面抹平。
三、布置砖头3.1 在地面上放好砖头,进行排列。
根据设计要求和实际情况确定每层需要放置多少块砖头。
3.2 用水泥将第一层砖头固定在地面上。
确保每块砖头之间有足够的空隙,并且整个层数高度一致。
四、涂抹砂浆4.1 在第一层砖头上涂抹一层厚度约为1cm的砂浆。
4.2 将第二层砖头放在第一层砖头上,并用水平仪检查水平度。
如果有不平整的地方,需要进行调整。
4.3 在第二层砖头上涂抹一层厚度约为1cm的砂浆。
4.4 依次进行下一层的砖头布置和涂抹,直到墙体高度达到设计要求。
五、收尾工作5.1 等待砂浆干透后,用抹刀将墙面表面抹平,并清理掉多余的材料和灰尘。
5.2 对于需要进行防水处理的墙体,可以在最后一层涂抹防水剂。
5.3 检查整个填充墙砌体施工过程中是否存在质量问题,并及时进行修复和整改。
六、安全注意事项6.1 在施工过程中,要注意人员安全。
严格遵守安全操作规程,佩戴好安全帽、手套等防护装备。
6.2 对于需要使用电动工具的施工环节,要确保设备正常运转,并避免发生意外伤害。
6.3 如果施工现场周围有行人或车辆经过,要设置警示标志,确保施工安全。
七、总结填充墙砌体施工是一项技术含量较高的工作,需要注意施工过程中的各种细节和安全问题。
通过严格遵守施工规范和操作流程,可以确保填充墙砌体施工质量达到设计要求,并提高整个建筑的稳定性和安全性。
填充墙砌筑工程施工工艺及施工方法墙是建筑物的重要组成部分,它承担着承重、隔断、隔燥、保温等功能,因此,墙体砌筑工程对于建筑工程的质量和稳定性非常重要。
下面将对墙砌筑工程的施工工艺及施工方法进行详细的阐述。
一、准备工作1.墙体砌筑工程的准备工作一般包括清理施工现场、检查墙体设计图纸和施工图纸、验收砖石材料,并对施工班组进行组织和调配。
二、布置参考线1.根据设计图纸确定墙体的位置和线形,对墙体的基准线进行长、宽线的标定。
2.在基准线上进行分划,确定砖石的尺寸和布置。
三、砌筑水平墙体1.在基准线上进行水平墙体的砌筑时,先将砖石浸水,避免过早吸取砂浆中的水分。
2.根据基准线的标定,将砂浆涂抹在砖底面上,然后将砖石按照横、竖向逐层砌筑。
3.砖石之间应保持一定的间隙,使用木槌或铁锤轻轻敲打,使其均匀导热,并使墙体结实牢固。
4.定期对墙体进行垂直度和水平度的检查,确保墙体的垂直与平整。
四、砌筑垂直墙体1.在基准线上进行垂直墙体的砌筑时,先将基准线进行加固,确保线形不变形。
2.根据基准线的标定,将砂浆涂抹在砖底面上,然后将砖石按照纵向逐层砌筑。
3.在砌筑过程中使用水平仪对墙体进行垂直度的调整,使墙体保持稳定。
4.砌筑过程中使用水平仪对墙体进行水平度的检查,使墙体保持水平和平整。
五、砌筑拱形墙体1.在拱形墙体的砌筑时,先确定拱心点和拱心高度,然后按照设计要求将砖石逐层砌筑。
2.在拱顶处设置钢筋加固,增强墙体的承重能力和稳定性。
3.在砌筑过程中要注意控制拱心点的位置和高度,保证拱形墙的稳定性。
4.砌筑完成后进行拱形墙体的检查和验收,确保墙体的质量和稳定性。
六、砌筑装饰墙体1.在砌筑装饰墙体时,需要先将墙面进行打磨和清洁,确保墙面平整。
2.按照设计要求选择合适的砖石材料进行砌筑,注意保持墙砖的一致性和美观度。
3.在砌筑过程中使用砂浆对砖石进行粘结,使墙体牢固和稳定。
4.砌筑完成后进行墙体的验收和装修,确保砌筑的装饰墙体符合设计要求。
一、建筑物外墙砌筑施工工艺填充墙砖缝宽度一致、成线,涂料无流坠、裂纹,墙面平整、美观、无脱落、无色差。
(一)填充墙施工工艺砌筑工程施工工艺流程: 排砖→施工准备→样板施工→测量放线→立皮数杆、拉线→砌筑(机电配合预留洞口)→验收→构造柱合模、浇筑→验收原材料观感良好砌块在现场应堆放整体,高度不超过2m,不能淋雨,砌筑需浇水湿润。
材料的堆放场地时应有防雨和防浸泡措施,上有遮盖,表明进场日期。
原材料集中堆放养护(二)控制要点1、材料质量材料使用前产品龄期需满足设计规范要求,外观完整,进场应有材质证明,规格一致、无缺棱掉角,观感优良,强度、密度符合设计要求。
2、样板先行(1)在大面积砌筑施工前必须编制《样板实施方案》先做施工样板,样板施工完成之后,应请建设单位、监理单位、劳务单位共同进行验收;(2)样板确定后,质量部门需对操作人员做好交底工作。
砌体施工样板墙3、放线定位砌筑之前必须进行弹线定位,墙柱中心线、边线、标高控制线。
对控制线的准确性进行复核,合格后方可砌筑。
弹线定位4、混凝土导墙设置(1)卫生间和厨房防潮部位墙体根部须设置砼反坎,反坎厚度同墙厚;(2)模板采用定型模板、定型卡具,安装牢固,支模前对导墙部位进行凿毛处理,同时完成线管预埋;(3)反坎混凝土浇筑前,须浇水湿润,浇筑过程中做好混凝土振捣工作。
二次结构反坎模板支设及成型效果5、植筋施工(1)根据砌筑皮数,提前将植筋位置标记在需要植筋的位置,再根据所需植入的钢筋直径,确定钻孔直径、深度(以选用植筋胶品牌确定)。
(2)植筋前先进行清孔处理,完毕后使用注胶工具将植筋胶注入孔内,最后植入钢筋。
(3)植筋完成48小时后可进行拉拔检测,检测合格后方可进行砌筑施工。
6、墙体砌筑(1)墙体砌筑前,先编制标准排砖图,根据排砖图提前将非标准尺寸的砖在后台加工好:(2)墙体砌筑时设置皮数杆,挂线砌筑,要求横平竖直、错缝搭接、砂浆饱满、水平、竖向灰缝顺直;(3)砌筑墙体非实心砖的,应先在底部砌筑200mm高的实心砖防潮层;(4)砌筑施工分一步架(不高于1.8米)、二步架砌筑需间歇期不少于1天、砌筑至顶部时,间歇期不少于14天,在进行斜顶砌施工,保证墙体的均匀沉降。
填充墙砌筑工程施工工艺[ 1 ]砂浆的拌制及强度评定(1)砂浆现场拌制时,各组分材料应采用重量计量。
(2)砂浆应采用机械搅拌,搅拌时间自投料完算起,应为:①水泥砂浆和水泥混合砂浆,不得少于2min;②水泥粉煤灰砂浆和掺用外加剂的砂浆,不得少于3min;③掺用有机塑化剂的砂浆,应为3~5min。
(3)砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在3h和4h 内使用完毕;当施工期间最高气温超过30℃时,应分别在拌成后2h和3h内使用完毕。
对掺用缓凝剂的砂浆,其使用时间可根据具体情况延长。
(4)砂浆强度:由边长为7.07cm的正方体试件,经过28d标准养护,测得一组6块的抗压强度值来评定。
砂浆试块应在搅拌机出料口随机取样、制作,同盘砂浆只应制作一组试块。
每一检验批且不超过250m3砌体的各种类型及强度等级的砌筑砂浆,每台搅拌机应至少抽验一次。
[ 2 ]作业条件1.砌块砌筑施工前,必须作好上道工序的隐检,质量验收合格,并且办完隐验手续,操作面清理干净。
2.根据施工要求,进行水平标高抄测工作,不符合要求的部分要先进行处理。
3.砌筑基层面上弹出纵横墙轴线、边线、门窗洞位置线及其它尺寸线,并复测合格,经监理单位复核无误签证。
4.拌制砂浆所用的搅拌机及计量台磅秤安装就绪,且试转正常,砂浆配合比标示牌须设挂到位。
5.操作面的安全防护设施已安装到位,并经安全人员检查,符合有关安全规定。
[ 3 ]拌制砂浆1.砂浆现场搅拌时,应根据试验部门试配好的配合比配料。
2.砌筑砂浆应采用机械搅拌,投料顺序为:砂→水泥→掺和料→水,自投料算起搅拌时间不得少于2min;3.砂浆应随拌随用,稠度一般为50~70mm为宜。
水泥砂浆和水泥混合砂浆应分别在3h和4h内使用完毕,施工期间最高气温超过30℃时,应分别在拌成后2h和3h内使用完毕。
不允许使用过夜砂浆。
4.砌筑按一个楼层砌体,每种强度等级的砂浆至少作两组试块(每组六块)如砂浆强度等级或配合比变更时,还应制做试块。
填充墙砌体规范填充墙砌体规范是指在建筑施工中对墙体填充材料的使用要求和施工工艺的规定。
以下是对填充墙砌体规范的详细解析。
一、填充墙砌体材料的选择:1. 填充墙的主要材料应选择符合国家或行业标准要求的砂浆、珍珠岩、泡沫混凝土等填充材料。
2. 填充砂浆的强度等级应符合设计要求,并且应按照施工方案进行试块强度检测。
3. 珍珠岩、泡沫混凝土等填充材料应具有一定的保温、隔音性能,并且应符合建筑节能要求。
二、填充墙砌体施工工艺:1. 打墙前,应根据设计要求进行墙体定位,标示出窗、门口位置,并按照设计图纸要求进行布置和设置垂直控制点。
2. 填充墙施工时,应先进行墙母体清理,清除墙体表面的杂物、灰尘等,保证墙体表面光洁。
3. 在进行填充前,按照设计要求,对填充材料进行拌合,控制好水灰比和配合比,确保填充砂浆的质量。
4. 填充砂浆应均匀地涂敷在墙体内,填充层厚度应根据设计要求进行控制,填充层的厚度不宜超过砖与砖之间的缝隙宽度。
5. 填充砂浆应全面填满墙体,避免出现空鼓、松散或漏填的现象。
填充层与母体墙体应紧密结合,无裂缝。
6. 在填充墙施工过程中应结合灌注方法,采用机械振捣等方式,保证填充材料紧密填充,密实度高。
7. 在填充墙施工中,要及时进行挤压、敲打等操作,以排除空气、松散的填充材料,保证填充层的质量。
8. 在填充墙施工中,需要进行施工进度的合理控制,避免填充层过长时间的露天放置,防止填充材料受到不良天气影响,影响填充层的质量。
三、填充墙施工质量验收:1. 填充墙顶部要平整,墙体表面应光滑,无起砂、起灰、起壳和裂缝等现象,并符合设计要求。
2. 填充墙应符合规范要求的强度等级,并且应按照建筑材料试验规范进行抽检,达到设计要求的抗压、抗弯强度。
3. 填充层的厚度应符合设计要求,缝隙应均匀,无明显的断料、漏填和空鼓情况。
4. 填充墙应符合建筑节能要求,保温性能应优良,填充材料应具有一定的隔音性能。
综上所述,填充墙砌体规范是对墙体填充材料的使用要求和施工工艺的规定,通过严格遵守填充墙砌体规范,可以保证填充墙施工质量,提高墙体的强度和保温隔音性能,确保建筑工程的安全可靠。
填充墙砌体顶部施工工艺一、施工前的准备1. 材料准备那肯定是首要的啦。
咱们得把砖呀、砂浆这些基础材料都备齐咯。
不过呢,有时候可能会忘记个小工具啥的,这也没关系,发现了及时补上就好。
像我就经常会忘带个小抹子,后来又跑回去拿,可麻烦了,所以大家尽量一次备全哈。
2. 场地也要清理干净哦。
要是场地乱糟糟的,不仅干活不方便,还可能影响施工质量呢。
我就特不喜欢在乱的地方干活,感觉心都静不下来。
所以一定要把场地打扫干净,建筑垃圾啊啥的都清走。
二、墙体砌筑1. 开始砌墙的时候呢,要按照设计要求来摆放砖块。
这个可不能马虎呀!一块一块地摆整齐,确保墙体的平整度。
我通常会在这个环节花多一些时间,确保做得更仔细。
有时候看着简单,但如果一开始没砌好,后面可就麻烦咯。
2. 在砌的过程中,砂浆的饱满度也很重要。
你想啊,如果砂浆不饱满,那墙体的牢固性肯定大打折扣呀。
要把砂浆均匀地涂抹在砖块上,然后稳稳地把砖块放上去。
这一步看起来很简单,但建议不要跳过,避免后续出现问题。
三、顶部处理1. 当墙体快要砌到顶部的时候,就要开始考虑顶部的特殊处理啦。
这时候砖块的摆放可能需要调整一下,不能像下面那样随意咯。
一般来说呢,要采用斜砌的方式。
为啥要斜砌呢?这是因为这样能让墙体更好地沉降,减少裂缝的产生。
你是不是觉得很神奇呀?2. 在斜砌之前,要先等待墙体有一定的沉降时间。
这个沉降时间大概多久呢?一般根据经验的话,几天就差不多了。
不过这也不是绝对的,可以根据实际情况来判断。
我就碰到过心急的没等沉降就斜砌了,结果后面出现了小裂缝,可后悔了呢。
四、最后的收尾工作1. 全部砌完之后呢,要把墙面清理一下。
可能会有多余的砂浆溅到墙上或者有一些小碎砖块,都要清理掉。
一个干净整洁的墙面看起来多舒服对吧?2. 最后再检查一遍整个墙体,看看有没有裂缝砖块是否稳固之类的。
如果发现问题,要及时修补。
这是最后的保障啦,可千万不能偷懒哦!。
填充墙体工程施工是建筑工程中至关重要的环节,它关系到整个建筑的结构安全和使用功能。
本文将从施工准备、施工工艺、质量控制和安全管理等方面详细介绍填充墙体工程施工的相关知识和注意事项。
一、施工准备1. 材料准备:填充墙体材料应符合设计要求和规范规定,如加气混凝土砌块、轻质砖等。
材料进场时,应进行复试合格,并提供产品合格证和检验报告。
2. 施工工具:准备砌筑、运送、搅拌、切割等工具和设备,如砌筑刀、灰斗、搅拌机、切割机等。
3. 技术准备:施工前应认真阅读设计图纸和施工方案,了解填充墙体的结构形式、尺寸、材料要求等,并进行技术交底。
4. 现场准备:清理施工场地,处理地基,设置排水设施,确保施工过程中的安全和顺利进行。
二、施工工艺1. 砌筑顺序:根据设计图纸和施工方案,按照从下到上、从左到右的顺序进行砌筑。
2. 砌筑方法:采用满铺满挤法砌筑,上下皮错缝搭接,转角处相互咬砌。
砌块墙的丁字交接处,应使横墙砌块隔皮露头。
3. 灰缝处理:灰缝应横平竖直,砂浆饱满。
蒸压加气混凝土砌块砌体水平灰缝厚度不得大于15mm,竖向灰缝宜用内外临时夹板夹住后灌缝,其宽度不得大于20mm;空心砖、轻骨料混凝土小型空心砌块灰缝应为8~12mm。
4. 洞口处理:墙体洞口上部应放置钢筋,伸过洞口每边长度不小于500mm。
洞口两侧砌体应采用加强网片进行加固。
5. 构造柱和圈梁:根据设计要求,在墙体中设置构造柱和圈梁,确保墙体的稳定性和抗震性能。
三、质量控制1. 材料质量:填充墙体材料应符合设计要求和规范规定,进场材料应进行复试合格,并提供产品合格证和检验报告。
2. 砌筑质量:墙体砌筑应符合设计图纸和施工方案要求,灰缝应饱满、整齐,墙体应平整、垂直。
3. 洞口处理:洞口位置、尺寸应准确,两侧砌体应加固,洞口上部钢筋应放置到位。
4. 验收合格:施工过程中,应定期进行质量检查和验收,确保填充墙体工程质量符合规范要求。
四、安全管理1. 施工现场应设置安全警示标志,提醒施工人员注意安全。
填充墙砌体工程施工工艺一、施工准备1. 施工前的准备工作:(1)确定施工方案:根据设计图纸和相关技术规范,确定填充墙体的砌筑方法、砌体材料和砂浆比例等。
(2)材料准备:准备好所需的砌筑材料,包括砖块、石材或其他填充材料、砂浆、砌筑工具等。
(3)施工机具的检查和准备:确保砌筑机具和设备的正常运转,包括搅拌机、振捣机、砂浆泵等。
2. 施工现场的准备:(1)清理施工现场:清理施工现场,清除杂物和垃圾,确保施工现场的整洁和安全。
(2)布置施工场地:按照设计要求和施工图纸,在施工现场上布置砌筑工作场地和材料堆放场地。
(3)搭设脚手架和安全防护设施:根据施工要求和安全规范,搭设好脚手架和设置好安全警示标志、安全带等安全防护设施。
二、砌筑工艺1. 基础处理(1)基础验收:在进行填充墙砌体工程之前,首先要对基础进行验收,确保基础的平整度、强度和垂直度等符合设计要求。
(2)防水处理:根据防水设计要求和技术规范,在基础梁或板上进行防水处理,以防止地下水渗透。
2. 墙体布设(1)在基础上拉线:依据设计要求,在基础上拉设好砌筑高度的水平线和垂直线,作为砌筑工程的基准线。
(2)做好对缝扩张缝:在需要设置对缝的地方,按照设计图纸标注的位置做好对缝,以减少墙体的收缩裂缝。
(3)确定墙体厚度:根据设计要求,确定填充墙体的厚度,包括砌筑材料和砂浆的厚度。
3. 材料配制(1)砌体材料的选用:根据设计要求和施工图纸,选用符合规定标准的砌体材料,包括砖块、石材或其他填充材料等。
(2)砂浆配制与搅拌:按照设计要求,配制符合标准的砂浆,并使用搅拌机进行充分搅拌,以确保砂浆的质量和稳定性。
4. 砌筑作业(1)砌筑工艺:按照设计要求和施工图纸,采用交错式或平行式的砌筑方法进行填充墙体的砌筑,同时注意设置好构造柱、构造墙等构造部位。
(2)砌筑质量控制:在进行砌筑作业的过程中,要做好墙体的垂直度、水平度和厚度的检查和控制,确保墙体的平整和密实。
5. 砂浆灌浆(1)灌浆工艺:在填充墙砌体砌筑完成后,要进行砂浆灌浆,通过砂浆泵将稠度适中的砂浆灌入墙体内部,填满空隙,增加墙体的密实性和抗渗性。
填充墙砌体施工相关知识讲解一、填充墙砌体的构造要求(一)填充墙底部与结构的连接用轻骨料混凝土小型空心砌块或蒸压加气混凝土砌块砌筑墙体时,墙底部应砌烧结普通砖或多孔砖,或普通混凝土小型空心砌块,或现浇混凝土坎台等,其高度不宜小于150 mm。
(二)填充墙顶部与结构的连接填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并应至少间隔7d后,再将空隙补砌挤紧,如图3-18所示。
(三)填充墙两端与结构的连接填充墙应与框架柱或剪力墙进行锚固,锚固拉结筋的规格、数量、间距、长度应符合设计要求。
一般可采用在构件上预埋铁件加焊拉结钢筋或植筋的方法。
植筋是在混凝土构件上按需要钻一定深度和直径的孔,然后用专用结构胶将拉结钢筋粘于孔洞中的方法。
为了施工方便,目前常采用植筋的方式,效果较好。
(四)填充墙与门窗洞口的连接由于空心砌块与门窗框直接连接不易达到要求,特别是门窗较大时,施工中通常采用在洞口两侧做混凝土构造柱、预埋混凝土预制块或镶砖的方法。
空心砌块在窗台顶面应做成混凝土压顶,以保证门窗框与砌体的可靠连接。
(五)墙体填充墙的构造要求墙体填充墙的构造要求主要有以下几方面:(1)填充墙平面位置不得随意更改。
按要求预留墙体插筋。
(2)砌体填充墙应沿框架柱(包括构造柱)或钢筋混凝土墙全高每隔500 mm设置2Φ6的拉筋,拉筋伸入填充墙内的长度不小于填充墙长的1/5,且不小于700 mm。
(3)当因填充墙转角部位、底部无梁而未能设置构造柱时,应沿墙高每隔500 mm设置转角拉筋。
(4)砌体填充墙内的构造柱一般不在各楼层结构平面图中画出,一律按以下原则设置:①填充墙长度大于层高的2倍时,宜设置钢筋混凝土构造柱;②外墙及楼梯墙转角处,一般填充墙转角无混凝土墙柱处,设置构造柱。
③填充墙端部无翼墙或混凝土柱时在端部增设构造柱。
构造柱尺寸:墙宽240 mm,配筋为4Φ12,Φ6@200。
(5)填充墙长度>5米时,墙体填充顶部与梁板应有可靠连接。
填充墙砌体施工工一种建筑结构,墙体按照结构受力情况不同,有承重墙、非承重墙之分。
凡分隔内部空间其重量由楼板或梁承受的墙基本都是非承重墙,框架结构中分隔内部空间填充在柱子之间的墙是非承重填充墙;短肢剪力墙结构间的墙体也为非承重填充墙。
非承重填充墙一般采用轻质墙体材料。
(一)蒸压加气混凝土砌块墙1、构造要求(1)加气混凝土砌块一般不得使用于建筑物标高±0.000以下的部位;也不得使用于受酸碱化学物质侵蚀的部位。
(2)加气混凝土砌块外墙墙面水平方向的凹凸部分(如线脚、雨罩、出檐、窗台等),应做泛水和滴水,墙表面应做饰面保护层。
见图3-13。
(3)后砌的填充墙与承重墙、构造柱相交处,应沿墙每两皮设置2φ6拉结钢筋,且伸入填充墙内的长度不得小于700mm。
见图3-14。
2、工艺流程基层清理→铺灰→砌块吊装就位→校正→灌竖缝→镶砖。
扫描二维码27观看填充墙施工工艺动画。
(1)基层清理。
将楼地面(基层)和混凝土柱(墙)面的灰渣清扫干净,基层高出的部分应剔除平整,基层轻微凹陷部分用水泥砂浆填补平整,基层应验收合格。
(2)铺灰。
灰缝应横平竖直,砂浆饱满,铺灰宜用加气混凝土砌块砌筑专用砂浆,其中又分为“薄灰砌筑法”和非“薄灰砌筑法”砌筑砂浆。
(3)砌块就位。
应从转角处或砌块定位处开始,按砌块排列图依次吊装。
为减少台灵架的移动,常根据台灵架的起重半径及建筑物开间的大小,按1~2开间划分施工段,逐段吊装,段间应留阶梯形斜槎。
(4)校正。
砌块吊装就位后,如发现偏斜、高低不同时,可用人工校正,直至校正为止。
如人工不能校正,应将砌块吊起,重新铺平灰缝砂浆,再重新安装。
不得用石块或楔块等垫在砌块底部,以求平整。
(5)灌竖缝。
校正后即灌竖缝,应做到随砌随灌,灌缝应密实。
超过30mm的竖缝应用强度等级不低于C15的细石混凝土灌实。
砌块灌缝后,不得碰撞或撬动,如发生错位,应重新铺砌。
(6)镶砖。
用于较大的竖缝和梁底找平,镶砖的强度不应低于MU10。
砖间的灰缝厚为6~15mm,砖与砌块间的竖缝为15~30mm。
在两砌块之间凡是不足145mm的竖向间隙不得镶砖,而需用与砌块强度等级相同的细石混凝土灌注。
(二)空心砖墙空心砖墙应侧砌,其孔洞呈水平方向,上下皮垂直灰缝相互错开1/2砖长。
空心砖墙底部宜砌3皮烧结普通砖,如图3-15所示。
施工过程扫描二维码28观看视频。
空心砖墙与烧结普通砖交接处,应以普通砖墙引出不小于240mm长与空心砖墙相接,并每隔2皮空心砖高交接处的水平灰缝中设置2φ6钢筋作为拉结筋,拉结钢筋在空心砖墙中的长度不小于空心砖长加240mm,如图3-16所示。
空心砖墙的转角处,应用烧结普通砖砌筑,砌筑长度角边不小于240mm。
空心砖墙砌筑不得留置斜槎或直槎,中途停歇时,应将墙顶砌平。
在转角处、交接处,空心砖与普通砖应同时砌起。
空心砖墙中不得留置脚手眼,不得对空心砖进行砍凿。
(三)填充墙的构造要求1、对于200mm(100mm)左右厚的墙身,当墙净高大于4m(3m)时,应在墙高的中部或门洞顶部设置一道与柱连接且沿墙全长贯通的水平圈梁,圈梁钢筋应锚入柱30d;当圈梁被门洞截断时,可在洞顶设置附加圈梁,或将圈梁垂直拐弯。
2、对于200mm(100mm)左右厚的墙身,当墙长超过5m(4m)中间又无横墙或柱支承时,宜在墙顶与梁板结合处设置拉筋并设置砼构造柱;当墙长超过2H (H为层高)而中间又无横墙或柱支承时,除在端部或墙体转角处设置砼构造柱外,尚应在中间部位设置砼构造柱,其间距应2H;此外,尚宜在悬臂墙端部设置砼构造柱;砼构造柱施工时,应先砌墙后浇柱,并在其所处的梁面及梁底预留钢筋。
3、填充墙应沿框架柱全高设置墙身拉结筋,伸入墙内的长度不小于墙长的1/5且不小于700mm(抗震设计时则均为全长贯通);在混凝土构造柱及墙体相互连接处,也应设置上述结筋。
4、砌体填充墙时,轻骨料混凝土小型空心砌块和蒸压加气混凝土砌块的产品龄期不应小于28d,蒸压加气混凝土砌块的含水率宜小于30%.5、填充墙拉结筋处的下皮小砌块宜采用半盲孔小砌块或用混凝土灌实孔洞的小砌块;薄灰砌筑法施工的蒸压加气混凝土砌块砌体,拉结筋应放置在砌块上表面设置的沟槽内。
6、砌筑填充墙时应错缝搭砌,蒸压加气混凝土砌块搭砌长度不应小于砌块长度的1/3;轻骨料混凝土小型空心砌块搭砌长度不应小于90mm;竖向通缝不应大于2皮。
7、填充墙的水平灰缝厚度和竖向灰缝宽度应正确,烧结空心砖、轻骨料混凝土小型空心砌块砌体的灰缝应为8mm~12mm;蒸压加气混凝土砌块砌体当采用水泥砂浆、水泥混合砂浆或蒸压加气混凝土砌块砌筑砂浆时,水平灰缝厚度和竖向灰缝宽度不应超过15mm;当蒸压加气混凝土砌块砌体采用蒸压加气混凝土砌块粘结砂浆时,水平灰缝厚度和竖向灰缝宽度宜为3mm~4mm。
8、填充墙砌至板、梁底附近后,应待砌体沉实后再用斜砌法把下部砌体与上部板、梁间用砌块斜砌填实,斜砌角度为45~60度,填充墙顶部斜砌间隔时间不小于7天,构造柱顶采用干硬性混凝土捻实。
(四)构造柱1、当混凝土墙(柱)分隔的直段长度,120mm(或100mm)厚墙超过3.6m,180mm(或190mm)厚墙超过5m时,在该区间加混凝土构造柱分隔;2、120mm(或100mm)厚墙当墙高大于3米时,开洞宽度大于2.4m时应加构造柱或钢筋混凝土水平系梁;3、180mm(或190mm)厚墙当墙高大于4m,开洞宽度大于3.5m时应加构造柱或钢筋混凝土水平系梁。
4、对于大开间荷载较大或层高较高以及层数大于等于8层的砌体结构房屋宜按下列要求设置构造柱:(1)墙体的两端;(2)较大洞口的两侧;(3)房屋纵横墙交界处;(4)构造柱的间距,当按组合墙考虑构造柱受力时,或考虑构造柱提高墙体的稳定性时,其间距不宜大于4m,其他情况不宜大于墙高的1.5~2倍及6m,或按有关的规范执行;(5)构造柱应与圈梁有可靠的连接。
5、下列情况宜设构造柱(1)受力或稳定性不足的小墙垛;(2)跨度较大的梁下墙体的厚度受限制时,于梁下设置;(3)墙体的高厚比较大如自承重墙或风荷载较大时,可在墙的适当部位设置构造柱,以形成带壁柱的墙体满足高厚比和承载力的要求,此时构造柱的间距不宜大于4m。
6、马牙槎(1)马牙槎凹凸尺寸不宜小于60mm,高度不应超过300mm,马牙槎应先退后进,对称砌筑,见图3-17。
(2)预留拉结钢筋的规格、尺寸、数量及位置应正确,拉结钢筋应沿墙高每隔500mm设2Φ6,伸入墙内不宜小于600mm,钢筋的竖向移位不应超过100mm,且竖向移位每一构造柱不得超过2处;7、构造柱免支模施工构造柱免支模施工方法适用于所有加气块填充墙或砖墙中的构造柱,且墙厚>120mm。
采用柱U型空心模壳成型机预制U型砌块作为构造柱外模,通过U型砌块的砌筑,完成一次性构造柱外模板的设置,扫描二维码30观看视频。
主要操作要点与质量技术措施:(1)预制构造柱空腔模壳壁厚20mm,采用细石混凝土筑模,配比可按C25细石混凝土进行配比。
(2)每台模壳成型机没预制一次,内外钢模均需及时清理干净,并均匀涂刷薄层脱模机。
(3)墙体砌筑前,需进行砌体预排版,调整最底皮构造柱模壳高度,在预制时可调整高度,使之最上皮模壳与梁底结合严密。
(五)过梁1、分类过梁的形式有钢筋砖过梁、砌砖平拱、砖砌弧拱和钢筋混凝土过梁、砖砌楔拱过梁、砖砌半圆拱过梁、木过梁等。
(1)钢筋砖过梁钢筋砖过梁,是指在平砌砖定的灰缝中加适量的钢筋而形成的过梁,其跨度不应超过1.5m。
对有较大振动荷载或可能产生不均匀沉降的房屋,不应采用砖砌过梁,而应采用钢筋混凝土过梁。
(2)砖拱过梁:平拱、弧拱,用于洞口宽度小于1m。
(3)钢筋混凝土过梁钢筋混凝土过梁。
有矩形、L形等形式。
宽度同墙厚,高度及配筋根据结果计算确定。
两端伸进墙内不小于250mm。
2、过梁的一般规定:(1)对有较大震动荷载或可能产生不均匀沉降的房屋,应采用混凝土过梁。
当过梁的跨度不大于1.5m时,可采用钢筋砖过梁;不大于1.2m时,可采用砖砌平拱过梁。
对有较大振动荷载或可能产生不均匀沉降的房屋,应采用钢筋混凝土过梁。
(2)砖砌过梁的构造,应符合下列规定:1)砖砌过梁截面计算高度内的砂浆不宜低于M5;2)砖砌平拱用竖砖砌筑部分的高度不应小于240mm;3)钢筋砖过梁底面砂浆层处的钢筋,其直径不应小于6mm,间距不宜大于120mm,钢筋伸入支座砌体内的长度不宜小于240mm,砂浆层的厚度不宜小于30mm。
(3)当需设置门窗过梁时,按规范相关规定执行。
当过梁紧贴梁底时,可与梁一起整浇。
(六)填充墙质量的保证措施(1)砌筑填充墙时,轻骨料混凝土小型空心砌块和蒸压加气混凝土砌块的产品龄期不应小于28d,填充墙砌筑砂浆的强度等级不宜低于M5注1。
(2)烧结空心砖、蒸压加气混凝土砌块、轻骨料混凝土小型空心砌块等的运输、装卸过程中,严禁抛掷和倾倒;进场后应按品种、规格堆放整齐,堆置高度不宜超过2m。
(3)蒸压加气混凝土砌块在运输与堆放中应防止雨淋。
1)吸水率较小的轻骨料混凝土小型空心砌块及采用薄灰砌筑法施工的蒸压加气混凝土砌块,砌筑前不应对其浇(喷)水浸润;2)在气候干燥炎热的情况下,对吸水率较小的轻骨料混凝土小型空心砌块宜在砌筑前喷水湿润;3)采用普通砌筑砂浆砌筑填充墙时,烧结空心砖、吸水率较大的轻骨料混凝土小型空心砌块应提前l~2d浇(喷)水湿润;4)蒸压加气混凝土砌块采用蒸压加气混凝土砌块砌筑砂浆或普通砌筑砂浆砌筑时,应在砌筑当天对砌块砌筑面喷水湿润。
烧结空心砖的相对含水率60%~70%;吸水率较大的轻骨料混凝土小型砌块、蒸压加气混凝土砌块的相对含水率40%~50%。
(4)在厨房、卫生间、浴室等处采用轻骨料混凝士小型空心砌块、蒸压加气混凝土砌块砌筑墙体时,墙底部宜现浇混凝土坎台等,其高度宜为150mm。
(5)蒸压加气混凝土砌块、轻骨料混凝土小型空心砌块不应与其他块体混砌,不同强度等级的同类砌块也不得混砌。
但窗台处和因安装门窗需要,在门窗洞口处两侧填充墙上、中、下部可采用其他块体局部嵌砌。
(6)砌筑填充墙时应错缝搭砌,蒸压加气混凝土砌块搭砌长度不应小于砌块长度的1/3,且不应小于150mm。
轻骨料混凝土小型空心砌块搭砌长度不应小于90mm。
竖向通缝不应大于2皮。
当某些部位搭接无法满足要求时,可在水平灰缝中设置2根φ4的钢筋网片加强,长度不小于500mm。
(7)填充墙的水平灰缝厚度和竖向灰缝宽度应正确。
烧结空心砖、轻骨料混凝土小型空心砌块砌体的灰缝应为8~12mm 。
蒸压加气混凝土砌块砌体当采用水泥砂浆、水泥混合砂浆或蒸压加气混凝土砌块砌筑砂浆时,水平灰缝厚度及竖向灰缝宽度不应超过15mm。
当蒸压加气混凝土砌块砌体采用蒸压加气混凝土砌块粘结砂浆进行薄灰砌筑法施工时,水平灰缝厚度和竖向灰缝宽度宜为2mm~4mm。
