石油化工单位工程划分
- 格式:doc
- 大小:87.00 KB
- 文档页数:4
目录1编制依据 (2)2项目概况 (2)2.1合同描述: (2)2.2工程描述 (2)3单位工程划分计划 (3)1编制依据1.1 中海油惠州炼油项目C9 循环水场工程施工合同。
1.2 中海油惠州炼油项目C9 循环水场工程施工图。
1.3 中海油惠州炼油项目管理规定文件。
1.4 工程用主要规程、规范1.5 项目部管理文件清单。
2项目概况2.1合同描述:合同名称:中海油惠州炼油项目C9 循环水场工程施工总承包合同。
合同编号CHRP-06-CC-1030 。
C9 循环水场工程内容的施工、主要施工内容:中海油惠州炼油项目安装、配合、调试、试验、检测、保修等及为完成交工验收等所做的一切工作。
施工质量:合格。
工程计划开工时间: 2007 年 4 月 1 日,计划竣工时间: 2007 年 11 月 30 日,总日历工期 244 天。
由于设计图纸不能按时提供,经与建设单位及监理单位进行对计划调整。
调整后的开工时间为 2007 年 6 月 6 日,竣工时间为 2007 年 12 月 31 日。
2.2工程描述2.2.1土建工程简介循环水场( 304 单元)主要有以下建(构)筑物:1.加药棚 -1:建筑占地 154.9 ㎡,建筑面积 154.9 ㎡,建筑层数为一层,基础型式为独立柱基础,主体结构形式为钢结构,围护结构为彩色涂层金属压型钢板,屋面为彩色涂层金属压型钢板。
耐火等级为二级,火灾危险性分类为戊类。
地面为防腐蚀地面(耐酸砖面层)。
2.加药棚 -2:建筑占地 78.4㎡,建筑面积 78.4 ㎡,建筑层数为一层,基础型式为独立柱基础,主体结构形式为钢结构,围护结构为彩色涂层金属压型钢板,屋面为彩色涂层金属压型钢板。
耐火等级为二级,火灾危险性分类为戊类。
地面为防腐蚀地面(耐酸砖面层)。
3.冷水池:共 3 个池,平面尺寸有31800mm× 8300mm 及 21800mm× 8300mm 两种规格,池体高度均为 5000mm 。
化工工程施工岗位划分标准一、前言化工工程是指利用化学原理和技术,将物料转化成对社会有用的产品过程的总称。
化工工程施工是指在化工设备、管道、仪表和自动化控制系统等方面进行建设和安装的工作。
在化工工程施工中,不同的岗位分工需要根据具体工程的特点和要求进行合理划分,以确保施工效率和质量。
本文将从化工工程施工的整体流程出发,对化工工程施工中的各个岗位进行详细划分,制定相应的岗位标准。
二、化工工程施工的整体流程1.方案设计阶段方案设计是化工工程施工的起点,施工的设计方案必须在技术、经济、环保等各方面满足要求。
在这个阶段需要进行工艺、设备、管道等多方面的设计和选型,同时对施工所需材料的采购和企业的技术实力也进行详细的评估。
2.施工准备阶段在方案设计完成后,需要进行相应的施工准备工作,这个阶段包括场地复测、机械设备调试、人员选拔等工作,以确保施工前的一切准备工作就绪。
3.实际施工阶段这个阶段是整个化工工程施工中最为重要的阶段,包括设备安装、管道布置、自动化控制系统的调试等。
需要严格按照设计方案进行施工,确保施工的质量和安全。
4.竣工验收阶段施工完成后需要对施工结果进行验收,确认化工工程达到设计要求,符合相应的技术标准和环保标准。
三、化工工程施工岗位划分标准1. 项目经理项目经理是整个化工工程施工过程中最为核心的岗位之一,负责整个工程的实施和管理。
职责-负责组织和协调项目的全面实施工作,确保项目安全、质量、进度、成本及管理水平满足项目合同要求;-负责组织全面实施工程项目管理,在项目实施过程中提出合理化建议;-审批各类工程资料、验收合格证书;-组织招投标。
要求-具有较强的项目管理能力和组织协调能力;-具有相关工程管理经验,有一定的沟通协调能力和承担一定的工作压力的能力。
2. 技术总监技术总监是化工工程施工中的技术支持和指导岗位,负责施工过程中的工艺技术支持和质量管理等工作。
职责-负责组织项目的技术方案论证和技术管理;-负责工程项目中的工艺标准制定和技术审查;-负责项目中的技术培训和技术支持。
《石油化工工程建设费用定额》2018版关于发布2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》的通知中国石化建[2018]207号各企事业单位、股份公司各分(子)公司:现发布2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》,自发布之日起施行,由工程部负责解释。
原2007版概算编制办法和工程建设费用定额废止。
概算编制办法是编制石油化工设计概算的依据,各单位要严格执行。
工程建设费用定额是编制设计概算和工程建设费用管理的依据。
2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》另行印发。
中国石油化工集团公司2018年5月27日中国石油化工集团公司办公厅2018年5月28日印发1 总则1.1 为适应能源化工工程建设投资管理体制改革、项目管理模式多元化,强化工程建设环保、安全、质量、节能减排、风险评价及费用动态管理,合理确定工程建设投资,提高投资效益,制定本定额。
1.2 本定额适用于能源化工新建、改扩建工程设计概算文件编制,包括炼油、石油化工、煤化工、天然气化工等项目。
1.3 本定额费用项目划分和设置依照《石油化工工程建设设计概算编制办法》的规定。
1.4 为能源化工项目配套建设的热电站(或动力站)、铁路、码头等工程,除相关行业有特殊规定外,统一执行本定额。
1.5 本定额所列各项费用计算均不含增值税。
2 工程建设费用定额2.1 进口设备材料价格及从属费2.1.1 进口设备材料价格(1)费用内容系指进口设备、材料货价,一般分为离岸价(F.O.B.)和到岸价(C.I.F.)。
(2)编制方法进口设备材料价格=外币金额(F.O.B.)×人民币外汇牌价(中间价)进口设备材料价格=外币金额(C.I.F.) ×人民币外汇牌价(中间价)到岸价(C.I.F.)=离岸价(F.O.B.)+国(境)外运输费+国(境)外运输保险费2.1.2 从属费(1)费用内容进口设备、材料从属费包括国(境)外运输费、国(境)外运输保险费、关税、外贸手续费、银行财务费。
化工、石油化工工程设计收费标准说明一、收费标准包括化工、石油化工(含炼油)工艺装置和辅助及公用设施,化学矿山工程的设计收费标准;二、表一所列产品类别,均是以单项工艺生产装置和单项辅助及公用设施为基础的设计收费标准;表二,表三所列的收费标准均是以化学矿山综合工程设施为基础的设计收费标准;三、当所设计的化学矿山工程产品品种,规模,生产方法与表二设计收费定额相符或类似时,则按表二收取设计费;凡超出表二范围或不宜按表二的规定收取设计费的化学矿山工程,则按表三设计收费标准收取设计费;四、凡设计增加下列工作时,应在表一收费标准的基础上,分别增收设计费:1.增加管段图(或单线图)时,乘以1.1系数;2.承担工业或半工业实验装置设计时,乘以1.15系数;3.增加模型设计,竣工图,钢结构工厂预制构件样图等工作时,根据增加工作量及材料消耗,由合同双方协商确定收费标准;4.在工程设计中,设计单位承担大型机组设计总成工作按设备(包括主、辅机)造价的4~5%计取总成费;5.在工程设计中采用计算机或DCS控制系统增加设计费10%,其中工程设计及软件编制各5%;6.必须应用32位计算机进行辅助设计的工程项目,为推进技术进步,加快设计进度,提高设计质量,经与委托单位协商同意后,设计收费增加10%.五、总体设计单位负责工程项目总体设计协调,同意工作等,一般按整个工程设计费的5%收取拿总费;大型建设项目在设计前如要求编制工厂总体设计,按工厂设计费的5%取费其中总体设计单位取30乐其余设计单位按投资比例分成;六、设计单位不承担工艺设计,仅承担工艺设计配合工作和土建,公用工程等专业设计时,其工艺设计配合工作可按工艺投资(设备、电气、仪表、材料费、建安费等的30%作为计算基数,土建和公用工程专业设计则以本专业投资为计算基数,按该项目的取费标准收费;七、当工程设计中采用某单位的先进技术时,其先进技术的转让费由建设单位承担;Λ,经化工部或中石化总公司组织审定的专有技术,按主管部门规定的专有技术收费标准另行收费;九、可行性研究报告按表五收费标准计取;十、国产华工项目,应按工程设计收费标准乘以1.5(不含技术费)计取,引进项目设计收费按表六计取;H-一、设计单位但现场承担因建设,施工单位原因造成的设计修改以及相应的技术服务工作,以实际工日计取现场技术服务费;十二、生产装置,辅助及公用设施中的非定型机械传动设备和复杂的,特殊的化工非标准设备指压力在16kg∕m2以上或易燃、有毒、有腐蚀介质的情况之一,需要重新进行设计的石油化工非标准设备,其收费标准按表四分类计取;十三、石油化工设计收费标准中未列入的辅助及公用设施如电站,民用建筑设施等,可分别参照(工程设计收费标准)中其他有关行业相似项目收费标准执行;十四、初步设计与施工图设计工作量比例为30%和70%;十五、按照本规定收费提供设计文件的份数为:可行性研究报告15份;总体设计15份;初步设计15份;非标准设备制造图10份.2.辅助及公用设施制:空分、空压站、氮压站、冷冻站、动力站、化验室机电仪修、罐区、泵站、库区、装卸站、消防、供排水、供热、变配电外管等其他辅助及公用设施。

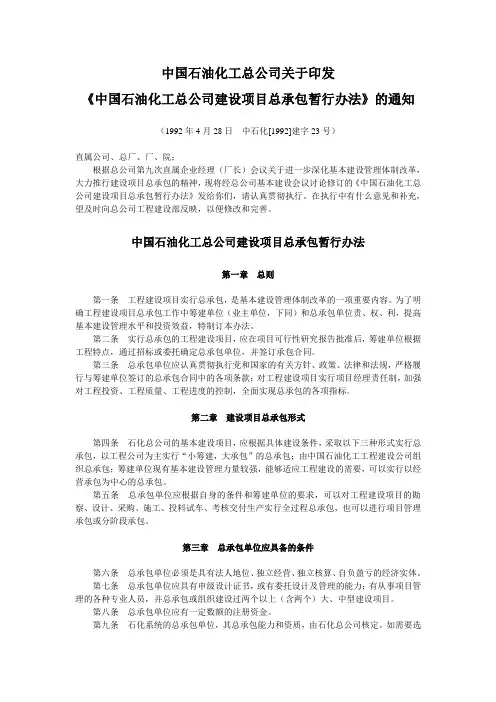

中国石油化工总公司关于印发《中国石油化工总公司建设项目总承包暂行办法》的通知(1992年4月28日中石化[1992]建字23号)直属公司、总厂、厂、院;根据总公司第九次直属企业经理(厂长)会议关于进一步深化基本建设管理体制改革,大力推行建设项目总承包的精神,现将经总公司基本建设会议讨论修订的《中国石油化工总公司建设项目总承包暂行办法》发给你们,请认真贯彻执行。
在执行中有什么意见和补充,望及时向总公司工程建设部反映,以便修改和完善。
中国石油化工总公司建设项目总承包暂行办法第一章总则第一条工程建设项目实行总承包,是基本建设管理体制改革的一项重要内容。
为了明确工程建设项目总承包工作中筹建单位(业主单位,下同)和总承包单位责、权、利,提高基本建设管理水平和投资效益,特制订本办法。
第二条实行总承包的工程建设项目,应在项目可行性研究报告批准后,筹建单位根据工程特点,通过招标或委托确定总承包单位,并签订承包合同。
第三条总承包单位应认真贯彻执行党和国家的有关方针、政策、法律和法规,严格履行与筹建单位签订的总承包合同中的各项条款;对工程建设项目实行项目经理责任制,加强对工程投资、工程质量、工程进度的控制,全面实现总承包的各项指标。
第二章建设项目总承包形式第四条石化总公司的基本建设项目,应根据具体建设条件,采取以下三种形式实行总承包,以工程公司为主实行“小筹建,大承包”的总承包;由中国石油化工工程建设公司组织总承包;筹建单位现有基本建设管理力量较强,能够适应工程建设的需要,可以实行以经营承包为中心的总承包。
第五条总承包单位应根据自身的条件和筹建单位的要求,可以对工程建设项目的勘察、设计、采购、施工、投料试车、考核交付生产实行全过程总承包,也可以进行项目管理承包或分阶段承包。
第三章总承包单位应具备的条件第六条总承包单位必须是具有法人地位、独立经营、独立核算、自负盈亏的经济实体。
第七条总承包单位应具有申级设计证书,或有委托设计及管理的能力;有从事项目管理的各种专业人员,并总承包或组织建设过两个以上(含两个)大、中型建设项目。
一、无机化学工业1、基本无机化学工业①盐化工:含焦炭、电石、氯碱、聚氯乙烯生产及加工②煤化工:含焦炭、煤焦油、煤炭气化、合成氨、联醇、煤制油、煤制烯烃代表产品:硫酸、盐酸、硝酸、磷酸、硼酸、纯碱、烧碱、氢氧化物、过氧化物、氯气、氯化物、碳酸盐、硝酸盐、硫酸盐、磷酸盐、硼酸盐等2、化学矿山工业代表产品:工业盐、硫磺、硫铁矿、磷矿、钾矿、电气石、珍珠岩、云母、高岭土、石英粉、石棉、膨润土、滑石粉、活性碳、石膏、光卤石、硅灰石、石墨、长石等3、化肥与农药工业①化学肥料工业②农药工业代表产品:氮肥、磷肥、钾肥、复合肥、微量元素、杀虫剂、除草剂、杀菌剂、杀鼠剂、生物农药、生长激素、其他农药等二、石油化学工业 (不含)1、石油炼制2、石油加工3、天然气加工代表产品:烷烃、炔烃、烯烃、芳香烃、醇类、酮类、酚类、醚类、酐类、酯类、酸酐、羧酸盐类等三、精细化学工业1、合成树脂与塑料工业含单体、聚合物、添加剂、工程塑料、塑料加工产品等代表产品:环氧树脂、酚醛树脂、丙烯酸树脂、聚酯树脂、离子交换树脂、氨基树脂、有机硅树脂、呋喃树脂、聚氨酯树脂等2、橡胶工业代表产品:天然橡胶、丁苯橡胶、丁腈橡胶、顺丁橡胶、氯丁橡胶、硅橡胶、乙丙橡胶、氯化橡胶、天然乳胶、胶粉、丁苯胶乳、氟橡胶3、化学纤维工业代表产品:涤纶、锦纶、腈纶、维纶、丙纶、氯纶、氨纶、纤维素、粘胶纤维、其他纤维等4、制药化学工业①中药②化学药③兽药(含饲料添加剂)④原料药5、日用化学工业①香料②洗涤剂③化妆品④食品添加剂(含饲料添加剂)6、化学添加剂工业代表产品:溶剂、试剂、药剂、催化剂、胶粘剂、助剂、表面活性剂、增塑剂、其他添加剂等7、涂料、染料工业代表产品:中间体、涂料、染料、颜料、香料、鞣料等8、信息材料工业①感光材料②磁性记录材料③光学记录材料9、其他化学工业①农产品化学工业②发酵工业③生物化学工业④海洋化学工业⑤环境保护化学工业⑥火工产品化学工业化工行业化工行业就是从事化学工业生产和开发的企业和单位的总称。
中石油集团所有下辖部门与下属公司中石油是正部级单位一:专业公司(副部级单位)勘探与生产分公司炼油与化工分公司销售分公司天然气与管道分公司工程技术分公司工程建设分公司装备制造分公司二:油气田企业大部分油田是正厅局级,大庆一把手和中石油副总相当,浙江油田是副局级一档塔里木油田分公司青海油田分公司新疆油田分公司中油勘探开发有限公司中石油煤层气有限责任公司二档大庆油田有限责任公司辽河油田分公司西南油气田分公司长庆油田分公司吐哈油田分公司冀东油田分公司三档吉林油田分公司华北油田分公司大港油田分公司玉门油田分公司浙江油田分公司三:天然气勘探开发公司(下属公司基本都是海外公司待遇都应该不错)阿姆河天然气公司南美公司尼罗河公司哈萨克斯坦公司南方石油勘探开发有限责任公司四:炼化企业(周围有大油田的炼化企业都还可以)大庆石化分公司吉林石化分公司抚顺石化分公司辽阳石化分公司兰州石化分公司乌鲁木齐石化分公司宁夏石化分公司独山子石油化工总厂大庆炼化分公司大连石化分公司锦州石化分公司锦西石化分公司哈尔滨石化分公司前郭石化分公司大港石化分公司华北石化分公司呼和浩特石化分公司辽河石化分公司长庆石化分公司克拉玛依石化分公司庆阳石化分公司宁夏炼化分公司广西石化分公司大连西太平洋石油化工有限公司四川石化有限责任公司中石油东北炼化工程有限公司华东化工销售分公司华北化工销售分公司东北化工销售分公司西北化工销售分公司化工与销售西南分公司化工与销售华南分公司大庆石油化工总厂吉化集团公司抚顺石油化工公司辽阳石油化纤公司兰州石油化工公司乌鲁木齐石油化工总厂独山子石油化工总厂大连石油化工公司锦州石油化工公司锦西炼油化工总厂吉林燃料乙醇有限责任公司五:销售企业(销售待遇一般,级别是副局级)西北销售分公司东北销售分公司西南销售分公司华东销售分公司华北销售分公司华南销售分公司华中销售分公司黑龙江销售分公司吉林销售分公司辽宁销售分公司大连销售分公司陕西销售分公司甘肃销售分公司青海销售分公司四川销售分公司重庆销售分公司内蒙古销售分公司新疆销售分公司西藏销售分公司宁夏销售分公司山东销售分公司大连海运分公司润滑油分公司中油燃料油股份有限公司精选文库六:管道储运企业管道分公司西气东输管道(销售)分公司西部管道分公司中石油北京天然气管道有限公司华北天然气销售分公司华中天然气销售公司唐山液化天然气项目经理部大连液化天然气项目经理部江苏液化天然气项目经理部中石油昆仑天然气利用有限公司中亚天然气管道有限公司(待遇超好)昆仑燃气七:工程技术服务企业东方地球物理勘探有限责任公司测井有限公司海洋工程有限公司(中油海一年20 w)西部钻探工程有限公司长城钻探工程有限公司渤海钻探工程有限公司川庆钻探工程有限公司八:工程建设企业天然气管道局工程建设公司工程设计有限责任公司中国寰球工程公司(巨牛)精选文库中国纺织工业设计院九:装备制造企业技术开发公司济南柴油机厂宝鸡石油机械有限责任公司宝鸡石油钢管厂渤海石油装备制造有限公司十:科研及事业单位勘探开发研究院规划总院石油化工研究院经济技术研究院钻井工程技术研究院安全环保技术研究院管材研究所广州培训中心大连培训中心审计服务中心北京石油管理干部学院石油工业出版社中国石油报社直属单位中国石油天然气运输公司对外合作经理部北京油气调控中心管道建设项目经理部炼化工程建设项目部信息技术服务中心咨询中心物资公司中俄合作项目部国际事业有限公司中油财务有限责任公司中油资产管理有限公司中国华铭国际投资有限公司天然气运输公司中国华油集团公司华油北京服务总公司天然气香港有限公司北京华昌置业有限责任公司中石油(北京)科技开发有限公司中国石油学会中国石油企业协会。
石油化工工程体量大小标准-概述说明以及解释1.引言1.1 概述石油化工工程是指以石油和天然气为主要原料,经过一系列化学、物理和工艺操作,生产石油化工产品的一种工程。
石油化工工程广泛应用于石油炼制、天然气加工、化学品生产、合成材料制造等领域,是现代工业生产的重要组成部分。
石油化工工程的体量大小标准是指对石油化工工程项目的规模、容量进行评估和划分的标准。
在石油化工领域,工程体量的大小对于项目的规划、设计、投资和运营具有重要的指导和参考作用。
石油化工工程体量大小标准的确定主要基于以下几个方面的考虑:一是工程所需原料的数量和质量,二是产品的产量和品质要求,三是工艺流程的复杂程度和设备的规模,四是工程的投资金额和建设周期,五是工程的环境影响和社会效益等因素。
在石油化工工程体量大小标准的应用中,可以帮助项目决策者评估工程项目的可行性和经济效益,协助设计师进行工程方案的设计和优化,指导投资者和融资机构进行投资决策,以及为政府部门进行规划和监管提供参考依据。
总之,石油化工工程体量大小标准在石油化工领域具有重要的意义和应用价值。
通过对石油化工工程的体量进行准确评估和划分,可以提高项目管理和运营的效率,降低投资风险,促进石油化工产业的健康发展。
对于未来的石油化工工程体量大小标准的发展,我们可以进行进一步的研究和探索,以适应不断变化的市场需求和技术进步的挑战。
文章结构部分内容编写如下:1.2 文章结构本文共分为三大部分:引言、正文和结论。
引言部分主要概述了本文的主题和目的。
首先简要介绍了石油化工工程的重要性和当前的发展状况,引出了本文要探讨的石油化工工程体量大小标准的问题。
接着介绍了本文的结构,明确了各个章节的内容和主旨。
正文部分是本文的核心,包括2.1 石油化工工程的体量定义、2.2 石油化工工程的体量大小标准和2.3 石油化工工程体量大小标准的应用三个小节。
在2.1小节中,详细阐述了石油化工工程的体量定义,包括其从宏观和微观两个角度的划分。
一级建造师机电工程注册执业工程规模标准建设部发布的“关于印发《注册建造师执业工程规模标准(试行)》的通知(建市[2007]171号)”中,对各专业注册建造师执业工程规模标准设定了工程类别、工程项目以及规模标准的界定项目、单位和数量等量化标准。
机电工程的工程规模标准分别按机电安装、石油化工、冶炼、电力四个专业系列设置。
本条的知识点是:机电安装、石油化工、冶炼、电力工程大、中、小型工程类别与工程项目的划分;机电工程大、中、小型工程规模标准的界定指标及应用。
机电工程项目的工程规模标准分别按机电安装工程、石油化工工程、冶炼工程、电力工程四个专业系列设置。
机电工程大、中、小型工程规模标准的指标,针对不同的工程项目特点,具体设置有建筑面积、工程造价、工程量、投资额、年产量等不同的界定指标。
注册建造师担任施工项目负责人时,依照规定,一级注册建造师可承担大、中、小型工程施工项目,二级注册建造师可以承担中、小型工程施工项目。
机电工程专业一级注册建造师执业时,应按照所承担的机电工程不同专业的工程项目,对照《注册建造师执业工程规模标准(试行)》(建市[2007]171号)中的机电安装工程、石油化工专业、冶炼工程、电力工程等四个专业界定的各类大、中、小型工程规模标准去执行。
一、机电安装工程注册建造师执业工程规模标准1.机电安装工程的工程类别与工程项目划分机电安装工程涉及的工裎类别和工程项目非常多。
《注册建造师执业工程规模标准》将机电安装工程分为12种不同的类别,包括:一般工业、民用、公用建设工程的机电安装工程,净化工程、动力站安装工程、起重设备安装工程、轻纺工业建设工程、工业炉窑安装工程、电子工程、环保工程、体育场馆工程、机械汽车制造工程、森林工业建设工程及其他相关专业机电安装工程等。
这12种类别的工程又分别包括不同的工程项目,如表1H433001-1所示。
2.机电安装工程大、中、小型工程规模标准的界定指标《注册建造师执业工程规模标准(试行)》中详细规定了机电安装工程大、中、小型工程规模标准的界定指标。
一、单项工程的划分:1 .单项工程的划分的目的是明确工程建设项目交工技术文件按单项工程汇编。
(SH/T 3503-2022 规定中6.2.1 条)。
2 .单项工程划分的依据:根据GB/T50238 文件和DA/T28-2002 文件的规定精神,单项工程是指建项工程项目中具有独立设计文件,可独立组织施工,建成后可独立发挥生产能力或者工程效益的工程。
3 .单项(单位)工程的具体划分:A.单项工程可划分为:单项可按图纸单元划分;B. 单位工程可按专业划分为:桩基、土建、钢结构、管道(包含给排水)、静设备、动设备、电气、仪表、消防等。
B.分部工程:可按区域、类别划分,防腐、保温工程不划分单独的分部工程,作为主体的一道工序。
二、质量控制点一览表应用的补充说明:1.所有各工序质量报验资料所用报审报验表均选用SH/T 3903-2004 《监理规范》中附录A1~A14 提供的用表格式。
2.报审报验资料具体内容正确选用建造工程执行工程项目建设所在地行政主管部门的有关规定。
如《江苏省工程质监督局》所编发的建造工程验收资料表格。
安装工程执行SH/T 3503-2022 和SH/T 3543-2022 两文件中所给出的表格。
3.有关锅炉、压力容器,起重机械等特殊设备安装工程除执行SH/T 3503-2022 的规定外,还应执行项目建设所在地特种设备安全监察管理部门的规定。
4.各参建单位,都必须积极主动配合,到了“质控点”应及时办理验证确认手续。
以便顺利进行工程施工资料的采集整理工作。
一、工序质量控制点根据重要程度的不同,划分四个等级:(1) A1 级:对投料试车及生产运行有重大影响的重要质量控制点。
该控制点的工程质量需经项目分部、生产作业部、监理单位、EPC 总承包商、施工承/分包商五方确认;(2) A2 级:为重要质量控制点,是确保工程质量的关键。
该控制点的工程质量需经项目分部、监理单位、EPC 总承包商、施工承/分包商四方确认;(3) B 级:较为重要的质量控制点,该控制点的工程质量需经监理单位、EPC 总承包商、施工承/分包商三方确认;(4) C 级:普通质量控控制点,由施工承/分包商的质量检查部门进行检查,各相关质量管理部门抽查。
目录
1 编制依据 (2)
2 项目概况 (2)
合同描述: (2)
工程描述 (2)
3 单位工程划分计划 (3)
1 编制依据
中海油惠州炼油项目C9循环水场工程施工合同。
中海油惠州炼油项目C9循环水场工程施工图。
中海油惠州炼油项目管理规定文件。
工程用主要规程、规范
项目部管理文件清单。
2 项目概况
合同描述:
合同名称:中海油惠州炼油项目C9循环水场工程施工总承包合同。
合同编号CHRP-06-CC-1030。
主要施工内容:中海油惠州炼油项目C9循环水场工程内容的施工、安装、配合、调试、试验、检测、保修等及为完成交工验收等所做的一切工作。
施工质量:合格。
工程计划开工时间:2007年4月1日,计划竣工时间:2007年11月30日,总日历工期244天。
由于设计图纸不能按时提供,经与建设单位及监理单位进行对计划调整。
调整后的开工时间为2007年6月6日,竣工时间为2007年12月31日。
工程描述
2.2.1 土建工程简介
循环水场(304单元)主要有以下建(构)筑物:
1.加药棚-1:建筑占地㎡,建筑面积㎡,建筑层数为一层,基础型式为独立柱基础,主体结构形式为钢结构,围护结构为彩色涂层金属压型钢板,屋面为彩色涂层金属压型钢板。
耐火等级为二级,火灾危险性分类为戊类。
地面为防腐蚀地面(耐酸砖面层)。
2.加药棚-2:建筑占地㎡,建筑面积㎡,建筑层数为一层,基础型式为独立柱基础,主体结构形式为钢结构,围护结构为彩色涂层金属压型钢板,屋面为彩色涂层金属压型钢板。
耐火等级为二级,火灾危险性分类为戊类。
地面为防腐蚀地面(耐酸砖面层)。
3.冷水池:共3个池,平面尺寸有31800mm×8300mm及21800mm×8300mm两种规格,池体高度均为5000mm。
采用现浇钢筋砼结构,天然地基,池体及底板砼采用C30砼,抗渗等级为S6。
垫层采用C10砼。
池底板厚度为500mm,池壁厚度为400mm,池顶板为现浇钢筋砼板。
池底板下平衡层厚度不少于300mm。
4.冷却塔下水池:共3个。
底板结构层做法为:天然地基、C15砼垫层厚150mm、600mm 厚C30(抗渗等级S6)钢筋砼底板、C30卵石砼找坡1%最薄处40mm随打随压光。
池壁厚300mm,C30(抗渗等级S6)钢筋砼。
5.过滤器设备基础共10个、泵基础共18个,均为C25砼、天然地基,基础表面30厚1:2水泥砂浆灌浆层。
设备螺栓孔均采用C30细石砼二次浇灌。
6.污水池1座,现浇钢筋砼池,天然地基。
2.2.2 安装工程简介:
1.设备:循环水泵安装约23台。
2.管道:螺旋电焊钢管安装约2740米,材质Q235B,管径φ1626×11~φ273×。
焊接钢管安装约1370米,材质Q235B,管径φ×6~φ×。
镀锌焊接钢管安装约70米,材质Q235B,管径φ×~φ×。
各种阀门安装约245个。
铸铁管道安装约630米,管直径为DN500~DN200。
3.电气:阻燃电力电缆敷设约34000米,阻燃控制电缆敷设约27000米,电气设施安装约72台套。
照明电缆敷设约2800米,照明设施安装230台套。
4.仪表:控制电缆敷设约30000米,仪表设施安装约91台套,镀锌钢管安装约3500米。
3 单位工程划分计划
单位工程划分表。
