11KV高压线路开断方案总结
- 格式:doc

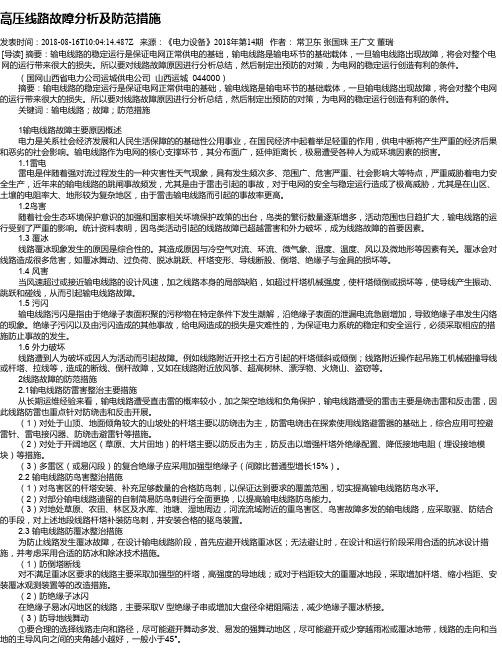

- 大小:132.50 KB
- 文档页数:12
高压线路故障分析及防范措施发表时间:2018-08-16T10:04:14.487Z 来源:《电力设备》2018年第14期作者:常卫东张国珠王广文董瑞[导读] 摘要:输电线路的稳定运行是保证电网正常供电的基础,输电线路是输电环节的基础载体,一旦输电线路出现故障,将会对整个电网的运行带来很大的损失。
所以要对线路故障原因进行分析总结,然后制定出预防的对策,为电网的稳定运行创造有利的条件。
(国网山西省电力公司运城供电公司山西运城 044000)摘要:输电线路的稳定运行是保证电网正常供电的基础,输电线路是输电环节的基础载体,一旦输电线路出现故障,将会对整个电网的运行带来很大的损失。
所以要对线路故障原因进行分析总结,然后制定出预防的对策,为电网的稳定运行创造有利的条件。
关键词:输电线路;故障;防范措施1输电线路故障主要原因概述电力是关系社会经济发展和人民生活保障的的基础性公用事业,在国民经济中起着举足轻重的作用,供电中断将产生严重的经济后果和恶劣的社会影响。
输电线路作为电网的核心支撑环节,其分布面广,延伸距离长,极易遭受各种人为或环境因素的损害。
1.1雷电雷电是伴随着强对流过程发生的一种灾害性天气现象,具有发生频次多、范围广、危害严重、社会影响大等特点,严重威胁着电力安全生产,近年来的输电线路的跳闸事故频发,尤其是由于雷击引起的事故,对于电网的安全与稳定运行造成了极高威胁,尤其是在山区、土壤的电阻率大、地形较为复杂地区,由于雷击输电线路而引起的事故率更高。
1.2鸟害随着社会生态环境保护意识的加强和国家相关坏境保护政策的出台,鸟类的繁衍数量逐渐增多,活动范围也日趋扩大,输电线路的运行受到了严重的影响。
统计资料表明,因鸟类活动引起的线路故障已超越雷害和外力破坏,成为线路故障的首要因素。
1.3 覆冰线路覆冰现象发生的原因是综合性的。
其造成原因与冷空气对流、环流、微气象、湿度、温度、风以及微地形等因素有关。
覆冰会对线路造成很多危害,如覆冰舞动、过负荷、脱冰跳跃、杆塔变形、导线断股、倒塔、绝缘子与金具的损坏等。
KV高压线路开断方案总结计划一、项目背景高压线路开断是高压电力系统的重要环节,在维护和修复工作中起着至关重要的作用。
为了保证高压电力系统的安全和可靠运行,需要制定一套科学、合理的高压线路开断方案。
本文旨在总结高压线路开断方案的内容和要点,做到规范、全面、可操作性强,为实际工作提供有效指导。
二、目标和工作内容1.总结各类高压线路开断方案的常见情况和要点;2.梳理高压线路开断方案编制的关键步骤和技术要求;3.深入分析高压线路开断方案的风险因素和相应措施;4.研究高压线路开断方案的改进和优化方向。
三、方法和步骤1.收集和整理各类高压线路开断方案的经验和案例;2.分析高压线路开断方案编制的现状和存在的问题;3.与相关专家进行深入交流和讨论,听取他们的意见和建议;4.结合实际工作中的实际情况,制定有效的高压线路开断方案;5.总结高压线路开断方案的优点和不足,提出改进和优化方案。
四、计划和时间安排1.收集和整理各类高压线路开断方案的案例和经验,历时2周;2.分析和总结高压线路开断方案编制的现状和问题,历时1周;3.与相关专家进行交流和讨论,听取意见和建议,历时1周;4.结合实际工作,制定有效的高压线路开断方案,历时2周;5.总结高压线路开断方案的优点和不足,提出改进和优化方案,历时1周。
五、预期成果1.编制一份高压线路开断方案总结报告,内容包括各类方案的常见情况和要点;2.提出高压线路开断方案优化的建议和改进方案;3.为高压电力系统的维护和修复工作提供科学、合理的指导。
六、意义和价值1.规范和标准化高压线路开断方案编制工作,提高工作效率和准确性;2.降低高压电力系统维护和修复工作的风险和安全隐患;3.促进高压电力系统的安全可靠运行,提高供电质量和服务水平。
七、预算和资源1.预算:收集和整理资料的费用、与专家交流的费用等;2.资源:专业人员、实验设备、文献和资料等。
八、风险管理1.提前预防和识别潜在的风险和问题;2.合理安排时间和资源,确保工作进度和质量。
分析高压输电线路施工技术与检修方法高压输电线路是电力系统中非常重要的组成部分,它们承载着将发电厂产生的电能输送到用户端的重要任务。
在输电线路施工和检修方面,技术和方法的选择对线路的安全运行和可靠供电至关重要。
本文将深入分析高压输电线路施工技术和检修方法,以期为相关领域的技术工作者提供一些有价值的参考。
一、高压输电线路施工技术1.设计施工方案高压输电线路的施工前需要进行详细的设计工作,包括线路的走向、支架的设置、绝缘子的选型等方面的考虑。
设计阶段需要充分考虑地理环境、气象条件等因素,以确保线路施工后能够正常运行并保持稳定。
设计中还需要考虑施工期间的安全和环保措施,确保施工过程中不会对周围环境和居民造成影响。
2. 材料准备在高压输电线路的施工中,需要准备各种材料,包括导线、绝缘子、支架、地线等。
这些材料需要具有优良的导电性能、绝缘性能和耐候性能,以满足高压输电线路长期稳定运行的要求。
在材料准备过程中,需要进行严格的检验和测试,确保材料的质量符合要求。
3.施工施工高压输电线路的施工需要严格按照设计要求进行,包括支架的定位、导线的拉拔、绝缘子的安装等环节。
施工过程中需要特别注意安全,避免发生意外事故。
施工人员需要具备专业的技术能力和丰富的施工经验,以保证施工质量和工期。
4.测试和调试高压输电线路施工完成后,需要进行各种测试和调试工作,包括绝缘电阻测量、导线的拉力测试、支架的承载能力测试等。
这些测试和调试工作可以有效地发现线路存在的问题,并及时予以修复,从而保证线路的安全和可靠运行。
二、高压输电线路检修方法1. 定期巡检高压输电线路的定期巡检是线路运行安全的重要保障。
巡检工作需要包括线路全线的外观检查、设备状态检测、杆塔的稳定性检测等内容,以发现线路存在的问题并及时予以修复。
在巡检工作中,需要特别注意人身安全,避免因为巡检造成事故的发生。
2. 故障处理在高压输电线路运行过程中,可能会出现各种各样的故障,包括导线断裂、绝缘子击穿等。
高压线路应急处置方案一、背景介绍高压线路是电力系统中极为重要的组成部分,可使电力从一地传输到另一地。
但由于其较高的电压和电流,一旦出现问题,将会引发较为严重的安全事故,甚至可能危及人身安全。
因此,对高压线路的应急处置方案的制定显得尤为重要。
二、高压线路应急处置方案1. 应急响应预案(1)建立应急响应机制高压线路发生事故时,需要当地政府、电力公司、消防等部门合作进行应急处理。
各单位需要明确应急响应职责,制定应急响应预案,并组织应急演练,以确保在应急情况下能够快速有效地协调资源。
(2)应急响应级别分类应急响应级别分类是应急响应预案的关键内容之一,在高压线路应急处理中也非常重要。
根据实际情况,应急响应级别分为一般应急、突发应急和特别重大应急。
(3)应急处置步骤高压线路应急处置步骤主要包括止血、拯救伤员、排除危害、处理善后等。
在事故发生后,应根据实际情况选择相应的应急处置步骤,并在事故内部控制范围内进行应急处理,以减轻事故影响。
2. 应急处置措施(1)电力公司工作措施电力公司的工作措施包括切断电源、隔离线路、维修断线、安装保护设备等。
当发现高压线路存在问题时,应第一时间采取措施,尽快切断电源和隔离线路,以减少人员伤害和财产损失。
(2)消防部门措施消防部门的措施主要包括扑灭火灾、保护现场、疏散人员等。
在高压线路火灾现场,应当清楚地识别出来易燃物质和易燃气体,采取相应的灭火措施,并疏散周围居民。
(3)交警措施交警部门的措施主要包括警戒及疏散交通、协调救援、疏导人员等。
在高压线路事故发生后,第一时间疏导并限制周边交通,以减少人员伤害和交通事故发生。
3. 应急机构设备在高压线路应急处理工作中,应急机构设备显得尤为重要,主要包括应急通讯设备、应急设备和应急人员。
应急通讯设备是保障应急处理联络和信息传递的有效途径,应紧急采购应急通讯设备,以便在事故发生后进行及时的联络和沟通。
应急设备包括特种工具、施救器材、证件等,应根据实际需要配置,并随时维护保养,以确保有效性。
目录1、开断工程概况 (1)1.1工程概况 (1)2、铁塔组立和线路架设 (1)2.1施工前的准备工作 (1)2.2作业流程 (2)2.3架线主要工具 (2)2.4开断区间主要阶段 (3)3、施工现场组织机构 (5)3.1组织机构关系图 (5)3.2工程主要负责人简介 (5)4、停电时间安排 (6)5、架线施工危险 (6)6、杆塔组立施工危险点分析 (8)7、安全技术措施 (10)1、开断工程概况1.1工程概况张集矿沉陷区输电线路维护丁集变至张集矿西区110KV825#线路79#-81#-62#的供电线路与丁集变至张集西110KV 825#线路对沉陷区的要求。
本次改线原有线路79#-81#塔间跨越10KV供电线路2条,通信光缆1条,公路1条。
线路开断时主要工作是在原有线路79#、81#杆塔下新增2基杆塔和架设80#〜新增1#、新增1#〜81#导线2档线;拆除原有线路62#, 79#-81#杆塔间导线。
2、铁塔组立和线路架设铁塔组立采用逐件吊装。
本工程都是独立档,主要机械放线的方法。
2.1施工前的准备工作2.1.1第一阶段基础施工结束,并通过验收程序,基础施工质量合格、养护期满足立塔要求。
杆塔组立完成一段,其余部分开断时组立完成。
2.1.2塔材和导线等立塔和架线材料都准备齐全并到位,不会因为缺材而影响施工过程。
要求立塔人员开断前必须清点好塔材。
2.1.3施工人员需安排充分,高空作业人员必须不少于15个,在每个阶段合理分配施工人员工作,立塔和紧放线工器具必须准备齐全,必须做好开断后的验电和挂接地工作。
根据放紧线措施打好临时拉线,埋好临时地锚。
2.1.4办好丁集变至张集矿825#线路线路停电申请工作,明确停电时间。
对跨越10KV线路,应与有关部门联系,并在双方配合下,搭好跨越架、封网、做好临时放线等,并准备好相应安全措施。
2.1.5停电后,各施工队待验电确认无电后在各自施工段内挂好导、地线接地线后方可上杆作业。
110kV高压110kV输电线路工程的技术要点分析【摘要】在电网进行扩建的过程中,一定要把握好110kV高压输电线路的施工技术,以提高施工质量,保证工程的顺利进行。
在此,本文首先对110kV 输电线路现状做了简要介绍,其次重点介绍了110kV输电线路施工技术的关键要点,以供相关人士参考。
【关键词】110kV高压;110kV输电线路;工程;技术要点引言当前,我国的一些基础设施建设正在快速的进步着,电网建设作为基础建设的重要组成部分之一,其具有着重要的作用。
合理地做好110kV高压输电线路施工技术方面的提升,将会对输电线路的工程具有着推动的作用。
1 110kV高压110kV输电线路的勘测设计勘测设计作为110kV输电线路设计是非常重要的一个环节,其不仅需要做好各项调查工作,同时还要在各种法规和规程标准下进行路径方案的确定,从而保证110kV输电线路运行的经济性和可行性,保证所选路径便于施工及运行的安全。
(1)在进行110kV输电线路路径选择时,首先要避开农田,对线路运行、施工、交通条件及路径长度等诸多因素进行充分的考虑,并与线路施工中需要涉及的设施所属的单位进行充分的协调,从而确定几条具体的路径方案再进行综合性的比较。
(2)在进行路径选择时,需要保证路径所经区域内尽量远离一些不良地质区域及对安全运行的有较大影响的地方。
同时由于线路在运行时会受到电磁干扰,所以路径的选择尽量避开电台、电视发射台、机场、铁路通信设施以及弱电线路等,以免相互之间产生影响,干扰线路的安全运行。
(3)110kV输电线路需要从发电厂或是变电站内进出,所以其这个区域范围内宜采用双回路及多回路的杆塔为宜,这样可以有效地减少进出线的走廊。
(4)在线路设计时还需要充分的考虑耐张段的长度,通常以3~5km为宜,同时也可根据实际的情况需要进行适当延长,但对于一些高差和档距较大的区域则需要尽量缩小,对于转角的位置要根据现场的施工条件来进行确定。
高压配电线路常见故障分析与对策探讨
高压配电线路常见故障包括短路、断线、接地、过载等问题。
下面对这些故障进行分析,并提出相应的对策。
短路是高压配电线路常见的故障之一。
短路是指导线两个点之间发生接触造成电流绕
过了正常通路,造成电流过大、电线过热甚至发生火灾。
短路的原因可能是线路绝缘层损坏、设备老化等。
对于短路问题,我们可以采取以下对策:
1. 定期检查线路绝缘层是否损坏,及时更换绝缘材料,保持线路绝缘性能良好。
2. 对于设备老化的情况,及时进行设备维护和更换,确保设备的正常运行。
3. 设置短路保护装置,当线路发生短路时,及时切断电源,避免短路扩大。
断线是高压配电线路常见的故障之一。
断线是指线路由于外界因素或线路自身原因导
致导线断裂,使电流无法正常传输。
断线的原因可能是金属材料疲劳、腐蚀等。
对于断线
问题,我们可以采取以下对策:
1. 定期检查线路金属材料是否存在腐蚀、疲劳等情况,及时更换受损的导线,防止
断线发生。
2. 对于线路自身原因造成的断线问题,可以考虑增加支撑杆、加固线路支架等措施,提高线路的稳定性。
1. 定期检查设备绝缘层是否正常,如有损坏及时更换。
2. 设置接地保护装置,当设备意外接地时,及时切断电源,防止电流流向地面。
1. 合理设计电路,根据负荷的实际需求选择合适的线路容量。
2. 定期检查负荷是否超过额定值,如有过载情况,及时减少负荷或增加线路容量。
针对高压配电线路常见故障,我们可以通过定期检查、设备维护、增加保护装置等方
式进行预防和解决,保障线路的安全可靠运行。
高压线路运行故障分析及检修措施摘要:目前在对用户进行电能输送时需要经过输电线路来实现,输电线路是电能输送过程中不可或缺的重要纽带。
目前我国的高压输电线路多数都处于较为偏僻的地方,一旦发生故障,将会影响电力系统的正常运行,使其大范围内的用电受到影响。
所以要对线路运行中出现的故障进行分析总结,为检修工作提供参考借鉴,为电网的稳定运行创造有利的条件。
关键词:电力系统;高压线路;故障;检修;措施1 高压线路跳闸原因分析1.1 总体特点和规律据统计,高压线路主要跳闸原因按次数依次为雷击、外力破坏、鸟害、风害和冰害。
各类原因跳闸按时间分布,雷击和风害跳闸主要集中在六月至八月;冰害主要发生在二月至四月;外力破坏则主要发生在四月和七月。
1.2高压线路典型故障原因分析(1)雷击雷击是目前输电线路运行故障的一大重要成因,根据统计雷击跳闸占线路跳闸总数的60%。
特别是南方地区雷暴天气较多,所以雷击故障也在呈现逐年攀升趋势。
雷击不但会直接影响输电线路正常送电,还会直接对绝缘子、导线与输电设备等等局部位置造成严重损害。
如果不是十分严重的雷击事故,会导致出现不稳定运行输电线路或者线路跳闸现象;如果线路中出现严重雷击事故,可能会导致线路火灾,因此输电线路故障中雷击故障是最常见和最难控制的。
(2)人为破坏外力的破坏主要表现为山林失火、漂浮物的粘附,违章施工,在输电线路下面焚烧农作物,电力设施因盗窃被破坏等,有一些施工单位不顾他人的生命安全,在输电线路的一些危险区域内进行违章施工,会引起线路的跳闸。
有些偷电、盗窃的不法分子破坏了输电网,导致了线路的跳闸。
(3)鸟害鸟落在输电线路上,会产生大量的粪便和污秽,粘连在绝缘子和线路上,加上阴湿的天气和山间的雨雾,积累到一定程度时,也会产生闪络现象。
在正常的干燥的天气中,鸟粪并不会很大程度上降低绝缘子的闪络电压,而在雨雾的天气,鸟粪的电阻变小加之污秽面积和路径共同的作用,提高了电力线路的电压,增加了鸟粪污闪事故的发生率。

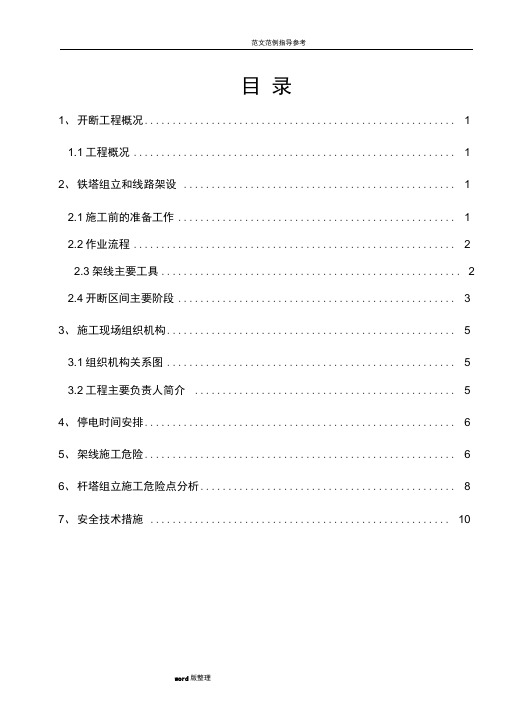

目录
1、开断工程概况 (1)
1.1工程概况 (1)
2、铁塔组立和线路架设 (1)
2.1施工前的准备工作 (1)
2.2作业流程 (2)
2.3架线主要工具 (2)
2.4开断区间主要阶段 (3)
3、施工现场组织机构 (5)
3.1组织机构关系图 (5)
3.2工程主要负责人简介 (5)
4、停电时间安排 (6)
5、架线施工危险 (6)
6、杆塔组立施工危险点分析 (8)
7、安全技术措施 (10)
1、开断工程概况
1.1 工程概况
张集矿沉陷区输电线路维护丁集变至张集矿西区110KV825#线路79#-81#-62#的供电线路与丁集变至张集西110KV 825#线路对沉陷区的要求。
本次改线原有线路79#-81#塔间跨越10KV供电线路2条,通信光缆1条,公路1条。
线路开断时主要工作是在原有线路79#、81#杆塔下新增2基杆塔和架设80#~新增1#、新增1#~81#导线2档线;拆除原有线路62#,79#-81#杆塔间导线。
2、铁塔组立和线路架设
铁塔组立采用逐件吊装。
本工程都是独立档,主要机械放线的方法。
2.1施工前的准备工作
2.1.1第一阶段基础施工结束,并通过验收程序,基础施工质量合格、养护期满足立塔要求。
杆塔组立完成一段,其余部分开断时组立完成。
2.1.2塔材和导线等立塔和架线材料都准备齐全并到位,不会因为缺材而影响施工过程。
要求立塔人员开断前必须清点好塔材。
2.1.3施工人员需安排充分,高空作业人员必须不少于15个,在每个阶段合理分配施工人员工作,立塔和紧放线工器具必须准备齐全,必须做好开断后的验电和挂接地工作。
根据放紧线措施打好临时拉线,埋好临时地锚。
2.1.4办好丁集变至张集矿825#线路线路停电申请工作,明确停电时间。
对跨越10KV线路,应与有关部门联系,并在双方配合下,搭好跨越架、封网、做好临时放线等,并准备好相应安全措施。
2.1.5停电后,各施工队待验电确认无电后在各自施工段内挂好导、地线接地线后方可上杆作业。
2.1.6每个施工队在施工过程中必须严格按施工项目部人员要求作业。
2.1.7因本次停电施工工作量大,各施工段在工作面衔接处必须协调一致。
2.2作业流程
停电申请-----接到停电通知后验电、挂接地线-----打临时拉线-----拆除原有线路-----组立铁塔-----铁塔验收-----导地线展放及附件安装-----消缺、验收-----拆除余线-----试验、核机-----恢复送电
2.3 架线主要工具
2.3.1主要施工机械配置表
2.4 开断区间主要阶段
2.4.1 一基新塔组立与新线架设
(1)铁塔组立。
丁集变至张集矿西区110KV825#线路开始停电后,先用110kV 验电笔检查线上是否有电,确认没电后迅速在62#.79#.81#塔上挂110kV 接地线,三个班组人员迅速开始组立丁集变至张集矿西区110KV825#线路62#.79#.81#段立杆塔。
(2)开断前必须先在丁集变至张集矿西区110KV825##线路62#.79#.81#朝开断点的方向上把导线锚住,同时必须在62#79#和81#塔分别朝61#.63#.78#.82#基铁塔方向上分别打上四根拉线。
在停电和以上工作做好检查无误后,开断正式开始。
(3)62#.79#-81#塔跨越2条10KV 线路,光缆1条,公路1条封网搭设完成后,利用机动绞磨带动钢丝绳把从开断的两边原有导线放松满足62#、79#、81#铁塔挂线要求后,用线端临锚把两边导线锚住,绞磨放松导线时需派安全员在跨越的未停电的电力线下监护,以保持线间的安全距离。
三个班组人员再把机动绞磨转移62#79#81#塔处,把导线从新塔的塔身拉到新塔的挂线点处,按弧垂调节好导线后,把导线的余线切断后,开断基本结束。
(4)拉力计算。
拉线采用Φ15钢丝绳,其钢丝破断拉力不小于61.3kN 。
铁塔拉线地锚和线端临锚采用钢板地锚,埋深2米(坚土要求不小于1.8m ),容许拉力49kN 。
关于拉线基础的容许上拔计算: P ≤kN K r V b 8.37707
.0*21800
*0302.3*00981.0sina 00981.00==
其中
b V =[dl+(d+l )htg φ+
34htg 2φ]h=[0.028*1+(0.028+1)2tg (365π)+ 34*2 tg 2 (36
5
π)] 2 ≈3.0302m 3 (地锚抗拔土壤体积)
r=1800kg/ m3 (坚土的土壤密度)
φ=250=5π/36 (土壤的计算抗拔角)
a=450 (地锚受力方向与地面的夹角,该角度应该尽量小)
K=2.0 (地锚抗拔安全系数,一般取2.0)
h=2 (地锚的埋置深度)
线端临锚水平张力不得超过导线保证计算拉断力的16%。
一般情况下,LGJ-300型导线最大紧线张力约为25KN ≤ P,所以拉线基础满足拉线要求。
2.4.2 导线弧垂调整与附件安装
(1)附件安装
新旧导线一头压接好挂到铁塔上,导线另一头在看好弧垂挂在导线后需采用空中压接。
导线压接好后开始跳线安装。
(2)阶段工期。
该项工作需要2天。
2.4.3 参数试验
参数试验需要1天。
2.4.4 送电前的验收整改
验收整改需要1天。
3、施工现场组织机构
3.1 组织机构关系图
3.2工程主要负责人简介
(1)现场项目经理:岳粹鹏
(2)现场负责人兼安全:李作勤
(2)现场技术员:金本磊
3.2.1工程主要负责人岗位职责
(1)项目经理职责:施工现场总指挥,对工程质量、安全负全面责任,负责公司的质量和安全的方针、目标在本工程的实施。
建立适宜的施工秩序,确保施工过程处于受控状态。
(2)项目总工:执行项目经理决策意图,对项目安全技术和环境保护技术工作负领导责任。
(3)工程部主任:负责对施工项目的施工过程的技术、安全与质量控制、负责整个安全与质量工作的具体实施,监督、检查质量保证体系在现场的有效运转。
对工程所用的原材料及项目法人提供的设备进行质量检验;负责施工项目的施工进度落实和施工协调工作。
(4)专职安全员:负责对施工项目的施工过程的安全监督及具体实施安全管理工作;监督、检查安全保证体系在现场的有效运转;组织编制施工安全文件;对现场施工人员进行安全教育和考试;深入现场掌握安全施工动态,发现问题并解决问题。
(5)专职质检员:负责工程质量保证体系的具体实施,监督检查及现场的有效运转。
汇总/审核施工记录和有关质量记录,并及时归档。
(6)班组长:负责现场施工工序安排和施工人员的组织,按照施工作业方案施工,保证施工安全有序进行。
4、停电时间安排
停电安排需根丁集变至张集矿西区调度下达停电天数和时间安排施工。
线路开断施工须停电的线路及时间如下:
(1)丁集变至张集矿西区110KV825#线路停电时间
2015年月日时至2015年月日时
5、架线施工危险
6、杆塔组立施工危险点分析
7、安全技术措施
1、进入施工现场必须戴安全帽,登塔人员必须戴安全戴,严禁酒后施工。
2、接到停电通知后,通过验电确认没电后挂好接地线,方可上杆施工。
3、塔片在提升过程中,塔上就位人员应加强自我保护能力,站立在就位处的反侧,塔上就位人员必须站在平口水平铁下方。
4、保持塔上、塔下(包括指挥、绞磨、拉线)作业人员的信号畅通,必要时使用对讲机。
5、落地拉线应设专人看管,拆除拉线应听从现场负责人的指令。
6、加强现场的文明施工,材料工器具堆放整齐,警告牌设置齐全、显眼,围栏绳圈定施工主区域。
7、塔片吊装过程,要严密监视被吊物件,防止塔身勾住。
严禁将手伸入塔片空隙内,吊件就位顺序应先高后底,不得强行组装。
8、安装不上的塔材需处理时,不得浮在塔材上,以免造成误登、滑动事故,脚钉安装必须牢靠,起吊绳必须在安装紧固后,方可拆除。
9、放导引绳、放紧线时通讯要畅通,旗号要明确,如有一处不通,停止放紧线;严禁用通讯设备进行说笑、闲谈。
10、导地线压下摘完卡线器,导地线要用大绳压压着慢慢松或用压线滑车控制回松,回松时应缓慢。
11、安全监护人员随时提醒大家不得在起吊物下停留或通过,防止物体打击。
12、高空作业人员必须系好安全带,安全带必须栓在结实牢固的构件上,并不得低挂高用。
13、遇到雷雨、暴雨、浓雾及6级以上大风天气不得进行高处作业。
14、立塔、架线时需做足安全措施,紧线时须确保铁塔各构件连接紧固,并做好必要的临时拉线,防止倒杆刀、倒塔事故。
