当前位置:文档之家› 水闸课程设计报告书

水闸课程设计报告书

水闸课程设计报告书
水闸课程设计报告书

水闸课程设计

第一章总述

第一节概述

本工程是西通河灌区第一级抽水站的拦河闸,其主要任务是拦蓄西通河的河水,抬高水位满足抽水灌溉的需要; 洪水期能够宣泄洪水,保证两岸农田不被洪水淹没。

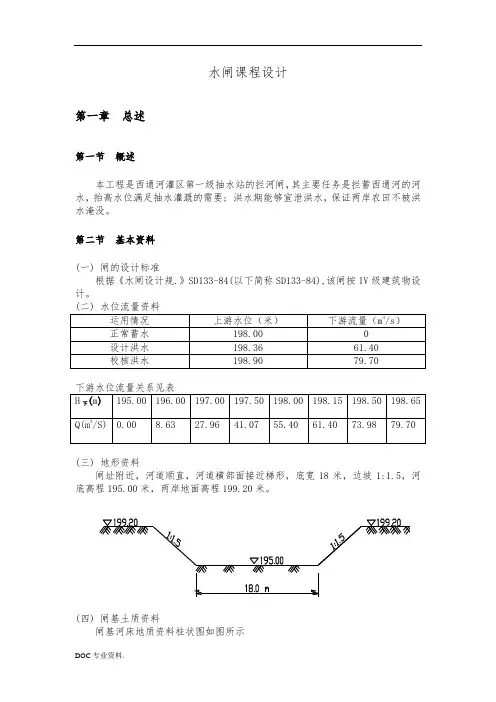

第二节基本资料

(一) 闸的设计标准

根据《水闸设计规.》SD133-84(以下简称SD133-84),该闸按IV级建筑物设计。

(三) 地形资料

闸址附近,河道顺直,河道横部面接近梯形,底宽18米,边坡1:1.5,河底高程195.00米,两岸地面高程199.20米。

(四) 闸基土质资料

闸基河床地质资料柱状图如图所示

(五) 其他资料

1.闸上交通为单车道,按汽-10设计,带-50校核。桥面净宽4.0m,总宽为4.4m。

2.闸门采用平面钢闸门,有3米,4米,5米三种规格闸门。

3.该地区地震设计烈度为4度。

4.闸址附近河道有干砌石护坡。

5.多年平均最大风速12米/秒,吹程0.15公里。

第三节工程综合说明书

本工程为Ⅳ级拦河闸。设计采用开敞式水闸。

水闸由上游连接段、闸室段、下游连接段三部分组成。

闸室段位于上、下游连接段之间。是水闸工程的主体。其作用是控制水位、调节流量。包括闸门、闸墩、边墩、底板、工作桥、检修便桥、交通桥、启闭机等。

上游连接段的作用是将上游来水平顺地引进闸室。包括两岸的翼墙、护坡、铺盖、护底和防冲槽。

下游连接段的作用是引导过闸水流均匀扩散。通过消能防冲设施。以保证闸后水流不发生有害的冲刷。包括消力池、海漫、防冲槽以及两岸的翼墙和护坡。

第二章 水力计算

第一节 闸室的结构型式及孔口尺寸确定

﹙一﹚闸孔型式的选择

该闸建在天然河道上,河道横部面接近梯形,因此采用开敞式闸室结构。该闸建在天然河道上,为了满足泄洪、冲沙、排污的要求,宜采用结构简单,施工方便,自由出流围较大的无坎宽顶堰,考虑到闸基持力层是粘细砂,土质一般,承载能力不好,并参考该地区已建工程的经验,根据一般情况下,拦河闸的底板顶面可与河底齐平。即闸底板顶面(即堰顶)与西通河河底齐平,所以高程为195.00 m 。

(二)闸孔尺寸的确定

初拟孔口尺寸,该闸的尺寸必须满足拦洪灌溉以及泄洪的要求。

1.计算闸孔总净宽0B

(1)在设计情况下: ①、上游水H=198.36-195=3.36m

②、下游水深s h =198.15-195.00=3.15m ③、下泄流量Q=61.403/m s

则上游行近流速:

V 0=Q/A

根据和断面尺寸:

A=﹙b +mH ﹚H =﹙18+1.5×3.36﹚×3.36=77.4m 2 其中b 为河道宽:b=18m m 为边坡比:m=1:1.5 V 0=Q/A =61.40/77.41=0.793m/s

H 0=H ﹢αv 2/2 (取α=1.0﹚ =3.36﹢0.7932/﹙2×9.81﹚ =3.39m 则

s

h H =3.15/3.39=0.929>0.8 故属于淹没出流。

(2)校核情况: ①、上游水H=198.9-195=3.9m

②、下游水深s h =198.65-195=3.65m ③、下泄流量Q=79.703/m s

则上游行近流速:

V 0=Q/A

根据和断面尺寸:

A=﹙b +mH ﹚H =﹙18+1.5×3.9﹚×3.9=93.02m 2 其中b 为河道宽:b=18m m 为边坡比:m=1:1.5 V 0=Q/A =79.7/93.02=0.86m/s

H 0=H ﹢αv 2/2g ﹙取α=1.0﹚ =3.9﹢0.862/﹙2×9.81﹚ =3.94m 则

s

h H =3.65/3.94=0.93>0.8 , 故属于淹没出流。 (3)确定闸孔宽度

由以上结果可得,则按水流成堰流时并且为淹没出流,计算根据《水工建筑物》,由宽顶堰淹没出流公式:

根据

s

h H ,查SL-265-2001,附录A.01,查得淹没系数=0.74,对无坎宽顶堰:m=0.385 假设侧收缩系数 =0.90

在设计情况下:

g

v 220

H

H 1

s h

由公式

0所以,在设计情况下

=8.66m 在校核情况下:

=9.0m 整理上述计算如下表

计算情况上游水深

H

下游

水深

s

h

流量

Q

行进

流速

行进

水头

H

淹没

系数

б

流量

系数m

侧收

缩系

数ε

B

设计

情况

3.36 3.15 61.40 0.793 3.39 0.74 0.385 0.90 8.66

校核

情况

3.90 3.65 79.70 0.86 3.94 0.74 0.385 0.90 9.0

2.闸孔孔数n及单孔净宽

b

单孔宽度

b根据水闸使用要求,闸门型式及启闭机容量等因素,并参照闸

门尺寸选定。由

01

B>

02

B比较得,取净宽较大的值,则取

B=9.0m。

以上为

B的第一次近似值,据此可计算 的第二次近似值,按

H

h

s

=0.93,及闸墩边形状,查《水力学》,得=0.502 ,=0.70。侧收缩系数按式计算为:

=1-0.2×[0.7+(3-1)×0.502]×3.9/9

=0.85

净宽0B 的第二次计算近似值为

=9.5m

再将净宽0B 的第二次近似值代入式中,可得ε=0.86,再次试算后仍得

ε=0.86,计算得出02B =9.4m ,根据所给闸门的型号尺寸,则选择孔数n=3,每孔净宽0b =3.2m ,则闸孔总净宽0B =3.2×3=9.6m ,

3.闸孔泄流能力校核

中墩采用钢筋混凝土结构,根据设计规SL265-2001,取中墩厚d=1.5m ,墩首、墩尾均采用尖圆形。边墩厚度为1.0m ,墩首、尾采用半圆形。

根据拟定的闸孔尺寸净宽0B =9.6m ,用设计情况进行检验。根据堰流公式:

3/20.860.740.38529.819.6Q =?????3.39?实

=64.283/m s

则:=|(64.28-61.40)/61.40|×100%=4.7%<5%

实际过流能力满足泄水的设计要求

由此得该闸的孔口尺寸确定为:选择孔数n=3,每孔净宽0b =3.2m ,2个中墩各厚d=1.5m ,边墩厚度为1.0m ,闸孔总净宽0B =9.6m ,闸室总长度B=3×3.2+2×1.5=12.6m 。 第二节 消能防冲型式

水闸闸门开启时,下泄水流具有较高能量,为防止高速水流及波状水跃的冲击等不利作用,闸下应采取防冲措施。 (一)消能型式

水闸上、下游水头一般较低,下游一般为土基,宜采用底流式消能。因此,消能设计的主要任务是确定下游消力池深度与长度,护坦型式与构造、海漫长度与构造一集防冲槽等。 (二)消力池设计 1.消力池设计依据

当过闸流量不变,上游水位较高时往往是消力池设计的依据,而实际运行中,流量却是变化的。因而,消能设计依据应是上游为较高水位、下游为较低水位时,通过某一流量,下泄水流能量E=γq △H 最大时,相应的数据即为消力池设计依据。为了降低工程造价、确保水闸安全运行,可以规定闸门的操作规程,本次设中孔开启。分别开启不同高度进行计算,找出消力池池深和池长的控制条件。闸门的开度拟分三级开启。第一级泄流量8.633m /s ;待下游水位稳定后,开度增大至设计流量61.43m /s ;最后待下游水位稳定后,再增大开度至最大下泄流量79.73m /s 。

垂直收缩系数ε与闸孔相对开度H /e 有关,查《水力学》表9-8可得。

泄流量:Q=2gH eB 0μ

流量系数:H

e 1ε

ε?μ-= 消力池深度:=d Z h s c ?--'''0h σ 收缩水深:e c ε=h 消能计算公式: 0

001h T T T c ?-

?-

?=

2

2

2q ?g =

? 25.02132

''1812

h ???

? ??????????-+=b b gh q h c c

c 出池落差:2

''2

'2222q c s gh q h g Z α?α-

=? 消力池长:sj L =j L L S β+

其中消力池与闸底板以1:4的斜坡段连接 水跃长度:()

c c h h L -=''j 9.6

'h s 是出池河床水深

0T 是从消力池底板顶面算起的总势能

为水流动能校正系数取1.0。β为水跃长度校正系数取0.75。水跃淹没系数

0σ=1.05。流速系数95.0=?。 2.消力池深度d 及消力池长度的计算

结论:通过计算上述计算可知,当闸孔开度为0.17m 时满足控制条件,其余两组都不满足条件,根据下列计算:

以下泄流量Q=8.633/m s 作为确定消力长度的计算依据。 (1)消力池力池深

依据SL265-2001,附表B1.1,则计算出消力池的相关参数:

2

''2

'2222q c

s gh q h g Z α?α-=? =22222

0.710.71

29.811129.810.91

??-????? =-0.006m

其中Z ?为出池落差、'h s 为出池河床水深、为水流动能校正系数取1.0。 则 =d Z h s c ?--'''0h σ =1.05×0.921-1+0.006 =-0.0385m

则计算出消力池池深d=-0.0385m ,但为了稳定泄流时的水流,根据规取池深d=0.5m 。

(2)消力池长度计算:

由前面的计算,以下泄流量8.633/m s 作为确定消力池长度计算的依据。略去行进流速v 0,则:

d 0+=H T =3.9+0.5=4.4m

根据公式

其中: 2

2

2q ?

g =?=02.081.9268..02=? 则:0001h T T T c ?

-

?-

?=

=

4

.402.04.02.04.402.0-

-

=0.07m

25.02132''1812

h ???

? ??????????-+=b b gh q h c c

c

=0.0712???? =1.13m

水跃长度:()

c c h h L -=''j 9.6 =6.9(1.13-0.07)=7.3m

消力池与闸底板以1:4的斜坡段连接, s L =dp =0.5×4=2m ,则消力池长度:

sj L =j L L S β+=2+0.75×7.3=7.5m

所以取消力池长度为7.5m 。 3.消力池底板厚度t

(1)消力池底板厚度,为减少作用于底板扬压力,消力池底板可以做成透水的,始端厚度可按抗冲和抗浮要求确定。

抗冲 H q k ?=1t 抗浮 1

2

γM

P W U k t ±-=

其中1k 为消力池底板计算系数取0.18,q 为消力池进口处的单宽流量,H ?为相应于单宽流量的上、下游水位差。 此结构按抗冲条件计算得:

H q k ?=1t

(2)消力池构造

消力池一般可用浆砌石或混凝土建成,下设0.3m 的卵石垫层,透水底板设排水孔,孔径0.2m ,孔距2m ,梅花状布置,底部设反滤层。为使出闸水流在池中产生水跃,在消力池与闸底板连接处留一宽为1.5m 的平台,为了增强护坦班的抗滑稳定性在消力池的末端设置齿墙,墙深1m ,宽为0.6m (三)防冲加固措施

1.海漫

水流经过消力池,虽已消除了大部分多余能量,但仍留有一定的剩余动能, 特别是流速分布不均、脉动仍较剧烈,具有一定的冲刷能力。因此 护坦后仍需 设置海漫等防冲加固设施,以使水流均匀扩散,并将流速分布逐渐调整到接近天然河道的水流形态。

(1)海漫的长度计算由式:H q K L s s p ?=

s K 为海漫长度计算系数,根据闸基土质为河床为细砂取s K =14.0,s q 为消力

池出口处的单宽流量。

计算取表中最大值p L =24m ,河床宽度为18m 。

(2)海漫构造。海漫使用厚度45cm 的块石材料,海漫起始段做10m 长的水平段浆砌块石,其顶面高程与护坦齐平。水平段后做成1:10 的斜坡干砌块石,以使河流均匀扩散,调整流速分布,保护河床不受冲刷。浆砌块石海漫上设排水孔,干砌块石上设浆砌块石格埂。海漫底部铺设20cm 厚的砂粒垫层。 2.防冲槽

海漫与下游渠道相交处,应设防冲槽,以保护海漫免受冲刷。按下列公式: []

m m

m h v q d -=01

.1 困难。故取防冲槽深度为2.0m ,槽顶高程与海漫末端齐平,底宽取5m 。上游边坡系数为2,下游边坡系数为3。

第三章水闸防渗及排水设计

第一节防渗设施及闸底轮廓布置

水闸的地下轮廓是指水闸底板与地基的接触部分,由不透水和透水部分组成,对于砂土层地基通常采用直板桩和铺盖增加防渗长度,地下轮廓的设计主要包括底板,防渗铺盖,板桩等的设计。

1.底板

底板既是闸室的基础,又兼有防渗、防冲刷的作用。它既要满足上部结构布置的要求,又要满足稳定及本身的结构强度等要求。

(1)底板顺水流方向的长度L:

有经验公式:L=3.5H=3.5×(198.90-195.00)=13.6m

为了满足上部结构布置的要求,L必须大于交通桥宽、工作桥、工作便桥及其之间间隔的总和,即取L=14.0m。

(2)底板厚度d:

根据经验,底板厚度为(1/5~1/7)单孔净跨,一般为 1.0~2.0m由此初拟底板厚度d=1.0m

(3)底板构造:

底板采用钢筋混凝土结构,采用C20混凝土,上下游两端各设1.0m深的齿墙嵌入地基,底板分缝设以“v”型铜片止水,由于地基为砂性土的细砂地基,抵抗渗流变形的能力较差,渗流系数也较大,由此得在底板两端分别设置不同深度的板桩,由于一般为水头的(0.6~1.0)倍,由水头大小可知,上游端设板桩深为3.0m,下游端不设板桩。

2.铺盖

铺盖用钢筋混凝土结构,采用C20,其长度为上下游最大水位差的(3~5)倍,则取铺盖L=12.0m,铺盖厚度为0.5m。铺盖两端各设设0.5m深的小齿墙,其头部不再设防冲槽,为了防止上游河床的冲刷,铺盖上游设块石护底,厚为0.3m,其下设0.2m厚的砂石垫层。顺水流方向设置永缝,缝距为8m。

3.板桩

(1)根据工程经验:用钢筋混凝土板桩,板桩长度3m,厚度0.2m,宽度0.4m。

(2)板桩的构造:采用现场预制,桩的两侧做成舌槽形,以便相互贴紧,板桩与闸室的连接形式是把板桩顶嵌入底板面特留的的凹槽,桩顶填塞可塑性较大的不透水材料

4.其它防渗设施

侧向防渗主要靠上游翼墙和边墩,则上游翼墙为曲线形式,从边墩开始向上游延伸至铺盖头部,以半径为7.0米的圆弧插入岸坡。闸底板的上、下游端均设置齿墙,用来增强闸室的抗滑稳定,并延长渗径,齿墙深1m。

综上所述

闸基防渗的计算必须的防渗长度满足:

L=C·△H

△H为上下游最大水位差,则△H=3.9m,C为允许渗径系数值,由于为砂性

土则取C=9.0。得最小允许防渗长度L=C·△H=3.9×9.0=35.1m。则地下轮廓布置见下图。

实际闸基防渗长度L:

L=0.5+0.5+0.7+11+0.7+0.5+3+1+1.4+10+1.4+1+1.5=36.0m

则L=36.0m>L=35.1m闸基防渗长度满足要求

第二节防渗和排水设计及渗透压力计算

采用改进阻力系数法进行渗流计算

为了便于计算,将复杂的地下轮廓进行简化。由于铺盖头部及底板上下游两端的齿墙均较浅,可以将它们简化成短板的形式如下图:

1.确定地基的有效深度

根据钻探资料,闸基透水层深度很大。故在渗流计算中必须取一有效深度代

=12+14=26m;替实际深度。由地下轮廓线简化图知:地下轮廓的水平投影长度L

地下轮廓的垂直投影长度S=195.00-190.00=5m。 L

/S=26/5=5.2>5时,故地基

T=0.5 L0=13m。而地基的实际计算深度T=195.0-183.32=11.68m,的有效深度

e

则T <e T ,故地基的实际计算深度e T =T =11.68m 。

2.渗流区域的分段和阻力系数的计算

过地下轮廓的角点、尖点,将渗流区域分成八个典型段。如上图,1、8段为进出口段,2、4、5、7则为部垂直段,3、6、二段为部水平段。 (1)设计洪水位情况

各流段阻力系数为

△H=198.36-195.00=3.36m 。根据水流的连续条件,经过各流段的单宽渗流流量均应相等。

①各流段的水头损失的计算i i H

h ξξ

?=

,则得

1h =0.433m 2h =0.041m

3h =0.688m 4h =0.414m 5h =0.343m 6h =0.890 7h =0.082m 8h =0.468m

②进出口段进行必要的修正:进出口修正系数为

'T =11.18m T =11.68m 'S =1m 则得: =0.68<[]=1.0 故需要修正 进水口段水头损失的修正为:

'1h =×h 1=0.68×0.433=0.294m

进口段水头损失的修正量为:

Δh=1h -'1h =0.434-0.294=0.140m

修正量应转移给相邻各段

2h +3h =0.73>0.140

所以 '2h =0.041?2=0.082m

'3h =0.688+(0.139-0.041)=0.786m.

同样对出口段修正如下

'T =10.68m T =11.68m 'S =2m

则得: =0.849<[]=1.0 故亦需要修正 出口段的水头损失修正为

'8h = ×h 8=0.397m

进口段水头损失的修正量为:

h ?=8h -'8h =0.467-0.397=0.070m

将该修正量转移给相邻各段,则 '7h =0.085+0.070=0.155

③计算各角点的修正后的渗压水头:由上游进口段开始,逐次向下游从作用水头值△H 中相继减去各分段的水头损失值,即可求得各角隅点的渗压水头值:

1H =3.36m 2H =1H -'1h =3.066m 3H =2H -'2h =2.984m

4H =3H -'3h =2.198m 5H =4H -4h =1.784m 6H =5H -5h =1.441m 7H =6H -6h =0.551m 8H =7H -'7h =0.396m 9H =8H -'8h =0

④作出渗透压力分布图:根据以上算得渗压水头值,并认为沿水平段水头损失呈线形变化,则作出设计洪水位是渗透压力分布图

设计洪水位时渗透压力分布图

单位宽度底板所受渗透压力:

1P =0.5×(6H +7H )×14×1=0.5×(1.441+0.551)× 14×1

=136.91kN

单位宽铺盖所受的渗透压力:

2P =0.5×(3H +4H )×12×1=0.5×(2.984+2.198)× 12×1

=304.49kN

2.校核洪水位情况

各流段阻力系数为

△H=198.90-195.00=3.90m 。根据水流的连续条件,经过各流段的单宽渗流流量均应相等.

①各流段的水头损失的计算i i H

h ξξ

?=

,则得

1h =0.502m 2h =0.047m 3h =0.799m 4h =0.480m

5h =0.398m 6h =1.033 7h =0.096m 8h =0.343m

②进出口段进行必要的修正:进出口修正系数为

'T =11.18m T =11.68m 'S =1m 则得: =0.68<[]=1.0 故需要修正 进水口段水头损失的修正为:

'1h =×h 1=0.68×0.502=0.341m

进口段水头损失的修正量为:

Δh=1h -'1h =0.502-0.341=0.161m

修正量应转移给相邻各段

2h +3h =0.846>0.047

所以 '2h =0.047?2=0.094m

'3h =0.799+(0.161-0.047)=0.913m.

同样对出口段修正如下

'T =10.68m T =11.68m 'S =2m

则得: =0.849<[]=1.0 故亦需要修正 出口段的水头损失修正为

'8h = ×h 8=0.461m

进口段水头损失的修正量为:

h ?=8h -'8h =0.543-0.461=0.082m

将该修正量转移给相邻各段,则

'7h =0.096+0.082=0.178

③计算各角点的修正后的渗压水头:由上游进口段开始,逐次向下游从作用水头值△H 中相继减去各分段的水头损失值,即可求得各角隅点的渗压水头值:

1H =3.9m

2H =1H -'1h =3.559m 3H =2H -'2h =3.465m

4H =3H -'3h =2.552m 5H =4H -4h =2.072m 6H =5H -5h =1.674m 7H =6H -6h =0.641m 8H =7H -'7h =0.461m 9H =8H -'8h =0.000

④根据以上计算作出校核洪水位是渗透压力分布图,如图

校核洪水位时渗透压力分布图

单位宽度底板所受渗透压力:

1P =0.5×( H 6+ H 7)×14×1

=158.97kN

单位宽铺盖所受的渗透压力:

2P =0.5×( H 3+ H 4)×12×1

=353.87kN

3.抗渗稳定验算

闸底板水平段的平均渗透坡降和出口处的平均逸出坡降: (1)闸底板水平段的平均渗透坡降x J 为: 设计情况

[]10.0~07.00636.014

890

.0'76=<===-X x x J L h J

校核情况

[]10.0~07.0072.014

003.1'76=<===-X x x J L h J

(2)渗流出口处的平均逸出坡降为

设计情况

[]35.0~3.0265.05.1397

.00''80=<===J s

h J

校核情况 []35.0~3.0307.05.1461.00''

80=<===J s h J ,所以闸基的防渗满足抗渗稳定的要求。

第三节 排水设施及细部构造

为加厚反滤层中的大颗粒层,形成平铺式。排水反滤层一般是2-3层不同粒

径的砂和砂砾石组成的。层次排列应尽量与渗流的方向垂直,各层次的粒径则按渗流方向逐层增大。

反滤层的材料应该是能抗风化的砂石料,并满足被保护土壤的颗粒不得穿过反滤层,各层次的粒不得发生移动,相邻两层间,较小一层的颗粒不得穿过较粗一层的空隙,反滤层不能被阻塞。应具有足够的透水性,以保证排水畅通。同时还应保证耐久、稳定,其工作性能和效果应不随时间的推移和环境的改变而变差。 本次设计中的反滤层有碎石、中砂和细砂组成,其中上部为20cm 厚的碎石,中间为10cm 厚的中砂,下部为10cm 厚的细砂。
