变压器竣工报告书1
- 格式:doc
- 大小:25.00 KB
- 文档页数:2
****110kV变电站工程(电气)竣工汇报一、工程概况:本工程建设规模2×40MVA变压器;110kV 2回出线, 分别接入城东变及东星变, 110kV配电装置采用户内 GIS(SF6)组合电器共7个间隔;10kV采用单母线分段接线,10kV中置式开关柜三十八柜,并联无功补偿装置4×4800kar电容器组四组,接地变800kVA 二组;安装保护屏、测控屏、交,直流屏二十三柜。
以上电气工程安装及调试、载波通信及综合自动化安装、调试。
本工程由****电业局筹建;福建**兴电力设计院有限公司设计;******盛监理有限公司监理;******兴电力工程建设有限公司承建二、工程施工进度情况:1、电气施工队于2007年10月22日进驻现场。
2、10kV配电装置与10kV无功补偿装置安装:本工程10kV高压开关柜10月23日开始就位安装,10月下旬全部安装完成。
10kV 电容器组于10月27日开始设备搬运,设备安装,11月上旬4组电容器组安装完毕。
10kV 接地变于11月2日开始设备搬运,设备安装。
11月9日开始控制电缆敷设,11月24日二次接线完成,10kV单体调试12月1日基本完成。
3、本工程安装两台40MVA主变压器,主变压器于2007年11月10日运抵现场就位。
安装前施工技术人员据厂家技术资料、相关规程编制了《主变压器安装技术措施》,作为施工作业指导并对施工人员交底。
11月23日开始进行主变吊罩检查,11月29日完成附件安装。
4、110kV配电装置GIS设备于2007年11月13日到货,11月15日就位安装,12月4日安装完毕,12月10日单体调试基本完成。
5、2007年12月7日向工程公司提交验收,由本公司安全质量部12月12日组织进行了三级质量验收。
6、监理单位初检时间:2008年1月7日组织质量验收。
7、业主验收时间:2008年1月16日组织质量验收。
8、2008年1月30日,3月5日业主分别组织再次质量验收。
电力竣工报告模板范文电力竣工报告是电力工程建设完成后的一个重要文件,它记录了电力工程建设的全过程和最终的竣工情况。
以下是电力竣工报告的模板范文:电力竣工报告。
一、工程概况。
1. 工程名称,(填写工程名称)。
2. 建设单位,(填写建设单位名称)。
3. 建设地点,(填写建设地点)。
4. 建设规模,(填写建设规模,如装机容量、线路长度等)。
5. 建设内容,(填写建设内容,如主要设备、工程进度等)。
二、建设过程。
1. 前期准备,(填写前期准备工作情况,如选址、勘察、设计等)。
2. 施工情况,(填写施工过程中的主要工作内容、进度和质量情况)。
3. 设备安装,(填写设备安装情况,如主要设备的安装、调试情况)。
4. 工程验收,(填写工程竣工验收情况,包括各项验收文件和结果)。
三、竣工情况。
1. 工程投资,(填写工程总投资和资金使用情况)。
2. 工程质量,(填写工程质量情况,如主要设备性能、工程结构稳定性等)。
3. 竣工时间,(填写工程竣工时间)。
4. 竣工效果,(填写工程建设后的效益和影响)。
四、存在问题。
1. 工程建设中存在的问题,(填写工程建设中出现的问题和不足)。
2. 解决措施,(填写已采取或计划采取的解决措施)。
五、后续工作。
1. 后续利用,(填写工程建成后的后续利用计划)。
2. 运营管理,(填写工程建成后的运营管理计划)。
六、附录。
1. 相关证明文件,(列出相关的证明文件,如竣工验收文件、质量检测报告等)。
2. 相关图片资料,(列出相关的图片资料,如工程建设过程中的照片、竣工后的效果图等)。
以上是电力竣工报告的模板范文,建议根据实际情况进行具体填写,确保内容全面、准确。
变压器验收报告单一、基本信息1.变压器型号:[XXX]2.变压器容量:[XXX]3.变压器制造厂家:[XXX]4.验收日期:[XXX]二、验收人员1.主要验收人员:[XXX]2.协助验收人员:[XXX]三、验收内容1.外观检查验收人员对变压器的外观进行了检查,包括外壳、绝缘件、连接器等。
变压器外观应无变形、裂纹、损伤等缺陷。
验收人员确认变压器外观无缺陷。
2.绝缘电阻测试验收人员对变压器的绝缘电阻进行了测试。
按规定,绝缘电阻应大于[XXX]兆欧。
验收人员测试结果为[XXX]兆欧,符合要求。
3.负载损耗测试验收人员对变压器的负载损耗进行了测试。
按规定,变压器的负载损耗应小于[XXX]%。
验收人员测试结果为[XXX]%,符合要求。
4.空载损耗测试验收人员对变压器的空载损耗进行了测试。
按规定,变压器的空载损耗应小于[XXX]W。
验收人员测试结果为[XXX]W,符合要求。
5.载波通信测试验收人员对变压器的载波通信功能进行了测试。
按规定,变压器的载波通信功能应稳定有效。
验收人员测试结果显示载波通信功能正常。
6.过载能力测试验收人员对变压器的过载能力进行了测试。
按规定,变压器应具有一定的过载能力。
验收人员测试结果显示变压器具有足够的过载能力。
7.绝缘水平测试验收人员对变压器的绝缘水平进行了测试。
按规定,变压器的绝缘水平应符合要求。
验收人员测试结果显示变压器的绝缘水平良好。
8.附加功能测试验收人员对变压器的附加功能进行了测试,如温度控制、保护功能等。
验收人员测试结果显示附加功能正常。
四、验收结论经过对变压器的各项测试,以及外观检查,验收人员认为该台变压器符合要求,可投入使用。
五、意见与建议根据对变压器的验收过程中发现的问题,验收人员提出以下意见与建议:1.建议制造厂家加强对变压器外壳的防护措施,以提高外观质量。
2.建议制造厂家提供更详细的使用说明书,包括各项功能的操作方法及维护保养要点。
六、验收人员签名:主要验收人员:_____________日期:_____________。
新华中学变压器增容及线路改迁工程竣工验收报告
甲方:元谋县新华中学
乙方:楚雄市楚光电力实业有限责任公司
合同编号:CGDL-GC- - -
合同签订时间:2014年1月28日
**中学变压器增容及线路改迁工程
竣工验收报告
由**市楚光电力实业有限责任公司负责施工任务的**中学变压器增容及线路改迁工程,位置在**中学校内。
施工方已按甲乙双方签订的施工合同书的条款,于2014年1月28日开工,2014 年2月20日完工,工程总造价:71333元(大写:柒万壹仟叁佰叁拾叁元整),现提交竣工验收报告,作为验收移交建设单位的依据。
经学校校委会验收,各项指标符合国家、电力行业标准、规范等有关规定及合同设计要求。
验收人员:
**县**中学
2014年10月21日。

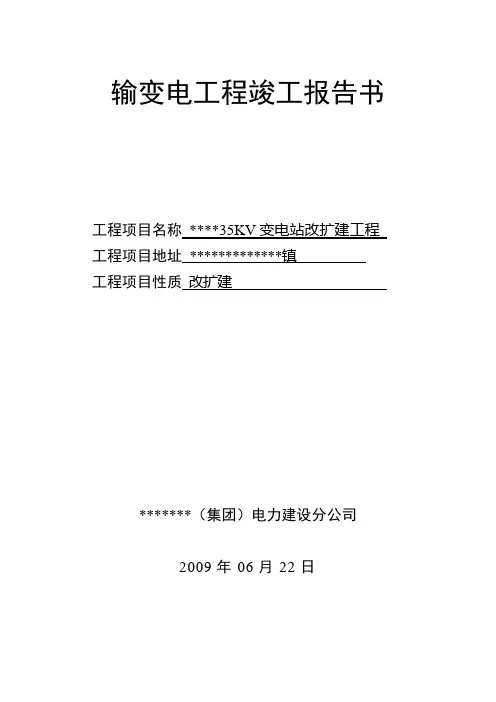

输变电工程竣工报告书
工程项目名称****35KV变电站改扩建工程工程项目地址*************镇
工程项目性质改扩建
*******(集团)电力建设分公司
2009年06月22日
工程建设项目竣工验收申请报告
输变电工程竣工报告
******35KV变电站改扩建工程
竣工验收签证书
******(集团)电力建设分公司
2009年06月22日
参加********35KV变电站工程建设的单位建设管理单位: 代表公章
监理单位: 代表公章
设计单位: 代表公章
运行管理单位: 代表公章
施工单位: 代表公章
工程验收签证书
*****35KV变电站改扩建工程工程启动验收委员会,对该工程全部设施的质量进行了全面严格的检查验收,并按照试运行方案,于2009年月日时并网带电,经二十四小时带负荷运行和测试,运行情况正常,其各项设施性能均达到国家标准,工程质量总评为级,即日起交付运行单位使用。
工程启运
验收委员会主任(副主任):职务:
建设管理单位代表职务
监理单位代表:职务:
接收(运行)单位代表:职务:
移交(施工)单位代表:职务:
2009年06月30日
工程规模及主要技术经济指标
未完工程及需处理的事项清单
****35KV 变电工程施工质量评定汇总表
工程移交签证表
档案移交文据
编号:
编号:
编号:
编号:
设备移交清单
编号:
备品备件移交清单。
电力施工竣工报告模板1. 项目概述本次电力施工竣工报告涉及的项目为XX电厂二期扩建工程,电力施工竣工时间为2021年5月至2022年3月。
本文档是该工程的施工竣工报告的模板,方便施工方及监管机构进行报告撰写,统一施工标准。
2. 竣工内容2.1 电力设施工作本次施工工程主要涉及以下电力设施建设:序号设施名称数量备注1 发电机组 5 台功率:50MW/台2 变电站3 座容量:500kv/座3 输电线路 5 条容量:50mw/条2.2 初验、调试和试运行情况本次施工过程中,所有设备的初验、调试和试运行情况如下:设备名称初验情况调试情况试运行情况发电机组全部通过全部调试完成运行良好变电站全部通过全部调试完成运行良好输电线路全部通过全部调试完成运行良好2.3 施工人员技能水平本次施工过程中,所有施工人员持有相关职业资格证书,并接受过专业的技能培训,技能水平较高。
2.4 保证与审批本次施工过程中,严格按照相关法规和规范进行,所有环节均有监管机构进行监督和检查,因此保证过程合法有效。
3. 现场实施情况3.1 工期本次施工过程中,总工期为10个月,具体如下:施工阶段工期上部结构施工2个月下部结构施工4个月设备安装调试2个月联合调试和试运行2个月3.2 现场卫生本次施工过程中,现场卫生情况良好,未发生任何污染事故。
3.3 安全环保本次施工过程中,严格遵守了施工安全和环保法规规范,所有操作均在控制范围内,未发生任何安全环保问题。
4. 项目效果本次施工后,电力设施的运行效果十分稳定,其运行指标均符合国家相关标准。
项目后续发展中,将对当地经济和社会建设产生积极推动作用。
5. 总结通过本次电力施工竣工报告的撰写,旨在规范化施工,提高工程质量与效率。
施工过程中严格按照法规规范进行,保证了环保和安全,项目取得了良好的效果。
希望本文档可以为其他电力施工竣工报告提供参考,实现施工标准化和互通。
箱式变压器工程竣工验收报告[标题]箱式变压器工程竣工验收报告[报告目录]1. 项目概述2. 设计与施工情况3. 箱式变压器性能测试4. 箱式变压器运行试验5. 安全与环境保护6. 竣工验收结论[正文]1. 项目概述本次竣工验收报告旨在对箱式变压器工程进行全面评估,确保其设计、施工和性能达到预期要求。
本项目的目标是在指定时间内完成箱式变压器的安装与调试,并确保其安全、可靠地运行。
2. 设计与施工情况详细描述箱式变压器的设计方案,包括变压器的额定容量、输入输出电压、工作温度范围等。
同时,报告还应包括施工过程中的关键步骤、材料选择与采购、施工进度等信息。
3. 箱式变压器性能测试对箱式变压器的性能进行全面测试,包括额定容量、负载能力、绝缘电阻、温升等指标的测量。
测试结果应与设计要求进行比较,并评估其是否符合相关标准和规范。
4. 箱式变压器运行试验对箱式变压器进行实际运行试验,包括负载试验、短路试验、过载试验等。
试验过程中应记录箱式变压器的工作状态、温度变化、电流波形等信息,并评估其运行稳定性和可靠性。
5. 安全与环境保护对箱式变压器的安全性能和环境保护措施进行评估。
包括变压器的绝缘性能、接地保护、防雷措施等方面的检查和测试。
同时,还应评估变压器在运行过程中对环境的影响,如噪音、振动、电磁辐射等。
6. 竣工验收结论根据以上测试和评估结果,对箱式变压器的工程竣工进行综合评价,并给出结论。
如果箱式变压器的设计、施工和性能符合预期要求,可以给予合格的竣工验收结论。
如果存在问题或不符合要求的地方,应提出相应的整改建议和改进方案。
[结束语]本次竣工验收报告对箱式变压器的设计、施工和性能进行了全面评估,并给出了相应的结论和建议。
希望通过本报告的提交,能够为箱式变压器的正常运行和使用提供参考和支持。
供电公司竣工报告模板供电公司竣工报告模板一、项目概述根据合同要求,我公司承接的**(项目名称)**项目已经顺利竣工。
该项目位于**(项目位置)**,总建筑面积为**(总建筑面积)**平方米,于**(竣工日期)**竣工。
二、供电系统建设情况1. 供电线路在本项目中,我公司为**(项目名称)**项目新建了**(线路长度)**公里的供电线路。
该供电线路从**(起点)**引出,经过**(沿途要经过的区域)**,最终到达项目用电主体区域。
为了确保供电线路的可靠性和稳定性,我公司采用了**(采用的供电线路技术或措施)**,并按照规范要求进行了线路的敷设和绝缘检测工作。
2. 变电站建设为了满足项目用电的需要,我公司在项目现场新建了**(变电站数量)**座变电站。
这些变电站分别位于**(变电站位置)**,配备了**(变压器容量)**的变压器,并采用了**(采用的变电站技术或措施)**,确保供电系统的安全稳定运行。
3. 电缆敷设我公司根据项目需要,对**(项目名称)**项目进行了电缆敷设工作。
这些电缆连接了供电线路和项目用电主体区域,确保了电力的传输与分配。
在电缆敷设过程中,我公司严格按照规范要求进行了埋深、敷设角度和电缆绝缘检测等工作,确保了电缆的质量和可靠性。
三、供电系统验收情况1. 运行测试在供电系统建设完成后,我公司进行了全面的运行测试和检查,包括线路负载测试、电压稳定性测试、电流平衡性测试等。
测试结果表明,供电系统的运行指标均符合规范要求,能够满足项目的用电需求。
2. 安全可靠性验收为了确保供电系统的安全可靠性,我公司还进行了安全验收工作。
通过对供电设备的检查和试验,确保其在正常运行和突发情况下能够保持良好的工作状态,且符合相关安全要求。
3. 使用培训在供电系统竣工验收后,我公司还组织了使用培训工作,向项目管理人员和相关人员介绍供电系统的基本情况、使用方法和安全注意事项等,以保障供电系统的正常运行和维护。
工程竣工报告范本一、工程概况本报告针对XXX工程的竣工情况进行详细总结,该工程位于XXXX地区,总工程规模约为XXX平方米。
项目建设周期为XXX个月,从XXXX年X月开始,至XXXX年X月完成竣工。
二、工程进展本工程从计划开始,在项目启动阶段进行了充分的前期准备工作,包括项目规划、设计方案确定、人员组织等。
在施工过程中,按照合同约定的要求和标准进行施工,确保了工程的顺利进行。
在建设过程中,我们组织了一支专业的施工团队,严格遵守工程施工组织设计、施工技术标准和安全操作规程等,确保了质量、安全和进度的顺利推进,同时采用了先进的施工技术和设备,提高了工程质量和效率。
三、技术标准与质量控制本工程严格按照国家和地方关于工程建设的相关技术规范进行施工。
我们严格把控每一个施工环节,按照图纸要求进行规范施工。
同时,我们注重施工现场的管理和质量控制,进行了多次的现场巡查,对存在的质量问题及时进行整改。
在施工过程中,我们采取了一系列的质量检测措施,包括实验室试验、现场检测等。
通过不断优化工艺和工程控制措施,确保了施工流程的稳定和质量的稳定。
最终,工程达到了设计要求的质量标准。
四、安全管理在施工过程中,我们高度重视安全管理,切实保障了人员和财产的安全。
我们按照相关法律法规和安全生产规章制度,制定了详细的安全施工方案,明确了施工现场的安全隐患及相应的防范措施。
同时,我们组织了安全培训,提高了员工的安全意识和操作技能。
严格执行工地安全规章制度,提供了必要的安全防护设施,确保了施工过程中的人员安全。
五、竣工验收及问题整改在工程竣工前,我们组织了竣工验收,邀请了相关专家对工程进行检查和评估。
根据专家评估和监理单位的要求,我们对存在的问题进行了整改和修复,并获得了竣工验收的合格证书。
六、工程成果与社会效益本工程的竣工对于当地经济发展起到了积极的推动作用,为当地居民提供了便利的生活空间。
工程的建设还带动了周边产业发展,为就业创造了良好的条件。
一、前言本项目为XX电力工程,自2023年1月1日起动工建设,至2023年12月31日竣工。
在建设过程中,我们严格按照国家相关法律法规和行业标准,精心组织、科学管理、严格施工,确保了工程质量和安全。
现将工程竣工情况总结如下:二、工程概况1. 项目名称:XX电力工程2. 建设地点:XX省XX市XX县3. 建设规模:装机容量XX万千瓦,线路长度XX千米4. 建设单位:XX电力公司5. 施工单位:XX建筑有限公司三、工程进展及成果1. 工程前期工作:项目前期工作严格按照国家相关法律法规和行业标准进行,完成了项目可行性研究、环境影响评价、安全评价等手续。
2. 设计阶段:工程设计采用先进的技术和设备,确保了工程质量和安全性。
设计过程中,充分考虑了当地地理环境、气候条件等因素。
3. 施工阶段:施工过程中,我们严格按照设计文件、施工规范和操作规程进行施工,确保了工程质量和安全。
主要工程成果如下:(1)主厂房建设:主厂房建设按期完成,主体结构质量合格,达到设计要求。
(2)设备安装:设备安装质量良好,设备运行稳定,满足生产要求。
(3)线路架设:线路架设工程按期完成,线路长度符合设计要求,质量合格。
(4)配套设施建设:配套设施建设按期完成,包括办公楼、宿舍楼、食堂等。
四、工程管理及质量控制1. 管理体系:建立了完善的项目管理体系,明确了各级人员的职责,确保了工程顺利进行。
2. 质量控制:严格执行国家相关质量标准和规范,对关键工序进行全过程监控,确保工程质量。
3. 安全生产:加强安全生产管理,严格执行安全生产责任制,确保了工程建设过程中无重大安全事故发生。
五、经济效益及社会效益1. 经济效益:工程建成后,预计年发电量XX亿千瓦时,年产值XX亿元,对当地经济发展具有显著推动作用。
2. 社会效益:工程建成后,可满足当地及周边地区电力需求,改善电力供应状况,提高居民生活质量。
六、结论XX电力工程自开工以来,在各级领导的关心和支持下,全体建设者共同努力,按期完成了工程建设任务。
35KV变电站竣工报告变电站竣工报告一、工程概况工程名称:变电站电气设备安装工程主变容量2×3150KVA,电压等级为35KV/10.5KV,35KV出线2回,10KV出线6回,电容器接于10KV段母线上,站用电接在35KV 底圩出线上。
其中,本期投运一台1×3150KVA主变压器,35KV出线1回,10KV 出线5回、并投入电容器组。
二、工程计划开竣工时间工程自二00八年十月十日开工,竣工日期在二00八十二月二十五。
三、安全控制在施工期间,监理、施工负责人对安全的重要性认识统一到位,制定了“以人为本,安全第一,文明施工”的具体措施;施工人员认真贯彻“安全第一,预防为主”的方针,建立安全管理制度,人人讲安全,事事遵守安全操作规程施工,自开工至竣工没有发生一起设备的受伤损事故,达到预期的要求。
四、安装调试参加35KV者太变电站安装工程的人员在广南县电力有限责任公司各级领导的关心和大力支持下,在监理工程师的指导下,施工人员按照设计要求,严格安国家相关的规程、规范施工。
安装前认真熟悉一、二次及保护图纸,及时发现施工图纸中的疏漏之处和可能出现的问题。
及时主动向监理工程师和设计院反映,将问题处理在施工前;针对施工中的难点提前编制施工技术、安全措施,做到施工时心中有数。
施工过程严把“三关”,坚持质量一票否决制:(1)、严把图纸关。
首先组织技术人员对图纸进行认真复核,让所有技术人员彻底了解设计意图,其次严格按图纸和规范要求组织实施,并层层组织技术交底。
(2)、严把材料质量关。
对每批进入施工现场的钢材等材料按规范要求进行质量检验,并按公司物资管理制度进行管理,杜绝不合格的材料及半成品使用到工程中。
(3)、严把过程工序质量关,监督和指导施工严格按照技术图纸、规范及技术措施进行。
施工过程中做到“六不施工,三不交接”。
“六不施工”是:不进行技术交底不施工;图纸和技术要求不清楚不施工测量和资料未经审核不施工;材料无合格证或试验不合格不施工;隐蔽工程未经检查签证不施工;未经监理工程师认可或批准的工序不施工。
变压器验收报告第一篇:变压器验收报告电力变压器大修、验收报告监收人:运行负责人:检修单位负责人:检修班负责人:编制人:年月日填变压器no1 厂;运行编号;制造号型式;容量 kva;变压比器身重 t;油重 t ;上节油箱吊重 t 1.变压器运行时间:由开始运行到此次大修共运行了年月由上次大修完了到此次大修共运行了年月 2.此次大修是由年月日时开始,于年月日时完成。
计划时间是由年月日时至年月日时。
实际和计划进度相差的原因是: 3.吊芯检查于月日时开始、至月日时止;当时天气;气温 oc;空气相对温度 %;开始放油时间月日时分,注油结束时间月日时分,变压器芯子在空气中存放小时。
4。
大修共用时间和工时:变压器no2 5。
修前缺陷和异常状况: 6.修前试验:变压器整体试验:绝缘油色谱、微水:绝缘油简化:绝缘油耐压(kv):篇二:变压器验收要求变压器验收总体要求4.1 验收人员根据技术协议、设计图纸、技术规范和本验收规范开展现场验收。
4.2 验收中发现的问题必须限时整改,存在较多问题或重大问题的,整改完毕应重新组织验收。
4.3 验收完成后,必须完成相关图纸的校核修订。
4.4 竣工图纸和验收文档移交运行单位。
4.5 施工单位将备品、备件移交运行单位。
5 验收前应具备条件5.1 配电变压器本体、附件及其控制回路已按设计要求施工及安装完毕。
5.2 配电变压器调试、交接试验工作全部完成并满足要求。
5.3 施工单位已组织进行自检,监理单位完成了初检,并已按初检意见整改完毕,缺陷已消除。
5.4 设备标志牌、警示牌等安健环设施齐全并符合规范要求。
5.5 配电变压器施工图、竣工图、各项调试及试验报告、监理报告等技术资料和文件已整理完毕。
5.6 配电变压器的验收文档已编制并经审核完毕。
5.7 施工场所已清理或恢复完毕。
6 验收内容6.1 10kv 配电变压器的资料验收新建、扩建、改造的10kv 配电变压器应具备以下相关资料,电子化图纸资料按照《基于gis平台的营配一体化系统技术、管理规范之十四——工程资料电子化移交管理规范》执行:a)施工依据文件,包括立项批复、设计文件等;b)施工组织文件,包括土建、电气安装开工报告、施工组织措施、建立联系单、设计变更通知、市政报建开挖批复或者土地使用协议等; c)10kv 配电变压器订货相关文件、订货技术合同和技术协议等;d)制造厂提供的主、附件产品合格证书以及中文说明书,要求齐全,内容相符; e)监造报告(有监造时);f)制造厂提供的主、附件出厂试验报告和记录;g)主、附件抽样试验报告和记录; h)运输过程质量控制文件; i)开箱验收记录;j)施工质量文件,包括质量检查评定、测试材料等; k)施工安装文件,包括现场施工记录、安装记录等;l)交接试验报告、调试报告;m)竣工报告;n)加盖公章的设计图和竣工图以及工程内容说明等;o)监理报告,隐蔽工程报告; p)制造厂提供的安装图纸; q)缺陷处理报告;r)设备、特殊工具及备品清单。

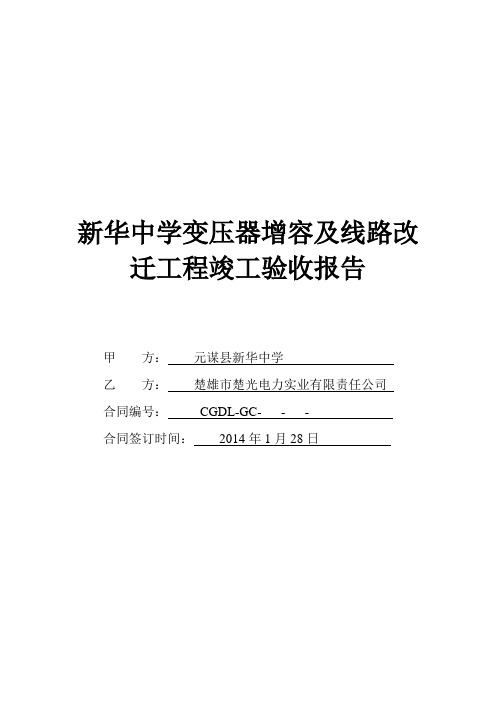

新华中学变压器增容及线路改迁工程竣工验收报告
甲方:元谋县新华中学
乙方:楚雄市楚光电力实业有限责任公司
合同编号:CGDL-GC- - -
合同签订时间:2014年1月28日
**中学变压器增容及线路改迁工程
竣工验收报告
由**市楚光电力实业有限责任公司负责施工任务的**中学变压器增容及线路改迁工程,位置在**中学校内。
施工方已按甲乙双方签订的施工合同书的条款,于2014年1月28日开工,2014 年2月20日完工,工程总造价:71333元(大写:柒万壹仟叁佰叁拾叁元整),现提交竣工验收报告,作为验收移交建设单位的依据。
经学校校委会验收,各项指标符合国家、电力行业标准、规范等有关规定及合同设计要求。
验收人员:
**县**中学
2014年10月21日。
