市政地下管道保护方案
- 格式:doc
- 大小:21.50 KB
- 文档页数:5

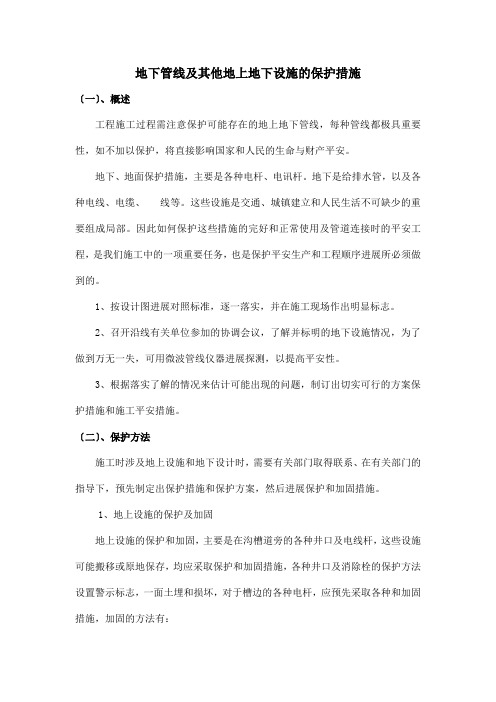

地下管线及其他地上地下设施的保护措施〔一〕、概述工程施工过程需注意保护可能存在的地上地下管线,每种管线都极具重要性,如不加以保护,将直接影响国家和人民的生命与财产平安。
地下、地面保护措施,主要是各种电杆、电讯杆。
地下是给排水管,以及各种电线、电缆、线等。
这些设施是交通、城镇建立和人民生活不可缺少的重要组成局部。
因此如何保护这些措施的完好和正常使用及管道连接时的平安工程,是我们施工中的一项重要任务,也是保护平安生产和工程顺序进展所必须做到的。
1、按设计图进展对照标准,逐一落实,并在施工现场作出明显标志。
2、召开沿线有关单位参加的协调会议,了解并标明的地下设施情况,为了做到万无一失,可用微波管线仪器进展探测,以提高平安性。
3、根据落实了解的情况来估计可能出现的问题,制订出切实可行的方案保护措施和施工平安措施。
〔二〕、保护方法施工时涉及地上设施和地下设计时,需要有关部门取得联系、在有关部门的指导下,预先制定出保护措施和保护方案,然后进展保护和加固措施。
1、地上设施的保护及加固地上设施的保护和加固,主要是在沟槽道旁的各种井口及电线杆,这些设施可能搬移或原地保存,均应采取保护和加固措施,各种井口及消除栓的保护方法设置警示标志,一面土埋和损坏,对于槽边的各种电杆,应预先采取各种和加固措施,加固的方法有:〔1〕、剪刀撑和单杆支撑加固方法这两种加固方法一般适用于较窄的沟槽边各种电杆加固。
如果加横梁板,也可用于较宽沟槽边各种电杆加固。
剪刀撑的方法是用两根直顺木质较好或其他圆木绑扎成剪刀形,支撑在电杆的上方。
水泥杆的上支点应绑扎一块小方木,防止撑点滑动,木杆可直接用扒钉把死。
单杆支撑是将一直顺,木质较好的圆木的上端做成紧靠电杆的斜面,然后用8号铁丝将上端固定在电杆上。
一般可绑扎一到或网道〔缠绕3—5圈〕,支撑木杆时,绑扎铁丝可用小扒钉把死,水泥杆应捆紧,要防止支撑的松动。
剪刀撑、撑杆与电杆的夹角为30—40°,单杆撑夹角为30°。
地下管线保护措施地下管线是城市基础设施的重要组成部分,对于保障城市的正常运行和居民的生活起着至关重要的作用。
在建设和使用过程中,需要采取一系列的管线保护措施,以确保其安全运行和延长使用寿命。
本文将阐述地下管线保护措施的相关内容。
首先,地下管线的布置要注意管线之间的间距和深度。
不同类型的管线应预留适当的间距,以避免相互干扰或者受到外部机械影响。
同时,管线的深度也要根据地面的使用情况和所处位置进行设置。
在车辆通行频繁的道路或者重要场所,如机场、火车站等,应将地下管线埋深加大,以防止车辆行驶过程中对管线的损坏。
其次,地下管线施工中要注意材料的选择和质量控制。
管线的材料应符合国家标准和相关法规要求,并进行检测和鉴定。
管线的质量控制是保障其安全运行的重要环节,要确保管线的强度和耐腐蚀性能。
第三,对于已经铺设的地下管线,要加强巡视和维护保养。
定期开展巡视工作,查看管线的使用情况和可能存在的问题,及时进行维修和更换。
利用现代化的监控设备和技术手段,对管线进行实时监测,并建立健全的管理系统,提高管理效率。
第四,保护地下管线不受外界施工活动的影响。
在进行道路、桥梁等工程施工时,要提前了解管线的位置和布置情况,并采取相应的保护措施。
可以采用多种技术手段,如地下雷达、全站仪等,对管线进行实时定位和监测,避免施工过程中对管线的损坏。
第五,对于高危区域的地下管线,要设置警示标识和隔离措施。
在特殊区域,如化工厂、油库、核电站等,要设置相应的警示标识,并采取有效的隔离措施,防止外界人员无故靠近或者误操作造成事故。
第六,加强对地下管线管理的法律法规建设。
建立完善的法律法规制度,对地下管线的建设、维护和使用进行规范。
加强对违规行为的处罚和监督,形成严格的法律责任制度,提高违规成本。
在总结中,地下管线的保护措施是一个综合性的工程,需要统筹规划、科学施工和精细管理。
只有做好管线的保护工作,才能保障城市的正常运行和居民的生活安全。
市政工程施工中地下管线的保护措施
地下管线是城市基础设施的重要组成部分,包括自来水、天然气、通信、电缆等各种
管道。
在市政工程施工中,为了保障地下管线的安全不被破坏,必须采取一系列的保护措施:
一、前期调查
在施工前,必须通过现场勘察、文献查阅、资料收集等方式,全面了解地下管线的信息,包括管线类型、管径、埋深、所属单位等,以便制定施工方案和采取预防措施。
二、地下管线标识
施工单位应在地面上标记出地下管线的位置,并在周围5米内设置明显的警示标志,
以提醒施工人员和过往行人注意。
三、管线保护
1、针对自来水、天然气等压力管道,要限制起挖面积,并采用手挖或冲洗等方法,
在管道周围留出足够的安全间隙,防止挖掘机等大型机械作业时对管道形成压力,导致管
道破裂。
2、对于电缆、通信等非压力管道,要在管道周围设置警戒线,以确保施工人员不会
误入管道区域。
1、在挖掘机作业面和地下管线之间,应先架设木板或软管,减少对管道和线缆的摩
擦和挤压。
2、对于较深的地下管线,需通过钻孔或推管等方式进行,以避免直接挖掘对管道造
成破坏。
五、施工人员培训
所有参与施工的人员都应经过相关的培训,掌握地下管线保护的基本知识和操作技能,提高安全意识和安全素质。
六、事故应急预案
在施工过程中,如发现地下管线破坏或泄漏等情况,应立即启动事故应急预案,采取
相应的措施尽快解决问题,避免造成更大的损失。
总之,地下管线保护是市政工程中至关重要的一环,施工单位必须严格遵守相关标准
和规定,采取有效的措施,确保地下管线的安全和稳定运行。
市政工程施工中地下管线的保护措施随着城市建设的不断发展,市政工程的施工已经成为常态化的工作。
在市政工程施工过程中,由于不了解地下管线的准确位置,施工人员常常会不小心损坏管线,导致严重的后果。
为了保护地下管线的安全,保证市政工程施工的顺利进行,需要采取一系列的保护措施。
下面将详细介绍市政工程施工中地下管线的保护措施。
一、前期勘察市政工程施工前,必须进行详细的地下管线勘察,了解地下管线的准确位置和布局。
勘察过程中可以使用多种手段,如地下雷达探测、地质勘探等,以便清楚地了解地下管线的分布情况。
还需与相关部门联系,了解地下管线的管径和种类,用于施工时的参考。
二、管线标识根据前期勘察的结果,对地下管线进行标识。
标识可以使用明显的标志牌、颜色标示等方式进行,以便施工人员在施工过程中能够清晰地辨认出管线的位置。
在标识的过程中还需注意与管线部门进行充分的沟通,确保标识的准确性和合理性。
三、安全防护措施在市政工程施工现场,需要对地下管线周围进行有效的安全防护措施。
可以设置围栏或者警示线,将施工区域与管线区域划分开来,以防施工人员误入管线范围。
施工现场应设置明显的警示标识,以提醒施工人员注意管线的存在。
在施工过程中,还应设置专人负责管线的保护,对施工现场进行监督和管理。
四、施工工艺及施工方法在市政工程施工中,选择合适的施工工艺和施工方法也是保护地下管线的重要因素。
在施工中可以选择非开挖技术,如水平定向钻孔、拆卸旧管道再安装等,以减少对管线的直接影响。
施工人员还需对施工设备进行正确操作和维护,以避免对地下管线的损坏。
五、应急预案市政工程施工中,难免会遇到突发因素,如管道爆裂、泄漏等情况。
为了应对这些突发情况,需要提前制定应急预案,并安排专人负责应急处理。
应急预案主要包括应对措施、通讯联系、安全撤离等内容,并需进行定期演练和检查,确保预案的有效性。
市政工程施工中地下管线的保护措施主要包括前期勘察、管线标识、安全防护措施、施工工艺及施工方法和应急预案。
市政工程施工中地下管线保护的措施市政工程施工中将涉及到许多地下管线,如电缆、通信、自来水、燃气、下水道等。
在施工过程中,如果不注意地下管线保护,就容易对地下管线造成损害,从而导致各种意外事故。
因此,市政工程施工中地下管线保护至关重要。
一、施工前勘查在进行市政工程施工前,应进行地下管线勘查,了解管线的位置、类型和土层情况等。
对于已经深埋且误差较大的管线,可能需要通过探测设备进行精确定位。
施工时应根据勘查结果,制定详细的施工方案,并在施工前与相关单位进行沟通协调,制定相应的管线保护措施。
二、标识管线位置在施工前,应将地下管线的位置进行标识,并在现场进行现场勘查和确认。
如果由于车辆压过或其他原因导致管线位置发生偏移,应及时对管线进行重新标识。
施工现场应设置管线标识牌,提醒工人注意管线保护。
三、管线保护1. 避免对管线直接影响在施工过程中,应尽量避免对地下管线直接影响。
例如,在挖掘现场时,要尽量与管线垂直挖掘,减少对管线的挤压和摩擦。
遇到预埋管线时,可以采用光纤探测仪等设备进行精确测量,以保证施工质量。
2. 保护管线周边土壤在进行挖掘时,应避免对管线周边土壤的挤压和压缩。
在挖掘管线周边土壤时,应采用层层挖掘的方法,同时对挖掘现场进行加固,防止施工过程中地面下陷,导致管线受到损害。
3. 管线加固对于在施工过程中发现松动或老化的管线,应及时进行加固。
例如,在对下水道进行施工时,如果发现管道已经老化或受损,可以在管道周围填充泥土和砂石,加强管道支撑。
4. 防护管线在施工过程中,可以采用管线防护材料对管线进行保护。
例如,在表面切割时需要穿越电缆管道的情况下,可以使用电缆保护套,来确保施工质量和管线完整性。
同时还需要考虑到现场对管线的安全性和可靠性,例如在进行大型施工时需要设置防护围挡,避免车辆和重物打压到地下管线。
四、施工现场管理在施工现场,需要设立专人负责管线保护,并向工人发送具体的安全提示,提醒工人注意管线保护。
市政施工地下排水管道保护方案及应急措施1. 简介本文档旨在提供市政施工过程中地下排水管道的保护方案及应急措施,以确保施工期间和施工完成后地下排水系统的正常运行。
2. 保护方案2.1 施工前的准备工作在开始施工前,必须进行详细的地下排水管道调查和评估,了解管道的位置、材料和状态。
必要时,进行地下管道定位和标识。
此外,还需要及时关闭相关排水系统并将其进行标记,以防止施工期间的意外损坏。
2.2 施工过程中的保护措施在施工过程中,应采取以下保护措施来避免对地下排水管道造成损害:- 在施工区域周围设置合理的围栏或标志,以限制非授权人员的进入。
- 管道覆土层厚度应符合相关规定,并确保覆土层的质量和密实度。
- 在施工区域内布置经过合理计算和设计的临时排水系统,以确保排水畅通,并避免对地下管道施加过大的压力。
- 使用合适的施工设备和工具,以避免对地下管道造成直接或间接的机械损伤。
- 在地下排水管道附近进行施工时,应采取适当的防护措施,如安装钢板、重型覆盖物等,以防止施工材料或设备意外破坏管道。
- 堵塞地下排水管道的入口和出口,以防止异物进入。
2.3 施工完成后的检查和修复在施工完成后,应进行地下排水管道的检查和测试,以确保其完好无损。
任何损坏或泄漏都应立即修复,并进行必要的测试和验证。
修复后,应重新启动相关排水系统,并进行稳定运行的监控。
3. 应急措施3.1 意外损坏的应对措施如果在施工过程中发生意外事件造成地下排水管道的损坏或泄漏,应立即采取以下应急措施:- 立即停止相关施工活动,并尽快向施工负责人报告。
- 隔离现场,确保人员安全。
- 尽快采取措施修复或暂时封堵损坏部位,以减少附近区域的影响。
- 通知相关部门和服务提供商,协助修复和恢复地下排水系统的正常运行。
- 进行必要的记录和报告,以便后续的事故调查和责任追究。
3.2 应对自然灾害的准备在地下排水管道保护方案中,必须考虑自然灾害对地下管道的潜在影响。
针对不同的自然灾害,如地震、洪水等,应制定相应的应急预案,并定期进行演练和更新,以确保及时应对和减少损失。
市政道路管道改造工程地下管线保护措施市政道路管道改造工程是一项重要的城市基础设施项目,涉及到道路的畅通和城市的发展。
在进行市政道路管道改造工程过程中,保护地下管线是至关重要的,因为任何对地下管线的损坏都可能导致严重的后果,如停水、断电和交通堵塞等。
为了保护地下管线,以下是一些值得考虑的保护措施:1.地下管线勘察:在进行市政道路管道改造工程之前,应进行全面的地下管线勘察,以确定所有地下管线的位置和深度。
这个过程应由专业的勘察机构进行,并确保获取准确的数据。
2.管线标识:在地下管线的位置确定后,应在地面上设置标识牌,清晰地标示每条管线的位置和类型。
这将帮助工作人员在施工过程中避免对管线的不必要破坏。
3.管线隧道:对于重要的地下管线,可以考虑将其设置在管线隧道中,以提供更好的保护。
管线隧道可以采用各种材料,如混凝土、钢筋和塑料等,以确保管线的安全和稳定。
4.施工标准:在进行市政道路管道改造工程时,施工人员应严格按照相关的施工标准进行操作。
他们应遵循规范的施工流程,使用适当的施工设备和工具,并确保不会对地下管线造成损坏。
5.地下管线保护材料:对于地下管线,可以使用专门的保护材料进行包裹,以提高其抗压和抗腐蚀能力。
这些保护材料可以是塑料或橡胶等柔性材料,也可以是钢筋或砖块等硬质材料。
6.安全埋深:地下管线在埋设时应考虑到其安全埋深。
一般来说,对于给水管线,其安全埋深应达到1.2-1.5米;对于污水管线,其安全埋深应达到1.5-2.0米。
这样可以降低地下管线被外力破坏的风险。
7.施工图纸的更新和保存:在进行市政道路管道改造工程时,施工图纸需要根据实际情况进行更新。
同时,应将施工图纸妥善保存,并在未来需要时进行查阅和参考。
8.监测和维护:在市政道路管道改造工程完成后,应进行定期的监测和维护工作,以确保地下管线的安全和稳定。
这包括定期巡视、清理堵塞物、修复破损部位,并及时处理各种紧急情况。
总之,保护地下管线是市政道路管道改造工程中不可忽视的一个重要环节。

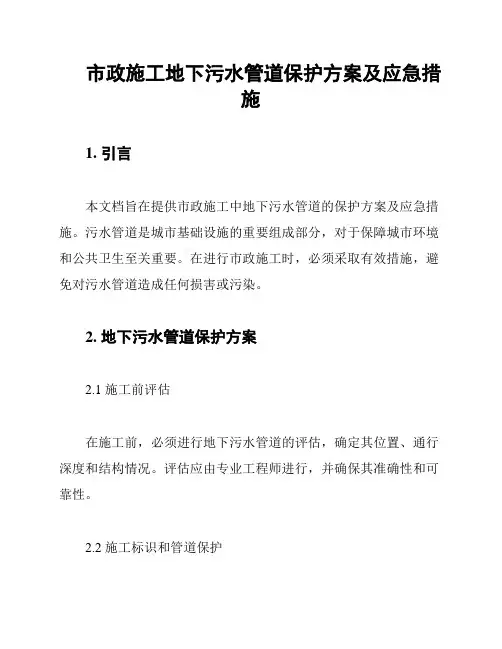

市政施工地下污水管道保护方案及应急措施1. 引言本文档旨在提供市政施工中地下污水管道的保护方案及应急措施。
污水管道是城市基础设施的重要组成部分,对于保障城市环境和公共卫生至关重要。
在进行市政施工时,必须采取有效措施,避免对污水管道造成任何损害或污染。
2. 地下污水管道保护方案2.1 施工前评估在施工前,必须进行地下污水管道的评估,确定其位置、通行深度和结构情况。
评估应由专业工程师进行,并确保其准确性和可靠性。
2.2 施工标识和管道保护在施工现场,应设置明显的标识牌,标明污水管道的位置。
在施工区域周围,应设置适当的防护措施,如围栏、挡板或警示标志,以防止施工设备意外破坏管道。
2.3 施工监控和联系施工期间,应配备专人监控施工现场,及时发现并处理可能对污水管道造成危害的情况。
此外,应与相关部门保持紧密联系,及时协调处理任何施工期间的问题或紧急情况。
3. 应急措施3.1 污水泵站备用供电为避免管道停用造成的污水倒流或积聚,应为污水泵站提供备用供电系统。
在停电或主电线路故障时,备用供电系统能够及时接管,确保泵站正常运行,并维持污水的正常流动。
3.2 紧急泄漏处理任何污水管道的泄漏或破裂都应被视为紧急情况,需要立即采取措施进行处理。
应配备相应的应急材料和设备,如吸油带、油水分离器、紧急堵漏剂等,以迅速控制泄漏并防止进一步的污染。
3.3 通知相关部门和居民在发生污水管道问题时,应立即通知相关市政部门和居民。
及时向相关部门汇报管道问题的情况,并与居民共享相关信息和应对措施,以便大家能够做好应对并减少可能的影响。
4. 结论市政施工地下污水管道的保护方案及应急措施是确保城市环境卫生的重要举措。
通过施工前评估、施工标识和管道保护、施工监控和联系等措施,可以最大程度地减少对地下污水管道的破坏。
同时,应急措施如备用供电、紧急泄漏处理和通知相关部门和居民,能够快速应对和处理任何可能发生的问题。
以上方案和措施的实施将有助于确保市政施工过程中污水管道的安全和稳定运行。

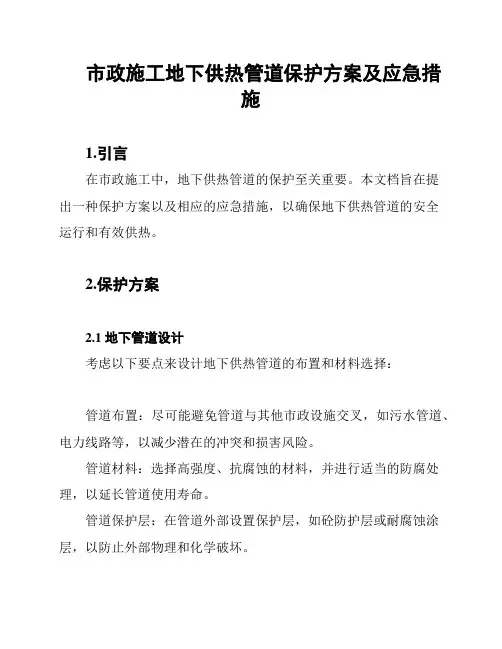

市政施工地下供热管道保护方案及应急措施1.引言在市政施工中,地下供热管道的保护至关重要。
本文档旨在提出一种保护方案以及相应的应急措施,以确保地下供热管道的安全运行和有效供热。
2.保护方案2.1 地下管道设计考虑以下要点来设计地下供热管道的布置和材料选择:管道布置:尽可能避免管道与其他市政设施交叉,如污水管道、电力线路等,以减少潜在的冲突和损害风险。
管道材料:选择高强度、抗腐蚀的材料,并进行适当的防腐处理,以延长管道使用寿命。
管道保护层:在管道外部设置保护层,如砼防护层或耐腐蚀涂层,以防止外部物理和化学破坏。
2.2 施工过程控制在施工过程中,应采取以下措施以保护地下供热管道:施工标示:明确标示地下管道的位置和深度,确保施工人员清楚了解管道的存在和位置。
施工检测:使用现代检测技术,如地下雷达、金属探测器等,以侦测管道位置并及时发现可能的地质隐患。
实施交通管制:在管道附近设置交通管制区域,避免车辆和行人对管道造成碾压或损坏。
2.3 定期维护与巡检为确保地下供热管道及时发现问题并进行修复,应制定定期维护与巡检计划:定期清洗:定期对管道进行清洗,以清除污垢和沉积物,保持管道通畅。
巡检检查:定期巡检管道的完好性和防护层的状况,如发现问题及时修复或更换受损部分。
3.应急措施3.1 管道破损如果发生地下供热管道破损,应立即采取以下应急措施:立即关闭供热系统:切断热源,防止热水外泄造成事故或损失。
隔离现场:确保人员安全,防止热水外泄区域的进入。
紧急修复:立即派遣专业的维修人员现场进行修复,以尽快恢复供热服务。
3.2 通知相关部门和用户在管道破损事件发生后,应及时通知相关部门和用户:汇报事件:向市政部门、___等相关部门报告事件,并提供详细的事故情况和现场照片,以便他们采取相应的措施。
通知用户:向受影响的用户发送通知,告知他们供热系统的中断情况以及预计的恢复时间。
4.结论通过实施有效的地下供热管道保护方案以及相应的应急措施,可以降低管道受损和事故发生的风险,并且能够及时应对和处理发生的意外情况。

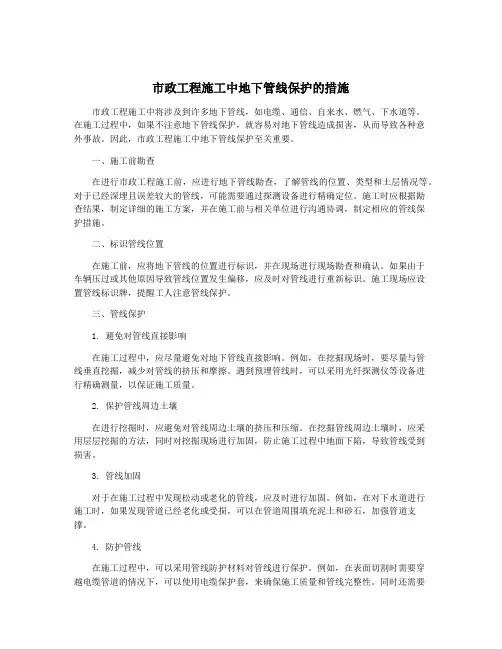

市政工程施工中地下管线的保护措施
1.前期调查:在施工前,必须进行详细的地下管线调查和勘察工作,了解管线的类型、位置和走向等信息,确保施工不会对地下管线造成损坏。
2.标记标识:在地下管线附近设立醒目的标志牌,并用特殊漆涂抹管道位置,以便在
施工过程中引起施工人员的注意。
3.施工方案:在施工前制定详细的施工方案,明确管线的位置、埋深和施工方法,确
保施工过程中不会对管线造成损坏。
4.管线保护:在施工区域周围设立临时栅栏或警示线,限制非相关人员进入施工区域,并采取措施保护地下管线不被机械设备或重物破坏。
5.人员培训:对施工人员进行相关的安全教育和培训,使他们了解管线保护的重要性,并掌握正确的施工方法和操作技巧。
6.施工监督:设立专门的监测人员对施工现场进行监督,确保施工过程符合相关规定,并及时发现并解决施工中可能存在的问题。
7.不同管线的保护:对于易损坏的管线,如燃气管线、通信线缆等应采取额外的防护
措施,如设置警示线和埋深加大等。
8.现场沟通:施工人员与相关地下管线运营单位保持沟通,及时了解管线的具体情况,避免施工过程中对管线造成损坏。
9.事故应急预案:针对可能发生的地下管线破坏或泄漏等事故,制定相应的应急预案,明确相关人员的责任和应对措施,确保施工过程中如发生事故能及时有效地处理。
10.施工结束后的复查:在施工结束后,对施工区域进行彻底的复查,确保地下管线
没有受到严重损坏,并进行相关记录和报告。
地下管道保护施工方案
一.工程概况
I清水河桥3号台尾约50米处路基下埋藏有煤气管、军用电缆、水管(以下简称地下管道),桩号为36+65~37+25范围内,地下管道埋深距设计路面最浅为0.74米,最深为1.62米。
土质情况为相对密实的砂卵石土,由于煤气管道施工危险性大,军用电缆涉及国家安全,为保证安全顺利的完成本工程,特制定本施工方案,本方案实质就是设置盖板沟,并实施对地下管道的保护,盖板沟的基础为50cm厚的C20砼,侧墙设计为C20的砼,墙厚20cm,盖板为30cm 厚的C30钢筋砼。
二.施工准备
1. 精确放样挖基的位置,尺寸,高程及管道两侧原地高程,定出基坑开挖范围,将开挖线两端控制点延长至坑外适当位置加以固定并妥善保护。
2. 为了节约时间,盖板采用预制施工。
3. 根据天气情况结合基坑四周地形条件,做好地表防排水措施。
三.施工方法
1.基坑开挖:基坑开挖采用人工开挖作业,修整成型。
当挖到燃气管道暴露时,分段施工。
每隔6m为一个施工段,每个施工段长6m;对军用电缆和水管采用悬吊的保护措施,用麻绳扎牢,在沟槽上用工字钢或方木对电缆进行悬吊;距槽底较近的,采用砌筑砖墩支撑的方法,待支墩达到一定强度后,拆除吊架梁。
待C20砼基础完成后进行下一个施工段施工。
管道暴露后,要进行管道的保护处理,并派人值班,看护管道。
2.C20砼基础:采用C25砼做基础,等砼强度达到75%时在管道底每80cm用砖砌垫块支垫住管道,所有砼基础完成后进行侧墙浇筑。
3.侧墙浇筑:台身用C20混凝土,采用搭支架,支模板现浇施工。
支模时,必须严格检查其位置的准确性和垂直度各部位尺寸规格,检验无误后支撑牢固。
每隔6m做沉降缝,缝宽3cm,沉降缝贯穿整个断面,缝内用沥青麻絮填塞。
4.盖板预制:为方便吊装,钢筋砼盖板就近集中预制,盖板采用C30砼,必须严格按照设计文件尺寸及要求施工,每两米为一段。
待预制强度达到100%,墙身强度达到75%后,用汽车吊安装,安装前首先检查盖板及涵台尺寸,盖板与台座必须能紧密结合,安装后用水泥砂浆填塞。
在盖板顶部铺设5cmC35砼保护层。
5.铺设防水层:用作防水层的油毡纸等在施工前有材料试验报告,复核设计和规范要求的才能用。
沥青熬制过程中不断搅拌至全部成为液态,使用中的热沥青不低于150°C。
涂敷前将圬工表面清刷干净,且保持干燥,不附着泥土和其它杂物。
铺设油毡纸在先涂敷的热沥青还未凝固前进行,使之能粘合成一体并消除皱褶和空鼓现象。
6.回填:待涵洞防水层做好且盖板强度达到要求后即安排涵洞两侧的回填,涵洞两侧分层同步进行填筑施工,分层厚度为20cm~30cm,并检测每一层的压实度,符合要求后再进行下一层施工,采用轻型夯实机械施工。
7.检查井的设置:待以上工序都完成后,在涵洞两侧设置检查井。
检查井的盖板间隙采用M10砂浆填塞并摸面,以防雨水进入。
四.质量控制
1.保证砼台身无石子外露裂缝麻面等现象。
2.要严格控制回填土的压实度。
3.模板位置尺寸要准确,模板支撑要牢固。
五.安全措施
1. 对相关施工人员进行安全教育.对地下管道的危险性和复杂性进行安全和技术交底。
2.非施工人员一律禁止入场,并设置安全警示排。
3.密切注意管道的完好情况,若发现有裂缝漏气现象马上封闭现场,立即上报,找有关部门共同解决。
4.加强管道保护措施,在施工过程中保证管道的完好无损。
5.管道施工期间派专人值班守护
六、应急准备和响应控制措施
1. 目的
为了确保在施工过程中预防环境事故的发生或出现紧急情况,以便对其做出应急准备和响应,并预防或减少可能伴随产生的环境影响,特制定本措施。
2. 应急准备措施
2.1 为加强对施工现场的现况地下管线的保护工作,开工前必须在事前走访各专业管线用户,取得他们的支持和配合。
2.2 对于现况管线,在施工前必须进行认真调查,采取探坑的方法明确其位置、高程、走向,并竖立明显标志,方可进行沟槽开挖、土方施工。
明确其准确位置后,向施工班组和施工机械操作人员进行细致的交底,签发交底单。
要求在现况管线外边1m 范围内严禁使用机械施工,必须采取人工开挖,避免伤害运行的各种管线。
2.3 项目经理部的生产主管经理负责对水管、电缆、燃气管道破裂潜在事故预防与应急准备。
项目经理部经理负责预防潜在环境事故的发生,当发生环境事故和紧急情况时,应立即响应。
与消防、医疗、环保部门紧急联系。
项目经理部定期组织对不利施工环境的行为、不安全的施工因素进行检查,以消除潜在事故的发生。
2.4 对施工现场的木工加工场和办公区与生活区必须设置消防器材,在木工加工场和材料库房的明显位置设置“严禁烟火”的标志。
对施工现场所使用的易燃、易爆物品的存放地点应采取封闭,加设围挡的保护措施,并竖立明显的警告标志和消防器材。
在施工前组建义务消防队,定期检查消防器材配备完好性,经常进行合理的维护和保养。
3. 响应措施
3.1 施工中因操作不当造成现况水管道破裂、电缆破坏等出现险情时,施工人员必须及时报告给项目经理部的经理。
项目经理必须根据实际情况立即组织制定应急响应措施,立即组织抢险队按预定分工到场,实施应急响应措施。
3.2 施工中因操作不当造成燃气管道或其他设施发生火灾事故或爆炸事故时,必须及时报告给项目经理部经理。
项目经理必须根据实际情况立即组织制定应急响应措施,并拨打119 电话向消防队报告火警,讲清火灾发生所处地区位置和具体地点、燃烧介质、火势规模、电话联系人等,同时派人到路口等候、领路,在与消防队联系的同时,项目经理立即组织抢险队按预定分工到场抢险,组织扑救,实施应急响应措施控制火灾的蔓延而秧及其他设施,火情发生时,必须及时切断电源,并按预定的分工实施灭火,项目部领导小组及时疏散人员、物资、机械设备,尽最大努力减少生命财产损失和环境污染等。
3.3 出现事故后项目经理部立即通知有关管线(网)主管部门到场抢修;若有人员受伤等必须及时通知医疗单位到场救护人员或组织对伤员的输送救治。
3.4 项目经理部应设专人保护现场,协助有关管线(网)主管部门进行抢修,并协同交通部门疏导交通,在抢修中为抢修部门提供必要的人力、物资支援,协助维护现场秩序。
3.5 紧急事故发生后,项目经理部应会同责任部门查找、分析事故原因,
24 小时以内写出«紧急事故处理报告»,并备案,针对导致发生事故的原因,采取纠正措施,经主管领导审批后予以实施。
3.6 项目经理部按其职责分工,对责任部门采取处置情况和实施效果进行监督、检查,并验证实施效果。
八、救援组织的训练和演习计划。
对于每种现况管道挖出第一条时,应根据施工情况,安排一次救援演习,验证项目部各抢险机构准备情况,对于发现的问题,及时解决,并写改正情况的书面报告,报上级领导审批。
饱食终日,无所用心,难矣哉。
——《论语•阳货》。
