恒大施工计划标准(标准工期)
一、工程建设方面:
开工方面:(1)完成部分股权转让后即进行总规的非正式批复工作;(2)取得总规的非正式批复后即组织详勘进场钻探;(3)详勘开钻后15 天内出柱状图;(4)出柱状图后 3 天内制定完成基础方案(建议各公司的基础方案可优先选用压桩的形式)并通过集团设计院审批(其中集团设计院的审批时间为 1 天);(5 )通过设计院审批后7 天内完成基础施工图
设计;(6)基础施工图设计完成后即可桩基动工。

主体工期方面: 1 层地下室的,土方工程 2 个月,桩基工程 2 个月,主体开工至± 0.00 工期2 个月;地上部分,首层、顶层10 天/层,标准层5.5 天/ 层;封顶后至竣工的时间,32层的工期6个月,17层的4.5个月,11层的4个月;竣工后三个月毛坯交楼,毛坯后2〜3个月豪装交楼;春节期间可有20天的停工期。

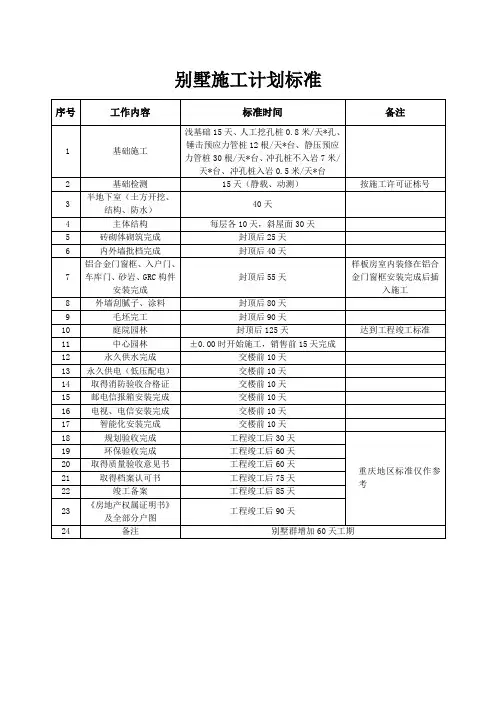

单栋别墅:地下室45 天,地上15天/层,封顶后3 个月毛坯竣工;整片区域别墅可在单栋的工期上加2 个月的流水期。

对两层地下室的工期,以及对酒店、六大中心、商业广场等未作具体规定。

二、合同下发方面:公司无明文规定。

综合计划部曾调研制定过,未发文;工程口与原招标中心亦曾开会讨论过,分别如下:
( 1 )工程口与原招标中心开会讨论成果:
A 基础工程相关的合同要求:
①桩基础、大型土石方、基坑支护工程合同:开工前15 天提供;
②桩基检测合同(静压桩):开工前提供;
③桩基检测合同(冲、钻孔桩):开工后15 天提供。

B 主体工程的相关合同要求:
①人防设备工程合同:土方开挖完成前提供;
②消防合同:地下室底板完成前提供(需在合同下发前 2 个半月提供设计图纸)
③电梯工程合同:± 0.000 结构完成前提供;
④煤气工程合同:± 0.000 结构完成前提供;
⑤智能化、电信、电视工程合同:结构封顶前提供;
⑥首层大堂及标准层电梯前室装修工程合同:竣工前 4 个月提供;
⑦户内豪华装修工程合同:竣工前 3 个月提供。

C 配套工程的相关合同要求:
①发电机安装工程合同:结构封顶前 1 个月提供;
②永久供电工程合同:竣工前 4 个月提供;
③(园林、室外排水等)配套工程合同:竣工前 3 个月提供;
④变频供水工程合同:竣工前 3 个月提供;
⑤永久供水工程合同:竣工前 2 个月提供;
⑥室内环境检测合同:竣工前 1 个月提供;
⑦外墙清洗工程合同:交楼前 1 个月提供。
