地下室深化设计成果汇报
- 格式:ppt
- 大小:7.27 MB
- 文档页数:23
QC活动成果报告课题名称:提高地下室综合管线施工质量课题注册号: JJ/QCT -17-03小组名称:巨匠建设集团股份有限公司振石控股集团总部大楼工程QC小组小组类型:现场型2017年12月29日目录一、工程概况 (1)二、小组概况 (1)三、选择课题 (1)四、现状调查 (2)五、确定目标 (2)六、原因分析 (3)七、要因确认 (3)八、制定对策 (5)九、对策实施 (5)十、效果检查 (9)十一、成果巩固 (9)十二、总结体会与下一步打算 (9)提高地下室综合管线施工质量巨匠建设集团股份有限公司振石控股集团总部大楼工程QC小组一、工程概况振石控股集团总部大楼工程位于桐乡振东新区凤凰湖旁,工程由振石控股集团有限公司投资建设,我公司施工总承包,本工程为我公司重点工程,工程质量目标为确保“鲁班奖”、安装工程“安装之星”。
工程建筑面64476.68㎡,总建筑高度170米,结构类型为框剪筒体结构,地下部分为两层地下室,地上部分为两层裙房和三十七层主楼。
本项目机电安装工程包含通风与空调工程、给排水工程、消防工程、电气工程、建筑智能化工程等,项目功能齐全,系统庞大、管线错综复杂。
根据设计图纸,本工程通风风管约11.3万㎡,消防、给排水工程管道约4.85万米,各类桥架约 4500米。
其中地下室部分风管约5.5万㎡;消防、给排水工程管道约2.5万米;各类桥架约2200m 。
二、小组概况小组概况表小组名称巨匠建设集团股份有限公司振石控股集团总部大楼工程QC小组小组类型现场型课题名称提高地下室综合管线施工质量成立时间2017年07月15日小组注册号JJ/QC-17-03课题注册号JJ/QCT -0715注册时间2017年07月15日活动时间2017年7月—2017年12月序姓名性别年龄职称职务组内职务主要职责1曹应标男56高级工程师项目经理组长全面负责2林国武男52高级工程师生产中心总经理助理副组长全面协调指导3邵利平男26工程师BIM小组组长组员方案编制及资料收集4周肖丰男38工程师安装班长技术指导5张闻斌男35技术员暖通施工员对策实施6何金民男50工程师水电施工员对策实施7赵启榆男42工程师消防施工员对策实施8朱世强男36高级技工暖通操作工人对策实施9应旭光男51技工水电操作工人对策实施10陈培锋男41技工消防操作工人对策实施注小组共有成员10名,技术管理人员占70%,小组成员全部受TQC培训考试合格,平均受TQC教育时间达60小时。

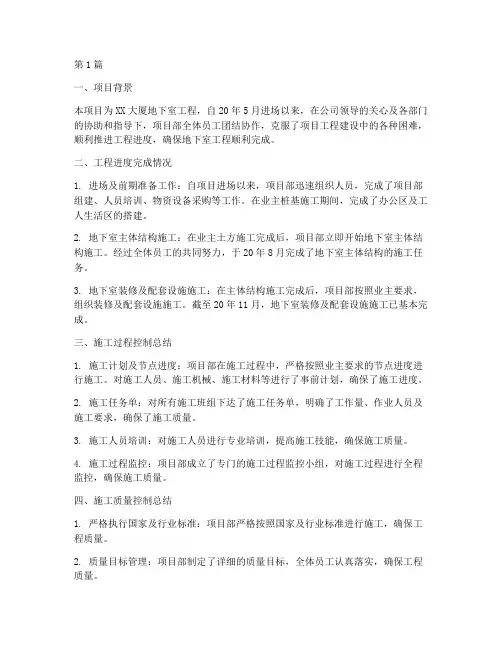

第1篇一、项目背景本项目为XX大厦地下室工程,自20年5月进场以来,在公司领导的关心及各部门的协助和指导下,项目部全体员工团结协作,克服了项目工程建设中的各种困难,顺利推进工程进度,确保地下室工程顺利完成。
二、工程进度完成情况1. 进场及前期准备工作:自项目进场以来,项目部迅速组织人员,完成了项目部组建、人员培训、物资设备采购等工作。
在业主桩基施工期间,完成了办公区及工人生活区的搭建。
2. 地下室主体结构施工:在业主土方施工完成后,项目部立即开始地下室主体结构施工。
经过全体员工的共同努力,于20年8月完成了地下室主体结构的施工任务。
3. 地下室装修及配套设施施工:在主体结构施工完成后,项目部按照业主要求,组织装修及配套设施施工。
截至20年11月,地下室装修及配套设施施工已基本完成。
三、施工过程控制总结1. 施工计划及节点进度:项目部在施工过程中,严格按照业主要求的节点进度进行施工。
对施工人员、施工机械、施工材料等进行了事前计划,确保了施工进度。
2. 施工任务单:对所有施工班组下达了施工任务单,明确了工作量、作业人员及施工要求,确保了施工质量。
3. 施工人员培训:对施工人员进行专业培训,提高施工技能,确保施工质量。
4. 施工过程监控:项目部成立了专门的施工过程监控小组,对施工过程进行全程监控,确保施工质量。
四、施工质量控制总结1. 严格执行国家及行业标准:项目部严格按照国家及行业标准进行施工,确保工程质量。
2. 质量目标管理:项目部制定了详细的质量目标,全体员工认真落实,确保工程质量。
3. 质量检查与验收:对施工过程中的各个环节进行质量检查,发现问题及时整改,确保工程质量。
4. 质量责任追究:对施工过程中出现的质量问题,严肃追究责任,确保工程质量。
五、总结与展望通过本次地下室工程的建设,项目部全体员工充分发挥了团结协作、拼搏进取的精神,克服了重重困难,确保了工程进度和质量。
在今后的工作中,项目部将继续发扬优良传统,不断提高施工水平,为业主提供优质服务。
地下室设计小结(二)引言概述:地下室设计是在房屋建设和改造过程中至关重要的一部分。
在上一篇文章中,我们已经探讨了地下室设计的一些基本原则和注意事项。
在本文中,我们将进一步探讨地下室设计的一些专业技巧和创意想法,帮助您打造一个功能齐全又舒适的地下室空间。
正文:大点一:地下室舒适度的提升- 增加合适的隔热材料,提高地下室的保温性能- 考虑安装湿度调节系统,保持地下室内的空气质量- 选择适合地下室的地板材料,提供温暖和舒适感- 考虑采用隔音材料,减少地上层楼层的噪音干扰- 设计合理的采光系统,使地下室具备自然光线大点二:地下室的功能性设计- 考虑地下室用途,例如作为家庭影院、娱乐室或者办公室- 设计合理的空间布局,确保每个功能区域的流畅和利用率- 考虑增加储藏空间,如衣橱、库房或者酒窖- 安装合适的排水系统,以备地下室的潮湿环境和排水需求- 考虑增加适当的通风系统,确保地下室内的空气流通大点三:地下室的安全性设计- 安装适当的火警报警系统和紧急照明灯,在紧急情况下提供易于识别和疏散的途径- 考虑防盗门和安全锁,保护地下室内贵重物品的安全- 选择防潮和耐水材料,以防止地下室出现漏水和水气问题- 安装应急备用电源系统,保证地下室在停电时的正常运行- 考虑防火材料和防火隔离带,减少火势蔓延的风险大点四:地下室的美观设计- 选择合适的色彩方案和材料,打造舒适和温馨的氛围- 使用合适的照明设计,以突出地下室的特点和亮点- 考虑墙面和地面的装饰,如石膏板、壁炉或者地毯- 考虑墙面和顶棚的装饰,如悬挂画作、壁纸或者吊灯- 对家具和布置进行精心选择,以充分利用地下室的空间大点五:地下室的节能和环保设计- 考虑安装太阳能板,以利用自然资源来供电- 安装节能照明系统,如LED灯,减少能源消耗- 选择环保材料,如可持续发展的木材、再生纤维地板等- 考虑安装地板辐射供暖系统,提供高效能源利用- 设计合理的空气循环系统,减少能源浪费和二氧化碳排放总结:地下室设计是一个复杂的过程,需要充分考虑舒适性、功能性、安全性、美观性以及节能和环保等多个因素。

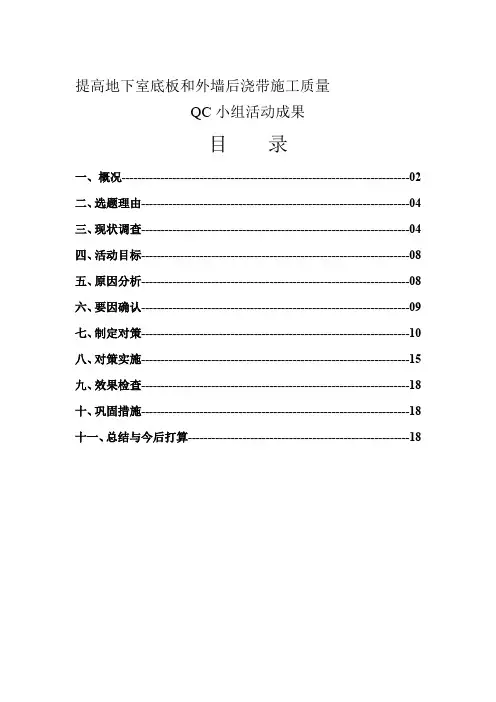

提高地下室底板和外墙后浇带施工质量QC小组活动成果目录一、概况--------------------------------------------------------------------------02二、选题理由---------------------------------------------------------------------04三、现状调查---------------------------------------------------------------------04四、活动目标---------------------------------------------------------------------08五、原因分析---------------------------------------------------------------------08六、要因确认---------------------------------------------------------------------09七、制定对策---------------------------------------------------------------------10八、对策实施---------------------------------------------------------------------15九、效果检查---------------------------------------------------------------------18十、巩固措施---------------------------------------------------------------------18 十一、总结与今后打算---------------------------------------------------------18提高地下室底板和外墙后浇带施工质量**大酒店项目部QC小组一、概况㈠工程概况**大酒店为黄岩区重点工程,工程为集酒店、商务、娱乐为一体的高层中型五星级酒店,位于台州市黄岩区滨江公园西侧,82省道北侧。

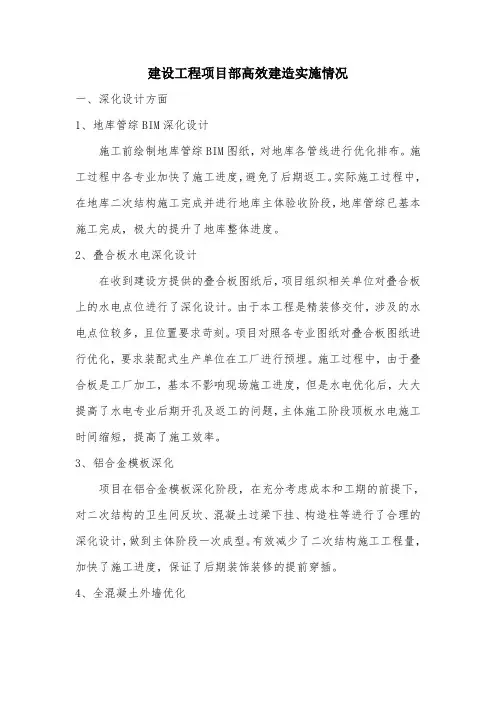

建设工程项目部高效建造实施情况一、深化设计方面1、地库管综BIM深化设计施工前绘制地库管综BIM图纸,对地库各管线进行优化排布。
施工过程中各专业加快了施工进度,避免了后期返工。
实际施工过程中,在地库二次结构施工完成并进行地库主体验收阶段,地库管综已基本施工完成,极大的提升了地库整体进度。
2、叠合板水电深化设计在收到建设方提供的叠合板图纸后,项目组织相关单位对叠合板上的水电点位进行了深化设计。
由于本工程是精装修交付,涉及的水电点位较多,且位置要求苛刻。
项目对照各专业图纸对叠合板图纸进行优化,要求装配式生产单位在工厂进行预埋。
施工过程中,由于叠合板是工厂加工,基本不影响现场施工进度,但是水电优化后,大大提高了水电专业后期开孔及返工的问题,主体施工阶段顶板水电施工时间缩短,提高了施工效率。
3、铝合金模板深化项目在铝合金模板深化阶段,在充分考虑成本和工期的前提下,对二次结构的卫生间反坎、混凝土过梁下挂、构造柱等进行了合理的深化设计,做到主体阶段一次成型。
有效减少了二次结构施工工程量,加快了施工进度,保证了后期装饰装修的提前穿插。
4、全混凝土外墙优化项目将砌筑外墙全部改为混凝土外墙。
同时,项目部在铝合金模板深化阶段对空腔进行优化,优化为泡沫板芯腔加混凝土外墙,避免了外墙大面积吊篮砌筑,加快了后期二次结构施工进度,同时降低了吊篮施工成本。
二、提前穿插方面1、施工电梯提前穿插项目楼层施工至一半约15层左右,对二次结构进行了穿插施工。
考虑主体每层主体混凝土施工及二次结构每层施工工期,找到最佳插入点。
既起到提前穿插节约工期的效果,又避免施工电梯安装过早导致电梯窝工,增加施工成本。
在此条件下,项目部基本完成了主体和二次结构同步施工、同时完成的节点要求。
2、主体验收提前穿插本工程楼层数为33层,对主楼进行了X次主体验收。
在此条件下,楼内装饰装修及外门窗全部提前插入,做到竖向流水施工,为提前交付起到了决定性作用。
3、安装专业提前穿插本工程在主楼主体施工阶段,对消防管道进行提前安装,做到消防和施工用水永临结合。

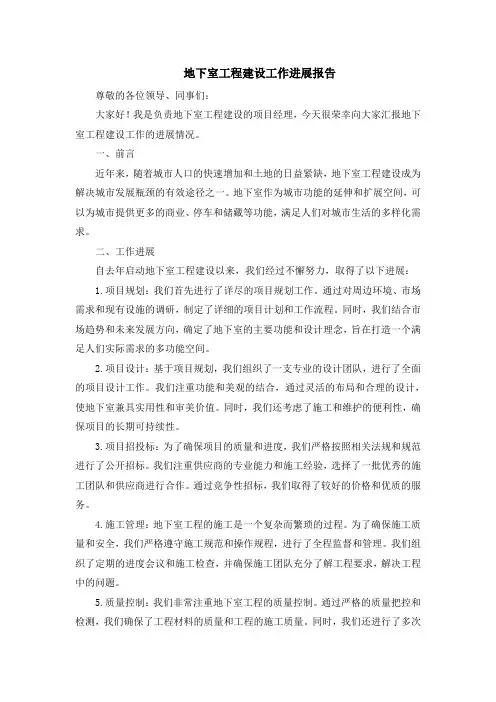

地下室工程建设工作进展报告尊敬的各位领导、同事们:大家好!我是负责地下室工程建设的项目经理,今天很荣幸向大家汇报地下室工程建设工作的进展情况。
一、前言近年来,随着城市人口的快速增加和土地的日益紧缺,地下室工程建设成为解决城市发展瓶颈的有效途径之一。
地下室作为城市功能的延伸和扩展空间,可以为城市提供更多的商业、停车和储藏等功能,满足人们对城市生活的多样化需求。
二、工作进展自去年启动地下室工程建设以来,我们经过不懈努力,取得了以下进展:1.项目规划:我们首先进行了详尽的项目规划工作。
通过对周边环境、市场需求和现有设施的调研,制定了详细的项目计划和工作流程。
同时,我们结合市场趋势和未来发展方向,确定了地下室的主要功能和设计理念,旨在打造一个满足人们实际需求的多功能空间。
2.项目设计:基于项目规划,我们组织了一支专业的设计团队,进行了全面的项目设计工作。
我们注重功能和美观的结合,通过灵活的布局和合理的设计,使地下室兼具实用性和审美价值。
同时,我们还考虑了施工和维护的便利性,确保项目的长期可持续性。
3.项目招投标:为了确保项目的质量和进度,我们严格按照相关法规和规范进行了公开招标。
我们注重供应商的专业能力和施工经验,选择了一批优秀的施工团队和供应商进行合作。
通过竞争性招标,我们取得了较好的价格和优质的服务。
4.施工管理:地下室工程的施工是一个复杂而繁琐的过程。
为了确保施工质量和安全,我们严格遵守施工规范和操作规程,进行了全程监督和管理。
我们组织了定期的进度会议和施工检查,并确保施工团队充分了解工程要求,解决工程中的问题。
5.质量控制:我们非常注重地下室工程的质量控制。
通过严格的质量把控和检测,我们确保了工程材料的质量和工程的施工质量。
同时,我们还进行了多次质量验收和检测,以保证工程达到相应的标准和要求。
6.安全管理:地下室工程的安全管理是我们工作的重中之重。
通过制定详细的施工安全计划和应急预案,我们保障了工程的施工安全和周边环境的安全稳定。
第1篇一、引言随着城市化进程的加快,地下空间利用已成为我国城市规划和发展的重要方向。
地下室作为地下空间的重要组成部分,其功能多样化、功能性强,已经成为现代城市建设中不可或缺的一部分。

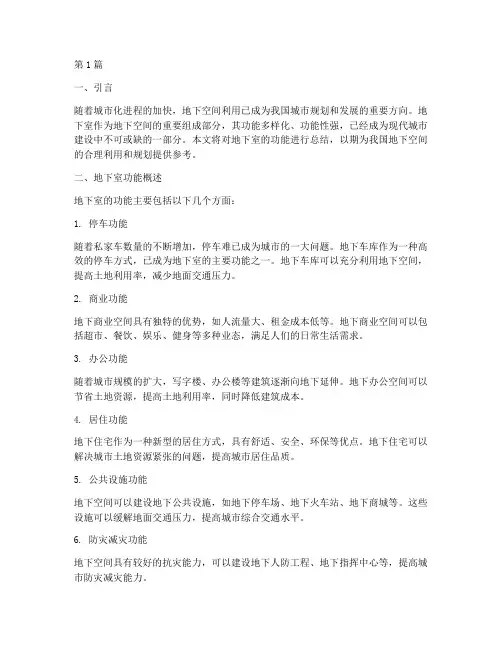

本文将对地下室的功能进行总结,以期为我国地下空间的合理利用和规划提供参考。
二、地下室功能概述地下室的功能主要包括以下几个方面:1. 停车功能随着私家车数量的不断增加,停车难已成为城市的一大问题。
地下车库作为一种高效的停车方式,已成为地下室的主要功能之一。
地下车库可以充分利用地下空间,提高土地利用率,减少地面交通压力。
2. 商业功能地下商业空间具有独特的优势,如人流量大、租金成本低等。
地下商业空间可以包括超市、餐饮、娱乐、健身等多种业态,满足人们的日常生活需求。
3. 办公功能随着城市规模的扩大,写字楼、办公楼等建筑逐渐向地下延伸。
地下办公空间可以节省土地资源,提高土地利用率,同时降低建筑成本。
4. 居住功能地下住宅作为一种新型的居住方式,具有舒适、安全、环保等优点。
地下住宅可以解决城市土地资源紧张的问题,提高城市居住品质。
5. 公共设施功能地下空间可以建设地下公共设施,如地下停车场、地下火车站、地下商城等。
这些设施可以缓解地面交通压力,提高城市综合交通水平。
6. 防灾减灾功能地下空间具有较好的抗灾能力,可以建设地下人防工程、地下指挥中心等,提高城市防灾减灾能力。
7. 绿化景观功能地下空间可以建设绿化景观,如地下公园、地下广场等,为城市增添绿色景观,提高城市品质。
三、地下室功能优势1. 提高土地利用率地下空间可以充分利用土地资源,提高土地利用率,减少地面建筑密度,缓解城市土地资源紧张的问题。
2. 优化城市布局地下空间可以优化城市布局,提高城市综合交通水平,缓解地面交通压力,提高城市运行效率。
3. 提高城市品质地下空间的建设可以提升城市品质,改善城市环境,提高居民生活质量。
4. 提高城市防灾减灾能力地下空间具有较好的抗灾能力,可以建设地下人防工程、地下指挥中心等,提高城市防灾减灾能力。
QC活动成果报告课题名称:提高地下室综合管线施工质量课题注册号:JJ/QCT -17-03小组名称:巨匠建设集团股份有限公司振石控股集团总部大楼工程QC小组小组类型:现场型2017年12月29日目录一、工程概况 (1)二、小组概况 (1)三、选择课题 (1)四、现状调查 (2)五、确定目标 (2)六、原因分析 (3)七、要因确认 (3)八、制定对策 (5)九、对策实施 (5)十、效果检查 (9)十一、成果巩固 (9)十二、总结体会与下一步打算 (9)提高地下室综合管线施工质量巨匠建设集团股份有限公司振石控股集团总部大楼工程QC小组一、工程概况振石控股集团总部大楼工程位于桐乡振东新区凤凰湖旁,工程由振石控股集团有限公司投资建设,我公司施工总承包,本工程为我公司重点工程,工程质量目标为确保“鲁班奖”、安装工程“安装之星”。
工程建筑面64476.68㎡,总建筑高度170米,结构类型为框剪筒体结构,地下部分为两层地下室,地上部分为两层裙房和三十七层主楼。
本项目机电安装工程包含通风与空调工程、给排水工程、消防工程、电气工程、建筑智能化工程等,项目功能齐全,系统庞大、管线错综复杂。
根据设计图纸,本工程通风风管约11.3万㎡,消防、给排水工程管道约4.85万米,各类桥架约4500米。
其中地下室部分风管约5.5万㎡;消防、给排水工程管道约2.5万米;各类桥架约2200m 。
二、小组概况制表人:邵利平时间:2017年7月16日三、选择课题理由一,项目特点要求:本项目总目标为创“鲁班奖”,安装专业创“安装之星”优质工程。
安装工程一直是工程创优复查关注的重点,也是施工的重难点。
本项目功能齐全、面广量大,施工难度非常大【通风风管约11.3万㎡,消防、给排水工程管道约4.85万米,各类桥架约4500余米】。
理由二,建设单位要求:根据设计图纸,大部分管道布置在车道上方。
本工程大部分梁底标高为2.8m- 2.9m ,根据设计当前的大部分车道净空高度仅为2.3m-2.4 m 。
建筑深化总结发言稿范文

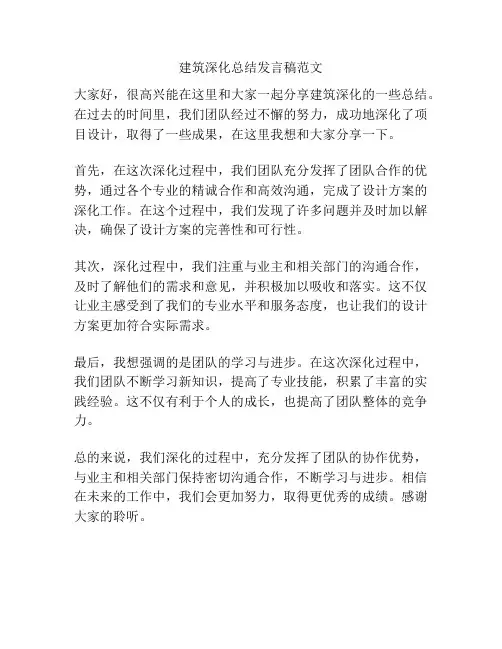

大家好,很高兴能在这里和大家一起分享建筑深化的一些总结。
在过去的时间里,我们团队经过不懈的努力,成功地深化了项目设计,取得了一些成果,在这里我想和大家分享一下。
首先,在这次深化过程中,我们团队充分发挥了团队合作的优势,通过各个专业的精诚合作和高效沟通,完成了设计方案的深化工作。
在这个过程中,我们发现了许多问题并及时加以解决,确保了设计方案的完善性和可行性。
其次,深化过程中,我们注重与业主和相关部门的沟通合作,及时了解他们的需求和意见,并积极加以吸收和落实。
这不仅让业主感受到了我们的专业水平和服务态度,也让我们的设计方案更加符合实际需求。
最后,我想强调的是团队的学习与进步。
在这次深化过程中,我们团队不断学习新知识,提高了专业技能,积累了丰富的实践经验。
这不仅有利于个人的成长,也提高了团队整体的竞争力。
总的来说,我们深化的过程中,充分发挥了团队的协作优势,与业主和相关部门保持密切沟通合作,不断学习与进步。
相信在未来的工作中,我们会更加努力,取得更优秀的成绩。
感谢大家的聆听。
设计部经理年度工作总结弹指一挥间,加入XX团队、负责设计管理部的管理工作已满一年。
一年来,我主要围绕项目总体开发目标,紧抓设计管理过程中计划、组织、监督以及控制等几个关键点,在领导的支持及同事们的配合下,取得了一定成果。
一年来的主要工作总结如下:一、完成的主要设计成果XX大厦项目主要设计成果:1、2月份修改完善规划方案并顺利通过规划部门审批;2、2月份完成桩基础施工图设计优化工作;3、3月份完成机电设计顾问、消防、厨房设计顾问单位比选并启动专项设计工作;4、4月份完成地下车库行车流线及设备用房布置方案优化;5、4月份完成酒店平面方案调整并取得洲际管理公司确认;6、4月份完成报规施工图设计并于6月份通过规划部门审批;7、5月份完成主体初步设计并通过专家评审;8、6月份完成消防、防雷、人防施工图设计;9、7月份完成主体招标施工图并配合主体招标工作;10、8月份完成幕墙设计顾问单位比选并启动幕墙设计工作;11、8月份完成人防施工图设计优化工作;12、9月份完成主体施工图(第一版);13、9月份完成LEED认证咨询顾问单位比选并启动LEED认证顾问工作;14、9月份完成泛光照明设计顾问单位比选并启动外墙泛光设计工作;15、11月份完成声学与音像设计顾问单位比选并启动声学音像设计工作;16、12月完成幕墙方案设计(第一版)。
目前,XX大厦有关前期开发报建的设计工作已全部完成;整体进度正按计划有序推进。
XXX项目主要设计成果:1、2月份完成一期二段、三期一段报规施工图设计并通过规划部门审批;2、3-5月份完成展示中心施工图并配合施工完成;3、6月份完成项目分区验收调整方案;4、7月份完成景观方案设计;5、8月份完成一期二段、三期一段施工图设计;6、9月份完成管线综合图纸设计;7、9月份完成二期精装平面方案设计并通过审批;8、10月完成二期样板房精装施工图设计;9、10月完成高层住宅外墙泛光照明施工图设计;10、10月完成二期面砖材料定样工作;11、11月完成二期栏杆、铝板、干挂石材二次深化设计;12、11月完成景观扩初设计(全区);13、11月完成一期一段景观施工图设计;14、12月完成地下车库车位布置及赠送空间优化方案;15、12月完成一期二段、三期一段建筑主体优化工作;16、XXX项目现场设计服务工作;目前,XXX建筑主体施工图已全部完成,有关前期开发报建的设计工作已全部完成。
地下室结构设计的经验总结在国家提倡节能减排和有效利用土地的大形势下,地下工程在现代化建筑整体工程中所占的比重逐渐增大,基于地下工程施工难度大、材料消耗大和建造周期长的特点,结构设计的好坏势必对项目工程整体的施工工期和造价成本产生十分重要的影响。
笔者结合多年工作实践经验,在此对地下室结构设计中的薄弱环节和设计要点进行了详细的分析和阐述,并针对这些设计关键问题提出了合理化建议。
标签地下室;结构设计;设计经验总结1 关于地下室结构设计难点简述地下室工程涉及范围广、施工难度大,尤其对于地下室结构的设计涉及到与防火、防水、抗浮和抗震等各专业的共同配合。
在高层建筑群体中具有大底盘地下室工程,纯地下室部位普遍会出现抗浮不符合要求的情况,由于在进行地下室的抗浮设计时只考虑到正常使用的极限状态,而对洪水期和汛期缺乏足够重视,以致会出现由于抗浮不到位而引起局部遭到破坏;地下室结构会出现不均匀沉降的问题,主要是在结构设计时未考虑到施工现场地质和周边构造物的影响,而使底层及顶层出现深浅不一的塌陷,严重破坏了工程的整体性;尤其是地下室防水工程更是一项涉及面广的综合工程,涉及到材料和施工等许多方面的因素,从而加大了地下室施工的整体难度。
因此,对于地下室结构设计难点概括起来为:结构选型设计,抗浮、抗渗设计,不均匀沉降设计以及抗震设计等等。
2 地下室结构设计要点分析和总结2.1 关于结构选型的设计地下室的结构设计,不仅保证结构具有抵抗侧力的足够刚度,而且要确保具有强大的承载力,使结构在水平作用力下产生不超过规范要求的侧向位移值。
应整体权衡和分析结构适用性和安全性等因素,适宜选用框架结构形式,由混凝土框架均匀承载纵向力和侧向力。
混凝土框架依据均匀适度的原则进行刚度布置,在满足建筑整体功能的前提下,降低平面扭转引起结构的影响度。
平面设置要相对简单、规则,使受载力均匀分布,对持力层和桩型进行选择时,要充分要考虑地基所能承受的负载力,且要考虑整体的安全可靠性和经济合理性;确定桩型为端承摩擦桩形式,且保持桩下端不在软弱下卧层。
地下室综合管线的深化设计与施工发布时间:2021-08-08T17:08:30.365Z 来源:《基层建设》2021年第13期作者:郑植杰[导读] 摘要:随着当代社会的快速发展,人们对地上、地下停车位的需求量不断增大,在有限的使用空间里,地下室管线布置综合平衡技术的推行与应用,可以缩短施工工期,避免各专业管路(线)交叉重叠、衔接不当而造成的返工浪费,提高工程质量并创造一定的经济效益。
广州市天启正业建筑设计事务所(普通合伙) 510070摘要:随着当代社会的快速发展,人们对地上、地下停车位的需求量不断增大,在有限的使用空间里,地下室管线布置综合平衡技术的推行与应用,可以缩短施工工期,避免各专业管路(线)交叉重叠、衔接不当而造成的返工浪费,提高工程质量并创造一定的经济效益。
因此,本文主要对地下室综合管线的深化设计与施工进行探讨。
关键词:地下室;综合管线;深化设计;施工引言随着社会的进步,建筑物功能的增多,室内各种机电管线也越来越多,这些纵横交错的管线需要占用很大的内部空问,此外建筑物的外部造型、内部装饰也是日新月异,物业总是希望将更多的空间、更舒适的感受留给用户,缩小机电管线占用的空间,因而要满足功能和美观的要求就需要合理解决综合管线的问题。
管线布置综合平衡技术就是机电安装工程施工前利用电子版设计图纸和计算机设计技术,主动针对机电工程的各专业管线位置进行合理的布置,针对各专业施工工序进行合理安排,力求最大限度的实现设计与施工之间的合理衔接,有效的协调各机电专业的各项施工活动,以满足和落实建设方、监理及设计的各项要求,以及实现机电安装工程综合效益最大化的目标。
一、管线深化设计的必要性1.设计院施工图深度无法实现按图施工小区配套有完善的供水、供电、天然气、智能安防、光纤通信等生活便利设施,这直接导致在地下室顶板以下的有限空间内,存在大量的功能性管道需要铺设。
设计院施工图仅能从宏观角度,考虑各个类型管道在大部分情况下的正常安装高度,或者辅以BIM技术,实现施工前结构主体与综合管线排布,但当遇见特殊情况时,仍需现场工程师根据实际情况进行必要调整。
BIM技术在大型地下室图纸会审中的应用海天建设集团有限公司中电海康总部基地QC小组一、工程概况本工程由中电海康集团投资兴建,由中国联合工程公司负责施工图设计。
结构形式:框架剪力墙结构;建筑面积共234898㎡。
其中集中式地下室2层,建筑面积95943.8㎡;地上共8个单体,建筑面积138954.63㎡。
该工程2015年11月18日开工建设,计划2018年11月竣工。
中电海康鸟瞰图二、小组概况小组成员概况表小组名称中电海康总部基地QC小组课题名称BIM技术在大型地下室图纸会审中的应用课题类型攻关型成立时间2016.06 注册时间2017.09 小组成员8 小组人员情况姓名职务年龄小组职务应向华项目经理42 组长黄哲建设单位项目主管52 副组长单江林助理工程师34 副组长卢凯锋技术负责32 组员郭轩预算员24 组员李向权安装专业44 组员徐聪资料员28 组员卢凯杰施工员27 组员TQC教育时间人均接受TQC培训教育60小时成员出勤率99.5%活动时间2016年9月17日-2017年12月15日活动次数13次三、选题理由1、本工程建设质量要求高。
建精品工程,创工程最高奖“鲁班奖”。
2、QC小组针对本地下室工程施工图纸展开研究,发现设计图纸的缺陷会严重影响到施工工期以及成本增加。
3、BIM技术作为新型建筑业工作模式,已在建筑领域多次运作,随着政府的支持以及BIM技术的成熟,今后BIM必将颠覆传统建筑业工作模式。
熟练运用BIM技术在建筑领域应用,对提高工程质量节约工期等方面产生显著的经济效益及社会效益,从而增强企业市场竞争力。
中电海康BIM模型图四、现状调查QC小组全体成员对{杭州奥体博览城主体育场配套及车库}等以往公司类似工程进行在非BIM技术优化下施工过程中的因各专业图纸冲突造成变更、返工及材料浪费情况调查分析,通过分析对相关问题做如下统计:调查统计表序号项目频数累计频数累计频率(%)1 项目未重视前期BIM技术应用23 23 46%2 项目未应用BIM技术将各专业图纸进行碰撞18 41 82%3 管理人员不熟悉BIM技术应用 5 46 92%4 BIM技术应用未落实到岗 3 49 98%5 其他 1 50 100%合计50制表人:卢凯锋日期:2016年9月20日为了更直观的看出问题所在,我们对调查统计缺陷用排列图进行排列。
提升地下室底板和外墙后浇带施工质量QC小组活动成就目录一、概略--------------------------------------------------------------------------02二、选题原由---------------------------------------------------------------------04三、现状检查---------------------------------------------------------------------04四、活动目标---------------------------------------------------------------------08五、原由剖析---------------------------------------------------------------------08六、要因确认---------------------------------------------------------------------09七、拟订对策---------------------------------------------------------------------10八、对策实行---------------------------------------------------------------------15九、成效检查---------------------------------------------------------------------18十、稳固举措---------------------------------------------------------------------18十一、总结与此后打算---------------------------------------------------------181提升地下室底板和外墙后浇带施工质量大酒店项目部QC小组一、概略㈠工程概略大酒店为黄岩区重点工程,工程为集酒店、商务、娱乐为一体的高层中型五星级酒店,位于台州市黄岩区滨江公园西侧,82省道北侧。
深化设计实习报告总结一、前言随着我国经济的快速发展,建筑行业呈现出旺盛的活力。
作为建筑设计的重要环节,深化设计在建筑行业中发挥着越来越重要的作用。
本次实习,我有幸加入某建筑设计公司,从事深化设计工作,期间积累了丰富的实践经验,对深化设计有了更深入的了解。
二、实习单位及岗位简介实习单位是一家具有甲级资质的建筑设计公司,业务范围涵盖建筑设计、结构设计、给排水设计、暖通设计、电气设计等多个领域。
我在公司担任深化设计师,主要负责建筑施工图的深化设计工作。
三、实习内容与过程1. 实习初期,我在导师的指导下,学习了建筑设计的基本原理、施工图的编制方法及相关规范。
通过理论学习和实践操作,我逐渐掌握了建筑施工图的深化设计方法。
2. 在实际工作中,我参与了多个项目的深化设计工作,包括住宅楼、办公楼、商业综合体等不同类型的建筑。
在项目过程中,我学会了与设计师、施工方、甲方等不同角色的沟通协调,提高了自己的团队协作能力。
3. 针对项目中的难点和问题,我积极向同事请教,查阅相关资料,不断丰富自己的专业知识。
在解决实际问题的过程中,我逐渐形成了自己的设计思路和方法。
4. 实习期间,我参加了公司组织的培训活动,学习了Revit、SketchUp等设计软件的使用技巧,提高了自己的设计效率。
四、实习收获1. 专业技能方面:通过实习,我熟练掌握了建筑施工图的深化设计方法,学会了使用Revit、SketchUp等设计软件,为今后从事建筑设计工作奠定了基础。
2. 沟通协调能力:在实习过程中,我与不同角色进行了有效沟通,提高了自己的沟通协调能力,为今后的工作打下了坚实基础。
3. 团队协作能力:在项目实践中,我学会了与团队成员共同分担工作,协作完成项目,提高了自己的团队协作能力。
4. 职业素养:实习过程中,我严格遵守公司规章制度,认真对待每一个项目,培养了良好的职业素养。
五、总结与展望通过本次实习,我对深化设计有了更深入的了解,积累了丰富的实践经验。
