工业厂房室内大面积超平硬化地坪的施工
- 格式:pdf
- 大小:295.79 KB
- 文档页数:2
大面积超平耐磨防尘混凝土地坪施工工法编制单位:主要完成人:1.前言随着大型商场、超市、机场、车库、工业厂房、仓库、码头等大型地面对平整度、洁净度以及耐磨防尘等性能的标准要求越来越高,以及各种具有高强、耐磨、防尘等功能特点的地坪固化材料相续问世,高效、超平的大面积混凝土地坪机械原浆抹光施工技术在高质量要求混凝土地坪施工过程中尤为重要。
中建七局第四建筑有限公司承建的乐凯集团第二胶片厂数码印版车间工程,为高效率、高质量的完成厂区车间大面积超平耐磨防尘混凝土地坪施工,我单位采用槽钢支模,红外线水平仪校模,机械提将、抹平压光,地坪成型后,涂刷固化液,简单快捷,不仅高效的完成了施工任务,还在地坪平整度、洁净度方面取得了较大的突破,赢得了业主的高度认可,在此过程中,我单位通过样板开路,施工过程中不断改进摸索,形成了一套成熟的工法。
采用支设定型钢模,机械抹平压光混凝土原浆压光一次成型技术,地面平整度、洁净度效果更好,可省掉混凝土面层的水泥砂浆找平层,直接节省工程成本,体现了该工法的经济性;加入固化剂后混凝土表面强度明显增强,采用该种地面施工技术操作更为简单,固化剂能渗入混凝土内部,使混凝土表面固化密封,无气味,无污染,技术先进,效果显著,具有明显的社会效益和经济效益。
2.工法特点大面积耐磨、防尘、超平机械原浆收光表面固封混凝土地坪在混凝土地坪施工方面在国内处于领先水平,与其他高档地坪相比,该地面可省掉砂浆找平层,表面平整度、洁净度、硬度更好;在施工方面采用槽钢模板、远红外线校正模板、机械提浆找平、收光抹面,模板材料周转率更高,操作更简单,效率更高,且更易保证质量等特点:2.0.1采用槽钢模板,混凝土成型效果好,周转率高。
利用槽钢不易变形,并对其进行简单的加工,使其更容易固定和连接,混凝土地坪成型表面平整度、留缝平直度及混凝土密实度更容易保证,混凝土浇筑过程中,采取槽钢覆盖塑料薄膜,更有效的提高了槽钢模板周转使用率。
大面积超精平无缝地坪施工工法一、前言大面积超精平无缝地坪施工工法是一种用于地面平整处理的施工工艺,通过采用特殊的材料和工艺手段,能够达到高度精细、平整度高、无缝连接的效果。
该工法适用于各种场所,如工厂车间、商业中心、会展中心等,能够为地面提供美观、耐用、易于清洁的表面。
二、工法特点大面积超精平无缝地坪施工工法具有以下几个特点:1. 高精度施工:该工法采用精确的测量和调整技术,能够保证地面的平整度,达到毫米级的精度要求。
2. 无缝连接:施工过程中使用特殊的接缝处理材料,能够实现地面的无缝连接,避免了传统地面施工过程中的接缝开裂等问题。
3. 耐磨、耐腐蚀:该工法采用了特殊的地坪材料,具有耐磨、耐腐蚀的特性,能够有效延长地面的使用寿命。
4. 易清洁:大面积超精平无缝地坪施工工法使用平整而光滑的材料,能够方便快捷地清洁地面,有利于保持地面的整洁和卫生。
三、适应范围大面积超精平无缝地坪施工工法适用于各种场所,特别是对于对地面平整度有较高要求的场所,如工厂、仓库、商业中心、展览馆等。
四、工艺原理大面积超精平无缝地坪施工工法的核心原理是通过材料的选择和工艺手段的应用,实现地面的超精密施工和接缝处理。
其主要依据在于施工工法与实际工程之间的联系,以及采用的技术措施。
五、施工工艺1. 地面准备:清理地面、处理基础、打磨平整等预备工作。
2. 材料调配:按照工程要求,调配和混合地坪涂料。
3. 施工地坪涂料:通过喷涂、滚涂等方式,将地坪涂料均匀地涂布在地面上。
4. 接缝处理:使用特殊的材料对接缝进行处理,保证地面的无缝连接。
5. 硬化处理:在地坪涂料固化之后,进行硬化处理,增强地面的耐磨性和耐腐蚀性。
六、劳动组织在大面积超精平无缝地坪施工中,需要组织一定数量合格的技术工人,以保证施工质量。
劳动组织应根据施工计划和工艺要求进行合理的组织和安排,确保施工进度和施工质量。
七、机具设备在大面积超精平无缝地坪施工中,需要使用各种机具设备,如平整机、喷涂机、滚涂机、硬化机等,这些机具设备具有高效、便捷、安全的特点,能够提高施工效率。
工业厂房大面积混凝土地坪的施工工业厂房大面积混凝土地坪的施工摘要:文章结合某冶金厂房大面积混凝土地坪施工的实际情况,介绍了大面积混凝土地坪的施工技术、工艺措施及施工缝与伸缩缝协调处理等经验,提出保证随着现代化工业的不断发展,生产工艺的不断优化,大面积混凝土地坪越来越广泛地被应用11.1某大型钢铁公司冷轧薄板轧后库工程,建筑面积9 600m2,为单层普钢工业厂房,因为,其主要功能为存放冷轧硬卷钢板,所以,其地坪的使用要求较高,设计承载力常荷60kN/m2 ,临时动荷为100kN/m2。
为了保证厂房的使用功能,地坪设计为500mm钢渣垫层,200mmC25 混凝土地面,配直径14mm螺纹钢筋双向间距200mm。
混凝1.2因本工程地坪工程是为工业生产服务的,所以有如下一些特点:①地坪面积为9 600m2,有面积大的特点;②地坪负载过重,有要求高的为了保证工程的施工质量,针对上述特点,包头市光大房地产价格评估事务所制定了一系列的施工方案,严格按施工方案组织施工,并22.1前期准备工作的中心是,根据施工工序特点,合理分隔地坪施工段,做好前后交接、交叉区域的技术准备。
本工程地坪最上部抹一层耐磨砂浆,抹耐磨砂浆与浇筑混凝土必须密切配合。
为了施工方便、顺畅,因此做好地坪的分隔十分关键。
在本工程的工序中考虑了工程特点、使用功能,尽可能使施工缝与分隔缝统一,因此采用了横向、纵向6m的施工混凝土浇筑带的分隔。
确定分隔缝的同时考虑地坪的使用,采用了后切割伸缩缝的方法,以保证达到浇筑方向施工缝的交接、交叉区域尽可能与地坪分隔区统一,以保证不再增加2.2本工程因设计地坪标高与自然场地标高相差1m有余,除去结构层,回填土还需有300mm以上,对此工程地基处理是十分重要的。
为了保证工程施工质量,对人工回填的地基进行了重点处理,主要做了以下几点:①清理自然场地。
将建筑垃圾、杂物等清理干净。
②对厂房基础的基坑进行了预先处理,每层回填300mm,机械打夯,再做标准贯入度试验。
大面积超精平无缝地坪施工工法大面积超精平无缝地坪施工工法一、前言大面积超精平无缝地坪施工工法是一种应用于建筑物地面的施工工艺。
该工法通过采取一系列技术措施,使地面表面平整度高、无缝隙,具有良好的耐磨、耐化学性能,适用于各种场所,如厂房、仓库、停车场等。
二、工法特点该工法具有以下几个特点:1.超精平性:地表平整度高,能够满足高标准的平整要求。
2.无缝隙:采用特殊的施工材料和技术,地面没有明显的缝隙,美观且易清洁。
3.耐磨性:地坪表面经过特殊处理,具有较强的耐磨性能,可以承受长时间的使用。
4.耐化学性:地面涂层经过特殊防腐处理,可以抵抗一定的化学腐蚀。
5.施工周期短:采用快速硬化材料和高效施工工艺,大大缩短了工期。
6.维护成本低:地面表面光滑,不易积灰和损坏,维护成本较低。
7.环保性能好:工法采用无溶剂、无甲醛等环保材料,对环境无污染。
三、适应范围大面积超精平无缝地坪施工工法适用于各种场所,如:1.工业厂房:适用于汽车制造厂、电子厂、食品加工厂等多种类型的工业厂房。
2.仓库:适用于物流仓储中心、冷藏仓库等需要平整、耐磨的场所。
3.停车场:适用于室内和室外停车场,能够提供平整、美观的停车环境。
4.商业中心:适用于商业综合体、购物中心等需要高标准施工的场所。
四、工艺原理该工法通过采取一系列技术措施,保证施工工法与实际工程之间的联系,如:1.基面处理:彻底清理基面,确保基面平整、无尘、无油污。
2.基层处理:根据实际需要,在基面上施工适当的底层材料,增强地坪整体性能。
3.涂料选材:选择适合建筑物功能和使用要求的涂料材料,如环氧树脂、聚氨酯等。
4.施工工艺:采用刮涂、滚涂、喷涂等施工方法,保证均匀涂布,并进行适当的压实和滚涂,提高地坪质量。
5.养护处理:施工完成后,进行适当的养护处理,确保涂层的强度和耐久性。
五、施工工艺该工法的施工工艺包括以下几个阶段:1.准备工作:包括基面清理、基层处理等。
2.涂料调配:根据施工要求,按照一定比例将涂料材料进行调和。
大面积场地硬化方案在进行大面积场地硬化时,需要综合考虑多方面的因素,以确保硬化后的场地能够满足使用需求,具备良好的稳定性、耐久性和安全性。
以下是一个较为全面的大面积场地硬化方案。
一、工程概述首先,明确场地的位置、面积和用途。
例如,是用于工业生产、物流仓储还是公共活动等。
同时,了解场地的地质条件,包括土壤类型、承载力等,这对于选择合适的硬化基础处理方式至关重要。
二、设计要求1、承载能力根据场地的预期用途,确定所需的承载能力。
例如,重型货车频繁通行的场地需要较高的承载能力,而一般行人活动的场地则要求相对较低。
2、平整度保证场地表面的平整度,避免积水和高低不平影响使用。
3、排水系统合理设计排水系统,确保雨水能够迅速排出,防止积水对场地造成损害。
4、耐久性选用耐用的材料和施工工艺,以延长场地的使用寿命。
三、材料选择1、混凝土混凝土是常见的硬化材料,具有较高的强度和耐久性。
可以根据需要选择不同强度等级的混凝土。
2、沥青适用于交通流量较大的场地,如道路和停车场,具有良好的抗滑性能和减震效果。
3、砖石如砖块、石材等,可用于人行道或装饰性区域。
4、基层材料通常选用碎石、砂砾等作为基层,为上层硬化材料提供稳定的支撑。
四、施工准备1、场地清理清除场地上的杂物、杂草、松软土层等,确保施工面干净平整。
2、测量放线根据设计图纸,准确测量并标记出场地的边界和硬化区域。
3、模板安装对于混凝土硬化,需要安装牢固的模板,以保证混凝土的成型尺寸。
4、材料准备提前储备足够的硬化材料,并确保材料的质量符合要求。
五、基础处理1、软弱地基处理如果场地地质条件较差,如存在软弱土层,需要进行地基加固处理,如采用换填法、深层搅拌桩等。
2、压实基础对基层进行充分压实,提高基础的密实度和稳定性。
六、施工工艺1、混凝土硬化(1)搅拌混凝土:按照设计配合比,准确计量原材料,进行充分搅拌。
(2)浇筑混凝土:将搅拌好的混凝土均匀浇筑到模板内,并用振捣器振捣密实。
大面积混凝土地坪施工方案1. 概述大面积混凝土地坪施工是一种常见的工程施工方式,适用于工业厂房、仓库、停车场等场所,具有耐久性强、承重能力高等优点。
本文档将介绍大面积混凝土地坪施工的一般方案和关键步骤。
2. 施工准备在进行大面积混凝土地坪施工前,需要进行以下准备工作:2.1 地面准备首先,需要对施工区域进行清理,将地面上的杂物、尘土等清理干净,确保施工区域平整。
2.2 设计方案根据具体需求和场地特点,制定合适的设计方案,包括地坪厚度、抗压强度、施工工艺等。
2.3 施工材料准备准备所需的施工材料,包括水泥、砂子、骨料、混凝土增塑剂等,并对材料进行检查,确保质量合格。
3. 施工步骤大面积混凝土地坪施工一般包括以下步骤:3.1 基底处理首先,需要对基底进行处理。
如果基底不平整,需要进行填补、修复工作,确保基底平整并具有一定的强度。
在施工之前,需要根据实际情况进行防水处理。
常见的防水材料有防水涂料、防水卷材等,应根据具体情况选择合适的防水方式。
3.3 配制混凝土将预先准备的水泥、砂子、骨料等按照设计配比进行搅拌,制成混凝土。
搅拌过程中应注意搅拌时间、搅拌均匀度,确保混凝土的质量。
3.4 浇筑混凝土将配制好的混凝土倒入施工区域,并使用工具进行均匀浇筑。
浇筑时要注意避免混凝土的过度震动,以免影响混凝土强度。
3.5 养护在混凝土浇筑完成后,需要进行养护。
养护期间,应保持混凝土湿润,以利于混凝土的强度发展和抗裂性能。
混凝土地坪施工完成后,可根据需要进行施工后处理,如抛光、打蜡等,以提高地坪的光滑度和美观度。
4. 注意事项在进行大面积混凝土地坪施工时,需要注意以下事项:4.1 施工环境施工前需要确保施工环境干燥、无风、无雨,并控制施工区域的温度,以避免混凝土的质量受到不良影响。
4.2 施工工期根据具体工程规模和施工条件,制定合理的施工工期,合理安排施工进度,以确保施工质量和进度。
特别是在大面积混凝土地坪施工中,需要具备一定的施工经验的施工人员,确保施工质量。
硬化地面厂房施工方案硬化地面是指通过一系列工艺方法处理地面,提升地面的强度、平整度和耐磨性,以满足工厂、仓库等场所对地面要求的一种施工方案。
一、施工前准备:1. 地面清洁:清除地面上的杂物、灰尘和油污等,并用高压水枪进行清洗,确保地面干净。
2. 地面检查:检查地面是否有龟裂、破损等问题,如有需要进行修补处理。
3. 基础处理:对于有基础的地面,需要进行清理和修补,确保基础牢固。
二、施工工艺:1. 打磨处理:采用机械打磨的方式对地面进行处理,去除表面的浮尘和粗糙度,达到平整的效果。
2. 表面处理:采用防尘剂、固化剂等材料进行地面表面处理,提升地面的耐磨性和抗渗性。
3. 基层处理:采用专用的修补材料对地面进行修补处理,填补裂缝和坑洞,提升地面的整体平整度。
4. 硬化剂施工:涂刷硬化剂,使其渗透地面,反应与地面中的钙质产生化学反应,形成硬度较高的硬化层。
5. 养护期:施工完成后,要进行一段时间的养护,保持地面处于湿润状态,防止硬化过程中脱水。
三、施工注意事项:1. 硬化剂的选用:根据地面材质和工作环境的不同,选择合适的硬化剂,确保施工效果。
2. 施工密度:根据地面的状况和使用要求,合理确定硬化剂的施工密度,确保地面的硬化效果均匀。
3. 施工温度:施工过程中要考虑环境温度和地面的温度,选择合适的施工时间,避免温度过低或过高影响施工效果。
4. 注意安全:施工过程中要做好安全防护措施,避免发生意外事故。
四、施工效果评估:1. 地面强度:硬化后的地面应具有较高的抗压强度和耐磨性,满足工厂运行的要求。
2. 平整度:地面应平整,没有明显的高低差和坑洞,方便车辆和物料的运输。
3. 色彩:可根据需求选择不同的硬化剂颜色,使地面更加美观。
综上所述,硬化地面施工方案涉及到地面清洁、基础处理、打磨处理、表面处理、基层处理、硬化剂施工等各个环节,通过合理的工艺和施工过程,能够提升地面的强度和平整度,满足工厂、仓库等场所对地面的要求。
大面积工业地坪施工工法大面积工业地坪施工工法一、前言大面积工业地坪施工工法是指在工业场地、仓库、物流中心等大面积场地进行地坪施工的一种工法。
随着工业发展的进步,大面积工业地坪施工需求日益增加,并提出了更高的施工标准和要求。
本文将从工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等方面来介绍大面积工业地坪施工工法。
二、工法特点大面积工业地坪施工工法具有以下几个特点:1. 采用标准化模块设计:基于标准化设计模块,减少施工的复杂性,提高工作效率;2. 采用机械化施工方式:使用机械设备进行施工,提高施工速度和质量;3. 施工过程中采用配合剂:利用化学材料,改善混凝土的性能,提高地坪的强度和耐磨性;4. 施工周期短:采用快速固化混凝土,缩短了施工周期,提高了工程进度。
三、适应范围大面积工业地坪施工工法适用于各种大面积场地,如工业厂房、仓库、物流中心、停车场、跑道等。
无论是新建还是翻修,都可以采用这种工法。
四、工艺原理大面积工业地坪施工工法的核心是通过优化施工工艺和选择适当的材料来提高地坪的耐久性和承载能力。
在施工工艺方面,首先需要进行场地的清理和平整化,确保基础牢固;然后进行底材处理,使用小型机械设备将底材挖掘、平整,并进行回填等工艺;接下来是混凝土浇筑和振捣,采用快速固化混凝土,通过机械化设备进行快速施工,提高施工效率和质量;最后进行打磨、硬化剂施工等处理,加强地坪的硬度和耐磨性。
五、施工工艺大面积工业地坪施工工艺包括以下几个阶段:1. 场地准备:清理场地上的杂物,确保场地平整清洁;2. 底材处理:使用小型机械设备对底材进行挖掘、平整,并进行回填;3. 混凝土浇筑:采用快速固化混凝土进行浇筑,通过机械化设备快速施工;4. 抹平和振捣:使用抹光机和振捣机对地坪进行抹平和振捣处理;5. 硬化剂施工:使用硬化剂进行地坪硬化和耐磨处理;6. 打磨和抛光:使用打磨机和抛光机对地坪进行打磨和抛光处理。
超大面积工业厂房配筋地坪激光整平施工工法超大面积工业厂房配筋地坪激光整平施工工法一、前言:随着工业发展的需求,越来越多的超大面积工业厂房需要配备坚固耐用的地坪。
在地坪施工中,为了提高施工速度和质量,超大面积工业厂房配筋地坪激光整平施工工法应运而生。
本文将对该工法进行详细介绍,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点:超大面积工业厂房配筋地坪激光整平施工工法的特点主要有以下几点:1. 高效快速:采用激光整平技术,能够实现高速、高精度的施工,提高施工效率。
2. 优质耐久:通过配筋工艺,增加地坪的承载能力和抗裂性能,提高地坪的耐久性和使用寿命。
3. 平整度高:激光整平技术保证了地坪的平整度,使得地面表面平整度能够达到设计要求。
4. 成本控制:相比传统的施工方法,超大面积工业厂房配筋地坪激光整平施工工法在材料和人力成本方面能够更好地控制。
5. 适应范围广:适用于各种超大面积工业厂房,如仓库、物流中心、汽车制造厂等。
三、适应范围:超大面积工业厂房配筋地坪激光整平施工工法适用于以下场所:1. 建筑面积大且要求地坪平整度高的超大面积工业厂房。
2. 对地坪的承载能力和抗裂性能有较高要求的场所。
3. 需要施工周期短、质量可控的场所。
四、工艺原理:超大面积工业厂房配筋地坪激光整平施工工法的实际工程采用以下技术措施:1. 施工工法与实际工程之间的联系:通过激光整平技术和配筋工艺,实现地坪的高精度施工。
2. 技术措施分析和解释:对激光整平技术和配筋工艺的原理、操作方法以及施工流程进行详细解释,确保读者对工法的理论依据和实际应用有充分的了解。
五、施工工艺:超大面积工业厂房配筋地坪激光整平施工工法的施工工艺主要包括以下几个阶段:1. 材料准备:准备好所需的地面材料,包括水泥、骨料、配筋钢筋等。
2. 地基处理:对地基进行打磨、清洁,并进行地基的平整和填充。
硬化耐磨超平地坪工作方法一、概述本工程厂房内地坪项目采用超平耐磨硬化地坪,对地面平整度要求每2m 水平距离最大高差不超过±3mm ,地坪最大总误差不超过±15mm ,传统工艺操作无法满足要求,因此需采用精的激光整平机施工。

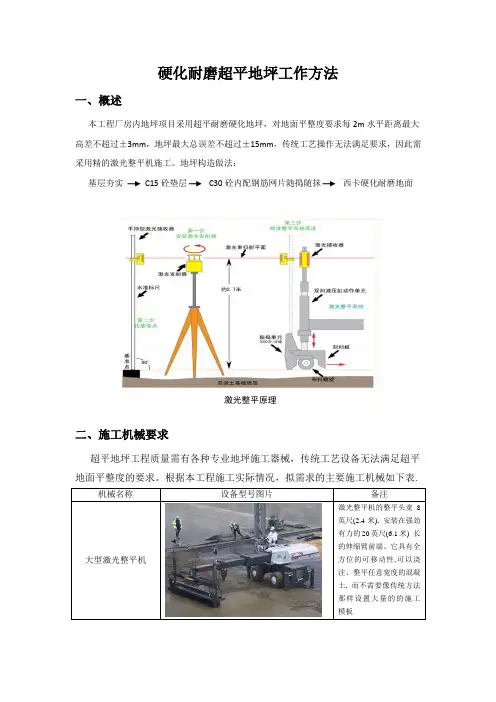

地坪构造做法:基层夯实C15砼垫层 C30砼内配钢筋网片随捣随抹 西卡硬化耐磨地面激光整平原理二、施工机械要求超平地坪工程质量需有各种专业地坪施工器械,传统工艺设备无法满足超平地面平整度的要求。
根据本工程施工实际情况,拟需求的主要施工机械如下表.三、耐磨地坪施工流程四、施工要点1、施工准备:调试仪器,复核标高并设置好地坪标高,并将原始标高引测到浇筑场地附近,多设置几个控制点;2、钢筋网片绑扎完成后,支设边模,对于墙壁边、柱边用聚苯板分隔条进行分隔处理。
3、砼铺设:派设专人驻点混凝土搅拌站,严格控制好混凝土的坍落度保持在120-140之间范围;机械整平过程中实时跟踪,确保浇筑振捣部位平整压实。
4、派驻专人负责浇筑好区域的混凝土秘水处理工作。
5、对于局部不平整部位、秘水秒多等位置进行手动整平仪二次整平,再次提高浇筑砼的表面平整度。
6、硬化剂施工注意事项6.1、混凝土初凝前由施工人员采用抹光机圆盘对表面进行镘抹提浆,当提浆完成后,人行走上面留下印迹为3-6MM深,表面水分基本蒸发,但仍保持湿润状态时,即可撒料。
6.2、硬化剂的施工时间控制十分重要,要特别注意当基层混凝土达到施工条件时准备好足够的人力,设备和材料进行连续作业;6.3、在硬化剂施工的过程中,不宜加入额外的水分。
7、抹面收光收光分3个阶段控制:粗抹、精抹和终抹。
7.1、粗抹:混凝土已初凝(约3-4小时),表面水分已蒸发,人踩上去不下沉即可开始,采用圆盘磨光机反复抹光压实,每抹一遍后带表面水分蒸发后再进行下一次抹光;7.2、混凝土终凝前(约7-8小时),使用双盘磨光机进行抛光,确保进行2次以上。
7.3、在混凝土终凝前1小时,表面已基本凝固,人员踩上去只有轻微痕迹时进行终抹。
超平地坪施工方案1.引言超平地坪是一种高性能地坪材料,具有平整、耐磨、防尘、防静电等特点,广泛应用于各种场所,如医院、实验室、生产车间等。
本文档将介绍超平地坪的施工方案,包括前期准备工作、施工工艺、材料配比等内容。
2.前期准备工作在施工超平地坪之前,需要进行一些前期准备工作,确保施工效果和质量。
2.1 地面检查首先,需要对地面进行检查,确保地面平整、无裂缝、无水泥皮等问题。
如发现问题,需进行修补或打磨处理,以保证地面的平整度。
2.2 清洁工作接下来,需要进行地面清洁工作。
清除地面上的灰尘、油污、杂物等,以保证施工过程中的清洁度。
2.3 湿度测试在施工超平地坪之前,还需要测试地面的湿度。
地面湿度不得超过一定的标准,以免影响超平地坪的施工效果和质量。
3.施工工艺超平地坪的施工工艺如下:3.1 底涂处理首先,需要进行底涂处理。
底涂用于提升地面的附着力和渗透性能,以增强超平地坪与地面的结合力。
底涂的涂刷方法可采用辊涂或刷涂两种方式。
3.2 中涂施工在底涂处理完成后,进行中涂施工。
中涂是超平地坪的主要施工环节,决定了地坪的平整度和耐磨性能。
中涂材料的配比需根据工程要求和地面情况进行调整,并按照施工工艺进行搅拌和涂刷。
3.3 面涂施工中涂施工完成后,进行面涂施工。
面涂是超平地坪的最外层涂料,用于保护地坪、增强光泽度和耐磨性能。
面涂的施工方法可采用辊涂或刷涂,根据要求进行涂刷次数和涂刷间隔。
4.材料配比超平地坪的材料配比需要根据工程要求和地面情况进行调整,以保证施工效果和质量。
以下是超平地坪的常用材料配比参考:•底涂材料:树脂底涂剂、固化剂、稀释剂等。
•中涂材料:环氧树脂、固化剂、石英砂、颜料等。
•面涂材料:环氧树脂、固化剂、颜料等。
5.施工注意事项在施工超平地坪时,需要注意以下事项:•超平地坪施工过程中要保持施工环境的通风良好,避免有害气体对施工人员的伤害。
•施工过程中要注意施工工艺和操作规范,确保施工质量和效果。
工厂硬化地坪工程施工方案一、项目概况工厂硬化地坪工程是指在工厂车间、仓库、生产线等场所进行地面硬化处理的工程。
硬化地坪可以提高地面的承载能力,耐磨性和抗压性,减少尘土和积水,提高地面的整体美观度和清洁度。
本工程包括了施工前的准备工作、混凝土浇筑、硬化处理和养护等一系列工序。
二、施工准备1. 施工前必须对工地进行勘察,了解现场情况,包括地面状况、水平度、承重能力等信息。
2. 根据勘察结果,确定混凝土浇筑的材料配比、厚度、抗压强度等技术要求。
3. 选择合适的混凝土搅拌设备,保证原材料的充分混合和均匀。
4. 准备相关设备和工具,包括混凝土搅拌机、平整机、硬化剂喷洒设备等。
5. 规划施工进度和安排施工人员。
6. 制定施工方案和安全措施,并进行相关培训。
三、施工工序1. 清理工地在进行混凝土浇筑之前,必须对工地进行清理,清除地面上的积水、灰尘、杂物等。
2. 混凝土浇筑(1) 在清理工地后,进行混凝土浇筑。
首先进行模板的安装和固定,确保混凝土浇筑的尺寸和平整度。
(2) 混凝土浇筑时,要注意保持均匀的浇筑速度,确保浇筑的厚度和密实度达到要求。
(3) 浇筑完毕后,对其进行初步的抹平和打磨,确保地面表面平整度和光滑度。
3. 硬化处理(1) 硬化剂的喷洒在混凝土浇筑完毕后,开始进行硬化剂的喷洒。
根据混凝土的种类和要求,选择合适的硬化剂,并按照技术要求进行喷洒。
(2) 硬化剂的渗透和固化硬化剂喷洒后,需要等待一定的时间,让硬化剂充分渗透到混凝土内部,并进行固化。
这个过程需要严格控制时间和温度。
(3) 表面处理硬化剂固化后,对地面进行表面打磨,确保地面平整度和硬度。
如有需要,进行附加的装饰工艺。
4. 养护和验收硬化处理完成后,需要进行一定的养护工作,包括保持地面干燥、避免水浸、防止碾压等。
在养护期间,需要进行定期检查,确保硬化地坪的质量符合技术要求。
四、施工安全措施1. 施工人员必须经过相关培训,并穿戴好劳动防护用品。
冶金工业厂房大面积混凝土地坪的施工工业厂房的建设中大面积混凝土地坪的施工占据着非常重要的位置,这种施工技术在当今的工业厂房建设中使用的广度也更大,混凝土在施工中本身就是一个薄弱的环节,所以在施工的过程中需要对技术进行有效的控制。
本文主要分析了工业厂房大面积混凝土地坪的施工,以供参考和借鉴。
标签:大面积厂房;地坪;混凝土;浇筑方案随着我国化工生产行业不断发展,生产技术和生产水平也得到了显著的提升,大面积混凝土地坪在实际的生产生活中越来越广泛的应用在了工业厂房的地坪施工中,其所发挥的作用也越来越大,所以加强对这种技术的研究有着十分重要的积极意义,合理的施工技术也会使得整个工程的质量受到非常大的影响。
1、工程概况及特点1.1工程概况某大型钢铁公司冷轧薄板轧后库工程,建筑面积9600m。
,为单层普钢工业厂房,因为,其主要功能为存放冷轧硬卷钢板,所以,其地坪的使用要求较高,设计承载力常荷60kN/m。
,临时动荷为1O0kN/m。
为了保证厂房的使用功能,地坪设计为500mm钢渣垫层,200mmC25混凝土地面,配直径14ram螺纹钢筋双向间距200mm。
混凝土上做耐磨面层。
1.2工程的特点该工程主要是为工业生产所使用,因此其在运行的过程中也呈现出了非常明显的特点,首先是地坪的面积是9600平方米,所以地坪的面积本身就非常的大,其次是地坪自身的负载比较重,所以在施工的过程中对各项指标的控制都有着非常高的要求,最后,地坪是要长期使用的,所以对其自身的耐磨性也提出了非常高的要求,施工中难度相对也比较大。
2、施工技术措施2.1施工前的準备工作在前期的准备工作中非常重要的一项工作内容就是要根据工程选取工序的特点来对施工段进行合理的划分,同时还要在施工中做好工作的交接和叫抽查区域的技术分配等,该工程的地坪最上端会涂抹上一层耐磨砂浆,在涂抹砂浆的过程中必须要保证其和混凝土浇筑施工保持良好的配合状态,为了保证施工的顺利开展,必须要保证地坪的分隔工作,同时还要在实际的施工中考虑到工程自身的特点,尽量要保证施工缝和分隔缝保持协调,所以在施工的过程中也采用了横向和纵向都时6米的分隔缝完成后浇带的分隔施工,在确定分隔缝的同时还确定了伸缩缝的控制方式,在伸缩缝方面选择了后切割伸缩缝的方式,这种方式可以很好的保证浇筑的方向和伸缩缝相互分离。
超大面积地坪平整度与防裂控制技术施工工法超大面积地坪平整度与防裂控制技术施工工法一、前言超大面积地坪工程在当今建筑行业中越来越普遍,要求地坪平整度高且不易产生裂缝。
本文将介绍一种针对超大面积地坪的平整度与防裂控制技术施工工法,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点该工法针对超大面积地坪,采用先进的施工工艺和材料,具有以下特点:1.可达到高平整度要求,适用于各种厚度的地坪。
2.采用防裂控制技术,有效减少地坪产生裂缝的风险。
3.施工工艺简单、快速,能够有效提高施工效率。
4.施工后地坪表面平整、光滑,不易起灰、起尘。
5.耐磨、耐压、耐化学腐蚀,延长地坪使用寿命。
三、适应范围该工法适用于各类超大面积地坪工程,特别适用于商业场所、工业生产区域、体育场馆等对地面平整度和防裂性能要求较高的地方。
四、工艺原理该工法的工艺原理是通过合理的施工工法和采取的技术措施来实现地坪的平整度和防裂性能。
具体包括以下几个方面:1.合理选择施工方法和材料,如采用高性能混凝土、添加剂等。
2.对施工工法与实际工程之间的联系进行精确分析和解释,确保施工工艺与实际情况相符。
3.采取适当的施工措施,包括地面处理、模板安装、混凝土浇筑、压实等环节。
五、施工工艺该工法的施工工艺包括以下几个施工阶段:1.地面准备:清理工地,进行地面处理,包括平整化、砂浆修补等。
2.模板安装:根据设计要求安装模板,注意模板的水平度和密实度。
3.混凝土浇筑:按照设计要求浇筑混凝土,注意浇筑顺序、厚度和浇筑速度。
4.压实:采用机械或人工进行压实,确保地坪的密实度和平整度。
5.养护:对已经浇筑完成的地面进行养护,包括湿养护、保温等。
六、劳动组织在施工过程中,需要合理组织劳动力,明确各人员的职责和任务,确保施工工艺的顺利进行。
七、机具设备该工法所需的机具设备主要包括混凝土搅拌机、混凝土输送泵、压实机械、模板等。
混凝土施工方案工业厂房的地面硬化与平整施工技术随着工业发展需求的提升,工业厂房的地面硬化与平整施工技术逐渐成为关注焦点。
地面硬化与平整是提高生产效益和操作安全的重要环节。
本文将从工业厂房地面的硬化和平整的意义、施工前的准备工作、施工方案设计、具体施工技术等方面阐述混凝土施工方案工业厂房地面硬化与平整的重要性及相应的施工技术。
一、地面硬化与平整的意义工业厂房的地面硬化与平整是确保生产设备平稳运行、提高生产效率和操作安全的关键。
硬化和平整后的地面能够提高物料搬运效率,减少运输过程中的损耗和振动,降低设备维护成本。
此外,地面硬化后能够减少尘埃,并提高清洁管理的便利性,从而创造更好的生产环境。
二、施工前的准备工作在进行混凝土施工前,需要进行充分的准备工作,包括:1. 地基处理:对于不均匀或不稳定的地基,应进行相应的处理,如填土、夯实等,以确保地基的坚实稳定。
2. 设备选择:根据施工区域的大小、硬度要求等因素,选择适当的施工设备,如摊铺机、抹光机等。
3. 施工材料准备:选择具有高强度和抗压性能的混凝土材料,确保施工质量。
4. 施工方案设计:根据实际需求,设计合理的施工方案,确定混凝土浇筑层厚度、硬化剂种类和使用量等。
三、施工方案设计1. 混凝土浇筑层厚度:根据地面承重要求和使用环境确定混凝土浇筑层的厚度,通常在10cm至20cm之间。
2. 硬化剂选择:根据地面使用环境和预算等因素选择合适的硬化剂,一般可选择金刚石磨削剂或硬化剂。
3. 硬化剂施工:在混凝土浇筑初凝后,根据施工方案选择合适的硬化剂施工方式,如喷涂、滚涂等。
硬化剂的施工密度应根据需求进行调整。
4. 抛光与密封:经过一定时间的硬化后,进行抛光工艺,使地面达到平整度的要求。
抛光后,可选择适当的地面密封剂进行密封,增强地面的耐磨性和美观性。
四、具体施工技术1. 混凝土浇筑:按照施工方案,在地基上均匀浇筑混凝土,用振动器进行浇筑过程中的振捣,确保混凝土的均匀密实。
大面积超平配筋耐磨地坪施工工法大面积超平配筋耐磨地坪施工工法一、前言大面积超平配筋耐磨地坪施工工法是一种用于工业和商业场所的地坪施工技术,可以提供耐磨、耐压和平整的地面,适用于大型场所的地面装修和修复。
二、工法特点1. 耐磨性强:采用特殊的配筋技术,增强地面的抗压和耐磨性能,能够经受高强度的使用和重载。
2.平整度高:通过配筋使地面保持均匀平整,避免了地面出现起泡、龟裂等问题。
3. 施工速度快:采用批量化施工技术,能够在短时间内完成大面积的地面施工,提高工作效率。
4. 施工工序简化:采用一体化施工工艺,减少了施工工序和材料的使用,降低了施工成本。
三、适应范围大面积超平配筋耐磨地坪适用于工业厂房、商业店铺、仓库等大型场所,特别适用于对地面平整度有要求的场合,如物流中心、车间等。
四、工艺原理大面积超平配筋耐磨地坪施工工法采用了一系列的技术措施,包括:1. 地面基础处理:对地面进行清理、修补、打磨等处理,确保地面的平整度和无尘性。
2. 硬化剂施工:在地面上均匀涂布硬化剂,增强地面的抗压和耐磨性。
3. 配筋铺装:在涂布硬化剂的湿润表面上铺设金属网格,增加地面的强度和稳定性。
4. 地面磨平:利用磨平机对地面进行磨平,使地面达到平整度要求。
5. 地坪漆涂装:在磨平的地面上涂装地坪漆,增加地面的美观性和耐久性。
五、施工工艺1. 地面基础处理:清除地面上的杂物和泥土,修补地面上的裂缝和凹陷,并进行打磨处理,使地面平整。
2. 硬化剂施工:使用喷涂设备将硬化剂均匀涂布在地面上,形成一层保护膜。
3. 配筋铺装:在湿润的硬化剂表面上铺设金属网格,按照设计要求进行铺设和固定。
4. 地面磨平:使用磨平机对铺设金属网格的地面进行磨平处理,达到平整度要求。
5. 地坪漆涂装:在磨平的地面上涂装地坪漆,提高地面的美观性和耐久性。
六、劳动组织大面积超平配筋耐磨地坪施工需要有专业的施工团队,包括项目经理、工程技术人员、施工人员等,根据工程规模和施工周期制定详细的施工计划和任务分工。
工业厂房室内大面积超平硬化地坪的施工
发表时间:2019-01-09T14:59:31.620Z 来源:《建筑模拟》2018年第30期作者:刘四洋
[导读] 结合主厂房地坪施工,介绍了工业厂房室内大面积超平硬化地坪的施工工艺。
对施工过程的控制要点进行了阐述,并对质量控制措施进行了总结,以期为类似工程提供参考。
刘四洋
西卡(中国)有限公司江苏苏州 215121
摘要:结合主厂房地坪施工,介绍了工业厂房室内大面积超平硬化地坪的施工工艺。
对施工过程的控制要点进行了阐述,并对质量控制措施进行了总结,以期为类似工程提供参考。
关键词:硬化地坪;平整度;施工缝;裂缝控制;硬化剂
1 工程概况
主厂房地坪施工工程。
厂房东西长约157m,南北宽约258m,总面积约40760m2。
地坪从上到下依次为:混凝土钢化地坪面;厚240mm 的C25钢筋混凝土面层大面积整体浇筑整平施工,铺φ8mm@200mm双层双向钢筋网片,马凳间距1m,矩形布置;厚0.2mm的PE抗渗膜2道,搭接200mm,用胶带粘贴,上覆带膜土工织物;厚1m的三七灰土地基。
2 采用超平硬化地坪施工技术思路
考虑到厂房在后期生产使用中,经常有运输载重汽车及生产用移动机械在地坪工作,为了提高机械的运行效率、减少机械维修、降低或免除地面维修,需要高品质地坪承载生产任务。
为此,经建设方和施工方认真研讨,采用了超平硬化地坪。
采用该地坪的优点:表面平整度高、高密度、高强度、超耐磨、高光泽,施工缝处强化处理不会产生碎边现象,分格合理不会产生有害裂缝,观感质量好,地坪表面易于清洁。
3 施工重点
1)地基也是影响地面工程后期裂缝的一大原因,三七灰土施工过程质量控制是重点,必须在地基验收合格后方可进行地面工程施工。
2)车间地面面积较大,合理施工,合理设置分仓缝及分格缝,优化浇筑路径,控制平整度,防止混凝土地面产生裂缝。
3)厂房门、窗洞口均需封闭,避免因风力、阳光直射、扬尘等原因给地面施工防开裂、防成品污染带来负面影响。
4)超平硬化施工过程质量控制必须做到精细化管理。
4 施工方法及工艺要求
4.1 施工工艺流程
地基处理→薄膜、土工织物覆盖→防水层铺设→隔离缝设置→模板支设→钢筋绑扎→浇筑混凝土→提浆、刮平→打磨收光→喷洒养护剂→弹线、切缝→铺设土工织物、洒水养护10~15d→涂抹锂基混凝土液态硬化剂→嵌缝.
4.2 防水层基面清理及土工织物铺设
清理已验收的地基,错缝铺设双层PE抗渗膜,用防水粘接带封闭接缝,确保混凝土中的水等流质物不渗透到基土中,再铺设带塑料膜的土工织物,塑料膜朝下,搭接200mm,保护PE抗渗膜不被损坏。
4.3 检查核实钢筋标高
1)在厂房钢柱和围护墙上测设50线标记,统一标高点后进行施工作业。
2)钢筋绑扎工作完成后,按标高检查钢筋高度。
如有超出钢筋保护层标高区域,应及时调整修整,标高合格后方可浇筑混凝土。
3)根据设计要求,铺设钢筋网片,马凳矩形布置并在设备基础及阴阳角的部位采用φ12mm@100mm螺纹钢做节点加强。
4.4 分仓缝处安装模板或预埋金属护边(分仓浇筑区域)
1)每次分仓浇筑区域用金属护边设置施工缝,地面施工模板支设采用20#槽钢和40mm×40mm×3mm的角钢,角钢使用φ12mm螺纹钢固定,支撑筋长度为300mm,间距为500mm(图1)。
图1地面施工模板支设示意
2)节点部位加强,墙角、柱边增设φ12mm加强筋。
3)根据现场情况,因管沟盖板表面距地面标高只有4cm,必须要把管沟与地面分开浇筑,因此设计将管沟两侧设置在分仓缝两侧。
4.5 膨胀缝和墙柱边分隔缝设置
面积较大的混凝土地面,在温度变化时必然会产生热膨胀和冷收缩,在墙边和柱边设置分隔缝后,缝内填塞柔性材料,在预留出膨胀空间的同时,确保混凝土收缩后不会产生不规则裂缝及隆起。
在所有的墙边柱脚设置分隔缝,膨胀缝宽度为20mm,加设挤塑板,表面3~5mm灌入硅酮胶等弹性材料。
柱边分隔缝钢板厚1mm、宽240mm;其他分隔缝采用50mm×4mm角钢,并用长300mm的φ12mm@500mm螺纹钢斜向支撑固定。
4.6 混凝土浇筑
1)混凝土材料强度等级为C25,厚度为240mm。
为了保证质量,混凝土初凝时不能出现面层已凝固,但下层仍未凝固的情况;不能有面层起砂起粉的情况。
2)地面混凝土施工作业时,按照方案中的既定方向及线路进行浇筑施工,用振捣棒振捣密实,不得漏振。
3)混凝土现场采用汽车泵输送,以加快浇筑速度,防止出现冷缝。
4)必须保证连续施工,混凝土浇筑施工期间,混凝土不得中断供应。
4.7 整平作业
使用激光整平机进行大面积整平施工,机械先行施工,随后人工辅助进行二次收面,闭合收缩裂缝。
人工收面采用长2m铝合金靠尺纵横向交叉进行,确保表面平整度达到一级地面要求,人工收面时间点要把握适当,在混凝土终凝前、脚踩上去有浅脚印时进行作业,太早不能闭合收缩裂缝,太晚则收不动或太费人工。
4.8 弹线、切割
根据图纸设计要求,切割缝≤6m,结合图纸、现场的实际情况,计划切缝为4m×4m,干式切割在抛光作业完成后12h内完成切割作业。
4.9 施工工艺要求
1)地基检测必须由具有专业资质的检测单位进行检测。
2)铺设薄膜搭接处不得小于200mm,应使用胶带粘贴牢固。
3)钢筋间距不得大于200mm,钢筋进场后应进行材料报验,合格后方可投入使用。
4)混凝土浇筑时现场不得加任何外加剂及水,坍落度检测合格后方可浇筑混凝土。
5)混凝土浇筑完成后及时进行养护,防止开裂。
6)地面完成后不得上人,不得在已做好的地面上进行施工作业。
5 质量目标及控制措施
5.1 质量目标
减少地面裂缝率,控制地面平整度,使其2m范围内的高差在3mm以内。
5.2质量控制措施
1)严格材料进场验收,不合格材料不得进场,合格材料必须有相关有效的技术质量证明文件。
2)进场材料由专人保管、发放,严格过程使用的监控。
3)严格工序过程质量控制,严格按照方案要求施工。
4)项目质量员严格把关,技术负责人现场落实方案技术、工艺的现场实施。
5)标高控制必须使用同一基准点,尽可能同一人或两人进行标高测量作业,项目相关管理人员必须进行标高复测。
6)地面混凝土浇筑前必须确保周边封闭,防止地面裂。
结语
厂房地坪工程施工结束后,各项质量指标均达到了一级地坪的标准,受到了监理单位和建设单位的好评,业主使用近一年来效果良好,未出现质量缺陷,且没有需要维保的内容,社会效益和经济效益明显。
