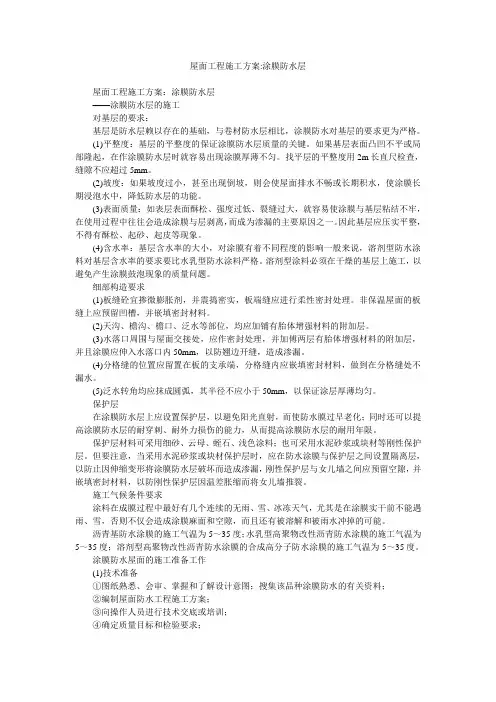

屋面涂膜防水施工工艺:

水泥砂浆找平层必须按设计要求挂线或做标志找坡,并安装好分格缝板条。水泥砂浆找平收水后应进行2次压光,使表面平整密实,并充分养护,屋面转角处要求用圆角抹子抹出圆弧。

1.水落口四周50em直径范围内的找平层要抹成凹坑。

2.分格缝可完全断开,也可上部1/2分缝,下部不断开,分格缝内嵌填密封材料。

3.防水层施工前,必须将基层上的尘土、砂粒、碎石、杂物、油污及砂浆疙瘩清除干净。

4.当有高低跨时,防水层施工应按先高后低的原则施工,在同一跨中应按先远后近的原则,从最低处开始。

5.涂膜防水层施工前必须对基层的干燥程度进行测试,测试时将lm2防水卷材或塑料膜平坦地铺在找平层上,静置3-4h后掀开检查,找平层覆盖部位与防水卷材或塑料膜上未见水印即可施工。

6.大面积涂膜施工前,应先对水落口、阴阳角、天沟、檐口等部位做附加增强处理。

7.合成高分子防水涂膜厚度应大于或等于2miD_,改性沥青防水涂膜应大于或等

JS防水涂料的施工方案和工艺要求

添加时间:2016-8-25 15:12:59 浏览量:6 1、材料说明及特点 复合聚合物水泥基防水涂料,简称JS防水涂料,在建筑施工中因其可以在潮湿的基层上直接涂抹、施工速度快、质量有保证且价格适中等优点,在目前建筑防水施工中作为新型防水材料得到大力推广使用。该材料具有以下特点: (1)具有较高的抗拉强度和延伸率,对微小裂缝追随性强,涂层坚韧,具有明显的柔性材料的特点。 (2)具有高含量的无机物水泥基材料,涂层具有较高的耐久性、耐水性。 (3)靠水泥水化和部分蒸发而固化,故可直接在潮湿的基层上涂布。 (4)黏结强度高,涂膜与水泥等基层均能黏结牢固,涂布在垂直面、斜面及各种基层上均有良好效果。 (5)直接在潮湿面施工且施工速度快,防水成膜后无接缝,防水整体性好。如遇下雨,雨后排除积水即可施工。 2、施工准备 2.1施工条件要求 地下室垫层砼施工完并验收合格,地下室封顶后剪力墙砼验收合格。 2.2施工机具 施工机具包括电动搅拌机器、拌料桶、滚动刷、灰斗、笤帚、小平铲、油漆刷等。 2.3作业条件 (1)基层表面的气孔凹凸不平,蜂窝、缝隙、起砂等现象应修补处理,基面必须干净,无浮浆、无明水、不渗水。 (2)涂料施工前,基层阴阳角应做成圆弧形,阴角直径宜大于5mm,阳角直径宜大于10mm。 3、施工工艺 基层表面检查、清理、局部修补→涂刷JS防水涂料底涂→阴角、阳角等部位做加强处理→涂刷JS防水涂料第一遍→铺贴无纺布一道→涂刷JS防水涂料第二遍和第三遍→竣工验收。在坡面上,无纺布的长边应垂直于排水方向,且沿排水的反方向顺序铺贴;在转角处和立面上,无纺布应自下而上进行铺贴。大面积施工JS涂料时,无纺布粘贴前,在敷设部位预放无纺布5m~10m,找正方向,在中间处固定,然后卷起,将制好的JS防水涂料底涂涂刷一遍,待底涂初凝后及时铺贴布。施工人员应细心,涂JS底料厚度要均匀。无纺布应粘牢无空鼓、皱褶,粘贴面积应达到85%以上。无纺布采用JS涂料粘贴无纺布。剪力墙防水自下而上施工。 4、施工方法及要求 25722 647A 摺| ]*31889 7C91 粑h38140 94FC 铼

屋面防水工程施工方案范本

屋面防水工程施工方案范 本 Last revision on 21 December 2020

目录

一、施工组织设计 一、工程概况 (一)工程基本概况 西安北方秦川集团有限公司“三供一业”分离移交改造项目五标段:21 街坊屋面维修及雨水管改造项目,共计改造25栋楼,主要工程内容包含屋面维修及雨水管改造。 (二)屋面做法设计概况 21街坊屋面工程防水等级均为Ⅱ级,二道防水设防合理使用年限为15年。根据建筑及结构图纸设计要求,防水主要采用钢筋混凝土结构自防水和建筑防水层相结合的形式。 屋面防水层做法采用氯化聚乙烯防水卷材,聚氨酯防水涂料。防水材料,采用3mm 厚自粘聚合物(聚酯胎)改性沥青防水卷材,厚水泥基聚合物防水涂料。其余卷材均采用氯化聚乙烯防水卷材,涂料采用聚氨酯防水涂料。 屋面做法及工艺如下:

二、编制依据 (1)、业主方下发21街坊屋面施工图。 (2)、《地下工程防水技术规范》(GB50108-2001) (3)、《地下防水工程质量验收规范》(GB50208-2002) (4)、《建筑地面工程施工质量验收规范》(GB50209-2002) (5)、《建筑施工安全检验标准》(JGJ59-99) (6)、《屋面防水工程技术规范》(GB50345-2004) (7)、《屋面防水工程质量验收规范》(GB50207-2002) (8)、国家、行业和企业相关防水材料及技术标准。 三、总体施工部署 (一)施工准备 根据本工程的特点,21街坊屋面工程由本司专业队伍进行施工。 1、技术及人员准备 防水施工必须由具有相应资质的专业防水施工队伍进行施工,以确保防水施工的质量。防水施工时将按防水材料施工特点和要求做详细的施工技术交底。 2、材料准备

屋面防水专项施工方案

屋面及墙面防水处理方案 一、工程概况 经我公司技术人员现场勘察,本工程系贵阳市经济适用住房建设有限公司办公楼及幼儿园综合场所,屋面渗水较为严重,且渗水点较多,原屋面做法不明确。且屋面面层已做地砖装饰,局部地下室外墙渗水尤为突出,(因外墙已回填土后作室外活动场所)。现我公司决定将该工程渗水分为屋面及外墙两部分进行施工: 1、屋面渗水施工: 由于该屋面为上人屋面,且已作地砖装饰,如将原有地砖拆除后再做防水,势必会对原有屋面造成损伤且造价过高。经多方考虑,首先在原已施工完毕的地砖表层上用朗凯奇L-108水泥基渗透结晶型防水涂料对屋面进行满刷,然后用SBS高聚物改性沥青防水卷材满铺后面作20mm厚水泥砂浆保护层,然后在保护层上铺贴地砖作面层装饰(请建设单位和房屋原结构设计单位核算荷载是否满足)。 2、外墙渗水处理方法(方法有两种): 方法:该渗水点处于食堂外墙(地下室外墙位于高回填土方表层以下),表层有排水管道穿过且又为室外露天活动场所,须将排水管道和已硬化的露天活动场所全部拆除,再将高回填土方全部挖开后再将外墙基层清理干净后作SBS高聚物改性沥青防水卷材防水处理,面作保护层后恢复原状。此种做法工程量大且施工困难,对周围居住环境造成一定影响! 方法:采用内补法进行处理,首先在距离原渗水源的室内墙面阴角10cm处凿出一条(宽10cm×深15cm)的明排水沟进行处理,排水沟长度

以现场实际为准,然后在距离排水沟边缘5cm处作一道10cm厚的中空轻钢龙骨石膏板隔墙(“为防止潮湿对隔离墙造成影响”故背光面宜用防腐面板加铝塑板进行隔离处理,采光面(即可用面)就用石膏板进行隔离,面刷美涂士健康星活性乳胶漆与原渗水墙面进行隔离,此种方法会对室内有效使用面积造成一定影响(具体做法见节点大样施工图)。 二、施工方法 1、基层处理及地砖表面清洗:首先清理屋面上所有废弃物、垃圾,并用水清洗干净。待晾干一至二天后,将屋面蜂窝孔洞(破损地砖)及大于0.5毫米宽的裂缝(特别是基础沉降引起的延展性裂缝)需先用合成树脂砂浆或朗凯奇堵漏王浆料预先修补,再用朗凯奇L-108水泥基渗透结晶型防水涂料对屋面进行满刷。 2、确定屋面工程检查验收程序: 进场材料抽样复验→屋面管孔检查→地砖裂缝测定→面层清洗→朗 凯奇L-108水泥基渗透结晶型防水涂料→涂刷冷底子油→SBS卷材铺贴→ 搭接缝粘合和密封材料封边处理→卷材收头固定和密封→20mm厚保护层。 3、施工条件准备:各项材料按时运到现场,垂直运输采用人力。屋面面层已清理完毕,含水率己符合规定,伸出屋面的设施、预埋件等已处理完毕。 4、防水材料的选择: a、所有SBS改性卷材和朗凯奇L-108水泥基渗透结晶型防水涂料必须有出厂合格证。进场后,随机取样进行拉伸性能、耐热度、柔性和不透水性复检。 b、SBS密封膏需取样作施工度、粘结性、柔性和耐热度试验。 c、防水材料的存放:应直立堆放,高度不得超过两层,短途运输平放时不得超过四层。贮存处应阴凉通风、避免日晒、雨淋和受潮。 5、施工机具: 主要有:水管、墩布、棕扫把、钢丝刷、塑料桶、胶皮刮板、钢卷尺、火焰加热器、手持压辊、铁压锟、铁锤等。 三、主要工序施工方法 ①、工艺流程图:

聚氨酯涂膜防水施工工艺标准

聚氨酯涂膜防水施工工艺 1 范围 本工艺标准适用于工业与民用建筑物、构筑物地下防水、厨卫防水和屋面防水工程采用聚氨酯涂膜防水施工的工程。 2 施工准备 2.1 材料及要求 2.1.1 聚氨酯防水涂料,应具有出厂合格证及厂家产品的认证文件,并复验以下技术性能。 聚氨酯防水涂料,按组分可分为单组份(S)和多组分(M)两种,按力学性能分为1型和2型,产品外观为均匀粘稠体,无凝胶、结块。其物理性能见GB/T19250-2003表1和表2。 2.1.2 辅助材料: 2.1.2.1 二甲苯或醋酸乙酯:用于稀释和清洗工具。 2.1.2.2 水泥、325号普通硅酸盐水泥,用于配制水泥砂浆抹保护层。 2.1.2.3 中砂:圆粒中砂,粒径2~3mm,含泥量不大于3%;用于配制水泥砂浆抹防护层。 2.2 主要机具: 2.2.1 电动机具:电动搅拌器。 2.2.2 手用工具:搅拌桶、小铁桶、小平铲、塑料或橡胶刮板、滚动刷、毛刷、弹簧秤、消防器材等。 2.3 作业条件: 2.3.1 地下防水层聚氨酯防水涂料冷作业施工,在地下水位较高的条件下涂刷防水层前,应先降低地下水位,做好排水处理,使地下水位降至防水层操作标高以下300mm,并保持到防水层施工完。 2.3.2 涂刷防水层的基层应按设计抹好找平层,要求抹平、压光、坚实平整,不起砂,含水率低于9%,阴阳角处应抹成圆弧角。 2.3.3 涂刷防水层前应将涂刷面上的尘土、杂物,残留的灰浆硬块,有突出的部分处理、清扫干净。 ℃,操作5 2.3.4 涂刷聚氨酯不得在淋雨的条件下施工,施工的环境温度 不应低于时严禁烟火。 3 施工工艺流程: 做保护层闭水或淋水试验→→涂膜防水层施工→基层处理附加层→ 4 操作要点 基层处理:涂刷防水层施工前穿过基层的管洞口应保证封填密实,先将基层表4.1

聚氨酯防水涂料施工工艺

聚氨酯防水涂料施工工艺 1. 适用范围 各种设有防护层的屋面防水工程,卫生间、地下建筑防水工程等。 2. 施工准备 2.1 主体材料: 甲组份(预聚体) 乙组份(固化体) 2.2施工工具: 3.工艺流程:基层表面处理→涂聚氨酯底涂料→局部增强→涂刮聚氨酯涂料一、二、三遍→表面保护或修饰 4.基层要求及处理 4.1 防水基层应按设计要求用1∶3 的水泥砂浆抹成1/50 的泛水坡度,其表面要抹平压光,不允许有凹凸不平、松动和起砂掉灰等缺陷存在。排水口或地漏部位应低于整个防水层,以便排除积水。有套管的管道部位应高出基层表面20mm 以上。阴阳角部位应做成半径10mm

的小圆角,以便涂料施工。 4.2 所有管件、卫生设备、地漏或排水口等必须安装牢固,接缝严密,收头圆滑,不得有任何松动现象。 4.3 施工时,传统聚氨酯防水涂料施工时,防水基层应基本呈干燥状态,含水率小于9%为宜,其简单测定方法是将面积为1㎡、厚度为1.5~2.0mm 的橡胶板覆盖在基层面上,放置2~3 小时,如覆盖的基层表面无水印,紧贴基层一侧的橡胶板又无凝结水印,根据经验说明其含水率已小于9%,符合施工要求。西安雨中情防水材料有限责任公司生产的911型聚氨酯涂料无这项要求,只要基层无明水即可施工。 4.4 施工前,先以铲刀和扫帚将基层表面的突起物、砂浆疙瘩等异物铲除,并将尘土杂物彻底清扫干净。对阴阳角、管道根部、地漏和排水沟口等部位更应认真清理,如发现有油污、铁锈等,要用钢丝刷、砂纸和有机溶剂等将其彻底清除干净。 5.施工要求 5.1 涂布底胶:此工序相当于传统沥青防水施工涂刷冷底子油,其目的是隔断基层潮气,防止防水涂膜起鼓脱落;加固基层,提高涂膜与基层的粘结强度,防止涂层出现针气孔等缺陷。我公司建议用聚氨酯底胶作为基层处理。 聚氨酯底胶的配制:将聚氨酯甲料、乙料按比例1:2~3(重量比)配合(其它涂层按产品规格规定比例配合)。当乙料较稠时,可用专用稀释剂稀释,切不可用含酸性或含油性稀释剂稀释,以免影响原

新版屋面防水施工方案样本

目录 1. 编制依据 ..................................................................... 错误!未定义书签。 2. 工程概况 ..................................................................... 错误!未定义书签。 3. 施工安排 ..................................................................... 错误!未定义书签。 3.1. 质量目标............................................................. 错误!未定义书签。 3.2. 工期目标............................................................. 错误!未定义书签。 3.3. 安全文明环保目标 ............................................ 错误!未定义书签。 4. 施工准备 ..................................................................... 错误!未定义书签。 4.1. 技术准备............................................................. 错误!未定义书签。 4.2. 材料准备............................................................. 错误!未定义书签。 4.3. 劳动力准备......................................................... 错误!未定义书签。 4.4. 机具准备............................................................. 错误!未定义书签。 4.5. 现场准备............................................................. 错误!未定义书签。 5. 施工方法 ..................................................................... 错误!未定义书签。 5.1. 施工顺序及流程................................................. 错误!未定义书签。 5.2. 屋面作法............................................................. 错误!未定义书签。 5.3. 保温层施工......................................................... 错误!未定义书签。 5.4. 找坡层施工......................................................... 错误!未定义书签。 5.5. 找平层施工......................................................... 错误!未定义书签。 5.6. 防水层施工......................................................... 错误!未定义书签。 5.7. 保护层施工......................................................... 错误!未定义书签。 5.8. 细部做法............................................................. 错误!未定义书签。

屋面防水工程施工方案

屋面防水工程施工方案 1.材料选择: 厂家:********** 产地:********* 商标: ****** 工程做法:采用SB SIIPYPE3+3mm改性沥青防水卷材热熔法做两层。 2.材料要求: 该卷材应有出厂合格证,材料质量证明单,其主要技术性能应符合国家规范标准要求。 施工前根据施工面积,准备基层处理剂(冷底油),施工用喷灯等工具与辅料汽油等。 卷材进入现场应存放在地平面上,要按顺序码数,码放高度不能超过四层。 3.工艺标准: 符合《屋面工程技术规范》 《屋面工程质量验收规范》 4.工艺流程: 1)清理基层2)检查修补基层3)接点密封处理4)涂刷基层处理剂5)铺贴附加层6)弹线、定位铺贴SBS卷材7)加热底熔胶滚铺8)辊压,排气、压牢搭接缝边9)弹线、定位铺贴第二道SBS卷材10)加热底熔胶滚铺11)辊压,排气、压牢搭接缝边12)清理、检查、修理13)验收 5涂刷基层处理剂、

涂刷基层处理剂(即JG-1冷底油),将配制好的基层处理剂用长把滚刷均匀涂刷在大面上,厚薄要一致,不得有漏刷和白点现象,阴阳角管根等部位可用毛刷,在常温情况下,干燥4小时手感不粘时为准,方可进行下一道工序。 认真检查原有基层表面情况是否平整、坚实、干净、干燥,有无起砂、掉灰的现象,如发现有开裂或空鼓等现象,要进行修补,将原有的硬基层铲掉并清理干净,采用水泥进行修补,抹平、压实、赶光,特别是对屋面阴阳角、女儿墙、烟囱根、管道根、伸缩缝、变形缝等处理做成半径为100-150㎜的圆弧状,认真修补,达到规范要求,待修补部位干燥后及时请监理和业主验收,为下一道工序做准备。 6.卷材防水层的铺贴: 6.1在坡度大于25%的屋面上铺贴防水卷材,应采取固定措施,固定点应密封严密 6.2卷材铺贴方向: 屋面坡度小于3%,卷材宜平行屋脊铺贴。 屋面坡度在3%-15%时,卷材宜平行屋脊或垂直铺贴。 屋面坡度大于15%,或屋面受震动时平行屋脊或垂直铺贴。 上下层卷材不得相互垂直铺贴,卷材搭接宽度:长短边均为80mm. 6.3热熔法铺贴卷材应符合下列规定: a.加热应均匀、不得过分加热烧穿卷材,厚度小于3mm卷材,严禁采用热熔法施工。 b.卷材表面热熔后应立即滚铺卷材,空气应排尽,并辊压粘牢,不得空鼓.

平屋面 坡屋面防水施工工艺标准

平屋面防水施工工艺标准 一、工艺流程 1、适用范围 平屋面SBS卷材防水与聚氨脂涂膜组合防水层施工。 2、工艺流程 基层处理→聚氨脂防水层施工→闭水试验→保护层施工→炉渣找坡层→找平层施工→SBS防水卷材施工→苯板保温层施工→刚性层施工。 3、基层处理 (1)出屋面管道、烟道、落水口等安装完成,并采用细石混凝土吊洞;女儿墙等出屋面墙体应在防水完成高度处留出泛水槽。完成后对屋面结构板进行24小时闭水;如发现混凝土结构有裂缝,应对裂缝进行修补。 (2)平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm;在楼板混凝土面应清理干净,不平的应采用1:3水泥砂浆找补平。 (3)将基层清扫干净,基层应平整、清洁干燥,立墙面不得出现空鼓、开裂返沙等现象。 4、聚氨脂防水涂料 (1)阴阳角部位、管洞周边采用厚200mm宽同种类聚氨酯涂膜作为加强层。 (2)立墙面、地面分多遍均匀涂刷厚双组份非焦油聚氨脂(Ⅱ型)防水涂料,上口必须进入泛水槽。 5、闭水试验 JS完成后,应闭水24小时,检查防水质量。如出现漏水,应修补后方可隐蔽。 6、按图纸设计要求做1:3水泥砂浆20 mm 厚JS防水保护层、炉渣找坡层及找平层,找平层表面应压光。平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm。 7、涂刷冷底子油 冷底子油要涂刷均匀,不得漏底,干燥后方能进行卷材施工。 8、SBS卷材附加层 平立面交接处、转折处、阴阳角处,需设置500 mm宽附加层卷材,平立面平均展开。 9、SBS卷材大面施工 (1)卷材厚度3mm,采用热熔法施工,与基层满粘。 (2)SBS卷材长边短边搭接长度均为不小于100mm,搭接范围必须焊接牢固,接口应溢出热熔的沥青,并将接口封死。 (3)卷材上口必须全部收入泛水槽内,并固定牢固,采用油膏封闭。泛水槽最低不得低于屋面完成后最高处以上2 50mm。落水口部位应做特殊处理。 10、对有保温的,按图纸要求做保温层。 11、刚性层 上人屋面按图纸设计要求做40mm 厚C20 细石混凝土保护层(掺4%防水粉),内配φ4@200X200 单层双向冷拔低碳钢丝网片,四周墙根处设伸缩缝,缝宽20 mm,缝内嵌填油膏;按不大于6m间距要求设分格缝,缝宽10 mm,缝内钢筋断开、并嵌填油膏。 二、控制标准及注意事项 1、卷材厚度、胎体及聚氨脂品牌应符合合同要求,材料进场后需要见证取样送检,检验合格后才能使用。 2、结构自防水是屋面防水的重要组成部分,JS防水层是对结构自防水的补充。在屋面结构施工,应尽量使用低塌落度的混凝土,振捣密实,如有必要,可使用防水混凝土。混凝土原浆表面收光。出屋面的墙体泛水槽及以下墙体在结构施工期间采用混凝土与顶板同时浇筑,可降低该部墙体根部渗水的可能性。泛水槽深度不得小于50mm,采用砂浆抹光。女儿墙压顶必须设混凝土压带,并向内设不小于50mm的挑檐。 3、结构板闭水,最多可见结构板有渗水现象,不得出现滴水现象。屋面最高处蓄水深度30~50mm。并安排专人检查记录。发现渗漏应分析原因并整改,整改完成后再次闭水,直至无渗漏发生。 4、防水单位与总包单位必须进行工作面交接,每次移交均需进行交接,形成书面交接记录。

聚氨酯防水涂料工程施工要求及施工工艺

聚氨酯防水涂料工程施工要求及施工工艺本章适用于工业与民用建筑物、构筑物地下防水工程采用聚氨酯防水涂料冷作业涂膜防水工程。 第一节材料要求 5.1.1聚氨酯防水涂料:是一种液态施工的单组分环保型弹性防水涂 料,与空气中的湿气接触后固化,在基层表面形成一层坚固、柔韧的无接缝整体防水膜。 聚氨酯防水涂料应具有出厂合格证及厂家产品的认证文件,并复验。 5.1.2辅助材料: 1密封膏:用于细部节点的密封处理。 2二甲苯或已酸乙酯:用于稀释和清洗工具。 3聚酯无纺布、化纤无纺布、玻纤网格布。 4水泥:425号普通硅酸盐水泥,用于配制水泥砂浆抹保护层。 5中砂:圆粒中砂,粒径2~3mm,含泥量不大于3%;用于配制水泥砂浆抹防护层。

第二节主要机具 5.2.1小铁桶、小平铲、塑料或橡胶刮板、滚动刷、毛刷、弹簧秤、 消防器材等。 第三节作业条件 5.3.1地下防水层聚氨酯防水涂料冷作业施工,在地下水位较高的条 件下涂刷防水层前,应先降低地下水位,做好排水处理,使地下水位降至防水层操作标高以下300mm,并保持到防水层施工完。 5.3.2涂刷防水层的基层应按设计抹好找平层,要求抹平、压光、坚 实平整,不起砂,含水率低于9%,阴阳角处应抹成圆弧角。 5.3.3涂刷防水层前应将涂刷面上的尘土、杂物,残留的灰浆硬块, 有突出的部分处理、清扫干净。 5.3.4涂刷聚氨酯不得在淋雨的条件下施工,施工的环境温度不应低 于5℃,操作时严禁烟火。 第四节操作工艺

5.4.1工艺流程: 5.4.2基层处理:涂刷防水层施工前,先将基层表面的杂物、砂浆硬 块等清扫干净,并用干净的湿布擦一次,经检查基层无不平、空裂,起砂等缺陷,方可进行下道工序。 5.4.3涂膜防水层施工: 1附加涂膜层:穿过墙、顶、地的管根部,地漏、排水口、阴阳角,变形缝并薄弱部位,应在涂膜层大面积施工前,先做好上述部位的增强涂层(附加层)。 附加涂层做法:是在涂膜附加层中铺设玻璃纤维布,涂膜操作时用板刷刮涂料驱除气泡,将玻璃纤维布紧密地粘贴在基层上,阴阳角部位一般为条形,管根为块形,三面角,应裁成块形布铺设,可多次涂刷涂膜。 2涂刷第一道涂膜:在前一道涂膜加固层的材料固化并干燥后,应先检查其附加层部位有无残留的气孔或气泡,如没有,即可涂刷第一层涂膜;如有气孔或气泡,则应用橡胶刮板将混合料用力压入气孔,局部再刷涂膜,然后进行第一层涂膜施工。 涂刮第一层聚氨酯涂膜防水材料,可用塑料或橡皮刮板均匀涂刮,力求厚度一致,在1.5mm左右,即用量为1.5kg/m2。

屋面防水工程施工方案范本模板

屋面防水工程施工 方案范本

目录 目录 (2) 一、施工组织设计 (5) 一、工程概况 (5) 二、编制依据 (7) 三、总体施工部署 (7) 四、施工方案及技术措施 (10) ( 一) 施工顺序 (10) ( 二) 结构自防水施工工艺 (17) ( 三) 水泥砂浆防水层施工工艺 (18) ( 四) 防水涂料层施工工艺 (19) ( 五) 高分子弹性防水涂膜层施工工艺 (20) ( 六) 卷材防水工程施工工艺 (22) ( 八) 特殊部位做法 (25) 五、施工质量保证措施和创优计划 (26) ( 一) 质量保证措施 (26) ( 二) 创优计划 (29) 六、施工总进度计划及工期保证措施 (32) 一、工期目标 (32) 二、工期、进度编制依据 (32) 三、工期、进度编制原则 (32) 四、进度编制方法 (33)

五、进度计划的保证措施 (33) 六、成品保护 (37) 七、安全、文明和环保施工措施计划 (37) ( 一) 安全保证措施 (37) ( 二) 文明施工保证措施 (39) ( 三) 环保措施计划 (39) 八、主要施工机具配置及劳动力安排计划 (41) ( 一) 主要施工机具配置 (41) ( 二) 、劳动力安排计划 (44) 二、项目管理机构 (47) (一)项目管理机构组成表 .......................................... 错误!未定义书签。 (二)主要人员简历表 ................................................. 错误!未定义书签。 附1.项目经理简历表........................................ 错误!未定义书签。 附1.技术负责人简历表.................................... 错误!未定义书签。 附1.安全员简历表............................................ 错误!未定义书签。 附1.材料员简历表............................................ 错误!未定义书签。 附1.施工员简历表............................................ 错误!未定义书签。 附1.质量员简历表............................................ 错误!未定义书签。 附1.资料员简历表............................................ 错误!未定义书签。 附1.造价员简历表............................................ 错误!未定义书签。 三、其它材料 ............................................................... 错误!未定义书签。

屋面防水专项施工方案

宁波XXX迁建工程 屋 面 防 水 专 项 施 工 方 案 宁波XX股份公司 2014年11月

目录 一、工程概况------------------------------------------------------------------------------------2 二、编制依据------------------------------------------------------------------------------------2 三、施工准备------------------------------------------------------------------------------------2 四、施工方法------------------------------------------------------------------------------------5 五、质量标准及质量保证措施---------------------------------------------------------------13 六、质量问题及防治---------------------------------------------------------------------------14 七、安全文明------------------------------------------------------------------------------------15

一、工程概况 1、工程名称:宁波市XXX迁建项目 2、建设单位:宁波市XXXXXX所 3、代建单位:宁波XX投资咨询有限公司 4、设计单位:XXX建筑设计院股份有限公司 5、监理单位:宁波市XX建设监理咨询有限公司 6、施工单位:宁波XX股份有限公司 本工程位于宁波市鄞州区高桥XXXX,杭甬高速公路东北侧、通途西路西南侧。项目总用地面积56851 m2,总建筑面积44522 m2,其中:地上建筑面积37419.5 m2,地下建筑面积7102.5 m2。项目地块包括8幢单体,均为框架结构。其中:1#楼为地下1层,地上5层,建筑高度约21m。其余楼均无地下室,2#~4# 楼为3~5层,最大建筑高度约21.6m,最大建筑高度约16.2m。 本工程屋面采用有组织排水,防水等级为I级,屋面防水采用1.5厚PPC合成高分子防水卷材和2厚高分子涂膜防水层相结合的做法。其中平屋面为2mm 厚高分子涂膜+1.5mmPPC+1.5mmPPC;坡屋面为2mm厚高分子涂膜+1.5mmPPC。天沟及雨蓬的防水层参照平屋面做法。 二、编制依据 1、《建筑工程施工质量验收统一标准》GB 50300-2013 2、《屋面工程质量验收规范》GB 50207→2012 3、《屋面工程技术规范》GB50345-2012 4、《屋面变形缝图集》99浙J35 5、《瓦屋面》2005浙J15 6、本工程施工图纸及相关设计变更单 7、本工程施工组织设计 三、施工准备 (一)、施工部署 1、总体部署 根据现场情况及设计要求,坡屋面和平屋面均先在现浇混凝土屋面板上做20厚1:3水泥砂浆找平层,再涂刷2厚高分子涂膜防水层;坡屋面在防水涂膜

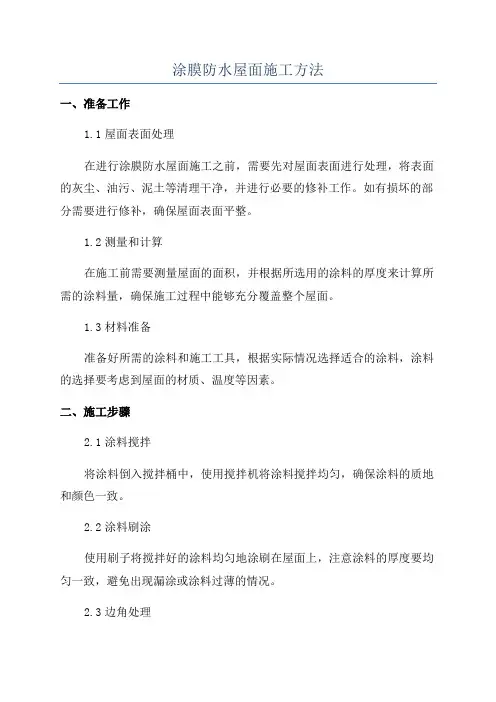

涂膜防水屋面工程施工工艺标准

涂膜防水屋面工程施工工艺操作规程1、适用范围 本工艺标准适用于防水等级为Ⅰ~Ⅳ级屋面防水。 2、施工准备 2.2 材料要求 2.2.1所采用的防水涂料、胎体增强材料、密封材料等应有产品合格证书和性能检测报告,材料的品种、规格、性能等技术指标应符合现行国家产品标准和设计要求。材料进场后,应按规范及设计要求进行进场复检,并提出试验报告。不合格的材料,不得在涂膜防水屋面工程中使用。适用于涂膜防水层的防水涂料分成两类:高聚物改性沥青防水涂料和合成高分子防水涂料。

2.2.2高聚物改性沥青防水涂料的质量指标:常用的品种有(水乳型、溶剂型)氯丁橡胶改性沥青防水涂料、SBS(APP)改性沥青防水涂料、聚氨酯改性沥青防水涂料、再生胶改性沥青防水涂料等。其质量应符合下表 高聚物改性沥青防水涂料质量要求 合成高分子防水涂料质量要求

注:Ⅰ类为聚酯无纺布;Ⅱ类为化纤无纺布;Ⅲ类为玻璃纤维网格布。 2.3、施工机具

2.4.3 基层表面应干净、干燥(水乳型防水涂料对基层含水率无严格要求)。含水率测定方法如下:可用高频水分测定仪测定,或采用1.5~2.Omm 厚的1.Om×1.Om 橡胶板覆盖基层表面,3~4h 后观察其基层与橡胶板接触面,若无水印,即表明基层含水率符合施工要求。 2.4.4 施工前,应将伸出屋面的管道、设备及预埋件安装完毕。

2.4.5 屋面结构板裂缝、渗水等质量缺陷已处理完毕。 2.4.6 3、工艺流程 进场材料抽样复检→基层处理→涂刷底胶→特殊部位加强处理→第一遍涂布→第二遍涂布→第三遍涂布→收头密封处理→检查清理验收 4、操作工艺

涂料防水工程施工工艺标准

1.4 涂料防水工程施工工艺标准 1.4.1总则 1.4.1.1 适用范围 适用于受侵蚀性介质或振动作用的地下工程主体迎水面或背水面涂涮的涂料防水层。 1.4.1.2编制参考标准及规范 (1)《地下防水工程质量验收规范》GB 50208—2002 (2)《建筑工程施工质量验收统一标准》GB 50300—2001 (3)《地下工程防水技术规范》GB 50108—2001 1.4.2术语、符号 1.4.2.1术语

(1)涂料防水:在基层上涂刷有机或无机防水涂料,经固化后形成有一定厚度的弹性具有防水能力的防水层涂膜。 (2)有机防水涂料:主要包括反应型防水涂料、水乳型防水材料和聚合物水泥型防水涂料,固化后形成柔性防水层,用于主体结构的迎水面作防水层。 (3)水乳型防水涂料:水乳型防水涂料是一类以水为溶剂的挥发固化型有机防水涂料。 (4)反应型防水涂料:双组分或多组分材料,按规定比例混合配制,涂刷后各组分发生交联反应,固化成膜的防水涂料,如聚氨酯防水涂料。 (5)聚合物水泥防水涂料:以高分子聚合物为主要基料,加入少量无机活性粉料(如水泥、石英砂等)制成的水凝固型涂料。 (6)无机防水涂料:包括水泥基、水泥渗漏结晶型防水涂料,在水泥中掺有一定数量的无机活性材料的涂料,可改善娈翼品在吾晶物理力学性能。可用于主体结构的迎水面或背水面作防水层。此类

涂料不适用于变形较大或受振动部位。 (7)一道防水设防:具有单独防水能力的一道防水层。 (8)胎体增强材料:聚酯无纺布、化纤无纺布或玻纤无防布等纤维材料,在两层涂膜之间铺贴用以提高涂膜的抗拉强度和改 善其焉‰譬嚣鬈薯套差慧8h后,材料的粘结强 (9)耐水性:是指防水涂料在浸水168h后,材料的粘强 度及砂浆抗渗性的保持率(即与浸水前的比率)。 1.4.3 基本规定 1.4.3.1地下工程的防水等级分为4级,各级标准应符合表1.4.3.1的规定,涂料防水适用于防水等级1、2、3级的明挖法地下工程防水设防。

SBS屋面防水工程施工方案

S B S 防水工程施工方案该工程为地下室工程, 按甲方要求防水材料采用防水性能较好 抗老化能力较强SBS改性沥青卷材.严格按国家工程技术规范标准执行施工, 确保工程质量; 一、施工前准备工作 a)对本地区相关生产厂商进行调研, 选出质量信誉较好的企业作 为材料进购对象, 把好材料质量关; b)组织主要领导和技术人员进行合同技术交底, 明确岗位职责 做与甲方单位的协调工作, 确保工程顺利进行; c)在业主、现场监理、土建施工单位及相关单位参加的情况下对 基层进行验收; d)根据现场实际情况确定人员及材料供应计划. 并做好工人和材 料库房等相关安排; e)组织现场必要工具到位, 按规定进行必要的检查, 确保施工用 设备能正常运行, 所有工具设备必须备足、备全、备齐; f)配合做好材料进场的检验工作; 二、材料准备 a)主要材料:屋面选用SBS改性沥青4 mm卷材; b)辅助材料:选用复合国家行业标准的材料. 如:冷底子油; c)施工用具:根据施工现场的实际情况要求, 配备液化气喷枪、 抹子、刮板、毛刷、小平铲、搅拌器、壁纸刀、扫帚、高压气 管、绳子、滚子等必备用具. 以方便现场的施工;

三、施工工艺及方法 a)基层检查验收 基层要求表面干燥,其含水率按规定不应超过8%,表面平整, 保 证基层坚硬, 不出现起砂裂缝松动起鼓不平现象. 表面平整检 查用2米长直尺检查,直尺与基层的间隙不应超过 5 mm, 只允许平缓变化, 每米长度内不得多于一处, 表面无积水, 排 水坡度应符合设计要求;防水基层若出现缺陷或积水等现象, 必须进行处理, 合格后方可进行防水层的施工 b)冷底子油的施工 将验收合格的基层进行清理, 在基层上涂处理剂, 要求处理剂 涂刷均匀 c)施工工艺流程 防水卷材的铺设按规范要求或垂直于屋脊. 按现场的实际情况, 按顺水方向由低向高进行铺设; (1)施工前应将验收合格的基层清理干净; (2)均匀涂刷基层处理剂; (3)对屋面防水工程附加的部位进行处理; (4)确定卷材铺贴方向; (5)用火焰喷枪或喷灯烘烤卷材的底面和基层的夹角. 必须喷灯距交界处300 m左右,使卷材表面的沥青层液化,边烘烤边向前 滚卷材边压实, 使其基层或与卷材粘结牢固. 烘烤卷材的温度和 时间以使沥青表层呈融溶状态为度; 6)卷材的搭接方法

(完整版)外墙防水涂料施工工艺

外墙防水涂料施工工艺 工艺流程: 基层处理→修补腻子→第一遍满刮腻子→第二遍满刮腻子→弹分色线→刷第一道涂料→刷第二道涂料→刷第三道涂料 5.6.5.1基层处理:应将墙面上的灰渣等杂物清理干净,用笤帚将墙面浮土等扫净。 5.6.5.2修补腻子:用石膏腻子将墙面、门窗口角等磕碰破损处、麻面、风裂、接槎缝隙等分别找补好,干燥后用砂纸将凸出处磨平。 5.6.5.3第一遍满刮腻子:待满刮一遍腻子干燥后,用砂纸将墙面的腻子残渣、斑迹等磨平、磨光,然后将墙面清扫干净。腻子配合比为聚醋酸乙烯乳液(取白乳胶):滑石粉或大白粉:2%羧甲基纤维素溶液=1:5:35(重量比)。以上为适用于室内的腻子;如厨房、厕所、浴室等应采用室外工程的乳胶腻子,这种腻子耐水性能较好,其配合比为聚醋乙烯乳液:水泥:水=1:5:1(重量比)。 5.6.5.4第二遍满刮腻子:腻子配合比和操作方法与第一遍腻子相同。待腻子干燥后个别地方再复补腻子,个别大的孔洞可复补石膏腻子,彻底干燥后,用1号砂纸打磨平整,清扫干净。 5.6.5.5弹分色线:如墙面有分色线,应在施涂油漆前弹线,先涂刷浅色油漆,后涂刷深色油漆。 5.6.5.6施涂第一道溶剂型薄涂料:可施涂铅油,它是一种遮盖力较强的涂料,是罩面涂料基层的底漆。铅油的稠度以盖底、不流淌、不显刷痕为宜,施涂每面墙的顺序应从上到下,从左到右,不应乱施

涂,避免造成漏涂或涂刷过厚、涂刷不均等。第一道涂料干燥后,个别缺陷或漏刮腻子处要复补腻子,待腻子干透后磨砂纸,把小疙瘩、野腻子渣、斑迹等磨平、磨光,并清扫干净。 5.6.5.7施涂第二道防水涂料:施涂方法同第一道涂料。待涂料干燥后,可用较细的砂纸把墙面打磨光滑;清扫干净,同时用潮布将墙面擦抹一遍。 5.6.5.8施涂第三道防水涂料:此道工序可作罩面涂料,即最后一道涂料,其施涂顺序同上。施涂时应多刷多理,以达到漆膜饱满、厚薄均匀一致、不流不坠。

屋面SBS防水工程施工方案 范本

兰考县华兰城2#楼 屋 面 防 水 施 工 方 案 编制: 审核: 审批: 河南铭安建设工程有限公司年月日

工程名称:兰考县华兰城2#楼 致:河南精工工程管理咨询有限公司(监理单位) 我方已根据施工合同的有关规定完成了兰考县华兰城2#楼工程屋面防水施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查。 附件:屋面防水施工方案 承包单位(章):河南铭安建设工程有限公司 项目经理(签字): 日期: 专业监理工程师审查意见: 专业监理工程师(签字): 日期: 总监理工程师审查意见: 项目监理机构(章):河南精工工程管理咨询有限公司 总监理工程师(签字): 日期: 审批意见: 建设单位(章):兰考三环木业有限公司 建设单位代表(签字): 日期:

第一章编制依据 1.工程设计图纸 2.施工现场条件和实地勘察情况 3.《屋面工程质量验收规范》GB50207-2012 4.《屋面工程技术规范》GB50345-2012 5.《弹性体改性沥青卷材》GB18242-2008 6.《建筑施工安全检查标准》JGJ59-2011 7.《建筑施工高处作业安全技术规范》JGJ80-2016 8.《建筑机械使用安全技术规程》JGJ33-2012 第二章工程概况 工程名称:兰考县华兰城2#楼 建设单位:兰考三环木业有限公司 设计单位:河南省埃菲尔设计有限公司 勘察单位:信息产业部综合勘察研究院 监理单位:河南精工工程管理咨询有限公司 施工单位:河南铭安建设工程有限公司 a)防水材料:屋面采用4mm、3mmSBS改性沥青防水卷材,聚酯胎-20oC b)施工方法:卷材采用热熔法施工 c)工程质量:合格 第三章施工准备

防水涂料施工方案

宜春德和沁园三期工程 防 水 涂 料 施 工 方 案 福建省第五建筑工程公司 2014年10月

第一章工程概况、编制说明 一、工程概况 工程名称:德和沁园住宅区三期A区11-15#楼 工程地点:江西省宜春市袁州区锦绣大道南侧 建设单位:江西德和实业集团有限公司 设计单位:江西省建筑设计研究总院赣西分院 勘察单位:地矿新余地质工程勘察院 质量监督单位:宜春市质量监督站 监理单位:江西省新大地建设监理有限公司 施工单位:福建省第五建筑工程公司 建筑占地面积22000m2;总建筑面积96812.44 m2,其中地下建筑面积17906.51m2,地上总建筑面积78905.93 m2; 11#楼建筑面积28386.24m m2, 13#楼建筑面积29918.09 m2,建筑层数均为地下一层、地上32层,房屋屋面标高均为98.90m。 12、14#楼建筑面积均为8646.36 m2, 建筑层数均为地下一层、地上21层,房屋屋面标高均为65.90m。 15#楼建筑面积3308.88 m2, 建筑层数地下2层,地上3层,建筑高度10.8m。 建筑层数为:地上32层,地下2层,建筑总高度98.90m 主体结构:框架、框剪 建筑等级:二级。 二、编制说明: 由于本工程地下室防水等级为二级,根据地下室防水质量验收规范,

涂料防水需做三层或三层以上,涂料总厚度

1.5mm以上。从综合因素考虑,本防水项目采用以下材料: 1.聚合物水泥基防水涂料(三遍)。 三、施工总体目标 1. 工程质量目标:不允许渗水,结构表面无湿渍,各分项工程验收合格率100%,保证技术资料齐全,确保整体优良。 2.安全与消防:整个施工期间,无伤亡事故;杜绝发生火灾事故,达到“五 无”工地标准,即无重伤、无死亡、无火灾、无重大机械事故、无食物中毒。 3.场容管理:文明施工检查达标,达到甲方要求。 四、编制依据 1.《中华人民共和国建筑法》以及其他有关的法律、法规; 2.《建筑防水工程技术规范》(DBJ 15-19-2006);3.《建筑工程质量验收评定标准》(GB 50301-2001);4.《地下防水工程质量验收规范》(GB 50208-2011);5.《地下工程防水技术规范》(GB50108-2008); 第二章材料选用及其介绍 聚合物水泥基防水涂料产品介绍: 1.材料介绍: 聚合物水泥基防水涂料是采用优质建筑专用聚合物防水乳胶为主要原料,以多种助剂配制而成的防水乳胶。用该乳胶与水泥复合后,涂刷于基面上,可形成具有一定的弹性、粘结力强、抗弯强度高、抗渗性、抗裂性、耐候性、耐酸碱性优异的柔韧性防水层,该产品无毒、无污染、施工简便,完全符合环保要求。

屋面防水保温施工方案范本

屋面防水保温施工 方案

白云区大坝景和家园 保 温 上 人 屋 面 施 工 方 案 白云区大坝景和家园项目部 4月8日

第一节分项工程简介: 景和家园1#楼二期屋面工程保温上人屋面和保温不上人平屋面两种,做法如下: 保温上人屋面 保温不上人平屋面

不上人平屋面 第二节 屋面保温层施工 本工程屋面保温层采用55厚挤塑保温板,为了提高保温层的施工工艺的质量和操作技术水平,其工艺控制程序应如下: 一、材料要求 1、水泥:用32.5号普通硅酸盐水泥,安定性必须合格,其配合比严格按设 (平

计要求进行配制,要求新鲜无结块。 2、聚苯乙烯泡沫塑料板:应符合《隔热用聚苯乙烯泡沫塑料》(GB10801-89)标准中ZR阻燃型第一类的要求(见表2)板厚应根据节能设计要求确定。 挤塑保温板技术要求 表2 3、嵌缝材料:建筑密封膏,应符合《建筑密封膏》(JC482∽484-92)标准要求。 4、发泡聚乙烯圆棒:用于填塞膨胀缝,作密封膏的隔离材料,其直径按缝宽的1.3倍选用。 5、机械锚固件:尼龙胀栓(根据聚苯板的设计厚度采用不同规格) 二、主要机具设备 1、机械设备:砂浆搅拌机 2、主要工具:壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、棕刷、电动搅拌器、冲击钻、抹子、打磨抹子、压子、阴阳角抿子、托线板、2m靠尺等。 三、作业条件 1、屋面结构层已施工完毕,已进行隐蔽工程检查,办理交接手续。屋面上的吊钩及其它露出物应清除掉,残留的痕迹应铲平,抹入灰浆层内,屋面应清理干净。

2、穿过屋面的各种预埋管件根部及伸出屋面管道、女儿墙、设备基础、机房、伸缩缝等根部均已按设计要求施工完毕。穿过屋面和女儿墙等结构的管道根部,应用细石膨胀混凝土填塞密实,做好转角处理,将管根部固定。 3、板状保温材料运到现场,应堆放在平整坚实场地上妥加保管、盖护、防止雨淋、受潮或破损、污染。 四、操作工艺 (一)清理基层 铺设保温层的基层应平整、干燥和洁净。应将表面泥土、杂物等清理干净。 (二)铺设挤塑保温板 1、结构墙体基面必须清理干净,并检验墙面平整度和垂直度。用2m靠尺检查,最大偏差不大于5mm,超差部分应剔凿或用聚合物水泥砂浆修补平整。对旧房节能改造,应彻底清理不利于粘贴聚苯板的原外墙面层,用水泥砂浆修补缺馅,加固找平。 2、根据图纸要求,在墙面弹出外门窗控制线、膨胀缝线及膨胀缝宽度线等。 3、聚苯板切割:用电热丝切割器或裁纸刀切割,标准板面尺寸为1200mm×600mm,对角线及板厚误差±2mm,非标准板按实际需要的尺寸加工,尺寸允许偏差为±2mm,大小面垂直。 4、粘接剂配制:将粘接剂直接加水(1:0.21~0.24)搅拌均匀后静置3分钟,一次配制量以1小时内用完为宜,若使用中有过干现象出现,可适当加水再次搅匀使用。 5、膨胀缝线两侧及边缘处的聚苯板上预贴250mm宽包底网格布。
