施工测量监理实施细则

  • 格式:doc
  • 大小:96.00 KB
  • 文档页数:15

i 目 录

1 总则 ........................................................................................... 1

2 承包人测量工作的主要要求 ................................................... 1

2.1 报送“施工测量组织设计” ........................................................................ 1

2.2 阶段性测量成果资料报送时间安排 ............................................................ 2

2.3 控制测量 ........................................................................................................ 2

2.4 施工放样测量 ................................................................................................ 4

2.5 局部地形测量各阶段报告内容要求 ............................................................ 4

2.6 关于采用新仪器或新技术 ............................................................................ 5

2.7 其他规定 ........................................................................................................ 5

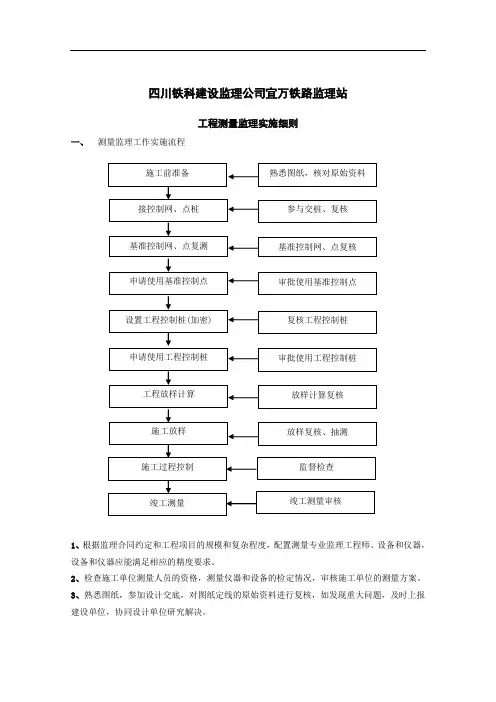

3 测量过程中的监理工作 ........................................................... 6

3.1 准备阶段 ........................................................................................................ 6

3.2 (加密)控制测量 ........................................................................................ 6

3.3 放样测量 ........................................................................................................ 6

3.4 收方、断面测量 ............................................................................................ 7

3.5 局部地形测量 ................................................................................................ 8

3.6 竣工测量 ........................................................................................................ 8

3.7 资料整理 ........................................................................................................ 9

4 质量控制标准 ......................................................................... 10

5 其他 ......................................................................................... 10

1 施工测量监理实施细则

1 总则

⑴ 本细则依据水电工程建设管理法规文件,以及现行有关技术规范编制。

⑵ 本细则适用于桐子林水电站工程项目的施工测量。

⑶ 测量监理工作范围包括对承包人进行的控制测量、放样测量、局部地形测量、断面测量、收方测量、原型观测及竣工测量等项成果进行抽检、核查及必要的复核测量,直至对其成果的审批。

⑷ 测量监理工程师除熟悉并掌握本专业技术规程、规范外,对工程建设的其他技术规范也应认真学习,领会精神,全面掌握与本专业相关的具体技术要求;

⑸ 测量监理工程师必须深入施工现场,把握工程实际进展,作好测量预控工作;掌握各部位测量工作的具体情况,及时纠正作业中出现的问题;对承包人上报的技术文件采用内业审核与外业检查的方式及时审批。

2 承包人测量工作的主要要求

2.1 报送“施工测量组织设计”

承包人在施测前14天,应将有关反映其施测能力、技术方案要点和施测进度计划等内容的 “施工测量组织设计”一式四份报监理中心审核。

施工测量组织设计应包括以下内容:

⑴ 施测项目概述;

⑵ 施测技术方案要点,包括加密控制、收方断面、施工放样等测量项目的施测方案、精度估算、操作规程、引用的技术标准等;

⑶ 测量工作质量保证体系,内部质量检查程序和制度;

⑷ 测量仪器设备的配备及设备检验证书、仪器精度的说明资料; 2 ⑸ 测量人员的构成及技术状况,劳动组织形式;

⑹ 施测进度安排;

⑺ 控制点保护措施,危险地带测量作业安全技术措施;

⑻ 监理要求报送的其他资料。

以上报告须经承包人项目经理或技术负责人签署后递交。监理中心将限时给予批复意见,作为承包人施测或申请工程开工的依据之一。

2.2 阶段性测量成果资料报送时间安排

承包人应按批准的施测进度计划,在阶段性测量工作完成后的要求时间内,将有关的测量资料报送监理中心审核,以便监理中心进行过程审议和质量监督。报送时间安排如下:

测量项目 成果报送时间

(加密)控制测量成果 测量完成后7天内报送

局部地形测量成果 测量完成后7天内报送

放样测量成果 测量完成后7天内报送

断面及收方成果 每月计量支付前报送

竣工测量 工程竣工后即上报竣工测量资料

监理中心根据设计图纸和施工要求,对承包人所报资料和监理工程师自行检测的资料仔细进行对比分析,一般在10天内完成审查,然后指示承包人对施工中出现的问题进行处理。

2.3 控制测量

2.3.1施工范围内的首级基准点,由业主通过监理中心向承包人提供,并在现场对基准点进行交桩,承包人应对上述基准点数据进行复核验算,如有异议,以书面的形式向监理中心报告,由监理中心转报业主进行核实,核实后的成果再由监理中心提供给承包人。

2.3.2承包人应根据施工需要、根据工程进展分阶段加密自己的局部施工控制网 3 点。加密控制点施测前14天,承包人应将控制测量技术设计以书面形式报送监理中心审批;监理工程师将按照审批后的方案,对施测单位外、内业的各项工作进行跟踪监理,及时纠正作业中出现的问题;施测结束后,承包人将野外观测记录、控制点平差计算资料、技术总结等文件报监理中心审查备案。

2.3.3各阶段加密控制测量报告内容应包括:

⑴ 平面、高程控制网设计

① 已有的控制点成果表、略图、测区地形图、工程布置图和建筑物设计图、图号等;

② 技术设计书(含联测方案、精度估算、标石类型、引用技术标准)。

⑵ 控制测量选点埋石:

① 控制网点布置图、水准路线图;

② 点之记、托管书。

⑶ 控制测量观测

① 观测大纲(含各种观测限差标准);

② 仪器检测资料;

③ 外业观测检验计算资料。

⑷ 内业计算和成果验收:

① 内业成果平差计算资料;

② 控制点成果表(含点位示意图);

③ 质量评价、技术总结、验收报告;

④ 监理要求报送的其他资料。

2.3.4 承包人必须加强保护并经常检查已接收的和自行建立的控制点。一经发现有位移或破坏迹象,应立即报告监理工程师,并共同协商补救措施,按同等精度补设或移位。 4 2.4 施工放样测量

2.4.1 承包人对各个工程部位的施工放样,应根据工程的等级、点位的精度要求,采取相应的放样方法;所有的放样点线,必须有校核条件,现场取得的放样及验收资料,必须经过复核;放样使用的仪器应定期进行检验和校正;重要部位的测量放样应提前编写专门的放样测量技术措施报监理中心审批,并尽快报送测量成果以便监理检查认证。测量监理工程师将对主要轴线点、主要轮廓点、关键部位放样点进行实地检测,或要求承包人在直接监督下进行对照测量;

2.4.2 放样测量一般报送主要轮廓点(轴线点)和重要部位的放样数据与资料。必要时,应根据监理中心的要求报送所有的数据与资料。报告的内容应包括:

⑴ 工程部位、放样日期、观测、记录及检查者姓名,使用的仪器;

⑵ 放样使用的控制点的名称、平高成果及其略图,工程布置和设计图纸编号等。此项内容重复者,只注明,无需重复递交 ;

⑶ 放样数据及草图;

⑷ 放样方法及点位精度估算

⑸ 放样过程中的实测资料;

⑹ 监理要求报送的其他资料。

另,在每个单位工程完成后14天以内,施测单位还要报送该单位工程的放样测量工作总结、质量评价与验收报告。

2.5 局部地形测量各阶段报告内容要求

2.5.1测图控制

⑴ 基本控制(参见控制测量);

⑵ 图根控制测量设计、有关永久性标石点之记;

⑶ 仪器、工具检验资料;

⑷ 测站点平面坐标和高程的测定方法; 5 ⑸ 图根点、测站点、加密高程点成果表及展点图。

2.5.2 地形图测绘

⑴ 地形图比例尺、等高距、分幅、图式;

⑵ 仪器、工具检验资料;

⑶ 测站点计算资料,地形原图、索引图、图例表;

⑷ 质量评价、技术总结、验收报告;

⑸ 按合同文件规定应报送的其他资料。

2.6 关于采用新仪器或新技术

如果承包人采用新仪器设备或新技术方法,或在施测中执行了现行规范尚未规定的技术要求,则须于计划实施的14天前报监理中心审批。

2.7 其他规定

承包人应依照有关测绘成果质量评定标准对其业已完成的测量成果进行质量自评,然后报送监理中心确认。被监理认定为不合格的测绘产品,承包人应及时安排予以复测,并承担由此可能引起的施测或施工作业延误等合同责任。

凡是递交监理中心的测量成果必须经过班组自检、承包人质量管理部门终检、施测单位技术负责人审查签署。监理中心审查后将限时退回原承包人,并就工序管理中的关键点签发审查意见以便下道工序的顺利进行。

若承包人未能按期向监理中心报送以上报告资料,因此造成的合同责任由承包人承担;若承包人在限时内未收到监理中心的审签或批复意见,可视为已报经审阅。
