既有铁路路基注浆加固专项施工方案
- 格式:doc
- 大小:141.63 KB
- 文档页数:25
路基安全注浆加固技术施工方案因受矿压影响,现决定对煤仓底部及两侧20米段巷道采用无机加固材料进行注浆加固补强。
为保证施工期间安全和工程质量,特编制本安全技术措施。
一、施工地点基本情况二、施工说明1、砼体及砼体壁后注浆选用自涨式封孔器封孔。
2、深孔下4分无缝钢管制作而成的注浆管,利用注浆液自凝封孔。
3、注浆用无机加固材料运至现场后选合适位置码放整齐并注意防潮。
4、扩刷及支护顶、帮时防护好的电缆待注浆施工完成后再及时恢复。
5、严格按施工设计及技术人员现场指挥进行施工。
三、注浆孔布置注浆孔总体上采用排式布孔,孔距2500mm左右,具体布孔由技术人员依据现场实际情况适当调整。
孔深6000mm。
孔径Φ32mm。
注浆锚索的布置参照注浆锚索设计。
砼体注浆需要减小孔间距。
孔距不大于1000mm。
四、注浆压力及单孔注浆量1、注浆压力:设计浅孔注浆终压2MPa,深孔注浆终压6MPa。
2、注浆量:预计浅孔单孔注浆量为200kg,深孔单孔注浆量300kg。
实际施工过程中以达到注浆终压为准。
五、浆液制作配比无机加固材料A、B组分制成浆液之后严格按照材料使用要求按1:l的比例进行注浆。
A、B料分别以质量水灰比0.5~0.8:l进行浆液制作。
六、施工方法(一)施工准备(1)打眼:7655型风钻,配用φ32一字钻头。
(2)制浆:风动搅拌桶A、B料各配用一套。
(3)注浆泵:采用ZBQ15/5型风动双液注浆泵。
(二)施工方法(1)钻孔成孔后要及时下入注浆管及封孔装置。
避免塌孔废孔。
下入注浆管后连接注浆管路进行注浆。
达到注浆压力后持续2分钟即可结束该孔注浆。
(2)隔排钻孔,间距不小于4米。
防止发生串孔废孔。
(3)注浆顺序以先下后上,先浅后深为原则。
浅部注浆完成后再施工深孔。
(4)压注:采用双液注浆系统。
根据压注设备的初始排量,压注过程中要时刻注意观察注浆孔周围情况,发现跑浆应及时处理。
同时密切注意注浆泵的工作状况,发现异常立即处理。
建筑结构既有线路基沉降注浆加固施工方案1. 引言本文档旨在提供一份建筑结构既有线路基沉降注浆加固施工方案。
该方案将详细描述施工的步骤、材料、工具以及安全措施,以确保施工过程的顺利进行和结构的加固效果。
2. 施工步骤本方案的施工步骤如下:2.1 准备工作在开始施工之前,需要进行以下准备工作:- 清理施工区域,确保周围无杂物和障碍物。
- 测量并确定注浆孔的位置。
- 配置所需的注浆材料和工具。
2.2 钻孔根据设计要求,在既有线路基的适当位置进行钻孔。
钻孔的直径和深度应符合设计要求,并确保孔的位置准确无误。
2.3 清洁孔洞使用气体或水压清洗孔洞,确保孔洞内的杂物和灰尘完全清除。
这将提供一个干净的基础,以确保注浆材料的粘附力和效果。
2.4 注浆施工使用注浆泵将预先准备好的注浆材料注入孔洞中。
注浆材料应根据设计要求具有合适的黏稠度和强度,以确保有效的注浆效果。
2.5 后处理在注浆材料固化之前,对施工区域进行适当的保护和监测。
确保区域内无人进入,并定期检查注浆效果和结构的变形情况。
3. 安全措施为确保施工过程中的安全性,应采取以下安全措施:- 工作人员必须佩戴个人防护装备,如安全帽、安全鞋和手套。
- 确保施工区域周围设有明显的警示标志,以防止他人误入。
- 注浆材料应储存和携带正确,并且防止与其它材料混合。
4. 总结本文档提供了一份建筑结构既有线路基沉降注浆加固施工方案。
该方案概述了施工的步骤、材料和安全措施。
通过遵循该方案,可确保施工的有效性和结构的加固效果。
以上是建筑结构既有线路基沉降注浆加固施工方案的内容。
路基注浆加固工程方案一、工程概述路基注浆加固工程是一种常见的土木工程技术,用于加固路基、桥梁、隧道等土木结构。
注浆是指在土体中注入水泥浆液,将土体中的空隙填充,形成坚固的土体结构。
注浆加固可以提高土体的承载能力和稳定性,延长土木结构的使用寿命,保障道路和桥梁的安全运营。
本文针对某路段存在路基沉降和基础松动的情况,拟采取注浆加固技术进行工程处理。
本工程的目标是通过注浆加固,提高路基的稳定性和承载能力,防止路基继续沉降,并延长路面的使用寿命。
二、工程原因1.路基沉降:经过多年的使用,部分路段出现了不同程度的路基沉降现象。
路基沉降不仅影响行车的舒适性,还可能导致裂缝和坑洼,影响交通安全。
2.基础松动:路基基础松动是导致路基沉降的主要原因之一。
基础松动可能是由于土壤的松软、地下水位的变化、基础结构设计不合理等原因所致。
3.道路使用频率高:该路段为某市区域主干道,每天车流量较大,道路使用频率高,因此需要及时加固处理,保障道路的正常使用。
根据以上工程原因,需对路基进行注浆加固处理,以提高路基的稳定性和承载能力,消除路基沉降和基础松动的隐患。
三、工程内容本工程的主要内容是对目标路段的路基进行注浆加固处理,具体包括以下几个方面:1.现场勘察:对目标路段进行现场勘察,包括路基的沉降情况、基础结构的状况、地下水位等情况进行调查,并进行相应的土质试验和地质勘探,为后续施工提供必要的数据支持。
2.设计方案:根据现场勘察结果,结合路基的实际情况,设计注浆加固的工程方案,包括注浆的深度、注浆的浆液配比、注浆方案的选型等内容。
3.材料准备:采购所需的注浆材料,包括水泥、注浆管、注浆泵等设备和材料。
4.施工准备:对施工现场进行清理,搭建施工所需的围挡,确定施工的安全防护措施,准备施工所需的机械设备和人力资源。
5.施工操作:进行注浆加固施工操作,根据设计方案,选择合适的施工工艺和注浆方法,按照相应的参数和要求进行注浆操作。
6.监测和验收:在施工过程中对注浆加固的效果进行实时监测和检查,确保施工质量符合相关标准和要求。
铁路路基注浆施工方案编制:复核:审核:广西嘉能电力建设有限公司2018年 8 月22日路基注浆施工方案一、工程概况防城港电力公司电力电缆下穿钦防线采用顶管施工,于2017 年顶进一组( 6 根),2018 年顶进一组电缆( 2 根),均为裸线下穿,两组电缆相距 1-2m, 2018 年新顶进的一组电缆管道造成铁路路肩处塌陷,形成约 1m2塌陷坑,塌陷出现后,钦州工务段已用混凝土填平,并持续观测铁路路基变形。
塌陷位于钦防线K60+250附近,根据施工单位提供资料显示,顶管下穿钦防线铁路 2 股道,分别为进港 1 线、2 线,钦防线铁路在本处为非填非挖通过场地,交角为 90°,顶管底埋深约 5-8m,顶管直径 0.4m,为治理顶管产生的地面塌陷,保障铁路路基稳定,采用注浆对既有轨面高程为 H=0.00m进行施工。
需注浆处理的路基里程段为:钦防线 K60+250路基附近二、采用注浆加固法的优越性固化剂(浆液)沿路基软弱部位渗透充填、压密固结、劈裂置换、胶结固化,消除地质缺陷,改善路基受力性状,提高承载力,减少不均匀沉陷。
1)根本消除路基下空洞及暗道,使病害从根本上得以防治。
2)经济效益高。
3)工期短、污染小、施工文明。
4)技术先进、工法成熟、效果可靠。
三、路基加固施工1、路基加固原理路基加固的目的是要形成复合地基,通过土体强度的改良,以提高地基承载力,主要是减少土体的压缩变形或减少土体侧向位移引起的路基沉降。
压力注浆是通过钻孔,并利用注浆设备均匀地将浆液注入路基土体中,以充填、渗透和挤密的方式,排除土颗粒间裂隙中的水分和空气,并占据其空间,使路基土体孔隙比减少,强度提高。
2、加固范围采用花管注浆加固 2 组电缆下穿铁路路基的范围,采用Φ10cm花管注浆管,注浆孔布置于沿2 组顶管电缆方向,铁路2 股道路基范围两侧,共布置注浆孔 20 个,注浆孔间距 0.57-3.58m 。
注浆深度为 -9.00m,注浆孔位需避开新顶进电缆及既有 2017 年顶进的电缆,并深入铁路路基进行有效施工。
xx客运专线工程xx标路基注浆固化施工方案中xx局集团xx项目部二〇一四年一月北京一、工程概况 (2)1、工程简介 (2)2、场地工程地质条件 (3)3、场地地下水 (3)二、施工方案的编制依据 (4)三、总体方案 (4)1、注浆固化范围 (4)2、注浆方案 (5)四、施工工艺及相关措施 (6)1、注浆施工工艺 (6)2、注浆施工技术措施 (7)3、注浆施工防止线路隆起措施 (7)4、工期安排 (9)五、主要施工机械设备及主要材料 (9)1、施工机械设备 (9)2、施工材料 (10)六、质量目标、质量保证体系及措施 (10)1、质量目标 (10)2、质量保证体系 (10)3. 质量保证措施 (11)七、安全保证措施 (12)一、工程概况1、工程简介本工程为xx下穿西长线的2-14.92m框构中桥。
xx框构中桥位于既有xxx至xx区间内,在既有西长线K18+104.94处下穿西长双线,框构轴线与既有xx交叉角度为69.73°,桥上线路纵坡1.5‰,线路为直线。
下穿xx后正对xx特大桥A8~A9号墩孔跨(对应京广下行里程K11+004.2),边墙前端距高铁承台最小净距为2.9m。
框构主体在既有xxx侧预制,挖土顶进下穿既有线就位,顶程31.31m,其中空顶4.6m,最大顶力43679.6KN。
框构顺线路方向全长33.04m,轴向长度22.01m;底板厚1.2m,顶板厚0.95m,净空8.3m,结构总高10.45m;中墙厚1.0m,边墙厚1.1m;钢筋混凝土刃角长3.2m。
框构主体为C45耐久性、抗渗性不低于P8钢筋混凝土。
框构北侧设置混凝土翼墙,南侧采用密排式桩基托梁永久防护,外露部分挂网锚喷20cm厚C20混凝土,表面用砂浆抹平并打磨光滑。
框构施工完毕后桥下回填并铺设沥青路面,路面通车净高为4.5m。
由于xx桥A8、A9号桥墩承台位于桥下规划衙门口北街机动车道以下,为减小道路荷载对桥墩承台及桩基础的冲击,在机动车道路面以下对应桥梁承台范围设置筏板结构对承台进行防护,筏板结构顶部厚0.8m,采用C45混凝土,基础为Φ1.0m桩基础,采用C30混凝土。
路基注浆加固施工方案第1篇路基注浆加固施工方案一、项目概述本项目为路基注浆加固工程,旨在提高路基稳定性,消除路基不均匀沉降等问题,确保道路安全运营。
通过对路基进行注浆加固,增强路基承载能力,降低路基病害发生概率,延长道路使用寿命。
二、施工目标1. 消除路基不均匀沉降,确保路基稳定性。
2. 提高路基承载能力,满足设计要求。
3. 降低路基病害发生,延长道路使用寿命。
4. 确保施工过程中环保、安全、文明施工。
三、施工方案1. 工程范围:本项目路基注浆加固工程范围为道路K0+000-K1+000段。
2. 施工工艺:采用钻孔注浆法,分阶段、分区域进行施工。
3. 施工步骤:(1)前期调查:收集路基病害情况,分析路基稳定性,为注浆加固提供依据。
(2)施工准备:办理施工许可,搭建施工围挡,设置安全警示标志。
(3)钻孔:按照设计图纸,采用旋挖钻机进行钻孔,孔径150mm,孔距2.0m。
(4)注浆:采用水泥浆液,注浆压力0.5-1.0MPa,注浆量根据实际情况调整。
(5)养护:注浆完成后,对施工区域进行养护,确保注浆效果。
(6)验收:注浆工程完成后,进行质量验收,确保达到设计要求。
4. 施工材料:采用P·O 42.5级普通硅酸盐水泥,要求新鲜、无结块、符合国家标准。
5. 施工设备:旋挖钻机、注浆泵、搅拌机、泵管、阀门等。
四、施工组织与管理1. 施工人员:配备专业的施工队伍,包括项目经理、技术负责人、施工员、安全员、质量员等。
2. 施工计划:根据工程量和施工条件,编制详细的施工计划,确保工程按期完成。
3. 质量管理:严格执行质量管理体系,对施工过程进行全程监控,确保工程质量。
4. 安全管理:建立健全安全管理制度,制定应急预案,定期进行安全培训,确保施工安全。
5. 环保管理:遵循环保法规,加强施工现场环境管理,降低施工对周边环境的影响。
五、质量保证措施1. 施工前进行技术交底,确保施工人员了解工程要求。
2. 对施工材料进行严格验收,确保材料合格。
京沪线K252+554沧州市维明路9m-16.5m-9m三孔框架地道桥路基注浆加固施工方案一、工程概况㈠设计简介维明路为沧州市东西方向规划路,起点铁西大街,终点千童大道。
本工程位于沧州火车站北端,框架桥在此处与铁路相交,相交铁路里程为京沪下行线K252+554,交角为84°48'22″。
在框架桥南墙处有既有铁路人行地道1座,孔径1-3.0m,框架桥顶进施工时,将同步对其拆除。
㈡框架桥结构形式9.0m-16.5m-9.0m三孔框架桥主体结构沿公路方向轴线长度为71.920m(垂直于铁路方向71.659m,),分为两段制作,顶进A段为25.241m (25.150m),顶进B段为46.649m (46.480m),前端悬臂板长度为4.00m;后端悬臂板2.00m,尾墙长度为3.00米。
框架桥投影面积为2746.804m2。
其结构各项参数如下:顶板厚1.00m、底板厚1.10m;边墙厚1.10m、中墙厚1.00m;结构总宽度38.70m;(斜长38.84m)结构总高度8.40m;结构净高6.30m。
㈢桥位既有设备现况1、既有线路本工程位于沧州火车站北端,桥位处既有铁路有8股,均为南北走向,其由西向东依次为6道、4道、京沪上行、京沪下行、3道、5道、机走线和7道。
2、既有道岔桥位处共有2组道岔,南侧一组为12号道岔,北侧一组为9号道岔。
3、既有电气化杆桥上有两组电气化接触网杆其编号分别为372#、373#、374#和375#、376#,桥体南侧有一组电气化接触网杆,其编号为377#、378#、379#。
顶前须进行改移,待桥体顶进就位后恢复。
4、既有人行通道桥体南侧有既有下穿人行通道一座,单孔3.0m ×3.0m ,里程为京沪线K252+572,桥体顶进时将其同步拆除。
5、既有平交道口桥位处有既有平交道口,宽5.5m ,穿越6道、4道与京沪上、下行4股线路,用于站内行李车通过,桥体顶进前须将其拆除,并在车站南端头采取过渡措施,待桥体顶进就位后恢复。
铁路路基下软弱层劈裂注浆加固施工方案一、工程概况根据现场观察及业主介绍表明:1、该处为回填土地基,2019年建成,未采取特殊的地基处理措施,其自身固结应未完全形成。
2、该处回填土层厚度约3m,全部为微膨胀缩性土壤。
3、因基础处理原因及机车反复碾压,导致该处整体路基北头约4m范围内出现下沉,最大沉降量达50mm,由于不均匀沉降造成轨道砼基础开裂,在运行时基础底部出现翻浆冒泥。
4、问题出现初期,业主采用了一些措施(如增加垫片等),但收效甚微。
最后在其下游采用挖沟排水的方法,因将路基的土壤一并带走了,反而加剧了基础的沉降。
为确保该处路基的安全运行,必须对该处路基进行及时有效的根治。
针对业主单位的介绍及我单位现场观察,结合现场的施工条件,拟对路基下软弱层进行劈裂注浆加固技术处理,按复合地基处理进行注浆。
二、编制施工方案的依据1、业主单位的介绍及我单位现场观察。
2、《XXX施工图》(DSJG-XD-01)3、《建筑地基处理规范》(JGJ79-2019,J220-2019)4、《既有建筑地基基础加固技术规范》(JGJ123-2000)5、《钻孔压浆技术操作规程》6、《锚固与注浆技术手册》三、钻孔、压浆的工程量依照工程设计要求,对路基下软弱层进行劈裂注浆加固技术处理,钻孔压浆的工程量情况如下:1、钻孔布置:以轨道沉降中心点(砼、碎石轨道结合处)为中心,向西(轨道衡)18.4m、向东12m;沿轨道纵轴线布一排孔,并以此纵轴为中线向南、北再各布两排,共5排也。
布孔间距为,孔距0.8m、排距1.0m。
另外,为保证边坡稳定,在水沟两边8m范围沿轨道纵向布两排孔注浆,孔距也为0.8m。
注浆孔按三角型(梅花型)布置,钻孔深度为4m。
具体注浆钻孔布置详见《XXX地基加固施工图》(DSJG-XD-01)。
2、钻孔直径:Φ76mm。
3、钻孔数量:190根。
3、钻孔深度:4m。
4、总钻孔深度:760m。
5、水灰比:1.0。
6、注浆压力:2.0—4.0MP。
既有铁路路基及临近既有线桥梁桩基注浆加固施工工法既有铁路路基及临近既有线桥梁桩基注浆加固施工工法一、前言现有铁路线路和桥梁在使用过程中,由于长期的运输和自然环境的影响,存在一定程度的老化和损坏问题。
为了保障铁路运输的安全和正常运行,对既有铁路路基及临近既有线桥梁桩基进行注浆加固已经成为一种重要的施工工法。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例,以便读者了解该工法并指导实际工程应用。
二、工法特点该工法主要特点包括:1.注浆加固工法可有效修复和加固既有铁路路基及临近既有线桥梁桩基的强度和稳定性。
2.施工过程中不影响原有铁路线路的正常运行,具有较好的适应性和灵活性。
3.可以应对各种地质条件和复杂的桥梁结构形式,广泛适用于各类既有线桥梁的维修和加固。
4.施工周期相对较短,工期可控,可大幅度减少施工对线路运营的影响。
5.经济成本相对较低,施工过程中无需拆除原有结构,充分利用已有资源,具有较高的经济性和可行性。
三、适应范围该工法适用于以下情况:1.既有铁路路基存在滑坡、沉降和变形等问题,需要进行加固和修复。
2.既有线桥梁的桩基出现沉降、开裂或破坏等情况,需要进行加固和修复。
3.对于新建铁路线路和桥梁的加固和优化设计,该工法也可以提供参考和借鉴。
四、工艺原理该工法的实际工程应用与工艺原理之间存在紧密联系。
在实际施工中,采取以下技术措施:1.通过对现有结构的全面检测和分析,确定加固方案和注浆参数。
2.在施工过程中,采用专用注浆设备,将注浆材料注入到已有结构的空隙中,填充和加固空隙中的土壤和破裂区域。
3.对注浆材料进行固化和硬化处理,提高已有结构的强度和稳定性。
4.施工过程中,根据实际情况进行监测和调整,确保施工的质量和效果。
五、施工工艺施工工艺可分为以下阶段:1.施工准备:包括场地布置、材料准备、设备调试和安全措施的制定等。
2.结构检测和分析:通过对既有结构和地质条件进行全面检测和分析,确定工程方案和施工参数。
铁路站前工程岩溶注浆路基加固专项施工方案工程名称:铁路站前工程编写单位:项目经理部编写人:日期:审核人:日期:批准人:日期:文件编号:发放号:目录目录 (2)1.编制依据及原则 (3)1.1.编制依据 (3)1.2编制原则 (3)2.工程概况 (4)3.工程目标 (5)3.1工期计划 (5)3.2质量目标 (5)3.3安全目标 (5)3.4水保、环保目标 (5)4、施工方案 (6)5.临时设施 (14)5.1施工便道 (14)5.2加工场地 (14)5.3临时房屋 (15)5.4临时供电 (15)5.5临时用水 (15)6.资源配臵计划 (15)6.1施工组织机构图 (15)6.2作业人员配臵 (16)6.3主要施工机具设备 (17)6.4物资管理 (17)7.施工进度计划 (19)7.1总工期 (19)8.确保工期、质量、安全的措施 (19)8.1保证工期的主要措施 (19)8.2保证质量的措施 (22)8.3安全保证措施 (26)9.环境保护及文明施工的主要措施 (29)9.1环境保护 (30)9.2文明施工保证措施 (32)10.安全应急预案 (33)10.1建立应急处理机制 (33)10.2应急处理程序 (34)10.3应急处理方案 (35)铁路站前工程岩溶注浆路基加固专项施工方案1.编制依据及原则1.1.编制依据(1)铁道部颁布的现行《客货共线铁路路基工程施工技术指南》(TZ202-2008)、《铁路路基施工规范》(TB10202-2002)、《铁路特殊路基设计规范》(TB10079-2002)、《铁路路基工程施工质量验收标准》(TB10414-2003)、《新建客货共线铁路工程施工补充规定》[铁建设(2004)8号]及国家、相关部委颁布的法律、法规。
(2)依DK178+430~DK179+237.75、DK179+249.87~DK179+816.51岩溶注浆路基加固设计图纸。
(3)工地现场调查、采集、咨询所获取的资料。
路基注浆加固施工方案目录1. 内容概括 (3)1.1 背景与意义 (4)1.2 目的与适用范围 (5)1.3 施工原则与依据 (5)2. 工程概况 (6)2.1 工程基本情况介绍 (6)2.2 工程地质与水文条件分析 (7)2.3 施工条件及设备选型 (8)3. 路基注浆加固技术概述 (10)3.1 注浆加固原理 (11)3.2 注浆材料选择原则 (12)3.3 注浆工艺流程简介 (13)4. 施工准备 (14)4.1 材料准备 (15)4.2 设备选择与配置 (16)4.3 劳动力组织与培训 (17)4.4 施工现场布置 (18)5. 施工工艺 (20)5.1 钻孔与注浆施工 (21)5.2 注浆量计算与控制 (22)5.3 施工质量检测与验收标准 (23)6. 施工安全与防护措施 (24)6.1 安全生产责任制落实 (26)6.2 施工现场安全警示标识 (27)6.3 预防自然灾害措施 (29)6.4 应急预案制定与演练 (30)7. 工程进度与计划管理 (31)7.1 工程进度安排 (33)7.2 计划执行情况监控 (34)7.3 进度调整与优化策略 (35)8. 质量保证与验收标准 (36)8.1 质量管理体系建立 (37)8.2 施工过程质量控制要点 (38)8.3 工程验收流程与标准 (39)9. 成本控制与效益分析 (40)9.1 成本预算与估算 (41)9.2 成本控制措施 (42)9.3 投资效益评估与分析 (43)10. 环境保护与文明施工 (44)10.1 环境保护措施 (45)10.2 文明施工管理要求 (46)10.3 现场清洁与卫生保持 (47)11. 结论与展望 (48)11.1 方案总结 (49)11.2 不足之处与改进意见 (49)11.3 未来发展趋势与研究方向 (50)1. 内容概括工程背景及目标:介绍工程所在地区的地质条件、交通状况及路基加固的重要性,明确施工目标为提高路基强度和稳定性,确保道路工程的安全使用。
铁路路基加固方案与技术措施铁路路基是铁路运输系统的重要组成部分,承载着列车荷载,保障列车行驶安全。
为了确保铁路路基的稳定性和安全性,需要采取有效的加固方案和技术措施。
本文将对铁路路基加固方案与技术措施进行探讨。
一、加固方案1.加固方案的选择加固方案的选择应根据路基的具体情况来确定。
一般可采取以下几种加固方案:加厚路基、加宽路基、增加排水设施、采用加固板等。
在选择加固方案时,需充分考虑路基的荷载和地质条件,确保加固效果显著。
2.加固板的应用加固板是一种常用的铁路路基加固材料,可以有效提高路基的承载能力和稳定性。
加固板可根据需要选择不同的材质和规格,如混凝土加固板、钢筋加固板等。
通过使用加固板,可以延长路基的使用寿命,减少维护成本。
3.加固工程的实施在进行加固工程时,需要严格按照设计方案进行施工。
施工过程中应注意控制施工质量,保证加固效果。
同时还需要做好施工现场的安全管理,确保施工过程安全顺利进行。
二、技术措施1.地基处理技术地基处理技术是铁路路基加固的重要技术手段之一。
常见的地基处理技术包括土石方加固、挡土墙加固、土钉墙加固等。
通过采用地基处理技术,可以有效改善路基土质状况,提高路基承载能力。
2.排水设施的设置排水设施的设置对路基的稳定性有着重要影响。
合理设置排水设施可以有效排除路基内部水分,减少水分对路基的侵蚀,防止路基发生病害。
常见的排水设施包括排水沟、排水管道等。
3.定期检测与维护铁路路基是长期暴露在外部环境中的,容易受到外界因素的侵蚀。
因此,定期检测与维护是保障路基安全的重要措施。
定期检测可以及时发现路基问题并采取措施加以解决,保障铁路运输系统的正常运行。
总结:铁路路基加固方案与技术措施的选择与实施对保障铁路运输系统的安全稳定至关重要。
只有科学合理地选择加固方案,采取有效的技术措施,定期检测与维护,才能确保铁路路基的安全可靠,为旅客和货物的运输提供保障。
希望相关部门在加固铁路路基时能够充分考虑上述内容,从而确保铁路运输系统的安全高效运行。
道路注浆加固施工方案范本1. 引言本文档旨在提供道路注浆加固施工方案范本,以便指导施工人员在道路注浆加固工程中的实际操作。
本方案涵盖了施工前的准备工作、注浆材料的选择与使用、施工过程的步骤与注意事项等内容。
2. 施工前准备在施工前准备阶段,需要对道路进行全面的勘测与评估,确定加固的具体位置和范围,以及确定注浆材料的选择和使用。
具体操作如下:2.1 勘测与评估通过对道路的勘测与评估,可以了解到道路的状况,确定需要加固的位置和范围。
勘测与评估的内容包括但不限于:•道路的沉降情况•裂缝的宽度、深度和数量•土壤的稳定性•周边环境和地质情况等2.2 注浆材料的选择与使用在确定了加固位置和范围后,需要选择合适的注浆材料。
根据道路的情况和需要加固的部位,常用的注浆材料有以下几种:•水泥基注浆材料•硅酸盐基注浆材料•聚合物基注浆材料在选择注浆材料时,需要考虑其性能和成本,并与相关专家进行咨询。
3. 施工步骤3.1 准备施工材料在施工前,需要准备好施工材料,包括注浆材料、注浆设备、施工工具等。
3.2 清理施工现场在施工现场进行清理工作,包括去除杂物、清除油污和灰尘等。
3.3 预处理在施工前需要进行预处理,以保证加固效果的质量和稳定性。
预处理的步骤包括但不限于:•清理裂缝和缝隙•修复路面损坏•处理水分渗透等3.4 注浆施工在进行注浆施工时,需要按照以下步骤进行操作:1.在预处理后,根据实际需要选择合适的注浆设备,将注浆材料注入设备中。
2.将注浆设备置于预定位置,开始注浆施工。
按照规定的注浆压力和流量,以合适的速度将注浆材料注入到加固位置。
3.在注浆过程中,注意观察注浆材料的情况,及时调整注浆压力和流量,确保注浆质量和效果。
4.注浆施工完成后,及时清理施工设备和现场,并进行后续的验收和检测。
3.5 检测与验收在施工完成后,需要进行检测和验收工作,以确保施工质量和效果。
常用的检测方法包括但不限于:•超声波检测•渗透性试验•负荷试验等4. 安全注意事项在进行道路注浆加固施工时,需要注意以下安全事项:•遵守施工现场的安全规范和操作规程•戴好防护用品,如安全帽、手套、防护眼镜等•避免与注浆材料直接接触,如皮肤和眼睛等敏感部位•确保施工设备和工具的正常运行和安全使用以上安全事项仅供参考,具体操作还需根据实际情况做出调整。

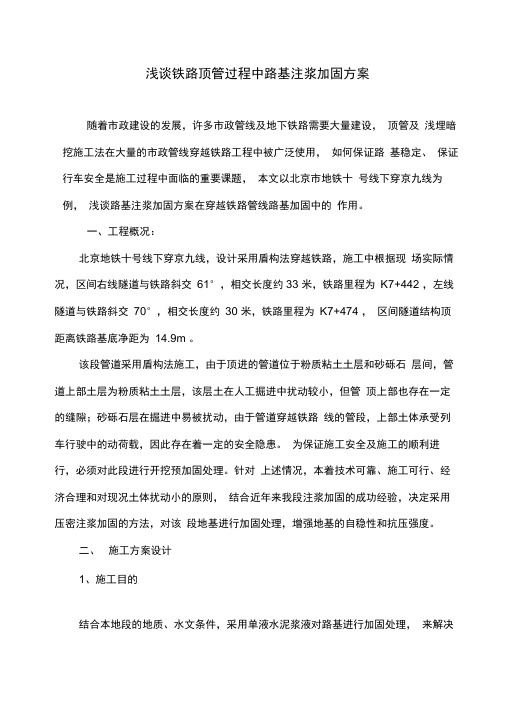

浅谈铁路顶管过程中路基注浆加固方案随着市政建设的发展,许多市政管线及地下铁路需要大量建设,顶管及浅埋暗挖施工法在大量的市政管线穿越铁路工程中被广泛使用,如何保证路基稳定、保证行车安全是施工过程中面临的重要课题,本文以北京市地铁十号线下穿京九线为例,浅谈路基注浆加固方案在穿越铁路管线路基加固中的作用。
一、工程概况:北京地铁十号线下穿京九线,设计采用盾构法穿越铁路,施工中根据现场实际情况,区间右线隧道与铁路斜交61°,相交长度约33 米,铁路里程为K7+442 ,左线隧道与铁路斜交70°,相交长度约30 米,铁路里程为K7+474 ,区间隧道结构顶距离铁路基底净距为14.9m 。
该段管道采用盾构法施工,由于顶进的管道位于粉质粘土土层和砂砾石层间,管道上部土层为粉质粘土土层,该层土在人工掘进中扰动较小,但管顶上部也存在一定的缝隙;砂砾石层在掘进中易被扰动,由于管道穿越铁路线的管段,上部土体承受列车行驶中的动荷载,因此存在着一定的安全隐患。
为保证施工安全及施工的顺利进行,必须对此段进行开挖预加固处理。
针对上述情况,本着技术可靠、施工可行、经济合理和对现况土体扰动小的原则,结合近年来我段注浆加固的成功经验,决定采用压密注浆加固的方法,对该段地基进行加固处理,增强地基的自稳性和抗压强度。
二、施工方案设计1、施工目的结合本地段的地质、水文条件,采用单液水泥浆液对路基进行加固处理,来解决路基沉降。
通过注浆,减小土体间的孔隙率,使路基土体得到填充加固,并使浆液与土体形成复合地基,从而提高土层的粘结力(C),内磨擦角(①)值,使盾构施工对铁路线路的影响减小到最低。
2、路基注浆加固范围路基注浆加固范围为京九7K+427.6~7K+488.4,长度为顺铁路方向60.8m,垂直铁路方向37.5m (注浆面积2280 m2),区域一与区域三土体考虑为全土体加固,所有注浆孔均需注浆,注浆顺序采用跳孔注浆法,沿铁路纵向相邻孔隔孔注浆;区域二土体考虑为部分土体加固(图中一半土体),对其中一半注浆孔进行注浆,取孔时采用隔孔取孔(另一半孔不注浆),注浆完成后,该范围内土体形成一定数量的注浆柱将区域一与区域三浆体连成整体共同作用(附图)。
第一章施工方案编制说明1.1 编制依据1、国家及铁道部、交通部颁发的有关规范、指南和相关验收标准等;2、我项目部编制的总体实施性施工组织设计;3、改建铁路增建第二线工程图K136+058.7-K139+71二线施图(路)-102。
4、《铁路工务安全规则》及运发[2008]282号文《铁(集团)公司铁路营业线施工安全管理实施细则》5、铁路复线电气化工程建设指挥部《十必须十严禁》、《施工方案计划提报管理办法》等相关文件。
6、集团有限公司铁路工程指挥部《营业线施工安全管理实施细则》等相关文件。
7、现场踏勘所了解的有关情况和通过调查所掌握的有关资料及信息。
8、我公司的综合施工能力,既有机械设备、工程技术实力以及几十年来参加公路、铁路工程施工的丰富经验。
1.2 编制原则1、组织精干、高效的指挥机构,调集单位有着丰富经验的施工队伍和先进设备,全力以赴搞好石长铁路增建第二线。
2、质量目标明确,按照质量管理体系标准实施项目质量工作,保证措施完善,确保施工质量。
3、安全目标明确,保证措施可靠,确保行车安全。
4、工程目标明确,计划安排合理,确保施工工期。
5、施工部署、施工方案、方法及工艺先进科学,符合环保要求。
6、加强施工管理,推广应用“四新”技术,控制工程成本。
7、密切配合,加强与建设单位及监理单位的协作,认真履约。
第二章工程概况(一)地形地貌:本段路基位于K136+057.8—K139+710.3段,长3652.5m,左线并行,前接立交,所辖区为镇,岗丘及岗间谷地地貌,其中K136+305—K138+770、K139+140-- +710为岗丘地貌,自然坡度缓于25°,植被发育,有民房分布。
岗间谷地平坦,地形略有起伏。
工点有乡镇及村镇公路通过,交通较为便利。
(二)特殊地质、不良地质及地质构造:采金层主要位于土层以下,基岩分化层以上的细圆砾土层。
采金探洞最深至花岗岩全风化层以下5m,含金量较低。
当地开采该层含砂金的圆砾土层,大部分的砂金层在20世纪90年代前被翻挖一空,由于是私采,故采金地段留下分布不规律的掏金洞及其探洞,洞深3-13m,其大部分洞口都被耕地和植树封填,使得地基软硬不均,局部地基失稳。
既有石长铁路曾发生塌陷并注浆加固地基。
(三)水文地质条件:地表水赋存于谷地水塘和沟渠,水塘、沟渠一般常年有水:其他地段地表水不发育。
地下水以孔隙水为主,储藏在圆砾土和全风化花岗岩内,岗坡不发育,谷地较发育,埋深较浅,1.5m-7.5m。
本工点地下水对混凝土有二氧化碳侵蚀,化学环境作用等级为H1,碳化环境等级为T2。
(四)既有线现状:路基为路堑或一般路堤,两侧边坡均为植草防护,局部边坡植被裸露。
2004年该段路基发生过因掏金洞塌陷产生的沉陷病害,位置为:K136+667-- +671段路基中心道床突然发生严重下沉,下沉量达100mm;K136+657处线路中心约80cm圆形范围内道床面突然下沉50mm;K136+410左侧侧沟底及道心、K136+734左侧路肩下;K136+734左侧路肩下,对该范围地基进行了注浆加固处理;K137+270左侧侧沟底;K137+405左侧路肩下也发生有掏金洞,洞口直径一般为80—100cm,为向下的直洞,或向路肩倾斜的斜洞,洞大于2.0m。
2004年对K137+270、+405段路基塌陷区进行了注浆加固处理。
第三章施工工程量该段掏金洞分布广泛,路基需注浆加固处理,主要加固范围如下表:第四章施工组织机构与职责4.1 施工组织管理机构见图1《施工组织管理机构》。
图1 施工组织管理机构4.2人员安排施工负责人:负责施工统一协调、指挥、安排。
项目书记:负责妥善处理好善后工作,负责保持与当地相关部门的联系。
技术员:负责施工中的劳力调配、具体组织安排。
防护员:等负责对施工现场及线路进行防护,防护距离不少于800m。
安全员:负责施工安全,设定安全控制点及安全防护体系,在现场进行过程控制,及时检查、督促负责施工前后及施工中现场安全。
物资供应:负责物资设备供应。
4.3各机构职责4.3.1、项目经理为本工程第一责任人,负责全段施工中安全工作的组织领导,贯彻落实国家现行及上级主管部门下发的关于安全工作的方针、政策、法令、法规,组织各项安全生产活动的开展,对工程安全生产情况进行检查,评比,并奖惩。
安全生产领导小组下设安全质量部,安全质量部配置专职安检工程师,项目部下属架子队设专职安全员,形成自上而下的安全监督、管理保障体系,对施工生产实施全过程、全方位的安全监控。
建立起各级领导层层负责,包保落实,群体保安全的总体格局,为实现安全生产提供强有力的组织保证。
4.3.2安全质量部是安全生产的归口管理部门,代表项目部行使安全生产监督管理和考核职能,制定安全生产管理办法;建立安全生产管理台帐;建立健全安全生产监督保证体系和安全生产监控网络;及时传达贯彻国家安全生产政策、法律、法规和上级有关安全生产的文件精神;组织全标段成员进行安全学习和培训;定期组织安全生产联合大检查,收集、分析施工现场的安全情况,指导工程项目的安全生产管理工作,并负责安全管理的考核;组织或参与调查、分析、处理安全事故。
负责消防管理工作。
4.3.3工程技术部负责组织审查设计文件中有关安全生产和运营安全的技术要求是否符合国家强制性标准的规定;负责组织编制工程施工组织设计、施工方案及安全生产措施、施工现场临时用电方案,检查其落实情况;指导各部门抓好重点工地、重点作业环节的安全生产控制工作;有关安全生产信息应以书面形式及时反馈给安全质量部。
4.3.4物资设备部负责对施工现场特种设备使用情况作详细的调查并建立台帐记录,以便在检查中实施重点控制。
应主要负责机械运转情况、物资储备场地的安全状态。
(1)物资控制:为员工提供必备劳动保护,防护用品,必须有(制造)许可证、产品合格证,对采购或租赁的设备装置进场前由机械物资部门组织检查,合格后方可投入使用。
(2)管理台帐,并对机械构件例行检查,合格后方可使用,对驾驶人员进行岗前安全培训。
安全生产保证组织体系:施工作业队配备由集团公司相关部门培训合格的安全防护员、联络员等。
形成从项目部到各作业队层层监督管理的完整体系。
第五章施工工程目标5.1 总体目标5.1.1工期目标9月25日至11月25日进行路基注浆加固施工。
5.1.2质量目标达到国家和铁道部现行的工程质量验收标准,单位工程一次竣工验收合格率100%,消灭质量事故,确保优质工程。
5.1.3职业健康安全目标认真贯彻安全第一,预防为主,综合治理的方针,确保无人身伤亡事故;无铁路行车事故;无机械及交通大事故。
防止公共卫生事件、传染病、职业病的发生。
劳动防护用品发放覆盖率100%,使用率达100%。
5.1.4文明施工目标工地现场施工材料堆放整齐;工地生活设施清洁文明;工地现场开展以创建文明工地为内容的思想政治工作。
5.1.5环境目标组织人员学习有关环保知识,强化环保意识。
保持工地清洁、干净、整齐,坚持执行常德市环保局的各项规定和要求。
将噪声控制在标准范围。
对工程中生产的污水排入临时沉淀池沉淀再进行处理,严禁直排。
把工地不可化解的固态垃圾集中并妥善处理。
第六章施工计划安排6.1施工准备6.1.1 技术准备6.1.1.1现场调查组织技术人员全面熟悉核对设计文件,充分了解设计意图,核对地形及地质资料,复核本涵洞中线、高程。
组织项目部有关人员进行施工调查,重点调查既有线路通信、信号、电缆的走向,对有可能影响施工的地下电缆报请有关部门排除,施工前不能排除的制定切实有效的保护措施。
6.1.1.2签定安全和配合协议施工前将编制的线路加固方案,报请监理站及建设单位审批,并与设备部(工务、电务)、运营部等有关配合单位、设备管理部门签定安全协议和配合协议。
6.1.1.3对施工所需的砂、水泥、水等材料组进行二次试验,以及做好砼配合比试验。
6.1.1.4做好工料分析,编制材料用量计划。
6.1.2施工现场准备6.1.2.1场地改沟及平整对原有的水沟进行改道,整平场地,对需堆放材料处的场地进行压实。
6.1.2.2施工道路施工时,利用既有国道及村内砼道路将施工材料、机械和混凝土可直接运入施工现场。
6.1.2.3施工临时用房项目部路基三队注浆加固工班管理人员就近租用房屋,施工现场搭设看守棚和架子队临时活动板房供作业人员居住。
6.1.2.4施工临时用电施工地点靠近居民区,临时用电可以协商从居民用电接出,能保证施工的用电。
6.1.2.5施工临时用水从居民区自来水网中使用φ40管就近接入,以供生产和生活用水。
6.1.2.6信号联络方式施工时驻站联络员、线上防护班人员及技术员之间均用无线对讲机进行直接联系,当有火车通过时防护员通知作业人员暂时停止作业,离开工作面2m避让。
6.2 总体施工方案6.2.1施工准备施工准备工作与调查工作同步进行,线路中线恢复后,一次性测出注浆孔位;钻探先行,注浆随后。
边探边钻、边注边察。
及时发现异常,及时调整工艺。
同时做好周边环境的监测,避免污染和控制浆液超出加固范围。
掏金洞钻孔注浆整治施工中要贯彻边探边灌、探灌结合的原则,选取钻孔总数的30%作为先导勘探孔,进一步探明掏金洞发育情况,以确定合理的掏金洞地基处理相关参数和施工工艺,施工过程中应注意周围是否有水利设施和地下水位情况,有异常时应及时上报。
路基成型平整场地后在增建二线路堑左路肩处做一次物探,采用孔口前进式注浆方法,调整压力,加大注浆量。
遇较大空洞和水流,灌注砂浆或添加粗骨料、加注浓浆等方式封堵。
在施工前、后均采用综合物探与注水相结合的方法进行地基处理工程的效果检测。
路基压浆工程施工程序主要为注浆孔钻探、压浆、物探验证三个程序,前期的施工准备还需对以下按此分述如下:①材料要求岩溶注浆原材料必须满足规范标准和设计要求,通过检测选用的原材料分别为:水泥为PO32.5水泥。
6.2.2注浆孔施工工艺和技术措施注浆孔为路基注浆通道,其工艺控制与地质钻孔类似。
(1)施工工艺布孔:按设计排距5米、孔间距5米,正三角形布孔。
测设孔位,标高,进行统一编号钉桩。
先钻边排孔,后钻内排孔。
安装钻机:平整场地、机台后,设置YZT10D型钻机,调平机架、机体。
开孔:开孔前先了解有无地下埋藏物,确认无误后采用φ127mm岩芯管开孔钻进,直接钻入基岩0.5米,加强观测,密切注视掏金洞坍陷的发展和新产生的掏金洞塌陷。
充分利用先导注浆钻孔,在线路两侧进行探查,根据实际情况,对注浆范围,钻孔布置、注浆工艺进行相应调整。
下套管:钻至基岩0.5米后,下入φ127mm套管,并嵌入基岩;套管出露地表0.2~0.5米。
用水泥砂浆固结套管,并将孔口套管四周捣实封闭,防止浆液从套管周围串出,影响注浆效果。
基岩钻进:如遇岩层破碎或构造带使钻进困难时,可采用泥浆循环,但终孔前用清水冲洗,直至返清。
