墙壁光缆施工规范
- 格式:docx
- 大小:214.30 KB
- 文档页数:2
光缆线路工程施工规范光缆线路工程施工技术要求光缆线路施工要求一、杆路部分1、埋深要求在杆路工程中应合理分配电杆,终端杆及角杆应选择粗电杆.2、直线路由的电杆位置应在线路路由的中心线上,电杆中心线与路由中心线的左右偏差应不大于50mm,电杆本身应上、下垂直。
终端杆竖直后应向拉线侧倾斜100—200 mm.角杆的内移:木杆内移200-400 mm;水泥杆内移100-200 mm。
3、拉线:(1)采用镀锌钢绞线,拉线程式要大于吊线程式一个规格.水泥杆拉线应加装绝缘子(即隔电子),隔电子距地面的垂直距离应在2米以上。
人行道上的拉线采用红白相间的拉线保护管保护。
(2)油木杆的拉线不须加装绝缘子,但必须与吊线(包括护杆条、板)严格隔离。
城市中人行道上的拉线采用红白相间的拉线保护管保护。
(3)拉撑设备距高比应符合技术规定:拉线距高比为1,不得小于0。
75;撑杆距高比为0。
6,不得小于0.5。
(4)拉线上把的扎固要求采用另缠法或夹板法,不允许采用卡固法。
其中另缠法的规格见下表。
(5)拉线中把的扎固要求采用另缠法,不得采用夹固法。
拉线中把另缠(7)拉线地锚出土长度应大于300 mm小于650mm,即拉线衬环到地面的位置为大于300 mm小于650mm。
(8)出土要求①拉线下把实际出土点与正确出土点之间的偏差不大于50mm。
②拉线地锚不得偏斜,地锚的拉线盘应与拉线垂直.③埋没拉线下把的出土斜槽应与拉线上把成直线,不得有扛、顶现象。
4、地线与避雷线(1)地线:①农话杆路中超过2公里的直线路由部分,每500米做一次地线;②交接箱必须做地线,地阻要达到设计要求。
(应小于10欧姆以下)③水泥杆的地线应从杆中孔洞中接入地下;油木杆采用外侧钉固入地,自地面上2米以上处,每隔50cm钉固一次,自2米以下处内应按25—30cm 的间隔钉固。
④杆路穿越380V及以上的电力线时,对应杆档两端必须作直埋式地线。
(2)避雷线:在跨越10KV以上高压线时,两侧电杆必须做避雷线.5、吊线:(1)吊线地阻要达到设计要求。
光缆线路施工规范文一、引言光缆线路的施工是保障通信网络运行的重要环节。
为了确保光缆线路的质量,减少故障率,提高网络的可靠性和稳定性,制定本施工规范文。
二、施工前准备工作1. 在施工地点周边进行现场勘测,确认线路的敷设路径和施工条件。
2. 制定详细施工方案,包括线路敷设方式、设备材料采购等。
3. 要求施工人员熟悉并遵守相关技术标准,如光缆敷设标准、光缆连接标准等。
三、光缆线路敷设1. 光缆线路敷设应遵循“直线优先、曲线次之、弯曲最少”的原则。
2. 光缆线路敷设时,应保持光缆的张力适中,避免过度绷紧或过度松弛。
3. 光缆的钢丝护套应能承受外力,不得被过度拉伸或损坏。
四、光缆连接1. 光缆连接前,应仔细检查光缆的断面,确保其完整无损。
2. 光缆连接时,应使用专用设备和工具,严禁使用锤击等粗暴的方式。
3. 光缆连接处应保持清洁,防止灰尘、油脂等杂质进入。
4. 光缆连接后,应进行充分的测试和检查,确保连接质量良好。
五、光缆保护和维护1. 光缆应设置合适的保护措施,如防护管、护套等,避免受到外界物体的损害。
2. 光缆线路应定期检查,发现问题及时修复,确保线路畅通无阻。
3. 光缆线路敷设在施工过程中,应随时注意周围环境的变化,及时进行调整或修复。
六、施工后验收1. 施工完成后,应进行光缆线路的验收工作,确保线路质量符合要求。
2. 光缆线路验收时,应进行充分的测试和检查,确保线路的性能和传输质量达标。
七、施工安全注意事项1. 施工人员必须佩戴必要的个人防护装备,遵守安全操作规程。
2. 施工现场应设置明显的警示标识,避免他人误入施工区域。
3. 施工人员应定期进行安全培训,增强安全意识。
八、总结本施工规范文旨在确保光缆线路施工的规范、安全和高质量,以提高通信网络的稳定性和可靠性。
各施工单位在施工过程中应严格遵循本规范文,确保施工质量达标,保障通信网络的正常运行。
光缆施工要求规范及要求光缆施工是指在光缆线路中进行光缆的铺设、连接和保护等工作。
光缆施工是光通信系统建设的核心环节,对光缆施工要求规范和要求的制定,能够确保光缆线路的可靠性和稳定性。
以下是光缆施工的要求规范及要求。
一、项目管理要求1.项目计划:制定详细的施工计划,明确施工时间、人员、材料等要求,并进行有效的管理和协调。
2.项目组织:成立专业施工组织,明确责任分工,做好项目管理和技术指导工作。
3.施工现场管理:按照标准要求建立施工现场,保证施工安全,确保施工质量。
二、施工人员要求1.技术要求:施工人员应具备良好的专业知识和技能,熟悉光缆施工的各项操作流程,并严格按照相关规范和要求进行施工。
2.安全要求:施工人员应遵守相关安全规范,穿戴必要的安全设备,并具备应急处理能力。
3.团队协作:施工人员应具备良好的团队合作意识,能够协调工作,配合其他施工人员完成任务。
三、材料设备要求1.光缆选择:根据工程要求和环境条件,选择适合的光缆,并确保光缆的质量可靠。
2.施工工具:使用适当的施工工具,保证施工过程中的安全和效率。
3.连接器和接头:选择符合要求的连接器和接头,并进行严格的检测和测试,确保连接的质量和稳定性。
四、施工流程要求1.现场勘察:在施工前,要进行详细的现场勘察,了解地形、地貌、建筑物等情况,为施工提供准确的信息和数据支持。
2.光缆铺设:根据设计要求进行光缆的铺设,包括直埋、管道铺设等方式,并保证光缆的弯曲半径和张力的要求。
3.光缆连接:进行光缆的连接和接头制作,保证连接的质量和稳定性,防止光缆的信号损耗和泄露。
4.保护措施:对光缆进行有效的保护和维护,包括受力环节的加固、施工现场的封闭措施等,保证光缆在使用过程中的安全和可靠性。
五、质量控制要求1.质量检测:对施工过程中的关键环节进行质量检测和测试,包括光缆的外观质量、连接的插损测试、光缆的耐压能力等。
2.质量记录:对施工过程中的关键数据和测试结果进行记录和保存,作为施工质量的证明和追溯。

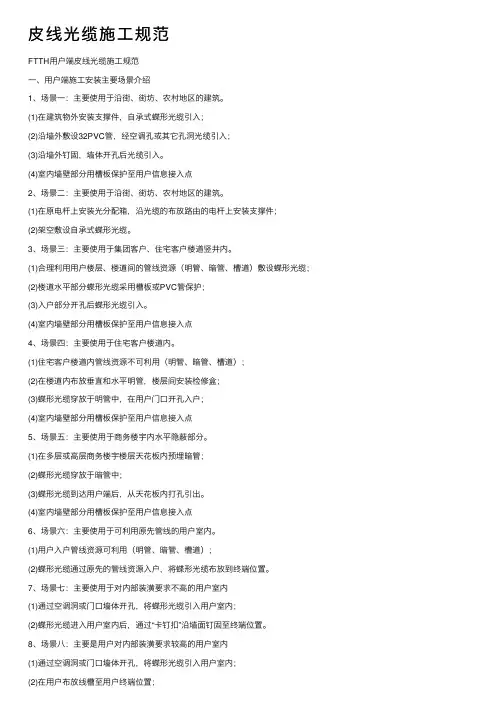

⽪线光缆施⼯规范FTTH⽤户端⽪线光缆施⼯规范⼀、⽤户端施⼯安装主要场景介绍1、场景⼀:主要使⽤于沿街、街坊、农村地区的建筑。
(1)在建筑物外安装⽀撑件,⾃承式蝶形光缆引⼊;(2)沿墙外敷设32PVC管,经空调孔或其它孔洞光缆引⼊;(3)沿墙外钉固,墙体开孔后光缆引⼊。
(4)室内墙壁部分⽤槽板保护⾄⽤户信息接⼊点2、场景⼆:主要使⽤于沿街、街坊、农村地区的建筑。
(1)在原电杆上安装光分配箱,沿光缆的布放路由的电杆上安装⽀撑件;(2)架空敷设⾃承式蝶形光缆。
3、场景三:主要使⽤于集团客户、住宅客户楼道竖井内。
(1)合理利⽤⽤户楼层、楼道间的管线资源(明管、暗管、槽道)敷设蝶形光缆;(2)楼道⽔平部分蝶形光缆采⽤槽板或PVC管保护;(3)⼊户部分开孔后蝶形光缆引⼊。
(4)室内墙壁部分⽤槽板保护⾄⽤户信息接⼊点4、场景四:主要使⽤于住宅客户楼道内。
(1)住宅客户楼道内管线资源不可利⽤(明管、暗管、槽道);(2)在楼道内布放垂直和⽔平明管,楼层间安装检修盒;(3)蝶形光缆穿放于明管中,在⽤户门⼝开孔⼊户;(4)室内墙壁部分⽤槽板保护⾄⽤户信息接⼊点5、场景五:主要使⽤于商务楼宇内⽔平隐蔽部分。
(1)在多层或⾼层商务楼宇楼层天花板内预埋暗管;(2)蝶形光缆穿放于暗管中;(3)蝶形光缆到达⽤户端后,从天花板内打孔引出。
(4)室内墙壁部分⽤槽板保护⾄⽤户信息接⼊点6、场景六:主要使⽤于可利⽤原先管线的⽤户室内。
(1)⽤户⼊户管线资源可利⽤(明管、暗管、槽道);(2)蝶形光缆通过原先的管线资源⼊户,将蝶形光缆布放到终端位置。
7、场景七:主要使⽤于对内部装潢要求不⾼的⽤户室内(1)通过空调洞或门⼝墙体开孔,将蝶形光缆引⼊⽤户室内;(2)蝶形光缆进⼊⽤户室内后,通过“卡钉扣”沿墙⾯钉固⾄终端位置。
8、场景⼋:主要是⽤户对内部装潢要求较⾼的⽤户室内(1)通过空调洞或门⼝墙体开孔,将蝶形光缆引⼊⽤户室内;(2)在⽤户布放线槽⾄⽤户终端位置;(3)蝶形光缆通过穿放线槽⾄终端位置。
墙壁光缆施工规范 The pony was revised in January 2021
1、
(1)中间支架一般采用中号的三角支架,终端一般采用三眼的角铁;
(2)墙壁光缆吊线支持物所采用的终端铁用三个直径为10mm、三角支架用二个直径
为10mm膨胀螺丝固定;
(3)终端铁、镀锌三角支架应装设牢固、横平竖直、整齐美观,吊线水平、垂度应符
合规范标准;
(4)墙壁光缆的吊线应采用规格为7/2.2mm的镀锌钢绞线;
(5)吊线跨主要街道净高交越时不低于5.5米,巷道不低于5米;
(6)墙壁吊线应按水平方式敷设,上引、下引时应垂直敷设,距离墙角不小于50厘
米;
(7)墙壁吊线在两建筑物之间的跨距不超过20M,墙上支撑物的间距应为10-15M,
终端支撑物与第一个中间支撑物之间不大于5M;
(8)基站楼层引上吊线及子管的布放:吊线终端分别做在引上钢管上端50CM和馈线
窗下或楼顶屋沿下;吊线应紧贴墙体,垂直引上,收紧适中;新建引上吊线时同时用扎线捆绑3根子管,分别间隔30—40CM捆扎一次;
(9)墙壁光缆一般采用吊线挂钩式敷设,线路段上不需要套用子管,经过热源、电力
线等特殊路段时采用子管及其他措施进行保护;
(10)中间支持物两侧各15—25cm处设置一个挂钩,终端两侧各25--30cm采用蛇形
软管进行绑扎,光缆在墙角转弯处应使用蛇形软管保护;
(11)直线每隔50米、引上、转弯处应挂上光缆标志牌;。

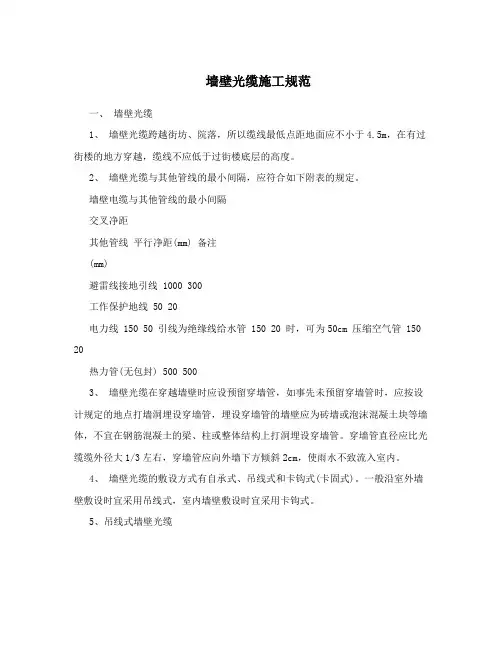

墙壁光缆施工规范一、墙壁光缆1、墙壁光缆跨越街坊、院落,所以缆线最低点距地面应不小于4.5m,在有过街楼的地方穿越,缆线不应低于过街楼底层的高度。
2、墙壁光缆与其他管线的最小间隔,应符合如下附表的规定。
墙壁电缆与其他管线的最小间隔交叉净距其他管线平行净距(mm) 备注(mm)避雷线接地引线 1000 300工作保护地线 50 20电力线 150 50 引线为绝缘线给水管 150 20 时,可为50cm 压缩空气管 150 20热力管(无包封) 500 5003、墙壁光缆在穿越墙壁时应设预留穿墙管,如事先未预留穿墙管时,应按设计规定的地点打墙洞埋设穿墙管,埋设穿墙管的墙壁应为砖墙或泡沫混凝土块等墙体,不宜在钢筋混凝土的梁、柱或整体结构上打洞埋设穿墙管。
穿墙管直径应比光缆缆外径大1/3左右,穿墙管应向外墙下方倾斜2cm,使雨水不致流入室内。
4、墙壁光缆的敷设方式有自承式、吊线式和卡钩式(卡固式)。
一般沿室外墙壁敷设时宜采用吊线式,室内墙壁敷设时宜采用卡钩式。
5、吊线式墙壁光缆吊线式墙壁光缆与吊挂式架空光缆相似,只是吊线的支撑物有所改变,它是利用墙上的支撑物与终端的固定物代替电杆架挂电缆的一种建筑方式。
吊线式墙壁光缆的吊线程式及支撑物的间距应参照附表2要求。
吊线式墙壁光缆的吊线程式及支撑物的间距吊线程式股/线径悬挂光缆单位重支撑物参考间距备注(mm) (kg\m) (m)7/1.4 0.6以下 10以下可用M6钢卡做终结 7/1.6 0.6,0.8 10以下7/1.8 0.8,1.2 10以下可用M8钢卡做终结 7/2.0 大于1.2 10以下 (1) 吊线式墙壁光缆,在墙壁上的敷设形式有水平敷设与垂直敷设。
当吊线水平敷设时,其终端可用有眼拉攀,中间的支持物用吊线支架装设。
终端装置和中间支持物均用金属膨胀螺栓固定在墙壁上。
(2)、当光缆吊线遇到墙壁上凸出部分时,可采用凸出支架装置,如下图所示。
(3)、吊线水平敷设时也可用L型卡担或单、双墙担架设,如下图所示。
光缆线路施工规范一、前期准备工作1.确定施工方案:依据工程设计方案和现场实际情况,确定光缆线路的施工方案,包括线路走向、敷设方式、挖沟方案等。
2.土壤勘察:对线路敷设区域进行土壤勘察,了解地质情况,评估施工的可行性,确保光缆线路的稳定性和安全性。
3.施工图设计:根据实地勘察结果,制定详细的施工图设计,包括线路走向、敷设深度、沟槽开挖宽度等。
4.材料准备:根据施工需求,准备好光缆、各类接头盒、光缆管道、护套管等材料。
二、施工过程1.开挖沟槽:根据施工图设计,开挖沟槽,保证沟槽的宽度、深度和平整度,避免对周围环境造成影响。
同时,制定相应的安全措施,确保施工人员的人身安全。
2.铺设光缆:根据设计要求,先铺设护套管,然后将光缆从起点到终点逐段拉入护套管中,注意保持光缆的良好弯曲半径,避免对光缆产生损伤。
3.连接光缆:按照设计要求,在光缆的终点及每个连接点处进行光缆的接续和连接。
连接前,需先清洁光缆及接头盒的内部,确保连接的质量。
4.固定光缆:在光缆铺设完成之后,根据设计要求,使用适当的固定设备将光缆固定在护套管内,避免光缆因外力而移位或受损。
5.测试和调试:在完成光缆线路的敷设和固定后,进行光缆线路的测试和调试,验证线路的正常运行。
三、施工验收及注意事项1.施工验收:在光缆线路施工完成后,进行施工的验收工作。
包括检查光缆的敷设质量、接头端面质量、连接的稳定性、光缆系统的传输性能等。
2.维护保养:完成光缆线路的施工后,应及时进行线路的维护保养工作。
定期进行光缆维护和清洁,确保线路的正常运行。
3.安全措施:施工过程中,需严格按照安全操作规范进行施工,确保施工人员的人身安全。
同时,要注意施工现场的环保要求,避免对周围环境造成污染。
4.遵循相关规范:在光缆线路施工过程中,需遵循国家相关的规范和标准,如《通信建设工程施工及验收规范》、《通信建设工程土方工程技术规范》等。
总结:光缆线路施工是一项技术含量较高的工程,在施工过程中,需要严格按照规范要求进行操作,保证线路的质量和可靠性。
光缆工程施工规范一、施工前准备1.施工方案设计:在进行光缆工程施工前,需要设计合理的施工方案。
施工方案应考虑到光缆的敷设路径、敷设方式、材料准备、施工人员安排等因素,以确保施工过程的顺利进行。
2.施工人员培训:施工前需要对施工人员进行培训,使其了解工程施工相关要求和安全注意事项,确保施工人员具备相应的技术和安全意识。
3.工程勘测:在施工前需要进行现场勘测,确定光缆的敷设路径和敷设方式,避免在施工过程中出现不必要的问题。
4.材料准备:根据施工方案的设计,准备好所需的材料和设备,包括光缆、管线等相关配件,确保施工过程能够顺利进行。
二、施工过程1.光缆敷设:在光缆工程施工过程中,应注意光缆的敷设质量,避免光缆损坏或受到外部环境影响。
光缆的敷设应按照设计要求进行,保持光缆的整齐排列和弯曲半径,避免出现折弯、压损等问题。
2.管线建设:在敷设光缆前,需要建设好管线,保证光缆的安全敷设和保护。
管线建设应考虑到地形、地质等因素,在施工过程中要避免出现管线破损或移位等情况。
3.连接接头:在光缆的敷设过程中,需要进行光缆的连接接头,确保光缆的信号传输质量。
连接接头时应注意光缆的清洁和保护,避免接头松动或污染导致的信号传输问题。
4.施工安全:在光缆工程施工过程中,要注意施工安全,遵守相关安全规定,确保施工人员的人身安全和设备安全。
施工现场要保持整洁,设立警示标识,避免事故的发生。
5.施工质量检查:在光缆工程施工结束后,需要对施工质量进行检查和验收。
检查施工质量是否符合设计要求,排除可能存在的问题,确保光缆工程可以正常使用。
三、施工后维护1.光缆设备保养:光缆工程施工结束后,需要对光缆设备进行定期的检查和保养,确保设备的正常运行。
定期检查光缆连接接头的状态,清洁设备表面,保持设备的性能。
2.故障处理:在光缆工程使用过程中,可能会出现光缆故障或信号传输问题,需要及时处理。
对于常见的光缆故障,需要做好相应的处理和维修工作,确保通信网络的正常运行。
光缆线路施工规范
是指在光缆敷设和安装过程中需要遵守的标准和要求,其目的是确保光缆线路的质量和可靠性。
以下是一些常见的光缆线路施工规范:
1. 施工前准备:施工前需进行光缆线路的设计和规划,确保敷设路径的顺畅以及光缆的缆线类型和参数的正确选择。
2. 线路敷设:光缆线路的敷设应遵循最短距离原则,避免与其他电缆或管道的干涉。
对于地埋光缆线路,应确保敷设至少
40cm的土壤覆盖层,并进行足够的保护措施。
3. 线缆连接:光缆的接头和连接应使用符合标准要求的接头盒、光纤连接器和保护套管。
连接过程应进行光纤端面清洁和检查,确保良好的光传输性能。
4. 线路标识:光缆线路应进行标识,包括起点、终点、敷设路径、光缆类型和编号等信息。
标识应清晰可见,以便于以后的维护和管理。
5. 敷设保护:光缆线路的敷设过程中,应避免过度弯曲、拉力过大、挤压和其他机械损伤。
特别是在穿越道路和河流等地方,应进行额外的防护和保护。
6. 施工记录:施工人员应及时记录施工过程中的重要信息,包括施工日期、施工人员、敷设长度和光缆质量检验结果等,以备以后的维护和管理。
以上是光缆线路施工规范的一些常见要求,具体的规范和标准可能因地区和项目而有所不同,施工单位应进行充分的了解和遵守相关要求。
在施工过程中,应注意安全防护和环境保护,并进行严密的质量控制,确保光缆线路的长期稳定性和可靠性。
光缆敷设规范及要求一、概述光缆是现代通信技术中不可或缺的基础设施,其敷设质量和规范可以直接影响到通信网络的性能和可靠性。
下面是针对光缆敷设的规范及要求的详细介绍。
二、敷设规范1.路径规划:光缆的敷设应遵循最短路径原则,并且尽量避开电源、磁场、高压电场等干扰源,确保光缆的稳定性和安全性。
2.管道选择:光缆应尽量选择全封闭、封堵良好的管道进行敷设,避免光缆被水、氧气等湿气侵入,造成光衰和质量下降。
3.弯曲半径:光缆在敷设过程中应遵循最小弯曲半径的原则。
常见单模光缆的最小弯曲半径应大于10倍其外径,多模光缆应大于5倍其外径。
4.大横向压力:光缆在敷设过程中应避免受到大横向压力,以免造成光纤断裂。
当光缆经过桥梁、支架或人行道时,应保持光缆的直线状态。
5.保护措施:光缆的敷设应采取合适的保护措施,如缆槽、护套和缆夹等,以防止损坏和外界干扰。
三、敷设要求1.敷设速度:光缆的敷设速度应适中,避免过快或过慢。
过快的敷设速度可能导致光缆损坏或质量下降,过慢的敷设速度则浪费时间和资源。
2.光缆连接:光缆的连接应严格按照相关标准进行,包括光缆剥皮、纤芯清洁、熔接和保护套等操作。
连接完成后,应进行光功率测试,以确保连接质量合格。
3.线缆标识:光缆敷设后,应对线缆进行标识,包括光缆型号、接头位置和敷设日期等信息,以方便后期的维护和管理工作。
4.安全措施:光缆敷设过程中应注意安全,如穿着合适的工作服和手套,使用专业工具进行操作,并对施工现场进行警示标识,以避免事故的发生。
四、其他注意事项1.光缆敷设过程中应注意周围环境的影响,如建筑施工、地质条件和气候等因素,合理安排施工时间和地点,以减少不必要的干扰。
2.光缆敷设完成后,应进行验收测试,包括光功率测试、衰减测试和时域反射测试等,以确保光缆的质量符合规范要求。
3.光缆敷设后的维护工作也非常重要,包括定期巡检、光缆清洁和保养等,以保持光缆的良好状态和性能。
总结:光缆敷设规范及要求是确保光缆质量和性能的关键,只有严格按照规范进行敷设,才能保证通信网络的稳定性和可靠性。
墙壁光缆施工规范
Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】
1、
(1)中间支架一般采用中号的三角支架,终端一般采用三眼的角铁;
(2)墙壁光缆吊线支持物所采用的终端铁用三个直径为10mm、三角支架用二
个直径为10mm膨胀螺丝固定;
(3)终端铁、镀锌三角支架应装设牢固、横平竖直、整齐美观,吊线水平、
垂度应符合规范标准;
(4)墙壁光缆的吊线应采用规格为7/2.2mm的镀锌钢绞线;
(5)吊线跨主要街道净高交越时不低于5.5米,巷道不低于5米;
(6)墙壁吊线应按水平方式敷设,上引、下引时应垂直敷设,距离墙角不小
于50厘米;
(7)墙壁吊线在两建筑物之间的跨距不超过20M,墙上支撑物的间距应为10
-15M,终端支撑物与第一个中间支撑物之间不大于5M;
(8)基站楼层引上吊线及子管的布放:吊线终端分别做在引上钢管上端50CM
和馈线窗下或楼顶屋沿下;吊线应紧贴墙体,垂直引上,收紧适中;新建引上吊线时同时用扎线捆绑3根子管,分别间隔30—40CM捆扎一次;
(9)墙壁光缆一般采用吊线挂钩式敷设,线路段上不需要套用子管,经过热
源、电力线等特殊路段时采用子管及其他措施进行保护;
(10)中间支持物两侧各15—25cm处设置一个挂钩,终端两侧各25--30cm采
用蛇形软管进行绑扎,光缆在墙角转弯处应使用蛇形软管保护;
(11)直线每隔50米、引上、转弯处应挂上光缆标志牌;。
