建设工程劳动定额-安装工程
- 格式:doc
- 大小:139.50 KB
- 文档页数:6
中国土木工程学会中土学培[2009]03号关于举办2009年新版《建设工程劳动定额》宣贯交底暨人工单价预算定额和清单计价实务培训班的通知各有关单位:为贯彻落实《中共中央关于构建社会主义和谐社会若干重大问题的决定》的有关精神,促进社会建设的发展,按照国务院关于严格执行国家劳动标准的精神,落实建筑工人“劳有所得”,人力资源和社会保障部、住房和城乡建设部以人社部发…2009‟10号文件批准发布了《建设工程劳动定额》,自2009年3月1日起施行,同时废止以前年度相关行业标准。
并要求各地加强《建设工程劳动定额》宣贯培训工作。
《关于开展建筑与装饰工程实物工程量人工单价及建筑工人人工工资信息测算和发布工作的通知》也即将正式发布。
《建设工程劳动定额》分为30个分册,修编劳动定额和建立建筑装饰工程实物工程量人工单价及建筑工人人工工资信息测算和发布机制有利于规范收入分配程序和劳务市场,切实解决建筑工程劳动力单价与市场脱节问题,有效促进劳动力工资逐步提高,规范建筑业劳务合同的签订和履行,指导建筑企业劳务费结算和支付管理,为各地区各部门编制预算定额和清单计价提供了科学的依据,为各地建设部门发布实物工程量人工单价提供统一的基础。
为帮助各单位有关人员学习、理解新定额标准的基本精神与主要内容,以及实施中应重点把握的关键与要求,切实提高定额计价实务操作水平,做好建筑与装饰工程实物工程量人工单价及建筑工人人工工资信息测算和发布工作,中国土木工程学会决定举办“2009年新版《建设工程劳动定额》宣贯交底暨人工单价预算定额和清单计价实务培训班”,望有关部门单位积极组织或选派本单位、本系统有关人员参加。
现将有关事项通知如下:一、参加对象各级建设工程、劳动保障行政主管部门、行业协会、建设工程造价管理(总)站、定额(总)站、建筑建材业市场管理(总)站、建设工程劳动定额站、招投标管理办、协(学)会、市政、工程造价等单位工程造价编制和管理人员;各地建设工程设计、施工、监理、定额、咨询等单位的主管领导和总工程师、造价师、工程技术和管理人员;各地土建、装饰、市政、水电安装、绿化工程等企业的工程技术和管理人员;各建筑工程院校、科研单位、建工材料厂家的有关人员等。
建设工程劳动定额模板、钢筋、混凝土工程等三项标准编制工作方案一、编制目的和作用制定现行《建设工程劳动定额》,为建筑企业内部组织生产、编制施工作业计划、签发施工任务单、考核工效提供依据;为编制预算定额、清单计价定额提供标准;为各地、市建设部门发布实物工程量人工单价提供统一的基础,进一步规范建筑劳务合同的签订和履行;指导建筑业企业劳务费结算和支付的管理。
二、编制范围《建设工程劳动定额》作为建设行业标准,按建设部《建设工程劳动定额编制工作方案》的分工,我省此次承担修订建筑工程模板、钢筋、混凝土三部分工程劳动定额。
三、编制原则1、项目划分简明适用。
在劳动部和建设部制定的行业标准94年《建筑安装工程劳动定额、建筑装饰工程劳动定额》的基础上,增加劳动定额的适应性。
根据新材料、新工艺、新技术的采用,力求增加新的定额项目,删除已经淘汰或甚少使用的项目,新增定额项目尽可能满足《建设工程工程量清单计价规范》的要求,突出解决劳动定额缺项、漏项的问题。
2、定额水平保持先进合理水平。
除施工作业方法变化的项目水平适当提高外,其余项目基本保持原有劳动定额水平,对定额水平明显偏高或偏低的项目进行调整。
3、定额的编排符合《中华人民共和国劳动和劳动安全行业标准》的要求。
定额组成为:总说明、册说明、章节说明、名词解释、施工方法、规定及示意图、计算规则、时间定额标准。
4、定额表现形式。
以时间定额(工日)表示,不列产量定额。
四、编制依据1、1994年中华人民共和国劳动部和建设部发布的《建筑安装工程劳动定额、建筑装饰工程劳动定额》;2、1995年中华人民共和国建设部发布的(GJD-101-95)《全国统一建筑工程基础定额》;3、2004年《建筑安装工人安全技术操作规范》;4、现行《建筑安装工程施工及验收规范》和《建筑安装工程质量检验评定标准》;5、现行《建筑工人技术等级标准》;6、省及有关部门现行的定额标准;7、其它有关劳动定额的技术测定和统计分析资料。

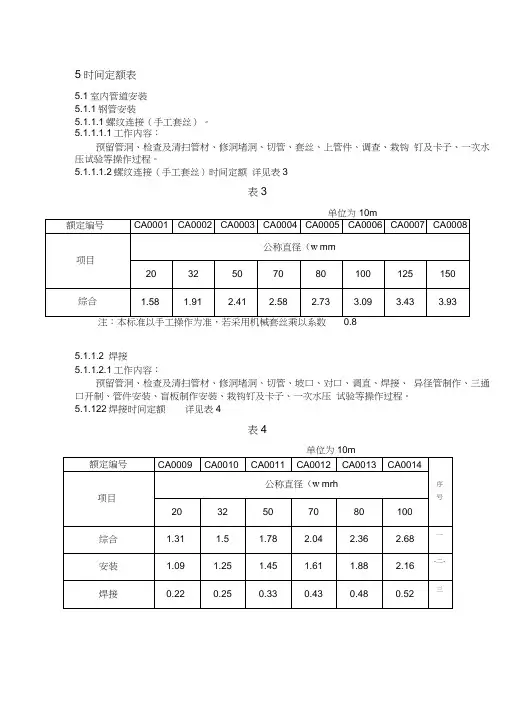

5时间定额表5.1室内管道安装5.1.1钢管安装5.1.1.1螺纹连接(手工套丝)。
5.1.1.1.1工作内容:预留管洞、检查及清扫管材、修洞堵洞、切管、套丝、上管件、调查、栽钩钉及卡子、一次水压试验等操作过程。
5.1.1.1.2螺纹连接(手工套丝)时间定额详见表3表3单位为10m注:本标准以手工操作为准,若采用机械套丝乘以系数0.85.1.1.2 焊接5.1.1.2.1工作内容:预留管洞、检查及清扫管材、修洞堵洞、切管、坡口、对口、调直、焊接、异径管制作、三通口开制、管件安装、盲板制作安装、栽钩钉及卡子、一次水压试验等操作过程。
5.1.122焊接时间定额详见表4表4表4 (续)单位为10m5.1.2衬塑钢管安装(手工螺纹连接)5.121 工作内容:预留管洞、检查及清扫管材、修洞堵洞、切管、套丝、上管件、调直、栽钩钉及卡子、一次水压试验等操作过程。
5.1.2.2衬塑钢管安装(手工螺纹连接)时间定额详见表5表5单位为10m注:本标准以手工操作为准,若采用机械套丝乘以系数0.85.1.3管道沟槽安装5.1.2.1 工作内容:预留管洞、检查及清扫管材、修洞堵洞、开口、压槽、管道安装、调直、次水压试验等操作过程。
5.1.2.2管道沟槽安装时间定额详见表6单位为10m表6 (续)单位为10m注:本标准适用于各种管材的沟槽连接形式5.1.4沟槽管件安装5.141沟槽连接。
5.1.4.1.1 工作内容:外观检查、对口、上胶圈、紧螺栓等操作过程。
5.1.4.1.2 沟槽连接时间定额详见表7表7单位为10个表7 (续)单位为10个5.1425.142.1 工作内容:外观检查、开孔、对日、上胶圈、紧螺栓等操作过程。
5.1.4.2.2 开孔连接时间定额详见表8表8单位为10个5.1.5.1石棉水泥接5.1.5.1.1 工作内容:检查及清扫管材、管口除沥青、切管、调制接口材料、捻口、管道及管径连接、养护、补沥青漆、一次性水压试验等操作过程。
劳动定额标准精选(最新)G14002《GB/T 14002-2008 劳动定员定额术语》G14163《GB/T 14163-2009 工时消耗分类、代号和标准工时构成》G19620《GB/T 19620-2004 城市轨道交通电力牵引供电工程劳动定员定额》G19621《GB/T 19621-2004 城市轨道交通轻轨工程劳动定员定额》G19622《GB/T 19622-2004 城市轨道交通地下铁道工程劳动定员定额》G19623《GB/T 19623-2004 城市轨道交通通信信号工程劳动定员定额》G21744《GB/T 21744-2008 轨道变通工程大型设备制造综合劳动定额》G21745《GB/T 21745-2008 轨道交通工程构件制造劳动定员定额》G23859《GB/T 23859-2009 劳动定额测时方法》GJ207《GJB/Z 207-2001 工时评定方法》GJ208《GJB/Z208-2001 作业宽放时间》GJ213《GJB/Z213-2002 军工企业劳动定额标准化工作指南》WJ390《WJ/Z390-1997 劳动定额工作日写实方法》WJ391《WJ/Z391-1997 劳动定额工时抽样方法》WJ392《WJ/Z392-1997 劳动定额宽放时间编制通用要求》WJ422《WJ/Z422-2000 机械制造劳动定额工种代码》WJ2370《WJ2370-1997 兵器劳动定额统计与水平分析》LD73《LD/T 73.1~4-2008 建设工程劳动定额装饰工程》LD74《LD/T 74.1~4-2008 建设工程劳动定额安装工程》LD75《LD/T 75.1~3-2008 建设工程劳动定额园林绿化工程》LD76.1《LD/T76.1-2000化工安装工程设备安装劳动定额》LD76.2《LD/T76.2-2000化工安装工程金属构件制作安装劳动定额》LD76.3《LD/T76.3-2000化工安装工程金属容器制作安装劳动定额》LD76.4《LD/T76.4-2000化工安装工程工艺管道制作安装劳动定额》LD76.5《LD/T76.5-2000化工安装工程自动化仪表安装劳动定额》LD76.6《LD/T76.6-2000化工安装工程电气安装劳动定额》LD76.7《LD/T76.7-2000化工安装工程焊接、切割、探伤劳动定额》LD76.8《LD/T76.8-2000化工安装工程防腐、绝热劳动定额》LD76.9《LD/T76.9-2000化工安装工程起重、运输、架子施工劳动定额》LD76.10《LD/T76.10-2000化工安装工程通风施工劳动定额》LD76.11《LD/T76.11-2000化工安装工程筑炉劳动定额》LD76.12《LD/T76.12-2000化工安装工程重型机械修理劳动定额》LD99《LD/T 99.1、4~8、12~13-2008建设工程劳动定额市政工程》内含以下标准:LD/T 99.1-2008 市政工程-拆除与临时工程LD/T 99.4-2008 市政工程-桩基础工程LD/T 99.5-2008 市政工程-道路工程LD/T 99.6-2008 市政工程-桥涵工程LD/T 99.7-2008 市政工程-堤防工程LD/T 99.8-2008 市政工程-管网工程LD/T 99.12-2008 市政工程-隧道工程LD/T 99.13-2008 市政工程-维修养护工程SY5176《SY/T 5176-2007 井下作业劳动定额》SY5495《SY/T 5495-2006 长输管道敷设工程劳动定额》SY5456《SY/T5456-1997 石油通信设备安装工程劳动定额》SY5457《SY/T5457-1992 石油通信线路工程劳动定额》SY5507《SY/T 5507-2006 可控震源地震勘探劳动定额》SY5554《SY/T5554-2003 测井工程劳动定额》SY5738《SY/T5738-1995 采油设备修理劳动定额》SY5739《SY/T5739-1995 变电设备检修劳动定额》SY5749《SY/T5749-2004 油气田集输工艺安装工程劳动定额》SY5750《SY/T5750-1995 供电线路维修劳动定额》SY5805《SY/T5805-1996 输配电线路安装工程劳动定额》SY5896《SY/T5896-2002 采气工程劳动定额》SY5897《SY/T5897-2002 输气工程劳动定额》SY6078《SY/T 6078-2005 金属立式罐制作安装劳动定额》SY6079《SY/T6079-1994 油气田开采工程劳动定额术语》SY6207《SY/T6207-1996 石油机械加工热处理及电镀劳动定额》SY6208《SY/T6208-1996 石油机械加工典型零件劳动定额》SY6211《SY/T6211-1996 浅层折射地震勘探劳动定额》SY6212《SY/T6212-1996 气测工程劳动定额》SY6217《SY/T6217-1996 长输管道输油设备维修劳动定额》SY6237《SY/T6237-1996 井下作业设备修理劳动定额》SY6317《SY/T6317-1997 石油机械锻造劳动定额》SY6318《SY/T6318-1997 油气集输设备修理劳动定额》YB4123《YB/T4123-2004 冶金企业电信劳动定员定额》SZ1.1《SZ/T1.1-2001 生产力促进中心服务业务规范:总则》SZ1.2《SZ/T1.2-2001 生产力促进中心服务业务规范:信息与信息化》SZ1.3《SZ/T1.13-2001 生产力促进中心服务业务规范:咨询》SZ1.4《SZ/T1.4-2001 生产力促进中心服务业务规范:培训》JT/T 29.1-2004 交通行业工人技术等级标准港口内燃装卸机械司机JT/T 29.2-2004 交通行业工人技术等级标准港口电动装卸机械司机JT/T 29.3-2004 交通行业工人技术等级标准港口内燃装卸机械修理工JT/T 29.4-2004 交通行业工人技术等级标准港口电动装卸机械修理工JT/T 29.5-2004 交通行业工人技术等级标准港口装卸机械电器修理工JT/T 29.6-2004 交通行业工人技术等级标准港口衡器检定修理工JT/T 29.7-2004 交通行业工人技术等级标准港口码头维修工JT/T 29.8-2004 交通行业工人技术等级标准港口港口装卸工JT/T 29.9-2004 交通行业工人技术等级标准港口港口理货员JT/T 29.10-2004 交通行业工人技术等级标准港口港口系缆工JT/T 29.11-2004 交通行业工人技术等级标准港口装卸工具修制工JT/T 29.12-2004 交通行业工人技术等级标准港口流体装卸操作工JT/T 29.13-2004 交通行业工人技术等级标准港口皮带输送机操作工JT/T 29.14-2004 交通行业工人技术等级标准港口衡器操作工JT/T 29.15-2004 交通行业工人技术等级标准港口运输带粘接工JT/T 29.16-2004 交通行业工人技术等级标准港口水面防污工JT/T 29.17-2004 交通行业工人技术等级标准港口港口除尘操作工JT/T 29.18-2004 交通行业工人技术等级标准港口移排工JT/T 29.19-2004 交通行业工人技术等级标准港口木材防火喷涂工JT/T 29.20-2004 交通行业工人技术等级标准港口港口客运员JT/T 29.21-2004 交通行业工人技术等级标准港口港口行李员JT/T 29.22-2004 交通行业工人技术等级标准港口港口广播员JT/T 29.23-2004 交通行业工人技术等级标准港口港口售票员JT/T 331.1-2006 港口码头劳动定员第1部分:术语JT/T 331.2-2006 港口码头劳动定员第2部分:件杂货码头JT/T 331.3-2006 港口码头劳动定员第3部分:煤炭码头JT/T 331.4-2006 港口码头劳动定员第4部分:集装箱码头JT/T 331.5-2006 港口码头劳动定员第5部分:散货码头JT/T 331.6-2006 港口码头劳动定员第6部分:油码头JT/T 331.7-2006 港口码头劳动定员第7部分:客运码头JT/T 383.1-2008 工程船舶劳动定员第1部分:术语JT/T 383.2-2008 工程船舶劳动定员第2部分:航道工程船舶JT/T 383.3-2008 工程船舶劳动定员第3部分:航务工程船舶。
建设工程劳动定额-宣贯材料出版社:中国计划出版社主编:建设工程劳动定额编制组全套定价:400元优惠价:350元书名:中华人民共和国劳动和劳动安全行业标准-建设工程劳动定额-建筑工程(LD/T 72.1~11-2008)出版社:中国计划出版社主编:中华人民共和国人力资源和社会保障部版次:2009年3月第1版 2009年3月第1次印刷开本:880×1230 16开 588千字 308页定价:86元书名:中华人民共和国劳动和劳动安全行业标准-建设工程劳动定额-安装工程(LD/T 74.1~4-2008)出版社:中国计划出版社主编:中华人民共和国人力资源和社会保障部版次:2009年3月第1版2009年3月第1次印刷开本:880×1230 16开 778千字399页定价:106元书名:中华人民共和国劳动和劳动安全行业标准-建设工程劳动定额-市政工程(LD/T 99.1-2008)出版社:中国计划出版社主编:中华人民共和国人力资源和社会保障部版次:2009年3月第1版2009年3月第1次印刷开本:880×1230 16开 873千字456页定价:120元书名:中华人民共和国劳动和劳动安全行业标准-建设工程劳动定额-装饰工程(LD/T 73.1~4-2008)出版社:中国计划出版社主编:中华人民共和国人力资源和社会保障部版次:2009年3月第1版2009年3月第1次印刷开本:880×1230 16开 201千字100页定价:28元书名:中华人民共和国劳动和劳动安全行业标准-建设工程劳动定额-园林绿化工程(LD/T 75.1~3-2008)出版社:中国计划出版社主编:中华人民共和国人力资源和社会保障部版次:2009年3月第1版2009年3月第1次印刷开本:880×1230 16开 174千字87页定价:24元书名:中华人民共和国劳动和劳动安全行业标准-建设工程劳动定额-宣贯材料出版社:中国计划出版社主编:建设工程劳动定额编制组版次:2009年5月第1版 2009年5月第1次印刷开本:880×1230 16开 271千字 192页定价:36元。
建设工程劳动定额对于公布《建设工程劳动定额》行业标准的通知人社部发〔2009〕10号各省、自治区、直辖市劳动保障厅(局)、建设厅(委)、新疆生产建设兵团劳动保障部、建设局:现公布《建设工程劳动定额》介绍性行业标准,自2009年3月1日起实行,同时取消从前年度有关行业标准。
标准名称及编号见附件。
本标准由住宅和城乡建设部组织第一版刊行。
附件:《建设工程劳动定额》行业标准名称及编号一览表人力资源和社会保障部住宅和城乡建设部二○○九年一月八日《建设工程劳动定额》行业标准名称及编号一览表序行业标准编号标准名称取消行业标准号编号1LD/建设工程劳动定额建筑工程-资料运输与加工工程LD/LD/2LD/建设工程劳动定额建筑工程-人工土石方工程LD/LD/3LD/建设工程劳动定额建筑工程-架子工程LD/4LD/建设工程劳动定额建筑工程-砌筑工程LD/5LD/建设工程劳动定额建筑工程-木构造工程LD/6LD/建设工程劳动定额建筑工程-模板工程LD/7LD/建设工程劳动定额建筑工程-钢筋工程LD/8LD/建设工程劳动定额建筑工程-混凝土工程LD/9LD/建设工程劳动定额建筑工程-防水工程LD/10LD/建设工程劳动定额建筑工程-金属构造工程LD/11LD/建设工程劳动定额建筑工程-防腐、隔热、保温工程LD/12LD/建设工程劳动定额市政工程-桩基础工程LD/13LD/建设工程劳动定额市政工程-桩基础工程LD/14LD/建设工程劳动定额市政工程-道路工程LD/15LD/建设工程劳动定额市政工程-桥涵工程LD/16LD/建设工程劳动定额市政工程-谨防工程LD/LD/17LD/建设工程劳动定额市政工程-管网工程LD/LD/18LD/建设工程劳动定额市政工程-地道工程LD/19LD/建设工程劳动定额市政工程-维涵保养工程LD/20LD/建设工程劳动定额装修工程-抹灰与镶贴工程LD/21LD/建设工程劳动定额装修工程-门窗及木装修工程LD/22LD/建设工程劳动定额装修工程-油漆、涂料、裱糊工程LD/23LD/建设工程劳动定额装修工程-玻璃、幕强墙及采光屋面LD/工程24LD/建设工程劳动定额安装工程-管道安装工程25LD/建设工程劳动定额安装工程-电气安装工程26LD/建设工程劳动定额安装工程刷油、防腐化与绝热工程27LD/建设工程劳动定额安装工程-通风空调工程28LD/建设工程劳动定额园林绿化工程-绿化工程29LD/建设工程劳动定额园林绿化工程-园路、园桥及假山工程30LD/建设工程劳动定额园林绿化工程-园林景观工程2009版建设工程劳动定额全 5册资料详尽目录为了规范劳务市场发展,保护劳动者合法权益,适应科学技术的进步,知足建筑施工企业的需求,依据《建设部对于贯彻<国务院对于解决农民工问题的若干建议 >的实行建议》(建人函[2006]80 号)及《对于展开<建设工程劳动定额>编制工作的通知》(建办标函[2006]750号)文件,住宅和城乡建设部标准定额司、人事教育司组织编制了中华人民共和国劳动和劳动安全行业标准《建设工程劳动定额》,经人力资源和社会保障部、住宅和城乡建设部结合公布,自2009年3月1日起实行,从前年度有关行业标准同时取消。
第八册水暖定额说明与计算规则(-)《全国统一安装工程预算定额河北消耗量定额》总说明总说明一、《全国统一安装工程预算定额河北省消耗量定额》(以下简称定额)是在《全国统一安装工程预算定额》(GYG-201~213-2000、GYG-213-2003)基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分十二册,包括:第一册机械设备安装工程(HEBGYD-C01-2012)第二册电气设备安装工程(HEBGYD-C02-2012)第三册热力设备安装工程(HEBGYD-C03-2012)第四册炉窑砌筑工程(HEBGYD-C04-2012)第五册静止设备与及工艺金属结构制作安装工程(HEBGYD-C05-2012)第六册工业管道工程(HEBGYD-C06-2012)第七册消防设备安装工程(HEBGYD-C07-2012)第八册给排水、采暖、燃气工程(HEBGYD-C08-2012)第九册通风空调工程(HEBGYD-C09-2008)第十册自动化控制仪表安装工程(HEBGYD-C10-2008)第十一册刷油、防腐蚀、绝热工程(HEBGYD-C11-2008)第十二册建筑智能化系统设备安装工程(HEBGYD-C12-2008)二、本定额适用于河北省行政区域范围内的新建、扩建的安装工程。
三、本定额中消耗量(除可竞争措施项目消耗量外)是编制施工图预算、最高限价、标底的依据;是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础和依据;是编制概算定额、概算指标和投资估算指标的主要材料。
四、本定额是按照合理的施工组织设计、目前我省大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织编制的,反映了社会平均消耗水平,并考虑了下列正常的施工条件:1、设备、材料、成品、半成品、构建完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
建设部全国建筑安装工程统一劳动定额下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!全国建筑安装工程统一劳动定额:提升建设效率与质量的关键在建筑行业中,劳动定额是衡量和控制工程成本、保证施工进度和质量的重要工具。
我国自建国以来,建筑安装行业发展很快,在经营生产管理中,各类标准工程定额是核算工程成本,确定工程造价的基本依据。
这些工程定额经过多次修订,已经形成一个由全国统一定额、地方估价表、行业定额、企业定额等组成的较完整的定额体系,属于工程经济标准化范畴。
建筑安装工程定额的种类很多,但不论何种定额,其包含的生产要素是共同的,即:人工、材料和机械等三要素。
建筑安装工程定额可按不同的标准进行划分。
(一)按生产要素分为三类1.劳动定额,也称工时定额或人工定额,是指在合理的劳动组织条件下,工人以社会平均熟练程度和劳动强度在单位时间内生产合格产品的数量。
建筑安装工程劳动定额是反映建筑产品生产中活劳动消耗量的标准数量,是指在正常的生产(施工)组织和生产(施工)技术条件下,为完成单位合格产品或完成一定量的工作所预先规定的必要劳动消耗量的标准数额。
劳动定额是建筑安装工程定额的主要组成部分,反映建筑安装工人劳动生产率的社会平均先进水平。
劳动定额有两种基本表示形式。
(1)时间定额:是指在一定的生产技术和生产组织条件下,某工种、某种技术等级的工人小组或个人,完成单位合格产品所必须消耗的工作时间。
定额工作时间包括工人的有效工作时间(准备与结束时间、基本工作时间、辅助工作时间)、必要的休息与生理需要时间和不可避免的中断时间。
定额工作时间以工日为单位。
其计算公式如下单位产品时间定额=1/每工产量(2)产量定额:是指在一定的生产技术和生产组织条件下,某工种、某种技术等级的工人小组或个人,在单位时间内(工日)应完成合格产品的数量。
其计算公式如下每工产量=1/单位产品时间定额(工日)现行统一使用的劳动定额中,有下列三种表示:(1)单式表示法。
仅列出时间定额,不列每工产量。
在耗工量大,计算单位为台、件、座、套,不能再做量上分割的项目,以及一部分按工种分列的项目中,都采用单式表示法。
(2)复式表示法。
同时表示出时间定额和产量定额,以分子表示时间定额,分母表示产量定额。
劳动定额标准精选(最新)G14002《GB/T14002-2008劳动定员定额术语》G14163《GB/T14163-2009工时消耗分类、代号和标准工时构成》G19620《GB/T19620-2004城市轨道交通电力牵引供电工程劳动定员定额》G19621《GB/T19621-2004城市轨道交通轻轨工程劳动定员定额》G19622《GB/T19622-2004城市轨道交通地下铁道工程劳动定员定额》G19623《GB/T19623-2004城市轨道交通通信信号工程劳动定员定额》G21744《GB/T21744-2008轨道变通工程大型设备制造综合劳动定额》G21745《GB/T21745-2008轨道交通工程构件制造劳动定员定额》G23859《GB/T23859-2009劳动定额测时方法》GJ207《GJB/Z207-2001工时评定方法》GJ208《GJB/Z208-2001作业宽放时间》GJ213《GJB/Z213-2002军工企业劳动定额标准化工作指南》WJ390《WJ/Z390-1997劳动定额工作日写实方法》WJ391《WJ/Z391-1997劳动定额工时抽样方法》WJ392《WJ/Z392-1997劳动定额宽放时间编制通用要求》WJ422《WJ/Z422-2000机械制造劳动定额工种代码》WJ2370《WJ2370-1997兵器劳动定额统计与水平分析》LD73《LD/T73.1~4-2008建设工程劳动定额装饰工程》LD74《LD/T74.1~4-2008建设工程劳动定额安装工程》LD75《LD/T75.1~3-2008建设工程劳动定额园林绿化工程》LD76.1《LD/T76.1-2000化工安装工程设备安装劳动定额》LD76.2《LD/T76.2-2000化工安装工程金属构件制作安装劳动定额》LD76.3《LD/T76.3-2000化工安装工程金属容器制作安装劳动定额》LD76.4《LD/T76.4-2000化工安装工程工艺管道制作安装劳动定额》LD76.5《LD/T76.5-2000化工安装工程自动化仪表安装劳动定额》LD76.6《LD/T76.6-2000化工安装工程电气安装劳动定额》LD76.7《LD/T76.7-2000化工安装工程焊接、切割、探伤劳动定额》LD76.8《LD/T76.8-2000化工安装工程防腐、绝热劳动定额》LD76.9《LD/T76.9-2000化工安装工程起重、运输、架子施工劳动定额》LD76.10《LD/T76.10-2000化工安装工程通风施工劳动定额》LD76.11《LD/T76.11-2000化工安装工程筑炉劳动定额》LD76.12《LD/T76.12-2000化工安装工程重型机械修理劳动定额》LD99《LD/T99.1、4~8、12~13-2008建设工程劳动定额市政工程》内含以下标准:LD/T99.1-2008市政工程-拆除与临时工程LD/T99.4-2008市政工程-桩基础工程LD/T99.5-2008市政工程-道路工程LD/T99.6-2008市政工程-桥涵工程LD/T99.7-2008市政工程-堤防工程LD/T99.8-2008市政工程-管网工程LD/T99.12-2008市政工程-隧道工程LD/T99.13-2008市政工程-维修养护工程SY5176《SY/T5176-2007井下作业劳动定额》SY5495《SY/T5495-2006长输管道敷设工程劳动定额》SY5456《SY/T5456-1997石油通信设备安装工程劳动定额》SY5457《SY/T5457-1992石油通信线路工程劳动定额》SY5507《SY/T5507-2006可控震源地震勘探劳动定额》SY5554《SY/T5554-2003测井工程劳动定额》SY5738《SY/T5738-1995采油设备修理劳动定额》SY5739《SY/T5739-1995变电设备检修劳动定额》SY5749《SY/T5749-2004油气田集输工艺安装工程劳动定额》SY5750《SY/T5750-1995供电线路维修劳动定额》SY5805《SY/T5805-1996输配电线路安装工程劳动定额》SY5896《SY/T5896-2002采气工程劳动定额》SY5897《SY/T5897-2002输气工程劳动定额》SY6078《SY/T6078-2005金属立式罐制作安装劳动定额》SY6079《SY/T6079-1994油气田开采工程劳动定额术语》SY6207《SY/T6207-1996石油机械加工热处理及电镀劳动定额》SY6208《SY/T6208-1996石油机械加工典型零件劳动定额》SY6211《SY/T6211-1996浅层折射地震勘探劳动定额》SY6212《SY/T6212-1996气测工程劳动定额》SY6217《SY/T6217-1996长输管道输油设备维修劳动定额》SY6237《SY/T6237-1996井下作业设备修理劳动定额》SY6317《SY/T6317-1997石油机械锻造劳动定额》SY6318《SY/T6318-1997油气集输设备修理劳动定额》YB4123《YB/T4123-2004冶金企业电信劳动定员定额》SZ1.1《SZ/T1.1-2001生产力促进中心服务业务规范:总则》SZ1.2《SZ/T1.2-2001生产力促进中心服务业务规范:信息与信息化》SZ1.3《SZ/T1.13-2001生产力促进中心服务业务规范:咨询》SZ1.4《SZ/T1.4-2001生产力促进中心服务业务规范:培训》JT/T29.1-2004交通行业工人技术等级标准港口内燃装卸机械司机? JT/T29.2-2004交通行业工人技术等级标准港口电动装卸机械司机?? JT/T29.3-2004交通行业工人技术等级标准港口内燃装卸机械修理工? JT/T29.4-2004交通行业工人技术等级标准港口电动装卸机械修理工? JT/T29.5-2004交通行业工人技术等级标准港口装卸机械电器修理工? JT/T29.6-2004交通行业工人技术等级标准港口衡器检定修理工?JT/T29.7-2004交通行业工人技术等级标准港口码头维修工?JT/T29.8-2004交通行业工人技术等级标准港口港口装卸工??JT/T29.9-2004交通行业工人技术等级标准港口港口理货员??JT/T29.10-2004交通行业工人技术等级标准港口港口系缆工??JT/T29.11-2004交通行业工人技术等级标准港口装卸工具修制工?JT/T29.12-2004交通行业工人技术等级标准港口流体装卸操作工?? JT/T29.13-2004交通行业工人技术等级标准港口皮带输送机操作工? JT/T29.14-2004交通行业工人技术等级标准港口衡器操作工??JT/T29.15-2004交通行业工人技术等级标准港口运输带粘接工??JT/T29.16-2004交通行业工人技术等级标准港口水面防污工?JT/T29.17-2004交通行业工人技术等级标准港口港口除尘操作工?? JT/T29.18-2004交通行业工人技术等级标准港口移排工??JT/T29.19-2004交通行业工人技术等级标准港口木材防火喷涂工??JT/T29.20-2004交通行业工人技术等级标准港口港口客运员?? JT/T29.21-2004交通行业工人技术等级标准港口港口行李员?? JT/T29.22-2004交通行业工人技术等级标准港口港口广播员?? JT/T29.23-2004交通行业工人技术等级标准港口港口售票员??JT/T331.1-2006港口码头劳动定员第1部分:术语??JT/T331.2-2006港口码头劳动定员第2部分:件杂货码头?JT/T331.3-2006港口码头劳动定员第3部分:煤炭码头?JT/T331.4-2006港口码头劳动定员第4部分:集装箱码头?JT/T331.5-2006港口码头劳动定员第5部分:散货码头?JT/T331.6-2006港口码头劳动定员第6部分:油码头?JT/T331.7-2006港口码头劳动定员第7部分:客运码头?JT/T383.1-2008工程船舶劳动定员第1部分:术语?JT/T383.2-2008工程船舶劳动定员第2部分:航道工程船舶?。
5 时间定额表
5.1室内管道安装
5.1.1钢管安装
5.1.1.1 螺纹连接(手工套丝)。
5.1.1.1.1 工作内容:
预留管洞、检查及清扫管材、修洞堵洞、切管、套丝、上管件、调查、栽钩钉及卡子、一次水压试验等操作过程。
5.1.1.1.2螺纹连接(手工套丝)时间定额详见表3
表3
5.1.1.2焊接
5.1.1.2.1 工作内容:
预留管洞、检查及清扫管材、修洞堵洞、切管、坡口、对口、调直、焊接、异径管制作、三通口开制、管件安装、盲板制作安装、栽钩钉及卡子、一次水压试验等操作过程。
5.1.1.2.2 焊接时间定额详见表4
表4
表4(续)
单位为10m
5.1.2 衬塑钢管安装(手工螺纹连接)
5.1.2.1 工作内容:
预留管洞、检查及清扫管材、修洞堵洞、切管、套丝、上管件、调直、栽钩钉及卡子、一次水压试验等操作过程。
5.1.2.2衬塑钢管安装(手工螺纹连接)时间定额详见表5
表5
5.1.2.1 工作内容:
预留管洞、检查及清扫管材、修洞堵洞、开口、压槽、管道安装、调直、一次水压试验等操作过程。
5.1.2.2管道沟槽安装时间定额详见表6
表6
表6(续)
5.1.4沟槽管件安装
5.1.4.1沟槽连接。
5.1.4.1.1工作内容:
外观检查、对口、上胶圈、紧螺栓等操作过程。
5.1.4.1.2沟槽连接时间定额详见表7
表7
表7(续)
5.1.4.2.1工作内容:
外观检查、开孔、对日、上胶圈、紧螺栓等操作过程。
5.1.4.2.2开孔连接时间定额详见表8
表8
5.1.5.1石棉水泥接
5.1.5.1.1工作内容:
检查及清扫管材、管口除沥青、切管、调制接口材料、捻口、管道及管径连接、养护、补沥青漆、一次性水压试验等操作过程。
5.1.5.1.2石棉水泥接口时间定额详见表9
表9
单位为10m
5.1.5.2膨胀水泥接口。
5.1.5.2.1 工作内容:
检查及清扫管材、管口除沥青、切管、调制接口材料、捻口、管道及管件连接、养护、补沥青漆、一次水压试验等操作过程。
5.1.5.2.2膨胀水泥接口时间定额详见表10
表10
单位为10m
5.1.5.3.1 工作内容:
检查及清扫管材、管口除沥青、切管、化铅、捻口、管道及管件连接、养护、补沥青漆、一次水压试验等操作过程。
5.1.5.3.2青铅接口时间定额详见表11
表11
单位为10m
5.1.6雨水铸铁管安装(水泥接口)
5.1.
6.1 工作内容:
检查及清扫管材、管口除沥青、切管、调制接口材料、捻口、管道及管件连接、养护、补沥青漆、一次水压试验等操作过程。
5.1.
6.2雨水铸铁管安装(水泥接口)时间定额详见表12
表12
单位为10m
5.1.7.1水泥接口。
5.1.7.1.1工作内容:
检查及清扫管材、管口除沥青、切竹、调制接口材料、捻口、管道及管件连接、养护、补沥青漆、灌水试验等操作过程
5.1.7.1.2水泥接口时间定额详见表13
表13
单位为10m。
