生活污水处理工程技术交底
- 格式:doc
- 大小:18.50 KB
- 文档页数:4
污水工程施工技术交底记录一、项目背景本次污水工程施工项目包括污水处理厂的建设和相关管网的铺设。
该工程的目标是解决当地区域内污水处理问题,提高环境质量。
二、施工方案1.污水处理厂建设(1)选址:根据环境影响评价报告,选取绿地空旷地段建设污水处理厂。
(2)工艺选择:采用生化处理工艺,包括预处理、好氧处理和厌氧处理。
(3)设备选型:根据设计要求选择合适的设备,如格栅、沉砂池、好氧池、厌氧池、污泥脱水机等。
(4)施工流程:分为土建施工和设备安装两个阶段,先进行土建的地基、主体和室内工程建设,然后进行设备的安装和调试。
(5)排放标准:根据国家排放标准进行处理,目标是达到二级A排放标准。
2.管网铺设(1)管材选择:根据设计要求和环境条件,选择合适的管材。
常用的有PVC、HDPE等。
(2)有害气体排放:在铺设过程中,需要注意避免有害气体的排放,采取合适的措施进行处理。
(3)施工工艺:按照设计要求进行管道的铺设和连接,保证连接牢固、无渗漏。
(4)质量管控:按照质量控制计划进行质量把关,确保施工质量符合要求。
(5)安全措施:施工过程中需采取相关安全措施,如设置警示标志、穿戴安全防护用具等。
三、施工技术交底1.基坑开挖(1)施工目标:按照设计要求进行基坑开挖,保证基坑的尺寸、坡度和平整度。
(2)工艺流程:先进行地面的测量和标划,然后进行机械开挖,最后验收基坑的尺寸和平整度。
(3)注意事项:在开挖过程中,要注意周边建筑物和管道的保护,避免损坏。
2.污水处理厂的土建施工(1)施工目标:按照设计图纸进行土建施工,保证建筑物的承重性和稳定性。
(2)工艺流程:先进行地基处理,包括夯实和灌浆,然后进行主体结构的施工,最后进行室内装修。
(3)注意事项:施工过程中要注意施工工序的顺序,确保承重墙、柱和梁的施工符合要求。
3.污水处理厂设备的安装和调试(1)施工目标:按照设计图纸和设备说明书进行设备的安装和调试,确保设备能够正常运行。

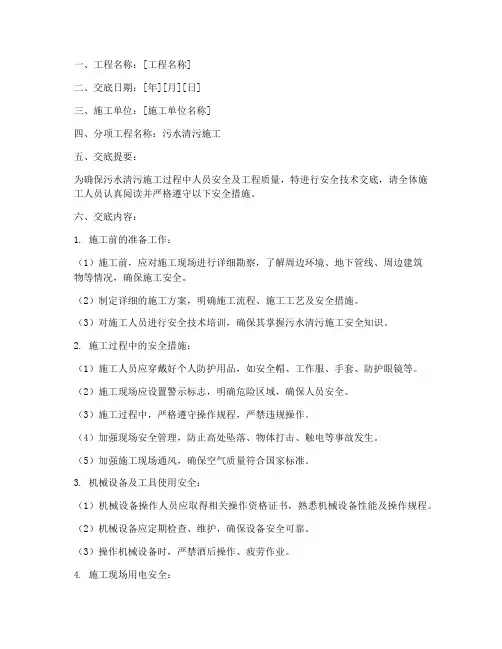

一、工程名称:[工程名称]二、交底日期:[年][月][日]三、施工单位:[施工单位名称]四、分项工程名称:污水清污施工五、交底提要:为确保污水清污施工过程中人员安全及工程质量,特进行安全技术交底,请全体施工人员认真阅读并严格遵守以下安全措施。
六、交底内容:1. 施工前的准备工作:(1)施工前,应对施工现场进行详细勘察,了解周边环境、地下管线、周边建筑物等情况,确保施工安全。
(2)制定详细的施工方案,明确施工流程、施工工艺及安全措施。
(3)对施工人员进行安全技术培训,确保其掌握污水清污施工安全知识。
2. 施工过程中的安全措施:(1)施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
(2)施工现场应设置警示标志,明确危险区域,确保人员安全。
(3)施工过程中,严格遵守操作规程,严禁违规操作。
(4)加强现场安全管理,防止高处坠落、物体打击、触电等事故发生。
(5)加强施工现场通风,确保空气质量符合国家标准。
3. 机械设备及工具使用安全:(1)机械设备操作人员应取得相关操作资格证书,熟悉机械设备性能及操作规程。
(2)机械设备应定期检查、维护,确保设备安全可靠。
(3)操作机械设备时,严禁酒后操作、疲劳作业。
4. 施工现场用电安全:(1)施工现场用电应按照国家标准进行设计、施工和验收。
(2)施工现场应设置专用配电箱,确保配电线路安全可靠。
(3)施工人员应掌握用电安全知识,避免触电事故发生。
5. 施工现场消防及应急救援:(1)施工现场应配备足够的消防器材,确保消防设施完好。
(2)加强消防安全教育,提高施工人员消防安全意识。
(3)制定应急救援预案,确保在发生事故时能够迅速、有效地进行处置。
6. 施工现场环保措施:(1)严格按照国家环保法规要求,做好施工现场的环保工作。
(2)加强施工现场扬尘控制,减少对周边环境的影响。
(3)做好施工过程中的废水、废气处理,确保达标排放。
七、施工结束后的工作:1. 施工结束后,对施工现场进行全面清理,确保场地整洁。

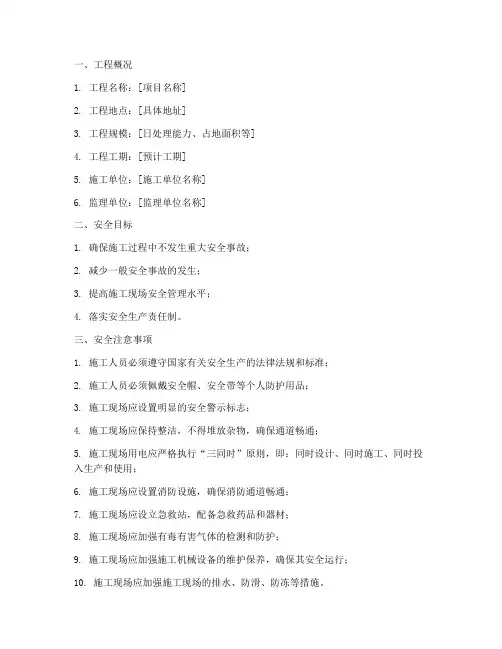

一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地址]3. 工程规模:[日处理能力、占地面积等]4. 工程工期:[预计工期]5. 施工单位:[施工单位名称]6. 监理单位:[监理单位名称]二、安全目标1. 确保施工过程中不发生重大安全事故;2. 减少一般安全事故的发生;3. 提高施工现场安全管理水平;4. 落实安全生产责任制。
三、安全注意事项1. 施工人员必须遵守国家有关安全生产的法律法规和标准;2. 施工人员必须佩戴安全帽、安全带等个人防护用品;3. 施工现场应设置明显的安全警示标志;4. 施工现场应保持整洁,不得堆放杂物,确保通道畅通;5. 施工现场用电应严格执行“三同时”原则,即:同时设计、同时施工、同时投入生产和使用;6. 施工现场应设置消防设施,确保消防通道畅通;7. 施工现场应设立急救站,配备急救药品和器材;8. 施工现场应加强有毒有害气体的检测和防护;9. 施工现场应加强施工机械设备的维护保养,确保其安全运行;10. 施工现场应加强施工现场的排水、防滑、防冻等措施。
四、施工过程中重点安全环节及措施1. 土方开挖及支护- 开挖前,应进行地质勘察,确保土方稳定性;- 开挖过程中,应采用分层开挖,确保边坡稳定;- 开挖时,应设置安全防护设施,防止坠落;- 支护材料应选用合格产品,并确保其质量;- 施工过程中,应定期监测边坡稳定性,发现异常情况立即采取措施。
2. 混凝土浇筑- 浇筑前,应确保模板安装牢固,防止变形;- 浇筑过程中,应控制浇筑速度,防止出现蜂窝、麻面等现象;- 浇筑完成后,应及时进行养护,确保混凝土强度;- 浇筑过程中,应设置安全防护设施,防止坠落。
3. 机械设备操作- 操作人员必须经过专业培训,取得操作资格证书;- 机械设备应定期进行维护保养,确保其安全运行;- 操作过程中,应严格遵守操作规程,防止误操作;- 机械设备周围应设置安全警示标志,防止误入。
4. 高处作业- 高处作业人员必须佩戴安全带,并采取防坠落措施;- 高处作业区域应设置安全防护设施,防止坠落;- 高处作业前,应进行风险评估,制定应急预案。
污水处理项目技术交底1.项目背景本文档旨在对污水处理项目的相关技术进行交底和说明。
该项目是为了解决XX地区污水处理不足而展开的,旨在提高污水处理效率和保护环境。
2.项目目标本项目的主要目标有:- 提高污水处理的效率和质量;- 减少对环境的负面影响;- 实现资源的循环利用。
3.方案介绍3.1 污水处理工艺本项目采用先进的污水处理工艺,包括:- 污水预处理:通过物理、化学等方法去除悬浮物、沉淀物等杂质;- 生物处理:采用生物滤池、活性污泥等生物处理方式,降解有机物;- 微生物处理:引入特定微生物种类进行深度处理,提高水质;- 再生水处理:对处理后的水进行消毒和过滤,达到再生水标准。
3.2 设备与设施本项目所需的设备与设施包括:- 污水收集系统:包括污水管网、沉淀池等设施;- 污水处理设备:包括预处理设备、生物滤池、微生物处理设备等;- 消毒设备:用于对再生水进行消毒处理。
4.施工安全和环境保护4.1 施工安全要求- 所有施工人员必须遵守相关安全规定,佩戴个人防护装备;- 施工现场必须设置明显的警示标识,确保施工区域的安全;- 施工设备必须经过检修和维护,确保正常运行。
4.2 环境保护要求- 污水处理过程中产生的废弃物必须进行妥善处理,不得随意排放;- 施工过程中,要注意保护周边环境,避免污染;- 严禁使用对环境有害的材料或化学药剂。
5.运营和维护5.1 运营管理- 污水处理设备需要定期巡检和维护,确保正常运行;- 处理后的再生水必须定期监测,确保水质达到标准;- 运营人员必须按照操作规程进行操作,遵循标准操作流程。
5.2 维护保养- 定期进行设备维护,包括清洁、润滑和更换损坏零件;- 对设备进行定期检查,发现问题及时进行修复;- 做好设备漏水、漏电等安全隐患的排查工作。
6.项目验收项目竣工后,需要进行验收工作,主要包括:- 对污水处理效果进行检测和评估;- 对处理设备和设施进行功能性和安全性验收;- 出具验收报告,确保项目达到预期效果。
一、交底日期年月日二、交底内容一、安全意识教育1. 所有参与污水处理作业的人员必须具备基本的安全意识,明确安全操作规程,提高安全防范能力。
2. 定期组织安全教育培训,提高员工安全素质,确保安全生产。
二、现场安全措施1. 作业人员进入现场必须佩戴好安全帽、工作服、防护手套等个人防护用品。
2. 禁止酒后、疲劳作业,确保作业人员精神饱满、注意力集中。
3. 作业现场禁止吸烟、动火,确保现场安全。
4. 严格执行现场安全检查制度,及时发现并消除安全隐患。
三、设备操作安全1. 操作人员必须熟悉设备性能、操作规程及安全注意事项,方可上岗作业。
2. 设备运行过程中,严禁随意调整设备参数,防止设备损坏。
3. 电气设备操作时,必须确保设备接地良好,防止触电事故发生。
4. 设备维护、检修时,必须切断电源,防止误操作。
四、危险源管理1. 对现场危险源进行辨识,制定相应的防范措施。
2. 严格执行受限空间作业制度,确保作业人员安全。
3. 加强化学品管理,防止泄漏、中毒事故发生。
4. 作业现场设置警示标志,提醒作业人员注意安全。
五、应急处置1. 作业人员必须熟悉应急预案,掌握应急处置方法。
2. 发生事故时,立即启动应急预案,确保人员安全。
3. 事故发生后,立即上报相关部门,协助处理事故。
六、安全检查与考核1. 定期开展安全检查,及时发现并整改安全隐患。
2. 对作业人员进行安全考核,确保安全意识深入人心。
3. 对违反安全规定的行为进行严肃处理,确保安全生产。
三、交底人(姓名)四、接受交底人(姓名)五、备注1. 本交底记录由交底人负责填写,接受交底人签名确认。
2. 本交底记录作为污水处理作业人员的安全培训资料,长期保存。
3. 如有变更,应及时更新交底内容。
---本模板仅供参考,实际操作中可根据具体情况进行调整。

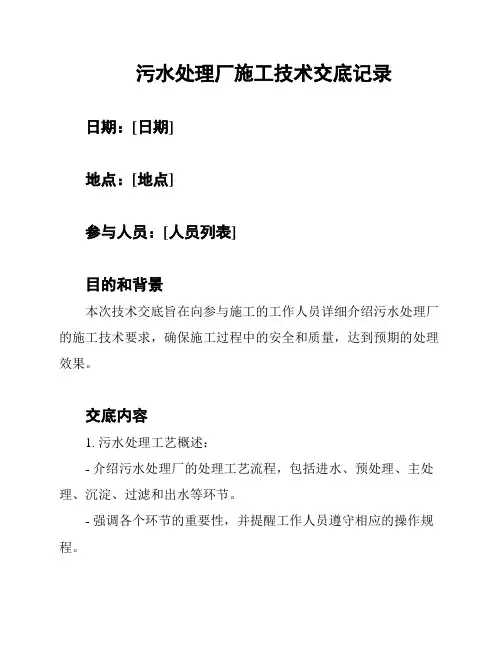

污水处理厂施工技术交底记录日期:[日期]地点:[地点]参与人员:[人员列表]目的和背景本次技术交底旨在向参与施工的工作人员详细介绍污水处理厂的施工技术要求,确保施工过程中的安全和质量,达到预期的处理效果。
交底内容1. 污水处理工艺概述:- 介绍污水处理厂的处理工艺流程,包括进水、预处理、主处理、沉淀、过滤和出水等环节。
- 强调各个环节的重要性,并提醒工作人员遵守相应的操作规程。
2. 施工要点和要求:- 污水处理设备的安装:请工作人员按照设备安装图纸进行施工,确保设备位置准确、密封性良好。
- 管道系统的安装:强调管道系统的连接要求,包括管道材质、密封方式和连接技术,确保管道系统的稳定性和密封性。
- 施工现场的安全要求:提醒工作人员遵守安全操作规程,佩戴必要的安全装备,确保施工过程中的人员安全。
3. 施工注意事项:- 施工期间的技术交底记录:要求工作人员在施工期间记录交底事项的执行情况,包括安装细节、操作要点等。
交底记录应详细、准确,便于日后追溯和查阅。
- 与其他施工工序的衔接:提醒工作人员与其他施工工序的协调和配合,确保施工进度和质量的统一性。
- 工作人员培训和资质要求:强调工作人员必须具备相关职业培训和资质要求,才能参与污水处理厂的施工工作。
结论本次技术交底旨在确保污水处理厂施工过程的安全和质量,达到预期的处理效果。
工作人员应认真研究和理解本次交底内容,并按要求实施施工工作。
任何施工过程中的问题和变动应及时记录并汇报,以便及时解决和调整。
签字- [主持人签字]- [参与人员签字]{日期}注意:此文档内容仅为交底记录,不得作为法律文件或证明文件使用。

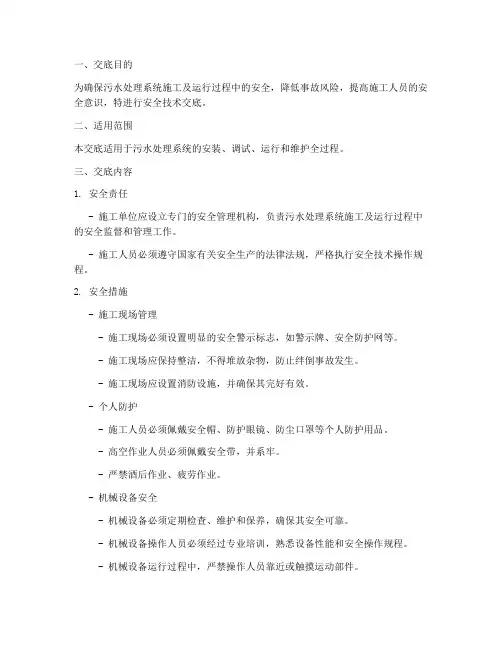

一、交底目的为确保污水处理系统施工及运行过程中的安全,降低事故风险,提高施工人员的安全意识,特进行安全技术交底。
二、适用范围本交底适用于污水处理系统的安装、调试、运行和维护全过程。
三、交底内容1. 安全责任- 施工单位应设立专门的安全管理机构,负责污水处理系统施工及运行过程中的安全监督和管理工作。
- 施工人员必须遵守国家有关安全生产的法律法规,严格执行安全技术操作规程。
2. 安全措施- 施工现场管理- 施工现场必须设置明显的安全警示标志,如警示牌、安全防护网等。
- 施工现场应保持整洁,不得堆放杂物,防止绊倒事故发生。
- 施工现场应设置消防设施,并确保其完好有效。
- 个人防护- 施工人员必须佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。
- 高空作业人员必须佩戴安全带,并系牢。
- 严禁酒后作业、疲劳作业。
- 机械设备安全- 机械设备必须定期检查、维护和保养,确保其安全可靠。
- 机械设备操作人员必须经过专业培训,熟悉设备性能和安全操作规程。
- 机械设备运行过程中,严禁操作人员靠近或触摸运动部件。
- 电气安全- 电气设备必须符合国家有关标准,并定期检查、维护和保养。
- 电气设备操作人员必须经过专业培训,熟悉电气设备性能和安全操作规程。
- 电气设备运行过程中,严禁操作人员靠近或触摸带电部件。
- 化学安全- 化学药品必须妥善保管,防止误食、误用。
- 使用化学药品时,必须佩戴防毒面具、手套等防护用品。
- 化学药品废弃后,必须按照规定进行处理。
3. 应急预案- 制定污水处理系统施工及运行过程中的应急预案,包括火灾、触电、中毒、机械伤害等事故的应急处理措施。
- 定期组织应急演练,提高应急处置能力。
四、交底要求1. 施工单位应将本交底内容纳入施工组织设计和专项安全技术措施方案。
2. 施工单位应将本交底内容向施工人员进行详细讲解,并要求施工人员签字确认。
3. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识。

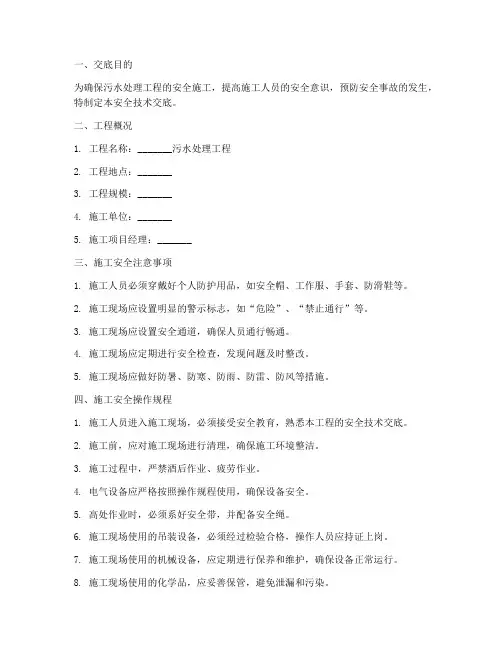

一、交底目的为确保污水处理工程的安全施工,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、工程概况1. 工程名称:_______污水处理工程2. 工程地点:_______3. 工程规模:_______4. 施工单位:_______5. 施工项目经理:_______三、施工安全注意事项1. 施工人员必须穿戴好个人防护用品,如安全帽、工作服、手套、防滑鞋等。
2. 施工现场应设置明显的警示标志,如“危险”、“禁止通行”等。
3. 施工现场应设置安全通道,确保人员通行畅通。
4. 施工现场应定期进行安全检查,发现问题及时整改。
5. 施工现场应做好防暑、防寒、防雨、防雷、防风等措施。
四、施工安全操作规程1. 施工人员进入施工现场,必须接受安全教育,熟悉本工程的安全技术交底。
2. 施工前,应对施工现场进行清理,确保施工环境整洁。
3. 施工过程中,严禁酒后作业、疲劳作业。
4. 电气设备应严格按照操作规程使用,确保设备安全。
5. 高处作业时,必须系好安全带,并配备安全绳。
6. 施工现场使用的吊装设备,必须经过检验合格,操作人员应持证上岗。
7. 施工现场使用的机械设备,应定期进行保养和维护,确保设备正常运行。
8. 施工现场使用的化学品,应妥善保管,避免泄漏和污染。
五、事故应急处理1. 发生安全事故时,立即停止施工,启动应急预案。
2. 组织人员迅速撤离危险区域,确保人员安全。
3. 立即向有关部门报告事故情况,配合事故调查。
4. 对受伤人员及时进行救治,确保生命安全。
六、安全技术交底记录1. 交底时间:_______2. 交底人:_______3. 接受人:_______4. 交底内容:根据上述安全技术交底,详细记录施工过程中的安全操作规程、注意事项及事故应急处理措施。
5. 交底签字:施工单位项目经理、施工项目经理、施工人员签字确认。
本安全技术交底模板适用于污水处理工程的安全施工,具体施工过程中应根据实际情况进行调整。

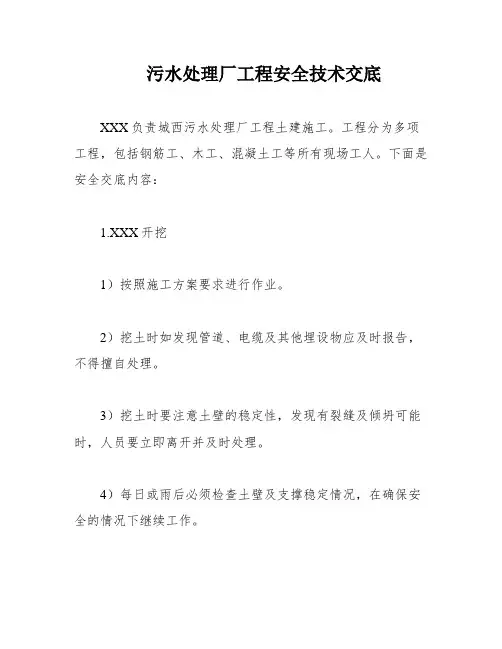

污水处理厂工程安全技术交底XXX负责城西污水处理厂工程土建施工。
工程分为多项工程,包括钢筋工、木工、混凝土工等所有现场工人。
下面是安全交底内容:1.XXX开挖1)按照施工方案要求进行作业。
2)挖土时如发现管道、电缆及其他埋设物应及时报告,不得擅自处理。
3)挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开并及时处理。
4)每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作。
5)机械挖土前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业。
6)机械操作中进铲不应过深,提升不应过猛。
7)机械不得在输电线路下工作,在输电线路一侧工作,不论在任何情况下,机械的任何部位与架空输电线路的最近距离应符合安全操作规程要求。
8)机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,不得将挖土机履带与挖空的基坑平行2m停、驶。
运土汽车不宜靠近基坑平行行驶,防止坍方翻车。
9)电缆两侧1m范围内应采用人工挖掘。
10)配合挖土机的清坡、清底工人,不准在机械回转半径下工作。
11)向汽车上卸土应在车子停稳定后进行,禁止铲斗从汽车驾驶室上越过。
12)基坑四周必须设置1.2m高护拦并进行围档,要设置一定数量临时上下施工楼梯。
13)场内道路应及时整修,确保车辆安全措施,各种车辆应有专人负责指挥引导。
14)车辆进出门口的人行道下,如有地下管线(道)必须辅设厚钢板,或浇筑混凝土加固。
15)在开挖基坑时,必须设有确实可行的排水措施,以免基坑积水,影响基坑土结构。
16)基坑开挖前,必须摸清基坑下的管线排列和地质开采资料,以利考虑开挖过程中的意外应急措施(流砂等特殊情况)。
17)清坡清底人员必须根据设计标高作好清底工作,不得超挖。
如果超挖不得将松土回填,以免影响基础的质量。
18)开挖出的土方,要严格按照组织设计堆放,不得堆于基坑外侧,以免引起地面超载引起土体位移、板桩位移或支撑破坏。
19)在深基坑操作时,应随时注意土壁的变动情况,如发现有大面积形象裂缝现象,必须暂停施工,报告项目经理进行处理。

一、交底编号: XX-2023-SH-001二、工程名称: XX污水处理厂扩建及改造工程三、交底日期:年月日四、施工单位: XX建筑工程有限公司五、分项工程名称:污水处理设施安装及调试六、交底内容:1. 施工前的准备工作:- 施工现场应设立安全警示标志,明确施工区域和危险区域。
- 对施工人员进行安全教育培训,确保施工人员了解污水处理设施的安全操作规程。
- 施工人员应佩戴好个人防护用品,如安全帽、防尘口罩、防毒面具、防护手套等。
2. 设备操作及维护:- 操作人员必须经过专业培训,熟悉设备的操作规程和安全注意事项。
- 设备启动前,应检查设备各部件是否完好,油、水、气等供应是否正常。
- 操作过程中,注意观察设备运行状态,发现异常情况立即停止操作,并报告相关部门。
3. 污水处理流程及注意事项:- 确保污水处理流程顺畅,各处理单元运行正常。
- 定期对污水处理设施进行维护保养,检查过滤网、管道等是否堵塞,及时清理。
- 定期检测水质,确保出水水质符合国家排放标准。
4. 化学药剂的使用与储存:- 化学药剂应储存在专用仓库,并由专人负责管理。
- 使用化学药剂时,应佩戴防毒面具、防护手套等防护用品。
- 使用后的化学药剂应妥善处理,不得随意丢弃。
5. 电气安全:- 施工现场电气线路应规范布设,不得私拉乱接。
- 电气设备应定期检查,确保安全可靠。
- 操作电气设备时,应遵守操作规程,防止触电事故发生。
6. 高空作业安全:- 高空作业人员必须经过专业培训,取得相关资格证书。
- 高空作业时,应佩戴安全带,并设置安全防护措施。
- 高空作业区域应设置警戒线,防止无关人员进入。
7. 应急处理:- 施工现场应配备必要的安全防护设施和应急救援设备。
- 施工人员应熟悉应急预案,一旦发生事故,能够迅速采取有效措施进行处置。
七、交底人: XX建筑工程有限公司项目经理八、接受人:施工单位全体施工人员九、注意事项:1. 施工人员应严格遵守本安全技术交底内容,确保施工安全。
晋江市永和镇玉溪村生活污水处理工程技术交底PE管道施工严格按照《给水排水管道工程施工及验收规范》GB50268及《埋地硬聚氯乙烯排水管道工程技术规程》进行施工。
一、沟槽
1、开挖沟槽应严格控制基底高程,不得扰动基底原状土层。
基底设计标高以上20~30cm的原状土,应人工清理至设计标高。
如遇局部超挖或发生扰动,不得回填泥土,可换填最大粒径10~15mm的天然级配砂石料或最大料径小于4 0mm的碎石,并整平夯实。
槽底如有坚硬物体必须清除,用砂石回填处理。
2、雨季施工时,应尽可能缩短开槽长度,且成槽快,回填快,并采取防泡槽措施。
一旦发生泡槽应将受泡的软化土层清除,换填砂石料或中粗砂。
二、基础
1、管道基础采用碎石基础,根据该路地质情况大部分槽底处于地下水位以下,做好排水工作,先铺15cm粒径为5~32mm的碎石或砾石垫层,上再铺10 cm中粗砂整平,基础宽度与槽底同宽。
2、管道基础支承角为180°
3、管道基础在接口部位的凹槽,宜在铺设管道时随铺随挖,深度h宜为0. 05~0.1m,凹槽宽度B宜为管外径的1.1倍,在接口完成后,凹槽随即用砂回填密实。
三、管道安装及连接:
1、管道安装可采用人工安装,槽深不大时可由人工抬管入槽,槽深大于3m 或管径大于公称直径DN400mm时,可用非金属绳索溜管入槽,依次平稳地放在基础管位上。
严禁用金属绳勾住两端口或管材自槽边翻滚边入槽中。
2、承插口管安装,在一般情况下插放口插入方向应与水流方向一致,由低点向高点依次安装。
3、调整管材长短时可用手锯切割,断面应垂直平整,不应有损坏。
4、管道接头采用橡胶圈接口,连接时,应先检查胶圈是否配套完好,确认胶圈安放位置及插口应插入承口的深度。
承口(或插口)的内(或外)工作面用棉纱清理干净,不得有泥土等杂物,并在承口内工作面涂上润滑剂(首选硅油),然后立即将插口端的中心对准承口的中心轴线就位。
插口插入承口时,DN≤400的小口径管可用人力,可在管端部设置木挡板,用撬棍将被安装的管材沿着对准的轴线徐徐插入承口至预先位置,逐节依次安装。
公称直径大于DN500mm的管道,可用2台0.5吨手搬葫芦将管材拉动就位。
接口合拢时,管材两侧的手板葫芦应同步拉动,使橡胶密封圈正确就位,不扭曲,不脱落。
严禁采用施工机械强行推顶管子插入承口。
5、为防接口合拢时已排设管道轴线位置移动,需采用稳管措施。
具体方法可在编织袋内灌满黄砂,封口后压在已排设管道的顶部,其数量视管径大小而异。
管道接口后,应复核管道的高程和轴线使其符合要求。
6、雨季施工应采取防止管材漂浮的措施。
可先回填到管顶以上大于一倍管径的高度。
当管道安装完毕尚未还土而遭到水泡时,应进行管中心线和管底高程复测和外观检查,如出现位移、漂浮、拔口现象,应返工处理。
7、双壁波纹管弹性橡胶圈的外观应光滑平整,不得有气孔、裂缝、卷褶、破损、重皮等缺陷。
粘接剂必须采用符合硬聚氯乙烯材质要求的溶剂型粘接剂。
8、管道敷设后,受意外因素发生局部损坏,当损坏部位的长或宽不超过管周长的1/2时,可采取修补措施。
修补方法按以下规定:
(1)管道的外壁发生局部或较小部位裂缝或孔洞在0.02m以内时,可先将管内水排除,用棉纱将损坏部位清理干净,然后用环已酮刷基面后,涂刷耐水性能好原塑料粘合剂;并从未使用的管道相应部位取下相似形状大小的板材,进行粘接,用土工布包缠固定,(见图5.3.1)固化24小时后即可复土。
(2)管道的外壁损坏部位呈现管壁破碎或长0.1m以内孔洞时用刮刀将破碎的管壁或孔洞完全剔除,剔除部位周围0.05m以内用环已酮清理干净,刷耐水性能好的塑料粘合剂;再从相同管材相应部位取下相当损坏面积2倍的弧形板,内壁涂粘接接剂扣贴在损坏部位,用铅丝包扎固定,如附图所示。
如果管外壁有肋,将损坏部位周围0.05m以内的肋去除,刮平不带肋迹,采取上述相同方法补救。
9、管道铺设以后,发生超出第8条限定的损坏范围时,应将损坏的管段或整根管道更换,重新铺设。
10、管道与检查井衔接:可采用膨胀密封圈与检查井的连接方式,即在需做井的地方砌好基础,井壁的宽度至少为一砖的长度,管道伸入井壁范围内的地方铺厚度为50~60mm砂浆;座管:把带橡胶圈的管材放上去,密封圈最好在井壁宽度的中间,并向下按紧,且管端在井内应露出3~5cm;在管材的波谷位置,应灌满砂浆,密实;井内壁用砂浆抹平,或与管口抹一个倒角。
直接与检查井连接的管段长度为50~80cm,后面再连接的长度不大于2m的短管,然后再与上下游标准管长的管段连接。
11、管道安装验收合格后,应立即安排回填覆土,当管道在车行道下时,管顶覆土厚度不得小1米。
四、安全要求
1、PE管热熔连接时,应在较为空旷平整场地进行,并严格按照安全要求规范进行操作,特别注意电力连接等用电安全。
2、作业现场应划定作业区,并设安全标志,非作业人员不得入内。
3、用于给水管道的接口密封圈、粘结剂、滑润剂、清洗剂等,不得有碍水质卫生,影响人体健康。
4、人工安装附件应由专人指挥,作业人员应协调一致,并应采取防挤手的措施。
5、附件安装前,应学习设计文件和产品说明书,掌握吊点位置和安装要求,确定吊装方案,选择吊装机具,制订相应的安全技术措施。
6、安装过程中,应采取保护措施,严禁碰撞、损坏。
7、安装时,应按设计和产品说明书的要求进行;附件应齐全,位置应正确,安装应牢固,质量应符合规定。
