挡土墙土方回填(台背)施工技术交底
- 格式:doc
- 大小:57.00 KB
- 文档页数:8
工程技术交底书
注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。
工程技术交底书
注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。
工程技术交底书
注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。
工程技术交底书
注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。
工程技术交底书
注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。

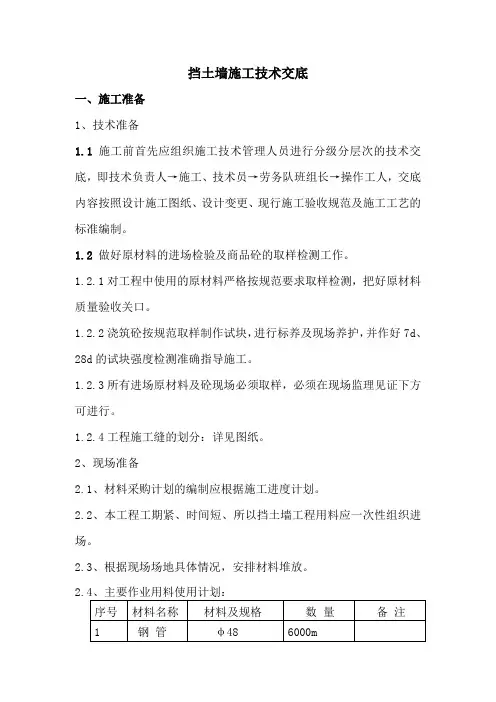

挡土墙施工技术交底一、施工准备1、技术准备1.1施工前首先应组织施工技术管理人员进行分级分层次的技术交底,即技术负责人→施工、技术员→劳务队班组长→操作工人,交底内容按照设计施工图纸、设计变更、现行施工验收规范及施工工艺的标准编制。
1.2做好原材料的进场检验及商品砼的取样检测工作。
1.2.1对工程中使用的原材料严格按规范要求取样检测,把好原材料质量验收关口。
1.2.2浇筑砼按规范取样制作试块,进行标养及现场养护,并作好7d、28d的试块强度检测准确指导施工。
1.2.3所有进场原材料及砼现场必须取样,必须在现场监理见证下方可进行。
1.2.4工程施工缝的划分:详见图纸。
2、现场准备2.1、材料采购计划的编制应根据施工进度计划。
2.2、本工程工期紧、时间短、所以挡土墙工程用料应一次性组织进场。
2.3、根据现场场地具体情况,安排材料堆放。
2.4、主要作业用料使用计划:2.5劳动力准备2.5.1根据本施工段特点,有针对性地选择技术比较熟练的木工,以确保结构模板安装牢固,稳定及几何尺寸准确,砼做到内实外光。
电工、焊工等特殊工种必须持证上岗。
2.5.2根据本施工段砼结构工程实际情况,劳动力配置如下:木工: 40人钢筋工:20人砼工: 40人杂工: 20人2.6施工机械设备准备木工截料锯: 二台(一台台式、一台手电锯)钢筋加工机械:一套(切断机、弯曲机、对焊机)电焊机: 二台砼汽车泵:一台砼搅拌运输车:根据每次砼浇筑量配置全站仪:一台水准仪:一台二、施工方法1、测量放线1.1 按照场内已放测的控制基准点进行引桩,根据本工程设计给出的坐标点进行引测建立控制网,控制点定位以后由现场监理工程师进行复核验收,合格后方可使用。
1.2 高程测量:根据场内已设置的高程控制点,使用水准仪和塔尺进行施测,并按水准测量有关要求进行,闭合误差调正后将标高控制点设置在该工程附近,建立高程控制网。
2、钢筋工程2.1钢筋进场检验2.1.1本工程采用Q235钢筋及HRB335级钢筋,钢筋进场应有标牌,并附有产品合格证书。
挡土墙施工技术交底一、施工前准备工作挡土墙的施工前需要进行一系列的准备工作,以确保施工顺利进行并保证工程质量。
以下是挡土墙施工前的准备工作内容:1.1土壤调查和勘测在施工前,需要对挡土墙位置的土壤进行调查和勘测,了解土壤的物理性质、力学特性和工程地质情况,以便确定最佳的挡土墙施工方案。
土壤调查和勘测还可以帮助确定挡土墙的设计参数,如抗侧倾力、抗滑稳定力和渗透控制等。
1.2设计方案审核和确认根据土壤调查和勘测结果,制定挡土墙的设计方案。
设计方案需要审核并确认其合理性和可行性,以满足挡土墙的功能要求和安全要求。
1.3施工图纸编制根据设计方案,编制挡土墙的施工图纸,包括挡土墙结构、尺寸、材料、施工工艺等详细信息。
1.4施工材料采购根据施工图纸和设计要求,进行挡土墙施工所需材料的采购工作,并对材料进行检测和验收。
二、施工工艺控制挡土墙的施工过程中,需要进行严格的施工工艺控制,确保施工质量和施工进度。
以下是挡土墙施工工艺控制的主要内容:2.1地表处理在施工前,需要对挡土墙位置的地表进行处理,包括清除杂草、清除杂物和平整地表。
清除杂草和杂物可以保证挡土墙的稳定性,而平整地表可以提高施工的效率。
2.2基坑开挖挡土墙需要有足够的基坑才能保证其稳定性和承载力。
在开挖基坑时,需要按照设计要求进行施工,包括基坑深度、坡度、坑底平整度等。
2.3挡土墙材料浇筑根据设计方案,选择合适的挡土墙材料进行浇筑。
在浇筑过程中,需要注意材料的均匀性、密实度和浇筑层次,以确保挡土墙的稳定性和坚固性。
2.4排水系统安装为了避免水分对挡土墙的影响,需要在挡土墙内部安装合适的排水系统。
排水系统包括排水管道和排水孔等,可以有效地排除挡土墙内部的积水和渗透水。
2.5护面材料安装挡土墙的表面需要进行护面处理,以保护挡土墙的稳定性和美观性。
护面材料可以选择混凝土、砖石等,安装过程需要注意材料的密实性和均匀性。
三、施工质量控制挡土墙施工的质量控制是确保工程质量的重要环节。
台背回填安全技术交底1. 介绍台背回填是在土地开发或基础设施建设过程中常用的一种施工方法。
它涉及到土方开挖、挡土墙建设和土方回填等工作。
由于工作面较高,施工中存在一定的风险和安全隐患。
因此,台背回填安全技术交底是非常重要的,旨在确保施工人员的安全,并保证工程质量。
本文将详细介绍台背回填的安全技术要点,包括施工前准备、施工过程中的安全措施和事故应急处理等内容。
2. 施工前准备在进行台背回填施工前,需要进行详细的施工准备工作,以确保施工的顺利进行和安全性。
以下是一些施工前准备的要点:•制定施工方案:根据工程要求和现场条件,制定台背回填施工方案。
施工方案应包括土方开挖、挡土墙建设和土方回填的详细步骤和安全措施。
•进行现场勘察:在施工前,应进行详细的现场勘察,了解地质情况、地下管线和设备位置等。
根据勘察结果进行施工方案的调整和优化。
•组织施工人员:合理编制施工队伍,确保每个施工人员都具备相应的技能和经验。
组织人员参加安全培训,提高他们的安全意识和应对突发事件的能力。
•准备必要的材料和设备:根据施工方案,准备所需的材料和设备,包括挖掘机、运输车辆、安全保护设备等。
检查设备的运行状态,并确保其能够正常工作。
3. 施工过程中的安全措施在台背回填施工过程中,需要采取一系列的安全措施,以保证施工人员的安全。
以下是一些施工过程中常用的安全措施:•安全警示标志:在施工现场设置明显的安全警示标志,警示其他人员注意施工区域的存在,并确保施工现场的安全区域与工作区域清晰分离。
•个人防护装备:施工人员应佩戴个人防护装备,包括安全帽、安全鞋、手套、护目镜等。
根据工作环境的不同,还需要佩戴耳塞、口罩等。
•沟槽支护:对土方开挖所形成的沟槽进行支护,防止土方坍塌,造成人员伤害和设备损坏。
•挖掘机操作注意事项:挖掘机操作人员应经过专业培训,熟悉各种操作技巧。
在操作挖掘机时,应注意平衡和控制挖掘机的速度和力度,避免发生斜坡滑坡等意外事故。

挡土墙施工技术交底(一)【引言】挡土墙是一种在土方工程中常见的临时或永久性结构,用于增加土体的稳定性和抗冲刷能力。
挡土墙施工技术在土方工程中具有重要意义,能够有效地保护土体的稳定性和工程的安全性。
本文将介绍挡土墙施工技术的相关要点,以帮助相关从业人员更好地掌握挡土墙的施工方法和技术。
【正文】一、挡土墙施工前的准备工作1. 核查挡土墙的设计图纸和相关技术要求2. 对施工现场进行勘察和测量,确定挡土墙施工的具体位置和尺寸3. 采购和准备施工所需的材料和设备4. 制定挡土墙施工的施工方案和计划5. 组织施工队伍,进行必要的技术交底和培训二、挡土墙的基础施工1. 清理施工现场,保证施工区域的安全和整洁2. 标出挡土墙的基准线和弹线,保证施工的准确性3. 进行挡土墙基础的开挖和处理,确保基础的稳固性4. 浇筑挡土墙基础混凝土,注意混凝土的配合比和振捣工艺5. 进一步处理基础,如进行防水层铺设和排水系统的安装三、挡土墙的墙体施工1. 挡土墙的墙体采用分段施工的方式进行,确保施工质量和进度2. 根据设计要求,采用合适的材料进行挡土墙的墙体施工,如砖石、混凝土等3. 确保墙体的垂直度和水平度符合要求,采取适当的措施进行调整4. 加入挡土墙的加强材料,如钢筋等,提高挡土墙的抗震和抗变形能力5. 完成墙体的施工后,进行必要的养护工作,保证墙体的稳定和强度四、挡土墙的排水和防渗处理1. 安装挡土墙的排水系统,包括排水管道和排水孔等2. 进行工程地质调查和水文地质勘察,评估挡土墙的渗透性3. 根据调查结果和设计要求,选择合适的防渗材料和施工方法4. 进行挡土墙的防渗处理,如喷淋防渗剂、嵌缝防渗等5. 定期检查和维护挡土墙的排水和防渗系统,确保其正常工作五、挡土墙的验收和总结1. 进行挡土墙的质量验收,包括外观质量和强度等方面的检查2. 根据施工过程和质量验收情况,总结挡土墙施工的经验和教训3. 提出改进和完善的建议,为今后的挡土墙施工提供参考4. 形成挡土墙施工的相关文档和资料,包括技术交底记录和验收报告等5. 对挡土墙施工相关人员进行技术培训和交流,提高施工质量和效率【总结】挡土墙施工技术的交底内容主要包括准备工作、基础施工、墙体施工、排水和防渗处理以及验收和总结等方面。

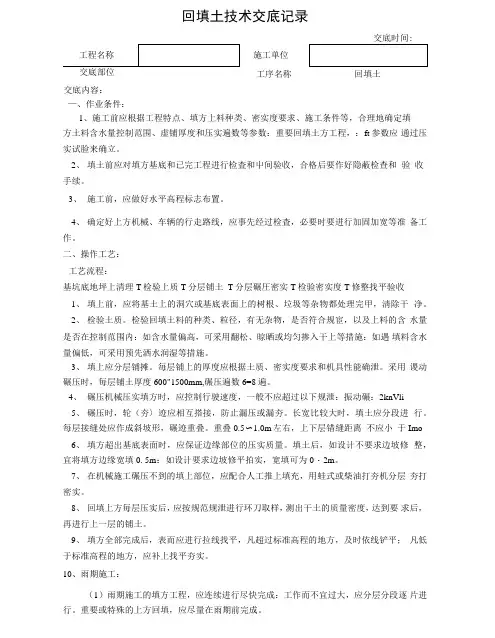

回填土技术交底记录交底时间:方土料含水量控制范围、虚铺厚度和压实遍数等参数:重要回填土方工程,:ft参数应通过压实试脸来确立。
2、填土前应对填方基底和已完工程进行检査和屮间验收,合格后要作好隐蔽检查和验收手续。
3、施工前,应做好水平高程标志布置。
4、确定好上方机械、车辆的行走路线,应事先经过检査,必要时要进行加固加宽等准备工作。
二、操作工艺:工艺流程:基坑底地坪上清理T检验上质T分层铺土T分层碾圧密实T检验密实度T修整找平验收1、填上前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完甲,淸除干净。
2、检验土质。
检验回填土料的种类、粒径,有无杂物,是否符合规宦,以及上料的含水量是否在控制范围内:如含水量偏高,可采用翻松、晾晒或均匀掺入干上等措施:如遇填料含水量偏低,可采用预先洒水润湿等措施。
3、填上应分层铺摊。
毎层铺上的厚度应根据土质、密实度要求和机具性能确泄。
采用谡动碾压时,毎层铺土厚度600"1500mm,碾压遍数6=8遍。
4、碾压机械压实填方时,应控制行驶速度,一般不应超过以下规泄:振动碾:2knVli5、碾压时,轮(夯〉迹应相互搭接,防止漏压或漏夯。
长宽比较大时,填土应分段进行。
每层接缝处应作成斜坡形,碾迹重叠。
重叠0.5〜1.0m左右,上下层错缝距离不应小于Imo6、填方超岀基底表面时,应保证边缘部位的压实质量。
填土后,如设计不要求边坡修整,宜将填方边缘宽填0. 5m:如设计要求边坡修平拍实,宽填可为0・2m。
7、在机械施工碾压不到的填上部位,应配合人工推上填充,用蛙式或柴油打夯机分层夯打密实。
8、回填上方毎层压实后,应按规范规泄进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。
9、填方全部完成后,表而应进行拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补上找平夯实。
10、雨期施工:(1)雨期施工的填方工程,应连续进行尽快完成:工作而不宜过大,应分层分段逐片进行。

G573泽库至兴海公路南巴滩至河卡山南段NH-SG01合同段技术交底记录承包单位:中铁五局集团有限公司合同号: J2015-NH004 监理单位:西安方舟工程咨询有限责任公司编号: ZTWJ-LJ00①圆管涵台背回填在基础强度达到75%,沉降缝施工完毕时进行,施工前先用沥清对基础以上1/2管身进行涂刷,做好防水处理。
②回填的基坑应及时排水,再用砂砾土对称夯实回填。
③涵台高度范围内每层回填厚度不得超过15cm,压实度每层均要达到96%以上。
管涵回填自基底起,至涵顶时每侧回填宽度应为两倍孔径,分层对称回填。
④回填时基础两侧底部小范围内采用小型冲击打夯机夯实,回填至1/2管径高以上可以使用压路机碾压。
靠近管节处不得开振动,以免损坏预制管,碾压不到的地方可采用小型冲击打夯机夯实。
2、盖板涵台背回填盖板涵在台身强度达到85%,盖板、涵底支撑梁施工完毕强度达到85%后,进行台背回填,具体回填过程如下:①涵台台背填土时,必须在台身、填塞锚栓孔及预制板连接缝的混凝土强度达到设计的85%后进行。
②回填的基坑应及时排水,再用砂砾进行夯实回填。
③台背回填应自基础顶面填起至路床顶面,底面不小于2米的范围内填砂砾,填至涵台顶面高度时,回填宽度不小于涵台高度的2倍加2米范围。
如图所示:④回填压实施工应做到涵台两侧对称分层回填,涵台高度范围内每层松铺厚度不能超过20cm,当采用小型夯具时,松浦厚度小于15cm。
压实度从基底至路床顶面,每层均要达到96%以上。
⑤回填施工时应保持结构物完好无损,压路机无法碾压到的地方,采用小型冲击夯来夯实,并达到设计要求的压实度。
⑥盖板顶以上30cm填砂砾用人工夯实。
施工过程中,当涵顶填土厚度不足0.5m时,严禁任何重型机械车辆通过,并不得使用震动碾进行碾压。
涵顶填筑超过60cm部分时与路基填筑填筑同步进行(包括材料、碾压工艺等都与路基相同)。
3、桥梁台背回填桥梁桥台结构形式为肋板式桥台,在进行台背回填时,桥下溜坡、桥台台帽、桥锥范围内应一次性填筑成一整体,具体填筑过程同盖板涵台背回填。
挡土墙施工技术交底记录一、施工前准备1. 了解项目要求和设计要求。
仔细阅读设计图纸和相关技术文件,明确挡土墙的尺寸、高度、坡度、材料要求等。
2. 确定施工方法。
根据设计要求和现场条件,选择适当的挡土墙施工方法,包括填土挡土墙、植被挡土墙和重力挡土墙等。
3. 挑选合适的材料和设备。
根据设计要求和施工方法,选购符合标准的挡土墙材料和设备,确保施工的质量和效果。
4. 做好施工方案和进度计划。
根据项目要求,制定详细的施工方案和进度计划,包括施工工艺、施工流程和关键节点等。
二、施工过程1. 地基处理。
根据设计要求,在挡土墙底部开挖适当的基础坑,清除坑内的杂物和松散土,使基础坑平整坚实。
2. 挡土墙基础施工。
根据设计要求和施工方案,把混凝土浇筑到基础坑中,通过振捣和抹光处理,使基础坚实平整,确保挡土墙的稳定性。
3. 墙体施工。
根据设计要求,采用适当的材料和方法,进行挡土墙的墙体施工。
对于填土挡土墙,选用合适的土壤填充,按照层压、湿浇和夯实等方法进行施工;对于植被挡土墙,选择合适的植被材料,按照设计要求进行植被种植和维护;对于重力挡土墙,选用合适的石料进行零星砌筑。
4. 排水处理。
在挡土墙施工过程中,根据地理位置和地下水情况,设计合适的排水系统,确保挡土墙内部的排水顺畅。
5. 考虑抗滑稳定。
根据挡土墙的高度和倾斜坡度,采取适当的抗滑稳定措施,如设置排水孔、加固锚杆或设置植被覆盖层等。
6. 安全施工。
在挡土墙施工过程中,要严格按照施工工艺和安全规范进行操作,确保施工过程安全。
三、质量控制1. 施工材料质量检查。
对挡土墙施工所使用的材料进行质量抽查,包括土壤、石料、钢筋等。
确保其符合设计要求和相关标准。
2. 进度控制。
根据施工进度计划,定期检查施工进度,确保按计划进行施工,及时解决施工中的问题和难题。
3. 隐蔽工程验收。
对挡土墙内部的隐蔽工程进行验收,包括基础、墙体和排水系统等。
确保隐蔽工程的质量符合设计要求。
4. 完工验收。
挡土墙施工技术交底挡土墙施工技术交底1. 施工前准备1.1 确定挡土墙的设计要求和技术规范,包括挡土墙的高度、坡度、稳定性要求等。
1.2 在施工前进行地质勘察,评估场地的地质条件和土质特点,为后续施工提供依据。
1.3 采购所需的施工材料和设备,包括挡土墙的基础材料、排水设备、边界标志等。
2. 施工过程2.1 清理施工现场,确保工作区域的整洁和安全。
2.2 按照设计要求进行基础施工,包括基础开挖、基础处理、基础填筑等。
2.3 进行挡土墙的分层施工,根据设计要求和稳定性要求挨次进行填筑和夯实。
2.4 根据设计要求安装挡土墙的加固设施,如加筋钢筋、锚杆等。
2.5 定期检查施工质量,进行必要的调整和修复。
2.6 在施工过程中注意安全措施,保护工人和设备的安全。
3. 施工验收3.1 完成挡土墙的全部施工工作后,进行初步验收。
3.2 检查挡土墙的稳定性和外观质量,确保达到设计要求。
3.3 对挡土墙进行检测和监测,评估其稳定性和安全性。
3.4 若发现问题,及时进行整改和修复,直至满足设计要求。
4. 施工注意事项4.1 施工过程中严格按照设计要求和相关技术规范进行操作,不得擅自变动。
4.2 针对不同土质和地质条件,采取适当的施工措施,确保挡土墙的稳定性和安全性。
4.3 在施工现场设置明显的警示标志,提醒施工人员和周围人员注意安全。
4.4 定期检查施工设备和工具的状态,确保其正常运行并采取必要的维护措施。
5. 后期维护5.1 定期检查挡土墙的稳定性和安全性,及时处理发现的问题。
5.2 做好排水设施的维护和清洁工作,避免积水和渗漏。
5.3 定期检查挡土墙的外观,进行清理和修复工作,保持其整洁和美观。
附件:- 挡土墙设计图纸- 挡土墙施工规范- 挡土墙材料清单- 挡土墙施工进度表法律名词及注释:- 建造法:指中华人民共和国《建造法》,规定了建造工程的法律责任和管理制度。
- 建设工程质量管理条例:指中华人民共和国《建设工程质量管理条例》,对建设工程质量管理进行了规范和要求。
挡土墙施工技术交底,完整版.doc 模板一:挡土墙施工技术交底,详细版1. 施工前准备1.1 环境检查和评估1.2 设计方案评审1.3 材料准备和采购1.4 人力资源安排2. 基坑开挖2.1 基坑标高标定2.2 土方开挖机械选择和操作2.3 基坑支护措施2.4 基坑内排水系统安装3. 土方回填3.1 土方回填层次和压实度要求3.2 土方回填材料的选择和采购3.3 水分控制和压实方法3.4 土方回填监测和记录要求4. 土工合成材料施工4.1 土工合成材料的种类和特点4.2 土工合成材料的安装方法4.3 土工合成材料的连接和固定4.4 土工合成材料的质量检测要求5. 抗渗层施工5.1 抗渗层材料的选择和采购5.2 抗渗层的施工方法5.3 抗渗层施工过程中的质量控制要点5.4 抗渗层的检测和验收标准6. 防护结构施工6.1 防护结构的种类和功能6.2 防护结构的施工步骤6.3 防护结构的检验和验收要求6.4 防护结构的维护和修复7. 施工安全和质量控制7.1 施工期间的安全注意事项7.2 施工过程中的质量控制要求7.3 施工记录和报告的要求8. 竣工验收8.1 竣工验收的必要条件8.2 竣工验收的程序和要求8.3 竣工验收记录的编制和存档8.4 竣工验收报告的编写和提交本文档涉及附件:1. 设计方案评审记录表2. 基坑开挖施工记录表3. 土方回填质量检测报告4. 抗渗层施工验收记录5. 防护结构维护和修复记录本文所涉及的法律名词及注释:1. 挡土墙:土木工程中用于抵挡土体或水体压力的建筑物。
2. 基坑:施工用于暂时承载结构物、设备或堆料等的开挖。
3. 回填:将挖掘开挖的土方重新填充回基坑。
4. 抗渗层:用于防止水流渗透的层状材料。
5. 防护结构:用于保护挡土墙安全稳定的结构。
模板二:挡土墙施工技术交底,简洁版1. 施工前准备1.1 环境检查和设计评审1.2 材料准备和人力资源安排2. 基坑开挖2.1 基坑标高标定2.2 土方开挖机械和支护措施2.3 基坑内排水系统安装3. 土方回填3.1 土方回填层次和压实度要求3.2 土方回填材料的选择和水分控制3.3 土方回填监测和记录要求4. 土工合成材料施工4.1 土工合成材料的种类和安装方法4.2 土工合成材料的连接和固定4.3 土工合成材料的质量检测要求5. 抗渗层施工5.1 抗渗层材料的选择和施工方法 5.2 抗渗层施工质量控制要点5.3 抗渗层的检测和验收标准6. 防护结构施工6.1 防护结构的种类和施工步骤 6.2 防护结构的检验和验收要求6.3 防护结构的维护和修复7. 施工安全和质量控制7.1 施工期间的安全注意事项7.2 施工过程中的质量控制要求7.3 施工记录和报告的要求8. 竣工验收8.1 竣工验收的条件和程序8.2 竣工验收记录的编制和存档8.3 竣工验收报告的编写和提交本文档涉及附件:1. 设计方案评审记录表2. 基坑开挖施工记录表3. 土方回填质量检测报告4. 抗渗层施工验收记录5. 防护结构维护和修复记录本文所涉及的法律名词及注释:1. 挡土墙:工程中用于抵挡土体或水体压力的建筑物。
技术交底书也可滞后于路堤填筑,但不能超前路堤填筑。
4、台后基础顶面以下基坑回填必须采用与台背回填相同的材料,每层压实度需达到96%以上。
5、严禁涵洞完成后马上进行回填土施工,否则将可能因为涵洞砌体砂浆或混凝土强度太低,在土压力及压实机械作用下损坏涵洞。
只有在砂浆或混凝土强度达到设计强度的75%时才能进行台背回填。
6、严禁在盖板(或拱圈)未安装(或现浇),或分离式基础的涵底铺砌或支撑梁未施工,即进行台背回填施工。
将会导致在土压力作用下,容易造成基础水平位移,或墙身倾斜,甚至墙身开裂、倾覆。
在进行台背回填施工前,必须具备如下条件:A、盖板或拱圈已安装(或现浇)完毕,且已具有足够强度。
B、分离式基础的涵底铺砌或支撑梁已施工完毕,且已具有足够强度。
C、基础、墙身混凝土已具有足够强度。
7、台背回填须严格控制分层厚度,如果控制不严,通车后台背回填料在静压荷载和振动荷载的作用下进一步密实、压缩变形产生下沉,表现为桥台跳车越来越严重,一方面影响行车的舒适性,另一方面跳车对构造物产生过大冲击力将影响到结构安全。
8、台背回填应尽可能采用重型压路机碾压,碾压时应注意压路机与构造物的距离和振动幅度,确保构造物的安全。
对于压路机无法碾压的死角或漏压区,应翻挖后重新换填水泥稳定材料,采用小型夯机夯实。
9、台背回填应与锥坡填筑同步组织施工,填料、压实度、层厚要求同台背回填。
10、倒虹吸的深基坑回填超出涵顶50cm时,应按照路基填筑施工技术规范的要求进行填筑,按照1:2的坡度进行放坡,要求每2m挖一高为1m的台阶,确保与路基衔接紧密。
11、台背回填工作必须建立单独的施工档案,做到“一物一档”,填前、施工过程中、回填完毕三过程应拍摄彩色照片留档,照片内容必须是能够反映一个构造物两侧台背回填的全貌。
并要注明构造物的桩号、名称、厚度、分层标记、编号等。
数量为每侧台背每层留存不小于一张并标明0#或1#台。
6)台背回填质量控制指标、检验频率和方法检查项目规定值或允许偏差检查方法或频率。
挡土墙施工技术交底回填1、基坑回填应随砌筑分层回填夯实,并在表面预留3%的向外斜坡。
2、当墙身的强度达到设计强度的75%时,方可进行回填工作。
墙背回填应分层回填压实。
在距墙背0.5~1.0m以内,不宜用重型振动压路机碾压,适宜用震动夯或冲击夯,并按10-15CM一层进行夯实。
安全技术交底书1.材料选用材料采购坚持因地制宜、保证质量、降低成本的原则,进场材料必须有材质证明书、合格证及相关证明,禁止不合格厂品进入施工现场。
1.1砌筑石料6、当挡土墙基础设置在岩石的横坡上时,应清除表面的风化层,并做台阶基础,7、挡土墙端部伸入路提或嵌入地层部分应与墙体同时砌筑。
挡土墙顶应找平抹面台阶的高宽比不得大于2:1,台阶宽度不应小于0.5m。
或勾缝,其边坡间空隙应用粘土夯实封闭。
一、基坑开挖1、挡土墙施工前,应做好截、排水及防渗设施。
2、基坑开挖应分段跳槽进行。
3、采用倾斜基底时,基底标高应按设计控制,不得超挖填补,机械开挖应控制预。

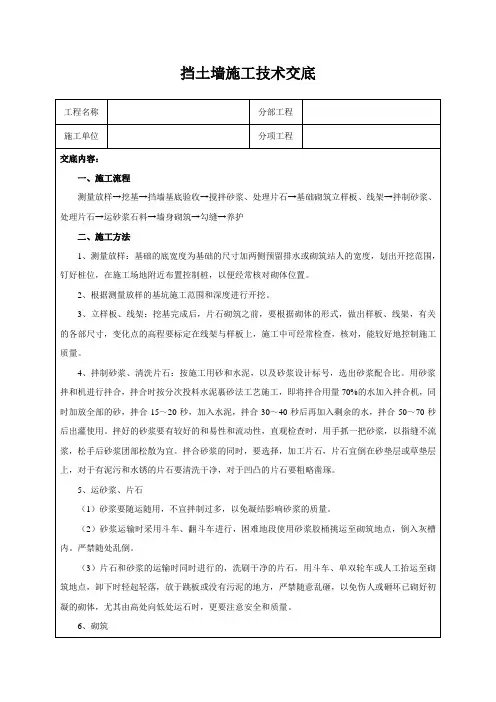

二、砌筑(基础和墙身)1、砌筑时必须分段两面立杆挂线或样板式挂线,外侧应顺直整齐,逐层收坡,内2、砌筑第一层时,如基底为基岩或混凝土基础,应将其表面加以清洗、湿润,坐3、砌体应分层错缝,不得有通缝,坐浆砌筑嵌缝料和砂浆应饱满,无空洞,砌筑4、砌筑工作的分段位置宜在伸缩缝或沉降缝处,各段水平缝应一致。
泻水孔坡度5、伸缩缝与沉降缝内两侧壁应竖直、平齐、无搭叠;缝中防水材料按设计要求施留10~20cm,用人工进行清基面线可大致适顺。
弯道处的挡土墙要平顺、圆滑、美观。
浆砌筑。
砌筑工作中断后再进行砌筑时,应将砌层表面加以清扫和湿润。
上层时,不应振动下层。
砌体砌筑完成后,应进行勾缝。
应向外,无堵塞现象,应按设计图纸要求设置。
浆砌石砌筑用MU30.0石料(主要是石块)选用质地均匀、坚硬、无裂缝、不宜风化的石料,石面无风化屑、泥迹、污垢,尽量选用较大的石块砌筑,块石应大致方正,无锋楞凸角,顶面及地面应较为平整,其厚度不宜小于20cm,宽度其长度相不小于其厚度,片石应具有两个大致平行的面,其厚度不宜小于15cm,其中一条边长不小于30cm。

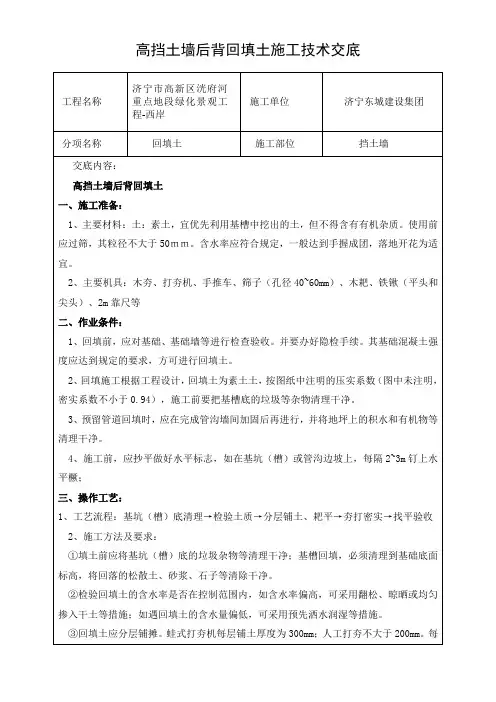

挡土墙墙背填土技术交底
1.墙背处的回填,按图纸和工程师的指示进行。
圬工砂浆强度达到设计强度的70%以上后及时回填,并保证回填高度与墙身高度差不大于60cm。
2.回填材料宜选用透水性的材料填料的最大粒径不得超过50mm,并按设计要求,在墙背20cm范围内采用砂砾回填,以利墙背积水的排除。
3.墙背处的填土应分层填筑,每层松铺厚度不宜超过15cm,并严格控制回填土的含水量,墙背处的压实度要求从填方基底至路床顶面均为96%。
4.墙背填土压实时,临背2m范围内,采用小型振动打夯机压实。
墙背填土时,须避免对墙背的损坏。
5.墙背处的回填,尽量与路基填土保持同步,并形成台阶与路基填土搭接。
交底人:接受人:
年月日年月日。
工程技术交底书
注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。
工程技术交底书
注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。
工程技术交底书
注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。
工程技术交底书
注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。
工程技术交底书
注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份。
7)压实指标:压实系数Kh=0.89,地基系数K30(Mpa/cm)=0.8;3、开始施工的条件及施工准备工作;1、墙后填土应在墙身混凝土强度达到设计强度的70%,方可进行。
在距墙身0.5-1.0m以内,宜使用小型压实机具进行压实。
2、回填机具已到位并报验完毕。
3、施工完地面以下基础,填写好地面以下工程的隐蔽工程记录,并经质量检查验收、签证认可。
4、回填土前应清除基底上草皮、杂物、树根和淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方区或基坑(槽),浸泡地基,造成基土下陷。
5、根据工程规模、特点、填料种类、设计对压实系数的要求、施工机具设备条件等,通过试验确定填料含水量控制范围,每层铺土厚度和打夯或压实遍数等施工参数。
6、做好水平高程的测设,沿着挡土墙墙上,做好分层水平标记。
4、施工工艺;施工工艺:清理地表→压实→标出分层线→上料整平(反滤层施工)→碾压、夯实→检查压实度→下一层施工(1)清理及压实工作,清除挡墙内侧施工垃圾,并进行地表清理并进行压实。
(2)在挡土墙墙身用墨线标分层线,30cm/层。
(3)挡墙背回填材料最大粒径均不得大于15cm,土料宜优先利用基坑(槽)中挖出的原土,并清除其中有机杂质和粒径大于150mm的颗粒,含水量应符合要求。
回填材料进场后,技术人员应对进场材料进行检查,合格后方可进行下一步施工。
(4)回填分层进行,每层虚铺厚度最大不超过30cm,反滤层应在填筑过程中及时施作。
(5)墙背以内0.3m范围为墙背砂砾反滤层施工处理范围,挡墙顶部及底部有粘土层,具体回填范围按设计图纸挡土墙横断面所示(后附示意图)。
(6)碾压及夯实,回填施工应采用压路机为主、小型压实机具配合进行压实。
(7)回填土方每层压实后,应按规范规定进行压实度检验,达到规范及设计要求。
5、质量标准;1.基底处理,必须符合设计要求或施工规范的规定。
2.回填的土料,必须符合设计要求或施工规范的规定。
3.回填土必须按规定分层夯压密实,压实系数Kh=0.89。
