怀邵衡铁路站前工程HSHZQ-1标路基工程编号:喷混植生施工作业指导书编制:审核:批准:中国铁建大桥工程局集团有限公司怀邵衡铁路项目经理部喷混植生施工作业指导书一、概述喷混植生是一种路基轻型边坡防护结构型式,可减小雨水冲刷和岩石面坡面风化造成的危害,是路基防护和绿色通道的重要组成部分,适用于铁路路基边坡防护。
施工一般选用专用喷混植生机具,使混合料均匀喷射至坡面上。
本作业指导书适用于新建怀邵衡铁路站前工程HSHZQ-1标段路基边坡喷混植生施工。
二、作业内容清理边坡、打设锚杆、挂网施工、配制客土材料、喷混植生、养护管理。
三、施工准备3.1、喷植前先修好天沟等排水设施,修整坡面嵌补凹槽、坑洼、准备好喷植混合材料等。
3.2、机具设备提前进场调试到位。
3.3、主要材料1) 种子:BPR混和植被种子,按冷暖结合、草灌结合、四季常绿的原则进行配种。
2) 客土:采用天然有机型培养土,由多种新型微生物菌群发酵而成,含有氮、磷、钾及各种微量元素、生长激素,pH值6.0~7.0,饱和容重0.5~0.6t/m3。
3) 稳定剂:无污染粘结剂,采用高分子聚合物及天然植物加工而成,能将客土、养生材料、肥料、种子等紧密连接,形成一定厚度的喷播层,并与坡面粘接在一起而不致下滑流失。
4) 养生材料:采用木质纤维,增加连接的强度,使喷播层稳定性增强。
5) 肥料:采用速效化肥及缓效有机肥,增加贫瘠边坡肥力,提供植物生长所需营养。
6) 水:喷播用水,选择无污染水源,就近吸取。
7) 金属网:网条采用φ2.6机编高镀锌铁丝网,网目尺寸8×12cm,其抗拉强度不低于380kPa,挂网幅边采用φ2.2铁丝绑扎联接。
8) 锚杆:挂镀锌网的锚杆采用直径20mm的HRB335级钢筋,筋长1.9m,锚固深1.8m ,孔内灌注M30水泥砂浆。
四、工艺及质量控制流程4.1、喷混植生施工应符合设计要求,并符合《铁路路基边坡绿色防护技术暂行规定》的有关规定。
公路边坡防护工程施工方案一、前言公路运输是我国经济社会发展和人民生活水平提高的重要组成部分,公路边坡防护工程是公路建设中不可或缺的一环。
本文将就公路边坡防护工程施工方案进行详细说明,旨在保障公路用户的安全和交通畅通。
二、施工准备工作1.人员安排:施工期间需组织专业技术人员和熟练工人,确保工程质量。
2.材料准备:准备所需边坡防护材料,包括护坡砖、护坡网、混凝土等,确保施工进展顺利。
3.机械设备:准备挖掘机、推土机、砂石分离机等机械设备,以提高施工效率。
三、施工步骤1.边坡清理:清理边坡表面的杂物和松散土石,确保施工基础的牢固。
2.设置基础:根据设计要求,设置好边坡防护工程的基础,保证工程的稳固性。
3.安装防护结构:根据设计方案,安装护坡砖、护坡网等防护结构,确保边坡的坡度和稳定性。
4.填筑砂石:在防护结构之间填筑砂石,加强边坡的支撑力,提高整体的抗滑性能。
5.混凝土浇筑:对需要设置混凝土结构的部分进行浇筑,增强边坡的整体承载能力。
6.验收和维护:施工完成后进行验收,确保工程质量,并及时进行维护保养,延长边坡防护工程的使用寿命。
四、施工安全注意事项1.施工现场要求:施工现场需设置良好的标识和警示牌,确保作业人员和过往车辆的安全。
2.施工人员防护:施工人员需佩戴安全帽、安全靴等防护用具,避免意外伤害。
3.设备操作规范:机械设备的操作人员需具备相应资质,严格按照操作规程进行作业,杜绝安全隐患。
4.施工过程监控:施工过程中需进行监控,及时发现问题并采取相应的纠正措施,保障施工安全。
五、施工质量验收标准1.边坡坡度:边坡的坡度应符合设计要求,不能出现过陡或过平的情况。
2.防护结构:安装的护坡砖、护坡网等防护结构应牢固可靠,不能出现松动或破损现象。
3.填筑砂石:砂石填筑应均匀、密实,确保边坡具有良好的支撑力。
4.混凝土质量:混凝土结构的浇筑应均匀,强度符合设计要求,无裂缝和空鼓现象。
结语以上即是关于公路边坡防护工程施工方案的完整说明,施工过程中需严格按照设计要求和施工规范进行操作,确保工程质量和施工安全。

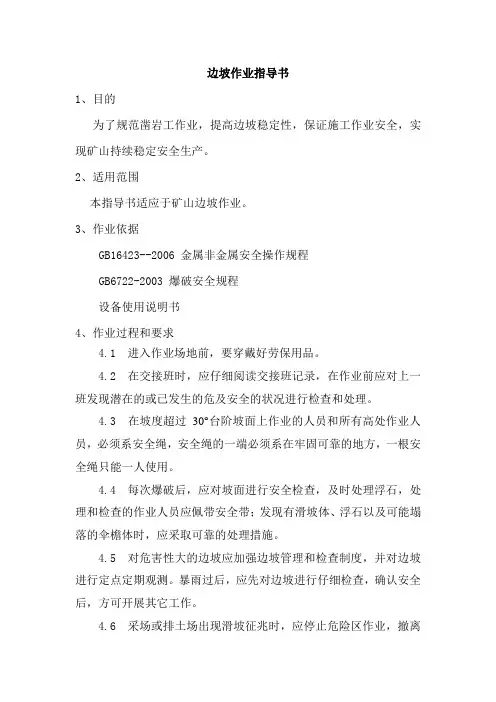

边坡作业指导书1、目的为了规范凿岩工作业,提高边坡稳定性,保证施工作业安全,实现矿山持续稳定安全生产。
2、适用范围本指导书适应于矿山边坡作业。
3、作业依据GB16423--2006 金属非金属安全操作规程GB6722-2003 爆破安全规程设备使用说明书4、作业过程和要求4.1 进入作业场地前,要穿戴好劳保用品。
4.2 在交接班时,应仔细阅读交接班记录,在作业前应对上一班发现潜在的或已发生的危及安全的状况进行检查和处理。
4.3 在坡度超过30°台阶坡面上作业的人员和所有高处作业人员,必须系安全绳,安全绳的一端必须系在牢固可靠的地方,一根安全绳只能一人使用。
4.4 每次爆破后,应对坡面进行安全检查,及时处理浮石,处理和检查的作业人员应佩带安全带;发现有滑坡体、浮石以及可能塌落的伞檐体时,应采取可靠的处理措施。
4.5 对危害性大的边坡应加强边坡管理和检查制度,并对边坡进行定点定期观测。
暴雨过后,应先对边坡进行仔细检查,确认安全后,方可开展其它工作。
4.6 采场或排土场出现滑坡征兆时,应停止危险区作业,撤离人员,圈定危险区范围,设置警示标志,禁止人员和车辆通行,并及时处理。
4.7 对重点边坡部位和有潜在滑坡的地段,应及时采取处理措施,综合或分别采用挡墙、削坡、减载、抗滑柱、锚杆、锚索和护坡进行局部加固。
4.8 应采取措施防止地表水渗入边坡岩体的软弱结构面或直接冲刷边坡。
边坡岩体存在含水层并影响边坡稳定时,应采取疏干降水措施。
4.9 正确选择台阶坡面角和最终边坡角台阶坡面角的大小与矿岩性质、穿爆方式、推进方向、矿岩层理方向和节理发育情况等因素有关。
工作台阶坡面角的大小在各类矿山安全规程都作了详细的规定。
在一般情况下,其大小取决于矿岩的性质:松软矿岩,工作台阶坡面角不大于所开采矿岩的自然安息角;较稳定的矿岩,工作台阶坡面角不大于55°;坚硬稳固的矿岩,工作台阶坡面角不大于75°。

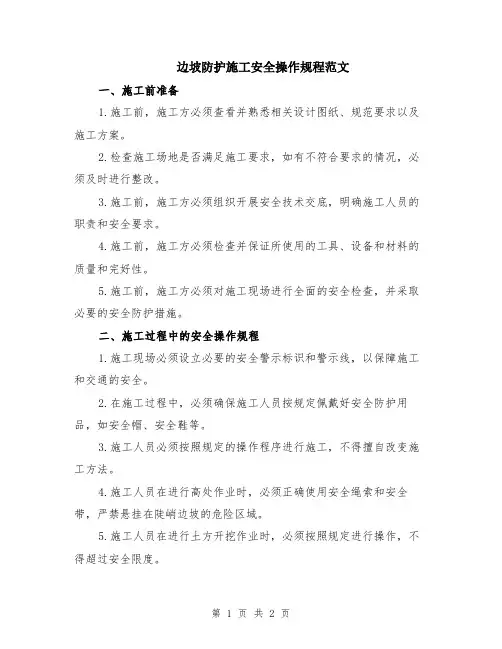

边坡防护施工安全操作规程范文一、施工前准备1.施工前,施工方必须查看并熟悉相关设计图纸、规范要求以及施工方案。
2.检查施工场地是否满足施工要求,如有不符合要求的情况,必须及时进行整改。
3.施工前,施工方必须组织开展安全技术交底,明确施工人员的职责和安全要求。
4.施工前,施工方必须检查并保证所使用的工具、设备和材料的质量和完好性。
5.施工前,施工方必须对施工现场进行全面的安全检查,并采取必要的安全防护措施。
二、施工过程中的安全操作规程1.施工现场必须设立必要的安全警示标识和警示线,以保障施工和交通的安全。
2.在施工过程中,必须确保施工人员按规定佩戴好安全防护用品,如安全帽、安全鞋等。
3.施工人员必须按照规定的操作程序进行施工,不得擅自改变施工方法。
4.施工人员在进行高处作业时,必须正确使用安全绳索和安全带,严禁悬挂在陡峭边坡的危险区域。
5.施工人员在进行土方开挖作业时,必须按照规定进行操作,不得超过安全限度。
6.施工人员在进行爆破作业时,必须经过专业培训,并按照爆破方案进行操作,严禁擅自修改爆破方案。
7.施工人员必须根据施工进度及时清理施工现场,防止杂物的堆积影响施工质量和安全。
8.施工人员在搬运和使用材料时,必须正确使用劳动保护用品,如手套、防护眼镜等。
9.施工人员在使用机械设备时,必须经过专业培训,并按照操作规程进行操作,以防发生事故。
10.施工现场必须保持通风畅通,以保证施工人员的安全和健康。
11.施工人员在进行泥石流、滑坡等灾害性施工的时候,必须提前做好预警工作,确保人身安全。
12.施工人员必须随时关注天气情况,一旦发生恶劣天气,应及时采取应急措施,确保人身安全。
三、施工后的安全措施1.施工结束后,施工方必须进行安全检查并制定相应的整改措施,确保施工现场的安全。
2.施工方必须对施工过程中出现的问题进行总结,以便今后的改进和提高。
3.施工方必须做好施工记录和相关证明文件的归档工作,以备后期检查和审查。

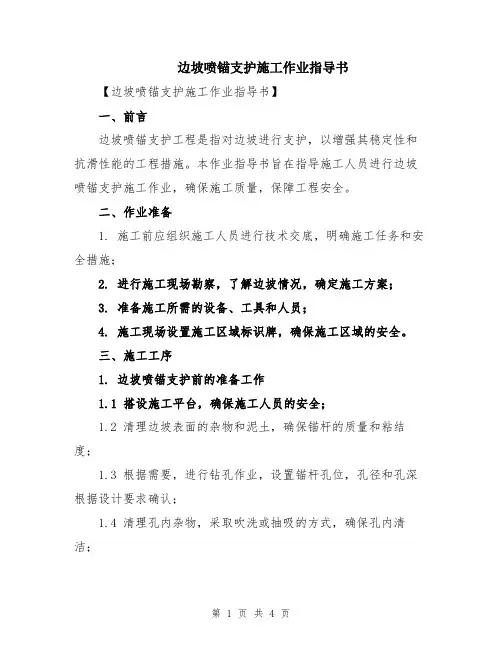

边坡喷锚支护施工作业指导书【边坡喷锚支护施工作业指导书】一、前言边坡喷锚支护工程是指对边坡进行支护,以增强其稳定性和抗滑性能的工程措施。
本作业指导书旨在指导施工人员进行边坡喷锚支护施工作业,确保施工质量,保障工程安全。
二、作业准备1. 施工前应组织施工人员进行技术交底,明确施工任务和安全措施;2. 进行施工现场勘察,了解边坡情况,确定施工方案;3. 准备施工所需的设备、工具和人员;4. 施工现场设置施工区域标识牌,确保施工区域的安全。
三、施工工序1. 边坡喷锚支护前的准备工作1.1 搭设施工平台,确保施工人员的安全;1.2 清理边坡表面的杂物和泥土,确保锚杆的质量和粘结度;1.3 根据需要,进行钻孔作业,设置锚杆孔位,孔径和孔深根据设计要求确认;1.4 清理孔内杂物,采取吹洗或抽吸的方式,确保孔内清洁;1.5 安装锚杆,按照设计要求将锚杆置于孔内,倒灌灰浆,确保灰浆填充均匀;1.6 等待灰浆凝固后,进行灌浆封闭孔口。
2. 边坡喷锚支护作业2.1 在锚杆端部预埋锚具,在设计要求的位置喷涂喷锚胶;2.2 根据设计要求,进行喷锚作业,喷锚应均匀覆盖边坡表面,并与锚杆连接牢固;2.3 喷涂后应及时进行检查,确保喷锚层与边坡表面的粘结牢固;2.4 喷锚完成后,注意对施工现场进行清理,清除施工平台和周围的杂物。
四、施工安全措施1. 所有参与施工人员应穿戴好个人防护装备,包括安全帽、安全鞋、安全带等;2. 施工现场应设置明显的安全警示标识,确保施工区域的安全;3. 施工前应进行充分的技术交底,确保施工人员清楚任务和安全要求;4. 施工现场应保持整洁,防止杂物影响施工质量和人员安全;5. 施工人员在高处作业时应系好安全带,并严格按照操作规程进行操作;6. 施工期间应密切关注气象预报,避免恶劣天气对施工造成影响。
五、质量管理要求1. 确保锚杆的安装位置、孔深、孔径符合设计要求;2. 锚杆灌浆应均匀填满孔内,确保与孔壁粘结牢固;3. 喷涂的喷锚胶应均匀覆盖边坡表面,并与锚杆连接牢固;4. 施工现场应保持整洁,杂物应及时清理,减少对施工质量的影响;5. 施工过程中应及时检查,发现问题及时处理,确保施工质量。

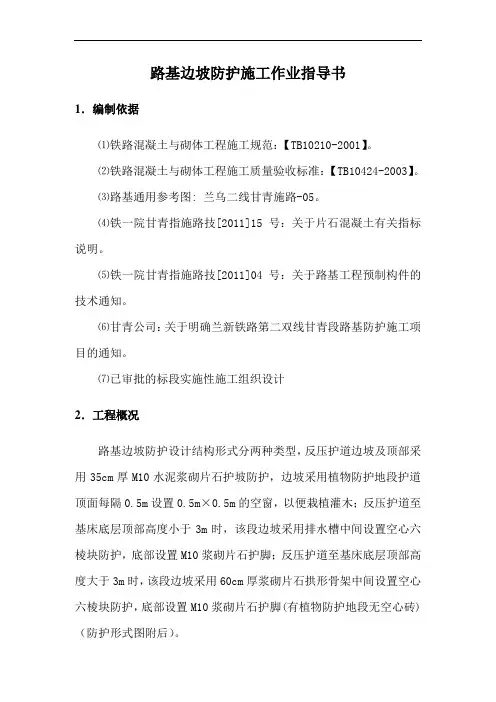

路基边坡防护施工作业指导书1.编制依据⑴铁路混凝土与砌体工程施工规范:【TB10210-2001】。
⑵铁路混凝土与砌体工程施工质量验收标准:【TB10424-2003】。
⑶路基通用参考图: 兰乌二线甘青施路-05。
⑷铁一院甘青指施路技[2011]15号:关于片石混凝土有关指标说明。
⑸铁一院甘青指施路技[2011]04号:关于路基工程预制构件的技术通知。
⑹甘青公司:关于明确兰新铁路第二双线甘青段路基防护施工项目的通知。
⑺已审批的标段实施性施工组织设计2.工程概况路基边坡防护设计结构形式分两种类型,反压护道边坡及顶部采用35cm厚M10水泥浆砌片石护坡防护,边坡采用植物防护地段护道顶面每隔0.5m设置0.5m×0.5m的空窗,以便栽植灌木;反压护道至基床底层顶部高度小于3m时,该段边坡采用排水槽中间设置空心六棱块防护,底部设置M10浆砌片石护脚;反压护道至基床底层顶部高度大于3m时,该段边坡采用60cm厚浆砌片石拱形骨架中间设置空心六棱块防护,底部设置M10浆砌片石护脚(有植物防护地段无空心砖)(防护形式图附后)。
拱形骨架护坡结构形式图3.施工准备3.1人员配备3.2主要施工机械设备3.3材料准备⑴砌筑用的石料应经过挑选,质地均匀、坚硬,无裂缝不易风化,表面的污渍应予以清除;⑵形状不受限制,中部最小厚度不小于15cm,用作镶面的片石宜表面平整、尺寸较大,边缘厚度不得小于15cm。
⑶片石抗压强度不得低于30Mpa。
⑷浆砌片石所用砂浆强度采用M10,砂浆应具有适当的流动性和良好的和易性;⑸砂浆的稠度以砂浆稠度仪测定的下沉度表示,为10~50mm;⑹砂浆随拌随用,如果运输或存放过程中发生离析、泌水现象时,在砌筑前重新拌和。
已凝结的砂浆不得使用,其中每100m³M10砂浆留置一组试件。
3.4.其他准备工作⑴使用16螺纹钢制作骨架拱部控制构件、边坡坡度形式控制构件;⑵清理施工场地,使场地内不得有垃圾、有机残渣;⑶落实好地面排水和安全生产措施。

边坡喷锚支护施工作业指导书1编制依据《水利水电地下工程锚喷支护施工技术规范》SDJ57____85《公路工程施工安全技术规程》Jtj0762适用范围本作业指导书适用于项目部所有边坡喷锚支护的施工。
3技术要求3.1砂浆锚杆施工工艺1、砂浆锚杆施工工艺流程"文本框:支架搭设点点""文本框:施工准备点点""文本框:排水孔施工点点""文本框:锚杆施工点点""文本框:挂网点点""文本框:喷砼施工点点""文本框:验收点点"2、原材料及配合比a、锚杆杆体采用直径25毫米的HPB4螺纹钢,使用前调直、除油,砂浆采用中砂和___号水泥拌制,砂使用前过筛清洗。
b、砂浆配合比控制在(水泥:砂子)1:1.55.c、砂浆拌合均匀,随拌随用,在砂浆初凝前使用完毕。
3、钻孔a、采用手持凿岩机、锚杆台车钻孔。
b、钻孔的深度、方向和布置严格按设计施工。
c、孔深误差不超过5厘米,孔径大于杆体直径15毫米。
d、钻孔完毕吹净孔内积水、积粉和岩碴。
4、注浆a、采用牛角泵注浆。
灌浆开始或中途停止超过30分钟,用水或稀水泥浆润滑注浆泵及管路。
b、注浆时注浆管插入距孔底5____10厘米处,随砂浆的注入缓慢均匀拔出,灌浆压力不大于0.4MPa。
避免孔中砂浆漏灌,保证锚杆全长锚固。
c、锚杆的插入长度不小于设计长度的___%,锚杆安装后不得随意敲击。
2先注浆后插锚杆施工工艺流程(1)先注浆后插锚杆施工工艺流程测量放线锚杆制作基面清理造孔清洗注浆插送锚杆检查b、连接锚杆、注浆管、注浆泵。
c、注浆,直至浆液从孔口周围溢出。
d、注浆完成,卸下注浆管和锚杆接头,转入下一孔注浆。
验收(2)锚杆施工工艺措施1)造孔a、钻头选用要符合要求,钻孔点有明显标志,开孔的位置在任何方向的偏差均应小于1mm。
b、锚杆孔的孔轴方向应满足施工图纸的要求。

边坡防护工程施工作业指导书一、项目概述边坡防护工程是为了保护山体边坡不受外界因素的影响,确保边坡的稳定性和安全性而进行的一系列工程措施。
本文档旨在提供边坡防护工程施工作业的详细指导,确保施工过程中的安全和质量。
二、施工准备1. 施工前,需组织施工人员进行专业培训,确保每位工人了解施工工艺和操作规程。
2. 检查施工现场,确保施工区域的平整度和坡度符合要求。
3. 确定施工过程中所需的材料和设备,并进行充分的准备。
三、施工步骤1. 清理边坡表面:清除边坡表面的杂草、石块和其他障碍物,确保施工区域干净整洁。
2. 准备基础:根据设计要求,进行基础处理,包括挖掘、填筑和压实等工作。
3. 安装防护网:根据设计方案,在边坡上安装防护网,确保网片的坚固性和平整度。
4. 固定防护网:使用专用的固定件将防护网固定在边坡上,确保防护网的稳定性和可靠性。
5. 填充材料:根据设计要求,选择合适的填充材料进行填充,确保边坡的稳定性和安全性。
6. 排水系统:根据设计方案,安装排水系统,确保边坡的排水畅通。
7. 植被恢复:根据设计要求,在边坡上进行植被恢复,确保边坡的生态环境。
四、施工注意事项1. 施工过程中,严禁使用任何违规操作和设备,确保施工安全。
2. 施工人员应佩戴安全防护装备,如安全帽、安全鞋等。
3. 施工现场应设置明显的警示标志,提醒周围人员注意安全。
4. 施工过程中,应及时清理施工现场,防止杂物对施工造成影响。
5. 施工过程中,应根据天气情况进行合理的施工安排,避免恶劣天气对施工造成影响。
五、施工质量控制1. 施工过程中,应严格按照设计要求进行施工,确保工程质量。
2. 施工过程中,应定期进行质量检查,发现问题及时进行整改。
3. 施工结束后,应进行工程验收,确保工程质量符合要求。
六、施工安全措施1. 施工过程中,应设置安全警示标志,提醒施工人员注意安全。
2. 施工现场应设置安全防护设施,如护栏、安全网等。
3. 施工人员应定期进行安全培训,提高安全意识和应急处置能力。
边坡施工安全防护措施正式版边坡施工是土木工程中非常重要的一项工作,同时也是高风险的工作。
为了保证边坡施工的安全进行,必须加强安全防护措施。
下面是一份边坡施工安全防护措施的正式版,具体内容如下:1.制定专项施工方案,详细记录施工过程及安全措施。
施工单位应根据地质环境、工程规模和特殊要求,制定详细的边坡施工方案,明确施工步骤和安全措施,确保施工过程的安全性。
2.设置施工安全警示标志。
在施工区域的周边,设置醒目的安全警示标志,警示过往车辆和行人注意施工区域并做好安全防护。
3.特殊作业人员配备安全防护装备。
对于施工中需要进行高空作业、爆破作业、挖掘作业等高危操作的人员,施工单位必须配备符合国家标准的安全帽、防护鞋、防护眼镜、防护手套等个人防护装备,确保他们的人身安全。
4.安全交底和培训。
施工单位应对施工人员进行安全交底和培训,使他们充分了解边坡施工的危险性和安全防护要求,掌握相应的安全操作技能,提高施工人员的安全意识和能力。
5.建立安全管理责任制。
施工单位要明确各级管理人员的安全管理责任,并将其纳入绩效考核体系中,确保整个施工过程的安全。
6.质量监管部门进行安全检查和隐患排查。
监管部门应定期对边坡施工现场进行安全检查,发现问题及时督促施工单位整改,确保施工安全。
7.建立应急预案及疏散路线。
施工单位应编制边坡施工的应急预案,明确各种意外事件的应急处理措施和疏散路线,确保在发生紧急情况时能够迅速有效地应对。
8.防止施工现场混乱和拥挤。
施工单位要合理规划施工区域,设置合理的施工通道和工作区域,确保施工现场有序进行,防止因拥挤导致的安全事故。
9.定期进行施工现场安全检查。
施工单位要定期对施工现场进行安全检查,发现问题及时整改,确保施工现场的安全状况。
10.加强安全宣传教育。
施工单位要利用各种途径加强对施工人员的安全宣传教育,提高他们的安全意识,增强安全文化。
总结:边坡施工是一项高风险的工作,必须加强安全防护措施。
目录1 适用范围 (1)2 作业准备 (1)2.1内业技术准备 (1)2.2外页技术准备 (1)3 骨架护坡施工技术要求 (1)4栽植灌木施工技术要求 (1)4.1草灌树种选择及栽植间距: (1)4.2树坑尺寸及种植土要求: (1)4.3栽植及施工技术要求 (2)5 施工程序与工艺流程 (3)5.1施工程序 (3)5.2施工工艺流程 (4)6 施工要求 (5)7、劳动组织 (6)8、材料要求 (7)9、设备机具配置 (7)10、质量控制及检验 (7)11、安全及环保要求 (9)11.1安全要求 (9)11.2环保要求 (9)人字型骨架护坡施工作业指导书1、适用范围本作业指导书适用于新建铁路西安至成都客运专线四川段XCZQ-5标D4K470+481.45~472+839.05段路基人字形截水骨架护坡施工。
2、作业准备2.1内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2.2外页技术准备(1)路基边坡已成形,坡脚位置、边坡率满足设计要求,坡面平顺。
(2)各施工器具已准备齐全:手持风镐、尖锹、平锹、混凝土搅拌机、混凝土运输罐车、双轮手推车、插入式振捣器、组合钢模板、木抹子、铁抹子等。
3、骨架护坡施工技术要求(1)施工前应清刷坡面浮土,填补坑凹,使坡面大致平整;(2)骨架护坡起迄点与其它工程连接处应设镶边防护,路堤顶部镶边应与路肩衔接,保证平顺美观;(3)骨架护坡的骨架采用嵌槽法施工,骨架应嵌入坡面,坡面整平至与骨架顺接确保坡面排水畅通;(4)施工过程中,骨架挡水缘必须与骨架一并浇筑,并衔接好,不得形成激流后冲刷自然边坡;(5)边坡平台截水沟内积水必须汇入两端截水沟内,在适当位置处汇入排水沟内,以便形成完整排水系统,避免集中水流冲刷路基边坡,产生工程安全隐患;(6)施工过程中必须保证排水通畅,外表面平整,坡面平顺,以策美观。
护坡防护专项施工方案一、工程概况本工程位于XXX地区,属于XXX工程的一部分。
由于地形地貌的原因,边坡较陡,容易发生滑坡、泥石流等地质灾害。
为了保证工程的安全和稳定,需要进行护坡防护施工。
二、编制依据1. 设计图纸及相关技术文件;2. 国家及地方相关法律法规、技术规范和标准;3. 施工现场实际情况;4. 施工单位的技术水平和经验。
三、施工目标1. 确保边坡稳定,防止滑坡、泥石流等地质灾害的发生;2. 提高边坡的抗侵蚀能力,延长边坡的使用寿命;3. 施工过程中,确保施工人员的安全和环境保护。
四、施工方案1. 施工准备(1)组织技术人员对现场进行勘察,了解边坡的地质、地貌情况,确定施工方案;(2)采购所需的材料、设备,并进行检查和调试;(3)对施工人员进行技术培训和安全教育。
2. 施工方法(1)土工格栅加固:在边坡表面铺设土工格栅,增强边坡的抗剪强度,提高边坡的稳定性;(2)喷射混凝土:在边坡表面喷射混凝土,形成一层防护层,防止雨水侵蚀和风化;(3)植草绿化:在边坡表面种植草皮,提高边坡的抗侵蚀能力,美化环境。
3. 施工步骤(1)清理边坡表面,去除松散土层和杂物;(2)铺设土工格栅,并进行固定;(3)喷射混凝土,形成防护层;(4)种植草皮,进行绿化。
4. 施工质量控制(1)严格按照设计图纸和技术规范进行施工;(2)对施工过程进行全程监控,确保施工质量;(3)对施工人员进行技术培训和安全教育,提高施工水平。
五、施工安全措施1. 施工前,对施工人员进行安全教育和培训;2. 施工现场设置安全警示标志,确保施工人员的安全;3. 施工现场配备必要的防护设施,如安全网、防护栏等;4. 施工现场实行封闭管理,防止无关人员进入。
六、环境保护措施1. 施工过程中,尽量减少对周围环境的影响,避免破坏植被和土壤;2. 对施工产生的废水和固体废弃物进行处理,防止污染周围环境;3. 施工结束后,对施工现场进行清理和恢复,确保周围环境的整洁。
高边坡作业指导书1. 目的本作业指导书旨在规定在高边坡施工中直接影响施工安全的过程的操作,以保证施工安全。
2. 适用范围本作业指导书适用于硕曲河去学水电站3#施工支洞及下拥沟施工场地平整工程高边坡施工。
3. 现场安全纪律3.1 遵守劳动纪律,服从现场管理人员和安全检查人员的指挥,工作时思想集中,坚守岗位,未经许可不得从事非本工种工作;严禁酒后上班;不得在禁止烟火的地方吸烟动火。
3.2 严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝,并有责任制止他人违章作业。
3.3 按照作业要求正确穿戴个人防护用品,进入施工现场必须戴安全帽,现场不得穿硬底鞋和带钉易滑的鞋,不得往下投掷物料,严禁赤脚或穿高跟鞋、拖鞋进入施工现场。
3.4 在施工现场行走要注意安全,不得攀登脚手架或边坡。
3.5 从事高边坡作业人员要定期体检,经医生诊断凡患高血压、心脏病、贫血病、癫痫病以及其他不适于高空作业的,不得从事高边坡作业。
3.6 作业所用材料要堆放平稳,工具应随手放入工具袋内,上下传递物件禁止抛掷。
3.7 遇有恶劣气候影响施工安全时,禁止进行高边坡作业。
4、高边坡的开挖4.1 开挖前,对岩坡稳定性进行分析,判明影响边坡稳定的主导因素,对边坡变形破坏形式和原因作出判断,并且制定可行的开挖措施,以免因工程施工影响和恶化边坡稳定性。
4.2 尽量改善边坡的稳定性,拦截地表水和排除地下水,防止边坡稳定性下降,可在边坡变形区开挖截水沟、排水沟,拦截和排除地表水,同时采用喷浆、勾缝、覆盖等方式保护护体不受渗水侵害。
4.3 对于不稳定型边坡开挖,可先做稳定处理,然后进行开挖,例如采用抗滑挡墙、抗滑桩、锚筋桩、预应力锚索以及化学灌浆等方法,必要时进行边挡护边开挖。
4.4 采用分层留出平台或马道以提高边坡的稳定性。
台阶高度由边坡处于稳定状态下的极限滑动体高度hv 和极限坡高Hv 来确定,其值由力学计算的有关算式求得。
4.5 按照“先坡面,后坡脚”自上而下的开挖程序施工,并限制坡比、坡高在要求允许范围内。
XXX 水电站场内交通工程【4#、6#、8#、10#公路】及右岸缆机平台开挖及支护工程边坡支护施工作业指导书(指导书二)编制:XXX审核:XXX批准:XXX中国水利水电第一工程局XXX 水电站项目经理部、简述1、工程概况XXX水电站位于X自治区山南地区加查县境内,XXX江中游沃卡〜加查峡谷段出口处,为XXX 江中游河段规划的第一个水电站,坝址距拉萨直线距离约140km,大坝枢纽区位于加查县XXX乡上游5km,距加查县城约17km。
S306线在电站下游7km处通过。
XXX村与加查县城由S306线相通,加查县城距山南地区行署泽当镇路线里程160km,距拉萨路线里程345km。
电站由S306线经加查县XXX乡、泽当镇至曲水大桥,接G318线,由G318线通往拉萨。
电站对外交通较为方便。
本工程项目【4#公路】是XXX 水电站场内交通的主要干线之一,路线布置于XXX 江右岸,公路起点位于XXX水电站坝址下游0.9km,与【2#公路】(K4+888.04)平交连接,终点位于XXX水电站大坝右岸供料平台,其间连接电站右岸混凝土拌和系统,路线全长0.88km。
【6#公路】是XXX 水电站场内交通工程连接右岸坝顶与2#渣场的道路,路线布置于XXX 江右岸,公路起点位于XXX 水电站右岸坝顶,路线顺江向上游展线,至电站规划2#渣场,路线全长0.505 km。
【8#公路】是XXX 水电站场内交通工程连接右岸缆机平台与上游围堰的道路,路线布置于XXX 江右岸,公路起点位于电站上游围堰,路线顺江向上游展线,与【6#公路】终点平交连接,与熊玛沟回头顺江向下游延伸,终点位于XXX 水电站右岸坝顶上部右岸缆机平台,路线全长 1.352km。
右岸缆机平台基础高程3375.00m,基础平台长156m,宽15.0m,边坡最大开挖高程为3468.73m,边坡最大开挖高度93.73m,开挖坡比为1:0.3,在3405.00m 高程和3435.00m高程处各设置一马道,马道宽3m。
边坡防护及防排水工程作业指导书一、工程概述边坡防护及防排水工程是指在道路、铁路、水利工程等建设过程中,为了保护边坡的稳定性和防止水土流失而采取的一系列措施。
本工程指导书旨在提供边坡防护及防排水工程的作业指导,确保工程施工顺利进行。
二、工程要求1. 边坡防护要求:a. 边坡的设计要满足工程稳定性和安全性的要求,考虑地质条件、土壤性质等因素。
b. 采用适当的防护措施,如挡土墙、护坡网等,确保边坡的稳定性。
c. 边坡防护材料的选择要符合相关标准,具有抗腐蚀、耐久性强等特点。
2. 防排水要求:a. 边坡的排水系统要合理设计,确保排水畅通,避免水分对边坡稳定性的影响。
b. 采用适当的防渗措施,如排水管道、防渗板等,防止水分渗透到边坡内部。
c. 排水系统的建设要符合相关标准,确保排水效果可靠。
三、作业流程1. 前期准备:a. 根据工程设计要求,确定边坡防护及防排水工程的具体方案。
b. 调查边坡的地质条件、土壤性质等,为后续工作提供依据。
c. 准备所需的施工材料、设备和人力资源。
2. 施工步骤:a. 边坡清理:清除边坡上的杂草、杂物等,确保施工区域整洁。
b. 边坡加固:根据设计方案,进行挡土墙、护坡网等防护结构的建设。
c. 排水系统建设:按照设计要求,铺设排水管道、安装防渗板等,确保排水系统的畅通和防渗效果。
d. 施工质量检查:对施工过程中的关键节点进行质量检查,确保工程质量符合要求。
e. 完工验收:完成工程后,进行验收,确保工程达到设计要求。
四、安全措施1. 施工人员必须佩戴个人防护装备,包括安全帽、安全鞋等。
2. 施工现场必须设置明显的安全警示标志,确保施工区域的安全。
3. 施工人员必须熟悉相关操作规程和安全操作规范,严禁违章操作。
4. 施工现场必须配备消防器材,并制定灭火预案,确保施工过程中的火灾安全。
五、质量控制1. 施工过程中必须进行施工质量检查,确保施工质量符合设计要求。
2. 施工人员必须熟悉相关施工规范和标准,严格按照要求进行施工。
xx铁路第二双线(xx段)路基边坡防护施工作业指导书目录1.工艺简介 (2)2.施工工艺及技术要求 (3)2.1施工工艺框图 (3)2.2路基防护及支挡的一般规定 (4)2.3边坡防护施工工艺及技术要求 (5)2.4路基支挡施工工艺及技术要求 (8)3质量控制及检验 (11)3.1路基防护质量控制及检验 (11)3.2路基支挡质量控制及检验 (12)4机械设备、人员配备 (14)4.1机械设备配备 (14)4.2劳动力配备: (13)5安全保障措施 (15)5.1安全教育 (15)5.2执证上岗 (15)5.3开展安全标准化工地活动 (15)6.文明施工及环境保护目标 (16)6.1文明施工措施 (16)6.2环境保护措施 (16)1.工艺简介施工工艺的编制是按照客运专线铁路路基工程施工技术指南、客运专线铁路路基工程施工质量验收暂行标准及相关客运专线技术要求进行编制。
路基边坡防护工程是为了保证路基稳定和尽量减小雨雪冲刷对路基造成危害, 是路基的重要组成部分。
2.施工工艺及技术要求2.1施工工艺框图2.1.1干、浆砌片石边坡片石边坡施工工艺框2.2路基防护及支挡的一般规定使用的砂浆或混凝土必须有配合比和强度试验, 并留够试件。
石质强度应符合设计要求。
施工所用砂浆、混凝土, 应采用机械拌和, 并应随拌随用, 严禁直接在砌体面上或路面上人工拌和。
2.2.1边坡防护当路基土石方施工时或完毕后, 应及时进行路基防护施工。
各类防护与加固应在稳定的基础或坡体上施工。
设有支挡结构物及排除地下水设施地段, 应先作好支挡结构物、排水设施, 再施作防护工程。
防护的坡体表面应进行检查处理, 防护设施应与坡面密贴结合。
施工前应先清刷坡面浮土, 填补坑凹, 使坡面大体平整。
路基防护所设置的泄水孔的位置、布置形式、孔径尺寸及泄水孔背反滤层的材料、设置应符合设计要求, 且排水畅通。
砌体及反滤层(或垫层)的材料、设置应符合设计要求。
