内蒙古利民煤焦有限责任公司35KV变电站主变10KV母线避雷器引下线安装安全技术措施施工单位:机电队施工负责人:编制人:机电队二〇一七年月日内蒙古利民煤焦有限责任公司煤矿规程(措施)内审纪要35KV变电站主变10KV母线避雷器引下线安装安全技术措施一、概况乌海能源公司于2017年9月19日检查,提出35KV变电站主变10KV母线每项避雷器引下线需与接地线连接。
目前,我单位主变10KV 母线三项避雷器(三个)安装在10KV母排支架焊接的槽钢上,只有一项上安装了引下线,与要求不符。
我单位计划于年月日对该隐患进行整改,为了确保整改作业安全顺利进行,特制定以下安全技术措施。
二、整改方案在35KV变电站主变10KV母线三项避雷器下侧安装一块连接板,然后将引下线连接在连接板上。
三、准备工作1、准备2套接地线。
2、准备1根35KV验电器,1根10KV验电器。
3、准备2套35KV绝缘用具(绝缘靴、绝缘手套)4、准备手工工具一套。
四、检修流程1、现场负责人向生产指挥中心申请开始检修作业。
2、生产指挥中心同意,并下令1#主变开始停电检修。
3、由变电工开始1#主变停电操作。
3-1、由变电工将10KV母联柜910由热备转运行。
3-2、由变电工将高压开关柜951由运行转检修。
3-3、由变电工将高压开关柜351由运行转检修。
4-1、对1#主变进行验电,10KV侧用10KV验电器验电,35KV侧用35KV验电器验电。
4-2、挂接地线进行放电,在1#主变10KV侧穿墙套管和35KV进线穿墙套管上个挂一组接地线。
4-3、在1#主变10KV母线避雷器下侧安装连接板,安装引下线。
4-4、拆除1#主变10KV侧、35KV侧接地线。
5、汇报生产指挥中心1#主变10KV母线避雷器引下线装置已安装完成,接地线已拆除,申请1#主变压器送电。
6、生产指挥中心下令给1#主变压器送电。
7、由变电工开始1#变压器送电操作。
7-1、由变电工将高压开关柜351由检修转运行。
35干伏XXX变电站增容扩建工程土建施工三措一案(组织、技术、安全措施施工方案)编制审核批准35干伏XXX变电站增容扩建工程项目部二O一一年7月目录编制目的二、工程概况三、施工现场组织措施五、施工现场安全措施六、施工现场文明生产与环境保护措施七、施工方案八、主要危险点分析及预防措施为了贯彻〃安全第一、预防为主、综合治理”的方针,保证员工在电力生产活动中的人身安全和国家及投资者的资产免遭损失,依据国家有关法律、法规,结合电力行业和国家电网公司系统的特点制定施工现场作业的〃三大措施〃及施工方案,从而确保项目工程安全、优质、高效的顺利完成。
二、工程概况1、变电站土建工程:变电站控制室、配电室200平方,围墙95米,大门一个,35千伏主变基础1座,端子箱基础一个,断路器基础1组,隔离开关基础2组,10千伏构支架基础4个,支柱绝缘子基础2组,电缆沟15米,主变事故油池1个。
2、变电站电气设备:新增35千伏主变压器1台,三相二线圈,容量为10000kVA,及新增主变相应的10千伏间隔;新建35千伏口段设备;新建10千伏设备。
变电所二次采用微机综合自动化系统,变电站远动信息按四遥配置。
采用微机五防装置。
计划工期:2011年8月1日至2011年8月30日施工安排:土建2011年8月1日开工,8月30日要具备电气安装条件;电气2011.8.31日进场施工;2011.9.30竣工。
三、施工现场组织措施(—)成立工程项目部。
项目经理:XXX电话:(负责本工程的全部领导工作,为本工程的第一安全责任人);项目总工:XXX电话:(负责技术、质量工作);安全员:XXX(协助项目经理做好现场安全管理与监督工作)技术员:XXX(全面落实本工程的技术管理工作);材料员:XXX(材料管理与分发);资料员:XXX(负责现场各类资料的收集和管理工作);质检员:XXX(负责本工程的施工质量工作,保证工程质量达到合格标准);施工人员安排:土建共20人;电气安装20人施工咼峰期人员达40人。

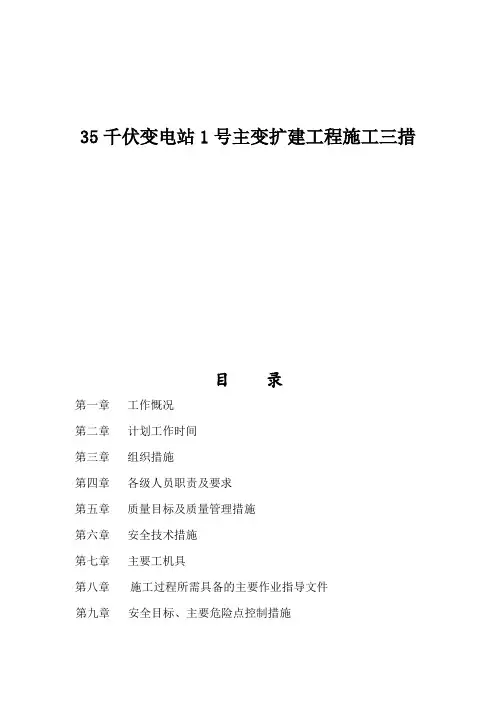

35千伏变电站1号主变扩建工程施工三措目录第一章工作慨况第二章计划工作时间第三章组织措施第四章各级人员职责及要求第五章质量目标及质量管理措施第六章安全技术措施第七章主要工机具第八章施工过程所需具备的主要作业指导文件第九章安全目标、主要危险点控制措施第十章施工方案第十一章文明施工及其它一、工作慨况:1.变电站主结线:35kV采用单母线接线。
1.1土建a.新建35kV何瑞线出线间隔断路器、隔离开关、避雷器基础;b.控制室新建35kV保护柜及直流设备基础;1.2电气a.拆除并更换35kV主母线;b. 安装35kV何瑞线断路器、隔离开关、避雷器、线路TV;c.电缆敷设;d. 二次设备和直流设备安装调试;二、计划工作时间:2015年08月30日-2015年11月 30 日(93天)三、组织措施:1.项目负责人:1. 1 项目经理:覃遵炳1.2、项目副经理:童淇1.3、现场负责人:喻春雨1.4、现场安全员:姚天文1.5、现场质检员:佘越1.6、资料员:柳浩1. 7、土建负责人:邓慎伟2.项目组织结构:四、各级人员职责:1.项目部经理职责:根据本施工组织设计,督促项目安全、如期保质完成,争创精品工程;协调理顺各方关系,解决项目工程中存在的重大问题,在安全、质量、工期上对公司项目负责人负责。
2.项目部付经理职责:在项目经理领导下,具体负责工地施工及本专业工作安排、技术指导,检查、督促各专职人员工作,贯彻执行上级批示,根据工程进度计划,保证安全、优质地完成该项目工程,并及时向公司(分公司)汇报施工情况和存在的各种问题;对分管专业的施工、安全、质量、进度向项目负责人及项目经理负责。
3现场负责人:正确安全的组织好本项工作的开展,及时掌握工作进度,向总负责人汇报当天工作情况,组织本项工作作业指导书的填写,严格按照现场准军事化管理要求开展工作。
4.项目部质检员职责:负责该工程中各分项工程的质量预防、保证、改进和验收评定工作,带领施工人员学习规程、规范和有关质量文件,努力克服施工中存在的质量通病;认真贯彻质量体系文件,按照质量体系要求及时填写和检查有关工程质量记录。
关于切换35KV变电站电源安全措施35KV变电站主供电源来自与110/35KV站,因110/35KV站需进行春检,为了确保我矿正常供电,故我矿计划对35KV变电站电源进行切换至另一回110/35KV站。
在110/35KV站春检期间我矿供电电源为单电源供电,为了防止在期间供电系统出现停电事故对矿井安全生产造成影响,提高处理停电事故的能力,及时、高效地采取有效措施,以防停电事故的进一步扩大,最大限度地缩短停电时间,根据实际情况特制定以下具体安全技术措施:一、供电概况:1、采用的双回电源,主供电源引自110/35KV站;备用电源引自另一回110/35KV站,双回路供电电压等级均为35KV,主变供电容量均为16000KVA。
2、切换后运行方式矿井35KV 变电站由110/35KV站主供。
另一回110/35KV站备用。
二、停电后主要影响范围井上下所有用电设备三、组织机构为了加强此次切换过程及110/35KV站春检期间的统一领导、协调指导和督查工作,确保安全顺利完成双电源切换,特成立35KV 变电站双电源切换组织机构。
四、计划切换时间202x年4月日五、准备工器具1、接地线:2根2、电工用工具:2套3、高压验电笔:2个4、拉闸杆:2付六、切换程序停电:组织相关人员到变电站,做好停电前准备工作--接矿调度室停电通知--办理停电工作票--停所有10KV出线--停10KV总进线--停4254进线电源。
送电:组织相关人员到变电站,做好送电前准备工作--接矿调度室送电通知--办理送电工作票--送4253进行电源--送10KV总进线电--送所有10KV出线电七、具体安全技术措施1、本次切换工作由机电矿长统一安排、指挥。
2、本次切换由35KV变电站站长具体负责,对切换前的工器具准备,并且在切换前进行核对。
3、机运管理中心主任负责在切换前对各种设备、用具进行检查,损坏的及绝缘不良的不准使用。
机运管理中心派专人对切换期间跟踪监督现场作业与本措施落实的情况,杜绝三违作业。
35KV变电所一次及主变事故应急预案应急预案是一种为应对突发事故或情况而制定的计划,以保障人员安全、设备完好和事故处置的顺利进行。
对于35KV变电所一次及主变的事故,以下是一个应急预案的示例:
1. 事故背景和介绍:
35KV变电所一次及主变事故可能包括火灾、泄露、设备故障等突发情况。
2. 应急响应队伍:
- 设立应急指挥中心,并明确指挥组织架构和责任分工。
- 包括应急指挥官、安全人员、设备操作人员、维修人员等。
3. 应急预警和通知:
- 当发生事故时,应立即启动应急预警系统,发出警报和通知。
- 确保及时通知相关部门和人员,包括消防、警察、供电公司、维修团队等。
4. 人员安全和疏散:
- 确保所有人员的安全,立即组织人员撤离到安全区域。
- 需要制定疏散计划,并指定疏散路线和集合点。
- 确保有足够数量的疏散标志和灭火器材。
5. 火灾和泄露应对:
- 若发生火灾,立即启动消防系统,并采取灭火措施。
- 若发生泄露,立即切断电源,并采取相应措施进行泄露物的处理和清理。
6. 设备恢复和故障排除:
- 清理现场,确保安全。
- 恢复电力供应,并进行设备检修和故障排查。
7. 事故报告和总结:
- 对事故进行详细的报告和记录,并进行事故调查和分析。
- 组织相关人员进行事故总结和经验教训的分享。
这只是一个应急预案的示例,具体的内容和措施需要根据实际情况进行制定和调整。
另外,相关人员应定期进行应急演练,以确保应对突发事故的能力和效果。
一、施工时间:2013年5月4日
二、主要负责人(长治变压器厂):
施工成员:
公司安全监护人:
容城电力公司监护人:
三、安全技术措施:
1、在整个吊装过程中,要切实遵守现场秩序,服从命令听指挥,不得擅自离开工作岗位。
2、在起吊前,由吊装司机检查起吊设备和钢丝绳,然后进行试吊,检查各部位受力情况,情况正常方能继续起吊。
3、吊装方的捆扎重物人员、挂钩人员要注意吊钩、钢丝绳是否完好。
吊物要捆扎牢靠,吊钩要找准重心。
吊物要垂直,不准斜吊或斜拉。
物体吊起时,禁止人员站在吊物之上,其下方禁止有人。
4、吊装施工现场,应设有专区派员警戒,非本工程施工人员严禁进入。
5、吊装时,整个现场由总指挥指挥调配,各岗位分指挥应正确执行总指挥的命令,做到传递信号迅速、准确,并对自己职责的范围内负责。
6、有吊装过程中,应有统一的指挥信号,参加施工的全体人员必须熟悉此信号,以便各操作岗位协调动作。
7、在起吊过程中,未经现场指挥人员许可,不得在起吊重物下面及受力索具附近停留和通过。
8、在吊装过程中,如因故中断,则必须采取措施进行处理,不得使重物
悬空。
9、在起吊过程中,应与变电站带电设备保持安全距离,不得随意进入带电区域,严格执行工作票工作范围,防止发生触电事故。
10、吊装人员应有相应的资格证书和一定的吊装经验。
11、施工结束后现场应保持清洁,垃圾或废料应及时清除,做到"完工、尽料、场地清"。

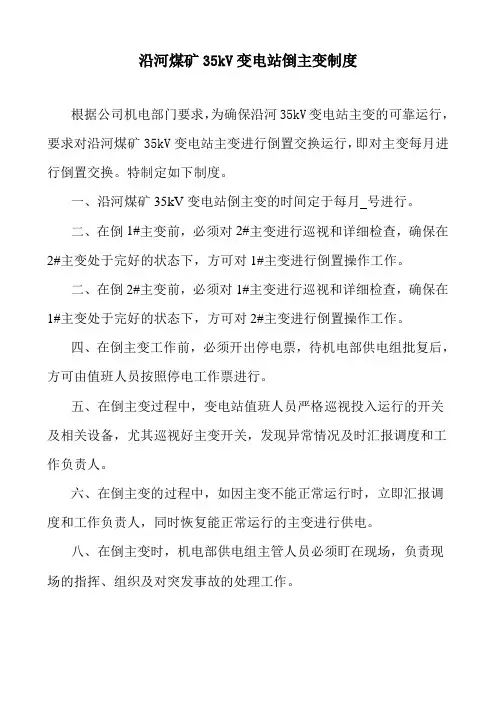

沿河煤矿35kV变电站倒主变制度
根据公司机电部门要求,为确保沿河35kV变电站主变的可靠运行,要求对沿河煤矿35kV变电站主变进行倒置交换运行,即对主变每月进行倒置交换。
特制定如下制度。
一、沿河煤矿35kV变电站倒主变的时间定于每月号进行。
二、在倒1#主变前,必须对2#主变进行巡视和详细检查,确保在2#主变处于完好的状态下,方可对1#主变进行倒置操作工作。
二、在倒2#主变前,必须对1#主变进行巡视和详细检查,确保在1#主变处于完好的状态下,方可对2#主变进行倒置操作工作。
四、在倒主变工作前,必须开出停电票,待机电部供电组批复后,方可由值班人员按照停电工作票进行。
五、在倒主变过程中,变电站值班人员严格巡视投入运行的开关及相关设备,尤其巡视好主变开关,发现异常情况及时汇报调度和工作负责人。
六、在倒主变的过程中,如因主变不能正常运行时,立即汇报调度和工作负责人,同时恢复能正常运行的主变进行供电。
八、在倒主变时,机电部供电组主管人员必须盯在现场,负责现场的指挥、组织及对突发事故的处理工作。
35KV变电站单回路单主变运行及设备检修的安全技术措施审核:机电副总:矿调度:安监处:通风科:运输科:服务公司:抽采公司:二采区:机电科:供电队:编制:35KV变电站单回路单主变运行及设备检修的安全技术措施为保证我矿供电的安全可靠,现在对35KV站主变进行检修及除尘,为了保证在这段时间内我矿的供电安全,特制本措施:一、为了保证检修期间内的安全,特成立领导小组。
现场指挥:李志忠成员:常振基及供电队维修人员联系方式:矿调度:4302166 4302185 6301 6302机电科调度:4303466 6429 6404110KV站:4030856 4030857 636635KV站:6344李志忠:l3994812543 常振基:l5834343160二、单主变运行期间需要操作的内容:检修I段时:35KV变电站需要操作的内容:1、合上10KV分段开关5100。
2、断开10KV1#进线5131断路器。
3、断开35KV1#主变4231断路器。
4、断开35KV1#进线4234断路器。
5、拉开5131开关小车。
6、拉出4231开关小车。
7、拉出4234开关小车。
110KV站35KV部分的需要操作的内容:1、断开3404断路器2、拉出3404开关小车。
检修II段时:35KV变电站需要操作的内容:1、合上10KV分段开关5100。
2、断开10KV1#进线5132断路器。
3、断开35KV1#主变4232断路器。
4、断开35KV1#进线4236断路器。
5、拉开5132开关小车。
6、拉出4232开关小车。
7、拉出4236开关小车。
110KV站35KV部分的需要操作的内容:1、断开3403断路器2、拉出3403开关小车。
在单回路单主变运行期间,除上述开关的操作外,其余开关的状态不变,但运行人员必须时刻观察负荷情况,做好记录。
在这段改造期间内,保持与矿调度的联系,如有异常情况,随时处理。
三、安全技术措施:1、工作期间内必须严格执行“两票”及“手指口述”制度。
主变压器大修安全技术有些措施因35KV变电所主变压器漏油、2#主变压器分接开关绝缘电阻大需进行大修,为保证作业过程中的安全,我们该怎么做?有什么安全措施?今天为大家了一些相关的知识,下面我们一起来看看吧!20xx年6月日—20xx年6月日35KV变电所高压班全体人员、变压器厂家技术人员蒋xx安全负责人:方xx1、提前提出改变主变运行方式申请,并报机电处供电科备案。
2、提前一天在矿调度会审批停电报告(报告上写明影响地点),要求35KV 变电所主变检修期间,各采区变电所及掘进头局扇设专人看管,西风井、中央风井设专职电工看管。
3、提前一天填写、审核工作票、操作票。
5、提前对供电线路、供电设备等全方位检查,清除隐患,确保检修期间供电安全。
6、检查主变附近空间是否足够,规划拆卸过程中零器件摆放位置。
7、变压器大修安排在停产检修间内进行。
施工现场需做好防雨、防潮、防尘和消防措施,清理现场及其他准备工作。
在超出停产检修周期后要做好单台主变给全矿供电的安全供电防护措施和应急预案。
8、大修前进行电气试验,测量直流电阻、介质损耗、绝缘电阻及油试验。
9、材料工具:吊车,试验仪器1套,变压器油1000kg,储油罐1只,滤油机1台,道木20块,塑料布100m,白布100m,电动扳手1套,扦子2根,吊带(20吨)2根,雨鞋2双,螺栓若干,防雨布100m,新工作服2套,扳手,套筒,呆板,梅花扳手,白布带,波纹纸,细锉2把,绝缘清漆,准备好备品备件及更换用密封胶垫,个人工具。
(一)1#主变的停电步骤:将负荷转移到2#主变,退出1#主变运行,以待检修;操作程序如下:1、将动态无功补偿装置609、636、637、640退出,并暂停主副井、主排水泵等大功率设备运转。
2、合6KV母联602开关。
3、停1#主变低压侧开关621柜,并将手车摇至试验位置。
4、停1#主变高压侧开关501柜,并将手车拉出。
5、验电确认无误后,将1#主变35KV侧龙门杆上的进线拆除并短接,将1#主变6KV侧的母线铜排拆除。
主变压器大修安全技术有哪些?措施是什么?一、施工时间:20XX年6月日—20XX年6月日二、施工地点:35KV变电所三、施工人员:高压班全体人员、变压器厂家技术人员四、施工负责人:蒋xx安全负责人:方xx五、施工前准备:1、提前提出改变主变运行方式申请,并报机电处供电科备案。
2、提前一天在矿调度会审批停电报告(报告上写明影响地点),要求35KV 变电所主变检修期间,各采区变电所及掘进头局扇设专人看管,西风井、中央风井设专职电工看管。
3、提前一天填写、审核工作票、操作票。
5、提前对供电线路、供电设备等全方位检查,清除隐患,确保检修期间供电安全。
6、检查主变附近空间是否足够,规划拆卸过程中零器件摆放位置。
7、变压器大修安排在停产检修间内进行。
施工现场需做好防雨、防潮、防尘和消防措施,清理现场及其他准备工作。
在超出停产检修周期后要做好单台主变给全矿供电的安全供电防护措施和应急预案。
8、大修前进行电气试验,测量直流电阻、介质损耗、绝缘电阻及油试验。
9、材料工具:吊车,试验仪器1套,变压器油1000kg,储油罐1只,滤油机1台,道木20块,塑料布100m,白布100m,电动扳手1套,扦子2根,吊带(20吨)2根,雨鞋2双,螺栓若干,防雨布100m,新工作服2套,扳手,套筒,呆板,梅花扳手,白布带,波纹纸,细锉2把,绝缘清漆,准备好备品备件及更换用密封胶垫,个人工具。
六、施工步骤:(一)1#主变的停电步骤:将负荷转移到2#主变,退出1#主变运行,以待检修;操作程序如下:1、将动态无功补偿装置609、636、637、640退出,并暂停主副井、主排水泵等大功率设备运转。
2、合6KV母联602开关。
3、停1#主变低压侧开关621柜,并将手车摇至试验位置。
4、停1#主变高压侧开关501柜,并将手车拉出。
5、验电确认无误后,将1#主变35KV侧龙门杆上的进线拆除并短接,将1#主变6KV侧的母线铜排拆除。
6、对1#主变进行检修。
关于新田煤矿35KV变电所高压开关柜调整保护定值的安全技术措施一、概述:2014年12月,永煤公司机电部莅临我矿检查指导工作,主要对我矿35KV变电所高压供电系统进行检查,结果发现我矿35KV变电所高压开关柜整定值存在不合理现象,在永煤公司供电处技术人员的指导下,根据我矿实际情况,现已将整定值重新进行验算,为确保我矿供电系统安全可靠运行,矿井安全、高效、稳定、快速发展,需调整35KV变电所高压开关柜整定值,在调整过程中有可能会引起开关跳闸,为保证施工过程中矿井正常供电及人身安全,特编写本措施呈上审批。
二、施工内容:1、调整35KV变电所35KV高压开关柜保护定值。
2、调整35KV变电所主变压器保护定值。
3、调整35KV变电所10KV高压开关柜保护定值。
4、具体调整各高压开关保护定值项目见:附页1。
三、调整保护定值的原则:1、保护定值满足选择性。
2、保护定值满足速动性。
3、保护定值满足灵敏性。
4、保护定值满足可靠性。
四、可能出现停电地点及影响范围:保护定值调整过程中及调整结束后24小时之内,可能出现全矿停电影响。
五、施工前准备工作:1、检查全矿井上下各供电地点,确保设备运行正常,负荷平稳。
2、安排专职人员到我矿各主要设备供电地点,如主通风机房、瓦斯抽放站、工广10KV变电所、井下中央变电所、井下各局扇风机开关地点等,防止开关跳闸时,短时间内恢复正常供电。
3、由工作负责人汇报矿调度室,并告知可能出现跳闸情况,停电影响范围,并随时做好瓦斯超限、停电撤人等相关准备工作。
4、将我矿35KV变电所运行方式由单回路分列运行倒为双回路分列运行,防止保护定值调整过程中出现跳闸现象时,减小停电影响范围。
5、保护定值调整过程中,严禁200KW以上供电负荷启动运行。
6、永煤供电处技术人员到现场。
六、组织措施:1、施工单位:机运一队。
2、施工负责人:刘旭。
3、现场安全技术负责人:姜杰。
4、施工人员及岗位职责:(1)永煤供电处技术人员:李春明,负责保护定值核对工作。

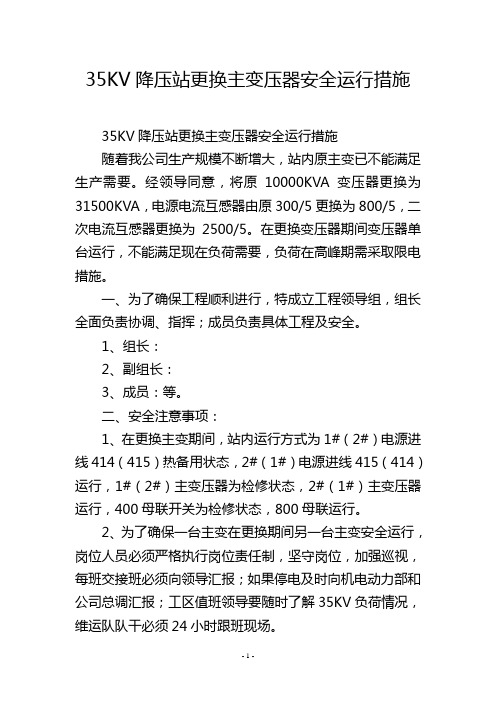

35KV降压站更换主变压器安全运行措施35KV降压站更换主变压器安全运行措施随着我公司生产规模不断增大,站内原主变已不能满足生产需要。
经领导同意,将原10000KVA变压器更换为31500KVA,电源电流互感器由原300/5更换为800/5,二次电流互感器更换为2500/5。
在更换变压器期间变压器单台运行,不能满足现在负荷需要,负荷在高峰期需采取限电措施。
一、为了确保工程顺利进行,特成立工程领导组,组长全面负责协调、指挥;成员负责具体工程及安全。
1、组长:2、副组长:3、成员:等。
二、安全注意事项:1、在更换主变期间,站内运行方式为1#(2#)电源进线414(415)热备用状态,2#(1#)电源进线415(414)运行,1#(2#)主变压器为检修状态,2#(1#)主变压器运行,400母联开关为检修状态,800母联运行。
2、为了确保一台主变在更换期间另一台主变安全运行,岗位人员必须严格执行岗位责任制,坚守岗位,加强巡视,每班交接班必须向领导汇报;如果停电及时向机电动力部和公司总调汇报;工区值班领导要随时了解35KV负荷情况,维运队队干必须24小时跟班现场。
3、由于单回路单主变运行全矿负荷都在一台主变上,若负荷超过8500KW,必须采取相应的限电措施,根据拉闸限电顺序表进行拉闸限电。
4、在高峰时段负荷已达到10000KW,由于地面负荷较小,只降地面负荷远不能达到限电需求,而大部分负荷都在井下;如井下主排水泵启动必须请示机电调度及公司有关领导;若降井下其它负荷必须经公司领导商议后下达命令,方可执行。
5、如发生进线电源跳闸,可向晋中电调申请备用电源送电,但必须恢复400母联为运行状态。
如发生变压器跳闸,可根据保护显示判断跳闸原因,如果为负荷过大而引起跳闸,可以不用请示,迅速恢复主变运行,并通知风机房启动主扇。
如果为线路故障引起,可迅速切除故障线路,恢复主变运行,并通知风机房启动风机。
6、如要倒风机,必须严格按照规定,35KV进线电流小于60A方可启动风机。
九龙变电站35KV系统向磁西主井变电站切改施工方案及安全技术措施一、工程概况现磁西主井变电站35KV开关柜、6KV开关柜、保护控制系统已安装完毕,开关柜、控制屏柜各类试验合格,高压柜保护定值已整定、动作可靠,后台运行正常,新高压柜断路器合、跳正确,操动及联动正确可靠,具备切改送电条件。
现将旧站35KV系统向新站切改,将九龙旧站九一线路、九梧线路、泉九I路、泉九II路、1#主变、2#主变、九龙电厂电缆进线、九北线切改至新站对应开关上。
其中九一线路、泉九I路、泉九II路、九龙电厂电缆进线做永久切改,1#主变、2#主变、九梧线路、九北线做临时切改。
二、施工方案1、敷设新站6KV开关与旧站6KV开关联络线(ZR-YJV22-6KV-3×120mm2 2×120米),新站开关充电,所变投运(3月6日-3月8日)⑴九龙新站686开关、旧站20开关、磁西副井6KV电源进线停电,验电,并在新站686开关、旧站20开关及磁西对应开关线路侧各封挂一组接地线,并悬挂警示牌;⑵敷设九龙新站686开关至旧站20开关间动力电缆,作为新旧站6KV系统联络线,电缆从新站地下室东口出来沿变电站东围墙向南敷设至旧站6KV室东侧电缆沟,进入电缆沟敷设至20#柜下端,电缆两端做头,做耐压试验,试验完毕接线;⑶拆除新站686柜、旧站20柜、磁西副井开关警示牌及地线;⑷闭合旧站20柜、新站686柜及磁西副井相应开关,为新站6KV II段母线充电;⑸闭合新站601、602开关,为新站6KV母线充电;⑹分别将I段、II段、III段PT推入柜内,检查各分段电压显示数值,在I、II段PT柜上二次电压定相,并作PT并列、解列试验;⑺将新站6KV所有开关推入柜内,并闭合开关,新站开关充电24小时;⑻将所变手车推入柜内,6KV所变充电试运行,并在新站交流屏处与旧站临时电源电缆定相;2、九一线路停电,将九一线路永久切改至新站,九一线电缆连接至新站备用开关上,作为新旧站间联络电缆。
变电所整改安全技术措施
标题:变电所整改安全技术措施
引言概述:
变电所是电力系统中重要的组成部分,其安全运行对整个电网系统的稳定运行
至关重要。
为了确保变电所的安全运行,必须采取一系列的安全技术措施进行整改。
本文将详细介绍变电所整改安全技术措施的内容和要点。
一、设备检修维护
1.1 定期检查设备运行状况
1.2 及时更换老化设备
1.3 建立设备档案,做好设备维护记录
二、安全防护设施
2.1 安装可靠的绝缘设施
2.2 配备足够的消防器材
2.3 设立安全警示标识
三、电气设备保护
3.1 安装过载保护装置
3.2 设置漏电保护器
3.3 建立完善的接地系统
四、安全管理制度
4.1 制定变电所安全管理规章制度
4.2 定期组织安全培训
4.3 建立安全事故应急预案
五、现代化监控系统
5.1 安装视频监控设备
5.2 实施远程监控系统
5.3 配备智能报警系统
结语:
通过对变电所整改安全技术措施的详细介绍,可以有效提高变电所的安全运行水平,降低事故发生的风险,保障电力系统的稳定运行。
希望各电力部门能够重视变电所的安全工作,全面落实安全技术措施,确保变电所的安全运行。
35kVXX变电站主变保护装置更换施工方案二〇一二年十二月一日说明一、本施工方案一式六份,分别送局生技部、安监部、调度中心、变电管理所,另一份放在施工现场,一份单位存档。
二、施工方案通过上级审批通过后,必须严格按计划执行,各类施工必须按计划时间动工及在计划工期内完毕。
三、施工方案中旳各类施工,如波及到需要办理停电第一种工作票时必须按规定报票。
四、较大型旳施工项目,如需有关部门人员到施工现场旳,应事先告知。
五、在施工过程中如需申请中间验收旳应及时告知有关部门人员组织中间验收,并妥善保管中间验收结论。
六、工程竣工后申请竣工验收,经验收合格后,办理竣工汇报及移交有关资料等。
会审:35kV草XX站主变保护装置更换施工方案一工程概况:由于草塘变主变差动保护装置差动保护存在缺陷,为了深入保护证电网旳安全运行,提高供电可靠性,根据局工作安排,需对35kVXX 变电站主变保护装置进行更换。
重要工作如下:1、拆除原主变保护保护装置CSC221N,在该安装位置处安装新保护装置CSC-1、对柜面平布置需进行调整,装设保护压板面板下移;将最下面块面板上移一种位置;3、将五防电编码锁安装位置进行调整,对面板开孔,安装非电气量保护装置二组织措施:1、工作任务:草塘变电站主变保护装置更换工程施工2、现场人员安排及职责分工:电力调度控制中心总协调负责人:XXX—全面负责详细实行工作旳协调管理工作负责人:XXX—全面负责详细神话工作旳协调管理安全负责人:XXX—负责安全监督、工作人员旳(包括厂家技术员)旳监护技术负责人:XXX—负责技术监督,工作完毕后旳资料汇报旳搜集、整顿、上报工作班组员:XXX、XXX 、厂家技术人员(1名)3、工作班组员必须严格遵守工地纪律,文明施工,施工完毕做到“工完、料尽、场地清”。
4、施工结束必须严格执行验收制度,验收合格后方可投运。
5、计划工作时间为:2023 年月日-月日。
提前三天报工作申请。
6、动工前在继保自动化班班内展开学习讨论,明确目旳和任务,统一观点和认识。
35KV地面变电所高压线倒换安全措施公司35KV地面变电所改造后一直使用东郊变电站1#高压线,现利用10月26日停产检修期间,35KV地面变电所将东郊变电站1#高压线倒至柏杨树变电站2#高压线,为保证倒换高压线工作能够安全顺利进行,特制订以下安全措施:一、成立领导组:组长:武福拴成员:王宏明、杨恩忠、苏东怀、崔建强、李建伟、许红卫、梁建荣、霍守忠、刘兴旺、李春林、薛翠芬、郑丙武二、现运行方式公司35KV 变电站由东郊线路主供,35KV 变电站I、II段母线分列运行,35KV柏杨树线路热备用,一台主变运行,一台热备用。
三、倒换线路时主要单电源运行范围1、主通风机房(南风井、南二风井);2、副井提升机房;3、主井皮带;4、井下中央水泵房;5、井下掘进工作面局部通风机;6、井下采区各条下山水仓、采掘工作面水泵。
四、35KV地面变电所倒换高压线时间:2014年10月26日9:00—10:00五、机运科安排专人在调度指挥中心指挥地面及井下高压线倒换工作。
六、6KV供电系统切换流程:①35KV地面变电所断开6K V母联600开关→断开6KVⅡ段620开关,井下6KV2#线停电,35KV地面变电所负责人汇报调度;②调度向井下各变配电点、掘进工作面电工发出命令→井下各变配电点(掘进工作面)电工将2#电源线路所带负载(切换2#备用局部通风机)全部倒至井下1#线后→向调度汇报;③35KV地面变电所合上6K V母联600开关→合上6KVⅡ段620开关,井下6KV2#线送电→断开6K V母联600开关→断开6KVⅠ段615开关,井下6KV1#线停电,35KV地面变电所负责人汇报调度;④调度向井下各变配电点、掘进工作面电工发出命令→井下各变配电点(掘进工作面)电工将1#电源线路所带负载(局部通风机电源)全部倒至井下2#线后→向调度汇报;⑤35KV地面变电所合上6K V母联600开关→合上6KVⅠ段615开关,井下6KV1#线送电,35KV地面变电所负责人汇报调度;⑥调度向井下各变配电点、掘进工作面电工发出命令→井下各变配电点(掘进工作面)电工恢复1#电源线路→井下1#、2#线路全部运行→向调度汇报→倒换工作结束。
整体解决方案系列35KV变电所更换主变工程-安全技术措施(标准、完整、实用、可修改)编号:FS-QG-85649 35KV变电所更换主变工程-安全技术措施35KV Substation Replacement of Main Transformer Project-SafetyTechnical Measures说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定为安全顺利地完成王门35KV变电所更换主变工程,特制定以下措施,并在工作中严格贯彻执行。
主要工作内容:1、拆除水泥厂35KV变电所35KV2号主变S11-2500kVA。
2、将原水泥厂35KV变电所2号主变S11-2500kVA运送至王门35KV变电所。
3、将一台35KV真空开关运送至王门35KV变电所,并进行交接性试验。
4、对S11-2500kVA变压器进行交接性试验。
5、拆除王门35kV变电所35KV1号主变。
6、安装就位新35KV1号主变和新1号35KV主变开关。
7、更换新1号主变下引线、主变低压侧部分连接母排和线夹。
8、新1号主变保护定值整定、校验。
9、冲击试验、核相。
一、组织措施:1、工作应严格规范执行:①工作票制度;②工作许可制度;③工作监护制度;④工作间断、转移和终结制度。
2、组织机构:工作领导人:王连军王成刚工作负责人:蒯振法刘定强技术负责人:黄家平孙伟安全负责人:姜广利田如洲施工班组:修试工区检修班、变电试验班施工日期:20xx年04月02日至20xx年04月10日二、工作流程与步骤:1、对水泥厂、王门变电所进行现场勘察,针对勘查现场的情况,分析总结在现场工作中的危险点及安全预防措施。
2、根据工作需要,准备工作中所需要的改造材料和工具器。
3、将水泥厂S11-2500kVA变压器和35KV真空开关运送至王门35KV变电所指定地点,并对设备进行交接性试验。
4、工作前,确认已停电,做好安全措施后召开现场工作班前会,将停电范围、带电部位、工作内容范围、工作中的危险点详细告知工作人员,并确认每个参与的工作人员都已知晓。
4、再次检查劳动保护装备是否齐全完好,然后根据个人素质合理分工。
5、工作结束后,清理工作现场,再次检查设备确定无问题后终结工作。
三、危险源辨识:1、吊装主变、开关时损坏变压器和开关,防坠落、防碰、压、挤伤工作人员。
2、主变、开关运输中的设备、人身安全。
变压器运输时,应绑扎牢固防止发生意外。
3、附件拆卸、安装时,注意保护变压器高低压套管。
4、主变、开关更换安装的时候,注意与带电体保持安全距离。
5、严禁重叠作业,防止伤人和损坏设备。
6、低压触电,造成意外事故。
7、登高或使用梯子不当,摔伤工作人员。
防止登高作业时坠落,应戴好安全帽、打好安全带。
8、保护退出运行时,误碰其他运行保护装置。
9、高压试验时高压触电,应设好警戒绳,放尽剩余电荷防止变压器残余电荷伤人。
10、新工人要在有经验的老师傅指导下工作,做好互监互保。
四、基本安全措施1、工程施工前,工作领导人应组织工作负责人、工程技术人员对现场实际情况进行技术交底,详细了解施工条件,并根据现场条件确定施工方案、施工流程,排查危险点,制定防范措施。
2、参加技术改造安装工程的所有工作人员,必须牢固树立“安全第一,预防为主”的思想,严格执行《电力安全工作规程》中的相关规定,认真做好安全技术防范措施,以确保工作人员及设备的安全。
3、工作负责人应做到遵章指挥,工作人员应遵章作业,劳动保护穿戴齐全,服从命令听从指挥,严格遵守劳动纪律,工作中严禁说笑打闹做与工作无关的事。
开工前施工负责人要根据当天工作内容、工作范围、安全注意事项向全体工作人员传达,并根据个人技术素质、身体状况合理分工。
4、各工作区域必须设好安全施工警界绳或遮拦,挂好相应标示牌。
凡使用的绝缘用具、登高用具必须经试验合格方能使用。
使用的临时电源应经过漏电保护器;所使用的移动电动工具,电源线应完好,外壳需接地的应有可靠的接地点。
5、作业人员应接受相应的安全生产教育和岗位技能培训,必须具备必要的电气知识、业务技能、学习相关安全技术措施,经考试合格持证上岗。
6、凡在坠落高度基准面2M以上的高处进行作业,均视为高处作业。
作业人员必须佩戴安全带(绳),高出作业时不得失去安全保护。
7、各类作业人员应被告知其作业现场和工作岗位存在的危险因素、防范措施及事故紧急处理措施。
任何人发现有违反规程和措施的情况,因立即制止,经纠正后才能恢复作业。
8、各类电气施工作业,必须严格执行“现场勘查、工作票、工作许可、工作监护、工作间断、工作终结和恢复送电制度。
”9、临时电源搭火或使用发电机时,应由两人进行,一人工作,一人监护。
搭接电源严禁用鳄鱼夹搭接,应用螺丝固定,搭接前应先把线头扎稳牢固。
电源线滚的漏电保护装置应安全可靠并保持完好,并能满足电压电流需求。
各种电气工具导线应保持完好状态。
10、施工作业现场的遮栏(围栏)、标志牌、临时接地线等,是为了保证作业人员现场安全施工所设置的安全防护设施,禁止工作人员擅自移动、拆除、损坏、钻越、跨越上述安全设施。
如因工作原因必须短时移动或拆除时,应征得工作负责人同意,并在工作负责人的监护下进行,完毕后立即恢复。
五、现场安全措施1、吊车进入现场前,应和吊车司机做好沟通,交代清楚工作内容和现场工作条件。
2、使用吊车时应设专人指挥,吊车指挥人员必须告知吊车司机工作场所相邻设备带电与否,以防误碰或触及带电设备等安全注意事项;吊车起吊臂活动时要有专人监护,应与带电体保持足够的安全距离:标准为:35kV:2.5米;10kV及以下:1.5米。
吊车司机必须听从专责指挥人员指挥,当司机对安全或重量有怀疑时,必须与指挥人员联系并有权拒绝违章指挥,作业中不管停止信号是谁发出的,司机都必须执行“停车”的信号。
起吊设备时,当重物离开地面约10cm时应做载荷试验,经证实设备帮挂牢固、制动良好后方可起吊。
设备起吊过程中,任何人员严禁在吊车臂下以及起吊设备下穿越或逗留。
3、变压器拆除、安装和开关安装起吊前应对所使用的工具绳索进行详细的检查,不合格者严禁使用;起重物体应垂直于吊钩,起吊绳及4个受力点应受力均匀,对起吊物体具有足够的承载力。
起吊设备前应对使用起吊绳索进行外观检查并保证完好,应有专人检查绳索是否挂在牢固正确地方、绳锁角度应符合要求。
4、附件拆除与安装时,吊件应平稳避免旋转或摇摆,以防碰坏其他设施或挤伤人员。
对连接部位的处理应使用专门工具,不可将手伸入,紧固法兰螺栓时,应按对角受力顺序均匀拧紧,所使用的密封防油垫必须无扭曲、变形、裂纹和毛刺,防油垫应受力均匀平整,无外刺现象。
5、拆除、安装二次电缆时,应断开相应的控制、信号及合闸电源,确认无电后方可拆除和安装。
6、凡在坠落高度基准面2M以上的高处进行作业,均视为高处作业。
作业人员必须佩戴安全带(绳),高处作业时不得失去安全保护,使用前应先检查安全用具是否完好;在变电所内搬运梯子等长物时应水平搬运,所使用梯子要有防滑措施,梯子角度要符合要求,上下梯子要有人扶。
7、从事电气焊工作时,作业人员必须持有效证件,应佩戴护目镜、手套等防护用品,作业人员应在作业点上风口作业,如作业点下方或附近有电气设备或其它易燃易爆物品,应配备消防器材或采取临时遮盖处理等其他防护措施。
8、使用圆盘锯时,操作人员应戴护目镜,砂轮旋转方向不应正对工作人员或设备;打锤或使用电钻时,严禁带手套。
9、所使用的油桶等装油设施必须清理干净,所用油管确保不污染绝缘油;必须安排专人负责滤油设备,对漏油点用容器盛接;有关接头连接良好,油路密封良好,并配备必要的消防器材。
10、变压器的绝缘试验应在变压器油充分静止,体内和充油附件无空气的情况下进行。
试验装置的外壳应可靠接地,高压引线尽量缩短,必要时用绝缘物支持牢固;试验现场应装设遮拦,向外悬挂“止步、高压危险!”的标示。
试验时,应由试验负责人统一指挥,试验前必须先检查接线是否正确,调压器是否在零位。
试验时必须有监护人进行监视操作。
试验中如发生异常情况应立即断开电源,消除异常故障后在进行试验。
11、变压器、开关运输时,应有对徐州地区较熟悉路线、路况的跟车,在运输过程中均应绑扎固定牢固,防止冲击震动、倾斜及碰坏零件。
运输时应控制车的速度,速度均匀,严禁急刹车而使变压器受到冲击。
12、按计划在当天工作完成后,办理工作终结手续前,工作负责人应对全部工作现场进行周密检查,确保无遗留问题后再行办理工作终结手续。
技术负责人应将当工作转情况(如:退运设备、投运设备、运行观察重点和其它相关安全注意事项等)在口头向当值人员讲述后,并留有详细的书面记录。
13、冲击试验时,人员在变压器四周进行观察,如发现异常,立即要求值班员进行停电,查明原因并处理完毕后方可继续进行操作。
14、核相时,应设专人指挥,接线应正确,操作人员应听从指挥,齐拿齐放。
15、工作过程中,发现异常问题,应立即停止工作,应急小组应组织相关人员拿出相应方案及应急措施后方可进行工作。
六、技术措施保证安全的技术措施:停电、验电、接地、悬挂标示牌和装设遮拦(围栏)。
1、开始施工前,应严格按照电力安全规程中(保证安全的技术措施)执行。
应停电、验电、装设接地线并悬挂相应标示牌等措施。
2、变压器、开关安装前应根据有关要求进行试验其各种数据应符合标准,试验合格后方可安装。
3、变压器注油时,应使用试验合格的变压器油,油耐压标准为≥35KV,注油时应及时打开放气孔进行排放空气及各散热管屏蔽阀。
注油完毕,应设专人检查放气孔关闭情况及散热管屏蔽阀打开情况。
4、变压器安装应按照《电气装置安装工程电力变压器油浸电抗器互感器施工及验收规范》相关规定执行,变压器接地应可靠,各附件及本体安装应符合产品技术要求。
5、开关安装应按照《电气装置安装工程高压电器施工及验收规范》有关部分执行,安装应平整、不得倾斜。
接地装置应按要求正确焊接,就位开关柜接地连接线应与接地网可靠连接,接地电阻不大于4Ω。
6、母线安装应参照《电气装置安装工程母线装置施工及验收规范》有关部分执行。
母线接头、伸缩节两端应接触良好,应无接触虚及断裂现象;螺丝选用应按要求配置。
母线对地、母线相间最小净距离为:室外35KV为不小于400mm,6KV为不小于200mm。
7、变压器继电保护整定要严格按照定值通知单要求进行整定,在执行过程中如果对定值数据有疑问要立即向有关人员汇报。
二次线应按标记正确接入,压接牢固。
试验中发现继电保护装置动作不正常时应查明原因。
8、变压器更换完毕检查保护及其它无问题后应对变压器进行冲击试验,冲击试验声音、保护都应正常。
9、进行核相时,应设专人指挥,接线应正确,操作人员应听从指挥,齐拿齐放,在确认是同相位后两台变压器才能并列。
