吊篮、围栏技术交底
- 格式:doc
- 大小:742.50 KB
- 文档页数:8
一、安全操作及安全要求1. 人员资质:操作人员必须身体健康,无生理缺陷,无不适于高空作业的疾病,且持有相关部门颁发的吊篮操作证。
学员在师傅指导下进行操作,未经允许不得独立操作。
2. 安全培训:所有作业人员必须接受专业培训,并考核合格,了解吊篮的操作规程、安全注意事项以及紧急情况下的应对措施。
3. 作业纪律:进入施工现场,必须遵守安全生产规章制度和劳动纪律,严禁盲目蛮干、违章作业。
4. 安全检查:高空作业前,应检查吊篮海底防护、档脚板、栏杆(网、板)等防护设施是否完好,确认安全可靠后方可作业。
5. 个人防护:作业时必须佩戴安全帽、安全带,安全带系挂在专用的保险绳上。
着装要灵便,作业时精神集中,团结协作,互相呼应,统一指挥。
6. 安全操作:严禁吊篮未固定、不系安全带悬空上下;严禁打闹开玩笑;严禁酒后作业;严禁进行无安全把握的作业。
7. 班组管理:班组(队)接受任务后,组织全体人员学习吊篮专项安全施工组织设计和安全技术措施交底,明确安全注意事项,指定技术好、有经验的(技术)人员负责技术指导和监护。
二、吊篮安装与检查1. 安装指导:吊篮安装必须在专业人员现场指导下进行,确保安装质量。
2. 设备组装:严格按照吊篮设备说明书进行组装,严禁省略、替换、更改任何零部件、标准件。
3. 验收使用:吊篮安装完成后,必须经过验收合格方可使用。
4. 日常保养:吊篮设备应在遵守保养规范的前提下使用,严禁使用有故障的设备。
维修人员每天对吊篮进行巡检,填写吊篮施工日检查记录。
5. 安全绳系法:吊篮的安全绳必须系在固定结构上,严禁系在吊篮的支架上或配重铁上。
6. 配重要求:严禁减少吊杆的配重数量,配重必须固定在配重盘上。
严禁使用带油脂的钢丝绳。
三、吊篮使用与维护1. 操作人员:使用者必须充分了解吊篮的使用要求、工作特性,并经过培训取得劳动部门颁发的吊篮操作证。
2. 安全带要求:吊篮上施工人员必须系好安全带,并独立系在固定结构上或保险绳的安全卡扣上。
吊篮施工作业安全技术交底第一部分:工程概述与安全要求一、工程概述本项目为高层建筑外墙施工作业,采用吊篮作为作业平台。
吊篮施工作业具有高风险、高危险性的特点,为确保施工安全,提高工作效率,特制定本安全技术交底方案。
二、安全要求1. 吊篮作业人员必须具备相应的操作资质,持证上岗。
2. 吊篮设备必须符合国家标准,具备合格证、检测报告等相关资料。
3. 施工前,项目安全员应对吊篮设备进行全面检查,确保设备安全可靠。
4. 吊篮作业过程中,严格遵守操作规程,服从指挥,确保施工安全。
5. 吊篮作业人员应佩戴个人防护装备,如安全帽、安全带、防坠器等。
6. 建立完善的应急预案,提高应对突发事故的能力。
三、吊篮设备检查1. 检查吊篮的外观,确保无损坏、变形、磨损等现象。
2. 检查吊篮的钢丝绳、安全绳、吊钩、防坠器等关键部件,确保无断丝、磨损、松动等现象。
3. 检查吊篮的电气系统,确保绝缘良好,无漏电、短路等隐患。
4. 检查吊篮的控制系统,确保操作灵活、可靠。
5. 检查吊篮的配重块,确保配重符合要求,防止吊篮倾斜、翻覆等事故。
四、操作规程1. 吊篮作业人员在上篮前,应接受专业培训,熟悉操作规程。
2. 吊篮作业人员进入吊篮前,应检查安全带、防坠器等个人防护装备是否完好。
3. 吊篮作业过程中,严禁超载、超员、抛掷物品等行为。
4. 吊篮作业过程中,应保持与建筑物之间的安全距离,避免碰撞。
5. 遇有风力超过6级、雷雨等恶劣天气,应暂停吊篮作业。
6. 吊篮作业人员应随时关注设备运行状况,发现问题及时报告并处理。
五、应急预案1. 建立完善的应急预案,明确应急组织、应急程序、应急措施等。
2. 定期组织应急演练,提高吊篮作业人员应对突发事故的能力。
3. 发生突发事故时,应立即启动应急预案,组织救援。
4. 建立应急救援队伍,配备必要的应急救援设备。
5. 加强与当地气象部门、医疗机构等的沟通协作,确保事故应急救援及时、有效。
本部分内容旨在对吊篮施工作业安全技术交底进行详细阐述,为施工人员提供安全指导。
吊篮作业安全技术交底一、背景介绍吊篮作业是一种悬挂式的高空作业方式,广泛应用于建筑施工、幕墙安装等领域。
为了保证吊篮作业的安全性,提高工作效率,需要进行安全技术交底,确保吊篮操作人员熟悉相关安全知识和操作规程。
二、安全责任吊篮作业安全责任由以下几个方面组成:1. 项目经理项目经理负责组织协调吊篮作业,确保吊篮设备的良好状态、安全可靠,并负责制定吊篮作业计划和安全管理措施。
2. 吊篮作业人员吊篮作业人员应具备相应的操作资质和安全意识,严格按照作业规程进行操作,确保个人安全和施工质量。
3. 安全监督员安全监督员负责对吊篮作业进行全程监督,随时检查和评估吊篮设备的安全状态,及时发现并纠正存在的安全隐患。
三、吊篮设备要求吊篮设备是吊篮作业的基础,应满足以下要求:1. 设备选型根据实际工程需要,选择适应于工程施工的吊篮设备,包括吊篮型号、载重能力、尺寸等。
2. 设备检查每次使用前,必须对吊篮设备进行全面检查,确保吊篮结构完好、各部件无缺损,并检查安全防护装置是否完好可靠。
3. 设备维护对吊篮设备进行定期维护,包括清洁、润滑、紧固连接件的检查和更换,确保设备处于良好的工作状态。
4. 设备存放未使用的吊篮设备应妥善存放,避免阳光暴晒和潮湿环境,防止设备受损或产生腐蚀。
四、吊篮作业安全操作要点为保证吊篮作业过程中的安全性,必须遵守以下操作要点:1. 上下吊篮操作•确保吊篮底部门扇严密关闭,上下吊篮时严禁人员站在门扇上。
•在上下吊篮时,吊篮下方必须设置警示标志,禁止其他人员靠近吊篮作业区域。
2. 吊篮运行操作•操作人员应熟悉吊篮的各种控制装置,按照操作手册规定进行操作。
•在吊篮运行过程中,严禁将身体、手、脚等部位伸出吊篮外部。
3. 吊篮紧急情况处理•在吊篮运行中出现异常情况时,操作人员应立即停止吊篮的运行,采取相应的应急措施,并及时向监督员报告。
4. 吊篮装卸物品•吊篮装卸物品时,应确保物品稳固可靠,避免物品掉落导致伤害事故发生。
高处作业吊篮安全技术交底三篇篇一:高处作业吊篮安全技术交底卡工程名称:时间:1、吊篮的管理必须坚持安全第一,预防为主的方针,遵照有关标准、规范、规定、制度及生产厂使用说明书的规定执行,当使用吊篮与安全矛盾时,必须服从安全的要求。
2、吊篮使用方必须派出专职安全员对吊篮及人员进行管理。
并与出租单位办理每日交接班记录。
3、操作人员每日检查:①检查上部支架及配重固定情况;②检查钢丝绳,应无缠绕、断丝、散股等现象;③检查篮体连接情况及水平度;④检查电动提升机与平台连接情况,检查安全锁;⑤检查电源线接点,检查限位开关,作限位开关按压停止电机试验。
4、吊篮是外墙施工作业平台,不得作为垂直运输机具。
5、吊篮操作和检修人员必须经过培训,考核合格,发给操作证后,方准持证操作、检修吊篮。
6、非吊篮作业人员不得进入工作平台,在工作平台上的人员必须戴安全帽、系安全带。
安全带必须系在单独设置独立于吊篮的安全绳上。
7、人员上、下工作平台应在工作平台的指定停放位置或紧靠工作平台的楼层窗口、阳台进行。
人员进出吊篮前,应采取措施使吊篮与墙面固定。
严禁作业人员从一台吊篮直接翻入另一台吊篮。
8、吊篮核定载重量㎏。
严禁超载,工作平台内载荷应大致均匀(载荷包括人体重量);5m长工作平台限载3人,2.5m长工作平台限载2人。
9、建筑材料和工具进、出工作平台应从紧靠工作平台的楼层窗口、阳台稳妥进行,防止坠落。
10、利用吊篮进行电焊、气焊作业时,必须对钢丝绳、工作平台进行全面防护,不得用吊篮作为电焊接线回路,严禁将电焊机、乙炔发生器、氧气瓶、乙炔瓶等放入工作平台。
11、工作平台内不得放置机械设备。
12、不得擅自拆装安全锁、提升器。
13、工作平台悬挂在空中时,不得拆卸。
14、5级以上大风、大雨、雷雨、雾天和大雪天,应停止使用吊篮。
风雪过后,操作人员应配合检修人员全面检查吊篮情况,确认安全后,方能使用。
15、在现场使用中,距离吊篮10m范围内不得有高压电线。
吊篮施工安全技术交底
为确保吊篮施工过程的安全性,必须进行安全技术交底。
以下是需要交底的安全技术内容:
1. 吊篮的基本知识和操作规程:
1.1 吊篮的结构、特性和功能;
1.2 吊篮的悬挂设备和操作手段;
1.3 吊篮的日常维护和检修;
1.4 吊篮的使用限制和注意事项。
2. 吊篮的安全操作要求:
2.1 操作人员的资质和技能要求;
2.2 吊篮和支撑设备的稳定性和可靠性要求;
2.3 吊篮安全装置和紧急救援设备的使用方法;
2.4 吊篮的上下行操作和运行速度控制;
2.5 吊篮的作业范围和高度限制。
3. 吊篮的风险预防和应急预案:
3.1 吊篮使用过程中可能遇到的风险和危险因素;
3.2 吊篮使用过程中应急状况的应对措施;
3.3 吊篮紧急救援和安全撤离的方法;
3.4 吊篮使用过程中的职责分工和协调配合。
4. 吊篮的环境保护和安全管理:
4.1 吊篮操作对周围环境的影响评估;
4.2 吊篮施工过程中的噪音、震动、粉尘等控制措施;
4.3 吊篮的使用定期检查和维护;
4.4 吊篮使用单位的安全管理和监督责任。
在进行安全技术交底时,应确保交底内容明确、详细,并且要求参与人员进行签字确认,以确保每位操作人员都掌握相关安全知识和技能,能够安全操作吊篮进行施工作业。
一、前言为确保吊篮使用过程中的安全,防止意外事故的发生,现将吊篮使用过程中的安全技术交底如下,请全体操作人员认真学习并严格遵守。
二、安全操作及安全要求1. 人员要求:- 操作人员必须身体健康,无生理缺陷,无不适于高空作业的疾病,胜任本工种工作。
- 作业人员经过专业培训考试合格,在取得有关部门颁发的操作证后方可独立操作,学员必须在师傅的指导带领下进行操作。
2. 作业前的准备工作:- 进入施工现场作业前,必须严格遵守施工现场安全生产规章制度和劳动纪律。
- 检查吊篮海底防护是否损毁或缺陷,档脚板、栏杆(网、板)等防护是否到位,确认安全可靠后方可作业。
3. 个人防护用品:- 正确使用个人安全防护用品,必须着装灵便,作业时,必须按规定佩戴安全带,安全带系挂在专用的保险绳上。
- 作业时精神要集中,团结协作,互相呼应,统一指挥,严禁吊篮未固定,不系安全带悬空上下。
严禁打闹开玩笑。
严禁酒后作业。
严禁进行无安全把握的作业。
4. 吊篮操作规程:- 吊篮操作工必须熟悉吊篮的操作规程,严格按照操作规程进行操作。
- 操作前,必须认真检查吊篮的各个部件是否完好,特别是安全锁、钢丝绳、电动机等关键部件。
- 吊篮操作过程中,严禁超载、超速、违章操作。
三、吊篮安装与拆除1. 安装:- 吊篮安装前,必须熟悉安装图纸和施工方案,严格按照图纸和方案进行安装。
- 安装过程中,必须确保吊篮的各个部件连接牢固,防止脱落。
- 安装完成后,必须进行试运行,确保吊篮运行正常。
2. 拆除:- 吊篮拆除前,必须熟悉拆除方案,严格按照方案进行拆除。
- 拆除过程中,必须确保吊篮的各个部件连接牢固,防止脱落。
- 拆除完成后,必须对吊篮进行清理和保养。
四、注意事项1. 吊篮使用过程中,严禁超载、超速、违章操作。
2. 吊篮操作人员必须具备一定的专业技能和经验,严禁无证操作。
3. 吊篮使用过程中,必须严格遵守安全操作规程,确保作业安全。
4. 吊篮使用过程中,必须加强安全巡查,及时发现和消除安全隐患。
吊篮安全技术交底三篇篇一:吊篮安全技术交底安全技术交底记录安全技术交底记录篇二:吊篮操作安全技术交底一.工程概况:本工程位于天津市塘沽区西沽津沽路潮音寺站,本工程为5个30-32层的高层住宅和部分地下车库组成,建筑面积98599.1㎡.框剪结构。
2#楼主体施工完毕开始施工外墙保温,并需使用吊篮。
二、吊篮施工安全措施(一)、一般要求1、吊篮的工作环境温度为-20—40度。
2、吊篮平台在工作处阵风风速不大于10.8m/s(相当于6级风力)3、吊篮操作人员必须是适合于高处作业并经过技术培训和考核合格的人员。
(二)、吊篮平台的要求1、吊篮平台的结构应能承受2倍的均布额定荷载,出厂前必须做荷载实验,并应检查焊缝是否开裂和螺栓是否有松动现象。
2、吊篮平台主要受力构件的焊缝必须进行质量检验保证焊缝达到设计要求。
3、吊篮平台的底板必须有防滑措施4、吊篮平台与提升机构的连接必须牢固、可靠,不得有松动现象,并应经常检查。
5、吊篮平台内应设有安全带和工具的钩挂装置。
6、吊篮平台内最小通道宽度不小于400mm,底板有效面积不小于每人0.25㎡.7、吊篮平台上必须装有固定式的安全扶栏,靠建筑物一侧的高度不小于800mm,后侧及两边的高度不小于1100mm,扶栏应能承受1000N 水平移动的集中荷载。
8、吊篮平台安全扶栏所有构件应光滑、无毛刺,安装后不应有歪斜、扭曲、变形及其他缺陷。
9、沿吊篮平台底板四周应装有高度不小于100-150mm的挡板,挡板与底板间隙不得大于5mm。
10、吊篮平台应有在建筑物表面滑动的导轮或配备缓冲装置,保证吊篮平台的稳定,以避免与墙面撞击。
11、吊篮平台如果装有门,其门不得向外开,门上应装有电气联锁装置。
12、吊篮平台正常运行操纵装置应安装在吊篮平台上,并且要选用可点动和连续手按及不受气候影响的电气设备。
(三)、提升机构的要求1、卷扬式提升机构的卷筒必须有档线盘,钢丝绳应整齐地缠绕在卷筒上,当吊篮平台提升高度达到最大行程时,档线盘高出卷筒上的最后一层钢丝绳的高度至少为钢丝绳直径的2倍。
吊篮安装使用安全技术交底吊篮是一种常用的高空作业设备,用于安装、维修、保养建筑物外墙、幕墙、设备等。
为了确保吊篮的安装和使用安全,以下是典型的吊篮安装、使用安全技术交底。
一、安全交底前准备工作:1.明确施工单位及相关责任人;2.核实吊篮生产厂家提供的所有资料,包括使用说明书、安装设备图纸等;3.组织项目组进行安全技术交底的学习和培训。
二、施工单位安装前交底的安全控制技术要求:1.根据工程实际情况,明确吊篮的使用范围和限制条件;2.在周围环境没有障碍物的情况下选择安装位置,并确保安装位置是足够坚固和稳定;3.确保吊篮安装时与主体结构连接牢固,且吊篮的悬挂梁和吊杆不能倾斜;4.检查吊篮的主要结构零部件是否完好,如钢丝绳、悬挂梁、电缆、安全锁等是否正常、无损坏;5.吊篮安装时,要确保所有的螺栓紧固,并进行试装,检查各个关键部位的连接是否正常。
三、施工单位使用前交底的安全控制技术要求:1.使用前,需要考虑天气状况,如有大风、雷电等,禁止使用吊篮;2.检查吊篮的电缆、悬挂梁和吊杆是否完好,有无磨损、断裂等情况;3.检查吊篮的安全锁是否可靠,遥控器和电气缺陷是否正常;4.检查吊篮的照明设施是否正常,以保证夜间施工的安全性;5.使用前要确认吊篮的悬挂设备是否正常,如钢丝绳和钢丝绳卡等是否完好,并检查限速器和安全制动器是否灵敏可靠;6.使用前要检查吊篮的物料槽和隔离装置是否符合使用要求。
四、其他安全事项:1.不要超载使用吊篮,根据设计要求合理安排吊篮的工作范围;2.在使用吊篮时,上拉速度要适中,不能太快,以免产生冲击力;3.在使用过程中,严禁吊篮与建筑物外墙或设备发生碰撞;4.在高温或恶劣天气条件下,要合理安排作业时间,并为工作人员提供适当的劳动保护措施;5.定期进行吊篮的维护保养和检查,如发现问题及时修理或更换零部件;6.严禁未经许可、未经培训人员进行吊篮的使用操作。
综上所述,吊篮的安装和使用需要严格按照相关要求和规范进行,施工单位必须确保设备安装牢固可靠,使用前要经过详细的安全技术交底。
吊篮作业安全技术交底一、高处作业安全操作规程(一)、人员要求1. 吊篮作业人员必须经过专业安全技术培训,并取得特种作业操作资格证书,方可进行作业。
2. 作业人员应熟悉并掌握吊篮设备的结构、性能、操作方法及安全防护知识。
3. 作业人员应具备良好的身体条件,无高血压、心脏病等不宜从事高处作业的疾病。
4. 作业人员应配备合格的劳动保护用品,如安全帽、安全带、防滑鞋等。
5. 作业人员在上岗前应进行安全教育培训,了解作业现场的安全风险及预防措施。
(二)、作业环境要求1. 吊篮作业现场应保持清洁、整齐,通道畅通,不得堆放杂物。
2. 吊篮作业现场应设置明显的安全警示标志,提醒作业人员注意安全。
3. 吊篮作业现场应具备良好的照明条件,确保作业过程中视线良好。
4. 吊篮作业前,应对作业区域进行隔离,防止非作业人员进入。
5. 吊篮作业现场应配备必要的应急救援设备,如灭火器、安全梯等。
6. 吊篮作业现场应定期进行安全检查,确保设备设施完好,消除安全隐患。
(三)、作业要求(此部分非要求内容,仅供参考)1. 吊篮作业前,应检查吊篮设备是否完好,确认吊篮钢丝绳、安全绳、防坠器等安全设施是否正常。
2. 吊篮作业过程中,作业人员应随时关注设备运行状况,发现异常立即停止作业,并报告上级。
3. 吊篮作业过程中,作业人员应严格遵守操作规程,不得在吊篮内嬉戏打闹、吸烟等。
4. 吊篮作业过程中,严禁超载使用,不得将工具、材料等物品堆放在吊篮内。
5. 吊篮作业结束后,应将吊篮降至地面,切断电源,并对设备进行清洁、保养。
(四)、安全防护品要求(此部分非要求内容,仅供参考)1. 吊篮作业人员应佩戴安全帽,系好安全带,并将安全带固定在吊篮上的专用挂点上。
2. 吊篮作业人员应穿着防滑鞋,确保作业过程中站立稳定。
3. 吊篮作业现场应配备防护网、防护栏等防护设施,防止物体坠落伤人。
(三)、作业要求1. 吊篮作业前准备:- 对吊篮进行全面检查,包括但不限于钢丝绳、安全绳、连接件、悬挂机构、防坠器、电气系统等关键部件,确保无损坏、无松动、无磨损过度等情况。
吊篮施工方案技术交底一、施工任务本次施工任务是安装一台吊篮,用于高空施工作业。
具体施工内容包括安装吊篮平台、安装悬挂装置、连接电源和制动装置等。
施工地点是位于建筑工地,根据工程要求,需要将吊篮安装在建筑物的外墙上,并确保吊篮的安全可靠。
二、基础准备工作1.施工前需提前准备好施工图纸和技术资料,并明确吊篮的规格和尺寸。
2.安全防护:施工人员必须佩戴安全帽、安全绳、安全带等个人防护装备,并设置警示标志。
3.检查设备:检查吊篮、悬挂装置、电源连接器、制动装置等设备是否完好。
三、施工步骤1.悬挂装置安装:根据施工图纸确定悬挂装置的位置和数量,并用螺栓固定在建筑物的承重墙上。
保证悬挂装置的稳固和可靠。
2.吊篮安装:将吊篮放置在悬挂装置上,使用起重机或手动扳手将吊篮与悬挂装置连接,并进行固定。
3.电源连接:将吊篮的电源连接器与外部电源连接器相连接,然后将电源插头插入插座,确保电源的接地可靠,以保证电气安全。
4.制动装置连接:将吊篮的制动装置与悬挂装置相连接,并调试制动器的工作状态。
确保制动装置的灵活可靠,能够在需要时迅速停止吊篮的运行。
5.吊篮平台安装:根据施工图纸确定吊篮平台的位置和数量,并使用螺栓将吊篮平台固定在吊篮上。
确保吊篮平台的牢固和稳定。
四、质量控制1.材料检查:对悬挂装置、吊篮、电源连接器、制动装置等材料进行检查,确保其质量符合国家标准和相关要求。
2.安装检查:在进行各项安装工作时,必须进行质量检查,保证每个环节的安装质量。
3.制动系统检查:在连接制动装置后,必须进行制动系统的调试,确保制动器能正常工作,并能在紧急情况下迅速停止吊篮的运行。
4.尺寸测量:在吊篮安装完成后,必须进行尺寸测量,确保吊篮与建筑物之间的距离和角度符合设计要求。
五、安全措施1.施工区域限制:在施工期间,需设置施工区域限制标志,禁止非工作人员进入施工现场。
2.安全监护:在施工期间,需配备专职安全监护人员进行监督和管理,确保施工现场安全。
吊篮使用技术交底范文一、开场白。
哥几个、姐几个,今天咱们来唠唠吊篮这玩意儿怎么用。
这吊篮啊,就像咱在高楼大厦外面干活的“小飞船”,用好了那是干活的得力助手,用不好可就容易出乱子。
所以大家都把耳朵支棱起来,听我好好给你们说道说道。
二、吊篮基本组成。
1. 吊篮平台。
这就是咱站着干活的地方,像个小篮子似的。
它是由好多部件组装起来的,这个平台可得结实着呢。
就好比咱的脚底下,要是不结实,那还不得掉下去啊。
平台四周都有栏杆,这栏杆就是保护咱们的“小卫士”,可别小瞧它,千万别为了图方便就把栏杆拆了或者弄坏了,那可是在拿自己的安全开玩笑。
2. 提升机。
这个提升机啊,就像是吊篮的“大力士”,专门负责把吊篮往上提或者往下放。
这东西可是有脾气的,不能乱搞。
它里面都是精密的零件,要是进了沙子、小石子啥的,就容易卡壳,就像人喉咙里卡了东西一样,难受得很,工作起来就不顺畅了。
所以在吊篮周围干活的时候,可得小心点,别让那些杂物靠近提升机。
3. 安全锁。
安全锁可是咱的“救命稻草”啊。
一旦吊篮出现啥意外情况,比如钢丝绳突然松了或者断了,安全锁就会立马锁住,不让吊篮掉下去。
这就像汽车的安全带一样重要。
咱得经常检查安全锁,看看它是不是好使,可不能等到要用的时候才发现它不灵了,那就晚喽。
4. 钢丝绳。
钢丝绳就像是吊篮的“生命线”。
这玩意得好好对待,不能有磨损、断丝啥的。
要是发现钢丝绳有点不对劲,就得赶紧换。
就好比咱们穿的鞋带,要是破了个大口子,还继续用,那鞋肯定会掉,吊篮也是这个道理。
而且钢丝绳要保持清洁,不能让它油乎乎的或者脏兮兮的,不然也容易出问题。
三、吊篮安装。
1. 安装地点选择。
咱选安装吊篮的地方啊,得找个平整、坚实的地方。
就像盖房子打地基一样,地基不牢,房子能稳吗?要是把吊篮安装在那种松松垮垮的地面上,或者有大坑小洼的地方,吊篮在工作的时候就容易晃悠,那可太危险了。
而且安装的地方周围不能有太多障碍物,得保证吊篮能顺利上升下降,不能磕着碰着。
吊篮安全技术交底吊篮安全技术交底(通用6篇)随着经济社会的迅速发展,高层建筑的不断增加,吊篮已经成为高处作业不可缺少的重要设备,以下是店铺为大家整理的吊篮安全技术交底,仅供参考,希望能够帮助到大家。
吊篮安全技术交底篇11、人为固定安全锁开启手柄;安全钢丝绳绷紧情景下,硬性扳动开启手柄,以免损坏安全锁;安全锁锁闭后,开动机器下降,更不能自行拆卸修理。
2、悬吊平台倾斜应及时调平。
3、过度疲劳,情绪异常者不得上岗。
4、在悬吊平台内进行电焊作业时,不能把悬吊平台及钢丝绳当接地线用。
并采取适当的防护措施。
5、作业人员在悬吊平台上不能有吸烟打架斗欧等恶劣现象。
6、禁止在悬吊平台内用梯子或其它装置取得较高工作高度。
7、作业人员发现事故隐患或者不安全因素有权要求单位领导采取相应劳动保护措施。
8、悬吊平台上应尽量使载荷分布均匀,并不得超载。
9、操作人员上机操作前,必须认真学习和掌握使用说明书,必须按照检验项目合格后,方可上机操作,使用中严格执行安全操作规程。
10、除每位操作施工人员满足安全操作规程外,必须年满周岁以上,周岁以下,初中以上文化程度。
11、严禁对悬吊平台猛烈晃动“荡秋千”等。
12、作业人员在悬吊平台上不能从上空抛撒任何东西。
悬吊平台运行时必须面向建筑面注意上下方无障碍等现象。
13、悬吊平台内无杂物,如果在悬吊平台内堆放工具等物时吊篮本身围档高度不足,需操作人员采取相应措施加强围档。
14、不准将电动吊篮作为垂直运输和载人设备使用。
15、对管理人员违章指挥强令冒险作业,有权拒绝执行。
16、操作施工人员不得穿拖鞋或塑料底等易滑鞋进行作业。
17、操作人员平时在机械出现故障或停电后不得自行使用手动式滑降必须经过吊篮负责人认可,更不能自行拆卸电动提升机。
强制性条文1、雨天和雪天进行高处作业时,必须采取可靠的防滑、防寒和防冻措施。
凡水、冰、霜、雪均应及时清除。
2、机械必须按照出厂使用说明书规定的技术性能、承载本事和使用条件,正确操作,合理使用,严禁超载作业或任意扩大使用范围。
吊篮使用技术交底范文一、交底目的。
兄弟们!今天咱们来唠唠吊篮这玩意儿咋用。
这交底啊,就是为了让大家都能安全、正确地操作吊篮,可别整出啥乱子来。
二、适用范围。
咱们这个交底适用于在[具体施工项目名称]里使用吊篮进行外墙作业、维修啥的情况。
三、吊篮组成部分介绍。
1. 吊篮平台。
这就是咱站上去干活的地方,就像个小笼子似的。
它得结实,不能有裂缝啥的,要不然咱在上面干活就跟走钢丝似的,多吓人。
2. 悬挂机构。
这个是把吊篮吊起来的关键部分,就像人的胳膊一样。
它得安装得稳稳当当的,固定点必须可靠,不然吊篮就会像个醉汉一样晃悠。
3. 提升机。
这是让吊篮能上下移动的“大力士”。
它要是闹脾气,咱就只能卡在半空中干瞪眼了。
所以要经常检查它有没有异常的声音或者卡顿的情况。
4. 安全锁。
这可是咱的“保命锁”啊!一旦吊篮出现不正常的下降,它就会像超级英雄一样,立马把吊篮锁住,不让它掉下去。
所以这东西必须得好使,每天开工前都得检查检查。
四、吊篮安装要求。
1. 安装地点选择。
咱得找个平整、坚实的地方安装吊篮。
要是地面坑坑洼洼的,就像在沼泽地里盖房子,那肯定不行。
而且周围不能有障碍物,得给吊篮留够活动的空间,不然它施展不开手脚。
2. 悬挂机构安装。
安装悬挂机构的时候,螺栓啥的都得拧紧喽,就像你系鞋带一样,得系紧了,不然走着走着就开了。
前梁外伸长度必须按照说明书来,可不能瞎伸,伸太长了吊篮就不稳当了,就像你伸胳膊伸得太直了,容易脱臼一样。
3. 吊篮平台安装。
平台组装的时候要保证各个部件连接牢固,别马马虎虎的。
要是在半空中平台散架了,那可就成“空中飞人”了,这可不是演杂技。
平台四周的防护栏高度得够,这是咱的安全防线,不能低于1.2米,就像给咱围了一圈城墙一样,防止咱不小心掉下去。
五、吊篮使用前检查。
1. 日常检查项目。
每天上班前,先瞅瞅吊篮平台有没有变形、损坏的地方。
要是发现有破洞或者变形严重的地方,可别硬着头皮上去,得先修好。
检查悬挂机构的固定点有没有松动,就像检查你家房子的地基一样,要是地基松了,房子能稳吗?提升机和安全锁也要检查,看看运转是不是正常,有没有异响。
吊篮安全技术交底三篇篇一:吊篮安全技术交底安全技术交底记录安全技术交底记录篇二:吊篮操作安全技术交底一.工程概况:本工程位于天津市塘沽区西沽津沽路潮音寺站,本工程为5个30-32层的高层住宅和部分地下车库组成,建筑面积98599.1㎡.框剪结构。
2#楼主体施工完毕开始施工外墙保温,并需使用吊篮。
二、吊篮施工安全措施(一)、一般要求1、吊篮的工作环境温度为-20—40度。
2、吊篮平台在工作处阵风风速不大于10.8m/s(相当于6级风力)3、吊篮操作人员必须是适合于高处作业并经过技术培训和考核合格的人员。
(二)、吊篮平台的要求1、吊篮平台的结构应能承受2倍的均布额定荷载,出厂前必须做荷载实验,并应检查焊缝是否开裂和螺栓是否有松动现象。
2、吊篮平台主要受力构件的焊缝必须进行质量检验保证焊缝达到设计要求。
3、吊篮平台的底板必须有防滑措施4、吊篮平台与提升机构的连接必须牢固、可靠,不得有松动现象,并应经常检查。
5、吊篮平台内应设有安全带和工具的钩挂装置。
6、吊篮平台内最小通道宽度不小于400mm,底板有效面积不小于每人0.25㎡.7、吊篮平台上必须装有固定式的安全扶栏,靠建筑物一侧的高度不小于800mm,后侧及两边的高度不小于1100mm,扶栏应能承受1000N 水平移动的集中荷载。
8、吊篮平台安全扶栏所有构件应光滑、无毛刺,安装后不应有歪斜、扭曲、变形及其他缺陷。
9、沿吊篮平台底板四周应装有高度不小于100-150mm的挡板,挡板与底板间隙不得大于5mm。
10、吊篮平台应有在建筑物表面滑动的导轮或配备缓冲装置,保证吊篮平台的稳定,以避免与墙面撞击。
11、吊篮平台如果装有门,其门不得向外开,门上应装有电气联锁装置。
12、吊篮平台正常运行操纵装置应安装在吊篮平台上,并且要选用可点动和连续手按及不受气候影响的电气设备。
(三)、提升机构的要求1、卷扬式提升机构的卷筒必须有档线盘,钢丝绳应整齐地缠绕在卷筒上,当吊篮平台提升高度达到最大行程时,档线盘高出卷筒上的最后一层钢丝绳的高度至少为钢丝绳直径的2倍。

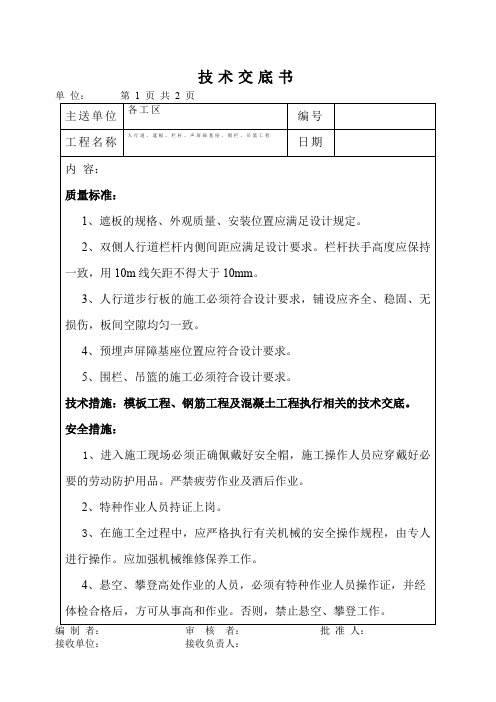

施工吊篮技术交底书表格编号1311项目名称共 6 页交底编号工程名称设计文件图号吊篮厂家设计文件、设计图纸施工部位临时工程-设备安装交底日期技术交底内容:一、技术交底范围及进度计划适用范围:二、设计情况:1、吊篮选择根据本工程的实际情况,结合现场实际情况,本项目的外墙施工中,提供××××吊篮机械制造有限公司生产的ZLP630型高处作业吊篮进行施工作业。
2、吊篮布置拟定的吊篮沿建筑物周边布置完全布置, 通过吊篮移完成工作面。
根据现场实际情况布置。
吊篮前吊杆伸出长度最长为1.5m,前支架与后支架的搭设距离为4.6m,吊篮悬吊平台内侧与建筑物的间隙为15~45cm,在楼顶架设时,前支撑距离女儿墙不小于10-15公分。
吊篮拼装示意图1.5米0.85米 4.6米(5)检查上述各部位安装是否正确,确认无误后,将悬挂机构安放在工作位置,前梁伸出端悬伸长度为1.5米。
两套悬挂结构内侧之间的距离应等于悬吊平台的长度。
配重均匀放置在后支架底座上,上紧防盗螺栓,将工作钢丝绳、安全钢丝绳从端部放下,此过程中注意钢丝绳的缠绕现象。
(6)装夹钢丝绳时,绳夹数量是4个,U型开口在钢丝绳尾端对侧,且方向一致。
绳夹应从吊装点处开始依次夹紧,并在最后一个绳夹和前一个绳夹间,使钢丝绳稍稍拱起。
这里的前3个绳夹间距距离为50mm至60mm,第3个与第4个绳夹的间距距离为60mm至80mm,安全弯高度保持在40mm左右。
最后第4个绳夹后面留出140mm的余量。
(7)垂放钢丝绳时,将钢丝绳自由盘放在楼面,将绳头仔细抽出后沿墙面缓慢下放。
钢丝绳放完后应将地面多余的钢丝绳仔细盘好压紧。
(8)配重每块25公斤,将配重均匀放置于后支架四根配重安装杆上。
配重块数量为20块。
2)悬吊平台的组装工作平台是搭载施工人员高处作业的装置。
它主要由高栏杆、低栏杆、底板、提升机安装架用螺栓连接组合而成。
工作平台可由基本节2米、1.5米和1米根据现场的施工建筑物外形拼装成。
吊篮、围栏技术交底
施工单位名称:中建股份渝黔铁路9标二工区
交底日期:2015 年4月10日编号: QL--001
附表一:
直(曲)线桥墩L=24、32m围栏材料表(实心墩中间柱、转换柱)名称规格单位长度(m) 数量
圆钢Φ20 根 1.200 10
圆钢Φ16 根7.500 6
圆钢Φ20 根 1.350 12
圆钢Φ16 根0.870 2
圆钢Φ16 根 2.200 2
直(曲)线桥墩L=24+32m围栏材料表(实心墩中间柱、转换柱)名称规格单位长度(m) 数量
圆钢Φ20 根 1.300 6
圆钢Φ16 根 5.500 2
圆钢Φ20 根 1.800 6
圆钢Φ16 根7.700 6
圆钢Φ20 根 1.550 10
圆钢Φ16 根0.870 2
直(曲)线桥墩L=24、32m围栏材料表(实心墩锚柱)
名称规格单位长度(m) 数量
圆钢Φ20 根 1.200 12
圆钢Φ16 根7.500 6
圆钢Φ20 根 1.250 8
直(曲)双线实体桥墩L=24、32m吊篮材料表(单侧)括号外为32m跨的数量括号内为24m跨的数量 J为两围栏内侧距离,K为中间标
准段的步板个数
直(曲)双线实体桥墩L=24+32m吊篮材料表(单侧)括号外为32m跨的数量括号内为24m跨的数量 J为两围栏内侧距离,K为中间标准段的
步板个数K=4
附表二:
直(曲)双线实体桥墩L=24、32m步行板尺寸表
线间距(m)
顶帽长
度(mm)
两围栏内
侧距离J
值(mm)
中间标准
段的个数
K值
变化段
的长度
F值
(mm)
变化段的
步板长度
L值(mm)
N6Φ20U型
螺栓个数
S≤4.6 10600 8600 4 531 511 8 注:当L=511时为A型步板,当L=1011mm时为B型步板,当L=1345mm时为C型步
板
直(曲)双线实体桥墩L=24+32m步行板尺寸表
线间距(m)
顶帽长
度(mm)
两围栏内
侧距离J
值(mm)
中间标准
段的个数
K值
变化段
的长度
F值
(mm)
变化段的
步板长度
L值(mm)
N6Φ20U型
螺栓个数
S≤4.6 10600 8600 4 531 511 8 注:当L=511时为A型步板,当L=1011mm时为B型步板,当L=1345mm时为C型步
板。
