第三章 电气工程安装概预算(第三部分——工程量计算)
- 格式:pptx
- 大小:619.39 KB
- 文档页数:57

第1篇一、电气工程施工预算的编制依据1. 国家及地方有关政策法规:如《建设工程工程量清单计价规范》、《全国统一安装工程预算定额》等。
2. 工程设计文件:包括施工图、设计说明、设备清单等。
3. 施工组织设计:包括施工方案、进度计划、资源配置等。
4. 材料价格:包括主材、辅材、设备等市场价格。
5. 人工费:包括施工人员工资、福利、保险等。
6. 机械费:包括施工机械租赁、维护、折旧等费用。
7. 管理费:包括工程监理、设计变更、临时设施等费用。
二、电气工程施工预算的编制步骤1. 熟悉工程资料:对工程设计文件、施工组织设计等进行深入研究,了解工程概况。
2. 计算工程量:根据施工图、设计说明等,计算出电气工程所需的各种材料、设备、人工、机械等工程量。
3. 确定材料、设备价格:根据市场价格,确定电气工程所需材料、设备的单价。
4. 计算人工、机械费:根据施工组织设计,计算施工人员工资、福利、保险等人工费,以及施工机械租赁、维护、折旧等机械费。
5. 计算管理费:根据工程实际情况,确定工程监理、设计变更、临时设施等管理费。
6. 计算利润:根据工程实际情况和市场行情,确定工程利润。
7. 编制预算书:将上述各项费用汇总,编制电气工程施工预算书。
三、电气工程施工预算的作用1. 严格控制工程造价:通过预算,可以及时发现工程中存在的问题,对工程成本进行合理控制。
2. 合理安排施工进度:预算可以明确工程所需资源,为施工进度提供有力保障。
3. 优化资源配置:根据预算,合理安排人力、物力、财力等资源,提高施工效率。
4. 为工程结算提供依据:预算是工程结算的重要依据,有助于确保工程款的合理支付。
5. 促进施工企业内部管理:预算的编制和执行,有助于提高施工企业内部管理水平。
总之,电气工程施工预算是确保电气工程顺利进行的重要手段。
通过对工程量的计算、材料价格的确定、人工费和机械费的测算,以及管理费和利润的设定,编制出合理的预算,有助于提高电气工程施工质量和效益。
电气工程量计算规则1、工程量计算顺序电气设备安装工程工程量计算顺序应按照以下顺序提供:变压器——高低压设备安装——母线、绝缘子——电机、电动葫芦(含接线、检查)——滑触线装置——电缆(电缆头、桥架、穿管数量)——防雷及接地装置——10KV以下架空配电线路——电气调整试验——配管配线——照明器具——电梯电气装置2、电力变压器电力变压器分干式及油浸式两种,以台计算,区别高低压及容量。
3、配电装置3.1包括断路器、接触器、互感器、避雷器、电抗器、电力电容器及电容器柜,以台为计量单位,隔离开关、熔断器以组为计量单位;3.2配电装置设备的支架按施工图设计的需要量计算,以kg为计量单位;3.3基础槽钢、角钢以m计算,应标明规格型号;3.4配电设备的端子板外部界限,以组为单位,端子箱安装分户外、户内以个为单位。
接线方式有:有端子外部接线、无端子外部接线,2.5mm和6mm两种,以个为单位如营口港1~3#泊位上输油臂分控站接线就应该套用该项目,另外应增加“管内穿线”的工程量,以m/单根计算总工程量;3.5高压设备定额内均不包括绝缘台安装,其工程量应按施工图设计执行;3.6导线敷设应有焊(压)接线端子工程量,如照明导线的敷设就应考虑此项工程量;3.7盘柜配线只适用于盘上小设备元件的少量现场配线,不适用于工厂的设备修配、修改工程。
3.8高压开关柜与基础型钢采用焊接固定,柜间用螺栓连接;柜内设备按厂家已安装好,连接母线已配置,油漆已刷好来考虑。
规定主母线以及主母线与上刀闸引下线的配置安装可另套相应定额计算。
提供工程量4、母线、绝缘子4.1带型母线安装及带型母线引下线安装包括铜排、铝排,分别以不同截面和片数以“m/单相”为计量单位。
母线和固定母线的金具均按设计量加损耗计算,应标明规格及截面面积;4.2槽型母线安装以“m/单相”为计量单位,若为“三”相则应乘以“3”,槽型母线与设备连接分别以连接不同的设备以“台”为计量单位;4.3与发电机、变压器、断路器、隔离开关连接,注明槽型母线的规格尺寸,槽型母线及固定槽型母线的金具按实际用量加损耗率计算;4.4共箱母线安装以m为计量单位。
浅析电气安装工程施工图预算工程量计算要点摘要:我们知道,工程量计算是编制施工图预算的一项重要步骤,工程量计算是否准确关系到预算的准确性。
,笔者结合自身以往工程实践经验,简单探讨电气工程预算工程量计算的几个关键点,旨在与同行探讨学习共同进步。
关键词:电气工程;预算;工程量计算引言:电气专业是指电气设备、电线电缆、穿管桥架、照明灯具及开关插座等。
工程量计算正确与否是关系到电气预算准确与否的关键。
下面仅就与民用建筑电气相关的一些预算规则及工程量计算要点作一些阐述。
一般民用住宅电气主要包括:照明工程、电话、有线电视系统、可视对讲系统等。
1、电气照明工程:按从主干到分枝的方法,施工图预算的一般程序如下:(1)进户电源部分:进户电源一般采用架空引入或电缆引入两种方式,架空引入有专项的“进户横担安装”,应根据不同材质、形式及安装方式、架路数量分别以“根”为单位套用相应的定额项目,但应注意,定额规定横担安装已包括金具及绝缘子安装工料,但绝缘子及金具的材料费应另行计算。
电缆引入方式应根据电缆敷设方式的不同,考虑:①电缆保护管线或电缆支架的制作、安装、刷油。
②电缆沟挖填土,铺沙、盖板或保护板。
③电缆埋地敷设或电缆穿保护管敷设或电缆沿支架卡设④电缆户外或户内终端头的制作安装或中间接头制作安装⑤电缆性能试验。
(2)配电设备部分:按定型照明配电设备和非标准照明配电设备,以“台”或“吨”为单位分别套用相应子项,需要注意的是:零线及相线端子板安装及外部接线定额未综合,需另行套用。
(3)电气配管:根据敷设方式和材质不同分为:钢管明配、钢管暗配、塑料管明配、塑料管暗敷,分别套用相应子项,但需要注意的是塑料管明配方式中,穿楼板时要加钢管保护,在支架上明配时,要单计支架制作、安装及防腐。
(4)管内穿线:根据导线截面不同,分照明与动力分别套用。
管内穿线的工程量,需具体分析穿线管两端接的是何种设备.如果相连的是接线盒、接线箱、灯头盒,因定额中已分别综合了接头线的长度,其穿线工程量为管长乘以管内穿线的根数,即为单线总长度;如果配管两端所连接的是设备,其穿线工程量还需按规定考虑连接设备的导线预留量。
电气安装工程量计算及预算实例电气安装工程量计算及预算是指对电气工程进行工程量计算和成本预算,包括电气设备、电线电缆、电器附件、电气工艺管道等的数量计算和材料费、设备费、人工费等的费用预估。
下面是一个电气安装工程量计算及预算的实例。
假设一些电气工程的设计要求是按照一个厂房内的电气系统进行改造,包括电源供应系统、照明系统、动力系统等。
根据具体的工程设计,可以按照以下步骤进行电气安装工程量计算及预算:1.确定电气设备:根据设计要求,确定电气设备的种类和规格,比如配电箱、电流表、电压表、开关插座等。
2.计算电线电缆:根据电气设备的种类和位置,计算所需电线电缆的长度和截面积。
根据设计规范,选择合适的电线电缆型号并计算所需数量。
3.计算电器附件:根据电气设备的种类和规格,计算所需的电器附件数量,比如开关、插座、灯具、风扇等。
4.计算电气工艺管道:根据电气设备的种类和位置,计算所需的电气工艺管道数量和长度。
6.估算人工费:根据工程的复杂程度和工时估算,估算电气安装工程所需的人工费用。
7.计算材料费:根据所需材料的种类和数量,查询市场价格,计算电气安装工程的材料费用。
8.计算设备费:根据电气设备的种类和规格,查询市场价格,计算电气安装工程的设备费用。
9.计算总预算:将人工费、材料费和设备费加总,计算出电气安装工程的总预算。
这个实例只是一个简单的电气安装工程量计算及预算的示例,实际的计算过程会更加复杂,还需要考虑设计规范、工程难度、人工和材料的实际情况等因素。
此外,预算还可以考虑一些预留费用,如备用材料费用、工程变更费用等,以应对可能出现的不可预测的情况。

电网计价依据人工挖孔灌注桩混凝土浇筑提问发布人:gshyjjb问题编号:11695类型:电网计价依据专家:您好!请问人工挖孔灌注桩浇筑混凝土套用那个定额,谢谢!发表日期:2016-1-15 17:38:00回答专家回复更新日期:2016-1-15 18:19:00定额中有人工挖孔桩。
再问人工挖孔灌注桩混凝土浇筑定额子母提问发布人:gshyjjb问题编号:11699类型:电网计价依据专家:您好!2013版输电线路工程定额P152只有人工挖孔桩基础护壁定额,请问人工挖孔灌注桩混凝土浇筑套用那个定额子母。
发表日期:2016-1-16 15:34:00回答专家回复更新日期:2016-1-18 17:16:00定额缺项时可以参照其他行业定额。
关于35kV间隔带电水冲洗如何计价提问发布人:xidadianli问题编号:11728类型:电网计价依据依据2015年版《电网检修工程预算定额(第一册电气工程)》第九章中只有110kV及以上间隔带电水冲洗,结合定额总说明66kV可参考110kV*0.88进行计取,若为35kV间隔带电水冲洗该如何计取?发表日期:2016-1-20 15:54:00回答专家回复更新日期:2016-1-21 7:56:00可以双方协商,建议按110kV*0.6计算。
13版电网定额:110kV内桥接线的GIS耐压、局放试验中,不带断路器的间隔是否要计试验费用?提问发布人:qzjys问题编号:11735类型:电网计价依据定额指南114页:GIS的耐压、局部放电试验以“间隔”为计量单位,3/2断路器接线布置的,按断路器台数计算间隔数量。
那非3/2断路器接线布置的,怎么计算间隔数量呢?110kV内桥接线的GIS耐压、局放试验中,不带断路器的间隔是否要计试验费用?发表日期:2016-1-21 10:08:00回答专家回复更新日期:2016-1-21 14:34:00GIS的单位就是“间隔”。
投光灯基础提问发布人:hnhj5543问题编号:11738类型:电网计价依据户外低位投光灯的基础(混凝土基础)是否需要计列,有没有含在其他基础工程量里?发表日期:2016-1-21 13:12:00回答专家回复更新日期:2016-1-21 14:52:00建筑预算定额投光灯定额中未包括的混凝土基础,应该另行计算。
《电气工程概预算》读书报告2014年1月电气工程概预算摘要:概预算是建筑工程造价管理的组成部分,在工程建设投资过程中应用十分广泛。
本文从电气工程专业的角度,仅简单从概算与预算的区别,建设工程概预算的发展历史和作用,概预算管理中的工具等内容。
其中着重分析了概预算的管理工具的定额,预规以及市场行业信息等主要问题。
关键词:电气工程,概预算,建筑工程,定额。
工程建设预算泛指概算和预算两大类,或称工程建设预算是概算与预算的总称。
电气工程是建筑工程的一部分,电气工程概预算是建筑工程造价管理的组成部分。
而电气专业对整个建筑物功能的发挥,建设布局与构造的选择及建筑艺术的体现,建筑管理的灵活性等方面起着重要作用。
i1.概算和预算(1)所起的作用不同,概算编制在初步设计阶段,并作为向国家和地区报批投资的文件,经审批后用以编制固定资产计划,是控制建设项目投资的依据;预算编制在施工图设计阶段,它起着建筑产品价格的作用,是工程价款的标底。
(2)编制依据不同,概算依据概算定额或概算指标进行编制,其内容项目经扩大而简化,概括性大,预算则依据预算定额和综合预算定额进行编制,其项目较详细,较重要。
(3)编制内容不同,概算应包括工程建设的全部内容,如总概算要考虑从筹建开始到竣工验收交付使用前所需的一切费用;预算一般不编制总预算,只编制单位工程预算和综合预算书,它不包括准备阶段的费用(如勘察、征地、生产职工培训费用等)。
建设概预算:是计算建设工程全部费用的文件,是工程设计文件中的重要组成部分。
按照国家规定,基本建设工程预算是随同建设程序分阶段进行的。
由于各阶段的预算制基础和工作深度不同,基本建设工程预算可以人为两类,即:一是概算;二是预算。
概算有可行性研究投资估算和初步设计概算两种,预算又有施工图设计预算和施工预算之分,基本建设工程预算是上述估算、概算和预算的总称。
ii建设工程造价:某项建设工程的全部费用,又称工程造价。
2.建设工程概预算制度的形成和发展第一阶段:预算师在完工之后计算已完工程的投资额,也就是在人工、材料等方面支出以后再算帐。

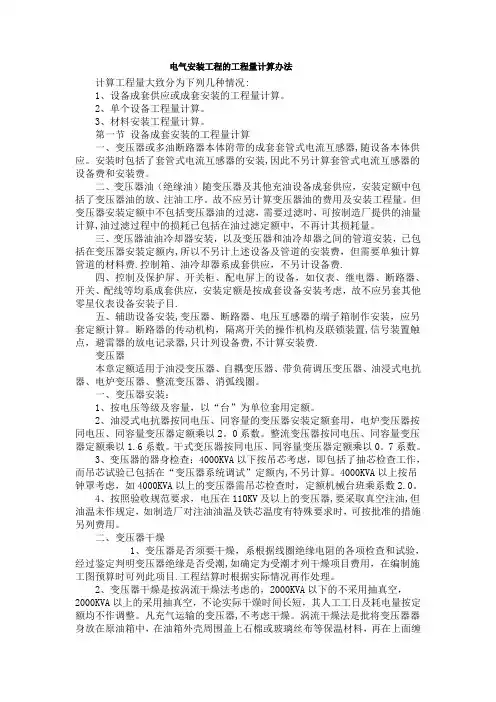

电气安装工程的工程量计算办法计算工程量大致分为下列几种情况:1、设备成套供应或成套安装的工程量计算。
2、单个设备工程量计算。
3、材料安装工程量计算。
第一节设备成套安装的工程量计算一、变压器或多油断路器本体附带的成套套管式电流互感器,随设备本体供应。
安装时包括了套管式电流互感器的安装,因此不另计算套管式电流互感器的设备费和安装费。
二、变压器油(绝缘油)随变压器及其他充油设备成套供应,安装定额中包括了变压器油的放、注油工序。
故不应另计算变压器油的费用及安装工程量。
但变压器安装定额中不包括变压器油的过滤,需要过滤时,可按制造厂提供的油量计算,油过滤过程中的损耗已包括在油过滤定额中,不再计其损耗量。
三、变压器油油冷却器安装,以及变压器和油冷却器之间的管道安装,已包括在变压器安装定额内,所以不另计上述设备及管道的安装费,但需要单独计算管道的材料费.控制箱、油冷却器系成套供应,不另计设备费.四、控制及保护屏、开关柜、配电屏上的设备,如仪表、继电器、断路器、开关、配线等均系成套供应,安装定额是按成套设备安装考虑,故不应另套其他零星仪表设备安装子目.五、辅助设备安装,变压器、断路器、电压互感器的端子箱制作安装,应另套定额计算。
断路器的传动机构,隔离开关的操作机构及联锁装置,信号装置触点,避雷器的放电记录器,只计列设备费,不计算安装费.变压器本章定额适用于油浸变压器、自耦变压器、带负荷调压变压器、油浸式电抗器、电炉变压器、整流变压器、消弧线圈。
一、变压器安装:1、按电压等级及容量,以“台”为单位套用定额。
2、油浸式电抗器按同电压、同容量的变压器安装定额套用,电炉变压器按同电压、同容量变压器定额乘以2。
0系数。
整流变压器按同电压、同容量变压器定额乘以1.6系数。
干式变压器按同电压、同容量变压器定额乘以0。
7系数。
3、变压器的器身检查:4000KVA以下按吊芯考虑,即包括了抽芯检查工作,而吊芯试验已包括在“变压器系统调试”定额内,不另计算。
电气工程工程量计算规则工程量计算办法一、电缆敷设? ???1、电缆敷设定额综合了不同的敷设方式,即土沟内、穿管、支架、沿墙卡设、钢索、沿支架卡设、垂直敷设七种方式,定额将这七种方式按一定的比例进行了综合扩大,因此,在实际工作中不论采取何种方式,一律不作换算和调整。
电缆敷设按不同截面以延长米计算并套用定额。
其截面计算是电缆单芯计算套用定额,不得将三芯及零线的截面相加计算,电缆头制作及安装亦相同。
2、“竖直通道电缆”子目主要适用于高层建筑和电视塔等电缆工程,由于竖直电缆敷设定额是按电缆垂直敷设的安装条件综合考虑的,并不是高层建筑的专用电缆,因此应和其他电缆一样按规定条件计取各种应计取的费用。
3、单芯电缆敷设、终端头、中间接头可按同截面的三芯电缆敷设定额基价,乘以0.66的系数。
4、37芯以下的控制电缆敷设套用35mm2的电力电缆敷设定额。
5、电缆敷设及电缆头制作安装定额是按铝芯电缆编制的,因此,铜芯电缆敷设按相应截面的铝芯电缆安装定额人工和机械乘1.4的系数,电缆头制作安装按相应定额乘以1.2的系数。
6、电缆在山地、丘陵地区直埋敷设时,人工乘以1.3的系数,该地段所需的材料如固定桩、夹具等按实际用量计算。
7、厂外电缆(包括进厂部分)敷设,套用《电力建设工程预算定额》第四册“送电线路安装工程”35KV电缆敷设相应定额乘以0.9的系数。
由于进厂电缆较远,需要另计工地运输,执行第四册“送电线路工程”的电缆敷设定额的相应项目。
注:电力行业预算定额为第四册。
8、电缆桥架、托盘、槽盒等,如现场制作时,应套用第六章“轻型铁构件制作”定额,其安装应执行第十册“自动化控制装置及仪表工程”中第十一章“附件安装”定额的相应项目。
9、电缆防火用的设备及材料的安装,可套用《全统定额》第十三册“刷油、绝热、防腐蚀工程”中的有关定额子目。
10、电缆敷设长度应根据敷设路径水平和垂直距离,另按表5规定增加附加长度。
电缆附加长度表5? ?? ?? ?? ?? ?? ?? ?? ?? ?? ?? ?? ?? ?? ? 单位:%,M序号项目名称预留长度说明1 电缆敷设驰度、弯度、交叉 2.5% 按全长计算2 电缆进入建筑物 2.0m 规程规定最小值3 电缆进入沟内或吊架时引上余值 1.5m 规程规定最小值4 变电所进线、出线 1.5m 规程规定最小值5 电力电缆终端头 1.5m 检修余量6 电缆中间接头盒 2.0m 两端各留,检修余量7 电缆进控制及保护屏高+宽按盘面尺寸8 高压开关柜及低压动力配电盘 2.0m 盘下进出线9 电缆至电动机 0.5m 不包括接线盒至地坪间距离10 厂用变压器 3.0m 从地坪算起11 车间动力箱 1.5m 从地坪算起12 电梯电缆与电缆架固定点每处0.5m 规范最小值11、电缆支架的接地线应执行室内接地母线安装定额。
