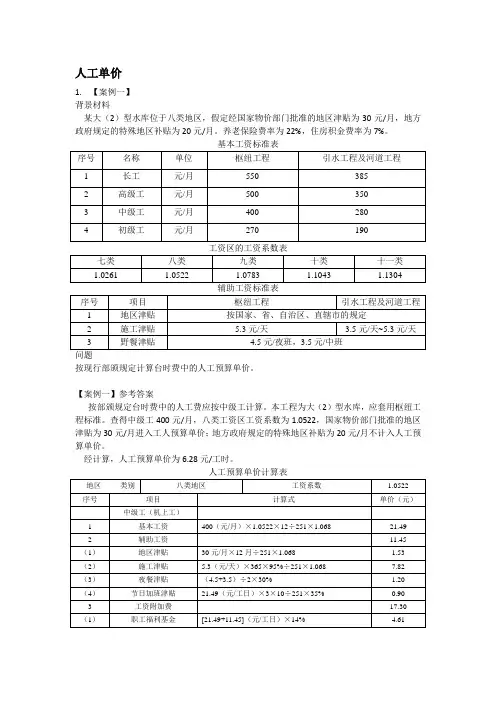

铁路施工组织与概预算模拟练习题(附参考答案)1、下列属于在拟定定额时不应该计算的是( )。
A、不可避免的中断时间B、施工本身造成的停工时间C、有效工作时间D、休息时间答案:B2、下列各项费用中,( )不属于机械台班单价的组成部分。
A、大修理费及经常修理费B、折旧费C、大型机械进退场费D、机上人工及燃烧动力费答案:C3、单位工程施工组织设计的编制时间是( )A、施工图设计完成后B、初步设计完成后C、不受限制D、扩大初步设计完成后答案:A4、某工作K的LFK=20,DK=3,ESK=10,则TFK为( )A、20B、10C、17D、7答案:D5、间接费=( )×间接费率A、基期人工费+基期施工机械使用费B、直接费C、直接工程费D、人工费+机械使用费答案:A6、劳动定额的时间定额中,下列( )不属于有效工作时间。
A、辅助工作时间B、基本工作时间C、准备与结束工作时间D、不可避免的中断时间答案:D7、有关时差的说法,正确的是()A、总时差必定等于自由时差B、总时差必定小于自由时差C、总时差必定大于自由时差D、总时差必定大于或等于自由时差答案:D8、在下列费用中,不属于施工措施费的是( )。
A、夜间施工增加费B、小型临时设施费C、大型临时设施费D、冬、雨季施工增加费答案:C9、建筑安装工程费不包括( )。
A、直接费B、间接费C、基价D、税金答案:C10、工程建设定额中分项最细、定额子目最多的是( )。
A、施工定额B、估算指标C、概算定额D、预算定额答案:A11、工程建设定额的权威性体现了定额的( )。
A、系统性B、统一性C、科学性D、稳定性答案:C12、已知某工程网络计划中工作 M的自由时差为 3 天,总时差为 5 天,现实际进度影响总工期 1 天,在其他工作均正常的前提下,工作 M的实际进度比计划进度拖延了()天。
B、5C、3D、6答案:D13、建设工程竣工验收时,为了鉴定工程质量,对隐蔽工程进行必要的开挖和修复,费用应从( )中支出。
一建公路经济计算题
以下是一建公路经济计算题的示例:

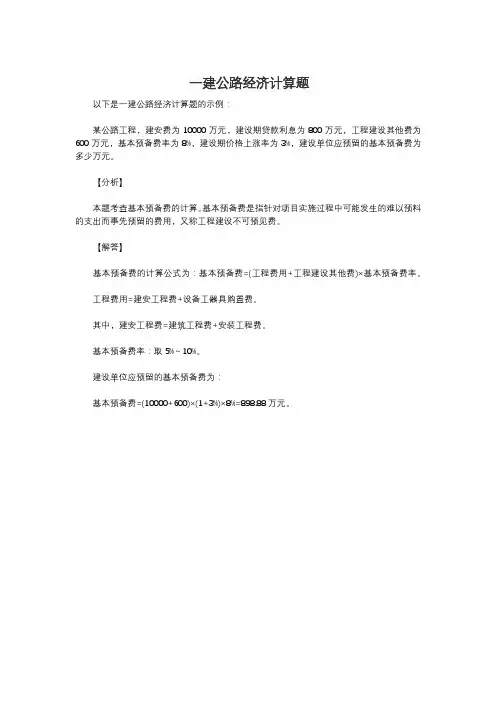

某公路工程,建安费为10000万元,建设期贷款利息为800万元,工程建设其他费为600万元,基本预备费率为8%,建设期价格上涨率为3%,建设单位应预留的基本预备费为多少万元。
【分析】
本题考查基本预备费的计算。
基本预备费是指针对项目实施过程中可能发生的难以预料的支出而事先预留的费用,又称工程建设不可预见费。
【解答】
基本预备费的计算公式为:基本预备费=(工程费用+工程建设其他费)×基本预备费率。
工程费用=建安工程费+设备工器具购置费。
其中,建安工程费=建筑工程费+安装工程费。
基本预备费率:取5%~10%。
建设单位应预留的基本预备费为:
基本预备费=(10000+600)×(1+3%)×8%=898.88万元。
《建筑工程概预算与造价控制》试题库(四)一、计算题(每题8分,共16分)1。
某分部分项工程的历史工时消耗资料为:15工日/m3、20工日/m3、17工日/m3、21工日/m3、16工日/m3、40工日/m3、25工日/m3、18工日/m3、50工日/m3,试用二次平均法确定该分部分项工程地时间定额.2。
在确定粘贴瓷砖分项工程度劳动定额时,由于没有历史资料可循,而实测法由于受操作人员的影响,所以,定额人员决定采取让定额人员、技术人员、生产工人根据各自经验分别估计的方法确定,以上人员的估计如下:1.3 m3/工日、1。
6 m3/工日、0。
9 m3/工日,请按经验估计法确定粘贴瓷砖的工时定额。
二、单项选择题(每题1分,共7分)1、施工预算与施工图预算的区别是( )不同.A、使用单位B、采用图纸C、计算层次D、计算规则2、下列不属于其他直接费的项目是()。
A、临时设施费B、夜间施工增加费C、工程点交费D、检验试验费3、综合脚手架的工程量按建筑物()面积计算。
A、外墙的中心线乘以建筑物的高B、外墙的外边线乘以建筑物的高C、外墙的净线乘以建筑物的高D、建筑4、一建筑物为矩形平面,其外墙的外边线长为35米,宽为10米,则其平整场地工程量是()m2.A、350B、420C、546D、5255、木门扇包镀锌铁皮工程量的计算按( )面积计算.A、门扇B、门扇加其侧面C、门扇加门框D、门洞口6、外墙墙身高度,对于坡屋面且室内外均有天棚者,算到屋架下底面另加()mm.A、100B、200C、300D、2507、砖砌小便槽按不同抹面以()计算工程量。
A、面积B、体积C、延长米D、A、B、C均不是三、名词解释(每题5分,共20分)1。
劳动过程2. 概算指标3。
时间定额4。
定额水平先进合理四、简答题(第一题8分,第二题10分,共18分)1。
预算定额与施工定额的区别是什么?2。
材料消耗量中的损耗量有那些组成?五、判断题(正确打√,错误打×,每题1分,共20分)1。

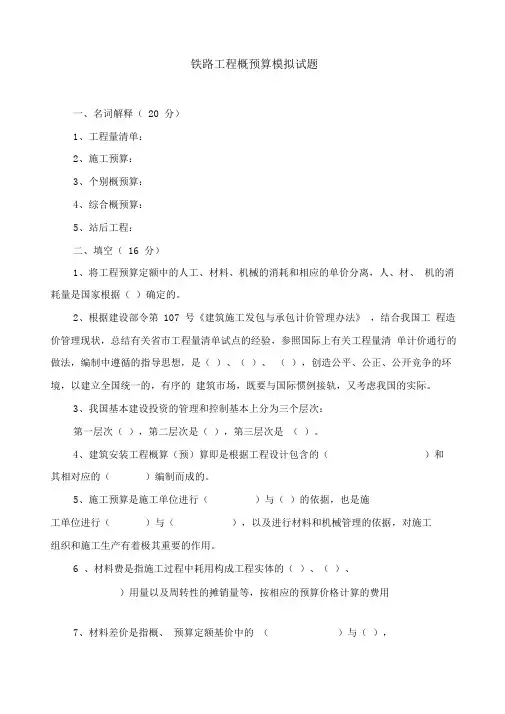

铁路工程概预算模拟试题一、名词解释(20 分)1、工程量清单:2、施工预算:3、个别概预算:4、综合概预算:5、站后工程:二、填空(16 分)1、将工程预算定额中的人工、材料、机械的消耗和相应的单价分离,人、材、机的消耗量是国家根据()确定的。
2、根据建设部令第107 号《建筑施工发包与承包计价管理办法》,结合我国工程造价管理现状,总结有关省市工程量清单试点的经验,参照国际上有关工程量清单计价通行的做法,编制中遵循的指导思想,是()、()、(),创造公平、公正、公开竞争的环境,以建立全国统一的,有序的建筑市场,既要与国际惯例接轨,又考虑我国的实际。
3、我国基本建设投资的管理和控制基本上分为三个层次:第一层次(),第二层次是(),第三层次是()。
4、建筑安装工程概算(预)算即是根据工程设计包含的()和其相对应的()编制而成的。
5、施工预算是施工单位进行()与()的依据,也是施工单位进行()与(),以及进行材料和机械管理的依据,对施工组织和施工生产有着极其重要的作用。
6 、材料费是指施工过程中耗用构成工程实体的()、()、)用量以及周转性的摊销量等,按相应的预算价格计算的费用7、材料差价是指概、预算定额基价中的()与(),是指按编制办法规定的材料预算价格取定原则,对材料预算单价(2000)年度主设计概算编制年度所发生的价差,按外来料与当地自备料分别计算。
8、其他直接费是指直接费以外施工过程中发生的,预概算定额未包括而应属于直接工程费范围以内的其他各项费用,由()、()、()组成。
9、间接费指与()有关,但又不直接参与施工过程和构成建筑安装工程实体的费用。
这些费用往往不能()进行计算。
10、个别概算的编制一般采用两种方法()和()。
11、建筑安装工程费由()、()、()、()组成。
12、工程量清单中表理拟建工程的()、()、()和相应数量的明细清单。
三、简答题:(24 分)1、设备购置费包括哪些内容?2、什么是人工费?概、预算综合工费标准包括哪些内容?其标准如何确定?3、火车运输的运程及运价如何确定?汽车运价如何确定?4、为什么要设置工程造价增涨留费?5、如何用工、料、机费用分析法计算调整系数?6、个别概算的编制程序有哪些?四、计算题:(30 分)1、在新疆某地区风消季节施工路基土方100000m2用铲斗为6m2式铲运机施工,运距800m,普通土,计算风沙地区施工增加费。

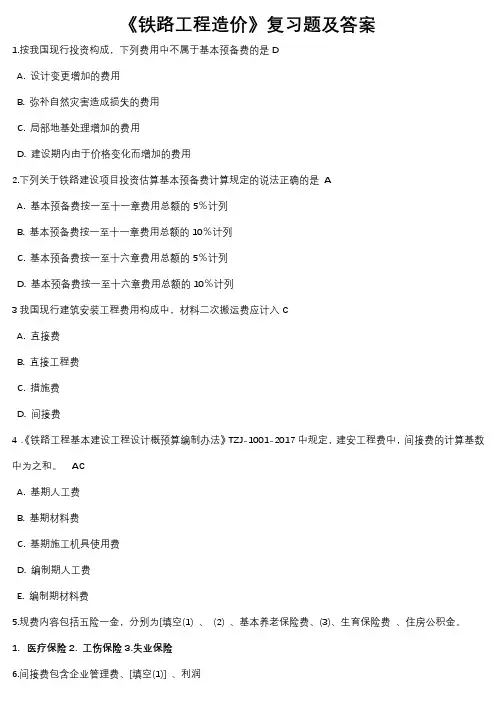

《铁路工程造价》复习题及答案1.按我国现行投资构成,下列费用中不属于基本预备费的是DA. 设计变更增加的费用B. 弥补自然灾害造成损失的费用C. 局部地基处理增加的费用D. 建设期内由于价格变化而增加的费用2.下列关于铁路建设项目投资估算基本预备费计算规定的说法正确的是AA. 基本预备费按一至十一章费用总额的5%计列B. 基本预备费按一至十一章费用总额的10%计列C. 基本预备费按一至十六章费用总额的5%计列D. 基本预备费按一至十六章费用总额的10%计列3我国现行建筑安装工程费用构成中,材料二次搬运费应计入CA. 直接费B. 直接工程费C. 措施费D. 间接费4.《铁路工程基本建设工程设计概预算编制办法》TZJ-1001-2017中规定,建安工程费中,间接费的计算基数中为之和。
ACA. 基期人工费B. 基期材料费C. 基期施工机具使用费D. 编制期人工费E. 编制期材料费5.规费内容包括五险一金,分别为[填空(1) 、(2) 、基本养老保险费、(3)、生育保险费、住房公积金。
1.医疗保险2. 工伤保险3.失业保险6.间接费包含企业管理费、[填空(1)] 、利润1.规费7.静态投资费用种类划分为建筑工程费、安装工程费、设备购置费、其他费、[填空(1)] 。
1.基本预备费8规费内容包括[填空(1)] ,[填空(2)]。
1.基本养老保险,失业保险费,基本医疗保险费,工伤保险费,生育保险费2.住房公积金,工程排污费9企业管理人员的工资属于人工费范畴。
错误√10.简述建筑安装工程费的组成1.直接费:(1)直接工程费,人工费,材料费,施工机具使用费,价外运杂费,填料费(2)施工措施费(3)特殊施工增加费,风沙地区施工增加费,高原地区施工增加费,原始森林地区施工增加费,行车干扰施工增加费,营业线封锁(天窗)施工增加费。
2.间接费3.税金1.投资估算指标是在()阶段编制投资估算、计算投资需要量时使用的一种定额。
铁路与公路工程概预算

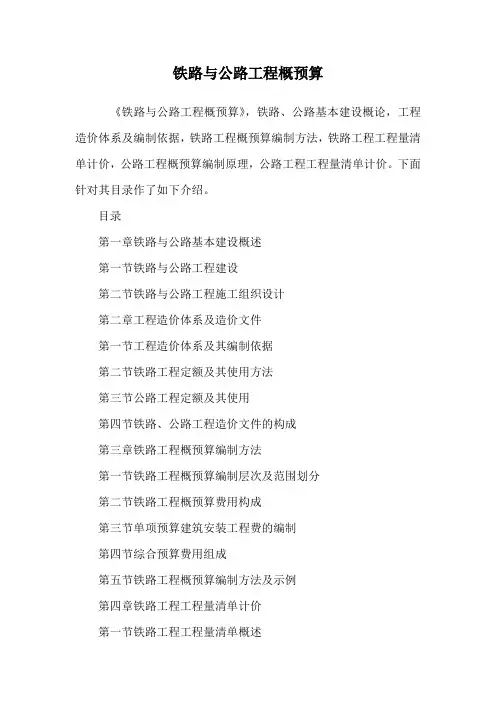

《铁路与公路工程概预算》,铁路、公路基本建设概论,工程造价体系及编制依据,铁路工程概预算编制方法,铁路工程工程量清单计价,公路工程概预算编制原理,公路工程工程量清单计价。
下面针对其目录作了如下介绍。
目录
第一章铁路与公路基本建设概述
第一节铁路与公路工程建设
第二节铁路与公路工程施工组织设计
第二章工程造价体系及造价文件
第一节工程造价体系及其编制依据
第二节铁路工程定额及其使用方法
第三节公路工程定额及其使用
第四节铁路、公路工程造价文件的构成
第三章铁路工程概预算编制方法
第一节铁路工程概预算编制层次及范围划分
第二节铁路工程概预算费用构成
第三节单项预算建筑安装工程费的编制
第四节综合预算费用组成
第五节铁路工程概预算编制方法及示例
第四章铁路工程工程量清单计价
第一节铁路工程工程量清单概述
第二节铁路工程工程量清单的编制及应用第三节铁路工程工程量计算规则
第四节工程量清单计价实例
第五章公路工程概预算编制原理
第一节公路工程概、预算费用
第二节建筑安装工程费
第三节设备、工具、器具及家具购置费
第四节工程建设其他费用
第五节预备费及回收金额
第六节公路工程概预算的编制方法
第六章公路工程工程量清单计价
第一节公路工程工程量清单
第二节公路工程工程量清单计量总则
第三节路基、路面工程工程量清单计量规则第四节桥梁、隧道工程工程量清单计量规则第五节安全及绿化工程工程量清单计量规则第六节公路工程清单报价编制实例
铁路工程概预算课程设计
附录
附录一铁路综合概算章节表节选
附录二公路工程概预算项目表(部分内容)。

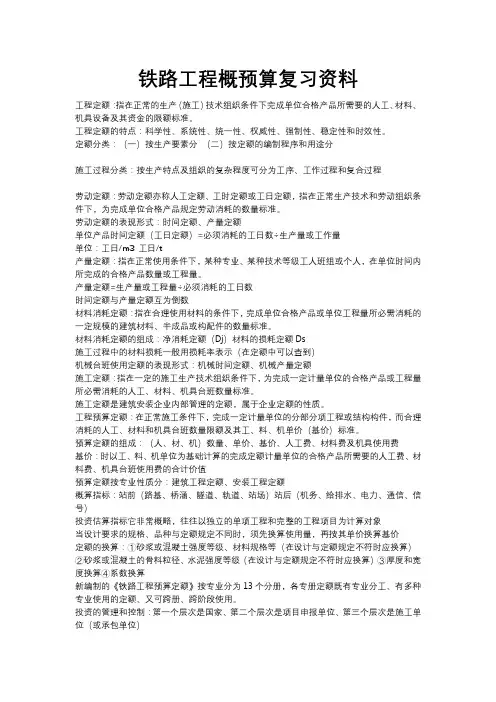

铁路工程概预算复习资料工程定额:指在正常的生产(施工)技术组织条件下完成单位合格产品所需要的人工、材料、机具设备及其资金的限额标准。
工程定额的特点:科学性、系统性、统一性、权威性、强制性、稳定性和时效性。
定额分类:(一)按生产要素分(二)按定额的编制程序和用途分施工过程分类:按生产特点及组织的复杂程度可分为工序、工作过程和复合过程劳动定额:劳动定额亦称人工定额、工时定额或工日定额,指在正常生产技术和劳动组织条件下,为完成单位合格产品规定劳动消耗的数量标准。
劳动定额的表现形式:时间定额、产量定额单位产品时间定额(工日定额)=必须消耗的工日数÷生产量或工作量单位:工日/m3 工日/t产量定额:指在正常使用条件下,某种专业、某种技术等级工人班组或个人,在单位时间内所完成的合格产品数量或工程量。
产量定额=生产量或工程量÷必须消耗的工日数时间定额与产量定额互为倒数材料消耗定额:指在合理使用材料的条件下,完成单位合格产品或单位工程量所必需消耗的一定规模的建筑材料、半成品或构配件的数量标准。
材料消耗定额的组成:净消耗定额(Dj)材料的损耗定额Ds施工过程中的材料损耗一般用损耗率表示(在定额中可以查到)机械台班使用定额的表现形式:机械时间定额、机械产量定额施工定额:指在一定的施工生产技术组织条件下,为完成一定计量单位的合格产品或工程量所必需消耗的人工、材料、机具台班数量标准。
施工定额是建筑安装企业内部管理的定额,属于企业定额的性质。
工程预算定额:在正常施工条件下,完成一定计量单位的分部分项工程或结构构件,而合理消耗的人工、材料和机具台班数量限额及其工、料、机单价(基价)标准。
预算定额的组成:(人、材、机)数量、单价、基价、人工费、材料费及机具使用费基价:时以工、料、机单位为基础计算的完成定额计量单位的合格产品所需要的人工费、材料费、机具台班使用费的合计价值预算定额按专业性质分:建筑工程定额、安装工程定额概算指标:站前(路基、桥涵、隧道、轨道、站场)站后(机务、给排水、电力、通信、信号)投资估算指标它非常概略,往往以独立的单项工程和完整的工程项目为计算对象当设计要求的规格、品种与定额规定不同时,须先换算使用量,再按其单价换算基价定额的换算:①砂浆或混凝土强度等级、材料规格等(在设计与定额规定不符时应换算)②砂浆或混凝土的骨料粒径、水泥强度等级(在设计与定额规定不符时应换算)③厚度和宽度换算④系数换算新编制的《铁路工程预算定额》按专业分为13个分册,各专册定额既有专业分工、有多种专业使用的定额、又可跨册、跨阶段使用。
【2-1】某单位在某地新建铁路特大桥工程,按国家规定,该地有特殊地区津贴和补贴,合计为每月65元,试分析该特大桥工程人工费价差。
解:基期的综合工费单价为24元/工日编制期的综合工费单价年工作日为:365-52*2-11=250天,平均月工作日为20.83天该地区的特殊地区津贴和补贴应为:65/20.83=3.12元/工日编制期的综合工费单价为:45+3.12=48.12元/工日人工费价差=48.12-24=24.12元/工日【2-2】试分析某新建铁路大桥工程中履带式推土机<60KW基期与编制期的机械台班单价解:基期的综合工费标准为24元/工日,假设编制期的综合工费标准为45元/工日。
柴油的基期价格为3.67元/KG,设柴油编制期价格为5.10元/KG基期的机械台班单价为:37.38+13.69+35.59+2.4*24+41*3.67=294.7 3元/台班编制期的机械台班单价:37.38+13.69+35.59+2.4*45+41*5.10=403.7 6元/台班价差=403.76-294.73=109.03元/台班【2-3】某铁路新建项目第2~第10章费用总和为56000万元,试计算该项目的建设单位管理费。
解:473.9+(56000-50000)*0.48%=502.70万元【2-4】某新建铁路项目,建设期为三年。
分年度投资额为第一年30000万元;第二年为40000万元;第三年为30000万元,编制期至开工期为一年,工程造价年增长率为3%,则该铁路项目的工程造价增涨预留费为多少?解:E=30000*[(1+3%)^(1+1)-1]+40000*[(1+3%)^(1+2) -1]+30000*[(1+3%)^(1+3) -1]=1827+3709.08+3765.26=9301.34万元【2-5】某新建铁路,建设期为三年。
在建设期第一年资金供应量为3000万,其中贷款占30%;第二年为6000万,贷款占60%;第三年为4000万,贷款占80%。
银行贷款年利率为8%,计算建设期投资贷款利息。
解:第一年利息为:q1=1/2*3000*30%*8%=36万元第二年利息为:q2=(3000*30%+36+1/2*6000*60%)*8%=218.88万元第三年利息为:q3=(3000*30%+6000*60%+36+218.88+1/2*4000*80%)*8%=509.39万元建设期投资贷款利息总和为:S=36+218.88+509.39=763.27万元【3-1】计算预算定额基价解:4189.61+(474-453)*12.24*0.31+(0.68-0.68)*12.24*16.51+(0.55-0.56)*12.24*31+(0.019-0.018)*12.24*1905.48+(4.74-4.53)*12.24*2.8=4296.64元【6-1】某公路工程,所在地区政府发布的最低工资标准为每月700元,该地区各类生活补贴为300元/月,工资性津贴430元/月,试求生产工人人工工日单价。
解=[1.2*700+300+430]*(1+14%)*12/240=89.49元/工日【6-2】某级配砾石路面,长3Km,宽8Km,面层压实厚度为14cm,采用机械摊铺。
已知生产工人的基本工资为600元/月,物价补贴为100元/月,交通补贴为60元/月,住房补贴为90元/月,试求路面工程的人工费。
解:分项工程数量=3000*8=24000m^2。
人工工日单价=(600+100+60+90)*(1+14%)*12/240=48.45元/工日工日定额为:4.2+0.3*6=6工日/1000m^2人工费=24000/1000*6*48.45=6976.80元【6-3】试计算机械轧碎石的料场单价。
解:人工费:0.45*47.44=21.35元;材料费:1.149*45=51.71元;碎石机:0.0342*163.13=5.58元;筛分机:0.0348*135.11=4.70元;辅助生产间接费:21.35*5%=1.07元机械轧碎石的料场单价=21.35+51.71+5.58+4.70+1.07=84.41元/m^3【6-4】某边远地区水泥原价为385元/t,自办运输,运距分别为20Km和12Km,运价0.53元/t*Km,装卸费4.9元/t,分别计算水泥20Km和12Km的单位运杂费。
解:运距20Km:运杂费=(20*0.53+4.9)*1.01=15.65元/t运距12Km:运杂费=[12*0.53*(1+50%)+4.9]*1.01=14.58元/t 【6-5】水泥原价为385元/t,自办运输,运距4Km,采用人工装卸,8t载货汽车运输,人工工日单价为47.44元/工日,8t载货汽车的台班单价为560元/台班,试计算水泥的单位运杂费。
解:单位运杂费为:[(1.75+0.1*3)/100*560+10.5/100*47.44*( 1+5%)]*1.01=16.88元/t【例6-6】某工程施工用电采用自发电,拟采用250kW的柴油发电机组发电,已知人工单一价为47.44元/工日,柴油预算价格为8.1元/kg,试确定自发电的预算价格。
解(1)确定发电机组的台班预算价格查(公路工程机械台班费用定额》250kW的柴油发电机组:不变费用为433.53元/台班;人工2工日;柴油291.21kg。
可变费用=2×47.44+291.21×8.1=2453.68元台班预算价格=433.53+2453.68=2887.21元/台班(2)计算自发电的预算价格自发电的预算价格=0.24×K/N=0.24×2887.21/250=2.77元/台班【6-8】试计算该工程的其他工程费。
解:冬季施工增加费:(20+46+75)*0.6%=0.846万元雨季施工增加费:(20+46+75)*0.08%=0.1128万元夜间施工增加费:(20+46+75)*0.35%=0.4935万元沿海地区工程施工增加费:(20+46+75)*0.15%=0.2115万元行车干扰工程施工增加费:(20+75)*1.9%=1.805万元安全及文明施工措施费:(20+46+75)*0.78%=1.0998万元临时设施费:(20+46+75)*3.14%=4.4274万元施工辅助费:(20+46+75)*1.56%=2.1996万元其他工程费:0.846+0.1128+0.4935+0.2115+1.805+1.0998+4.4274+2.1996=11.1956万元【例6-9】某沥青混凝土路面摊铺工程,共600km。
其中在海拔2500~3000m的路段为400km,在海拔3000~3500m的路段为200km。
本路段路面工程总造价为2400万元,其中人工、机械两项约占总价的40%,求工程所在地高原地区施工增加费。
解该路段跨越两个不同海拔高度区,查表6-11可知高原地区施工增加费率分别为18.69%和25.72%。
人工费、机械费两项费用占路面总预算的比例为40%,即:人工费十机械费=2400×40%=960万元工程量共600km,分别为400km、200km,则按工程量比例计算高原地区施工增加费:960×400/600×18.69%+960×200/600×25.72%=201.92万元【例6-12】某高速公路建筑安装工程费为25000万元,试计算建设单位管理费。
解:查表可知,当建筑安装工程费为10000万元时,建设单位(业主)管理费为210.25万元;当建筑安装工程费累计为25000万元时,建设单位(业主)管理费应为:210,25+(25000-10000)×1.52%=438.25万元【例6-13】某新建项目,建设期为2年,需向银行觉款2000万元。
贷款时间安排为:第1年1000万元,第2年1000万元,年利率10%,试用复利法计算该项目建设期贷利息。
解得建设期各年利息计算如下:第1年应计利息1000÷2×10%=50万元第2年应计利息(1000+50+1000÷2)×10%=155万元则建设期贷款利息总和为:50+155=205万元【例7-2】××高速公路路基土、石方工程,计有挖土方3000000m^3,其中松土500000m㎡、普通土1500000 m^3、硬土1000000 m^3。
利用开挖土方作填方计天然密实方松土300000 m^3、普通土1000000 m^3、硬土500000 m^3。
开炸石方计1000000 m^3,利用开炸石方作填方用计天然密实方300000 m^3、填方计压实方4000000 m^3。
问题:(1)计算路基设计断面方数量。
(2)计算计价方数量。
(3)计算利用方数量(压实方)。
(4)计算借方数量(压实方)。
(5)计算弃方数量。
(1)路基设计断面方数量3000000+1000000+4000000=8000000 m^3 (2)计价方数量8000000-(300000÷1.23+1000000÷1.16+50000÷1. 09+3000÷0.92)=6109226 m^3(3)利用方数量300000÷1.23+1000000÷1.16+500000÷1.0 9+300000÷0.92=1890774 m^3(4)借方数量4000000-890774=2109226 m^3(5)弃方数量3000000+1000000-(300000+1000000+500000+300000)=1900000 m^3【1】某线路工程所在地汽车运输单价为0.8元/t,每t货物每运一次按1.3元计列,计算每t货物运输150.3Km,其中变道25Km的运价。
解:[1.3+0.8*1.05*(151-25)+0.8*1.2*25]=131.14元【2】某铁路工程地处河北石家庄市,其路基土石方工程基期人工费、基期施工机械使用费合计90.51万元,计算该项目的施工措施费。
解:90.51*13.83%=12.52万元【3】某施工单位在海拔2500m高原进行机械土石方施工,工程量为3000m^3定额消耗人工为570工日,铲运机为219台班,已知编制期的综合工费为50.5元/工日,机械台班单价312.8元/台班,计算高原地区施工增加费。
解:570*50.5*12%+219*312.8*20%=17154.84元【4】兰新线武威张掖段路基土方机械施工,挖土机配合自卸汽车挖土弃土,土方量为15815m^3,运距为2000m,已知编制期工费为42.5元/工日,即有限每同行车对数为60对/日,求夜间行车干扰增加费解:24.4*42.5*15815/100*60*0.31%=30504.3元15.7*42.5*15815/100*60*0.31%+3.1*42.5*15815/100*60*0.31%=23503.3元【2-2】试分析某新建铁路大桥工程中履带式推土机<60KW基期与编制期的机械台班单价解:基期的综合工费标准为24元/工日,假设编制期的综合工费标准为45元/工日。
