雨季临时排水总体施工方案正式样本
- 格式:docx
- 大小:143.74 KB
- 文档页数:7
桂荷园住宅小区雨季施工排水方案施工单位:编制:审核:日期:本工程施工中,基础和主体正处于雨季。
给施工造成很多不便,排水问题也是急于解决的问题。
根据施工现场实际情况和总平面图布置及甲方要求,编制如下排水方案。
一、排水口的确定由于场内原有下水管道已毁,根据与甲方协商结果,把天拖北道道边一雨水井做为场内排水出口,在厕所旁边建一沉淀池。
使场内所有排水先经过沉淀(以满足市政排水要求),再排出场外。
在沉淀池与雨水井之间埋暗管排水。
二、基础施工阶段排水由于挖土后,地下水流出。
所以在基础施工阶段,排水包括两项任务,地面雨水排放和基坑内排水。
2.1地面雨水排放由于地面不同和挖土扩槽给排水带来不便,暂不按总平面图布设排水沟。
而根据现场实际情况,在地势较低处挖集水坑,用水泵将水打入沉淀池中排出现场。
2.2基坑内排水本工程基坑底标高为-3.500m,已处于地下水位线下,采用明排降水措施。
在挖基坑时,先在基坑东、西两面外侧挖一集水井,井深超过坑底1m。
在挖基坑的同时派人在基坑四周挖排水沟,沟宽500mm,沟深大于500mm。
使地下水降至坑底面500mm 以下,以保证正常施工。
在集水井中各配备一台水泵,将水直接抽到沉淀池内,排出场外。
三、主体施工阶段排水在主体施工阶段,主要为地面雨水的排放。
在主体施工阶段,根据总平面布置,要硬化道路及硬化地面,做到黄土不见天。
在硬化路两边和单边设置排水沟。
在没有硬化路处,距离建筑物2.5m处(考虑脚手架宽度,排水沟要在其外)设置排水沟。
现场设置成闭合排水沟。
各处硬化路面、地面向附近排水沟中排水。
并在现场西侧离建筑物4.0m处设置挡水坝,以阻挡西侧雨水注入现场。
排水流向和排水沟布置见附图下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。

施工现场雨季排水方案完整版施工现场雨季排水方案HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】施工现场雨季排水方案一、工程进展情况:1、NGC项目生活楼正在进行砌体施工,厂房正在进行屋面檩条安装,地面垫层混凝土正在施工。
2、SGE项目生活楼正在进行砌体施工,厂房正在进行屋面次构件安装,地面垫层混凝土准备施工。
3、废水处理站废水池正在进行水池顶板钢筋、模板施工,准备回填。
二、做好防雨前期准备1、施工期间密切注意天气预报,降雨来临前,做好相应防护及加固措施。
2、配备足够的雨季防雨防潮材料和设备,包括潜水泵、塑料薄膜、彩条布、雨衣、雨鞋等。
3、雨季施工期间要及时发布气象资料,使全体职工了解信息,以便安排工作和生活采取相应的措施。
4、定时对现有水沟进行疏通。
准备抽水泵作应急抢险,出现水情及时处理。
二、合理安排施工程序1、安排好雨天施工项目,不宜在雨天施工的项目,应尽量避开雨天施工。
2、雨季施工期间,劳动力应进行统筹安排,晴天先室外后室内,雨天施工室内,尽量避免因雨水影响而产生窝工现象。
3、雷暴雨天气禁止进行一切室外作业。
三、做好现场的排水系统1、NGC项目和SGE项目场区总排水沟,已在开工前完成,通过沉淀池连接园区已建排水管网。
2、NGC项目和SGE项目钢筋加工场、周转料具堆场、仓库、机棚以及大型机械基础周边设置排水沟,疏通排水沟道,准备好排水机具,防止雨水淹泡地基。
3、NGC项目和SGE项目两侧已建临时运输道路,做到每天专人围护,保证雨后通行不陷。
道路两旁要做好排水沟,排水沟与总排水沟相通,并向排水方向找坡。
4、NGC项目和SGE项目生活楼、辅楼井架周围做好硬化,找坡排水措施,同时,对接地装置要进行全面检查,其接地装置要符合规程要求。
5、废水池处理站废水池施工期间,已经布置好了2台抽水泵,基坑回填后,在水池四周布置好集水井(至少两个),积水及时专人抽排至园区已建排水管网。

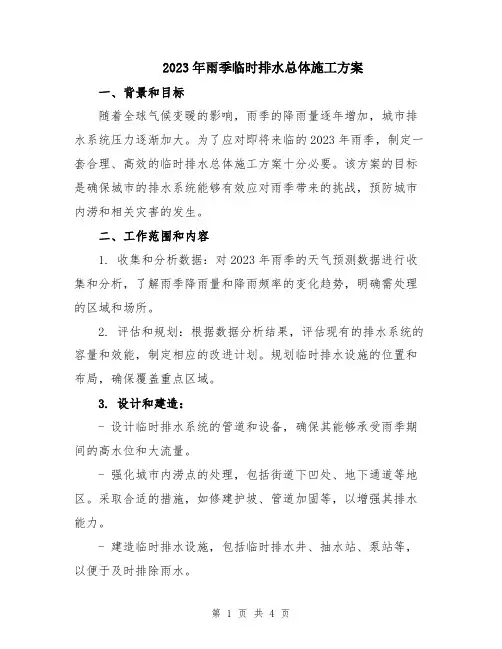

2023年雨季临时排水总体施工方案一、背景和目标随着全球气候变暖的影响,雨季的降雨量逐年增加,城市排水系统压力逐渐加大。
为了应对即将来临的2023年雨季,制定一套合理、高效的临时排水总体施工方案十分必要。
该方案的目标是确保城市的排水系统能够有效应对雨季带来的挑战,预防城市内涝和相关灾害的发生。
二、工作范围和内容1. 收集和分析数据:对2023年雨季的天气预测数据进行收集和分析,了解雨季降雨量和降雨频率的变化趋势,明确需处理的区域和场所。
2. 评估和规划:根据数据分析结果,评估现有的排水系统的容量和效能,制定相应的改进计划。
规划临时排水设施的位置和布局,确保覆盖重点区域。
3. 设计和建造:- 设计临时排水系统的管道和设备,确保其能够承受雨季期间的高水位和大流量。
- 强化城市内涝点的处理,包括街道下凹处、地下通道等地区。
采取合适的措施,如修建护坡、管道加固等,以增强其排水能力。
- 建造临时排水设施,包括临时排水井、抽水站、泵站等,以便于及时排除雨水。
4. 系统运行和维护:- 定期检查和维护临时排水设施,确保其正常运行。
- 实施排水系统的监测和管理,及时发现并解决问题。
- 通过一系列培训和宣传活动,提高居民的排水意识,避免随意排放垃圾和堵塞排水设施。
三、时间计划和工作流程根据临时排水总体施工方案的内容,制定以下时间计划和工作流程:1. 数据收集和分析(3个月):- 收集2023年雨季的气象数据- 分析降雨量和降雨频率的变化趋势2. 评估和规划(1个月):- 评估现有排水系统的容量和效能- 制定改进计划和临时排水设施布局3. 设计和建造:- 设计临时排水系统(2个月)- 建造临时排水设施(2个月)4. 系统运行和维护(持续进行):- 定期检查和维护设施- 监测和管理排水系统四、资源需求在实施临时排水总体施工方案的过程中,需要充分利用和调动以下资源:1. 人力资源:招募和培训相关专业的工作人员,包括工程师、勘察员、技术人员等。

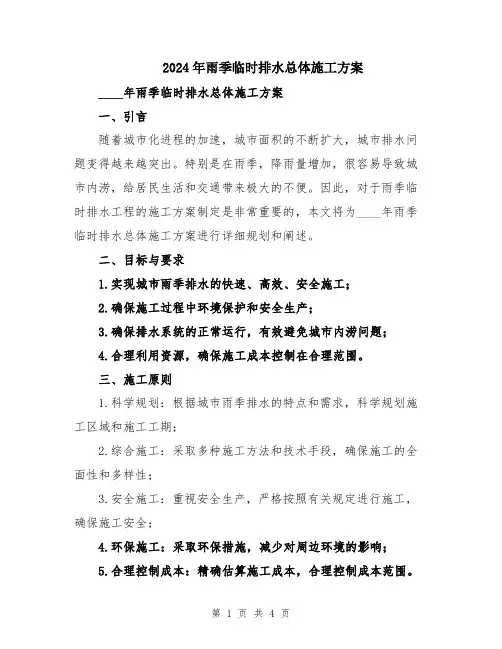

2024年雨季临时排水总体施工方案一、背景和目标2024年雨季即将来临,为了保障城市的安全和人民的生活质量,需要制定一套有效的雨季临时排水施工方案。
本方案的目标是确保城市的排水系统正常运行,减少城市内涝和损失,确保人民的生命和财产安全。
二、施工策略1. 维护和清理排水系统:在雨季来临前,对城市的排水管道、井盖等进行维护和清理。
确保排水系统的通畅,避免堵塞和积水现象。
2. 提高排水能力:在雨季到来之前,对主要排水管道进行改造和加固,增加其排水能力。
同时,加大排水泵站的运行力度,确保高效排水。
3. 设置雨水集中排放点:在城市关键区域,设置雨水集中排放点,将降雨过程中的积水集中排放。
避免积水过多,造成不必要的损失。
4. 加强社区排水系统:在城市各个社区,加强排水系统的建设和改善。
确保社区内的雨水能够及时排放,避免积水对居民生活的影响。
5. 紧急排水方案:在雨季期间,根据降雨情况和城市内涝程度,制定相应的紧急排水方案。
在遇到突发的内涝情况时,能够迅速采取措施进行排水。
三、施工步骤1. 规划和设计:在雨季到来之前,制定详细的排水规划和设计方案。
考虑到城市的地形和气候特点,确定排水系统的布局和管道的走向。
2. 建设施工队伍:成立专业的施工队伍,包括工程师、技术员和施工人员等,确保施工的顺利进行。
3. 材料采购:根据设计方案,采购所需的施工材料,包括管道、井盖、排水泵等设备。
确保材料的质量和数量符合要求。
4. 施工准备:在施工前,对施工现场进行准备工作,包括清理、平整施工区域,安装必要的施工标志和警示标识。
5. 排水管道施工:按照设计方案,进行排水管道的安装和连接。
确保管道的质量和密封性,避免漏水和渗漏。
6. 井盖安装:在管道施工完成后,安装井盖,确保井盖的稳固和封闭。
7. 排水泵安装:将排水泵安装在需要加强排水的区域,确保其正常运行和高效排水。
8. 测试和调试:在施工完成后,对排水系统进行测试和调试,确保其正常运行和有效排水。
工地雨季排水施工方案一.项目概况本项目为某工地雨季排水施工工程,位于我国某城市新区,占地面积约20万平方米。
工程主要包括雨污水管道、检查井、泵站等排水设施的建设。
项目所在区域雨季降水量较大,排水设施的建设对保障区域防洪排涝具有重要意义。
工程预计工期为6个月,自开工之日起至雨季来临前完成。
二.编制依据1.《中华人民共和国建筑法》;2.《城市排水工程规划规范》;3.《城市排水工程设计规范》;4.《建筑工程施工质量验收统一标准》;5.施工图纸及相关技术资料;6.施工现场实际情况。
三.施工组织设计1.组织架构成立项目管理部,负责对整个工程的质量、安全、进度、成本等进行全面管理。
项目管理部设项目经理、技术负责人、施工员、安全员、质量员、材料员、资料员等岗位。
2.人员配置根据工程需要,合理配置各类专业技术人员、施工人员、管理人员等。
确保人员数量充足,素质过硬。
3.施工进度计划根据工程总量和工期要求,制定详细的施工进度计划,明确各阶段施工内容、时间节点、完成标准等。
施工进度计划应充分考虑雨季施工的影响,确保工程进度不受影响。
4.施工机械设备根据施工需要,合理配置挖掘机、装载机、压路机、混凝土搅拌站、泵车等施工机械设备,确保设备性能良好、数量充足。
5.材料供应提前与材料供应商沟通,确保施工所需材料的质量、数量和供应时间。
对材料质量进行严格把关,不合格的材料严禁进场。
6.质量控制制定严格的质量控制措施,从原材料、施工过程、验收环节等全过程进行质量控制。
加强施工现场巡查,发现问题及时整改。
7.安全生产制定安全生产责任制,明确各级管理人员、施工人员的安全生产职责。
开展安全生产教育和培训,提高员工安全生产意识。
施工现场设置安全警示标志,加强安全防护。
8.环境保护制定环境保护措施,降低施工过程中对周边环境的影响。
加强施工现场扬尘、噪音、废水等污染物的治理,确保施工现场环境卫生。
四.施工工艺1.雨污水管道施工:采用开槽埋管、顶管、盾构等施工工艺,确保管道安装质量。
雨季临时排水总体施工方案一、项目背景和目标随着气候变化和城市化进程的加快,雨季临时排水成为城市建设和管理中不可忽视的问题。
临时排水施工的目标是通过合理规划和设计,建立起临时排水系统,确保城市内部的排水运行正常,减少因暴雨天气而造成的水患及灾害。
二、项目范围和内容本项目涉及城市区域的临时排水施工,主要包括以下内容:1. 排水系统设计和规划:根据城市的地理和气候条件,通过调研和分析,确定合适的排水系统,并制定相应的规划和设计方案。
2. 施工材料和设备准备:根据排水系统设计方案,采购和准备所需的施工材料和设备,确保施工的顺利进行。
3. 施工施工组织:制定施工计划,确定施工人员和队伍,并组织实施施工工作。
4. 施工现场管理:对施工现场进行安全管理和工程质量监督,确保施工过程中的安全和质量。
5. 相关配套设施建设:根据实际情况,在临时排水系统建设完成后,相应的配套设施,如路面修整、建设道路标志等。
三、施工方案和步骤1. 排水系统设计和规划根据城市的地理和气候条件,调研和分析雨季临时排水问题,并进行综合评估。
确定排水系统的类型和规模,设计排水渠道和设备的布局。
2. 施工材料和设备准备根据排水系统设计方案,采购和准备所需的施工材料和设备。
包括排水渠道、管道、泵站等施工材料,以及挖掘机、铲车等设备。
3. 施工组织和计划根据排水系统设计方案和施工材料、设备的准备情况,制定施工组织和计划。
确定施工人员和队伍,并分工合作,合理安排施工顺序和时间。
4. 施工现场管理对施工现场进行管理,确保施工过程的安全和质量。
包括对施工人员进行培训和安全教育,落实施工现场安全措施,加强对施工现场的管理和监督,确保施工按照设计和规划进行。
5. 相关配套设施建设在临时排水系统建设完成后,根据实际情况,进行相关配套设施的建设。
包括对路面的修整和养护,建设道路标志和交通设施,确保城市交通的正常运行。
四、施工过程中的风险分析和应对措施在施工过程中,可能会遇到各种风险和问题。
雨季排水应急工程施工方案一、工程背景随着气候变化加剧,雨季频繁,降雨量增大,城市排水系统面临严重挑战。
为有效应对雨季排水问题,制定雨季排水应急工程施工方案至关重要。
二、施工准备1.制定详细施工计划,包括工程范围、施工时间、人员配置等。
2.定期检查施工设备和排水设施,确保正常运行。
3.配备必要的施工人员和技术人员,做好培训工作,保障施工质量。
三、施工流程1.勘察阶段–完成施工区域的勘察工作,了解地形、排水设施等情况。
–制定详细的施工图纸和设计方案。
2.采购材料–根据设计方案,采购所需的材料和设备,确保施工顺利进行。
3.施工操作–根据施工图纸,输送设备、搭设临时设施等。
–实施维修、改造等工作,确保排水设施正常运行。
–定期清理积水,及时疏通阻塞的排水设施。
四、质量控制1.现场质量控制–每日开展施工现场巡查,发现问题及时处理。
–重点检查施工工序是否符合要求,保障质量。
2.监测评估–定期对施工效果进行监测评估,发现问题及时调整。
五、安全保障1.施工安全培训–对施工人员开展安全培训,提高安全意识。
–严格遵守施工安全规范,确保施工过程安全顺利。
2.应急预案–制定应急预案,应对施工过程中出现的突发状况。
六、环境保护1.节约资源–在施工中节约环境资源,减少对环境的影响。
2.清洁施工–施工完成后进行清洁整理,保证施工现场的整洁。
七、总结雨季排水应急工程施工方案的制定和实施对于城市排水系统的维护和升级具有重要意义。
只有在做好施工准备、严格控制质量、保障安全和环境的前提下,雨季排水问题才能得到有效解决,实现城市排水系统的可持续发展。
临时排水方案范文一、背景介绍市近期遭受了强降雨的袭击,导致部分地区出现严重的水浸情况。
为了有效应对和解决排水问题,制定了以下临时排水方案。
二、排水分析1.决定排水区域:根据实地勘测和气象预报,确定排水区域为A、B、C三个地区。
2.评估排水问题:对排水区域的主要道路、低洼区域和涵洞的排水情况进行评估。
发现排水系统已达到饱和状态,无法承受进一步的排水量。
3.建立数据监测系统:在各排水区域内设置水位监测器,并建立数据收集和传输系统,以实时监测水位变化。
三、排水方案1.预测雨量监测:加强气象观测,并利用专业软件进行雨量分析和预测,以掌握降雨情况的变化趋势,进而调整排水计划。
2.排水设备部署:在排水区域的低洼地带和容易积水的地方,临时部署抽水机组和泵浦。
根据水位监测结果,实时调整设备运行状态,确保最大限度地抽排积水。
3.排水通道疏通:对主要排水通道进行疏通和清理,确保排水的顺畅。
特别关注涵洞,预防因堵塞导致的积水现象。
4.临时建设排水渠道:在严重积水的区域,采用挖掘机等机械设备开辟临时排水渠道,引导积水流入河道或池塘等排水区域。
5.人工抢险:对于一些无法通过机械方式进行排水的区域,如狭窄通道或管道堵塞,派遣专业抢险队伍进行抢险处理。
6.导流控制:对于过度积水的区域,设置临时围挡和导流设备,将积水引流至汇水点。
7.救援和转移人员:针对可能被水浸的地区,提前组织救援人员和装备,确保人员的安全,并进行必要的紧急转移。
8.沟通和宣传:通过媒体、社交平台等渠道,向公众发布相关的排水信息和预警,提醒居民提前采取预防措施,合理安排行程。
四、成果评估1.水位监测结果:通过数据监测系统收集、分析和对比排水前后的水位数据,评估排水效果,对临时排水方案的实施效果进行评估。
2.居民反馈:从居民那里收集意见和反馈,了解他们对临时排水方案的满意度和效果评价。
3.整体评估:综合考虑上述成果评估指标,对临时排水方案进行综合评估,总结经验,为未来类似事件提供参考。
2024年雨季临时排水总体施工方案____年雨季临时排水总体施工方案一、引言随着城市化进程的加速,城市面积的不断扩大,城市排水问题变得越来越突出。
特别是在雨季,降雨量增加,很容易导致城市内涝,给居民生活和交通带来极大的不便。
因此,对于雨季临时排水工程的施工方案制定是非常重要的,本文将为____年雨季临时排水总体施工方案进行详细规划和阐述。
二、目标与要求1.实现城市雨季排水的快速、高效、安全施工;2.确保施工过程中环境保护和安全生产;3.确保排水系统的正常运行,有效避免城市内涝问题;4.合理利用资源,确保施工成本控制在合理范围。
三、施工原则1.科学规划:根据城市雨季排水的特点和需求,科学规划施工区域和施工工期;2.综合施工:采取多种施工方法和技术手段,确保施工的全面性和多样性;3.安全施工:重视安全生产,严格按照有关规定进行施工,确保施工安全;4.环保施工:采取环保措施,减少对周边环境的影响;5.合理控制成本:精确估算施工成本,合理控制成本范围。
四、施工步骤及措施1.方案设计根据城市的地理特点、雨季降雨量和排水需求,设计雨季临时排水施工方案,确定施工的区域、内容和周期等。
2.现场准备进行施工前准备工作,包括施工人员培训、现场设备准备、材料准备等,确保施工的顺利进行。
3.施工过程控制按照施工方案的要求,进行施工过程的控制和监督,确保施工质量和进度的达到。
4.环保措施采取一系列环保措施,减少施工对环境的影响,如建立污水处理系统、运输工具使用低排放能源等。
5.安全施工加强施工现场的安全管理,设置明显的警示标志,采取必要的设施和措施,确保施工的安全性。
6.材料和设备管理对施工所需的材料进行严格管理,确保材料的及时供应和优质使用。
对设备进行维护和保养,确保设备的正常运行。
7.质量监督对施工过程进行质量监督和抽查,确保施工质量达到规定标准。
8.施工结束施工结束后进行验收,确保施工的质量和成果得到认可。
及时清理施工现场,做好文档管理。
第1篇一、背景雨季施工是建筑工程中常见的一种施工方式,由于雨季期间降雨量大,给施工带来了一定的困难。
为了保证工程质量和施工安全,必须制定合理的雨季施工排水方案。
二、排水方案1. 工程现场排水(1)设置排水沟:在施工现场四周设置排水沟,确保地表水能够及时排走。
(2)设置集水井:在排水沟末端设置集水井,将地表水收集后,通过排水管道排出。
(3)设置临时排水泵:在排水沟末端设置临时排水泵,确保在雨量大时,地表水能够及时排出。
2. 施工场地排水(1)设置排水坡:在施工场地内设置排水坡,使场地内的积水能够顺利排出。
(2)设置排水沟:在施工场地内设置排水沟,确保场地内的积水能够及时排走。
(3)设置集水井:在排水沟末端设置集水井,将场地内的积水收集后,通过排水管道排出。
3. 施工设备排水(1)施工设备应配备排水设施,如排水管、排水泵等,确保设备在雨季施工期间能够正常工作。
(2)对施工设备进行防潮处理,防止因雨季潮湿环境导致设备损坏。
4. 施工材料排水(1)对施工材料进行防潮处理,如覆盖防雨布、设置挡雨棚等。
(2)在材料堆场设置排水沟,确保材料堆场内积水能够及时排走。
三、施工措施1. 加强施工现场巡查,确保排水设施正常运行。
2. 定期清理排水沟,防止堵塞。
3. 对排水泵进行检查和维护,确保其正常运行。
4. 加强施工人员的安全教育,提高安全意识。
5. 根据雨季施工特点,合理安排施工进度,确保工程质量和安全。
四、总结雨季施工排水方案是保证工程质量和施工安全的重要措施。
通过以上方案的实施,可以有效应对雨季施工期间的排水问题,确保工程顺利进行。
第2篇一、前言雨季施工是工程建设中常见的一种施工环境,由于雨季期间降雨频繁,容易造成施工场地积水,影响工程进度和质量。
为确保工程顺利进行,特制定本雨季施工排水方案。
二、排水原则1. 合理规划:根据施工现场实际情况,合理规划排水系统,确保排水畅通。
2. 集中处理:将分散的雨水汇集到排水系统,集中处理。
文件编号:TP-AR-L6971
In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.
(示范文本)
编制:_______________
审核:_______________
单位:_______________
雨季临时排水总体施工
方案正式样本
雨季临时排水总体施工方案正式样
本
使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
1雨季临时排水总体方案
本工程施工现场排水严格遵循雨污分流原则、污
水集中处理原则和防洪排涝原则,按水体收集→处理
→排放的总体思路,自然排水系统与强制排水系统相
结合的方法进行设置。
1.1陇海主线莆田西路以东排水方案
该施工区域的原雨水系统部分已遭破坏,雨季来
临前查看检查井部位,采用水泵抽排的方法,将陇海
路主线汇水抽排至圃田西路雨水系统,在现场派专人
看护保证排水不受影响。
1.2 G107辅道主线排水方案
G107辅道主线箱梁基本完成,雨季期间汇水主要来自桥面排水,排水以自排方式汇入陇海铁路线下通涵洞,最后由陇海泵站统一抽排处理,部分低洼路面及承台基坑部位采用配备的水泵抽排,保证雨季施工期间度汛要求。
1.3陇海主线G107辅道以西
因此部位已进入地面道路施工阶段,该区域属于低开挖区段,开挖后地面高程远远低于两侧,排水主要采用桥下集水坑汇水,水泵抽排至107辅道地面道路以自流方式汇入陇海铁路线下通涵洞,最后由陇海泵站统一抽排处理,保证雨季施工期间度汛要求。
1.4陇海铁路以北、G107辅道以西龙须沟排水方案
龙须沟原属明渠排水,现因桥梁施工东西方向阶
段,该区域拟采取开挖排水明沟的方式,将此处积水引排至107辅道地面以自流方式汇入陇海铁路线下通涵洞,最后由陇海泵站统一抽排处理,保证雨季施工期间度汛要求。
2排水系统的日常管理
现场排水系统由专人负责进行管理,管理人员要经常检查排水系统,一旦发现排水系统有损坏和堵塞情况,保证排水系统的正常排放。
强制性排水用的污水泵由物资部材料库管员负责保管,并检查运转情况,一旦现场需要,即可投入工作。
我方将全面负责处理好现场排水,并接受各方的监督和指导,确保施工中的养护水、泥浆水、雨水等不经沉淀不得排入市政管网,确保雨季现场排水通畅,采取一切措施减少水体污染。
3排水系统的划分及处理方法
3.1场内雨、污水排水
按照规划,现有雨水、污水等管线在修建路基时作废弃处理,因此我部雨季施工时可结合现有雨水、污水等管线、同时采用明排的方法对雨季施工区域进行排水。
(1)规划和设计排水设施,利用自然地形确定排水方向,按设计坡比开挖排水沟。
(2)设置连续、通畅的排水设施和其他应急设施,防止泥浆、污水、废水外流或堵塞排水沟。
(3)因施工现场桥梁施工已进入尾工阶段正在进行地面道路施工,场内排水时要防止雨水长时间浸泡路基和冲刷基础。
(4)若施工现场临近高地或基坑,应在高地的边缘或基坑顶挖好截水埂或截水沟,防止洪水集中冲刷。
(5)雨期指定专人负责,随时巡查并及时疏通排水系统,确保施工现场排水畅通。
3.2生活区雨、污水排水
生活区污水排放主要考虑食堂、洗手池、卫生间的污水排放。
食堂的污水排放,经隔油池后,通过管道排入化粪池。
工人厕所及职工卫生间的污水,排入化粪池,沉淀后经专用排污管排至市政污水井或外运处理。
化粪池的清洁采用专用便车外运至指定地点进行处理。
4雨季施工排水注意事项
(1)合理采取防雨防洪措施,确保工程质量,保证工程的顺利进行。
(2)密切关注天气预报,做好现场防雨排水准备工作。
(3)做好临时排水总体规划,阻止场外水流入
现场和场内排水不畅。
(4)现场排水按照“防排结合”的原则,现场地形坡度不小于1%。
(5)本工程地下水位较深,一次开挖不考虑降低地下水位排水措施。
基坑四周挡土,以防雨水流入基坑,浸泡基坑。
(6)一切机械设备应设置在地势较高,防潮防雨的地方,要搭放防雨棚,机械设备的电源线路必须绝缘良好,有完善的保护接地。
(7)建筑物四周设置排水沟,厕所及现场生活用水预埋排水管道,统一排入城市规划的排水系统或做外运处理。
此处输入对应的公司或组织名字
Enter The Corresponding Company Or Organization Name Here。
