职民工驻地建设专项方案一、工程概况1、项目概况平文高速公路是文山州“十二五”规划的重点建设项目,该条高速公路的建设对充分发挥文山州经济建设,改善文山州交通路网结构,加快全州城镇化建设和农业产业化发展有着重要的意义。
平文高速公路第一合同段桩号为K0+000~K23+426.225,主线里程23.426公里,设计时速80km/h,双向四车道高速公路。
全线共有三处立交(红新立交、平远立交和德厚立交)。
第一合同段投标总造价92928.1110万元,计划2014年5月1日正式开工,2016年5月1日完工,总工期24个月(731日历天)。
2、主要工程数量A、全线总挖方344.3万方、总填方343.1万方、借方为180.8万方。
B、全线涵洞通道共73道,平远段44道,德厚段29道。
C、全线共有26座桥,其中大桥4座、跨线桥5座、小桥6座,中桥11座。
D、路面工程:主线双幅长:23426米,匝道:8172.8米,联络线:2100米。
二、编制目的为加强和规范项目部职、民工驻地的安全管理,保障职民工生命和财产安全,维护社会稳定,预防驻地安全事故,增强施工驻地安全意识,确保职民工能有一个良好的生活环境特编制本方案。
三、编制依据1、《中华人民共和国安全生产法》2、《云南省公路工程从业队伍职民工驻地安全管理规定(试行)办法》3、《实施性施工组织设计》四、入场人员计划入场人员计划表五、驻地建设项目部建于K17+500路线右侧800m德厚新镇位置,占地面积25亩的标准化建设项目部,项目部设置于此,一是平文公路的建设指挥部也设置于与此,便于与业主加强联系沟通;二是将项目部设于此,便于展示西南交通建设集团股份有限公司标准化管理模式,接受各级部门的监督,同时提高集团的影响力起到宣传的积极作用。
一工区驻地设在K0+120左侧100m位置,占地6亩,主要负责平远段的桥梁施工。
平远段梁板预制场和小板预制场设置于此,并且红新立交桥梁比较集中,工区设置于此便于集中管理。
省怀芷高速公路项目(K14+460-K22+000)三工区驻地标准化建设方案编制:复核:审核:华川公路建设集团省怀芷高速公路项目第三合同段二〇一六年七月目录一.驻地建设编制依据 (1)二.驻地建设基本概况及选址 (1)三.驻地规划建设方案 (1)3.1工区驻地布局 (1)3.2主要功能区规划面积 (2)3.3建设管理目标 (2)3.4临建施工资源配置 (3)四.主要功能区施工方案 (4)4.1场地围墙 (4)4.2彩钢房搭建 (4)4.3场地硬化 (4)4.4厕所、浴室的设置 (5)4.5办公室、宿舍设置 (5)4.6会议室 (5)4.7档案室 (5)4.8餐厅、厨房的设置 (5)4.9给水排水 (6)4.10安全消防设施 (6)4.11旗杆 (6)4.12门卫室和大门 (7)五.工区人员配置 (7)六.施工安全措施 (8)6.1劳动安全防护 (8)6.2安全用电 (8)6.3机械安全 (9)七.环境保护措施 (9)八.附图 (9)一.驻地建设编制依据1、《省高速公路建设标准化管理指南》;2、本合同段沿线调查情况。
二.驻地建设基本概况及选址我工区通过对沿线环境条件的调查研究,结合本工程的实际情况,依据《省高速公路建设标准化指南》要求,遵循“因地制宜、节约土地、保护环境、安全可靠、规有序、功能完备、布设合理、方便生活、满足生产”的原则,选取在国道320旁罗旧镇养路段办公大楼,此处靠近现场,交通便利,方便管理,不受施工干扰,靠近五郎溪大桥及罗旧互通等关键控制工程。
此处属罗旧镇。
选址满足:1)靠近关键点施工现场:五郎溪大桥及罗旧互通;2)交通便利:紧邻国道320旁;3)方便生活:在罗旧镇旁,距罗旧镇近;4)管理方便:不受施工干扰;5)通信通畅:可接入有线和网络视频设备。
三.驻地规划建设方案3.1工区驻地布局工区驻地采用院落式封闭管理,设办公区、生活区、车辆停放区、活动场地,各功能区域面积均能够满足《省高速公路建设标准化指南》的要求,工区下设六科三室:工程科、质检科、安全环保科、机料科、合约科、财务科、协调办公室、综合办公室、实验室。
标准化工地实施方案范例一、背景和目标随着我国建设行业的快速发展和城市化进程的加速推进,标准化工地的建设已成为建筑工程管理的重要内容。
标准化工地的建设能够提高施工质量,保障工人的安全与健康,促进资源的有效利用。
因此,制定一份全面且实施可行的标准化工地实施方案,对于提升我国建设工程管理水平至关重要。
本方案旨在通过建立和完善标准化工地的管理体系,推动标准化工地在全国范围内的推行和普及。
具体目标如下:1. 提高施工工地的管理水平,不断提升施工质量和效率;2. 保障工人的安全与健康,减少工伤事故的发生;3. 促进资源的有效利用,减少能耗和环境污染;4. 增强标准化工地的示范引领作用,推动行业发展。
二、实施方案1. 建立标准化工地管理体系(1)制定标准化工地管理的基本原则和标准,各地建设部门要按照标准化工地的要求,统一规范施工行为。
(2)成立标准化工地管理委员会,负责指导和统筹标准化工地的实施工作。
委员会由市、县建设部门、施工单位、设计单位、监理单位等相关单位组成。
(3)建立标准化工地评价体系,制定评价指标和标准,对工地进行评估和认证。
2. 完善标准化工地管理流程(1)施工单位在施工前必须提交标准化工地申请,经相关部门评估合格后才能开工。
(2)制定标准化工地的施工管理规范,包括工地布局、安全防护、环境保护、物资管理、设备维护等方面的要求,施工单位必须按照规范进行管理。
(3)加强施工现场的监管和巡检,发现问题及时整改,并进行记录和报告。
3. 加强工人的培训和管理(1)施工单位要对工人进行专业的培训,提升其安全意识和技能水平。
(2)建立健全工人考核制度,对工人的安全合规管理情况进行评估,对达标的工人进行奖励,对违规的工人进行处罚。
(3)加强工人的健康管理,定期进行体检,做好职业病防治工作。
4. 提高资源利用效率和减少环境污染(1)推广建筑垃圾分类处理,建立健全建筑废弃物的回收利用体系。
(2)加强施工现场的能源管理,采用节能技术和设备,减少能耗。

总体工程进度计划编制说明建抚高速公路全线采用高速公路标准建设,整体式断面。
新线采用双向四车道高速公路标准,路基宽度24.5米;其中行车道4×3.75m,内侧路缘带2×0.5m,硬路肩2×2.5m,中央分隔带2.0m,土路肩2×0.75m。
公路设计时速80Km/h。
为确保建抚高速公路在2014年10月份如期交工通车,我工区制定工程总体计划如下:路基工程路基下处理:2012年9月25日-2012年12月20日;路基主体工程:2012年9月25日-2013年8月31日;涵洞工程:2012年9月25日-2013年7月31日;路基排水防护工程:2013年7月31日-2014年8月31日。
2012年度工程进度计划编制说明本进度计划的编制依据为施工组织设计和工程项目现场实际情况。
2012年施工计划:本年度是项目建设能否按期完成的关键,在本年度各工程项目施工将陆续全面铺开,进行土石方工程、涵洞通道工程。
各工程项目完成指标为:一、开工时间:2012年9月25日。
二、路基工程: 1、路基下处理完成100%;2、主线路基完成第一层土的填筑,保证全线贯通;3、涵洞基础完成总量的50%;4、全线排水体系畅通。
2012年10月份工程进度计划编制说明自九月一日起,我工区积极组织人员、机械等进驻工地,做好前期工作。
在开工前已完成驻地建设,根据本工程材料进场较困难的情况和特点,在便于管理、便于施工、节约用地、保护环境,不影响社会秩序和交通秩序的前提下,路线用地范围内修筑一条宽约8m的纵向施工便道,便道顶面设单向2%横坡,并在有水各涵洞处设便涵,以达到全线纵向施工便道畅通,尽快进行桥涵、软基处理工程施工。
同时结合永久排水沟设置纵向的临时排水边沟,有利于路基填筑施工过程中地表水流的排泄,并在施工过程中派人经常对边沟进行清理和疏通。
软基路段的涵洞施工,先进行软基处理,再进行路基填筑,加载预压沉降稳定后,再进行二次开挖。

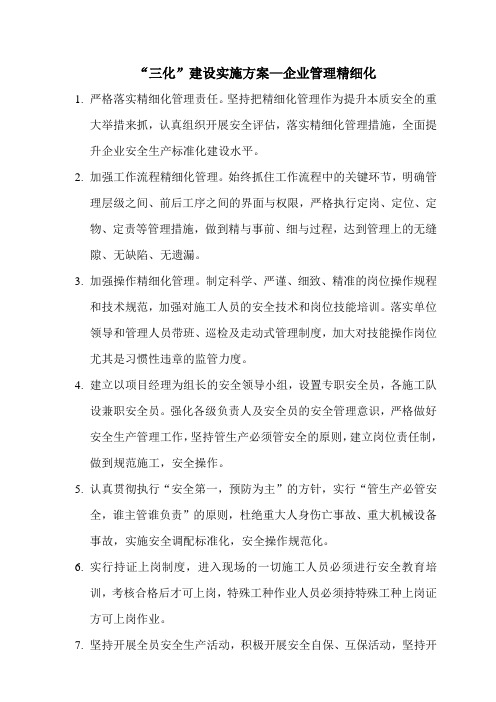

“三化”建设实施方案—企业管理精细化1.严格落实精细化管理责任。
坚持把精细化管理作为提升本质安全的重大举措来抓,认真组织开展安全评估,落实精细化管理措施,全面提升企业安全生产标准化建设水平。
2.加强工作流程精细化管理。
始终抓住工作流程中的关键环节,明确管理层级之间、前后工序之间的界面与权限,严格执行定岗、定位、定物、定责等管理措施,做到精与事前、细与过程,达到管理上的无缝隙、无缺陷、无遗漏。
3.加强操作精细化管理。
制定科学、严谨、细致、精准的岗位操作规程和技术规范,加强对施工人员的安全技术和岗位技能培训。
落实单位领导和管理人员带班、巡检及走动式管理制度,加大对技能操作岗位尤其是习惯性违章的监管力度。
4.建立以项目经理为组长的安全领导小组,设置专职安全员,各施工队设兼职安全员。
强化各级负责人及安全员的安全管理意识,严格做好安全生产管理工作,坚持管生产必须管安全的原则,建立岗位责任制,做到规范施工,安全操作。
5.认真贯彻执行“安全第一,预防为主”的方针,实行“管生产必管安全,谁主管谁负责”的原则,杜绝重大人身伤亡事故、重大机械设备事故,实施安全调配标准化,安全操作规范化。
6.实行持证上岗制度,进入现场的一切施工人员必须进行安全教育培训,考核合格后才可上岗,特殊工种作业人员必须持特殊工种上岗证方可上岗作业。
7.坚持开展全员安全生产活动,积极开展安全自保、互保活动,坚持开展班组安全生产安全周、安全月考核活动。
8.制定机械设备、车辆、用电等各项安全生产制度,落实到各级负责人及施工人员,做到班(组)日查,队周总结,坚持定期召开安全生产例会。
经理部每半月进行一次安全教育和安全大检查,狠抓事故苗头,把事故消灭在萌芽状态。
9.严格执行安全技术措施和安全操作规程的编制、审批、交底、实施、监督制度,使施工始终处于受控状态。
10.严格执行安全操作规程,按照作业要求发放劳保用品,进入现场必须戴好安全帽,严禁违章指挥、冒险作业。
梧柳高速三标路基三工区施工方案一、工程概况梧柳高速是连接梧州和百色的重要交通枢纽,经过初步勘察和规划,梧柳高速三标路基三工区被确定为该高速公路重点施工区域。
本文将详细阐述针对梧柳高速三标路基三工区的施工方案。
二、项目背景梧柳高速三标路基三工区位于XX省境内,地形复杂,气候多变,是一项具有一定难度和挑战性的工程。
为确保工程质量和工期,制定科学合理的施工方案至关重要。
三、施工方案1. 施工单位本项目施工单位为XX交通建设有限公司,具有丰富的高速公路建设经验和优秀的施工团队。
2. 施工准备在施工前,需进行细致的勘察和设计工作,充分了解工程地质条件和地形特点,确保施工的顺利进行。
同时,准备充足的施工材料和设备,确保施工过程中的需求。
3. 施工工艺•路基开挖在路基开挖阶段,需根据设计要求进行合理的开挖深度和路基坡度,确保路基平整、坚固。
•路基填筑采用合适的填土材料进行路基填筑,保证路基的稳定性和承载能力。
•路基压实在路基填筑完成后,采用专业压实设备进行路基的压实工作,确保路基的坚实和保持其形状。
•排水系统合理设置排水系统,预防雨水积聚,保障路面平整干燥。
4. 质量控制施工过程中,严格按照相关质量标准进行施工,每个工序都需经过严格的质量检查,确保施工质量达到设计要求。
四、安全环保措施在施工过程中,要严格遵守相关安全规定,加强安全教育和培训,确保施工人员的安全。
同时,要重视环保工作,采取有效措施减少施工对周边环境的影响。
五、总结梧柳高速三标路基三工区施工方案的制定需要充分考虑工程实际情况,科学合理地制定施工计划,确保施工质量和进度。
只有严格遵循施工方案,做好施工各环节的管理和控制,才能成功完成梧柳高速工程。
以上是关于梧柳高速三标路基三工区的施工方案,希望可以为该工程的顺利实施提供一定的参考和指导。
目录1.驻地建设编制依据 (1)2.驻地建设基本概况及选址 (1)3.临建施工资源配置 (1)3.2 驻地施工机械配置 (2)4.规划建设方案 (2)4.1 项目经理部布局 (2)4.2 主要功能区规划面积 (3)4.3 项目部驻地办公用房设置 (5)4.3.1 办公室 (5)4.3.2 会议室 (6)4.3.3 档案资料室 (6)4.4 生活用房基本设置 (7)4.4.1 宿舍 (7)4.4.2 食堂 (8)4.4.3厕所 (9)4.4.4 活动室 (10)4.4.5 消防安全 (10)4.驻地标识牌设施 (11)5.建设管理目标 (11)5.1 质量目标 (11)5.2 工期计划 (12)5.3 安全生产目标 (12)5.3.1 文明施工目标 (12)5.3.2 环境保护工作 (12)7.给水排水 (12)8.安全消防设施 (12)9.旗杆 (13)10.门卫室和大门 (13)11.绿色文明工地施工 (13)11.1 环境保护 (13)11.2 节能与能源利用 (14)12.施工安全措施 (14)12.1 劳动安全防护 (14)12.2 安全用电 (14)12.3 机械安全 (14)13.环境保护措施 (15)1.驻地建设编制依据(1)河南省交通厅下达的《河南省普通干线公路建设标准化管理指南》。
(2)招投标文件、合同文件等相关文件。
(3)依据本项目现场实际情况。
2.驻地建设基本概况及选址******改建工程第二合同段项目经理部驻地采用租用民用房屋,位置紧邻于238省道西侧,****************,距***********改建工程第二合同段约500米。
项目驻地门口有85路,64路公交车,驻地占地面积约1575m2。
另外,项目驻地统一规划,整体布局整齐美观、环境整洁漂亮、通讯畅通,周边安全距离范围内无有害的危险源,符合标准化建设的相关要求。
并于驻地门口向北10m处238省道西侧设有铁皮制作指示路牌(见图2-1)图2-13.临建施工资源配置3.1 人员配置为确保临建按计划工期保质保量保安全完成,项目部成立由项目部领导任组长的项目部临建专项领导小组,项目副经理现场主管,工程部、物资部和其它部门密切配合共同进行临建施工。
1规划内容新建G3012阿克苏-喀什高速公路AK-3标现场施工营地设置范围在K1302+500~K1392+500。
施工营地沿314国道分布,交通较为便利,根据沿线水源、电力设施和取料场分布情况,将施工段划分为3个工区。
主要考虑了工区营地和拌合系统用水用电方便,及拌合系统尽量靠近砂石料场和成品料上路运输距离等因素。
一工区设在八盘水磨西G314国道南,国道里程为K1376;二工区设在招金铜矿西G314国道南,国道里程为K1345;三工区设在西克尔镇东G314国道北,国道里程为K1317。
主要规划建筑有:职工宿舍、招待所、办公楼、职工娱乐中心、食堂、澡堂、厕所、篮球场等设施。
2各工区人员和周边情况各工区按照施工高峰期人数设置办公、住宿和其它生活设施。
一工区人员:管理人员15人,测量人员6人,试验人员6人,拌合站25人,物资管理2人,食堂人员3人,设备运行30人,地磅房2人,小车驾驶员4人,电工1人,其它2人,共计96人。
按照工区主任1人/间,副主任和部门负责人2人/间,其它3人/间计算,设置宿舍40间。
混凝土施工队:钢筋工30人,模板工20人,焊工10人,浇注工15人,泥工5人,钻机工15人,杂工20人,后勤5人,共计120人,按照6人/间,设置宿舍20间;路基队:转载机驾驶员9人,挖机驾驶员4人,推土机驾驶员8人,振动碾驾驶员6人,自卸车驾驶员60人,洒水车驾驶员2人,吊车驾驶员4人,平地机驾驶员8人,摊铺机驾驶员4人,修理工4人,电工1人,杂工40人,共计150人,按照平均6人/间,设置宿舍30间;预制构件场:钢筋工40人,模板工20人,混凝土工22人,门吊驾驶员6人,指挥人员6人,吊车驾驶员2人,罐车司机8人,焊工10人,杂工6人,共计120人,按照平均6人/间,设置宿舍20间。
工区营地办公室和住房采用活动板房建造,根据市场调研情况,外观拟定采用蓝顶白墙封闭式走廊风格。
板房周边均设置1米宽绿化带,营区建成后可种植抗旱植被进行绿化。
推进党建⼯作标准化促进项⽬管理上台阶2019-10-28摘要:通过夯实制度管理、制度执⾏流程,强化党⼯委会、联席会议、领导班⼦民主⽣活会、党员代表巡视职能,完善班⼦建设、党组织建设、项⽬党建⽇常台帐、党员教育管理的相关资料,达到项⽬党建⼯作的精细化、程序化、规范化、标准化的要求,从⽽进⼀步提⾼项⽬管理的科学化⽔平。
关键词:党建⼯作;标准化;精细化⼤⼒推进⼯程项⽬党建标准化建设,是不断加强和改进基层党的建设的有益探索,六公司鹦鹉洲项⽬部成⽴以来,按照公司党委要求,在项⽬部⼤⼒推进“机构设置标准化,履⾏职责到位;制度建设标准化,民主监督到位;主题活动标准化,施⼯组织到位;⽂化建设标准化,凝⼼聚⼒到位;资料管理标准化,精细管理到位”的“五化五到位” 主题活动。
通过开展党建⼯作标准化管理,充分发挥了党建⼯作在项⽬施⼯⽣产中的先进性作⽤,发挥了基层党建⼯作的战⽃堡垒作⽤。
⼀、发挥两个作⽤,注重三个提升,保证“机构设置标准化、履⾏职责到位”“两个作⽤”:⼀是⽀部战⽃堡垒作⽤发挥到位。
建⽴了党⼯委委员联系点制度并通过每季度评选先进党⼩组来促进职责履⾏,来检验⽀部的战⽃堡垒作⽤是否发挥正常。
当年元⽉份,在项⽬部没有完全具备施⼯条件的情况下,⼀号墩党⼩组⾃我加压,实⾏党员帮扶制度,即每个⼯序的党员负责⼀个⼯序的农民⼯作⽤发挥,每天细化⼯作量,增强了农民⼯的⼯作热情。
从1⽉24⽇第⼀根钻孔桩施⼯开始,仅⽤62天完成了⼀号墩全部44根2⽶直径钻孔桩施⼯,创造了在长江上平均1.4天成孔⼀根桩的最⾼纪录。
⼆是岗区先锋模范作⽤发挥到位。
我们⾸先对三个责任区的⼯作⽬标进⾏了细化,确保与节点任务⼀致;其次在⼀号墩和北锚碇两个⼩组间开展“是英雄是好汉,节点⼯期⽐⽐看”竞赛活动,激发了两个岗区的⼤⼲热情。
六⽉底,⼀号墩提前三个⽉完成业主下达的⽣产任务。
129.2⽶⾼的⼀号塔仅⽤436天的时间内完成全部下部结构施⼯,创造了长江流域混凝⼟桥塔施⼯新纪录。
湖南省怀芷高速公路项目(K14+460-K22+000)三工区驻地标准化建设方案编制:复核:审核:成都华川公路建设集团有限公司湖南省怀芷高速公路项目第三合同段二〇一六年七月目录一.驻地建设编制依据 (1)二.驻地建设基本概况及选址 (1)三.驻地规划建设方案 (1)3.1工区驻地布局 (1)3.2主要功能区规划面积 (2)3.3建设管理目标 (2)3.4临建施工资源配置 (3)四.主要功能区施工方案 (4)4.1场地围墙 (4)4.2彩钢房搭建 (4)4.3场地硬化 (4)4.4厕所、浴室的设置 (5)4.5办公室、宿舍设置 (5)4.6会议室 (5)4.7档案室 (5)4.8餐厅、厨房的设置 (5)4.9给水排水 (6)4.10安全消防设施 (6)4.11旗杆 (6)4.12门卫室和大门 (7)五.工区人员配置 (7)六.施工安全措施 (8)6.1劳动安全防护 (8)6.2安全用电 (8)6.3机械安全 (9)七.环境保护措施 (9)八.附图 (9)一.驻地建设编制依据1、《湖南省高速公路建设标准化管理指南》;2、本合同段沿线调查情况。
二.驻地建设基本概况及选址我工区通过对沿线环境条件的调查研究,结合本工程的实际情况,依据《湖南省高速公路建设标准化指南》要求,遵循“因地制宜、节约土地、保护环境、安全可靠、规范有序、功能完备、布设合理、方便生活、满足生产”的原则,选取在国道320旁罗旧镇养路段办公大楼,此处靠近现场,交通便利,方便管理,不受施工干扰,靠近五郎溪大桥及罗旧互通等关键控制工程。
此处属罗旧镇。
选址满足:1)靠近关键点施工现场:五郎溪大桥及罗旧互通;2)交通便利:紧邻国道320旁;3)方便生活:在罗旧镇旁,距罗旧镇近;4)管理方便:不受施工干扰;5)通信通畅:可接入有线电话和网络视频设备。
三.驻地规划建设方案3.1工区驻地布局工区驻地采用院落式封闭管理,设办公区、生活区、车辆停放区、活动场地,各功能区域面积均能够满足《湖南省高速公路建设标准化指南》的要求,工区下设六科三室:工程科、质检科、安全环保科、机料科、合约科、财务科、协调办公室、综合办公室、实验室。
3.2主要功能区规划面积工区驻地占地总面积1260㎡,总建筑面积住宿面积近398.2平方米(高峰期主要管理人员预计会达到44人,人均住宿面积9m2,满足标准化要求);办公区建总建筑面积达217.5平方米,其中工程科40m2、质检科14m2、安全科14m2、机料科20.5m2、合约科26m2、协调办公室14m2、财务科14㎡、档案室14㎡、综合办公室12m2;设1个会议室,建筑面积近82m2,满足标准化要求;厨房食堂建筑面积近89m2,设2个食堂,建筑面积分别为59.5m2,满足标准化要求;厕所建筑面积42.3m2,满足标准化要求;浴室建筑面积近53m2(高峰期主要管理人员预计会达到44人,人均1.2m2,满足标准化要求)。
消防设施平均60m2/个,满足标准化要求,确保管理人员办公舒适,环境优美。
3.3建设管理目标(1)质量目标确保工程全部达到质量合格标准。
(2)工期计划计划工期开始时间为2016年4月28日,完成时间为2016 年7月28日,历时工日88天,达到入住条件。
(3)安全生产目标落实"安全第一、预防为主、综合治理"的安全方针,做到无工伤死亡事故、无交通死亡事故、无火灾和洪灾事故,杜绝重伤事故。
(4)文明施工目标达到湖北省安全文明标准。
(5)环境保护工作杜绝环境污染,噪音、扬尘、排污达到湖北省环境保护标准;美化工区驻地环境。
3.4临建施工资源配置(1)人员配置为确保临建建设按计划工期保质保量保安全完成,工区成立由工区长任组长的工区驻地建设专项领导小组,副工区长现场主管,工程科、机料科和其它科室密切配合共同进行临建施工。
临建施工队设立队长、副队长、安全员一名,技术员二名。
临建施工队人员配置名单(2)临建施工机械配置详见下表施工机械表四.主要功能区施工方案4.1场地围墙场地四周围墙基础采用浇筑30*20cmC20混凝土,基础上砌筑20*20cm矮墙,每5m设置一个砖垛子,砖垛子尺寸20*20*200cm,砖垛子之间采用混凝土空心柱连接,砖垛子上方摆放一个混凝土装饰墩,围墙总高度2.2m,砌筑砂浆采用M7.5,抹面砂浆采用M10。
4.2彩钢房搭建会议室、宿舍楼为两层彩钢板房(设一栋)。
彩钢板房净空高度2.8m,宽度3.64m。
彩钢板房的基础采用C20混凝土地梁,地梁埋深30cm,办公楼、宿舍板房内部采用5cm混凝土垫层硬化,室内采用吊顶装修,会议室地面先采用5cm厚混凝土硬化处理,再铺设60*60*3cm地砖,室内音响、公放、话筒等设备。
4.3场地硬化1、场内主要道路工区场地范围主要道路采用铺设15cm厚洞渣,整平压实后再浇筑15cm厚C20混凝土,浇筑面积502.8m2。
2.一般地段采用铺设15cm厚洞渣,整平压实后再浇筑10cm厚C15混凝土,浇筑面积260㎡。
4.4厕所、浴室的设置厕所、浴室并排设置,板房不设置厕所、浴室,原建筑办公楼及宿舍楼已设置好厕所浴室。
(详见驻地平面图)厕所、浴室均配置1台DSZF储水式热水器,5w节能灯1个。
4.5办公室、宿舍设置每间办公室均设置办公座椅,配备格力1.5P空调1台,每间宿舍均设置布衣柜2个、高低床2张、桌子1张、格力1.5P空调1台。
4.6会议室工区会议室共81㎡,设置2个向外开启的门,保证发生危险时能及时疏散,并配置2台2P冷暖空调。
会议室悬挂工程总体平面布置图(含工程概况、项目部设置、施工作业场面布置等),组织机构框图、线路平纵面图、桥梁立面图、平面图、形象进度图、晴雨表、总体工期安排网络图及集团企业文化等,并配置一块2㎡的活动写字板。
4.7档案室档案室独立设置,面积共28㎡,配置专用金属柜4个,设一个专人负责管理,档案室具备防潮、防火、防虫功能,照明通风良好,并配备2个灭火器。
4.8餐厅、厨房的设置餐厅、厨房与驻地生活区平行布置,厨房建筑建筑面积31㎡,餐厅建筑面积为63㎡,满足高峰期时人均面积达1.5㎡。
餐厅、厨房应有卫生管理责任制度,具备卫生许可证。
炊事员有健康证,工作时必须戴工作证,穿工作服。
餐厅配备必要的排风设施和冷藏设施。
厨房内燃气罐单独设置存放间,通风良好并严禁存放其他物品,炊具存放在封闭的橱柜内,生熟食品分类、分开存放。
餐厅、厨房内设有防尘、蚊、蝇、鼠害设施,设置隔离油池并及时清理。
垃圾要有专人管理及时清运。
设置2个灭火器。
设置净水器1台,保证供应符合卫生标准的饮用水,设置2台2P空调及电风扇1台,保证高温季节有降温防暑措施。
4.9给水排水经调查了解,在正门围墙外有当地自来水接口,检测后,可作为生活用水。
工区内驻地内排水按照中间高四周低的原则进行排水,办公楼及宿舍的过道比原生活场地高出20cm。
4.10安全消防设施工区驻地布置均考虑了相邻建筑的消防安全间距,严格按照《建设工程施工现场消防安全技术规范GB50720-2011》规定的最小间距≧5m实施。
安全消防设施布置采用“统一管理、分区设置”的原则。
驻地内按每50~100平米设置一个灭火器,会议室,档案室,食堂单独设置2个灭火器,所有消防设施器材均严格按照国家有关标准配置。
安全方面配备安装一套监控设备。
4.11旗杆旗杆基础采用C20混凝土浇筑,尺寸为长5.0m×高0.8m×底宽0.9m,外贴枣红色瓷砖,粘贴公司名称;旗杆采用三根110mm不锈钢管,分别挂国旗、业主标志、公司标志。
4.12门卫室和大门门卫室建一个3m×2m彩钢板房,1名保安人员值班。
保证视野开阔,通风采光良好。
大门门柱采用600*600mm砖砌体,粘贴600*600*20枣红色面砖,高度为3.3m,在大门门柱上安装LED屏显;电子伸缩门,净高90cm,宽度5m。
五.工区人员配置工区人员根据合同文件要求,在此基础上,根据三工区的规模、进度等实际情况进行人员配置。
根据人员管理培训要求,建立考核、培训、培养机制,在促进在岗工作人员技能业务素养提高的同时,加强企业文化建设、加强思想文化引导、加强廉政建设、加强团队意识建设,创造“公正、和谐、团结、奋斗”的氛围,带动建设工作全面开展。
六.施工安全措施6.1劳动安全防护(1)板房安装施工操作人员必须持证上岗。
(2)进入施工现场人员必须戴好安全帽,作业人员正确穿戴个人劳动保护用品。
6.2安全用电(1)施工现场的临时用电,严格执行JGJ-2014《施工现场临时用电安全技术规范》的规定,加强用电管理;(2)临时用电线路的安装、维修、拆除,均由经过培训并取得上岗证的专业电工完成,非电工不准进行电工作业。
(3)后期工区安装一台100KWA的变压器,变压器位于驻地右前方拐角处,由专业电力机构安装。
6.3机械安全(1)各种机械操作人员和车辆驾驶员,必须取得操作合格证,不准操作与操作证不相符的机械,不准将机械设备交给无本机械操作证的人员操作。
(2)操作人员按照本机说明书规定,严格执行工前检查和工作中观察及工后保养制度。
(3)驾驶室或操作室应保持整洁,严禁存放易燃、易爆物品,严禁酒后操作机械。
七.环境保护措施1、严格贯彻执行国家相关法律法规和政府规章制度。
2、加强文明施工管理,塑造企业文明风范,环境清洁,防止大气、水体和噪声污染。
3、建筑产生的垃圾及时清理到垃圾指定存放地。
4、建筑、生活废水经过沉淀后排出驻地。
5、文明施工管理体系。
成立以工区长为组长的现场文明施工领导小组,负责本工区施工现场的管理工作,实行文明施工责任制。
6、严格遵守国家法律法规和湖北省有关文明施工的规定。
八.附图1、工区驻地平面布置图。
