船舶水上水下作业安全及防污措施正式版
- 格式:docx
- 大小:34.20 KB
- 文档页数:4
防城港402号码头泊位水工工程水上施工船舶安全管理规定及防范措施单位:中交四航局防城港工程项目部编制:劳汝林日期:2012年1月3日目录一、水上施工一般规定.............................................................. 错误!未指定书签。
二、船舶安全管理规定.............................................................. 错误!未指定书签。
(一)施工船舶、船员的安全要求................................... 错误!未指定书签。
(二)、交通船舶使用安全管理规定................................. 错误!未指定书签。
(三)施工船舶使用安全管理规定................................. 错误!未指定书签。
三、水上施工作业安全保障措施.............................................. 错误!未指定书签。
四、船舶各主要分项施工安全环保措施.................................. 错误!未指定书签。
1、基槽、停泊地开挖......................................................... 错误!未指定书签。
2、水下礁石钻孔爆破施工................................................. 错误!未指定书签。
3、基床抛石......................................................................... 错误!未指定书签。
4、基床夯实......................................................................... 错误!未指定书签。

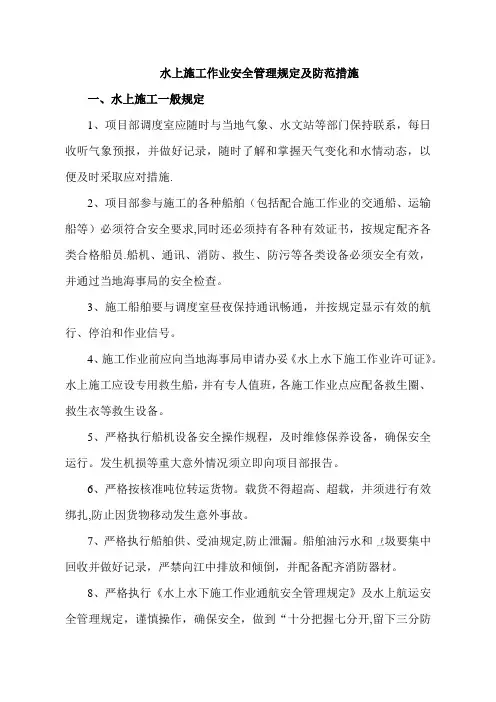

水上施工作业安全管理规定及防范措施一、水上施工一般规定1、项目部调度室应随时与当地气象、水文站等部门保持联系,每日收听气象预报,并做好记录,随时了解和掌握天气变化和水情动态,以便及时采取应对措施.2、项目部参与施工的各种船舶(包括配合施工作业的交通船、运输船等)必须符合安全要求,同时还必须持有各种有效证书,按规定配齐各类合格船员.船机、通讯、消防、救生、防污等各类设备必须安全有效,并通过当地海事局的安全检查。
3、施工船舶要与调度室昼夜保持通讯畅通,并按规定显示有效的航行、停泊和作业信号。
4、施工作业前应向当地海事局申请办妥《水上水下施工作业许可证》。
水上施工应设专用救生船,并有专人值班,各施工作业点应配备救生圈、救生衣等救生设备。
5、严格执行船机设备安全操作规程,及时维修保养设备,确保安全运行。
发生机损等重大意外情况须立即向项目部报告。
6、严格按核准吨位转运货物。
载货不得超高、超载,并须进行有效绑扎,防止因货物移动发生意外事故。
7、严格执行船舶供、受油规定,防止泄漏。
船舶油污水和垃圾要集中回收并做好记录,严禁向江中排放和倾倒,并配备配齐消防器材。
8、严格执行《水上水下施工作业通航安全管理规定》及水上航运安全管理规定,谨慎操作,确保安全,做到“十分把握七分开,留下三分防意外”.发生水上交通和污染事故应立即向项目部报告。
9、所有船舶必须按规定配备足够的救生圈、救生衣等救生设备,在舱面作业时必须穿好救生衣,人员上下通道应挂设安全网,跳板要固定,水上工作平台四周要安装符合标准的栏杆和安全网.同时应做好防冻防滑工作.10、认真落实施工作业区施工平台设施、桥桩、水底管线的安全警戒保护措施,不得擅自扩大水上施工安全作业区(施工水域)的范围,确保作业区人、船、物的安全。
11、落实作业区安全施工管理制度,确保与施工作业无关的船舶、排筏、设施不准进入施工水域内,防止本工程施工作业船舶与其他的施工船舶间发生有碍正常施工的安全事故。
水上施工作业安全管理规定及防范措施一、水上施工一般规定1、项目部调度室应随时与当地气象、水文站等部门保持联系,每日收听气象预报,并做好记录,随时了解和掌握天气变化和水情动态,以便及时采取应对措施。
2、项目部参与施工的各种船舶(包括配合施工作业的交通船、运输船等)必须符合安全要求,同时还必须持有各种有效证书,按规定配齐各类合格船员。
船机、通讯、消防、救生、防污等各类设备必须安全有效,并通过当地海事局的安全检查。
3、施工船舶要与调度室昼夜保持通讯畅通,并按规定显示有效的航行、停泊和作业信号.4、施工作业前应向当地海事局申请办妥《水上水下施工作业许可证》。
水上施工应设专用救生船,并有专人值班,各施工作业点应配备救生圈、救生衣等救生设备。
5、严格执行船机设备安全操作规程,及时维修保养设备,确保安全运行。
发生机损等重大意外情况须立即向项目部报告。
6、严格按核准吨位转运货物。
载货不得超高、超载,并须进行有效绑扎,防止因货物移动发生意外事故.7、严格执行船舶供、受油规定,防止泄漏。
船舶油污水和垃圾要集中回收并做好记录,严禁向江中排放和倾倒,并配备配齐消防器材。
8、严格执行《水上水下施工作业通航安全管理规定》及水上航运安全管理规定,谨慎操作,确保安全,做到“十分把握七分开,留下三分防意外”。
发生水上交通和污染事故应立即向项目部报告。
9、所有船舶必须按规定配备足够的救生圈、救生衣等救生设备,在舱面作业时必须穿好救生衣,人员上下通道应挂设安全网,跳板要固定,水上工作平台四周要安装符合标准的栏杆和安全网。
同时应做好防冻防滑工作。
10、认真落实施工作业区施工平台设施、桥桩、水底管线的安全警戒保护措施,不得擅自扩大水上施工安全作业区(施工水域)的范围,确保作业区人、船、物的安全。
11、落实作业区安全施工管理制度,确保与施工作业无关的船舶、排筏、设施不准进入施工水域内,防止本工程施工作业船舶与其他的施工船舶间发生有碍正常施工的安全事故。
船舶水下作业安全管理规定(4.5.1
深圳鹏星船务公司高速客运船队,因为航道及水域的原因,经常会碰到船舶车叶打到异物的情况,为此利用船舶靠泊码头的机会有必要进行潜水,以便对车叶及尾轴受损情况进行检查,为了确保潜水员水下作业安全,根据蛇口客运码头的潜水环境及公司实际情况,特制定此潜水工作安全管理规定,作业相关人员须遵照执行。
一、工作范围
1.水下检查海底门吸口有无异物脏堵,清理杂物。
2.水下检查螺旋桨或喷水器、尾轴状况;
3.遇船舶搁浅、碰撞等事故后检查船底变形情况。
二、安全措施
1.潜水工作应由持有潜水证的专门的潜水人员担任;
2.潜水前潜水员的身体条件应符合潜水作业要求;
3.潜水员下潜时必须遵守下列规定:
3.1戴好头盔后应试验排气阀门,调节空气,方可沿水绳下水;
3.2当头盔刚淹没水线下是时,检查潜水衣、头盔等有无漏气现象,经检查许可
后方可下潜;
3.3到工作位置后立即打信号报告,说明自己的感觉和情况。
4.潜水员水下工作时,必须遵守下列规定
4.1工作开始前,应先了解周围情况,调整好空气,辨明方向,然后进行工作;
4.2水下行走应侧身移动,不准在重吊物件、其他悬吊障碍物和船只下面穿过
不随意触动无关物体和水生物
5.在一般情况下,禁止夜间进行水下作业,如遇特殊情况需在夜间作业时,应经公司主管安全生产的领导批准,并应注意下列各项:
5.1潜水员作业船舶及周围必须有良好的照明设备;
5.2自作业开始至结束,必须有强光照射潜水员排除气泡在水面;
5.3必须保证在电气照明故障时有常明设备,遇电气照明故障时,应立即命令潜水人员停止工作,上升至水面以上。
水上交通安全和防污染措施及应急预案
一、沿海水上交通安全措施
1、沿海船舶拥有合法的船籍注册和护航证件、营运证件。
2、船艇必须按照公安行政部门的要求携带《机动艇船安全标志证书》,必须具备其证照所规定的安全标志。
3、船只要求携带有载客防火等级的消防设备,且每隔六个月检查一次,需要装备各类护航设备,如水深仪、GPS、AIS等。
4、船员的军事准备:具备船舶安全检查员、船舶安全调查员、渔业
管理员等技术职称;具备船舶紧急处理技能;掌握船舶灭火等常见紧急救
援术语。
5、船只载客时需要携带防失控系统,以防船体发生失控、触礁、沉
没等紧急情况。
6、船只驶过沿海港口、河口、海峡、礁湖等关键水域时,必须缩短
航距,以增强安全防护。
7、定期开展安全检查,确保船只设备状态良好,并定期培训船员,
提高他们的安全意识。
二、沿海水上交通污染防治措施
1、船只燃油更换添加要求更严格,船舶燃油必须使用洁净燃料,并
不断检测其中的硫磺以及其它有害物质含量,充分保障其符合环保规定。
2、针对船舶尾水对沿海水体环境的污染,制定出船只清洗尾水标准,尽量减少尾水污染。
3、强化船只维护。
解决方案编号:LX-FS-A94890船舶水上水下作业安全及防污措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑船舶水上水下作业安全及防污措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
1、船舶作业人员上岗前应进行三级安全教育。
2、船上安全员应参加施工现场安全协调工作。
3、船舶作业前应进行一次大安全检查。
4、船舶进入港口,作业现场应安排现场值班,发现异常,立即向领导报告,采取防患措施。
5、船舶证书和船员证书应携带齐全,以备检查。
6、施工期间施工船舶应按规定悬挂施工标志旗。
7、船舶应做好“两志”记录以备检查。
8、船员上岸,应在指空的地点上落以策安全。
9、施工期间,船舶应服从现场安全人员的指挥遵章操作,严禁违章,违者视情节给予处置。
10、船舶要认真收听气象信息并做好记录,如遇热带风暴信息,应根据动向做好防台准备工作,按“防台方案”的规定进入防台抗台工作,并加强与项目部联系,听从指令。

船舶水上和水下作业的安全和防污措施
1、船舶操作人员上岗前应接受三级安全教育。
2、船上安全员应参与施工现场的安全协调。
3、在船舶运行之前,应进行重大安全检查。
4、船舶进入港口,作业现场应安排现场值班,发现异常,立即向
领导报告,采取预防措施。
5、船舶证书和船员证书应完整,以备检查。
6、施工期间,施工船舶应按要求悬挂施工旗帜。
7、船舶应做好“两志”检查记录。
8、船员上岸,为安全起见,应将其设置在空旷的地方。
9、施工期间,船舶应服从现场安全人员的指挥,按规定操作,严禁违
章,违者将视情况处理。
10、船舶应认真听取气象信息并做好记录,如遇热带风暴信息,应根据动向做好防台准备工作,按“防台方案”的规定进入防台抗台工作,并加强与项目部联系,听从指令。
11、当海面风力大于5级时,船舶不得出海作业。
12、施工期间船舶停泊在港区停车区时,要切实认真做好环境保护工作,防止对水体和大气的污染。
如船舶检修时,一切油污应设专门容器收集,不得随意倾倒入海。
船员生活污水要适当控制,洗衣采用无磷洗衣粉,以减少对海水的污染。
水下作业船使用安全措施水下作业船是执行水下作业任务的重要工具,但在使用过程中需要严格遵守安全措施,以确保船员和设备的安全。
本文将介绍水下作业船的使用安全措施。
1. 船员培训和资质要求所有水下作业船的船员必须接受必要的培训并获得相应的资质认证。
培训内容应包括水下作业技术和安全操作规程的研究,以及应急救援技能的训练。
船员应具备良好的沟通能力和团队合作精神,以便在作业过程中能够有效协作。
2. 船舶检查和保养水下作业船在每次使用前应进行必要的船舶检查和保养,以确保船舶结构和设备的正常运行。
船舶检查应包括船体完整性检查、动力系统和电气系统检查等。
对于任何发现的问题,应及时修复或更换受损的部件。
3. 安全设备和器材水下作业船应配备必要的安全设备和器材,以应对紧急情况。
例如,救生衣、救生艇、火灾灭火器具等应配备齐全,并定期检查其可用性和有效性。
此外,船上还应安装适当的防护设施,如防滑设备和护栏,以防止船员意外滑倒或坠落。
4. 作业计划和沟通在进行水下作业之前,应制定详细的作业计划,并确保所有船员理解和遵守该计划。
计划应包括作业目标、作业步骤和时间安排,并注重作业过程中的沟通与协调。
船员之间应遵循有效的沟通流程,及时交流作业进展、风险和问题,并采取必要的行动以确保安全。
5. 风险评估和应急准备在进行水下作业前,应进行详尽的风险评估,并准备相应的应急措施。
评估应考虑诸如环境条件、设备故障、航行安全等因素。
根据评估结果,采取相应的风险控制措施,并确保船员了解应急程序和应对方法。
6. 合规和法律要求水下作业船使用过程中还应遵守相关的合规和法律要求。
例如,船舶应符合国家船舶安全法规的规定,并定期进行安全检查和审计。
以上是水下作业船使用安全措施的简要介绍。
在实际操作中,还应考虑具体的作业要求和环境条件,适时调整和完善安全措施,以确保作业的安全和高效进行。
水上施工作业安全管理规定及防范措施一、水上施工一般规定1、项目部调度室应随时与当地气象、水文站等部门保持联系,每日收听气象预报,并做好记录,随时了解和掌握天气变化和水情动态,以便及时采取应对措施.2、项目部参与施工的各种船舶(包括配合施工作业的交通船、运输船等)必须符合安全要求,同时还必须持有各种有效证书,按规定配齐各类合格船员。
船机、通讯、消防、救生、防污等各类设备必须安全有效,并通过当地海事局的安全检查.3、施工船舶要与调度室昼夜保持通讯畅通,并按规定显示有效的航行、停泊和作业信号。
4、施工作业前应向当地海事局申请办妥《水上水下施工作业许可证》。
水上施工应设专用救生船,并有专人值班,各施工作业点应配备救生圈、救生衣等救生设备。
5、严格执行船机设备安全操作规程,及时维修保养设备,确保安全运行.发生机损等重大意外情况须立即向项目部报告。
6、严格按核准吨位转运货物。
载货不得超高、超载,并须进行有效绑扎,防止因货物移动发生意外事故。
7、严格执行船舶供、受油规定,防止泄漏。
船舶油污水和垃圾要集中回收并做好记录,严禁向江中排放和倾倒,并配备配齐消防器材。
8、严格执行《水上水下施工作业通航安全管理规定》及水上航运安全管理规定,谨慎操作,确保安全,做到“十分把握七分开,留下三分防意外”。
发生水上交通和污染事故应立即向项目部报告.9、所有船舶必须按规定配备足够的救生圈、救生衣等救生设备,在舱面作业时必须穿好救生衣,人员上下通道应挂设安全网,跳板要固定,水上工作平台四周要安装符合标准的栏杆和安全网。
同时应做好防冻防滑工作。
10、认真落实施工作业区施工平台设施、桥桩、水底管线的安全警戒保护措施,不得擅自扩大水上施工安全作业区(施工水域)的范围,确保作业区人、船、物的安全。
11、落实作业区安全施工管理制度,确保与施工作业无关的船舶、排筏、设施不准进入施工水域内,防止本工程施工作业船舶与其他的施工船舶间发生有碍正常施工的安全事故。
水上施工船舶安全操作规程一、船舶排水系统(一)船舶排水应具有良好的防水管理。
压载水应在船只载货前排出,保持在适当位置。
船舶数据应将每一组电气泵在验收时的流量和扬程作为基础资料记录。
(二)定期检查船舶排水设备状态和排水系统和管线的正常运转。
每天早晚必须清洗排水船舶的整个污水管道,随时处理故障情况。
(三)每次推举不同类型船舶的好评设施量和良好设施量。
对于使用电气泵的船舶,应至少具有重要良好设施数量水泵;对于使用手摇水泵的船舶,应至少遵守良好设施数量水泵。
(四)电气泵应在适当位置固定安装,如放置在堆积设备的下方,定期检查这些泵是否有损伤,并及时清洗泵的过滤器和安装水池。
二、作业的安全规程(一)施工前,必须检查船载设施和安全保障装备的状态和保持情况,确定施工计划和施工地点,并且确定施工船只的状况,贯彻作业规程。
(二)当船只取得出发时间后,通知施工人员进行规范的出海前准备工作,采取必要的接受装备进行安全保障,确保施工现场正确启动。
(三)船只停靠在北京市应急中心码头,应按照运航办法停靠安全作业。
拦船人员应站在码头上,注意诱导操作,协助船只进出港口,并按照神仙降临的船只进入码头安排工作。
(四)当船只不小心进入被其他船只围攻的环境时,应及时采取相应措施,尽快反应进入制造环境的情况,排除隐患和风险。
三、事故报告制度(一)船只发生重要影响的事故时,应立即向公司总部报告。
(二)如果事故实际影响超过预查评范围,或者有威胁船只安全或者性减少设施战斗力的情况,应及时通知公司总部,采取相应应急措施。
(三)在事故发生时必须对交通工具进行保护,统计损失,并向媒介通报这些事故的相关信息。
若事故属于船员的过失,公司将予以处理。
四、船只消防设备和生命安全保障(一)船只应配备消防器材和逃生设备,确保船只及其设施的消防安全。
(二)将停放在船只上的氧气瓶或气瓶处于至少重要设施以上的位置,确保它们不会发生耐候损坏,防止极端天气的情况发生。
(三)贯彻不断地防火工程,在船只内设置灭火器具和安全向导牌、安全设施章程、规定应急程序等,并指派专门负责人进行监督管理。
水上施工安全防护措施1.水上施工作业安全保证措施单位必须把水上施工安全作为工作的重中之重,严格执行水上施工作业有关管理规定,各施工船舶及作业点均应由专人负责安全,形成全面的安全管理体系,层层落实安全措施,强化安全管理。
单位、所有施工船舶和交通船舶应与当地政府和海事局保持联系、气象等行政、行业管理部门及监理、业主的定期联系和沟通,及时获得水上施工安全的有关政策、法律和信息,及时通报施工进度和施工要求,以得到各方面的支持和配合。
各施工船舶应制定完善的安全制度。
建立“安全准入――安全监察――教育培训――考核评估”的全程监管制度,并建立相应的安全管理档案。
2.复杂施工环境的水上预防措施水上作业施工过程复杂,涉及设备设施多,作业环境变化多端,因此需要制定一套合理的、覆盖面广的防范措施。
针对水上复杂的施工环境,单位应制定防台风措施、防雾措施和航运安全措施。
(1)防台风措施1)编制防台预案,积极做好防台抢险工作。
2)安排专人负责收听当地气象预报并做好记录,根据预报和船舶的不同风阻提前准备。
3)接到台风警报后,控制室应及时通知小型施工船舶进港避风;在接到发布的紧急警报后,应及时通知大型船舶进港避风。
4)施工船舶值守人员在接到台风预报消息后,应密切注意其行经路线,并根据船舶的风阻和预定遮蔽处的航行时间,确定避风的起航时间。
5)施工船舶应根据、船舶抗风等级、风期长短,加固锚缆,绑扎易动物件,检查船机及救生设备,并加强值班,保持通讯畅通。
6)台风警报解除后,所有避风棚应符合气象台发布的大风和风力预报以及公共关系部门的指示,结合本船抗风等级,决定船舶返回施工区的时间,并按规定分批有序进入作业区。
(2)防雾措施1)安排专人听取当地大雾预报并做好记录。
2)锚船应昼夜派人员值班。
显示相应雾中信号,并对本船动态进行报告。
3)航行船舶采用雾航措施。
船长上驾驶台,显示相应的雾信号并发布船位报告,加强�t望。
但视程小于500米时应择地抛锚防雾。
水上作业安全及防污染措施1、水上作业安全管理措施1.1开工之初,向海事部门了解航道情况、通航要求,再细化施工方案。
临时封锁航道前必须提前到航道部门办理相关手续,施工现场必须严格按要求做好防护措施,并组织防护艇在上下游疏导交通。
1.2临时码头、栈桥、水上平台的搭设,必须严格按照海事部门的相关规定,不得破坏河堤,侵占航道,并要有一定的防撞能力,面向船只方向要设置警视灯。
1.3同海事部门协商,划出专门的施工水域,布设航标,引导船只安全通行。
施工用的船舶、机械严禁侵占航道。
1.4积极配合海事部门、港监的例行检查和指导。
水上作业的浮吊、船只必须做到性能良好,符合航务部门的相关规定。
1.5承台砼浇筑完成后,必须及时进行施工护舷。
挂篮等跨越航道的施工必须设置立体围护措施,严防落物。
2、高空作业安全措施2.1高空作业人员必须首先进行体检,不合格者不得进行高空作业。
2.2高空作业时必须设置防护栏杆和安全网,施工人员必须系安全带、戴安全帽,严禁穿拖鞋、高跟鞋、硬底易滑鞋进行高空作业。
2.3所用料具应放置稳妥、禁止抛掷,严禁超载提升物料和人员,严禁施工人员同起重物一同上下,起重物下严禁站人。
2.4雨天和冬天进行高空作业时,必须采取可靠的防滑、防寒和防冻措施。
高墩、钢塔架,应设置避雷设施。
强风、浓雾等恶劣气候不得从事高空作业。
强风暴雨等恶劣天气过后,必须对高空作业设施逐一进行检查方可进行施工,发现有松动、变形、损坏等现象,应立即修缮。
2.5工种进行上下立体交叉作业时,不得在同一垂直方向进行操作。
3、防污染措施3.1施工区域实行封闭化管理,非施工人员和车辆不得随便出入。
3.2严格落实环保措施,保护自然环境和生态环境,不得随意拆堵水利设施,切实保护好河渠,不得污染水源和大气环境,施工完毕后,应尽快恢复原有地貌,并进行植被防护。
3.3有害物质(如燃料、旧材料、垃圾等)要委托城市卫生部门进行处理,不得随意焚烧或掩埋,以防泄露,造成对周围环境的破坏。
水上施工船舶安全管理规定及防范措施(正式)编订:__________________单位:__________________时间:__________________水上施工船舶安全管理规定及防范措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-9244-36 水上施工船舶安全管理规定及防范措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
工程概况:防城港402号泊位码头水工工程位于已建成的防城港20万吨级码头北侧,连接防城港东湾403#泊位码头南端,建设规模为1个20万吨级通用散货泊位,建设长度为353.4m。
码头结构形式为薄壁大圆筒结构的重力式码头,建设内容包括共有16个大圆筒、港池调头地、码头主体和前沿线50m范围内吹填砂施工,总工期共12个月。
水上船舶分项施工的项目有:基槽、停泊地开挖、水下礁石钻孔爆破施工、基床抛石、基床夯实、基床整平和圆筒出运、圆筒浮游安装,所需船机:8m3抓斗挖泥船6艘、500m3泥驳3艘、1000m3泥驳3艘、441kw拖轮2艘;400t驳船改装的钻孔炸礁船3艘、伴潜驳1艘、抛石船2艘、整平船1艘、交通船2艘,项目部为确保船舶施工及人员安全,根据施工实际情况,特制定本规定及防范措施。
一、水上船舶施工一般规定1、施工船舶应随时与调度室及当地气象、水文站等部门保持联系,每日收听气象预报,并做好记录,随时了解和掌握天气变化和水情动态,以便及时采取应对措施。
船舶上下水安全作业规程
1、船舶上下水作业前做好组织工作。
对参加人员进行合理分工,明
确责任,负责人、指挥人、信号传递人、协调人、警戒人等各类作
业人员必须坚守岗位,服从统一指挥、统一调度、协调行动,确保
安全。
2、对于特殊的或大型船舶上下水作业,要编制作业方案,经公司有
关领导审查、批准后执行。
3、船舶上下水作业时要设立警戒区域、警示牌,并有专人负责巡视。
利用滑道上下水,重点要加强开启桥、淮滨路、主滑道两侧等处的
安全保障措施。
非工作人员禁止进入警戒区域。
行政保卫部负责现
场警戒工
4、船舶上下水前必须检查所用卷扬机的安全运行状况以及钢丝绳、
滑轮等的安全状况,确认安全后方可进行作业。
5、船舶上下水作业人员严格遵守岗位操作规程,正确穿戴劳保防护
用品。
6、船舶上下水禁止在阴雨、雾、雪、大风等恶劣天气以及夜晚进行
作业,特别需要的,必须有专题报告并经公司批准,同时必须做好
充分可靠的安全保障工作。
7、船舶下到水中要及时采取可靠的牵引措施,把船舶系至廷船上,
抛好锚、系好缆。
水上作业人员要注意安全,防止落水等人身事故
的发
8、船舶下水后所有的设施、工器具等需要全面检查、收回,大排车
开到原指定位置,切断电源,彻底清查现场,才能撤消警戒,宣告
整个作业结束。
In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.船舶水上水下作业安全及防污措施正式版
船舶水上水下作业安全及防污措施正
式版
下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。
文档可以直接使用,也可根据实际需要修订后使用。
1、船舶作业人员上岗前应进行三级安全教育。
2、船上安全员应参加施工现场安全协调工作。
3、船舶作业前应进行一次大安全检查。
4、船舶进入港口,作业现场应安排现场值班,发现异常,立即向
领导报告,采取防患措施。
5、船舶证书和船员证书应携带齐全,以备检查。
6、施工期间施工船舶应按规定悬挂
施工标志旗。
7、船舶应做好“两志”记录以备检查。
8、船员上岸,应在指空的地点上落以策安全。
9、施工期间,船舶应服从现场安全人员的指挥遵章操作,严禁违
章,违者视情节给予处置。
10、船舶要认真收听气象信息并做好记录,如遇热带风暴信息,应根据动向做好防台准备工作,按“防台方案”的规定进入防台抗台工作,并加强与项目部联系,听从指令。
11、凡海面风力五级以上,船舶不得出海作业。
12、船舶参加施工期间在港区停区停泊时,要切实认真做好环境保护工作,防止对水体和大气的污染。
如船舶检修时,一切油污应设专门容器收集,不得随意倾倒入海。
船员生活污水要适当控制,洗衣采用无磷洗衣粉,以减少对海水的污染。
