玻璃幕墙工程监理交底
- 格式:doc
- 大小:45.50 KB
- 文档页数:6
玻璃幕墙工程技术交底玻璃幕墙是现代建筑中使用较为广泛的一种设计方式。
它不仅美观,而且能够满足建筑的采光和能源要求,具有很高的实用性。
在进行玻璃幕墙工程施工时,技术交底尤为重要,本文将对玻璃幕墙工程技术交底进行介绍。
技术交底的主要内容玻璃幕墙工程技术交底主要包括以下内容:1.设计方案的确认:确认设计方案是否符合国家标准和规范要求,以及是否满足工程实际要求;2.施工场地安全和环保措施:制定相应的施工计划,保证施工场地的安全和环保;3.材料验收:严格按照国家标准进行材料验收,确保建筑安全和质量;4.施工工艺:介绍具体的施工工艺,如模板的搭设、钢结构的焊接、架子的搭设等;5.质量验收和安装规范:详细介绍玻璃、铝合金等材料的质量验收和安装规范;6.安全注意事项:强调施工时的安全注意事项,如高处作业注意安全、搭建脚手架注意安全等。
技术交底流程玻璃幕墙工程技术交底需要明确交底流程,以达到统一标准、确保工期进度、提高安全保障。
一般按照以下流程进行:1.确认施工人员:确保施工现场都是经过培训合格的施工人员;2.进行技术研讨:设计方案确认后,进行技术研讨,对施工工艺和施工顺序进行沟通,形成清晰的施工方案;3.确认材料:在进行施工前,先进行玻璃、铝合金材料的验收,确认材料符合标准和要求;4.迅速解决问题:在交底会上如果有问题出现,尽快进行全面交流探讨,紧急采取有效措施,确保施工进展顺利;5.记录沟通内容:交底结束后,将会议内容和见解整理成文字,便于施工现场参考和统一执行。
工程质量检查玻璃幕墙工程质量的检查和评估非常重要,进一步提升工程的安全性和质量。
做好下列事项,可以帮助有效控制质量问题:1.材料的质量检验:在每个施工阶段,对玻璃、铝合金和幕墙的材料进行质量检查,确保这些材料具有足够的强度、稳定性和安全性;2.建立合格验收系统:建立合格验收系统,及时记录并跟踪所有验收结果,并实时将验收的结果传达给所有的现场工人。
可以提前知道材料是否符合标准;3.现场质量监督:对现场的施工工作进行随机抽查,同时进行各项质量测试,以便及时纠正问题和保证玻璃幕墙系统的安全,真正达到预期使用寿命。
(完整版)玻璃幕墙技术交底玻璃幕墙技术交底1. 背景介绍玻璃幕墙是一种现代建筑外墙装饰材料,由铝型材和玻璃组成,广泛应用于高层建筑中。
本文档旨在对玻璃幕墙的技术进行交底,以确保施工质量和安全。
2. 玻璃幕墙的种类玻璃幕墙可以分为以下几种类型:- 幕墙干挂玻璃幕墙- 幕墙鳞片玻璃幕墙- 幕墙点支玻璃幕墙- 幕墙蜂窝玻璃幕墙3. 玻璃幕墙的构成玻璃幕墙主要由以下几个部分组成:- 玻璃板:选择透明、半透明或有特殊处理的玻璃板。
- 铝型材:用于固定和支撑玻璃板。
- 幕墙结构:包括立柱、横梁等构件,用于支撑和连接玻璃板和铝型材。
- 导水系统:用于排水和防水,确保幕墙的密封性。
- 隔热层:用于隔热和保温,提高建筑的能效。
4. 施工要点在施工玻璃幕墙时,需要注意以下几个要点:- 玻璃板的安装:确保玻璃板的平整度和垂直度,避免破损和倾斜。
- 玻璃板的固定:使用适当的固定件和密封胶进行固定,保证幕墙的牢固性和密封性。
- 铝型材的安装:按照设计要求进行铝型材的安装,确保连接的牢固性和稳定性。
- 导水系统的设计和安装:确保导水系统能够有效排水,防止渗漏和积水。
- 施工作业安全:注意施工人员的安全,使用个人防护装备,遵守相关的安全操作规程。
5. 施工质量验收玻璃幕墙施工完成后,需要进行质量验收,包括以下几个方面:- 幕墙的垂直度和平整度是否满足要求。
- 玻璃板的完好性和清洁度。
- 导水系统的排水效果和防水性能。
- 幕墙的牢固性和稳定性。
- 施工遗留问题的整改情况。
6. 安全注意事项在玻璃幕墙的施工和使用过程中,需要注意以下安全事项:- 高空作业时要使用合适的安全防护措施。
- 定期检查玻璃幕墙的牢固性和密封性,及时进行维修和更换。
- 避免在玻璃幕墙上进行不安全的活动,如攀爬或悬挂重物。
以上是对玻璃幕墙技术交底的简要介绍,希望能对施工人员提供指导,确保玻璃幕墙的质量和安全。
玻璃幕墙工程技术交底3篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!玻璃幕墙工程技术交底3篇【第1篇】点式玻璃幕墙工程施工技术交底点式玻璃幕墙施工技术交底点驳接式玻璃幕墙是通过玻璃上的孔将驳接头与玻璃连成一体,可采用四点联接也可以采用六点八点连接。
玻璃幕墙安装工程安全技术交底1. 安全技术交底目的为确保玻璃幕墙安装工程的安全、顺利进行,提高施工现场人员的安全意识,明确安全责任,降低安全事故发生的风险,特制定本安全技术交底。
2. 适用范围本安全技术交底适用于玻璃幕墙安装工程的项目管理人员、施工人员、监理人员及其他相关工作人员。
3. 安全技术交底内容3.1 施工准备1. 核实设计文件、施工图纸及规范要求,确保施工设备、材料、人员等满足施工需求。
2. 对施工现场进行踏勘,了解周边环境、地形地貌、交通状况等,制定合理的施工方案和应急预案。
3. 办理施工许可等相关手续,确保施工合法合规。
3.2 安全防护措施1. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
2. 设立施工现场临时围挡,确保施工现场与外界隔离,防止非施工人员误入。
3. 在高处作业时,应按照规范设置防护栏杆、安全网等防护设施,防止高处坠落。
4. 施工现场应配备消防器材,确保火灾发生时能及时进行扑救。
5. 对施工现场进行定期安全检查,发现问题及时整改。
3.3 施工工艺及操作规程1. 施工人员应熟悉施工工艺和操作规程,严格按照规范进行施工。
2. 玻璃幕墙安装前,应进行现场试验,确保施工方案的可行性。
3. 玻璃幕墙安装过程中,应控制好玻璃板块的垂直度、水平度、平整度等,确保幕墙外观质量。
4. 幕墙连接部位应牢固可靠,螺栓紧固力矩应符合设计要求。
5. 幕墙密封胶应饱满、连续、均匀,确保幕墙密封性能。
3.4 人员管理1. 施工人员应具备相应的职业技能和资质,未经培训合格的人员不得上岗。
2. 项目经理、技术负责人等关键岗位人员应全程参与施工,确保工程质量、安全。
3. 施工人员应遵守施工现场管理制度,服从项目管理人员的指挥。
3.5 应急预案1. 针对施工现场可能发生的安全事故,制定应急预案。
2. 明确应急预案的职责分工、处置流程、应急资源配置等。
3. 定期组织应急预案演练,提高施工现场人员的应急处理能力。

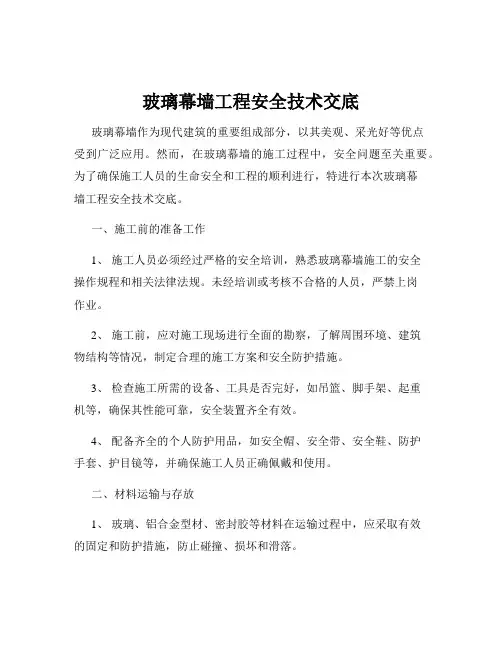

玻璃幕墙工程安全技术交底玻璃幕墙作为现代建筑的重要组成部分,以其美观、采光好等优点受到广泛应用。
然而,在玻璃幕墙的施工过程中,安全问题至关重要。
为了确保施工人员的生命安全和工程的顺利进行,特进行本次玻璃幕墙工程安全技术交底。
一、施工前的准备工作1、施工人员必须经过严格的安全培训,熟悉玻璃幕墙施工的安全操作规程和相关法律法规。
未经培训或考核不合格的人员,严禁上岗作业。
2、施工前,应对施工现场进行全面的勘察,了解周围环境、建筑物结构等情况,制定合理的施工方案和安全防护措施。
3、检查施工所需的设备、工具是否完好,如吊篮、脚手架、起重机等,确保其性能可靠,安全装置齐全有效。
4、配备齐全的个人防护用品,如安全帽、安全带、安全鞋、防护手套、护目镜等,并确保施工人员正确佩戴和使用。
二、材料运输与存放1、玻璃、铝合金型材、密封胶等材料在运输过程中,应采取有效的固定和防护措施,防止碰撞、损坏和滑落。
2、材料的存放场地应平整、坚实、干燥,并设置明显的标识和防护设施。
玻璃应存放在专用的货架上,倾斜角度不宜过大,防止倾倒。
3、易燃易爆的密封胶等材料应存放在阴凉、通风的库房内,远离火源和热源,并配备相应的消防器材。
三、高处作业安全1、凡在坠落高度基准面 2 米及以上有可能坠落的高处进行作业,都必须系好安全带,安全带应高挂低用,系挂点应牢固可靠。
2、吊篮、脚手架等高处作业平台应经过验收合格后方可使用,每次使用前都要进行检查,确保其安全性能。
3、在高处作业时,严禁上下抛掷工具和材料,应使用工具袋或绳索传递。
4、遇到恶劣天气,如六级以上大风、雷雨、大雾等,应停止高处作业。
四、吊篮作业安全1、吊篮的安装和拆卸必须由专业人员进行,安装完成后要进行验收和调试,合格后方可使用。
2、吊篮内的作业人员不得超过 2 人,且应配备独立的安全绳。
3、吊篮在使用过程中,应定期检查钢丝绳、安全锁、提升机等部件的工作情况,发现问题及时处理。
4、吊篮严禁超载运行,严禁在空中进行检修和维修。
玻璃幕墙安装施工技术交底1.引言玻璃幕墙作为一种重要的建筑外围装饰材料,广泛应用于现代建筑中。
为了保证玻璃幕墙的安装质量和施工效率,本文对玻璃幕墙安装施工技术进行交底。
2.安装前准备在进行玻璃幕墙安装之前,需进行必要的准备工作,如制定施工方案、安排人员、准备施工材料等。
以下是安装前准备的主要步骤:进行施工方案评审,确保施工方案符合设计要求和安全规范;检查施工现场,确保施工区域无障碍,杂物清理完毕;安排专业安装人员,确保具备相关经验和技能;验收施工材料,确保材料符合质量要求和设计规范。
3.玻璃幕墙安装步骤玻璃幕墙的安装主要包括以下几个步骤:3.1 安装框架结构根据施工方案,安装主体框架结构,包括铝合金型材、钢结构等;采用合适的连接件进行框架结构的固定,确保稳定和牢固。
3.2 玻璃安装按照设计要求,选择合适的玻璃规格和类型;清理玻璃表面,确保无灰尘和污垢;采用安全的安装工具和固定装置,将玻璃安装到框架结构上。
3.3 密封胶处理选择适当的密封胶材料,并确保与玻璃和框架材料相容;进行密封胶的预处理,包括清洁、干燥等;采用科学的施工方法,将密封胶填充到玻璃与框架之间的缝隙,确保密封性能。
3.4 其他工作进行施工现场的清理,保持整洁;安排专业人员进行验收和检测,确保安装质量符合要求;完成施工记录和交底,做好施工档案管理。
4.安全注意事项在玻璃幕墙安装施工过程中,需要注意以下安全事项:确保所有安装人员都具备必要的安全意识和技能;采取合理的防护措施,如佩戴安全帽、防护眼镜等;合理安排施工顺序,确保人员安全和施工质量;定期检查和维护安全设施,确保施工现场安全。
5.总结通过本文的交底,我们了解了玻璃幕墙安装施工的技术要点和注意事项。
在实际施工中,需要严格按照相关规范和设计要求进行操作,确保安装质量和施工效率。
同时,也要始终重视安全问题,确保施工现场的安全和人员的健康。
(完整版)玻璃幕墙安装安全技术交底玻璃幕墙安装安全技术交底1. 背景玻璃幕墙是现代建筑中常见的设计元素之一。
安装玻璃幕墙需要注意安全问题,以确保施工过程和完成后的建筑物的安全性。
本文档旨在对玻璃幕墙安装过程中的安全技术进行交底。
2. 安全技术交底内容2.1 施工准备在开始施工之前,应进行必要的准备工作。
这包括但不限于以下内容:- 清理施工区域,确保没有杂物和障碍物,以提供一个安全的工作环境。
- 准备好所需的工具和设备,并确保它们符合安全标准。
- 建立恰当的施工围栏和警示牌,以保持施工区域的安全。
2.2 安装玻璃幕墙在进行玻璃幕墙的安装过程中,应注意以下安全事项:- 使用合适的起重设备和工具,确保玻璃幕墙的安全举升和安装。
- 严格遵守操作规程,确保安全操作,并在需要时佩戴个人防护装备。
- 确保玻璃幕墙安装的稳固性和平衡性,以防止其倾倒或脱落的风险。
- 定期检查和维护临时支撑结构,确保其稳定性和安全性。
2.3 清理和完工在玻璃幕墙安装完成后,应进行相关的清理工作和最终检查。
以下是具体的要求:- 清理施工现场,包括移除所有垃圾和材料残留物。
- 对玻璃幕墙进行最终检查,确保其安装质量和整体安全性。
- 完成相关的安全文档,包括施工记录和安全检查报告。
3. 安全培训和监督在进行玻璃幕墙安装前,必须对从事此项工作的人员进行相关的安全培训。
同时,应有专人负责对施工过程进行监督和检查,确保各项安全措施得到有效执行。
结论本文档对玻璃幕墙安装过程中的安全技术进行了交底,旨在引导施工人员在施工过程中始终关注安全问题并遵守相关规定。
只有通过正确的施工和安全措施的落实,才能保证玻璃幕墙的安全性和可靠性。
玻璃幕墙施工技术交底记录
背景
本次施工是在某高层商业建筑中对幕墙进行改造升级,原幕墙存在一些老化和渗漏问题。
本次施工目的是为了使幕墙更稳定、更安全、更美观。
施工内容
1. 原幕墙的拆除工作:首先需要对原有的幕墙进行拆除,包括外墙的玻璃、铝板、角码等。
2. 工艺处理工作:在幕墙的处理中,需要有工艺工作处理。
对于隔热、隔音、防水等工作都需要进行处理,以保证施工后的幕墙稳定且不会出现渗漏问题。
3. 新幕墙的安装:拆除了原有幕墙之后,需要安装新的幕墙。
在这个过程中需要使用钢结构来支撑幕墙,然后再进行铝板和玻璃的安装工作。
难点
1. 钢结构的处理:钢结构需要按照幕墙的尺寸和形状进行制作和安装,且需要注意焊接的质量。
2. 玻璃的安装:玻璃的安装是整个幕墙施工的难点。
在这个过程中,需要对玻璃的尺寸和规格进行精确测量,并根据所量出的尺寸和规格来行安装玻璃。
安全措施
1. 施工期间需要进行高空作业,因此需要穿戴防护装备,包括安全带、安全帽、安全绳、防滑鞋等。
2. 需要对施工现场进行严格的警示标识,防止行人误入危险区域。
3. 对于施工人员需要定期的进行安全教育和培训,保障安全施工。
以上为玻璃幕墙施工技术交底记录。
在施工过程中,我们会按照所制定的施工方案进行施工,并严格按照要求进行监督和检验,确保幕墙的安全、稳定和美观。
一、交底对象1. 参加本次交底的人员:所有参与幕墙玻璃安装作业的施工人员、管理人员及监督人员。
2. 交底时间:[具体日期]3. 交底地点:[具体地点]二、交底内容1. 作业人员安全培训(1)作业人员入场前必须接受入场教育,并通过考试合格后方可上岗作业。
(2)作业人员必须具备一定的安全意识和基本技能,熟悉本岗位的安全操作规程。
2. 施工现场安全要求(1)进入施工现场必须佩戴合格的安全帽,系好下额带,锁好带扣;严禁赤背、穿拖鞋。
(2)严禁酒后作业,严禁吸烟,禁止在施工现场追逐打闹。
(3)作业人员必须遵守施工现场的安全纪律,服从现场管理。
3. 高处作业安全措施(1)登高(2米以上)作业时,必须系合格的安全带,系挂牢固,高挂低用,应穿防滑鞋,应把手头工具放在工具袋内。
(2)施工中使用的电动工具及电气设备,均应符合国家现行标准《施工现场临时用电安全技术规范》JGJ46--2005的规定。
(3)每班作业前应对脚手架、操作平台、吊装机具的可靠性进行检查,发现问题及时解决。
4. 焊接作业安全(1)进行焊接作业时,应严格执行现场用火管理制度,现场高处焊接时,下方应设防火斗,并配备灭火器材,设专人旁站,防止发生火灾。
(2)焊接作业人员必须穿戴防护用品,如防护眼镜、手套等。
5. 雨雪天及大风天气作业(1)雨、雪天和四级以上大风天气,严禁进行幕墙安装施工及吊运材料作业。
(2)在恶劣天气条件下,如必须进行作业,应采取必要的安全措施,确保作业人员的人身安全。
6. 防火、保温材料施工(1)防火、保温材料施工的操作人员,应戴口罩,穿防护工作服。
(2)搬运强制幕墙构件要检查索具和吊运机械设备,吊料下方严禁站人。
7. 物料堆放及搬运(1)所有料具不得超高码放,堆放整齐,便于取用。
(2)搬运强制幕墙构件时,应检查索具和吊运机械设备,确保安全。
三、交底要求1. 所有参加交底人员必须认真听取交底内容,并做好记录。
2. 交底内容如有疑问,应及时提出,确保理解到位。
玻璃幕墙技术交底15篇【第1篇】铝合金玻璃幕墙安装-平安技术交底记录铝合金玻璃幕墙安装的平安技术交底记录编号工程名称:×××工程施工单位:×××建筑工程公司交底提要:铝合金玻璃幕墙安装的平安交底交底日期:×年×月×日交底内容:铝台金玻璃幕墙安装的平安技术交底1.铝舍金幕墙安装人员应经特地平安技术培训,考核合格后方能上岗操作。
施工前要详j进行平安技术交底。
2.幕墙安装时操作人员应在脚手架上进行,作业前必需检查脚手架必需牢靠,脚手板有否空洞或探头等,确认平安牢靠后方可作业。
高处作业时,应根据相关的'高处作业'平安交底要进行操作。
3.安装时使用的焊接机械及电动螺丝刀、手电钻、冲击电钻、曲线锯等手持式电动工具,应根据响应的平安交底操作。
4.玻璃搬运应遵守下列要求:(1)搬运玻璃前应先检查玻璃是否有裂纹,特殊要留意暗裂,确认完好后方可搬运。
(2)搬运玻璃必需戴手套或用布、纸垫住玻璃边口部分与手及身体暴露部分分隔,如数量大应装箱搬运,玻璃片直立于箱内,箱底和四周要用稻草或其他软性物品垫稳。
两人以上共照搬抬较大较重的玻璃时,要相互协作,呼应全都。
(3)对于隐框幕墙,若玻璃与铝框是在车间粘结的,要待结构腔固化后才能搬运。
(4)若幕墙玻璃尺寸过大,则要用特地的吊装机具搬运。
(5)风力在5级或以上难以掌握玻璃时,应停止搬运和安装玻璃。
5.使用天那水清洁幕墙时,室内要通风良好,戴好口罩,严禁吸烟,四周不准有火种。
沾有无那水的棉纱、布应收集在金属容器内,并准时处理。
审核人××× 交底人××× 接受交底人×××本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、平安员一份)。
【第2篇】玻璃幕墙平安技术交底施工单位名称单位工程名称施工部位施工内容平安技术交底内容1、进入现场必需遵守平安操作规程和平安生产十大纪律;2、严格根据;>;和施工组织设计方案及平安技术措施施工;3、吸盘机必需有产品合格证和产品使用证明书,使用前必需检查电源电线、电动机绝缘应良好无漏电,重复接地和接爱护零线牢靠,触电爱护器动作灵敏,液压系统连接坚固无漏油,压力正常,并进行吸附力和吸持时间试验,符合要求,方可使用;4、遇有大雨、大雾或五级阵风及其以上,必需马上停止作业;5、安装构件前应检查砼梁柱的强度等级是否达到要求,预埋件焊接是否牢靠,不松动;不准使用膨胀螺栓与主体结构拉结;6、安装玻璃前,应将玻璃擦拭洁净,以免发生漏气现象;施工现场针对性平安交底交底人签名接受交底负责人签名交底时间年月日作业人员签名【第3篇】玻璃幕墙安装作业平安技术交底玻璃幕墙安装作业平安技术交底范本工程名称交底日期: 年月日施工单位分项工程名称:玻璃幕墙安装作业交底提要交底内容:1.作业人员入场前必需经入场训练考试合格后方可上岗作业;2.作业人员进入施工现场必需戴合格的平安帽,系好下额带,锁好带扣;严禁赤背,穿拖鞋;3.作业人员严禁酒后作业,严禁吸烟,禁止在施工现场追赶打闹;4.登高(2米以上)作业时必需系合格的平安带,系挂坚固,高挂低用,应穿防滑鞋,应把手头工具放在工具袋内;5.施工中使用的电动工具及电气设备,均应符合国家现行标准《施工现场临时用电平安技术规范》jgj46--2022的规定;6.每班作业前应对脚手架、操作平台、吊装机具的牢靠性进行检查,发觉问题准时解决;7.进行焊接作业时,应严格执行现场用火管理制度,现场高处焊接时,下方应设防火斗,并配备灭火器材,设专人旁站,防止发生火灾;8.高空作业时,严禁上、下抛掷工具、材料及下脚料;不得有交叉作业现象;9.雨、雪天和四级以上大风天气,严禁进行幕墙安装施工及吊运材料作业;10.防火、保温材料施工的操作人员,应戴口罩,穿防护工作服;11.搬运强制幕墙构件要检查索具和吊运机械设备,吊料下方严禁站人;12.全部料具不得超高码放。
玻璃幕墙施工技术交底一、施工现场准备在进行玻璃幕墙施工之前,需要对施工现场进行充分的准备和规划,确保施工的顺利进行。
以下是施工现场准备的具体步骤:1. 确定施工区域:根据设计图纸确定需要进行玻璃幕墙施工的区域,划定施工边界。
2. 清理施工现场:清理施工区域内的杂物、垃圾等,确保施工区域整洁。
3. 设置施工围挡:根据安全要求,设置施工围挡,确保施工现场安全。
4. 搭设施工脚手架:根据施工需要,搭设施工脚手架,为施工人员提供便利的工作条件。
5. 准备施工材料和设备:根据施工计划,准备好所需的玻璃、铝型材、密封胶、螺丝等施工材料,以及各种施工工具和设备。
二、施工工序及要求1. 玻璃安装(1)测量尺寸:根据设计要求,精确测量玻璃的尺寸,确保玻璃的准确安装。
(2)清洗玻璃:在安装之前,对玻璃进行清洗,确保表面干净无尘。
(3)定位安装:根据设计图纸和测量结果,确定玻璃的安装位置,使用专业工具将玻璃固定在铝型材中。
(4)密封处理:在玻璃的边缘和连接处,使用合适的密封胶进行密封处理,确保玻璃的密封性能。
(5)验收检查:安装完成后,进行验收检查,确保玻璃安装的质量和外观效果。
2. 铝板安装(1)预处理:对铝板进行预处理,包括切割、冲孔等,确保符合设计要求。
(2)固定安装:将处理好的铝板按照设计要求进行固定安装,使用专业螺丝将铝板固定在支撑结构上。
(3)缝隙处理:在铝板的连接处,采用适当的缝隙处理方式,确保连接处的密封性。
(4)表面处理:铝板安装完成后,对其表面进行清洗和保护处理,保持其外观美观。
3. 密封处理(1)选择合适的密封胶:根据施工要求和气候条件,选择合适的密封胶材料。
(2)施工方法:在玻璃幕墙的连接处和缝隙处,采用适当的施工方法进行密封处理,确保密封胶的均匀、牢固。
(3)注意事项:施工过程中要注意防止胶水溢出,确保施工的整洁和美观。
4. 清洁工作施工完成后,要对施工现场进行彻底的清洁工作,包括清理施工材料和工具、清洗施工区域等。
1 工程名称分部工程建筑装饰装修分项工程名称:玻璃幕墙(预埋、龙骨安装)交底内容:1、立柱应先与连接件连接,然后连接件再与主体预埋件连接,并进行调整和及时固定。
2、立柱安装误差不得积累,且开启窗处为正公差。
3、立柱与连接件(支座)接触面之间必须加防腐隔离柔性垫片。
4、上、下立柱之间应留有不小于15mm的缝隙,闭口型材可采用长度不小于250mm的芯柱连接,芯柱与立柱应紧密配合.5、立柱先进行预装,立柱按偏差要求初步定位后,应进行自检;对不合格的应进行调校修正。
自检合格后,需报质检人员进行抽检,抽检合格后才能将连接件正式焊接牢固,焊缝位置及要求按设计图纸,焊缝高度不小于7mm,焊接质量应符合现行国家标准《钢结构工程施工质量验收规范》。
6、焊接完毕后应进行二次复核。
相邻两根立柱安装标高偏差不应大于3mm,同层立柱的最大标高偏差不应大于5mm;相邻两根立柱固定点的距离偏差不应大于2mm。
7、立柱安装牢固后,必须取掉上、下两根立柱之间用于定位伸缩缝的标准块,并在伸缩缝处打密封胶。
8、横梁安装必须在土建作业完成及立柱安装后进行,自上而下进行安装;同层自下而上安装,当安装完一层高度时,应进行检查、调整、校正、固定,使其符合质量要求。
9、应按设计要求安装横梁,横梁与立柱接缝处打与立柱、横梁颜色相近的密封胶。
10、横梁两端与立柱连接处应加弹性橡胶垫,弹性橡胶垫应有20%-35%的压缩性,以适应和消除横向温度变形的要求。
11、同一根横梁两端或相邻两根横梁的水平标高偏差不应大于1mm。
同层标高偏差,当一幅幕墙宽度不大于35m时,不应大于5mm;当一幅幕墙宽度大于35m时,不应大于7mm.交底人:年月日接底人:年月日2工程名称分部工程建筑装饰装修分项工程名称:玻璃幕墙(玻璃板块、面板的加工、制作及安装)交底内容:1、钢化和夹丝玻璃都不允许在现场切割,而应按设计尺寸在工厂进行;玻璃切割、钻孔、磨边等加工工序应在钢化前进行。
玻璃幕墙施工现场安全技术交底1. 目的和重要性本次安全技术交底旨在确保玻璃幕墙施工过程中的安全,减少事故风险,保护施工现场所有人员的生命财产安全。
玻璃幕墙作为高层建筑的重要组成部分,其施工安全直接关系到整个工程的质量、美观及使用功能。
2. 施工安全要求2.1 一般要求- 所有施工人员必须经过安全培训,了解并掌握玻璃幕墙施工的安全操作规程。
- 施工前应由项目技术负责人组织,对施工方案和安全措施进行详细交底。
- 施工现场应按国家及地方有关安全法规、标准设置安全防护设施。
2.2 施工机械与设备- 所有施工机械和设备应定期进行检查、维护,保证其安全性能符合要求。
- 使用机械设备时,操作人员应严格遵守操作规程,不得违章操作。
2.3 材料搬运与储存- 玻璃及铝合金材料搬运应使用合适的工具,避免直接用手触摸尖锐部分,防止划伤。
- 材料应按指定位置整齐堆放,不得占用通道,确保施工区域通行安全。
3. 施工过程中的安全控制3.1 作业准备- 在作业前,应对作业人员进行安全教育,明确作业中的安全注意事项。
- 检查作业所用的工具、设备是否完好,安全防护措施是否到位。
3.2 作业过程- 高处作业人员应穿戴好个人防护装备,如安全帽、安全带、防滑鞋等。
- 作业现场的临边、洞口等危险部位应设置安全防护栏杆和警示标志。
- 作业中应遵守操作规程,不得违规操作,不得在作业过程中聊天、打闹。
3.3 应急处理- 现场应配备必要的急救用品和消防设施,并确保其处于良好状态。
- 一旦发生事故,应立即启动应急预案,及时救援,防止事故扩大。
4. 安全监督与检查- 项目安全管理人员应定期对施工现场进行安全检查,及时发现并整改安全隐患。
- 对于发现的安全问题,应严肃处理,确保整改措施落实到位。
5. 总结玻璃幕墙施工现场安全技术交底是确保施工安全的重要环节。
所有施工人员都应严格遵守本交底内容,增强安全意识,确保自身和他人的安全。
通过大家的共同努力,营造一个安全、有序的施工环境。
玻璃幕墙安装施工交底记录玻璃幕墙安装是指将玻璃幕墙材料按照设计要求进行安装施工的过程。
为了确保施工质量和安全,有必要进行交底记录,记录每一道工序的施工方法、要求、注意事项等信息,以便施工人员和监理人员能够全面了解施工过程,并严格按照要求进行施工。
以下是玻璃幕墙安装施工交底记录的一个范例:项目名称:XX大厦玻璃幕墙安装工程工程地点:XX市XX区XX街XX号施工单位:XX建筑工程有限公司监理单位:XX工程监理有限公司施工人员:甲、乙、丙日期:20XX年XX月XX日一、交底内容:1.施工原则和方法:采用玻璃胶、铝材等材料进行玻璃幕墙的安装,施工过程中应确保安全、牢固、美观。
施工人员应仔细阅读施工图纸和施工方案,并根据设计要求进行施工。
2. 玻璃幕墙材料及规格:根据设计要求,本项目采用XX型号的玻璃幕墙材料,玻璃规格为XXmm厚度的钢化玻璃等。
3.施工工序安排:施工分为铝材制作、玻璃组装和安装等工序。
具体安排如下:①铝材制作工序:在工地现场进行铝材的制作,包括切割、钻孔、焊接等工序。
②玻璃组装工序:按照施工图纸和设计要求,对玻璃进行预组装,包括切割、打孔、加固等工序。
③安装工序:按照预组装好的玻璃和铝材进行现场安装,包括固定、密封、杜绝渗漏等工序。
4.安全注意事项:施工人员在施工过程中要注意自身安全,严禁高处作业时不使用安全防护设备,严禁违章操作,确保施工过程中无任何安全事故发生。
二、施工要求:1.所有施工人员必须经过专业的安装培训并持有相关证书。
2.施工现场要保持整洁,无明显杂物和障碍物。
3.施工过程中应按照设计要求,确保玻璃幕墙的垂直度、平整度、密封性等符合标准要求。
4.施工过程中应定期检查相关设备,确保其正常工作。
5.施工过程中应注意保护玻璃幕墙及周围设施,避免损坏。
三、工序交底:1.铝材制作交底:①检查铝材规格、型号和数量是否与设计要求一致。
②检查铝材表面是否存在锈蚀、变形等问题。
③确保铝材切割、钻孔、焊接等工序符合标准要求。
一、交底目的为确保冬季玻璃幕墙施工过程中的安全,提高施工人员的安全意识,特制定本安全技术交底。
二、交底对象所有参与冬季玻璃幕墙施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工前的准备工作(1)对施工人员进行冬季施工安全教育和培训,提高安全意识。
(2)检查施工现场的安全设施,确保其完好、可靠。
(3)对施工人员进行安全操作规程培训,使施工人员熟悉冬季施工的安全注意事项。
2. 施工过程中的安全措施(1)高空作业安全1)登高作业人员必须佩戴安全帽,系好安全带,确保安全。
2)高处作业时,应使用防滑鞋,防止滑倒。
3)严禁上下抛掷工具、材料及下脚料。
4)不得有交叉作业现象。
(2)焊接作业安全1)焊接作业前,必须清除下方可燃物,设置防火斗,配备灭火器材。
2)设置危险区域警戒和标志,禁止行人通过或站立。
3)专人监护,确保焊接作业安全。
(3)冬季施工特殊措施1)施工人员应穿着保暖、防滑的衣物和鞋具。
2)施工过程中,注意防寒保暖,防止感冒、冻伤等疾病。
3)施工现场应保持通风良好,防止一氧化碳中毒。
4)遇有大雨、大雾或五级以上阵风时,必须立即停止作业。
5)施工过程中,严禁酒后作业、吸烟。
6)施工人员应定期进行体检,确保身体健康。
3. 施工结束后的安全措施(1)施工结束后,对施工现场进行全面清理,确保无安全隐患。
(2)对施工人员进行安全教育,提高安全意识。
(3)定期对施工现场进行安全检查,发现问题及时整改。
四、交底要求1. 施工人员应认真听取安全技术交底,了解冬季施工安全注意事项。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工管理人员应加强施工现场的安全监管,发现问题及时整改。
4. 监理人员应严格按照施工图纸和规范要求,对施工过程进行监督检查。
五、附则本安全技术交底自发布之日起执行,如遇特殊情况,可根据实际情况进行调整。
特此交底。
工程监理交底
一、监理范围
施工阶段工程监理
二、监理依据
1、工程建设监理合同中所议定的甲方(业主)授于监理的权利等相关条款;
2、政府批准的设计图纸和其他批准文件;
3、我国现行的施工质量验收规范、技术规程和质量验收统一标准等;
4、图家和地方有关规划建设管理办法、规定及建设工程质量管理条例;
5、招、投标文件及当地预算定额、费率标准及管理标准;
6、甲方(业主)与承包商签订的工程施工承包合同。
三、监理的“三控制”
(一)、质量控制
监理的质量控制目标是达到工程施工承包合同要求的质量等级。
1、材料质量控制
(1)所有用于工程的原材料、构配件及设备进场时必须报验,未经监理方签字认可不得使用。
(2)所有玻璃幕墙型材、LWO-E玻璃、塑钢门窗、焊接材料材料等,均应给监理方报审正式的生产许可证、出厂合格证和材质化验单及产品质量鉴定证明等相关资料。
对门窗、型材加工等,必要时业主、监理方等方面的有关人员到生产单位调研考察以质确定。
(3)所有玻璃幕墙型材、LWO-E玻璃、塑钢门窗、硅酮结构、耐候胶、焊接材料等,进场以后必须立即向监理方报验。
在监理人员的见证下,按规定取样送检测中心复试;对分批进场的材料,仍要按规定分批复试合格签认后,方可用到工程上。
如发现有不合格的假冒伪劣材料和产品坚决清退出场。
(4)所有玻璃幕墙型材、LWO-E玻璃、塑钢门窗、硅酮结构、耐候胶,必须先提供样品经业主、监理方和设计院(如设计有要求时)商定认可样品封存后,承包商方可订购和批量进场。
(5)如所购材料无法达到设计要求,而必须代用时,则承包商必须事先提出书面报告,经有关方面(业主、设计、监理)认可后方可实施。
(6)所有材料取样试验必须有监理方见证签字,并做好记录,未经监理人员见证的试验,不予认可。
承包商须安排熟悉材料报验规定,且有相应资格的专人负责材料取样、送检、试块制作、试验记录等。
当监理方认为该人不称职时,承包商应重新安排专人。
(7)凡采用新材料、新型制品,应报审技术鉴定文件。
必要时,在有条件的情况下应取样复试认可。
2、施工质量控制
承包商必须严格按工程设计图纸和国家有关标准、规范、规程组织施工,不得擅自修改设计和违章指挥、违章作业、自由作业、以及降低质量标准。
(1)为保证测量放线准确性,施工测量仪器必须达到一定的精度,凡施工组织设计中明确的测量设备施工中要准备齐全,向监理方提交有效的校核证明书。
并统计出设备明细表报监理审查。
(2)承包商应在各分部工程、特殊分项工程开始施工前及时申报施工方案,经监理方审查同意后方可开始施工,对监理方提出的施工方案需细化改进的意见,应在时限范围内给以回复。
(3)监理方将采用巡视、旁站、抽查、检测等方法检查承包商施工质量情况,并及时以口头、巡检记录、联系单、通知单、暂停令、备忘录等形式指出施工中存在的与设计不符或不满足施工规范要求等问题,承包商应及时按监理要求进行整改到位,对拒不整改的项目,监理将不予签认工程量和认可工程质量。
(4)所有设计变更需由设计院书面通知及得到业主签字同意,并由监理方用“监理工程师通知单”签发,未经监理方签发的设计变更,监理不予签认,涉及费用计算的监理不予证明。
同时,承包商有责任不断地深化理解设计图纸,及时发现图纸中存在的问题,特别是各专业衔接方面的问题,并以书面形式提交监理方,由业主或监理联系设计院解决。
(5)所有施工工序,未经监理复核签字认可,不得进入下道工序或隐蔽。
工序报验时应提交相关施工资料,工序报验应在有关规定的时限范围内提出申请和签署验收意见。
承包商应根据规范要求及时进行各项功能性试验,监理方将对试验过程实施全过程旁站,未经监理签字认可的不得进行下道工序施工或实施隐蔽。
(6)立柱安装前应进行必要的检查或测试、轴线复测等检验检测工作,立柱垂直度复核、横杆水平度复核,安装过程应严格执行施工工艺和验收规范,中间检验不合格或未经监理方复核签字,不得进入下道工序。
(7)承包商必须对施工质量负全部责任。
当监理对某个部位的施工质量有怀疑,要求检查或认为必须返工,承包商必须认真配合。
(8)、要认真选择分包方,并及时向监理方提报分包方的有关资料,经监理审核
确认后方可进入现场。
否则,后果自负。
(9)健全施工现场管理网络,必须向监理提报现场管理班子人员名单及其岗位职责,并附相关人员岗位证书,做到人员在岗,措施到位,监控到位,管理到位,及时认真地处理施工过程中发生的各类问题。
(10)对于必须持证上岗的特殊工种(如电焊工、电工、塔吊驾驶员、机械操作人员、架子工、起重工等)必须向监理提供有关证件,严禁无证上岗。
(11)承包商应有冬、雨季施工质量保证措施。
(12)每周(月)末应有周(月)报。
(周报、月报可综合现场的施工人员、机具投入、进度、质量及安全文明施工情况等,于每周例会前抄报业主、监理)。
(二)、进度控制
监理的进度控制目标是达到合同要求的工期。
在合同总进度计划基础上,施工单位每周(月)末报下周(月)进度计划和本周(月)实际进度与计划进度对照情况,及时采取有效措施纠正偏差。
监理有权发出指令提出进度计划要求,承包商必须服从
监理的指令要求。
承包商须每日向监理方及时、正确提报现场的上岗人员和施工机械设备情况,以及日完成工作内容,当日准备完成工作计划。
(三)、投资控制
监理的投资控制目标是将造价控制在合理的范围之内。
除设计变更和标书中未确定材料引起的价格调整外,一般不再发生额外费用。
施工单位按合同规定提交付款申请(包括进度款和变更费用),由监理审核后报业主批付。
未经监理签字的付款申请,业主将不予支付。
现场发生的合同外费用,将由监理和业主共同签证。
三、现场管理及安全、文明施工
《建筑法》明确规定杜绝发生任何安全事故,抓好安全文明施工是承包商的一项重要职责。
承包商必须建立和健全安全文明施工的管理、监督保证体系,设置专职安全员。
工地现场管理、文明施工必须符合法规和省市有关规定。
现场安全施工必须遵守有关安全施工规定,一旦有不安全隐患或发生安全事故,监理有权要求停工整顿,承包商应向监理提交电工等其他特殊操作工种上岗证。
进场大型机械设备应办理进场报验手续。
属于特种设备管理条例规定的设备,承包商应在安装前到相关部门办理书面告知手续。
承包商要认真贯彻“安全生产、预防为主”的方针,在施工现场采取有效措施,突出抓好“四防”,即:防高空坠落、防物体打击、防机械和电气伤害。
正确使用“三宝”即:安全帽、安全带、安全网;“四口”(楼梯口、电梯井口、预留洞口、通道口)和“五临边”(阳台、楼板、屋面、基坑、通道的两侧边)必须及时防护到位。
四、往来文件管理
承包商应有收发文制度,并明确专人管理,由专人负责各项资料的报验、收集、整理,并统一使用江苏省建委有关监理示范表格。
监理将使用监理工程师联系单、通知单、暂停令、备忘录等文件督促承包商解决施工进度、施工质量、安全文明施工等方面的问题,监理要求回复的发文,承包商应在时限范围内及时予以回复。
承包商办理施工放样、材料及设备进场验收、工序报验、付款申请、回复监理指令单等时均需使用相关表格。
往来文件应登记、签收、统一编号。
五、例会制度
每周二下午2:00,由总监主持召开工地例会。
主要汇总上周现场施工进度、施工质量、安全文明施工情况及协调其它需要解决的问题等;要求施工单位项目经理、质量员、安全员等主要管理人员必须参加;业主及设计院出席例会。
六、工作时间
为每周一至周日8:30—17:00。
如现场有需要,根据实际情况安排监理人员值班。
附:工程项目所需资料名称及报送时间要求明细表。
交底人(签字):被交底人(签字):
单位:单位:
日期:日期:
***********************项目监理组
年月日
附件:
注:
1、原材料、构配件、设备质量证明书(产品出厂合格证)包括钢材、焊条、焊剂、玻璃幕墙型材、LWO-E玻璃、塑钢门窗、硅酮结构胶、硅酮耐候胶等。
2、玻璃幕墙安装淋水试验记录、接地电阻测试记录等。
