房建工程施工顺序大全,真的很全!
- 格式:docx
- 大小:38.08 KB
- 文档页数:4
房建工程施工顺序大全

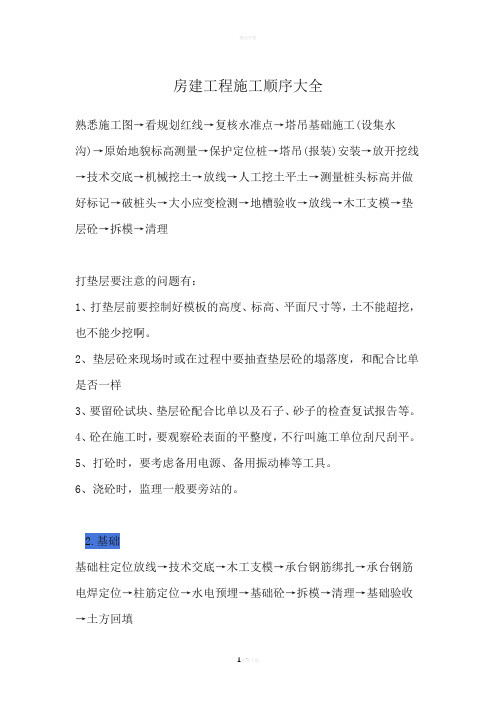

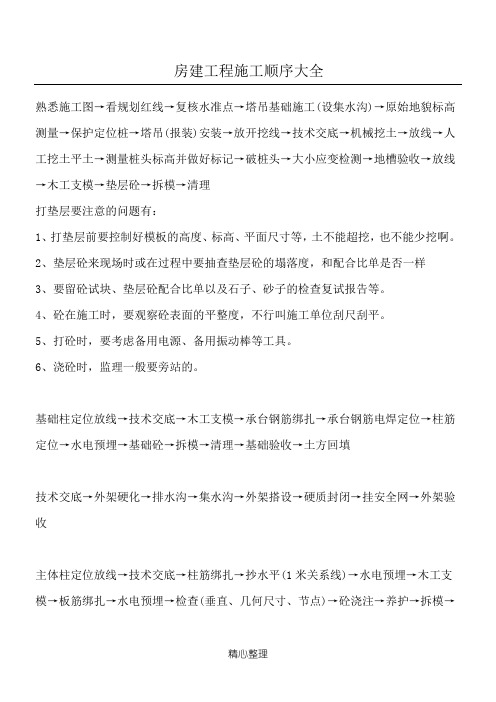

熟悉施工图→看规划红线→复核水准点→塔吊基础施工(设集水沟)→原始地貌标高测量→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖土→放线→人工挖土平土→测量桩头标高并做好标记→破桩头→大小应变检测→地槽验收→放线
1、
2
3
4
5
6
收
主体柱定位放线→技术交底→柱筋绑扎→抄水平(1米关系线)→水电预埋→木工支模→板筋绑扎→水电预埋→检查(垂直、几何尺寸、节点)→砼浇注→养护→拆模→
清理→弹建筑1米线→砼强度检测→房屋沉降观测→人货梯基础→人货梯(报装)安装
砌体放线→技术交底→植筋→植筋拉拔检测→反坎支模→反坎砼→砌底砖→预制砼过梁和砼配块→砌加气块→拉结筋安放→检查垂平度→窗台压顶支模→窗台压顶砼
理
技术交底→水电安装→吊洞→人工清理→R角→结构闭水→基层交接→防水施工→防水闭水→防水交接→砂浆找平→保温板→PVC透气管安装→内设¢4@200×200钢筋网→留缝宽10@6000×6000(周边必须留缝)→C20细石砼→留缝处灌油→清理
技术交底→水电打压→地坪机械清理→湿水→灰饼→扫浆→浇注→养护→清理→地板安装
技术交底→水电打压→排版→找方→铺贴→清理→勾缝→清理→厨卫间吊顶→洁具安装→橱柜安装→小五金安装
→清理
人货梯
技术交底→打眼→钉螺丝→安装门框→安装门扇→安装门锁→清理
技术交底→基础预埋→主体预埋→砌体开槽→安装线盒、线管、水管→补线槽→打压→安装立管→吊洞→室内穿钢丝→室内穿线→安装灯具→电测试
分项验收→瓷片→油漆→地坪→吊顶→塑钢门窗→户内门→进户门→橱柜→栏杆→大理石→专项验收→打压→通球→闭水→淋水→电测试
管网施工→园建施工。
房建工程施工顺序大全熟悉施工图一看规划红线一复核水准点一塔吊基础施工(设集水沟)一原始地貌标高测量一保护定位桩一塔吊(报装)安装一放开挖线一技术交底一机械挖土一放线一人工挖土平土一测量桩头标高并做好标记一破桩头一大小应变检测一地槽验收一放线一木工支模一垫层砼一拆模一清理打垫层要注意的问题有:1、打垫层前要控制好模板的高度、标高、平面尺寸等,土不能超挖,也不能少挖啊。
2、垫层砼来现场时或在过程中要抽查垫层砼的塌落度,和配合比单是否一样3、要留砼试块、垫层砼配合比单以及石子、砂子的检查复试报告等。
4、砼在施工时,要观察砼表面的平整度,不行叫施工单位刮尺刮平。
5、打砼时,要考虑备用电源、备用振动棒等工具。
6、浇砼时,监理一般要旁站的。
基础柱定位放线一技术交底一木工支模一承台钢筋绑扎一承台钢筋电焊定位一柱筋定位一水电预埋一基础砼一拆模一清理一基础验收一土方回填技术交底一外架硬化一排水沟一集水沟一外架搭设一硬质封闭一挂安全网一外架验收主体柱定位放线一技术交底一柱筋绑扎一抄水平(1米关系线)一水电预埋一木工支模一板筋绑扎一水电预埋一检查(垂直、几何尺寸、节点)一砼浇注一养护一拆模一清理一弹建筑1米线一砼强度检测一房屋沉降观测一人货梯基础一人货梯(报装)安装砌体放线一技术交底一植筋一植筋拉拔检测一反坎支模一反坎砼一砌底砖一预制砼过梁和砼配块一砌加气块一拉结筋安放一检查垂平度一窗台压顶支模一窗台压顶砼一窗台压顶拆模一砌预制砼配块一弹建筑1米线一安放砼过梁一顶砌一安装消防箱一构造柱支模一构造柱砼一构造柱拆模一清理技术交底一外墙挂钢丝网一湿水一甩浆一灰饼一护角一洞口交接一门窗安装一湿水一抹糙面灰一抹面层灰一养护一贴砖一勾缝一清洗一门窗打胶一安装玻璃一一遍腻子一二遍腻子一打磨一底漆一一遍面漆一二遍面漆一零星收口一水电安装一洞口吊洞一油漆基层墙体砂猿找平武------ 拈接层——舞脓聚簟臧 一壁料髓胀钱检 抗毅独桨 耐碱篷轩网格尢-——抗裂胶浆 一臻搂耐水履子 涂福 7.外架拆除 例会告知一技术交底一拉结点内拉一结构拉结点凿打一氧割结构拉结点一细石砼修补一补砖、补漆一拆除安全网一检查外立面一外墙验 收一外架报拆一拆除外架一清理8.栏杆技术交底一结构预埋一立挺安装一挂片安装一木扶手安装一木扶手 油漆一清理9.屋面技术交底一水电安装一吊洞一人工清理一R 角一结构闭水一基层交接 一防水施工一防水闭水一防水交接一砂浆找平一保温板一PVC 透气管 安装一内设。
民用住宅楼工程施工顺序及施工方案
1.1 工程总施工顺序安排
本着先地下,后地上,先由下向上,待主体封顶后,再由上向下进行施工的原则。
其中脚手架的搭设、拆除,水电、防雷安装等工程的施工贯穿于整个土建施工过程中,从土建施工基础开始,水、电分部施工就跟随土建进行预埋、预留,当主体结构封顶后,即进入全面安装阶段,直到竣工调试,不占用工期。
整体施工顺序安排:场地平整、临设搭设→基础施工→回填土→砖砌体、上部结构→装饰工程、屋面工程→拆架→室外工程→清理交工。
1、基础工程
土方开挖→人工清槽平整基底→地基验槽→测量放线→基础→ 地梁→养护→回填。
2、主体结构工程
(1).砌体施工:
清理→放线→立皮数杆→砌筑墙体、墙内埋管→修整→验收。
(2).钢筋砼结构:
放线→复核→施工缝处理→柱绑扎钢筋→验收→柱、梁、板封模→施工缝处理→梁、板绑扎钢筋→验收→砼浇筑→养护。
3、室内装饰
结构处理→放线→贴灰饼冲筋→立门窗框→各类管道水平支管安装→墙面抹灰→管道试压→楼面装修→墙面及顶棚面层装修→安门、窗扇、油漆→灯具、洁具安装→调试→做地坪→清理→交工
4、外墙及室外装饰
结构处理→弹线→贴灰饼→抹灰→面层→清理→拆外架→室外工程(含散水等)→清理及场地复原→交工。
1.2 工程总施工走向和施工方案
1、合理安排施工现场的每道施工工序。
在主体施工时,垂直层层向上流水作业,在各自的单元组合中组织详细的流水施工,主体工程在建设单位和质检部门验收后,即可进行装饰施工,以及楼地面的施工。
为了确保按照计划如期完工,装饰阶段将准备投入大量人力分单元依次施工。
房建工程施工顺序大全熟悉施工图→看规划红线→复核水准点→塔吊基础施工(设集水沟)→原始地貌标高测量→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖土→放线→人工挖土平土→测量桩头标高并做好标记→破桩头→大小应变检测→地槽验收→放线→木工支模→垫层砼→拆模→清理打垫层要注意的问题有:1、打垫层前要控制好模板的高度、标高、平面尺寸等,土不能超挖,也不能少挖啊。
2、垫层砼来现场时或在过程中要抽查垫层砼的塌落度,和配合比单是否一样3、要留砼试块、垫层砼配合比单以及石子、砂子的检查复试报告等。
4、砼在施工时,要观察砼表面的平整度,不行叫施工单位刮尺刮平。
5、打砼时,要考虑备用电源、备用振动棒等工具。
6、浇砼时,监理一般要旁站的。
2.基础基础柱定位放线→技术交底→木工支模→承台钢筋绑扎→承台钢筋电焊定位→柱筋定位→水电预埋→基础砼→拆模→清理→基础验收→土方回填3.外架搭设技术交底→外架硬化→排水沟→集水沟→外架搭设→硬质封闭→挂安全网→外架验收4.主体主体柱定位放线→技术交底→柱筋绑扎→抄水平(1米关系线)→水电预埋→木工支模→板筋绑扎→水电预埋→检查(垂直、几何尺寸、节点)→砼浇注→养护→拆模→清理→弹建筑1米线→砼强度检测→房屋沉降观测→人货梯基础→人货梯(报装)安装5.砌体砌体放线→技术交底→植筋→植筋拉拔检测→反坎支模→反坎砼→砌底砖→预制砼过梁和砼配块→砌加气块→拉结筋安放→检查垂平度→窗台压顶支模→窗台压顶砼→窗台压顶拆模→砌预制砼配块→弹建筑1米线→安放砼过梁→顶砌→安装消防箱→构造柱支模→构造柱砼→构造柱拆模→清理6.抹灰(油漆)技术交底→外墙挂钢丝网→湿水→甩浆→灰饼→护角→洞口交接→门窗安装→湿水→抹糙面灰→抹面层灰→养护→贴砖→勾缝→清洗→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆→零星收口→水电安装→洞口吊洞→油漆7.外架拆除例会告知→技术交底→拉结点内拉→结构拉结点凿打→氧割结构拉结点→细石砼修补→补砖、补漆→拆除安全网→检查外立面→外墙验收→外架报拆→拆除外架→清理8.栏杆技术交底→结构预埋→立挺安装→挂片安装→木扶手安装→木扶手油漆→清理9.屋面技术交底→水电安装→吊洞→人工清理→R角→结构闭水→基层交接→防水施工→防水闭水→防水交接→砂浆找平→保温板→PVC透气管安装→内设¢4@200×200钢筋网→留缝宽10@6000×6000(周边必须留缝)→C20细石砼→留缝处灌油→清理10.地坪技术交底→水电打压→地坪机械清理→湿水→灰饼→扫浆→浇注→养护→清理→地板安装11.墙砖技术交底→水电打压→排版→找方→铺贴→清理→勾缝→清理→厨卫间吊顶→洁具安装→橱柜安装→小五金安装12.地砖技术交底→水电打压→水电安装→吊洞→大理石门坎石安装→人工清理→R角(有防水要求)→结构闭水→基层交接→防水施工→防水闭水→防水交接→排版→找方→铺贴→清理→勾缝→清理13.户门内技术交底→打眼→钉木塞→安装底框→安装门套→安装贴脸→安装门扇→安装门锁→清理14.吊顶技术交底→水电打压→弹线→画龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→隐蔽验收→安装石膏板→刷防锈漆→安装压条→清理15.人货梯拆除人货梯(报拆)拆除→收口16.进户门技术交底→打眼→钉螺丝→安装门框→安装门扇→安装门锁→清理17.水电技术交底→基础预埋→主体预埋→砌体开槽→安装线盒、线管、水管→补线槽→打压→安装立管→吊洞→室内穿钢丝→室内穿线→安装灯具→电测试18.物业验收分项验收→瓷片→油漆→地坪→吊顶→塑钢门窗→户内门→进户门→橱柜→栏杆→大理石→专项验收→打压→通球→闭水→淋水→电测试19.施工管网施工→园建施工20.交付前验收备案→预验收→整改→工地开放→整改→验收合格→收钥匙欢迎您的下载,资料仅供参考!致力为企业和个人提供合同协议,策划案计划书,学习资料等等打造全网一站式需求。
房建工程施工顺序大全
在房屋建设过程中,对施工顺序的合理规划是非常重要的。
因为正确的施工顺序可以保证施工进度、质量,同时也能提高工程安全和材料利用效率。
在这篇文章中,我们将会出房建工程施工顺序的大全,供大家参考。
基础施工顺序
1.地貌勘测与设计
2.地基处理
3.土石方工程
4.基础单体浇筑
主体施工顺序
地下室构造
1.地下室墙地面防水工程
2.地下室基础施工
3.垂直井施工
4.地下室结构墙施工
5.地下室地面施工
6.地下室屋面施工
7.地下室屋顶及防水工程
地上部分结构
1.地上主体结构施工
2.主体结构防水工程
3.楼板和砖混结构施工
4.二次结构施工
外墙、屋顶与地面
1.外墙、屋面工程
2.防水工程施工
3.厨卫、地面装饰施工
4.门窗施工
5.设备安装
6.石膏板、吊顶工程施工
7.内装修工程
8.设备终验
收尾工作
1.清理与保洁
2.客户验收、竣工验收
3.系统调试与运行
4.空气质量检测
以上就是整体房屋建设的施工顺序。
值得注意的是,不同的工程需要根据现场情况和具体施工计划进行调整,以确保施工的高效性和安全性。
同时,还需要遵循相关建筑和环保法规,确保工程的合法性和可持续性。
在房屋建设中,施工顺序是重要的有机组成部分。
准确合理的施工顺序能够确保工程的快速、高效、安全和可持续的建设。
房建工程施工顺序流程一、前期准备阶段1. 确定施工目标和需求,包括建筑类型、建筑面积、功能布局等。
2. 进行项目可行性研究和规划设计,确定施工方案和预算。
3. 确立项目负责人和施工团队,制定施工计划和时间表。
4. 申请施工许可证和相关手续,确保符合法律法规要求。
5. 开展工程勘测和设计,确定施工场地和施工方向。
6. 确定施工材料和设备的采购计划,保证施工质量和进度。
7. 制定安全生产计划和施工现场管理制度,确保施工安全。
二、基础施工阶段1. 土建工程施工:包括基坑开挖、地基处理、基础浇筑等。
2. 钢筋工程施工:包括钢筋加工、钢筋混凝土浇筑等。
3. 混凝土工程施工:包括混凝土搅拌、运输、浇筑和养护等。
4. 防水工程施工:包括基础防水、外墙保温防水、屋面防水等。
5. 排水工程施工:包括排水管道安装、雨水管道设置、雨水篦子安装等。
6. 地面工程施工:包括地板铺设、路面铺设、装饰工艺等。
7. 园林绿化施工:包括植树、草坪铺设、花坛打造等。
8. 环保工程施工:包括污水处理、垃圾处理、废弃物处理等。
三、主体结构施工阶段1. 主体结构施工:包括建筑框架搭建、砌筑墙体、安装屋架等。
2. 隔墙工程施工:包括隔墙和隔板的砌筑、贴瓷砖等。
3. 开口工程施工:包括门窗开洞、阳台开口、飘窗设立等。
4. 安装工程施工:包括管道安装、电气安装、空调安装等。
5. 装饰工程施工:包括墙面装饰、地面装饰、天花板装饰等。
6. 设施工程施工:包括厨房设施安装、浴室设施安装、卫生间设施安装等。
7. 室内装饰施工:包括家具添置、灯具搭配、窗帘遮阳等。
8. 其他配套施工:包括围栏安装、电梯安装、楼梯搭建等。
四、收尾工程阶段1. 清理工地垃圾和余料,保持施工现场整洁。
2. 检查各项工程质量,修复漏洞和缺陷,保证施工质量。
3. 进行竣工验收,办理相关手续,取得使用证书。
4. 进行最终结算和结算支付,保证施工款项的清晰明确。
5. 完成工程档案整理和归档,保留施工记录和资料。
房建工程施工顺序大全熟悉施工图→看规划红线→复核水准点→塔吊基础施工(设集水沟)→原始地貌标高测量→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖土→放线→人工挖土平土→测量桩头标高并做好标记→破桩头→大小应变检测→地槽验收→放线→木工支模→垫层砼→拆模→清理打垫层要注意的问题有:1、打垫层前要控制好模板的高度、标高、平面尺寸等,土不能超挖,也不能少挖啊。
2、垫层砼来现场时或在过程中要抽查垫层砼的塌落度,和配合比单是否一样3、要留砼试块、垫层砼配合比单以及石子、砂子的检查复试报告等。
4、砼在施工时,要观察砼表面的平整度,不行叫施工单位刮尺刮平。
5、打砼时,要考虑备用电源、备用振动棒等工具。
6、浇砼时,监理一般要旁站的。
2.基础柱定位放线→技术交底→木工支模→承台钢筋绑扎→承台钢筋电焊定位→柱筋定位→水电预埋→基础砼→拆模→清理→基础验收→土方回填3.技术交底→外架硬化→排水沟→集水沟→外架搭设→硬质封闭→挂安全网→外架验收4.主体柱定位放线→技术交底→柱筋绑扎→抄水平(1米关系线)→水电预埋→木工支模→板筋绑扎→水电预埋→检查(垂直、几何尺寸、节点)→砼浇注→养护→拆模→清理→弹建筑1米线→砼强度检测→房屋沉降观测→人货梯基础→人货梯(报装)安装5.砌体放线→技术交底→植筋→植筋拉拔检测→反坎支模→反坎砼→砌底砖→预制砼过梁和砼配块→砌加气块→拉结筋安放→检查垂平度→窗台压顶支模→窗台压顶砼→窗台压顶拆模→砌预制砼配块→弹建筑1米线→安放砼过梁→顶砌→安装消防箱→构造柱支模→构造柱砼→构造柱拆模→清理6.抹灰(油漆)技术交底→外墙挂钢丝网→湿水→甩浆→灰饼→护角→洞口交接→门窗安装→湿水→抹糙面灰→抹面层灰→养护→贴砖→勾缝→清洗→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆→零星收口→水电安装→洞口吊洞→油漆7.外架拆除例会告知→技术交底→拉结点内拉→结构拉结点凿打→氧割结构拉结点→细石砼修补→补砖、补漆→拆除安全网→检查外立面→外墙验收→外架报拆→拆除外架→清理8.栏杆技术交底→结构预埋→立挺安装→挂片安装→木扶手安装→木扶手油漆→清理9.屋面技术交底→水电安装→吊洞→人工清理→R角→结构闭水→基层交接→防水施工→防水闭水→防水交接→砂浆找平→保温板→PVC透气管安装→内设¢4@200×200钢筋网→留缝宽10@6000×6000(周边必须留缝)→C20细石砼→留缝处灌油→清理10.技术交底→水电打压→地坪机械清理→湿水→灰饼→扫浆→浇注→养护→清理→地板安装11.技术交底→水电打压→排版→找方→铺贴→清理→勾缝→清理→厨卫间吊顶→洁具安装→橱柜安装→小五金安装12.技术交底→水电打压→水电安装→吊洞→大理石门坎石安装→人工清理→R角(有防水要求)→结构闭水→基层交接→防水施工→防水闭水→防水交接→排版→找方→铺贴→清理→勾缝→清理13.技术交底→打眼→钉木塞→安装底框→安装门套→安装贴脸→安装门扇→安装门锁→清理14.技术交底→水电打压→弹线→画龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→隐蔽验收→安装石膏板→刷防锈漆→安装压条→清理15.人货梯拆除人货梯(报拆)拆除→收口16.进户门技术交底→打眼→钉螺丝→安装门框→安装门扇→安装门锁→清理17.水电技术交底→基础预埋→主体预埋→砌体开槽→安装线盒、线管、水管→补线槽→打压→安装立管→吊洞→室内穿钢丝→室内穿线→安装灯具→电测试18.物业验收分项验收→瓷片→油漆→地坪→吊顶→塑钢门窗→户内门→进户门→橱柜→栏杆→大理石→专项验收→打压→通球→闭水→淋水→电测试19.施工管网施工→园建施工20.交付前验收备案→预验收→整改→工地开放→整改→验收合格→收钥匙。
房地产建筑施工流程(完整版)1.垫层熟悉施工图→看规划红线→复核水准点→塔吊基础施工(设集水沟)→原始地貌标高测量→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖土→放线→人工挖土平土→测量桩头标高并做好标记→破桩头→大小应变检测→地槽验收→放线→木工支模→垫层砼→拆模→清理打垫层要注意的问题有:①打垫层前要控制好模板的高度、标高、平面尺寸等,土不能超挖,也不能少挖啊。
②垫层砼来现场时或在过程中要抽查垫层砼的塌落度,和配合比单是否一样。
③要留砼试块、垫层砼配合比单以及石子、砂子的检查复试报告等。
④砼在施工时,要观察砼表面的平整度,不行叫施工单位刮尺刮平。
⑤打砼时,要考虑备用电源、备用振动棒等工具。
⑥浇砼时,监理一般要旁站的。
2.基础基础柱定位放线→技术交底→木工支模→承台钢筋绑扎→承台钢筋电焊定位→柱筋定位→水电预埋→基础砼→拆模→清理→基础验收→土方回填3.外架搭设技术交底→外架硬化→排水沟→集水沟→外架搭设→硬质封闭→挂安全网→外架验收4.主体主体柱定位放线→技术交底→柱筋绑扎→抄水平(1米关系线)→水电预埋→木工支模→板筋绑扎→水电预埋→检查(垂直、几何尺寸、节点)→砼浇注→养护→拆模→清理→弹建筑1米线→砼强度检测→房屋沉降观测→人货梯基础→人货梯(报装)安装5.砌体砌体放线→技术交底→植筋→植筋拉拔检测→反坎支模→反坎砼→砌底砖→预制砼过梁和砼配块→砌加气块→拉结筋安放→检查垂平度→窗台压顶支模→窗台压顶砼→窗台压顶拆模→砌预制砼配块→弹建筑1米线→安放砼过梁→顶砌→安装消防箱→构造柱支模→构造柱砼→构造柱拆模→清理6.抹灰(油漆)技术交底→外墙挂钢丝网→湿水→甩浆→灰饼→护角→洞口交接→门窗安装→湿水→抹糙面灰→抹面层灰→养护→贴砖→勾缝→清洗→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆→零星收口→水电安装→洞口吊洞→油漆技术交底→内墙挂钢丝网→湿水→甩浆→灰饼→护角→水电预埋→补线槽→门窗安装→湿水→抹糙面灰→抹面层灰→养护→弹建筑1米线→门窗交接→门窗收口→清理→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆技术交底→一遍保温→二遍保温→抗裂砂浆→网格布→抗裂砂浆→弹建筑1米线→门窗交接→门窗收口→清理→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆技术交底→安装伸缩缝→去保护膜→挂钢丝网→扫浆→抹灰→油漆或贴砖→电梯井拆架→井道交接→电梯安装→电梯门收口→清理7.外架拆除例会告知→技术交底→拉结点内拉→结构拉结点凿打→氧割结构拉结点→细石砼修补→补砖、补漆→拆除安全网→检查外立面→外墙验收→外架报拆→拆除外架→清理8.栏杆技术交底→结构预埋→立挺安装→挂片安装→木扶手安装→木扶手油漆→清理9.屋面技术交底→水电安装→吊洞→人工清理→R角→结构闭水→基层交接→防水施工→防水闭水→防水交接→砂浆找平→保温板→PVC透气管安装→内设¢4@200×200钢筋网→留缝宽10@6000×6000(周边必须留缝)→C20细石砼→留缝处灌油→清理10.地坪技术交底→水电打压→地坪机械清理→湿水→灰饼→扫浆→浇注→养护→清理→地板安装11.墙砖技术交底→水电打压→排版→找方→铺贴→清理→勾缝→清理→厨卫间吊顶→洁具安装→橱柜安装→小五金安装12.地砖技术交底→水电打压→水电安装→吊洞→大理石门坎石安装→人工清理→R角(有防水要求)→结构闭水→基层交接→防水施工→防水闭水→防水交接→排版→找方→铺贴→清理→勾缝→清理13.户内门技术交底→打眼→钉木塞→安装底框→安装门套→安装贴脸→安装门扇→安装门锁→清理14.吊顶技术交底→水电打压→弹线→画龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→隐蔽验收→安装石膏板→刷防锈漆→安装压条→清理15.人货梯拆除人货梯(报拆)拆除→收口16.进户门技术交底→打眼→钉螺丝→安装门框→安装门扇→安装门锁→清理17.水电技术交底→基础预埋→主体预埋→砌体开槽→安装线盒、线管、水管→补线槽→打压→安装立管→吊洞→室内穿钢丝→室内穿线→安装灯具→电测试18.物业验收分项验收→瓷片→油漆→地坪→吊顶→塑钢门窗→户内门→进户门→橱柜→栏杆→大理石→专项验收→打压→通球→闭水→淋水→电测试19.管网施工→园建施工20.交付前验收备案→预验收→整改→工地开放→整改→验收合格→收钥匙(此文档部分内容来源于网络,如有侵权请告知删除,文档可自行编辑修改内容,供参考,感谢您的配合和支持)。
第1篇一、施工准备阶段1. 工程前期准备:包括项目立项、可行性研究、设计、招投标、合同签订等。
2. 施工现场准备:包括场地平整、三通一平(通水、通电、通路、场地平整)、临时设施搭建、施工组织设计编制等。
3. 施工人员及材料准备:组织施工队伍,培训施工人员,确保施工人员具备相应资质;采购工程所需材料,确保材料质量。
二、基础施工阶段1. 土方开挖:根据设计要求,进行土方开挖,确保场地平整。
2. 基础垫层施工:铺设垫层,为后续施工提供基础。
3. 基础钢筋、模板安装:根据设计图纸,安装基础钢筋,搭建模板。
4. 基础浇筑:浇筑混凝土,形成基础结构。
5. 基础模板拆除:基础浇筑完成后,拆除模板。
6. 基础柱、基础墙放线:根据设计图纸,进行放线。
7. 砖基础施工:砌筑砖基础,确保基础结构稳定。
8. 基础柱、地圈梁钢筋、模板安装:安装钢筋,搭建模板。
9. 基础柱、地圈梁砼浇筑:浇筑混凝土,形成基础柱、地圈梁。
10. 模板拆除:基础柱、地圈梁浇筑完成后,拆除模板。
11. 基础验收:对基础施工质量进行验收。
12. 土方回填:对基础施工区域进行土方回填。
三、主体施工阶段1. 主体放线:根据设计图纸,进行主体放线。
2. 墙柱钢筋绑扎:绑扎墙柱钢筋,确保结构稳定。
3. 墙柱模板安装:搭建模板,为混凝土浇筑提供条件。
4. 顶板顶梁模板支撑安装:安装顶板顶梁模板支撑。
5. 顶板梁钢筋绑扎:绑扎顶板梁钢筋。
6. 混凝土浇筑:浇筑混凝土,形成主体结构。
7. 模板拆除:主体结构浇筑完成后,拆除模板。
8. 主体结构验收:对主体施工质量进行验收。
四、装饰装修阶段1. 门窗安装:安装门窗,确保室内外通风、采光。
2. 墙面、地面装修:进行墙面、地面装修,如抹灰、贴砖、铺设地板等。
3. 顶面装修:进行顶面装修,如吊顶、涂刷等。
4. 墙面、地面、顶面验收:对装饰装修质量进行验收。
五、配套设施施工阶段1. 水电安装:进行水电管道安装,确保水电供应。
【最新整理,下载后即可编辑】房建工程施工顺序大全熟悉施工图→看规划红线→复核水准点→塔吊基础施工(设集水沟)→原始地貌标高测量→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖土→放线→人工挖土平土→测量桩头标高并做好标记→破桩头→大小应变检测→地槽验收→放线→木工支模→垫层砼→拆模→清理打垫层要注意的问题有:1、打垫层前要控制好模板的高度、标高、平面尺寸等,土不能超挖,也不能少挖啊。
2、垫层砼来现场时或在过程中要抽查垫层砼的塌落度,和配合比单是否一样3、要留砼试块、垫层砼配合比单以及石子、砂子的检查复试报告等。
4、砼在施工时,要观察砼表面的平整度,不行叫施工单位刮尺刮平。
5、打砼时,要考虑备用电源、备用振动棒等工具。
6、浇砼时,监理一般要旁站的。
2.基础柱定位放线→技术交底→木工支模→承台钢筋绑扎→承台钢筋电焊定位→柱筋定位→水电预埋→基础砼→拆模→清理→基础验收→土方回填3.技术交底→外架硬化→排水沟→集水沟→外架搭设→硬质封闭→挂安全网→外架验收4.主体柱定位放线→技术交底→柱筋绑扎→抄水平(1米关系线)→水电预埋→木工支模→板筋绑扎→水电预埋→检查(垂直、几何尺寸、节点)→砼浇注→养护→拆模→清理→弹建筑1米线→砼强度检测→房屋沉降观测→人货梯基础→人货梯(报装)安装5.砌体放线→技术交底→植筋→植筋拉拔检测→反坎支模→反坎砼→砌底砖→预制砼过梁和砼配块→砌加气块→拉结筋安放→检查垂平度→窗台压顶支模→窗台压顶砼→窗台压顶拆模→砌预制砼配块→弹建筑1米线→安放砼过梁→顶砌→安装消防箱→构造柱支模→构造柱砼→构造柱拆模→清理6.抹灰(油漆)技术交底→外墙挂钢丝网→湿水→甩浆→灰饼→护角→洞口交接→门窗安装→湿水→抹糙面灰→抹面层灰→养护→贴砖→勾缝→清洗→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆→零星收口→水电安装→洞口吊洞→油漆7.外架拆除例会告知→技术交底→拉结点内拉→结构拉结点凿打→氧割结构拉结点→细石砼修补→补砖、补漆→拆除安全网→检查外立面→外墙验收→外架报拆→拆除外架→清理8.栏杆技术交底→结构预埋→立挺安装→挂片安装→木扶手安装→木扶手油漆→清理9.屋面技术交底→水电安装→吊洞→人工清理→R角→结构闭水→基层交接→防水施工→防水闭水→防水交接→砂浆找平→保温板→PVC透气管安装→内设¢4@200×200钢筋网→留缝宽10@6000×6000(周边必须留缝)→C20细石砼→留缝处灌油→清理10.地坪技术交底→水电打压→地坪机械清理→湿水→灰饼→扫浆→浇注→养护→清理→地板安装11.技术交底→水电打压→排版→找方→铺贴→清理→勾缝→清理→厨卫间吊顶→洁具安装→橱柜安装→小五金安装12.技术交底→水电打压→水电安装→吊洞→大理石门坎石安装→人工清理→R角(有防水要求)→结构闭水→基层交接→防水施工→防水闭水→防水交接→排版→找方→铺贴→清理→勾缝→清理13.技术交底→打眼→钉木塞→安装底框→安装门套→安装贴脸→安装门扇→安装门锁→清理14.技术交底→水电打压→弹线→画龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→隐蔽验收→安装石膏板→刷防锈漆→安装压条→清理15.人货梯拆除人货梯(报拆)拆除→收口16.技术交底→打眼→钉螺丝→安装门框→安装门扇→安装门锁→清理17.技术交底→基础预埋→主体预埋→砌体开槽→安装线盒、线管、水管→补线槽→打压→安装立管→吊洞→室内穿钢丝→室内穿线→安装灯具→电测试18.物业验收分项验收→瓷片→油漆→地坪→吊顶→塑钢门窗→户内门→进户门→橱柜→栏杆→大理石→专项验收→打压→通球→闭水→淋水→电测试19.施工管网施工→园建施工20.交付前验收备案→预验收→整改→工地开放→整改→验收合格→收钥匙。
房建工程施工顺序大全,真的很全!
1.垫层
熟悉施工图→看规划红线→复核水准点→塔吊基础施工(设集水沟)→原始地貌标高测量→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖土→放线→人工挖土平土→测量桩头标高并做好标记→破桩头→大小应变检测→地槽验收→放线→木工支模→垫层砼→拆模→清理
熟悉施工图→看规划红线→复核水准点→塔吊基础施工(设集水沟)→原始地貌标高测量→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖土→放线→人工挖土平土→测量桩头标高并做好标记→破桩头→大小应变检测→地槽验收→放线→木工支模→垫层砼→拆模→清理
打垫层要注意的问题有:
1、打垫层前要控制好模板的高度、标高、平面尺寸等,土不能超挖,也不能少挖啊。
1、打垫层前要控制好模板的高度、标高、平面尺寸等,土不能超挖,也不能少挖啊。
2、垫层砼来现场时或在过程中要抽查垫层砼的塌落度,和配合比单是否一样
3、要留砼试块、垫层砼配合比单以及石子、砂子的检查复试报告等。
4、砼在施工时,要观察砼表面的平整度,不行叫施工单位刮尺刮平。
5、打砼时,要考虑备用电源、备用振动棒等工具。
6、浇砼时,监理一般要旁站的。
2.基础
基础柱定位放线→技术交底→木工支模→承台钢筋绑扎→承台钢筋电焊定位→柱筋定位→水电预埋→基础砼→拆模→清理→基础验收→土方回填
基础柱定位放线→技术交底→木工支模→承台钢筋绑扎→承台钢筋电焊定位→柱筋定位→水电预埋→基础砼→拆模→清理→基础验收→土方回填
3.外架搭设
技术交底→外架硬化→排水沟→集水沟→外架搭设→硬质封闭→挂安全网→外架验收
技术交底→外架硬化→排水沟→集水沟→外架搭设→硬质封闭→挂安全网→外架验收
主体柱定位放线→技术交底→柱筋绑扎→抄水平(1米关系线)→水电预埋→木工支模→板筋
绑扎→水电预埋→检查(垂直、几何尺寸、节点)→砼浇注→养护→拆模→清理→弹建筑1米
线→砼强度检测→房屋沉降观测→人货梯基础→人货梯(报装)安装
主体柱定位放线→技术交底→柱筋绑扎→抄水平(1米关系线)→水电预埋→木工支模→板筋
绑扎→水电预埋→检查(垂直、几何尺寸、节点)→砼浇注→养护→拆模→清理→弹建筑1米
线→砼强度检测→房屋沉降观测→人货梯基础→人货梯(报装)安装
5.砌体
砌体放线→技术交底→植筋→植筋拉拔检测→反坎支模→反坎砼→砌底砖→预制砼过梁和砼
配块→砌加气块→拉结筋安放→检查垂平度→窗台压顶支模→窗台压顶砼→窗台压顶拆模→
砌预制砼配块→弹建筑1米线→安放砼过梁→顶砌→安装消防箱→构造柱支模→构造柱砼→
构造柱拆模→清理
砌体放线→技术交底→植筋→植筋拉拔检测→反坎支模→反坎砼→砌底砖→预制砼过梁和砼
配块→砌加气块→拉结筋安放→检查垂平度→窗台压顶支模→窗台压顶砼→窗台压顶拆模→
砌预制砼配块→弹建筑1米线→安放砼过梁→顶砌→安装消防箱→构造柱支模→构造柱砼→
构造柱拆模→清理
6.抹灰(油漆)
技术交底→外墙挂钢丝网→湿水→甩浆→灰饼→护角→洞口交接→门窗安装→湿水→抹糙面
灰→抹面层灰→养护→贴砖→勾缝→清洗→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打
磨→底漆→一遍面漆→二遍面漆→零星收口→水电安装→洞口吊洞→油漆
技术交底→外墙挂钢丝网→湿水→甩浆→灰饼→护角→洞口交接→门窗安装→湿水→抹糙面
灰→抹面层灰→养护→贴砖→勾缝→清洗→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打
磨→底漆→一遍面漆→二遍面漆→零星收口→水电安装→洞口吊洞→油漆
7.外架拆除
例会告知→技术交底→拉结点内拉→结构拉结点凿打→氧割结构拉结点→细石砼修补→补砖、补漆→拆除安全网→检查外立面→外墙验收→外架报拆→拆除外架→清理
例会告知→技术交底→拉结点内拉→结构拉结点凿打→氧割结构拉结点→细石砼修补→补砖、补漆→拆除安全网→检查外立面→外墙验收→外架报拆→拆除外架→清理
8.栏杆
技术交底→结构预埋→立挺安装→挂片安装→木扶手安装→木扶手油漆→清理
技术交底→结构预埋→立挺安装→挂片安装→木扶手安装→木扶手油漆→清理
技术交底→水电安装→吊洞→人工清理→R角→结构闭水→基层交接→防水施工→防水闭水
→防水交接→砂浆找平→保温板→PVC透气管安装→内设¢4@200×200钢筋网→留缝宽10@6000×6000(周边必须留缝)→C20细石砼→留缝处灌油→清理
技术交底→水电安装→吊洞→人工清理→R角→结构闭水→基层交接→防水施工→防水闭水
→防水交接→砂浆找平→保温板→PVC透气管安装→内设¢4@200×200钢筋网→留缝宽10@6000×6000(周边必须留缝)→C20细石砼→留缝处灌油→清理
10.地坪
技术交底→水电打压→地坪机械清理→湿水→灰饼→扫浆→浇注→养护→清理→地板安装
技术交底→水电打压→地坪机械清理→湿水→灰饼→扫浆→浇注→养护→清理→地板安装
11.墙砖
技术交底→水电打压→排版→找方→铺贴→清理→勾缝→清理→厨卫间吊顶→洁具安装→橱
柜安装→小五金安装
技术交底→水电打压→排版→找方→铺贴→清理→勾缝→清理→厨卫间吊顶→洁具安装→橱
柜安装→小五金安装
12.地砖
技术交底→水电打压→水电安装→吊洞→大理石门坎石安装→人工清理→R角(有防水要求)→结构闭水→基层交接→防水施工→防水闭水→防水交接→排版→找方→铺贴→清理→勾缝→清理
技术交底→水电打压→水电安装→吊洞→大理石门坎石安装→人工清理→R角(有防水要求)→结构闭水→基层交接→防水施工→防水闭水→防水交接→排版→找方→铺贴→清理→勾缝→清理
13.户门内
技术交底→打眼→钉木塞→安装底框→安装门套→安装贴脸→安装门扇→安装门锁→清理
技术交底→打眼→钉木塞→安装底框→安装门套→安装贴脸→安装门扇→安装门锁→清理
14.吊顶
技术交底→水电打压→弹线→画龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→
隐蔽验收→安装石膏板→刷防锈漆→安装压条→清理
技术交底→水电打压→弹线→画龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→
隐蔽验收→安装石膏板→刷防锈漆→安装压条→清理
15.人货梯拆除
人货梯(报拆)拆除→收口
人货梯(报拆)拆除→收口
16.进户门
技术交底→打眼→钉螺丝→安装门框→安装门扇→安装门锁→清理
技术交底→打眼→钉螺丝→安装门框→安装门扇→安装门锁→清理
17.水电
技术交底→基础预埋→主体预埋→砌体开槽→安装线盒、线管、水管→补线槽→打压→安装立管→吊洞→室内穿钢丝→室内穿线→安装灯具→电测试
技术交底→基础预埋→主体预埋→砌体开槽→安装线盒、线管、水管→补线槽→打压→安装立管→吊洞→室内穿钢丝→室内穿线→安装灯具→电测试
18.物业验收
分项验收→瓷片→油漆→地坪→吊顶→塑钢门窗→户内门→进户门→橱柜→栏杆→大理石→专项验收→打压→通球→闭水→淋水→电测试
分项验收→瓷片→油漆→地坪→吊顶→塑钢门窗→户内门→进户门→橱柜→栏杆→大理石→专项验收→打压→通球→闭水→淋水→电测试
19.施工
管网施工→园建施工
管网施工→园建施工
2
备案→预验收→整改→工地开放→整改→验收合格→收钥匙
备案→预验收→整改→工地开放→整改→验收合格→收钥匙。
