排矸场矸石处置及生态恢复工程施工组织设计
- 格式:doc
- 大小:236.50 KB
- 文档页数:33
煤矿排矸场、矸石山、矸石山生态环境治理工程施工组织设计编制人:仆仆审核人:审批人:年月日目录第一章编制说明 (4)1.1工程说明 (4)1.2编制依据 (5)第二章工程概况 (6)2.1 施工范围: (6)2.2治理措施: (7)2.3施工规划及工程整体思路: (7)2.4主要工程量表如下: (8)第三章施工部署 (12)3.1施工部署指导思想 (12)3.2工程管理目标 (13)3.3施工组织机构 (14)3.4工程施工计划 (20)3.5施工总平面布置 (22)3.6主要机械机具配置 (24)3.7劳动力计划配置 (25)3.8主要测量及控制工具需要计划 (26)3.9主要施工工序计划 (26)第四章主要施工方法及技术要求 (27)4.1灭火防复燃措施 (27)4.1.1 施工原则 (27)4.1.2 工艺流程 (28)4.1.3施工准备 (28)4.1.4防控区(安全区)、隐患区、临界区、蓄热区、发火区测温挖孔 (28)4.1.5红外线测温仪及热电偶温度探测 (29)4.1.6工业热电偶安装使用说明 (30)4.1.7分区治理方法: (33)(1)防控区(安全区)治理施工技术 (33)(2)发火区、蓄热区、临界区挖除法换填灭火施工技术 (33)(3)发火区、蓄热区、临界区坡面喷浆、平面灌浆灭火施工技术 (34)(4)隐患区“田”字形开沟换填施工技术 (35)4.1.8灭火施工安全措施 (35)4.1.9矸石山防复燃措施 (36)4.2 山体整形稳定措施 (36)4.3 边坡整形稳定措施 (38)4.4 顶部平台整形稳定措施 (40)4.5 生态修复措施 (41)4.6 配套设施 (43)4.7 道路工程 (45)4.8 安全标识 (46)4.9 温度监控系统 (46)第五章雨季、冬季施工措施 (46)5.1雨季施工措施 (46)5.2冬季施工措施 (47)第六章技术保证体系及管理 (50)6.1技术保证体系框图 (50)6.2 技术管理 (50)第七章工期保证措施 (51)第八章质量保证体系及措施 (52)8.1质量保证措施 (52)8.2建立质量保证体系 (53)8.3质量保证制度 (59)8.4质量体系的实施 (61)第九章安全保证体系及措施 (64)9.1 安全施工目标 (64)9.2 安全生产管理体系 (64)9.3 安全生产责任制 (67)9.4 安全教育 (68)9.5 安全检查 (69)9.6 安全生产管理 (69)9.7 安全施工措施 (69)第十章环境保护措施及节能措施 (75)10.1 环境保护执行标准 (75)10.2 环境质量现状 (75)10.3 主要污染源及其控制措施 (75)10.4 环境管理及环境监测 (77)10.5 节能措施 (78)第十一章文明施工技术措施 (79)11.1施工现场安全文明设施图 (79)11.2文明施工 (80)11.3施工期间消防措施 (81)11.4施工期间水污染(废水)的防治措施 (82)11.5施工期间固体废物的防治措施 (82)第十二章验收条件及验收标准 (83)12.1 验收条件 (83)12.2 验收内容 (83)12.3 验收标准 (83)第十三章工程交付、服务及保修 (87)13.1工程交付 (87)13.2服务及保修 (87)13.3保修责任 (87)13.4保修措施 (87)项目管理机构 (89)安全组织机构 (90)质量组织机构 (91)煤矿排矸场、矸石山、矸石山生态环境治理工程施工组织设计第一章编制说明1.1工程说明1.1.1项目名称:1.1.2 建设单位:1.1.3 建设地点:排矸场、矸石山、矸石山。
一、立项依据及意义 (2)二、项目概述 (3)1、治理矿山的性质 (3)2、矿山种类 (3)3、地理位置(坐标) (3)4、治理面积 (3)5、以往中央投入资金实施治理的工作情况 (4)三、治理区的主要矿山地质环境问题及其危害 (4)四、治理工程的目标任务 (5)五、技术路线和工作方法 (6)(一)矸石山洗煤厂 (6)(二)矸石山砖厂 (7)六、工作部署 (9)1、治理内容 (9)2、治理措施 (9)3、工程量 (9)4、施工进度安排 (9)七、投资概算 (10)1、概算依据 (10)2、取费标准 (10)3、投资概算 (10)八、申请财政资金数额及使用方向 (13)九、项目实施保障措施 (13)(一)组织保障措施 (13)(二)质量保障措施 (13)十、预期效益分析 (14)1、经济效益 (14)2、社会效益 (14)矸石山(尾矿库)环境治理恢复项目方案一、立项依据及意义盘江精煤股份有限公司山脚树矿隶属贵州省六盘水市管辖,位于盘县以北约30公里的断江镇境内。
山脚树矿于1969年3月建井,1974年9月投产,是国家在计划经济时期建立的老矿山基地之一。
国有矿山开采初期,由于缺乏对生态环境的有效保护措施,致使一些矿山周围生态环境造成严重破坏,特别是对国有大中型矿山生态环境造成破坏严重,矸石山(尾矿库)是选矿(厂)不能再分选的矿山固体质料。
在计划经济时期由于国家的需要,矿山的发展难免产生尾矿及渣土。
大量的矿渣堆放严重的破坏了矿区的生态环境,从而导致了水土流失严重,地表及植被遭到了严重破坏,土壤、地下水、空气遭到严重污染;另外弃渣场是松散堆积体,边坡稳定性差,持续暴雨将造成滑坡和泥石流,对矿区居民和村民生命财产安全造成威胁。
由于矿山属于国有企业,原生产利税都上交给了国家,没有留下环境治理费用,目前山脚树矿自身发展就比较困难,需要国家进行投资支持恢复治理矿山地质环境。
近年来随着党和政府对矿山企业的亲切关怀,曾出台了一系列有利于保护环境的相关政策,国土资源部又出台了《矿山地质环境治理项目管理实施细则》,并成立了专项资金。
矿山矸石生态环境恢复治理示范工程技术要点1. 引言1.1 矿山矸石生态环境恢复治理示范工程技术要点矿山矸石是矿产开采过程中产生的废弃物,对生态环境造成了严重的污染和破坏。
为了有效治理和恢复这些受损的生态环境,矿山矸石生态环境恢复治理示范工程技术至关重要。
本文将从示范工程的意义和背景、选址和规划、生态系统恢复技术应用、水土保持措施和植被恢复、监测与评估方法等方面探讨相关技术要点。
矿山矸石生态环境恢复示范工程的技术要点包括但不限于:充分了解矿区环境现状和受损程度,制定科学的恢复方案和目标;选择合适的恢复技术和方法,如人工湿地建设、植被修复、土壤改良等;加强水土保持工作,避免二次污染和土壤侵蚀;建立有效的监测与评估体系,及时跟踪恢复效果和问题,保障工程的可持续发展。
通过示范工程的实践和总结,将为矿山矸石生态环境恢复治理提供技术支持和经验积累,促进相关技术的进步和推广应用,实现矿山环境的持续改善和生态系统的健康发展。
2. 正文2.1 矿山矸石生态环境恢复的意义和背景矿山矸石生态环境恢复是当前环境保护和可持续发展的重要课题。
随着矿山开采的不断加剧和矿石资源的逐渐枯竭,矿山矸石堆积量不断增加,给周围的生态环境造成了严重的污染和破坏。
传统的处理方法主要是填埋或者堆放,这种处理方式不仅效果有限,而且对生态环境造成了更大的破坏。
矿山矸石生态环境恢复的意义在于通过科学合理的技术手段,改善矿山周边的生态环境,提高土壤质量,促进植被恢复,加强水土保持,从而实现矿山区域的生态系统重建和可持续发展。
矿山矸石生态环境恢复工程旨在实现资源的综合利用,减少对自然环境的破坏,保护生态系统的稳定性和完整性,促进矿山区域的生态经济发展。
为实现矿山矸石生态环境恢复的目标,需要结合现代生态学、土壤学、水文学和工程学等学科知识,开展系统的规划和设计。
必须充分考虑当地的地质、气候、植被等因素,制定科学合理的恢复方案。
只有通过综合利用各种技术手段,才能更好地实现矿山矸石生态环境恢复的目标。
一、工程概况本项目位于某工业园区,原为煤炭开采企业遗留的煤矸石堆放场地。
由于长期堆放煤矸石,场地存在严重污染和生态破坏问题。
为改善生态环境,消除环境污染,提升土地利用率,特制定本煤矸石场地修复工程施工方案。
二、修复目标1. 清除煤矸石,消除环境污染;2. 修复场地生态,恢复植被;3. 提升土地利用率,实现土地再开发。
三、施工内容1. 清理作业(1)采用机械和人工相结合的方式,对场地内的煤矸石进行全面清理,确保无残留。
(2)对清理出的煤矸石进行分类处理,可利用的煤矸石进行资源化利用,不可利用的进行无害化处理。
2. 土壤修复(1)对受污染的土壤进行剥离,运至指定地点进行处理。
(2)对清理后的场地进行土壤改良,增加有机质、腐殖酸等成分,提高土壤肥力。
(3)对修复后的土壤进行压实,确保土壤稳定。
3. 植被恢复(1)选择适宜的植被种类,如草本植物、灌木、乔木等,进行大面积种植。
(2)合理规划植被布局,确保植被覆盖率。
(3)加强植被养护,提高植被成活率。
4. 土地平整(1)对修复后的场地进行平整,确保场地表面平整度。
(2)对平整后的场地进行排水处理,确保场地无积水。
四、施工方法1. 清理作业:采用挖掘机、装载机等机械设备进行清理,人工配合清理边角和残留物。
2. 土壤修复:采用土壤剥离、改良、压实等方法进行修复。
3. 植被恢复:采用播种、扦插、移栽等方法进行植被恢复。
4. 土地平整:采用推土机、压路机等机械设备进行平整。
五、施工进度安排1. 清理作业:10天完成;2. 土壤修复:20天完成;3. 植被恢复:30天完成;4. 土地平整:10天完成。
六、施工安全管理1. 严格执行施工安全操作规程,确保施工人员安全;2. 加强施工现场安全管理,设立安全警示标志;3. 定期对施工人员进行安全教育培训,提高安全意识。
七、施工质量控制1. 严格按照施工图纸和规范要求进行施工;2. 加强施工过程中的质量控制,确保施工质量;3. 对施工过程中出现的问题及时进行处理,确保工程进度和质量。
金鸡滩煤矿煤矸石处理工程施工组织设计编制:审核:批准:前言1、编制原则本施工组织设计是根据金鸡滩煤矿矸石处理工程的实际情况编制的。
我公司在工程施工中将精心合理地组织施工,充分发挥我公司的优势,采用科学管理方法,不断提高施工项目管理水平;采用新工艺,提高施工技术;有效地利用人力、物力资源,积极配合业主的工程协调工作;充分体现我公司的企业文化,严格落实安全文明施工制度,力求在整个施工中实现优质、高效、低耗,确保整个工程施工进度,达到国家环保质量验收合格标准。
2、编制依据金鸡滩煤矿矸石处理工程招投标文件。
公司的相关体系程序文件相关规程规范、标准、业主及总包方的相关管理制度业主总包方对工程的其他要求第一章工程概况及特点1.1工程概况本工程施工地位于金鸡滩镇,煤矸石位于金鸡滩煤矿内。
我施工队计划将煤矿内废弃的煤矸石从矿内运输到指定的我公司砖厂,然后将煤矸石粉碎、添加材料,加工成可利用的砖块。
第二章施工现场组织机构及劳动力计划2.1组织机构关系图为了满足紧迫的工期,高难度的施工条件,复杂的交叉施工,较高的质量目标及万无一失的安全施工要求,只有通过一个强有力的施工管理班子作出正确的决策,采用新型管理模式,以劳务作业层为核心,制定健全有效的工程管理措施,才能实现各项施工目标。
2.1.2现场管理组织机构说明:1、项目经理部作为公司的派出机构在工程管理中全面贯彻执行公司各项决策,负责整个承包工程的管理和协调工作,并接受公司的业务考核。
2、项目经理领导下的项目副经理、总工、经营副经理是工程项目管理的决策层。
3、项目经理部的管理层由各职能部门组成,在完成公司对项目的业务管理的同时,是项目决策层的参谋,协助项目经理,全面管理项目,对专业施工处执行各项管理考核。
4、项目的操作层由专业施工队组成。
5、项目经理部工程管理实行三层分离,即决策层、管理层和操作执行层分离。
2.1.3职责分工项目(执行)经理:◆受公司委托全面负责本工程的所有工作;◆负责组织和实施生产计划,以有效、先进、科学的管理手段来组织生产,确保工程100%履约合同;◆负责在本工程中组织和实施公司的质量体系文件和质量保证大纲,主持项目管理部质量体系评审;◆加强质量监督和质量控制,确保工程质量符合设计要求;◆代表公司与建设进行横向联系及协调。

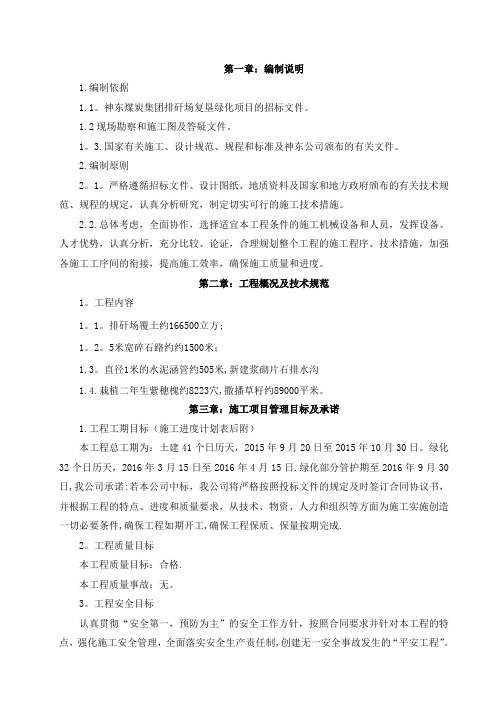

第一章:编制说明1.编制依据1.1。
神东煤炭集团排矸场复垦绿化项目的招标文件。
1.2现场勘察和施工图及答疑文件。
1。
3.国家有关施工、设计规范、规程和标准及神东公司颁布的有关文件。
2.编制原则2。
1。
严格遵循招标文件、设计图纸、地质资料及国家和地方政府颁布的有关技术规范、规程的规定,认真分析研究,制定切实可行的施工技术措施。
2.2.总体考虑,全面协作,选择适宜本工程条件的施工机械设备和人员,发挥设备、人才优势,认真分析,充分比较、论证,合理规划整个工程的施工程序、技术措施,加强各施工工序间的衔接,提高施工效率,确保施工质量和进度。
第二章:工程概况及技术规范1。
工程内容1。
1。
排矸场覆土约166500立方;1。
2。
5米宽碎石路约约1500米;1.3。
直径1米的水泥涵管约505米,新建浆砌片石排水沟1.4.栽植二年生紫穗槐约8223穴,撒播草籽约89000平米。
第三章:施工项目管理目标及承诺1.工程工期目标(施工进度计划表后附)本工程总工期为:土建41个日历天,2015年9月20日至2015年10月30日。
绿化32个日历天,2016年3月15日至2016年4月15日.绿化部分管护期至2016年9月30日,我公司承诺:若本公司中标,我公司将严格按照投标文件的规定及时签订合同协议书,并根据工程的特点、进度和质量要求,从技术、物资、人力和组织等方面为施工实施创造一切必要条件,确保工程如期开工,确保工程保质、保量按期完成.2。
工程质量目标本工程质量目标:合格.本工程质量事故:无。
3。
工程安全目标认真贯彻“安全第一,预防为主”的安全工作方针,按照合同要求并针对本工程的特点,强化施工安全管理,全面落实安全生产责任制,创建无一安全事故发生的“平安工程”。
杜绝交通、机械、设备、火灾事故,避免事故的发生.杜绝触电伤害事故。
4.工程文明施工目标现场管理标准化,达到神东煤炭集团安全文明工地C级标准。
5.工程施工管理目标在组织施工过程中,将克服各种不利条件,以团结、拼搏、求实、创新的企业精神,创一流的管理水平,一流的工程质量,一流的工程速度,以创优质工程为目标,顺利完成建设任务。
一、工程概况阳泉市上社煤炭有限责任公司矸石山治理工程,包括栏矸大坝砌筑,水渠工程、矸石场地阶梯式错胎平整工程等。
矸石排放原则为“由下到上,分层碾压,边排边治”。
故排矸场矸石处置及生态恢复工程是一项长期而艰巨的工作,需分期分段组织施工。
1、坝体工程采用毛石基础,毛石墙身。
坝体设伸缩缝,缝内填沥青麻丝。
安装泄水孔。
橡胶混凝土压顶2、水渠工程人工挖沟槽,混凝土垫层、管渠垫层及基础混凝土压顶、渠道抹灰勾缝,石墙墙面、混凝土管道铺设,排水管道接口等。
3、土场土方工程反铲挖掘机挖矸石山,推土机推土。
自卸汽车运土方等工程内容。
二、施工部署根据本工程前期施工内容布置比较分散以及现场为陡坡、山沟等地形地势复杂,进场前协同甲方现场踏勘,先布置一条经济适用的施工便道,根据现场情况,施工便道同水渠交汇后,组织进行排水渠基槽土方开挖,作为施工涵洞的临时便道。
水渠基槽土方开挖从起点至终点的顺序进行,基底预留一层覆土先作为人员及物料进入施工现场的通道,覆土待水渠基槽土方全部施工完毕,并从终点倒退开始进行基础砌石时提前分段清理分段验槽,水渠基槽土方挖至终点同时将挡矸坝基槽土方开挖并验槽后,随即进行挡矸坝及涵洞砌石施工,水渠基础及主体施工由终点至起点倒退进行,先基础后主体,基础与主体组织平行流水作业。
根据本工程现场实际情况及工程战线长、分布不集中特点,现场用电主要是350搅拌机及照明,采用柴油发电机发电;用水主要是砂浆及生活用水,采用洒水车拉水。
2.1质量目标单位工程质量按《建筑工程施工质量验收统一标准》达到合格要求。
2.2安全文明目标坚持“安全第一,预防为主”的方针,积极开展创建安全文明工地工作,认真贯彻执行《山西省安全文明工地标准》,争创安全文明工地。
2.3工期目标本工程计划开工2009年10月15日,计划竣工2010年1月1日,总工期78日历天。
2.4项目组织机构本工程组织一班有经验的、干过类似工程的专业队伍施工。
2.5 施工流水段及施工顺序根据甲方要求工期以及本工程的结构特点、现场实际情况,划分为三个施工段:挡矸坝、挡墙为第一施工段,排水渠为第二施工段,矸石场为第三施工段。
矸石山环境治理恢复项目方案一、立项依据及意义 (2)二、项目概述 (3)1、治理矿山的性质 (3)2、矿山种类 (3)3、地理位置(坐标) (3)4、治理面积 (3)5、以往中央投入资金实施治理的工作情况 (4)三、治理区的主要矿山地质环境问题及其危害 (4)四、治理工程的目标任务 (5)五、技术路线和工作方法 (6)(一)矸石山洗煤厂 (6)(二)矸石山砖厂 (7)六、工作部署 (9)1、治理内容 (9)2、治理措施 (9)3、工程量 (9)4、施工进度安排 (9)七、投资概算 (10)1、概算依据 (10)2、取费标准 (10)3、投资概算 (10)八、申请财政资金数额及使用方向 (13)九、项目实施保障措施 (13)(一)组织保障措施 (13)(二)质量保障措施 (13)十、预期效益分析 (14)1、经济效益 (14)2、社会效益 (14)矸石山(尾矿库)环境治理恢复项目方案一、立项依据及意义盘江精煤股份有限公司山脚树矿隶属贵州省六盘水市管辖,位于盘县以北约30公里的断江镇境内。
山脚树矿于1969年3月建井,1974年9月投产,是国家在计划经济时期建立的老矿山基地之一。
国有矿山开采初期,由于缺乏对生态环境的有效保护措施,致使一些矿山周围生态环境造成严重破坏,特别是对国有大中型矿山生态环境造成破坏严重,矸石山(尾矿库)是选矿(厂)不能再分选的矿山固体质料。
在计划经济时期由于国家的需要,矿山的发展难免产生尾矿及渣土。
大量的矿渣堆放严重的破坏了矿区的生态环境,从而导致了水土流失严重,地表及植被遭到了严重破坏,土壤、地下水、空气遭到严重污染;另外弃渣场是松散堆积体,边坡稳定性差,持续暴雨将造成滑坡和泥石流,对矿区居民和村民生命财产安全造成威胁。
由于矿山属于国有企业,原生产利税都上交给了国家,没有留下环境治理费用,目前山脚树矿自身发展就比较困难,需要国家进行投资支持恢复治理矿山地质环境。
近年来随着党和政府对矿山企业的亲切关怀,曾出台了一系列有利于保护环境的相关政策,国土资源部又出台了《矿山地质环境治理项目管理实施细则》,并成立了专项资金。
第1篇一、项目概述1.1 项目背景简要介绍项目背景,包括煤矸石产生的原因、数量、分布情况以及清运的必要性。
1.2 项目目标明确项目目标,如清运时间、清运量、清运后的场地恢复要求等。
1.3 项目范围明确项目涉及的区域、建筑、设备等。
二、施工准备2.1 组织准备- 成立项目组,明确项目经理、技术负责人、安全员等人员职责。
- 建立健全施工组织机构,明确各部门的职责和协作关系。
2.2 技术准备- 进行现场勘察,了解煤矸石的性质、分布、堆积情况等。
- 制定详细的施工方案,包括施工工艺、设备选型、人员配置等。
- 编制施工图纸,包括平面图、立面图、剖面图等。
2.3 材料准备- 确定所需材料清单,包括清运设备、安全防护用品、施工材料等。
- 做好材料的采购、验收、保管工作。
2.4 设备准备- 选择合适的清运设备,如铲车、挖掘机、自卸车等。
- 对设备进行检修和维护,确保其正常运行。
2.5 人员准备- 对施工人员进行技术培训和安全教育。
- 确保施工人员具备相应的资质和技能。
三、施工工艺3.1 施工流程- 煤矸石挖掘与装载- 煤矸石运输- 煤矸石卸载与堆放- 施工现场清理3.2 施工方法3.2.1 煤矸石挖掘与装载- 使用挖掘机、铲车等设备进行煤矸石的挖掘。
- 将挖掘的煤矸石装载到自卸车上。
3.2.2 煤矸石运输- 使用自卸车将装载好的煤矸石运输到指定堆放地点。
- 确保运输过程中车辆的安全,避免泄露和污染。
3.2.3 煤矸石卸载与堆放- 在指定地点进行煤矸石的卸载。
- 堆放时注意堆放高度和稳定性,避免滑坡等事故。
3.2.4 施工现场清理- 施工结束后,对施工现场进行清理,包括清理道路、平整场地等。
四、质量控制4.1 质量标准- 符合国家相关质量标准和规范。
- 确保清运后的场地符合使用要求。
4.2 质量控制措施- 施工过程中严格控制施工质量,确保每道工序符合要求。
- 定期对施工质量进行检查,发现问题及时整改。
- 对关键工序进行验收,确保质量合格。
矸石山生态恢复工程施工方案二零一零年三月十三日施工组织设计(方案)报审表目录第一章编制说明第一节说明第二节编制依据第二章工程概况第三章施工部署第一节施工部署指导思想第二节工程目标第三节施工组织机构第四节工程施工进度计划第五节项目部组织管理机构图第六节主要机械配置第七节劳动力计划配置第八节主要测量及检测工具需用量计划第九节主要材料用量计划第四章施工准备第一节技术准备第二节物资准备第三节施工人员、施工机械准备第五章关键部位施工方案第一节矸石方的挖运碾压及覆土压实施工方法第二节挡墙、水沟施工方法第六章冬雨季施工措施第七章主要施工管理措施第一节组织措施第二节技术措施第三节工期保证措施第四节质量保证措施第八章确保安全生产的组织措施第一节安全生产目标第二节保证安全生产的组织措施附录1、施工组织框架图2、主要机械配置3、劳动力计划配置4、主要测量及检测工具需用量计划5、主要材料用量计划6、质量管理机构7、安全管理体系8附图1、工程质量控制网络图9附图2、护坡施工示意图矸石山生态恢复工程施工方案第一章编制说明第一节说明本工程组织设计依据环保能源开发股份有限公司煤矿北矸石山生态恢复工程招标文件,结合本工程实际情况,遵循国家颁发的有关施工规范,规程和验收标准进行编制的。
在施工组织中,我们要始终围绕“合理安排工期、按期交付使用”———这个中心,在施工组织中紧紧围绕“确保工程质量”———这条主线,紧紧抓住提高工程质量这个关键环节,为业主提供高标准、高质量的建筑精品。
第二节编制依据1.1本工程的技术文件矸石山生态恢复工程设计图纸1.2工程应用的主要规范、规程和标准:《一般工业固体废弃物储存、处置场污染控制标准》、《山西省建筑工程施工资料管理规程》、《建筑工程施工质量验收统一标准》。
第二章工程概况矸石山位于王庄煤矿工业广场北侧,煤矸石占地面积约85亩,形如枕状,近东南—西北方向延伸,堆场长约360米,宽约150米高约60米,治理后的矸石堆场呈梯田状,在表面覆盖整平压实黄土的边坡上种植植被。
一、工程概况阳泉市上社煤炭有限责任公司矸石山治理工程,包括栏矸大坝砌筑,水渠工程、矸石场地阶梯式错胎平整工程等。
矸石排放原则为“由下到上,分层碾压,边排边治”。
故排矸场矸石处置及生态恢复工程是一项长期而艰巨的工作,需分期分段组织施工。
1、坝体工程采用毛石基础,毛石墙身。
坝体设伸缩缝,缝内填沥青麻丝。
安装泄水孔。
橡胶混凝土压顶2、水渠工程人工挖沟槽,混凝土垫层、管渠垫层及基础混凝土压顶、渠道抹灰勾缝,石墙墙面、混凝土管道铺设,排水管道接口等。
3、土场土方工程反铲挖掘机挖矸石山,推土机推土。
自卸汽车运土方等工程内容。
二、施工部署根据本工程前期施工内容布置比较分散以及现场为陡坡、山沟等地形地势复杂,进场前协同甲方现场踏勘,先布置一条经济适用的施工便道,根据现场情况,施工便道同水渠交汇后,组织进行排水渠基槽土方开挖,作为施工涵洞的临时便道。
水渠基槽土方开挖从起点至终点的顺序进行,基底预留一层覆土先作为人员及物料进入施工现场的通道,覆土待水渠基槽土方全部施工完毕,并从终点倒退开始进行基础砌石时提前分段清理分段验槽,水渠基槽土方挖至终点同时将挡矸坝基槽土方开挖并验槽后,随即进行挡矸坝及涵洞砌石施工,水渠基础及主体施工由终点至起点倒退进行,先基础后主体,基础与主体组织平行流水作业。
根据本工程现场实际情况及工程战线长、分布不集中特点,现场用电主要是350搅拌机及照明,采用柴油发电机发电;用水主要是砂浆及生活用水,采用洒水车拉水。
2.1质量目标单位工程质量按《建筑工程施工质量验收统一标准》达到合格要求。
2.2安全文明目标坚持“安全第一,预防为主”的方针,积极开展创建安全文明工地工作,认真贯彻执行《山西省安全文明工地标准》,争创安全文明工地。
2.3工期目标本工程计划开工2009年10月15日,计划竣工2010年1月1日,总工期78日历天。
2.4项目组织机构本工程组织一班有经验的、干过类似工程的专业队伍施工。
2.5 施工流水段及施工顺序根据甲方要求工期以及本工程的结构特点、现场实际情况,划分为三个施工段:挡矸坝、挡墙为第一施工段,排水渠为第二施工段,矸石场为第三施工段。
第二施工段是本工程的关键部分,制约总工期,但第一施工段中挡矸坝施工便道利用第二施工段排水渠基槽进出场,故先施工第一施工段挡矸坝,然后施工第二施工段排水渠,最后施工第三施工段矸石场治理,施工过和中挡墙可穿插进行施工。
第三施工段与第一、二施工段互不干涉,也可组织平行流水施工。
2.6施工进度计划本工程按三个施工段组织进行平行流水施工,具体施工进度见施工进度计划图。
2.7工程技术资料管理本工程的施工技术资料和设计文件管理将按照《山西省建筑工程施工资料管理规程》DBJ04-214-2004和《建筑工程施工质量验收统一标准》GB50300-2001的要求进行收集、整理和编制。
1、技术保证资料本工程配备专职技术资料管理人员,负责工程从开工至竣工期间的专业技术资料收集、整理和归档,达到技术资料积累与工程同步。
技术资料在施工期间由专职技术人员填写,项目竣工交验前将资料交监理工程师,由监理工程师汇总后交业主。
工程施工期间,公司工程技术部工程师将每月一次定期检查指导,保证资料完整、交圈。
资料收集、整理将根据分部、分项进行。
在资料收集、整理过程中,我公司有一套成熟的经验模式,这种模式能够保证资料编目规范、内容齐备,与工程同步。
2、图纸管理图纸管理作为受控文件来管理,专职资料员负责收、发,并有收、发记录,对作废图纸及时进行标识。
设计变更及时反馈到图纸上,做到和施工同步,以满足工程竣工前竣工图纸基本完成。
三、施工准备3.1劳动力需用计划劳动力实行专业化组织,按不同工种、不同施工部位来划分作业班组,使各专业班组从事性质相同的工作,提高操作的熟练程度和劳动生产率,以确保工程施工质量和施工进度。
劳动力根据进度实行动态管理。
劳动力计划表单位:人3.2施工机械、机具设备计划计划投入的施工机械、机具设备3.3主要施工材料计划主要施工材料计划3.4施工现场准备计划根据本工程现场实际情况,现场用电主要是350搅拌机及照明,采用柴油发电机发电;用水主要是砂浆及生活用水,采用洒水车拉水,现场安置水箱。
四、施工平面布置根据本工程平面布置及现场实际情况,工程材料按就近堆放原则进行布置,水电由就近建筑物内引出,具体布置见平面布置图。
五、主要分部(分项)工程施工方法5.1 测量放线5.1.1工程测量内容本工程施工测量工作主要包括以下几方面的内容。
1、施工前,接受并复核业主或勘测部门提供的测量控制点(坐标控制点和高程控制点)及相关资料。
2、建立施工测量控制网(平面控制网和高程控制点)。
3、施工测量:定位测量、高程控制。
5.1.2测量方法1、建立平面控制网本工程测量定位依据是甲方提供的控制点。
采用全站仪计算轴线坐标将本工程的纵、横轴线的引桩作为控制点。
2、定位测量以平面控制网格线为依据,用经纬仪和钢卷尺测放定出轴线控制标记,使用钢卷尺测量校核,误差控制在2mm内。
3、高程控制该工程的原始高程点为甲方提供的控制标高点,将该处采用砖砌200mm 高围挡保护。
施工过程的标高引测以此为依据进行引测。
4、施工测量注意事项A、每次测量前,首先应对所用设备进行严格检查,确保仪器的精度符合要求,测量时仔细对中,严格整平。
用定点时需按“瞄远定近”的原则进行。
B、对投测到施工层上的轴线控制网,应首先进行校核,校核其角度及四边长度,然后根据已校核过轴线控制网进行分部施测放线,并校核其平面位置的闭合精度。
C、施工期间要经常注重和测量基础的沉降差,防止因沉防差造成竖向测量的误差。
如发现,应及时调查其测量精度误差,以保证结构最终竖向偏差范围内。
D、外控投测角度不宜大于45度,激光测试及经纬测试受气候影响较大,不宜在风、雨、雾等不良气候条件下进行施测,施测中,还应注意阳光的影响5.2 土方工程基坑开挖前,用石灰粉撒出挡矸坝、排水渠、挡墙,并在临近位置打入水平桩,在水平桩上标记出开挖深度。
根据本工程特点,基础土方开挖采用反铲挖掘机分层大开挖,挖土机从基槽的起点以前进行驶的方法进行开挖,预留300厚覆土,作为施工涵洞的临时便道,倒退清槽,配置6台自卸汽车在挖土机的两侧装运土。
施工过程中,挖土要随时注意土壁的变异情况,应经常检查基槽四周的稳定情况,发现边坡裂缝、土颗粒下滑等异常情况要立即停止施工,要及时进行支撑或加大放坡坡度,并注意支撑的稳固和边坡的变化。
在槽边堆放弃土,材料和移动施工机械,应与槽边保持一定距离,当土质良好时,要距槽边1m以上,堆放高度不能超过1.5m。
回填土主要采用原土回填,填土前应将基槽底上的垃圾等杂物清理干净;回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。
检验回填土的质量有无杂物,粒径及含水率是否在控制范围内;回填土应分层铺摊,每层铺土厚度为250mm,采用蛙式打夯机夯填。
回填土每层至少夯打三遍。
打夯应一夯压半夯,夯夯相连,纵横交叉。
5.3 毛石砌筑砌筑前,应对控制线进行复查,位置、尺寸应符合设计要求,根据进场石料的规格、尺寸进行试排、撂底,确定组砌方法。
基础砌筑前,应先检查基槽的尺寸和标高,清除杂物,平整夯实基槽槽底,接着进行基础放线,拉上准线放出基础轴线及边线,立好基础皮数杆,皮数杆上标明退台及分层砌石高度,分层砌筑高度为600mm,皮数杆之间要拉上准线。
砌第一层石块时,基底先要坐浆,使石块底面与地基接触均匀。
石料应选用较大的平毛石,石块大面向下。
选择比较方正的石块,砌在各转角上作为角石,角石两边应与准线相合,四角的角石选用大致相等的规格砌筑。
角石砌好后,再砌里外的石块,作为面石,最后砌填中间部分的填腹石。
砌填腹石时,应根据石块自然形状交错放置,尽量使石块间隙最小,然后再将砂浆填在空隙中,再根据各缝隙形状和大小选择合适的石子放入,用小锤轻击,使石块全部挤入缝隙中。
接砌第二层以上石块时,每砌一块石块,应先铺好砂浆,砂浆应满铺并铺稍厚一些,当石块往上砌时,恰好压到要求厚度,并刚好铺满整个灰缝。
灰缝厚度宜为20~30mm,砂浆应饱满。
砌筑基础的最上一层时,宜选用较大的毛石砌筑。
基础每天砌筑高度控制在1.2m以内。
毛石砌体的组砌形式应“内外搭砌,上下错缝,拉结石、丁砌石交错设置,毛石墙拉结石每平米墙面不应少于1块”。
毛石墙须设置拉结石。
拉结石应均匀分布,相互错开,按要求每0.7m2墙面至少设置一块,且同皮内的中距不得大于2m。
拉结石的长度,可用两块拉结石内外搭接,搭接长度不小于15cm,且其中一块长度不小于墙厚的2/3。
砌筑毛石挡土墙前,必须核对轴线位置,砌体两边挂线,每边放宽10mm;一般砌筑分层高度为60cm,每日砌筑高度控制在1.2m。
雨季施工应防止雨水冲刷墙体、下班收工时应覆盖砌体上表面。
毛石砌体表面用1:2水泥砂浆勾缝。
勾缝时,应保持墙面洁净、粘结牢固、密实和整齐。
砌筑允许偏差项目见下表:伸缩缝设置,按设计要求设置伸缩缝,缝内沿墙的内、外、顶三边填塞沥青麻丝,塞入深度为200mm。
透水孔设置,孔径100mm,向外坡度5%,透水孔内侧顶端区域使用碎石回填,保证透水性良好。
脚手架搭设,沿挡墙搭设双排脚手架作业平台,便于墙体砌筑及勾缝。
毛石挡墙砌筑完后,未经有关人员检查验收,不得碰坏、拆除。
5.4 模板工程本工程砌筑时须采用定型拱模板,每节长3.0m,采用15厚多层板、100×50方木、100×100方木进行拼装,拱模现场制作10套,以便周转使用。
模板安装时采用Φ48×3.5钢管支顶,每根100×100方木主龙骨下支设三道立杆,顶部加设U型顶丝,立杆加底座立于5cm厚的木板上,底设纵横向扫地杆,立杆上部再设纵横向水平杆一道;水平杆采用直角扣件固定在立杆上。
砌筑完成后,待砌体砂浆强度达到70%方可拆除模板,一般为15~20天,根据温度、湿度等养护条件进行实测。
5.5 脚手架工程挡矸坝及挡墙砌筑搭设双排脚手架。
该工程脚手架采用φ48×3.5钢架管,横杆、立杆接长采用对接扣件连接、横立杆交点采用直角扣件连接、剪刀撑及斜向抛撑采用旋转扣件与架体相连。
整个脚手架步高为1500mm,立杆纵向间距为1500mm,小横杆水平间距1500mm,小横杆纵向间距3m。
内排立杆离建筑物墙体外边缘净距离为750mm (保证3块钢架板的铺设宽度以满足砌筑工人的操作空间和砌体材料的堆放要求),外侧立杆与内侧立杆的间距为1250mm(保证5块钢架板的铺设宽度以满足双轮手推车运输材料和行人的水平通行要求)小横杆外露长度为100mm。
,连墙杆两步四跨设置一道,每道连墙杆都要与结构柱或砖砌墙体抱紧固定牢固。
立杆交错接长直至顶层,顶层高度要求超出屋面檐口高度1.5m 以上。
