装修工程会议纪要-3(总3页) --本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--装修工程会议纪要编号:ZXHYJY-003一、工程名称:天境昆嵛·中国院子工程二、会议时间:2018年9月28日星期五三、会议地点:工程办公室四、会议主持:刘志阳五、与会人员:建设单位:刘志阳监理单位:于高升施工单位:北京山水装饰:黄水明烟台帝尚装饰:王发营六、会议内容:(一)工程负责人:刘志阳1、要求施工单位抓紧时间施工。
2、强调施工质量问题。
各施工单位应提高施工质量的重视程度,从材料采购及报验,现场施工操作,成品保护等多方面加强自身管理,针对施工中发现的问题积极整改。
3、温泉管路施工时,室外往家里提前通水试验,防止后期管路不通。
4、32-4装修将分体空调改为中央空调。
(二)监理单位1、做好成品保护工作,巡视中发现47-2由于施工过程中造成一层南窗玻璃破碎,要求装修单位及时更换,并在今后的施中引起重视。
2、32-4小院垫层没有石子且厚度不够,要求施工单位积极整改,否则工程量不予确认。
要求施工单位在今后的施工过程中,做好自检。
3、要求装修单位完善施工资料,包括电线、轻钢龙骨、石膏板、细木工板、塑料安装盒、冷热水管等的出厂检测报告及合格证以及隐蔽验收记录(给排水、强弱电、轻钢龙骨等)。
(三)施工单位说明施工现状及存在的问题:北京山水装饰:目前施工室内刮腻子,下步进行防腐木施工。
小院泡池保温采用什么材料烟台帝尚装饰:水电改造基本完成,装修队伍将要进场,外边喷泉池是否考虑安装溢水管。
(四)关于施工单位问题的答复小院泡池采用3CM聚苯颗粒保温。
室外喷泉池在不增加费用的基础上应考虑安装溢水管。
烟台云海置业有限责任公司2018年9月20日。
办公楼装修会议纪要会议背景为了提升办公楼环境,改善员工工作舒适度和增加公司形象,我公司决定对办公楼进行装修。
为此,特召开了一场办公楼装修会议。
会议的目的是讨论装修方案、确定装修的时间和预算,以及安排相关的工作事项。
会议时间和地点•时间:2022年9月20日下午2点•地点:公司会议室A与会人员•主持人:王经理•参会人员:张总经理、李财务总监、陈行政经理、刘销售经理、王技术工程师、赵采购主管、其他相关部门负责人议程1. 装修方案•王技术工程师介绍了不同的装修方案,并列举了各自的优缺点。
•与会人员对各个方案进行了讨论和评价。
•最终,大家一致通过了A方案,认为它能满足我们对办公楼装修的需求,并且符合预算要求。
2. 装修时间•张总经理提出,装修应尽量减少对公司日常运营的影响。
•与会人员商讨后,决定在今年年底前开始装修,分阶段进行,以确保工作的正常进行。
3. 装修预算•李财务总监对装修预算进行了详细的说明。
•与会人员提出了一些意见,并对预算进行了调整。
•最终,制定了装修的预算,并得到了所有人的同意。
4. 工作事项安排•王经理汇总了会议讨论的结果,并梳理出了下一步的工作事项。
•制定了详细的工作计划,并确定了责任人和完成时间。
•张总经理呼吁大家积极配合,共同推进装修计划的实施。
下一步行动•每个部门负责人需在1周内按照工作计划完成相关准备工作。
•下一次会议将于10月5日下午2点在会议室A召开,届时将对工作进展进行汇报和讨论。
会议总结此次会议对于办公楼装修的方案、时间、预算进行了充分的讨论和决策。
我们相信经过大家的共同努力,办公楼装修的实施将取得良好的效果,为公司的发展提供一个更好的工作环境。
以上为办公楼装修会议纪要,敬请各位参会人员按照会议要求积极落实,确保装修工作的顺利进行。
如有疑问,请及时与王经理联系。

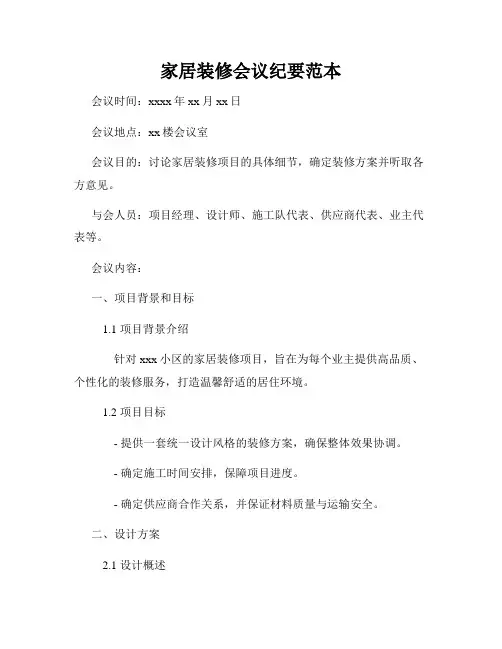

家居装修会议纪要范本会议时间:xxxx年xx月xx日会议地点:xx楼会议室会议目的:讨论家居装修项目的具体细节,确定装修方案并听取各方意见。
与会人员:项目经理、设计师、施工队代表、供应商代表、业主代表等。
会议内容:一、项目背景和目标1.1 项目背景介绍针对xxx小区的家居装修项目,旨在为每个业主提供高品质、个性化的装修服务,打造温馨舒适的居住环境。
1.2 项目目标- 提供一套统一设计风格的装修方案,确保整体效果协调。
- 确定施工时间安排,保障项目进度。
- 确定供应商合作关系,并保证材料质量与运输安全。
二、设计方案2.1 设计概述设计师根据业主提供的需求,共计提供了三种不同风格的设计方案。
会议进行了展示,并针对各方案的优缺点做了讨论和比较。
2.2 选定方案经过评估和投票,与会人员一致同意选定方案A,该方案既满足业主个性需求,又与整体小区风格相协调。
项目经理将与设计师进一步商讨,对方案进行细化和改进。
2.3 家具及配饰选择根据选定的方案A,对家具和配饰进行筛选,以确保与整体设计风格相符合。
三、施工方案3.1 施工流程安排项目经理提出了一套详细的施工流程安排,包括拆除、水电改造、木工、涂料等各个环节的工期和质量要求。
3.2 施工人员项目经理根据施工计划,将指派合适的施工人员进行工作,包括木工、水电工、油漆工等。
3.3 现场管理施工队代表详细介绍了现场管理措施,包括物料保管、安全防护、噪音和污染控制等方面。
四、供应商合作4.1 供应商选择会议中与会人员共同商讨并选择了与项目需求相匹配的供应商,确保供应商能够提供高质量的材料和服务。
4.2 合同签订项目经理将与供应商代表商议价格和合同条款,并进行详细沟通,确保供应商明确了项目需求和交付时间。
五、业主关注点和建议5.1 业主需求确认业主代表提出了一些具体需求和关注点,包括装修工期、质量验收标准、售后服务等方面。
5.2 建议和解决方案与会人员积极回应了业主的建议,并提供了相应的解决方案。
医院装修工程会议纪要模板会议时间:XXXX年XX月XX日会议地点:XX医院工程部会议室参会人员:XX医院工程部全体成员会议内容:1. 讨论了医院装修工程的现状及计划,对即将进行的装修工程进行了详细分析和讨论。
2. 就装修工程的进度、预算、材料采购、人员安排等方面进行了详细讨论,并提出各自的意见和建议。
3. 就医院装修工程的安全管理和环保问题进行了充分的讨论,确定了相关工作方案和措施。
4. 对装修工程期间可能出现的问题和风险进行了充分的讨论,并提出了应对方案。
5. 对装修工程的后续工作进行了安排和分工,确定了相关责任人和工作重点。
会议结论:1. 医院装修工程的相关工作需要高度重视,要求全体工程部成员要密切配合,确保工程顺利进行。
2. 要求各部门严格执行相关规定,确保工程质量和安全。
3. 强调了环保工作的重要性,提出了相关环保措施和要求。
4. 下一步工作安排和分工要清晰明确,落实责任人和工作任务。
会议记录人:(签名)日期:XXXX年XX月XX日5. 对装修工程的验收标准和流程进行了详细讨论,确定了验收要点和相关文件的准备工作。
6. 就工程进度和时间节点进行了详细安排和调整,确保工程按时完成。
7. 关于装修工程中可能出现的突发情况和变更要求进行了充分的讨论,并提出了相应的解决方案和沟通渠道。
8. 对于装修工程的后期维护和保养工作进行了详细安排和分工,并提出了后续工作计划和目标。
会议总结:本次会议对医院装修工程的各个环节进行了深入的讨论和分析,明确了相关工作重点和责任人,为下一步的工作提供了明确的方向和目标。
同时,要求各位工程部成员要密切配合,加强沟通协作,共同推动装修工程的顺利进行。
最后,会议号召全体工程部成员要以饱满的热情和高度的责任感,全力投入到医院装修工程的各项工作中,确保工程质量和进度,为医院的良好形象和病人的安全健康提供强有力的保障。
会议记录人:(签名)日期:XXXX年XX月XX日该纪要经全体与会人员审阅确认,确认签名:(签名)日期:XXXX年XX月XX日。

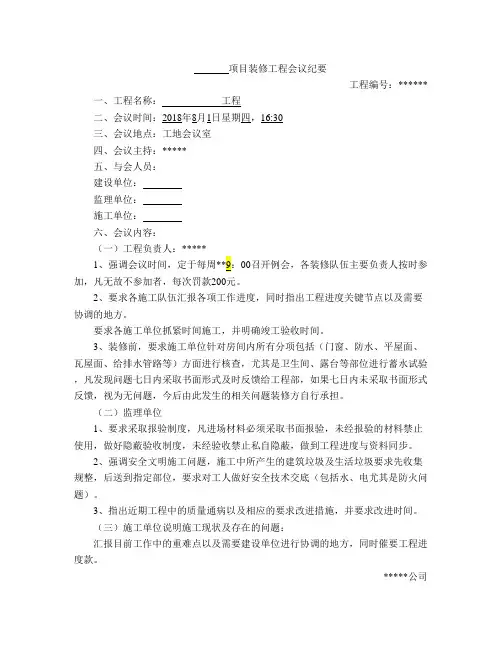

项目装修工程会议纪要
工程编号:******
一、工程名称:工程
二、会议时间:2018年8月1日星期四,16:30
三、会议地点:工地会议室
四、会议主持:*****
五、与会人员:
建设单位:
监理单位:
施工单位:
六、会议内容:
(一)工程负责人:*****
1、强调会议时间,定于每周00召开例会,各装修队伍主要负责人按时参加,凡无故不参加者,每次罚款200元。
2、要求各施工队伍汇报各项工作进度,同时指出工程进度关键节点以及需要协调的地方。
要求各施工单位抓紧时间施工,并明确竣工验收时间。
3、装修前,要求施工单位针对房间内所有分项包括(门窗、防水、平屋面、瓦屋面、给排水管路等)方面进行核查,尤其是卫生间、露台等部位进行蓄水试验,凡发现问题七日内采取书面形式及时反馈给工程部,如果七日内未采取书面形式反馈,视为无问题,今后由此发生的相关问题装修方自行承担。
(二)监理单位
1、要求采取报验制度,凡进场材料必须采取书面报验,未经报验的材料禁止使用,做好隐蔽验收制度,未经验收禁止私自隐蔽,做到工程进度与资料同步。
2、强调安全文明施工问题,施工中所产生的建筑垃圾及生活垃圾要求先收集规整,后送到指定部位,要求对工人做好安全技术交底(包括水、电尤其是防火问题)。
3、指出近期工程中的质量通病以及相应的要求改进措施,并要求改进时间。
(三)施工单位说明施工现状及存在的问题:
汇报目前工作中的重难点以及需要建设单位进行协调的地方,同时催要工程进度款。
*****公司
20**年**月**日。
装修质量专题会议纪要模板会议时间:xxxx年xx月xx日会议地点:xxxxxx会议主持人:xxx参会人员:xxx会议内容:1. 分析当前装修市场的质量问题,对于装修工程中常见的质量问题进行深入分析和总结。
2. 就装修工程中质量管理的现状和存在的问题进行讨论,提出改进和提升装修质量管理的建议。
3. 就如何加强装修施工过程中的质量检查和监管进行讨论,提出加强质量监管的具体方案和措施。
4. 对于如何加强对装修公司和施工队伍的质量管理进行讨论,提出加强执业资格认证和施工团队管理的建议。
5. 就监督检查制度的落实和推进工作进行讨论,提出加强监督检查制度的完善和落实。
会议结论:1. 加强对装修工程质量管理的重视,培养装修从业人员的质量意识,提高施工质量。
2. 加强对装修市场的监管,整顿装修市场秩序,严格规范施工行为。
3. 完善装修工程监督检查体系,建立健全的监督检查制度,确保施工质量。
4. 进一步加强对装修公司和施工团队的执业资格认证和管理,确保施工质量和安全。
以上为会议纪要,由相关人员认真学习和执行。
5. 各相关部门应当建立健全质量管理制度,严格按照规范和标准执行装修工程,确保工程质量可控。
6. 增加对装修企业和从业人员的技术培训和管理,提高技术水平和专业素质,确保施工过程中能够严格按照规范进行操作。
7. 鼓励装修企业引进先进的施工工艺和技术设备,提高施工效率和质量控制水平。
8. 增强消费者权益保护意识,通过加强宣传教育,公开透明装修市场价格和质量信息,提高消费者选择的知情权和消费权益。
9. 对于违规行为和施工质量问题,相关部门应当依法从严查处,保护广大消费者合法权益。
10. 落实各项措施,实施一岗双责制度,勇于担当、严格管理、攻坚克难,确保对装修质量问题进行有效监管和管理,努力为广大消费者提供安全、放心的装修服务。
会议纪要经过各方确认无误后生效,由相关部门负责人或会议主持人签字。

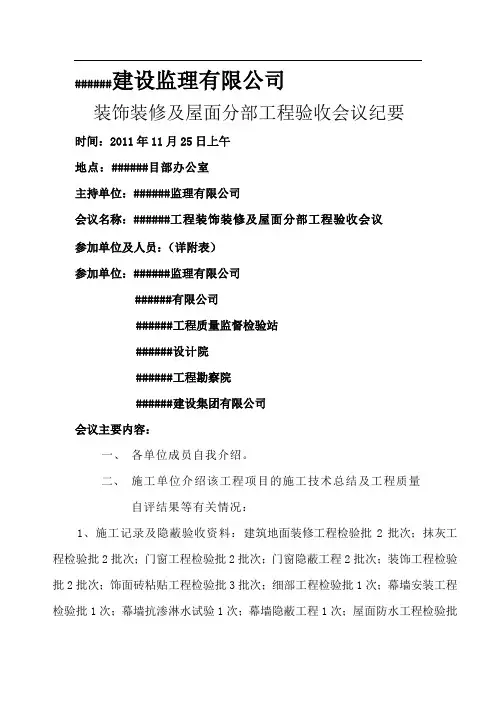

######建设监理有限公司装饰装修及屋面分部工程验收会议纪要时间:2011年11月25日上午地点:######目部办公室主持单位:######监理有限公司会议名称:######工程装饰装修及屋面分部工程验收会议参加单位及人员:(详附表)参加单位:######监理有限公司######有限公司######工程质量监督检验站######设计院######工程勘察院######建设集团有限公司会议主要内容:一、各单位成员自我介绍。
二、施工单位介绍该工程项目的施工技术总结及工程质量自评结果等有关情况:1、施工记录及隐蔽验收资料:建筑地面装修工程检验批2批次;抹灰工程检验批2批次;门窗工程检验批2批次;门窗隐蔽工程2批次;装饰工程检验批2批次;饰面砖粘贴工程检验批3批次;细部工程检验批1次;幕墙安装工程检验批1次;幕墙抗渗淋水试验1次;幕墙隐蔽工程1次;屋面防水工程检验批3次;隐蔽工程2批次;防水工程渗、漏试验记录1批次;屋面蓄水试验1次;以上各项批次全部合格,合格率100%。
各楼层经监理单位检查,均满足设计图纸及规范要求。
2、材料送检情况:外墙砖送检一次;铝合金型材、幕墙型材各送检一次;建筑防水涂料送检一次;建筑防水卷材送检一次;建筑陶瓷砖送检一次;建筑涂料送检两次;硬聚氯乙烯型材送检一次;建筑工程外墙饰面砖粘贴强度检测一次;铝合金窗“三性”检测一次;以上材料检验结果均合格。
三、监理单位介绍工程施工过程中有关质量和安全的监督及管理控制情况。
1、工程材料:工程所用水泥、砌块、铝合金窗、防水卷材、电气管线等均有出厂合格证和进场见证取样复试报告;砂、石有检测合格报告;水电材料、装潢材料有出厂合格证。
2、建筑装饰装修:①楼地面所用材料的品种、规格、质量符合设计要求;做品主要是水泥砂浆楼地面,面层与基层结合牢固,表面平整,找平层、结合层砂浆强度等级符合要求,观感质量较好。
②抹灰所使用的水泥、黄砂等有出厂合格证或检测报告;粉刷层与基层、粉刷层之间粘接牢固,无脱层、空鼓,墙面大面平整、垂直度合格,但细部较粗糙,后经整改到位。
会议纪要装修工程会议纪要范文会议纪要会议主题:装修工程会议会议时间:XXX年XX月XX日会议地点:XXX会议室与会人员:1.XXX(主持人)2.XXX(项目经理)3.XXX(设计师)4.XXX(施工队长)5.XXX(采购负责人)6.XXX(质检员)会议内容:一、项目概述1.主持人首先向与会人员介绍了本次会议的目的和议程,并对装修工程的基本情况进行了概述。
明确装修的截止时间和质量要求。
二、合同评审1.项目经理汇报了与装修公司签订的合同内容,大家一起对合同条款进行了评审,并对其中与工程进展、质量保证等相关的内容进行了详细讨论。
三、设计方案讨论1.设计师向与会人员介绍了装修的设计方案,包括平面布置、材料选用等方面的内容。
与会人员就设计方案提出了一些宝贵的意见与建议,设计师将根据大家的意见进行相应的修改。
2.针对装修风格、色彩搭配等方面的问题,大家进行了深入讨论,并就统一的设计风格达成了共识。
四、施工计划制定1.施工队长向与会人员汇报了施工计划,并详细介绍了各个施工阶段的工作安排。
与会人员就施工进度、施工流程等内容进行了讨论,并对施工队长提出了一些宝贵的建议。
五、材料采购安排1.采购负责人向与会人员介绍了材料采购计划,包括材料种类、品牌、数量等方面的安排。
与会人员就材料的质量、价格等问题进行了讨论,并对采购计划提出了一些建议,采购负责人将根据大家的意见进行相应的调整。
六、质量控制与验收标准1.质检员向与会人员介绍了装修工程的质量控制措施和验收标准,大家一起进行了深入讨论,并根据项目的特点确定了一套适用的质量控制和验收标准。
七、其他事项1.与会人员就装修期间的安全措施、施工现场的卫生保持等问题进行了讨论,并提出了相应的要求。
2.提醒与会人员注意施工期间的沟通与协调,确保工程顺利进行。
会议结果:本次会议各项议题讨论充分,与会人员对各自的工作任务有了更清晰的理解,并就相关的问题达成了一致意见或初步的工作方案。
