工作票填写规范说明讲解
- 格式:doc
- 大小:244.00 KB
- 文档页数:17

精选文档变电管理所变电站工作票填写规范一、变电站第一种工作票填写规范变电站第一种工作票填写规范工作票项目填写内容变电站填写工作的变电站名称采纳 10 位阿拉伯数字编号编号本工作票上的时间均时间按阳历 24 小时制填填写该项工作的工作工作负责人负责人姓名填写工作负责人所属单位和班组班组名称填写调动赞同的停电计划工作时间检修时间段填写参加工作的工作工作班成员人员姓名填写说明填写工作的变电站最高电压等级及站名:如 220kV 榭平岭变电站第一种工作票。
1、工作赞同人填写;2、年、月、种类及流水号之间一定用“—”间隔。
如:2011-06-1-0013、按站编号。
4、电子票自动生成。
按阳历 24 小时制填。
如:2011 年 03 月 09 日 01 时 09 分单调班组工作时填负责人姓名,多班组工作时,填总负责人姓名。
1、本单位人员作为工作负责人填写:工作负责人所在的独一性的班组名称,不填部门名称;本公司非独一性的工作班组,一定在班组名称前贯以部门名称。
2、外单位人员作为工作负责人填写:填写工作负责人所在公司全称和独一性的班组名称。
例:粤能股份公司输变电分公司 XX 班组1、不包含停送电操作时间。
2、不超出 15 天(包含缓期)。
1、单班组工作时,填写工作班组人员姓名,工作负责人不重复填写;2、多个工作组时,填写所有小组负责人姓名,在小组负责人姓名后用括号注明所率领的工作人员总数(含小组负责人在内)。
如总工作负责人兼任一个工作组负责人时,重复填写其姓名和所带人数,本栏数字使用阿拉伯数字。
3、工作班成员包含参加工作的吊车司机、高空作业车司机、暂时用工、设施生产厂家人员等直接参加工作的人员。
(在备注栏注明人员的身份)4、共人栏:填写包含工作负责人在内的所有工作人员的总数,使用阿拉伯数字。

工作票项目工作任务工作地址工作要求的安全举措应拉“断路器(开关)”(注明编号)精选文档变电站第一种工作票填写规范填写内容填写说明1、断路器、隔走开关填写两重命名;母线、构架、线路及其余设施上工作填写电压等级和名称;在主变、站用变前不填写电压等级。
变电站操作票工作票填写执行规则一、填写前的准备工作(1)了解变电站的工作流程和操作规程。
(2)熟悉变电站的设备、仪器和操作方法。
(3)确认工作票的类型和名称,选择正确的操作票和工作票。
(4)核对所需填写的内容和所附的附件、页面等。
二、填写基本信息(1)工作票的编号:按照规定的编号系统填写。
(2)填票日期:填写工作票填写的日期。
(3)填票人:填写工作票的填写人员。
(4)审核人:填写工作票的审核人员。
(5)批准人:填写工作票的批准人员。
(6)操作人:填写执行操作的人员。
三、填写工作内容(1)工作名称:填写本次工作的名称,如设备巡视、设备检修等。
(2)工作地点:明确本次工作的地点,如变电站的哪个区域、哪个设备等。
(3)工作时间:填写本次工作开始和结束的时间。
(4)工作范围:详细描述本次工作的具体范围,包括涉及的设备、仪器等。
(5)工作内容:按照工作范围列出本次工作的详细步骤和操作方法。
(6)安全措施:列出本次工作需遵守的安全措施和注意事项。
(7)备品备件:如有需要,列出本次工作所需的备品备件清单。
四、填写检查项目根据变电站操作票的要求,按照设备的具体要求填写相应的检查项目,并进行勾选或打钩确认。
五、填写备注和附件(1)备注:填写本次工作中需要特别说明的事项。
(2)附件:如有需要,附上本次工作所需的相关资料、图纸等。
六、确认和签字(1)填票人确认:由填票人确认填写无误后,在相应的位置签字。
(2)审核人确认:由审核人确认工作票填写无误后,在相应的位置签字。
(3)批准人确认:由批准人确认工作票填写无误后,在相应的位置签字。
(4)操作人确认:由操作人确认工作票填写无误后,在相应的位置签字。
七、工作票保存和归档工作票按照变电站的要求保存和归档,便于随时查阅和复核。
以上是关于变电站操作票工作票填写执行规则的详细说明,希望能对您有所帮助。
怎样填写和使用操作票和工作票操作票和工作票是在现场工作中常用的文书,用于记录和指导工作流程,保证工作操作的安全和规范。
下面将详细介绍如何填写和使用操作票和工作票。
一、操作票的填写和使用1.操作票的定义:操作票是指用于规范操作过程、保证操作安全的一种文书。
操作票主要包括工作内容、工作要求、工作程序、操作顺序和安全措施等内容。
2.操作票的填写:(1)操作票的基本信息:包括操作票编号、操作员姓名、工作班组、工作日期和工作地点等。
(2)安全措施:列出操作过程中需要注意的安全事项,如穿戴工作服、佩戴防护用具、切断电源等。
(3)工作内容:详细描述执行的具体工作项目,如设备维护、设备检修、设备操作等。
(4)工作要求:规定操作员在进行工作时需要满足的要求,如熟悉设备操作规程、熟悉工作内容等。
(5)工作程序:按照工作流程的顺序列出各个操作步骤,确保操作员按照规定的程序进行操作。
(6)操作顺序:列出各项操作的先后顺序,确保操作员按照正确的顺序进行操作。
(7)填写人、审核人和批准人:填写人用于填写操作票的人员姓名,审核人用于审核填写内容的人员姓名,批准人用于批准操作票的人员姓名。
3.操作票的使用:(1)操作票的交接:操作票应由操作员和负责人员进行交接,确保下一班次的操作员了解当前操作的具体情况和要求。
(2)操作员的遵守:操作员应按照操作票的要求进行操作,不得擅自更改或省略操作步骤。
(3)操作票的保管:操作票应妥善保管,不得随意丢弃或遗失,以免影响工作的进行。
(4)操作票的整理:及时整理已完成的操作票,归档保存,方便日后查阅和追溯。
二、工作票的填写和使用1.工作票的定义:工作票是指用于规范和指导特定工作任务的一种文书。
工作票主要包括工作任务、工作要求、工作程序和安全措施等内容。
2.工作票的填写:(1)工作票的基本信息:包括工作票编号、工作任务名称、工作地点、工作日期和工作班组等。
(2)安全措施:列出工作过程中需要注意的安全事项,如佩戴防护用具、设置警示标志、临时封锁等。

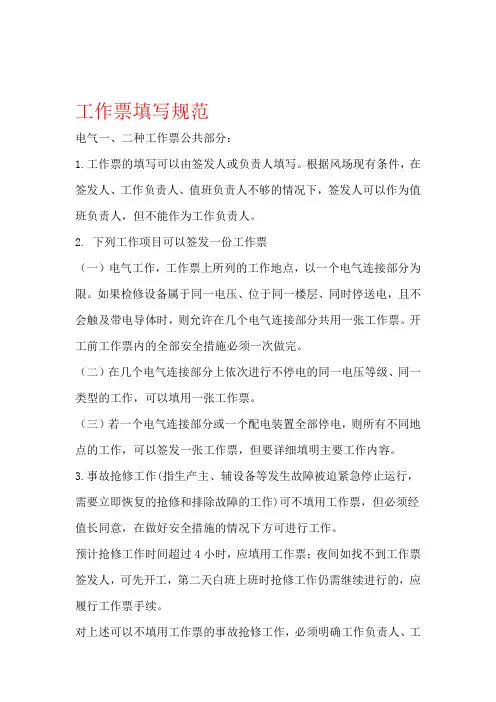

工作票填写规范电气一、二种工作票公共部分:1.工作票的填写可以由签发人或负责人填写。
根据风场现有条件,在签发人、工作负责人、值班负责人不够的情况下,签发人可以作为值班负责人,但不能作为工作负责人。
2. 下列工作项目可以签发一份工作票(一)电气工作,工作票上所列的工作地点,以一个电气连接部分为限。
如果检修设备属于同一电压、位于同一楼层、同时停送电,且不会触及带电导体时,则允许在几个电气连接部分共用一张工作票。
开工前工作票内的全部安全措施必须一次做完。
(二)在几个电气连接部分上依次进行不停电的同一电压等级、同一类型的工作,可以填用一张工作票。
(三)若一个电气连接部分或一个配电装置全部停电,则所有不同地点的工作,可以签发一张工作票,但要详细填明主要工作内容。
3.事故抢修工作(指生产主、辅设备等发生故障被迫紧急停止运行,需要立即恢复的抢修和排除故障的工作)可不填用工作票,但必须经值长同意,在做好安全措施的情况下方可进行工作。
预计抢修工作时间超过4小时,应填用工作票;夜间如找不到工作票签发人,可先开工,第二天白班上班时抢修工作仍需继续进行的,应履行工作票手续。
对上述可以不填用工作票的事故抢修工作,必须明确工作负责人、工作许可人,按《安规》和本规定要求做好安全措施,办理工作许可和工作终结手续。
工作许可人应将工作负责人姓名、采取的安全措施、工作开始时间、工作结束时间以及处理情况记入值班记录簿。
.4.填写与修改:工作票需用钢笔或签字笔填写一式两份,字迹应工整、清晰,不得任意涂改,如个别错漏字需要修改时,应字迹清楚。
设备名称、编号、压板、插头、操作动词(拉开”、“合上”、“开”、“关”、“启”“停”、“送”等)。
人员姓名、日期和时间不得涂改。
每张工作票的修改不得超过2处,如修改有1处,改的字不得超过3个;如修改有2处,2处修改的字加在一起不得超过3个,否则应重新填票。
(补填的字、去掉的字也算作修改处)5.如一值办的票,一值下班时可以变更为二值的工作负责人,但在二值下班时工作未结束,可以在工作票的备注栏中填写“工作未完,措施保留”,之后将工作票办结束,再重新办理工作票开工,在交接班时再变更为一值工作负责人。
工作票的编号
1. 为使工作票编号不发生重复、不连续等现象,规定工作票编号由分类字母缩写+工作地点+年份(4位)-月份(2位)-日期(2位)-序号(3位)组成,确保每份工作票在热电厂内的编号唯一,且便于查阅、统计、分析。
2. 分类缩写规定
主控工作票分类字母缩写:主控电气第一种工作票字母为“ZDQ Ⅰ”,主控电气第二种工作票字母为“ZDQⅡ”,主控热机工作票字母为“ZRJ”,主控热控工作票字母为“ZRK”,主控一级动火工作票字母为“ZDHⅠ”,主控二级动火工作票字母为“ZDHⅡ”,主控事故抢修单“ZQX”。
辅控工作票分类字母缩写:辅控电气第一种工作票字母为“FDQ Ⅰ”,辅控电气第二种工作票字母为“FDQⅡ”,辅控热机工作票字母为“FRJ”,辅控热控工作票字母为“FRK”,,辅控一级动火工作票字母为“FDHⅠ”,辅控二级动火工作票字母为“FDHⅡ”,辅控事故抢修单“FQX”。
(二) 工作地点:00为公用系统,01为#1机组,02为#2机组;
(三) 工作时间:年份用四位数字表示,月份、日期用两位数字表示,不足两位时,第一位用零补齐,如03表示3月。
(四) 工作票序号:由三位数组成,按月排序,每月第一份票序号为001。
(五) 示例:2019年5月1日#1机组主控第一份热机第一种工作票表示为“ZRJⅠ012019-05-01-001”。
填写工作票规范要求一、审票:1、本部班组工作票:1)计划时间第一种工作票要求在调度批准停电范围内;(与其它二、三种工作票都不得超过15天及跨月)2)确认工作班人员:要求工作票人员人数与实际工作人员人数一致并具备进站工作资格;(如有厂家人员须在执行工作票保证书备注上注明并有工作负责人签名)3)工作任务要求设备双编明确、具体和清晰;4)工作地点要求与工作任务一致;5)工作要求的安全措施第一种票:①一次设备停电范围要满足工作任务要求,对于与工作无关设备不要填入票内(防止画蛇添足);②对投退相关的直流电源、低压及二次回路:要求有效防止已停电的一次设备误动作危及人身和设备安全;③对合地刀及接地线:要求保障已停电有工作的一次设备可靠的接地保障人身安全,对与工作无关又不涉及人身安全的地刀及接地线不要填入票内;④应设遮栏、应挂标示牌:1、要在停电的开关及一经合上即有可能带电的刀闸操作把手上挂“禁止合闸,有人工作”标示牌(线路工作要悬挂“禁止合闸,线路有人工作”标示牌);2、围遮栏要将停电检修设备与带电运行设备明显区分隔离,并在遮拦上面对工作地点悬挂一定数量的“止步,高压危险”标示牌(二次保护屏上工作要在相邻保护屏前后挂红布隔离;3、在工作地点(有工作的一次设备本体及保护屏)或遮拦入口处悬挂“在此工作”标示牌;4、在一些登高作业的工作要在指定的爬梯处挂“从此上下”标示牌,5、在有两台及以上主变的变电站对有一台主变检修应在相邻主变爬梯入口处悬挂“禁止攀登”标示牌。
⑤线路对侧安全措施,要求线路对侧接地:则根据工作需要填写“是”或“否”不能空白。
⑥需办理二次技术措施单:则根据工作需要填写“是”(写明几张)或“否”不能空白。
第二种票:①工作条件:1、相关高压设备状态:应注明相关高压设备的状态不得空白;2、相关直流、低压及二次回路状态:应注明相关直流、低压及二次回路的状态不得空白。
②应投切的相关直流电源、低压及二次回路:在不需要一次设备停电及不影响一次运行的情况下根据工作需要投切相关的设备电源及二次压板;③应设遮栏、应挂标示牌:1、在一次设备上工作(不需要停电者)及二次端子箱上工作需要围遮栏时,要将工作地点与工作无关的运行设备隔离防止扩大工作范围,并在遮拦上面对工作地点悬挂一定数量的“止步,高压危险”标示牌(二次保护屏上工作要在相邻保护屏前后挂红布隔离;3、在工作地点(有工作的一次设备本体及保护屏)或遮拦入口处悬挂“在此工作”标示牌。

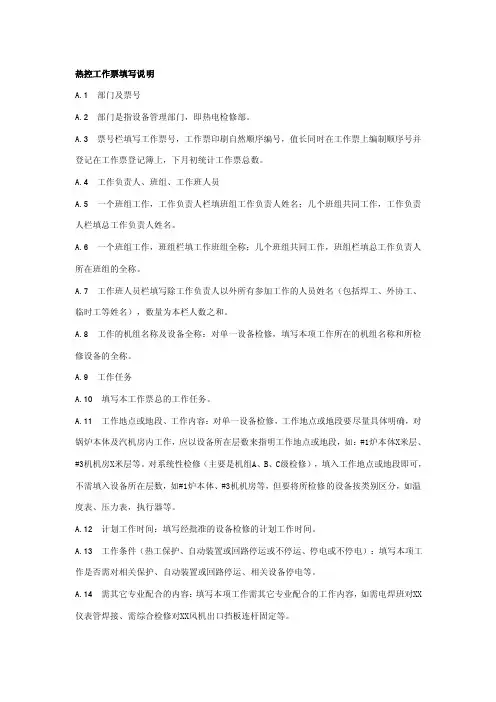

热控工作票填写说明A.1 部门及票号A.2 部门是指设备管理部门,即热电检修部。
A.3 票号栏填写工作票号,工作票印刷自然顺序编号,值长同时在工作票上编制顺序号并登记在工作票登记簿上,下月初统计工作票总数。
A.4 工作负责人、班组、工作班人员A.5 一个班组工作,工作负责人栏填班组工作负责人姓名;几个班组共同工作,工作负责人栏填总工作负责人姓名。
A.6 一个班组工作,班组栏填工作班组全称;几个班组共同工作,班组栏填总工作负责人所在班组的全称。
A.7 工作班人员栏填写除工作负责人以外所有参加工作的人员姓名(包括焊工、外协工、临时工等姓名),数量为本栏人数之和。
A.8 工作的机组名称及设备全称:对单一设备检修,填写本项工作所在的机组名称和所检修设备的全称。
A.9 工作任务A.10 填写本工作票总的工作任务。
A.11 工作地点或地段、工作内容:对单一设备检修,工作地点或地段要尽量具体明确,对锅炉本体及汽机房内工作,应以设备所在层数来指明工作地点或地段,如:#1炉本体X米层、#3机机房X米层等。
对系统性检修(主要是机组A、B、C级检修),填入工作地点或地段即可,不需填入设备所在层数,如#1炉本体、#3机机房等,但要将所检修的设备按类别区分,如温度表、压力表,执行器等。
A.12 计划工作时间:填写经批准的设备检修的计划工作时间。
A.13 工作条件(热工保护、自动装置或回路停运或不停运、停电或不停电):填写本项工作是否需对相关保护、自动装置或回路停运、相关设备停电等。
A.14 需其它专业配合的内容:填写本项工作需其它专业配合的工作内容,如需电焊班对XX 仪表管焊接、需综合检修对XX风机出口挡板连杆固定等。
A.15 注意事项(安全措施)A.16 由运行人员执行的安措:该栏安全措施内容,均要求运行人员在运行方式、操作调整上采取保障人身、设备安全的措施。
由工作票签发人或工作负责人填写。
本安措栏在已填满的情况下需要使用附页。

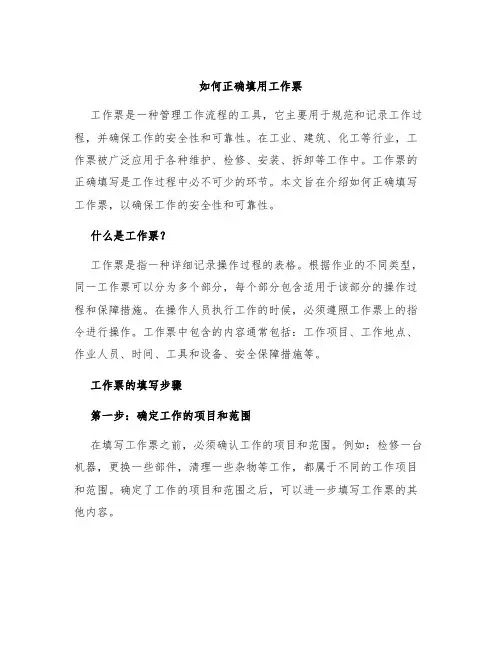

如何正确填用工作票工作票是一种管理工作流程的工具,它主要用于规范和记录工作过程,并确保工作的安全性和可靠性。
在工业、建筑、化工等行业,工作票被广泛应用于各种维护、检修、安装、拆卸等工作中。
工作票的正确填写是工作过程中必不可少的环节。
本文旨在介绍如何正确填写工作票,以确保工作的安全性和可靠性。
什么是工作票?工作票是指一种详细记录操作过程的表格。
根据作业的不同类型,同一工作票可以分为多个部分,每个部分包含适用于该部分的操作过程和保障措施。
在操作人员执行工作的时候,必须遵照工作票上的指令进行操作。
工作票中包含的内容通常包括:工作项目、工作地点、作业人员、时间、工具和设备、安全保障措施等。
工作票的填写步骤第一步:确定工作的项目和范围在填写工作票之前,必须确认工作的项目和范围。
例如:检修一台机器,更换一些部件,清理一些杂物等工作,都属于不同的工作项目和范围。
确定了工作的项目和范围之后,可以进一步填写工作票的其他内容。
根据工作项目和范围,填写工作票的工作订单。
工作订单是指对具体工作进行任务和安排的说明,它包含了具体的工作内容、工作时间、工作人员、工作地点、技术要求、安全保障措施等方面的内容。
其中,安全保障措施是工作票中的重点,必须列举详细的保障措施,并确保实施过程中逐一落实。
第三步:确认票面信息确认票面信息是指在填写工作票之前,必须确认票面信息的正确性。
票面信息包括机器编号、时间、工作人员、工作地点等。
确认票面信息的正确性是保证工作票的正确性的基础。
第四步:填写安全措施在填写工作票时,应当先列出所有安全保障措施,详细说明措施的适用范围、具体内容和操作方法等。
安全保障措施可以从工艺流程图、设备说明书、安全操作规程等资料中得到。
在填写安全保障措施时,应当注意以下几个问题:•明确表述安全措施,语言简洁明了;•突出重点措施,对于危险性大的工作,应当特别关注;•确保实施过程中措施落实,特别是针对重点措施的落实;•防止漏掉任何一个安全措施,保证操作过程的完整性。
附录:工作票和应急抢修单填写规范一、变电站第一种工作票填写规范单位(1)单位内部的施工班组在本单位内进行的工作,填写工作负责人所在的部门名称;(例如:张家港市供电公司输变电检修部的继电保护班在张家港的七海坝变电站进行工作,“单位”栏填:输变电检修部)。
(2)公司系统内一个单位的施工班组到另一个单位工作,填写工作负责人所在单位名称;(例如:直属输变电检修部的继电保护班在常熟的虞东变电站进行工作,“单位”栏填:直属输变电检修部)。
(3)外单位来本公司进行的工作,填写施工单位名称 (例如:华东送变电公司的某分公司到本公司进行工作,“单位”栏目应填写“华东送变电公司”)。
编号(1)工作票的编号,同一单位(部门)同一类型的工作票应统一编号,不得重号。
第一种工作票与第二种工作票要分开编号。
(2)微机开票时,单位和编号由系统自动生成。
(3)当工作票打印有续页时,在每张续页右上方填写工作票编号。
1.工作负责人(监护人)本单位书面公布的,具有变电第一种工作票工作负责人资格的本次工作负责人姓名, 若几个班同时工作时,填写总工作负责人的姓名。
非本企业的工作负责人应预先经设备运行管理单位安监部门审核确认。
班组应填写工作负责人(监护人)所在班组名称。
对于两个及以上班组共同进行的工作,则班组名称填写“综合”。
2.工作班人员(不包括工作负责人)(1)工作班人员在10人及以下时,应将工作班人员全部填写,然后注明“共×人”。
(2)工作班人员在10人以上时,至少应填写10名主要工作人员的姓名,然后注明“共×人”。
(3)同一份工作票中工作班组两个及以上时,应填写各班组负责人的姓名并注明各班组人数,然后注明“共×人”。
(4)参与该项工作的设备厂家协作人员、农民工、临时工等其它人员也应包括在“工作班人员”中,其人数在10人及以下时应写清每个人员的名字、注明总人数。
在工作中应按规定对这些人员实施监护。
(5)工作负责人(监护人)不包括在工作票总人数“共×人”之内。
六、电力线路第一种工作票填写规范单位(1)单位内部的施工班组在本单位内进行的工作,填写工作负责人所在的部门名称;(例如:张家港市供电公司输变电检修部的继电保护班在张家港的七海坝变电站进行工作,“单位”栏填:输变电检修部)。
(2)公司系统内一个单位的施工班组到另一个单位工作,填写工作负责人所在单位名称;(例如:直属输变电检修部的继电保护班在常熟的虞东变电站进行工作,“单位”栏填:直属输变电检修部)。
(3)外单位来本公司进行的工作,填写施工单位名称 (例如:华东送变电公司某分公司到××供电公司进行工作,“单位”栏目应填写“华东送变电公司”)。
停电申请单编号填写运行管理单位向调度报送的停电申请单编号。
(1)当一张工作票(线路、电缆)有多张停电申请单时,应填写停电申请时间最长的一张;若停电申请时间相同,可任填一张。
(2)当电缆第一种工作票同时有线路停电申请单与变电停电申请单时,应填线路停电申请单编号。
编号(1)工作票的编号,同一单位(部门)同一类型的工作票应统一编号,不得重号。
(2)微机开票时,单位和编号由系统自动生成。
(3)当工作票打印有续页时,在每张续页右上方填写工作票编号。
1.工作负责人(监护人)工作负责人名单应由工区(所、公司)书面批准。
非本企业的工作负责人应事先报发包工程的安全监督部门审核批准。
班组应填写工作负责人(监护人)所在班组名称。
对于两个及以上班组共同进行的工作,则班组名称填写“综合”。
2.工作班人员(不包括工作负责人)(1)工作班人员在10人及以下时,应将工作班人员全部填写,然后注明“共×人”。
(2)工作班人员在10人以上时,至少应填写10名主要工作人员的姓名,然后注明“共×人”。
(3)同一份工作票中工作班组两个及以上时,应填写各班组1—2名主要人员的姓名,然后注明“共×人”。
(4)参与该项工作的农民工、临时工等其它人员也应包括在“工作班人员”中,其人数在10人及以下时应写清每个人员的名字、注明总人数。
电气工作票和操作票填写和使用规范一、电气工作票的填写规范1.基本信息的填写:电气工作票的第一部分是填写基本信息,包括工作票编号、单位名称、施工部门、填写日期等。
这些信息应准确、清晰地填写,以便后续工作的跟踪和查询。
2.工作内容的详细描述:在电气工作票中,应清晰地描述工作内容和要求。
包括工作地点、工作对象、工作性质、工作方法等。
工作内容的描述应具体、明确,以确保工作人员能准确理解工作要求,做好准备工作。
3.安全措施的制定:在电气工作票中,应对工作中可能存在的危险和风险进行评估,并制定相应的安全措施和防护措施。
例如,对带电作业应明确戴防护手套、穿防护服等。
这些措施应详细列出,以便工作人员参考和执行。
5.工作票的保存和归档:电气工作票应保存一定的时间,以备查阅和追溯。
通常建议将工作票归档保存一年以上,以保证后续的质量评估和隐患排查。
二、操作票的填写规范1.基本信息的填写:操作票的基本信息包括票据编号、单位名称、操作部门、填写日期等。
同样,这些信息应准确、清晰地填写,方便后续的查阅和跟踪工作。
2.操作内容的详细描述:在操作票中,应具体详细地描述操作步骤和注意事项。
包括操作对象、操作工具、操作步骤、安全注意事项等。
操作内容的描述应具体明确,以确保工作人员能准确无误地进行操作。
3.安全措施的制定:在操作票中,应列出和描述相应的安全措施和操作要求。
例如,对高压设备的操作应明确戴绝缘手套、穿防护服等。
这些措施应详细列出,以便工作人员参考和执行。
5.操作票的保存和归档:操作票同样需要保存一定的时间,以备查阅和跟踪操作记录。
建议将操作票归档保存一定时间,以便后续的质量控制和问题追溯。
三、电气工作票和操作票的使用规范1.工作人员应按照工作票和操作票的要求进行工作和操作,并认真填写相关信息。
2.工作人员在进行工作和操作时,要严格按照所制定的安全措施进行操作,确保自身安全和设备安全。
3.工作人员在完成工作和操作后,应认真填写操作票的实际工作情况和操作结果,并与批准人进行确认。
工程项目线路工作票填写执行规定工程项目线路工作票是一种重要的文书,用于记录和指导工程项目线路的施工过程。
填写工作票时,应遵守一定的执行规定,以确保施工的安全和顺利进行。
下面是关于工程项目线路工作票填写执行规定的详细介绍。
一、工作票的基本信息填写规定1. 工程项目线路工作票的标题应简明扼要,准确描述施工内容。
2. 工程项目线路工作票应包含施工日期、施工地点、施工人员、施工班组等基本信息。
填写这些信息时,应确保清晰准确。
3. 工程项目线路工作票的编号应按照统一的编号规定进行填写,以方便管理和查阅。
二、工作任务填写规定1. 工作任务的描述应具体明确,准确反映施工的内容和目标。
2. 工作任务的安全要求应具体明确,防止产生安全隐患。
3. 工作任务的时间安排应合理,确保施工顺利进行。
三、施工方案填写规定1. 施工方案应详细描述施工的具体步骤和方法。
2. 施工方案的安全措施应全面考虑,确保施工过程中的安全。
3. 施工方案中的关键节点应重点标注,以便施工人员严格执行。
四、工作票的审核规定1. 工作票的审核人员应具备相应的资质和经验。
2. 工作票的审核应仔细审查,确保填写的内容准确无误。
3. 工作票的审核结果应在工作票上明确记录,并签字确认。
五、工作票的执行规定1. 工作票应根据施工方案中的步骤和要求进行执行。
2. 工作票的执行人员应按照工作票上的要求进行操作,并记录关键节点的情况。
3. 工作票的执行过程中,如遇到问题应及时向负责人报告,并进行记录。
六、工作票的验收规定1. 工作票的验收应由专业人员进行,确保施工符合相关标准和要求。
2. 工作票的验收结果应在工作票上明确记录,并签字确认。
七、工作票的归档规定1. 工作票应按照规定的归档程序进行归档,以方便后续查阅和追溯。
2. 工作票的归档材料应妥善保管,防止丢失或损坏。
以上就是关于工程项目线路工作票填写执行规定的详细介绍。
在填写工作票时,应严格按照上述规定进行操作,确保施工的安全和顺利进行。
电气工作票和操作票填写和使用规范电气工作票和操作票是电气安全管理的重要手段。
它们是现场工作操作的必要依据,有助于规范操作流程、确保施工质量、保障施工安全。
下面就电气工作票和操作票的填写和使用规范进行详细介绍。
一、电气工作票的填写1、票号:电气工作票的票号是依据施工现场情况和制定方案编号确定的一组数字。
一般由施工负责人指定,并确保与其他工作票号码不重复。
2、工程名称及施工地点:列明工程名称及施工地点。
3、工程负责人:列明对该工程负责的人员姓名。
4、工程日期:列明施工工作日期。
5、施工班组:列明参与施工的班组名称及人员名单。
6、现场安全控制措施:列明施工现场安全控制措施,包括消防、通风、防护等。
7、工程内容:列明施工工作的具体内容,包括计划完成时间、工作内容、工作人员及使用的工具、设备、材料等。
8、工作票签发人、班组长、工程负责人、工作的出质人以及工作人员等人员签字确认。
二、电气操作票的填写1、票号:电气操作票的票号是由工程负责人指定的一组数字,保证不与其他操作票编号重复。
2、工程名称及施工地点:列明工程名称及施工地点。
3、工程负责人:列明对施工工程负责的人员姓名。
4、工程日期:列明施工工作的日期。
5、施工班组:列明参与施工的班组名称及人员名单。
6、操作内容:列明施工工作的具体内容,包括工作人员及使用的工具、设备、材料等。
7、操作票签发人、班组长、工程负责人、受让人以及工作人员等人员签字确认。
三、电气工作票和操作票的使用规范1、规范文件应当包括安全操作规程、电气安全管理规程、电气安全操作规程等。
规范文件中的操作事项和安全措施是操作票和工作票的依据和前提。
2、发布操作票和工作票之前应当经过认真的安全分析和风险评估,以确保施工或操作过程中的人员安全。
3、工作票和操作票的内容要清晰、准确、无遗漏、无重叠,不得发生违反规定或脱离实际的情况。
4、票面要求黑字白底,字迹要清晰,不得有涂改、划掉、遮挡等情况发生。
工作票填写规范(电力电缆、II、施工作业)一、电力电缆第一种工作票填写规范单位(1)单位内部的施工班组在本单位内进行的工作,填写工作负责人所在的部门名称;(例如:张家港市供电公司输变电检修部的继电保护班在张家港的七海坝变电站进行工作,“单位”栏填:输变电检修部)。
(2)公司系统内一个单位的施工班组到另一个单位工作,填写工作负责人所在单位名称;(例如:直属输变电检修部的继电保护班在常熟的虞东变电站进行工作,“单位”栏填:直属输变电检修部)。
(3)外单位来本公司进行的工作,填写施工单位名称(例如:华东送变电公司某分公司到本公司进行工作,“单位”栏目应填写“华东送变电公司”)。
停电申请单编号填写运行管理单位向调度报送的停电申请单编号。
(1)当一张工作票(线路、电缆)有多张停电申请单时,应填写停电申请时间最长的一张;若停电申请时间相同,可任填一张。
(2)当电缆第一种工作票同时有线路停电申请单与变电停电申请单时,应填线路停电申请单编号。
编号(1)工作票的编号,同一单位(部门)同一类型的工作票应统一编号,不得重号。
第一种工作票与第二种工作票要分开编号。
(2)微机开票时,单位和编号由系统自动生成。
(3)当工作票打印有续页时,在每张续页右上方填写工作票编号。
(4) 电缆工作票编号统一以“缆字”起头,“缆字”后面的编号可按签发工作票时的月份(2位)、工作票签发人的代号(2位)和当月该工作票签发人签发的工作票的序号组成(3位)。
各单位可以根据习惯自行规定编号规则。
1.工作负责人本单位书面公布的,具有电缆第一种工作票工作负责人资格的本次工作负责人姓名, 若几个班同时工作时,填写总工作负责人的姓名。
非本企业的工作负责人应预先经设备运行管理单位安监部门审核确认。
班组应填写工作负责人(监护人)所在班组名称。
对于两个及以上班组共同进行的工作,则班组名称填写“综合”。
2.工作班人员(1)工作班人员在10人及以下时,应将工作班人员全部填写,然后注明“共×人”。
六、电力线路第一种工作票填写规范单位(1)单位内部的施工班组在本单位内进行的工作,填写工作负责人所在的部门名称;(例如:张家港市供电公司输变电检修部的继电保护班在张家港的七海坝变电站进行工作,“单位”栏填:输变电检修部)。
(2)公司系统内一个单位的施工班组到另一个单位工作,填写工作负责人所在单位名称;(例如:直属输变电检修部的继电保护班在常熟的虞东变电站进行工作,“单位”栏填:直属输变电检修部)。
(3)外单位来本公司进行的工作,填写施工单位名称 (例如:华东送变电公司某分公司到××供电公司进行工作,“单位”栏目应填写“华东送变电公司”)。
停电申请单编号填写运行管理单位向调度报送的停电申请单编号。
(1)当一张工作票(线路、电缆)有多张停电申请单时,应填写停电申请时间最长的一张;若停电申请时间相同,可任填一张。
(2)当电缆第一种工作票同时有线路停电申请单与变电停电申请单时,应填线路停电申请单编号。
编号(1)工作票的编号,同一单位(部门)同一类型的工作票应统一编号,不得重号。
(2)微机开票时,单位和编号由系统自动生成。
(3)当工作票打印有续页时,在每张续页右上方填写工作票编号。
1.工作负责人(监护人)工作负责人名单应由工区(所、公司)书面批准。
非本企业的工作负责人应事先报发包工程的安全监督部门审核批准。
班组应填写工作负责人(监护人)所在班组名称。
对于两个及以上班组共同进行的工作,则班组名称填写“综合”。
2.工作班人员(不包括工作负责人)(1)工作班人员在10人及以下时,应将工作班人员全部填写,然后注明“共×人”。
(2)工作班人员在10人以上时,至少应填写10名主要工作人员的姓名,然后注明“共×人”。
(3)同一份工作票中工作班组两个及以上时,应填写各班组1—2名主要人员的姓名,然后注明“共×人”。
(4)参与该项工作的农民工、临时工等其它人员也应包括在“工作班人员”中,其人数在10人及以下时应写清每个人员的名字、注明总人数。
工作票填写规范电气一、二种工作票公共部分:1.工作票的填写可以由签发人或负责人填写。
根据风场现有条件,在签发人、工作负责人、值班负责人不够的情况下,签发人可以作为值班负责人,但不能作为工作负责人。
2. 下列工作项目可以签发一份工作票(一)电气工作,工作票上所列的工作地点,以一个电气连接部分为限。
如果检修设备属于同一电压、位于同一楼层、同时停送电,且不会触及带电导体时,则允许在几个电气连接部分共用一张工作票。
开工前工作票内的全部安全措施必须一次做完。
(二)在几个电气连接部分上依次进行不停电的同一电压等级、同一类型的工作,可以填用一张工作票。
(三)若一个电气连接部分或一个配电装置全部停电,则所有不同地点的工作,可以签发一张工作票,但要详细填明主要工作内容。
3.事故抢修工作(指生产主、辅设备等发生故障被迫紧急停止运行,需要立即恢复的抢修和排除故障的工作)可不填用工作票,但必须经值长同意,在做好安全措施的情况下方可进行工作。
预计抢修工作时间超过4小时,应填用工作票;夜间如找不到工作票签发人,可先开工,第二天白班上班时抢修工作仍需继续进行的,应履行工作票手续。
对上述可以不填用工作票的事故抢修工作,必须明确工作负责人、工作许可人,按《安规》和本规定要求做好安全措施,办理工作许可和工作终结手续。
工作许可人应将工作负责人姓名、采取的安全措施、工作开始时间、工作结束时间以及处理情况记入值班记录簿。
4.填写与修改:工作票需用钢笔或签字笔填写一式两份,字迹应工整、清晰,不得任意涂改,如个别错漏字需要修改时,应字迹清楚。
设备名称、编号、压板、插头、操作动词(拉开”、“合上”、“开”、“关”、“启”“停”、“送”等)。
人员姓名、日期和时间不得涂改。
每张工作票的修改不得超过2处,如修改有1处,改的字不得超过3个;如修改有2处,2处修改的字加在一起不得超过3个,否则应重新填票。
(补填的字、去掉的字也算作修改处)5.如一值办的票,一值下班时可以变更为二值的工作负责人,但在二值下班时工作未结束,可以在工作票的备注栏中填写“工作未完,措施保留”,之后将工作票办结束,再重新办理工作票开工,在交接班时再变更为一值工作负责人。
6.工作票的票面应书写清楚,字迹要清晰。
发生笔误时,可在错字上划两平行线(红色笔)表示作废后继续填写,如果是添加字,可在需添加地方的左右两侧字中间向上用红色笔打上对号进行添加。
7.一个工作负责人只能发给一张工作票。
如有2张及以上工作票为同一工作负责人,则只能发给一张工作票,其它工作票交回暂压。
8、工作票有破损时,应补填新的工作票。
9、其它细则可参考公司《两票细则管理标准》。
10、工作负责人与工作班成员不得同时多角色互相兼任、串任。
11、工作许可后,两份工作票中的一份必须经常保存在工作地点,由工作负责人收执;另一份由工作许可人收执,按值移交。
12、需要经过试运检验检修质量后方能交工的工作,或工作中间需要启动检修设备时,如不影响其他工作班安全措施范围的变动,工作负责人将全体工作班成员撤至安全地点,将所持工作票交回工作许可人,向工作许可人提出试运理由及要求,同时拆除“检修自理的安全措施”。
工作许可人在工作票上填写工作票押回日期和时间,认为可以进行试运时,应将试运设备检修工作票的有关安全措施拆除,检查工作班成员确已撤出检修现场后,联系恢复送电,在确认不影响其他工作班安全的情况下进行试运。
试运送电也应按照设备规定填写送电操作票。
试运后尚需工作时,工作许可人按工作票要求重新布置“需运行必须采取的安全措施”(包括补充的安全措施),工作负责人重新布置“需检修自理的安全措施”(包括补充的安全措施),重新履行工作许可手续后,工作负责人方可通知工作班成员继续进行工作。
13、一、二种工作票统一为手写。
1、以下工作应填用电气第一种工作票1)高压设备上工作需要全部停电或部分停电者;2)高压室内的二次接线和照明等回路上的工作,需要将高压设备停电或做安全措施者;3)其他工作需要将高压设备停电或需要做安全措施者。
2、一种票应在前一日交给运行值班人员。
当日消除缺陷的工作票应在开工前1小时交给运行值班人员。
3、一张一种票有2页(不加附页的情况下),只有一页工作票的背面有“危险点分析及预控措施”即可,这页必须要在工作负责人手中。
附录1:XXX风电场电气第一种工作票第(按照本风场今年的一种工作票按照年、月连续编号,编号时可以写201301001、1301001、FY201301001格式,但是本风场全年的编号格式要统一。
)号1.工作负责人(监护人):须由工作负责人(工作签发人)本人填写,其他人员不能填写。
工作负责人即为该项工作的监护人班组写当班工作的班组(一值当班,二值人员如填写,要写一值。
)附页如工作票的某项内容填写时在规定的地方填写不下,需再用相同的工作票页并在相同项目的地方填写时,写上1张,如无附页则写0张张2.工作班人员:须由开票人员(工作负责人、工作签发人)本人填写,其他人员不能填写,将全部工作班人员名字写入(不包括工作负责人名字)共此项中工作班人员的数量加1(工作负责人)人3.工作内容和工作地点:先写工作内容,再写工作地点。
工作地点要与工作内容的设备位置相吻合。
应写明设备名称和设备编号,并与现场相符。
4.计划工作时间:自年月日时分开始时间至年月日时分结束时间(计划工作期限是指检修人员根据工作任务需要、工作准备情况和现场实际情况预计、请求的设备检修期限)工作票签发人:工作票签发人签字签发日期:年月日时间在值班负责人收到工作票时间之前。
5.安全措施:(下列由工作负责人填写)应断开的开关(刀闸):执行情况应装设的接地线(接地刀闸):装设情况应悬挂的标示牌(遮拦):装设情况工作许可人:值班负责人:6.许可开始工作时间:年月日时分在计划工作开始时间之后,计划工作结束时间之前。
工作许可人:工作负责人:7.工作负责人变动:工作票签发人应同意原工作负责人离去,变更为负责人。
变动时间:年月日时分,在许可开始工作时间之后,计划工作结束时间之前。
工作票签发人:8.工作票延期,有效期延长到:年月日时分工作负责人:值班负责人:9.工作终结:工作班人员已全部撤离,现场已清理完毕。
全部工作于年月日时分结束。
在计划工作结束时间之前或工作票延期时间之前。
工作负责人:工作许可人:10.工作票终结安全措施已全部拆除,接地线共(工作票上应装设的接地线(接地刀闸)的数量均要写出)组已拆除。
值班负责人:11.备注:如有安全措施或接地线(刀闸)未拆除,则写明原因及下令人。
危险点分析与预控措施1、以下工作应填用电气第二种工作票1)带电作业和在带电设备外壳上的工作;2)控制盘和低压配电盘、配电箱、电源干线上的工作;3)二次接线回路、计算机监控系统的工作,无须将高压设备停电者;4)转动中的发电机励磁回路或高压电动机转子电阻回路上的工作;5)非当值值班人员用绝缘棒和电压互感器定相或用钳形电流表测量高压回路的电流;6)更换生产区域及生产相关区域照明灯泡,可能对人员和设备构成威胁的工作;7)在变电站、电缆夹层、电缆隧道、电缆沟,配电室、控制室、蓄电池室等区域内进行动土、植(拔)草、粉刷墙壁、屋顶修缮、搭脚手架等工作,无须将高压设备停电或做安全措施者。
8)计算机信息网络系统的工作,无须将高压设备停电者。
2、二种票可以在进行工作的当天交给运行值班人员;也可以提前一天交给运行值班人员,但时间要填对。
附录2:XXX风电场电气第二种工作票1. 工作班组:(同一种票)编号:(同一种票)附页(同一种票)张2.工作负责人(监护人)姓名:(同一种票)工作班人员(不包括工作负责人)姓名:(同一种票)共(同一种票)人3.工作任务工作地点或地段工作内容按照工作内容填写地点按照工作内容填写,填写设备的双重名称计划工作时间:自年月日时分至年月日时分5.工作条件(停电或不停电,或邻近及保留设备名称):填写“停电”或“不停电”。
6.注意事项(安全措施): 1.填写需停电设备电源的双重名称;2.停电挂3种牌。
不停电挂2种牌。
如有其它安全措施如遮栏等也要写进去。
工作票签发人签名:签发日期年月日时分(同一种票)7.补充安全措施(工作许可人填写,如无,必须填“无补充”)工作许可人填写补充安全措施,如无,必须填“无补充”8.确认本工作票1-7项不需要填用操作票的工作,应持工作票按操作顺序布置、执行安全措施。
许可开始工作时间:年月日时分(同一种票)工作许可人:工作负责人:9.确认工作危险点、预控措施,和本工作项目安全措施工作班人员签名:本人签字10.工作负责人变动:原工作负责人离去,变更为工作负责人。
变动时间: 年月日时分工作票签发人签名:11.工作票延期有效期延至年月日时分工作负责人签名:12. 工作终结:工作班人员已全部撤离,现场已清理完毕。
检修遮栏、标示牌已拆除,常设遮栏、标示牌已恢复。
全部工作于年月日时分终结。
(同一种票)工作负责人签名:工作许可人签名:13. 评价情况:经检查本票为票,存在问题。
检查人:安全员及场长年月日(工作结束时间之后)***风电场电气第一种工作票第 1301001 号1.工作负责人(监护人): A 班组当班值附页 2 张2.工作班人员: B、C、D 共 4 人3.工作内容和工作地点: #1主变低压侧母线桥、35KV母线及PT、发电一线3511开关、发电二线3512开关、发电三线3513开关、发电四线3514开关、发电五线3515开关、发电六线3516开关、#1接地变3517开关、#1无功补偿3518开关、#2无功补偿3519 4.计划工作时间:自 2013 年 1 月 2 日 8 时 0 分至 2013 年 1 月 3 日 16 时 0 分工作票签发人: E 签发日期: 2013 年 1 月 1 日5.安全措施:(下列由工作负责人填写)应断开的开关(刀闸):执行情况应拉开35KV发电一线3511开关、发电二线3512开关红色对号红色对号应拉开35KV发电三线3513开关、发电四线3514开关红色对号应拉开35KV发电五线3515开关、发电六线3516开关红色对号应拉开#1无功装置3518开关及518刀闸红色对号应拉开#2无功装置3519开关及519刀闸应装设的接地线(接地刀闸):装设情况红色对号应合上35KV发电一线3511开关后侧接地刀闸一组红色对号应合上35KV发电二线3512开关后侧接地刀闸一组红色对号应合上35KV发电三线3513开关后侧接地刀闸一组红色对号应合上35KV发电四线3514开关后侧接地刀闸一组***风电场电气第一种工作票第 1301001 号附页11.工作负责人(监护人):班组附页张2.工作班人员:共人3.工作内容和工作地点:开关、#1主变低压侧3510开关清扫检查35KV母线室(配电室)(按照现场实际名称)4.计划工作时间:自年月日时分至年月日时分工作票签发人:签发日期:年月日5.安全措施:(下列由工作负责人填写)应断开的开关(刀闸):执行情况红色对号应拉开#1接地变3517开关及400站用母线工作电源411开关红色对号应拉开#1主变3510开关红色对号应拉开上述开关的操作、动力直流开关、二次插件,并将其拉至检修位置红色对号应拉开35KV母线PT刀闸及PT二次开关红色对号应拉开#1主变3351开关及3351甲、3351乙刀闸应装设的接地线(接地刀闸):装设情况红色对号应合上35KV发电五线3515开关后侧接地刀闸一组红色对号应合上35KV发电六线3516开关后侧接地刀闸一组红色对号应合上#1接地变3517开关后侧接地刀闸一组红色对号应合上#1无功装置3518开关后侧接地刀闸一组***风电场电气第一种工作票第 1301001 号附页2 1.工作负责人(监护人):班组附页张2.工作班人员:共人3.工作内容和工作地点:4.计划工作时间:自年月日时分至年月日时分工作票签发人:签发日期:年月日5.安全措施:(下列由工作负责人填写)应断开的开关(刀闸):执行情况应装设的接地线(接地刀闸):装设情况应悬挂的标示牌(遮拦):装设情况工作许可人: G 值班负责人: F6.许可开始工作时间: 2013 年 1 月 2 日 8 时 20 分工作许可人: G 工作负责人: A 7.工作负责人变动:原工作负责人 A 离去,变更 H 为负责人。
