高速公路房建工程:砖砌体工程技术交底记录
- 格式:doc
- 大小:63.50 KB
- 文档页数:5

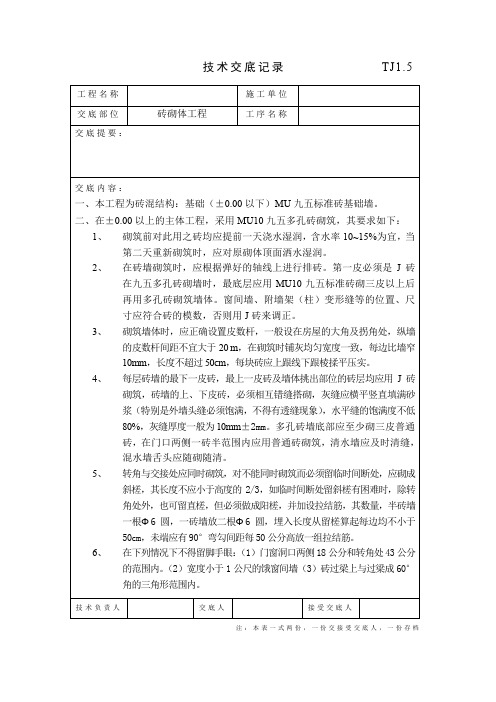

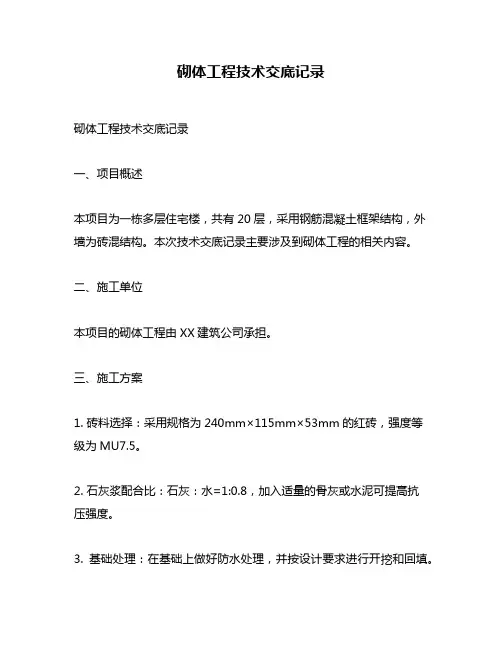

砌体工程技术交底记录砌体工程技术交底记录一、项目概述本项目为一栋多层住宅楼,共有20层,采用钢筋混凝土框架结构,外墙为砖混结构。
本次技术交底记录主要涉及到砌体工程的相关内容。
二、施工单位本项目的砌体工程由XX建筑公司承担。
三、施工方案1. 砖料选择:采用规格为240mm×115mm×53mm的红砖,强度等级为MU7.5。
2. 石灰浆配合比:石灰:水=1:0.8,加入适量的骨灰或水泥可提高抗压强度。
3. 基础处理:在基础上做好防水处理,并按设计要求进行开挖和回填。
4. 立柱墙施工:立柱墙采用双排钢筋混凝土柱和红砖砌筑。
立柱墙顶部应设置横梁或钢板连接两排柱子。
每层楼高度不得超过3m。
5. 外墙施工:外墙采用双层红砖加保温材料,内层与外层砖应错缝砌筑,每4行砖设置一根垂直钢筋加固。
保温材料采用挤塑聚苯乙烯板,厚度为50mm。
6. 内墙施工:内墙采用单层红砖砌筑,每层楼高度不得超过3m。
墙体应平整、垂直、结实。
7. 窗户与门洞处理:门洞和窗户洞口应按设计要求开挖,门洞和窗户洞口周围应设置钢筋混凝土梁或框架,并做好防水处理。
门窗框应使用优质木材或铝合金材料。
8. 烟道处理:烟道采用规格为240mm×240mm的陶粒管或混凝土管道,并按设计要求进行施工。
四、质量控制1. 砖料检验:检查红砖表面是否平整,无明显裂缝、损伤和变形等情况;强度等级是否符合要求。
2. 石灰浆配合比检验:检查配合比是否符合要求,浆体均匀、细腻;骨灰或水泥的掺量是否符合要求。
3. 基础处理:基础防水处理应达到防水标准,开挖和回填应按设计要求进行。
4. 立柱墙施工:立柱墙应垂直、平整、结实,每层楼高度不得超过3m。
横梁或钢板连接两排柱子应牢固可靠。
5. 外墙施工:外墙砖与保温材料应牢固粘合,每4行砖设置一根垂直钢筋加固。
保温材料厚度应符合设计要求。
6. 内墙施工:内墙应平整、垂直、结实,每层楼高度不得超过3m。

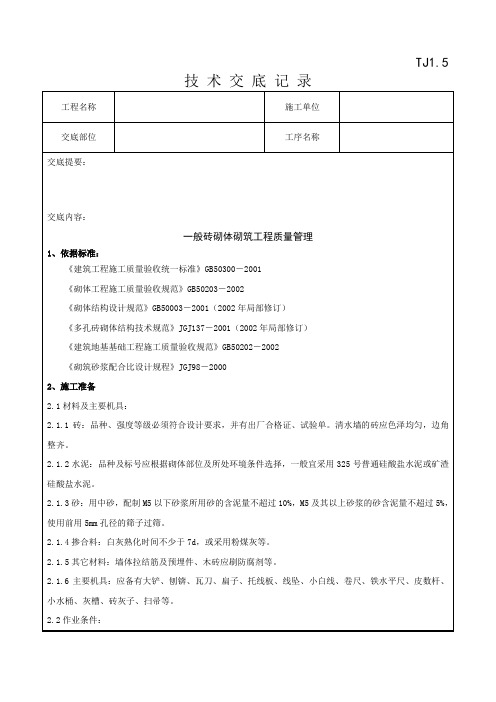

砖砌体工程技术交底记录一、施工范围本次施工范围为砖砌体工程,具体包括建筑物内外墙体、隔墙、烟囱、水池等砖砌体工程。
二、施工材料1.砖砌体材料:砖、石灰、沙、水泥等;2.使用工具:切割机、建筑剪、拖把、砂轮机等。
三、施工方法1.基准线的确定:根据建筑设计图纸要求,确定基准线的位置,使用水平仪进行水平检查,然后在墙壁上标出基准线的位置。
2.砖墙体施工:1)根据建筑设计图纸,在基准线上通过放线确定砖墙的外形和位置。
2)根据实际需要进行墙基的挖掘和回填工作,在墙基上铺设水泥砂浆,然后放置砖头。
3)使用砂浆或水泥将砖和砖之间以及砖和墙基之间填补,确保墙体的牢固性。
4)在墙体完成后,使用平整工具对墙面进行调整,确保墙体的平整和垂直度。
5)按照设计要求,在墙体上开孔,安装门窗等配件。
3.隔墙施工:1)根据设计要求,确定隔墙的位置和尺寸,在基准线上放线。
2)使用水泥砂浆或粘结剂将砖头按照设计要求摆放,确保隔墙的牢固性。
3)在隔墙施工过程中,需要注意与原有墙体的衔接,确保连续性和牢固性。
4.烟囱和水池施工:1)根据设计要求,在合适的位置在墙体上开孔,确保通风管道的通畅性。
2)在开孔处使用专用的砖头和砂浆进行烟囱和水池的施工。
3)砖砌体的烟囱和水池需要达到强度和耐热、耐磨性能,确保使用安全。
五、技术要求:1.砖头和砂浆的配比要合理,保证墙体的强度和稳定性;2.施工过程中,要注意砖头的排列,确保墙体的平整和美观;3.施工现场要定期清理,保持施工区域的整洁;4.对于墙体的检查和调整要及时进行,确保墙体的质量和稳定性;5.施工现场要严格按照安全规范操作,保证工人的安全。
六、施工注意事项:1.施工前要对施工现场进行检查,确认无安全隐患后方可开始施工;2.砖头的质量要符合国家标准,不能使用质量不合格的砖块;3.施工人员要熟悉施工图纸,严格按照设计要求进行施工;4.施工现场要配备必要的安全设施,确保人员安全;5.施工期间要注意保护墙体,避免墙体受到损坏;6.施工过程中要注意与其他工种进行协调配合,确保施工顺利进行。
建筑工程砖砌体施工前技术交底记录 (一)建筑工程砖砌体施工前技术交底记录为确保建筑工程安全、质量,提高砖砌体施工效率,在施工开始前,需要先进行技术交底,以明确各项工作的责任和要求。
本文将记录砖砌体施工前的技术交底内容。
一、砖的材质和标准砖材质应为粘土砖,符合GB/T 4100《建筑陶瓷砖》标准;尺寸为240mm*115mm*53mm,偏差在2mm以内。
二、墙体规格和要求1.外墙砖采用耐火粘结砖,内墙砖采用普通粘结砖,按设计图纸施工;2.建筑施工图纸中标明的所有砖墙体都需施工完成,墙面垂直度应把控在±5mm以内;3.室内墙体应进行找平,保证施工后墙面平整光滑。
三、砂浆配比和浇注砂浆配合比采用1:3水泥砂浆,砂浆拌和前必须混合均匀。
1.准备砂、水泥、石灰等原材料。
2.按照1:3比例进行配比,并加入适量的红粉水;3.搅拌均匀后,应及时用于施工;4.涂刷应按顺序进行,先涂刷基层,再涂刷面层;5.涂刷应使砂浆紧密填充在砖缝内,使连接面均匀一致;6.施工结束后,应及时清理墙壁上的砂浆。
四、砖的质量验收1.验收墙砖应按施工图纸和规范要求进行验收,大小偏差应控制在2mm 范围内;2.砖缝应清理干净,不允许出现粘有砂浆或杂物;3.保证砖之间的缝隙符合规范要求。
五、建筑安全1.施工前应进行安全检查,确认工艺制度及布置;2.严格按照安全规章制度操作;3.设好安全防护措施,穿好劳保用品进行施工作业。
六、成本核算和效率要求1.施工前应仔细检查施工图纸和工程规范,制定有关施工方案并控制施工进度;2.采取有效措施满足预算定额;3.施工效率要求高,同时需保证工程质量。
以上为砖砌体施工前的技术交底内容,需施工人员认真记录,并加强交流和理解。
只有全体施工人员齐心协力,严格按规范施工,才能保证建筑工程质量和安全。
建筑工程砖砌体施工技术交底记录 (一)建筑工程砖砌体施工技术交底记录为了保证建筑工程的质量和安全,砖砌体施工前需要进行技术交底。
以下是砖砌体施工技术交底记录,以确保施工过程顺利进行。
一、施工原则1. 严格按照设计图纸进行施工;2. 确保砖块的质量,不得使用损坏、变形或有裂纹的砖块;3. 注意施工现场的安全和环保;4. 施工前需检查墙面水平状态,确保墙面垂直、平整。
二、基础处理和砖墙铺设1. 基础处理:在基础上铺设防水层,并在基础边沿加装抗渗板;2. 砖墙铺设:涂上耐水砂浆,用墨线确定墙体的标高和水平线,均匀涂抹耐水砂浆,放置砖块,墙面要牢固结实,通过水平仪检查。
三、腰线处理1. 内腰线位置应按设计要求,外腰线位置应考虑其与外立面是否协调;2. 内腰线不能低于2米,外腰线不能低于4.6米;3. 内外腰线的水平要求严格,使用级尺防歪。
四、门窗深槽和石灰砂浆铺设1. 门窗深槽宽度不能小于150mm,深度不能小于40mm;2. 门窗深槽要平整,与门窗框紧密结合,不得有浮动;3. 铺设门窗处需与砖缝垂直,并用粘结料固定。
五、阳台处理1. 阳台砖墙的高度不能小于1.1米,宽度不能小于200mm;2. 在阳台边缘加装防水层,并设置排水口;3. 阳台和室内墙体之间需留有伸缩缝,以防止裂缝。
六、批灰和收口处理1. 批灰处理:对砖缝的批灰应均匀、整齐,厚度不得小于5mm,需使用中性胶水;2. 收口处理:在封口处施用非收缩加固型腻子。
七、施工验收1. 在施工进度中要及时进行质量验收;2. 每层砌墙完毕后要进行层与层之间砖缝和墙体的外观检查;3. 完工后进行最终的验收并出具相应的验收报告。
以上是砖砌体施工技术交底记录,对于砖砌体施工人员和监理都有重要的指导意义。
希望大家切实按照技术要求进行施工,确保建筑工程的质量和安全。
完整版)砖砌体技术交底施工技术交底记录项目技术负责人:XXX准备工作:在进行砖砌体工程前,需要认真阅读设计图纸并做好砌体放线工作,同时进行平水标高结构1米线测量工作,并对标高平水、轴线进行严格检查核对。
在进行砌砖前,需要对基层进行清理干净,保证平整无杂物。
砌砖前1-2天,页岩多孔砖应浇水湿润,加气混凝土砖应洒水湿润,同时砌体材料进场堆码高度不得超过2米。
砌体施工:在室内填充墙砌筑前,应对墙体基础进行清洗且散水湿润,楼面高差在2cm以内1:2水泥砂浆找平。
砌体施工时,楼面和屋面堆载不得超过楼板的允许荷载值。
施工层进料口楼板下,宜采取临时加撑措施。
砖墙每日砌筑高度不能超过1.5米,门窗洞口两侧3/4砖和转角处1.75砖范围内,小于1米窗间墙,梁式梁垫下及其左右各50mm范围内均不各留设脚手架。
砌筑砖砌体时,砖应提前1~2天浇水湿润,蒸压加气混凝土砌块砌筑时,应向砌筑面适量浇水。
基底标高不同时,应从低处砌起,并应由高处向低处搭砌。
当设计无要求时,搭接长度不应小于基础扩大部分的高度。
砌体的转角处和交接处应同时砌筑。
当不能同时砌筑时,应按规定应留斜槎,斜槎长度不宜小于高度的2/3,或留设垂直凸槎,按间距500~600埋设2φ6拉结筋(200厚墙体)。
二次结构返边:二次结构返边需凿毛冲洗干净,钢筋调直装模打定位筋,采用C25砼浇筑时振捣棒振捣密实,养护7天。
页岩多孔砖Mu10,加气混凝土砌块A3.5,砌筑预拌砂浆采用M5.0,预制混凝土过梁尺寸及配筋以结构总说明为准。
拉结钢筋伸入墙内长度并弯钩:拉结钢筋伸入墙内长度并弯钩时,非抗震设防即伸入不小于600mm(即A栋),抗震设防6、7度伸入不小于700mm,墙体200厚设置2Φ6,墙厚100设置Φ6,间距500-600mm,砖躲、窗间墙不小于墙长1/5.交底时间:2019年8月6日交底地址:工地会议室施2015-32工程名称:XXX(国际)五金机电商贸城施工单位:XXX项目专业质量检查员:7.在补砌砖砌体的断裂处时,需要清理接缝表面并浇水湿润,填充砂浆并使灰缝保持平直。
尊敬的各位施工人员:
为了确保砖砌体工程的施工质量,现将有关技术要求和注意事项告知如下:
一、施工前准备
1. 检查施工图纸和施工方案,确保所有施工要求和标准符合国家相关规范和标准。
2. 核对材料数量、规格和品种,确保符合设计要求。
3. 检查施工工具和设备是否齐全、完好,确保能够满足施工需要。
4. 确认施工场地是否符合安全要求,清理施工场地内的杂物和障碍物。
二、施工工艺要求
1. 按照设计要求和规范标准,确定砖砌体的排列方式和砌筑方式。
2. 确保砖砌体的垂直度和水平度符合要求,不得出现倾斜和扭曲现象。
3. 砖砌体的灰缝应饱满、均匀,不得出现空鼓、裂缝等现象。
4. 在砌筑过程中,应及时清理砖面上的杂物和污垢,保持砖面干净整洁。
5. 按照设计要求和规范标准,确定砖砌体的收口方式和处理方式。
6. 在施工过程中,应做好安全防护措施,确保施工安全。
三、质量验收标准
1. 砖砌体的垂直度和水平度应符合设计要求和规范标准。
2. 砖砌体的灰缝应饱满、均匀,不得出现空鼓、裂缝等现象。
3. 砖砌体的收口方式和处理方式应符合设计要求和规范标准。
4. 砖砌体的外观质量应符合设计要求和规范标准,不得出现明显的缺陷和瑕疵。
5. 质量验收时,应按照国家相关标准和规范进行检测和测量,确保施工质量符合要求。
以上是本次砖砌体工程技术交底的主要内容,望各位施工人员认真执行,确保施工质量符合要求。

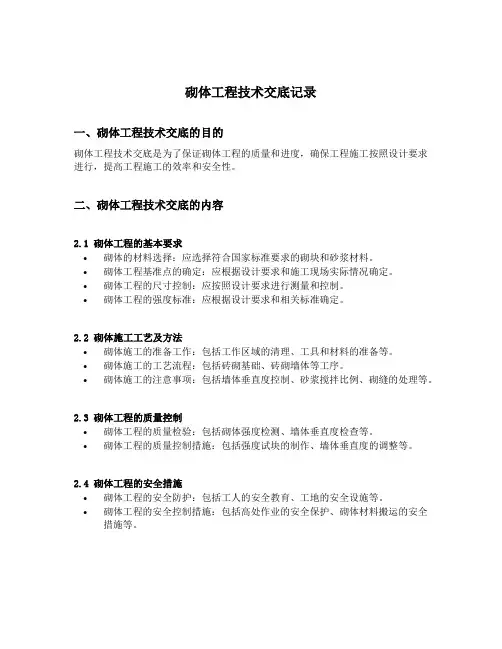

砌体工程分项工程施工技术交底记录一、项目概况本次施工任务是针对某某建造项目的砌体工程分项工程进行施工技术交底。
该项目位于某某地区,总建造面积约为XXX平方米,主要包括XXX部份,涉及砌体工程的范围包括XXX。
二、施工单位本次施工任务由某某施工单位负责,该施工单位具备相关资质和经验,能够保证施工质量和安全。
三、施工技术要求1. 施工材料:本次砌体工程使用的砖块为XXX型号,按照国家标准GB/T XXXX-XXXX进行生产,质量达到X级别。
砂浆采用XXX比例的水泥和砂料混合制作,按照设计要求配比。
2. 砌筑工艺:砌体工程采用XX砌筑方法,具体步骤如下:a. 基底处理:在基础上进行清理、湿润处理,并按照设计要求进行基底处理。
b. 砌筑墙体:按照设计图纸要求进行墙体砌筑,注意砖与砖之间的砂浆缝隙应均匀,垂直度和水平度应符合规范要求。
c. 砌筑梁、柱:按照设计图纸要求进行梁、柱的砌筑,注意梁、柱的纵向和横向钢筋应按照设计要求嵌入。
3. 施工工具:施工过程中需要使用的工具包括砖斧、砖刀、砂浆搅拌机、水平仪、钢筋剪刀等。
施工单位应确保工具的完好性和使用安全。
4. 施工安全:施工单位应严格按照国家相关安全规范进行施工,施工现场应设置警示标识,施工人员应佩戴个人防护装备,如安全帽、安全鞋等。
施工单位应设立专人负责施工现场的安全管理。
四、施工质量控制1. 砌筑质量检查:施工单位应对每一道工序进行质量检查,包括基底处理、墙体砌筑、梁柱砌筑等。
检查内容包括砖与砖之间的缝隙、墙体的垂直度和水平度、梁柱的钢筋嵌入等。
2. 施工记录:施工单位应进行详细的施工记录,包括施工日期、施工人员、施工工艺、使用材料等,以便后期追溯和质量验收。
3. 质量验收:施工完成后,相关部门将对砌体工程进行质量验收,包括外观质量、尺寸偏差、强度等方面的检查。
验收合格后,方可进行下一步施工工序。
五、施工进度计划施工单位应根据项目计划编制详细的施工进度计划,包括每一个工序的施工时间、施工人员安排、所需材料等。
