建筑工程施工全过程(图解)
- 格式:doc
- 大小:4.96 MB
- 文档页数:31
工程施工的全过程,图文并茂为你解读!本解读以高强预应力管桩-筏板基础,框剪结构,地下1层,地上34层住宅楼为例。
一、前期施工准备阶段地质勘察地质单位受建设单位的委托,据设计提供的相关资料,对拟建场地通过各种勘察手段和方法对地质结构或地质构造:地貌、水文地质条件、土和岩石的物理力学性质等,做出分析评价出具详细的“岩土工程勘察报告”,为设计和施工提供所需的工程地质资料。
文物勘察根据国家文物保护法相关规定:进行基本建设工程,建设单位应当事先报请政府文物行政部门组织从事考古发掘的单位在工程范围内有可能埋藏文物的地方进行考古调查、勘探。
考古调查、勘探中发现文物的,由省、自治区、直辖市人民政府文物行政部门根据文物保护的要求会同建设单位共同商定保护措施;遇有重要发现的,由省、自治区、直辖市人民政府文物行政部门及时报国务院文物行政部门处理。
建筑边坡与深基坑工程的设计方案评审设计方案评审是指县级以上住房城乡建设主管部门或其委托机构依据国家、地方有关技术规范和相关的强制性条文,对建筑边坡与深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证。
其目的是:为加强对建筑边坡与深基工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,土方开挖图确定后,依据国家相关规定:建设单位应委托评审组织机构对建筑边坡与深基坑工程的设计方案进行评审。
工程测量定位是指建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。
放线工具为“全站仪”或“比较高级的经纬仪。
施工现场市政临水临电报批建筑单位在取得建设行政主管部门批准的建筑工程许可证之后,持证明分别到电力公司、自来水公司办理临水临电审批手续。
三通一平三通一平是指基本建设项目开工的前提条件,具体指:水通、电通、路通和场地平整。
随着现场办公信息化,增加通讯、通网(五通)或通讯、通网、通邮、通气(七通)工地围栏及大门建设(一) 现场围档1、施工现场实行封闭式施工。

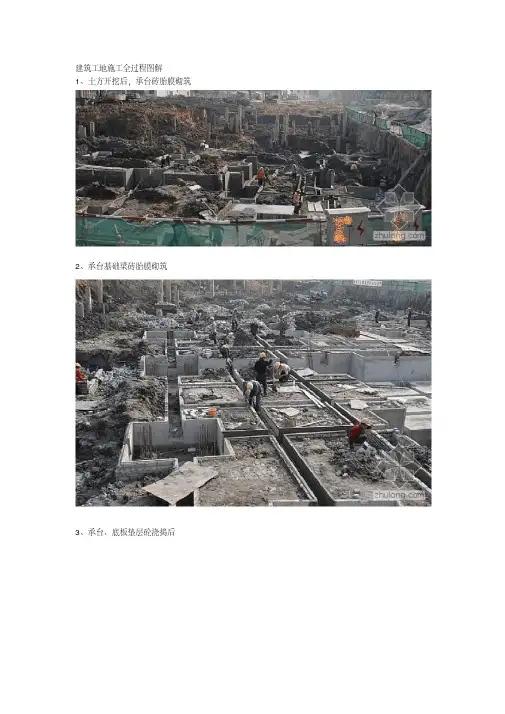

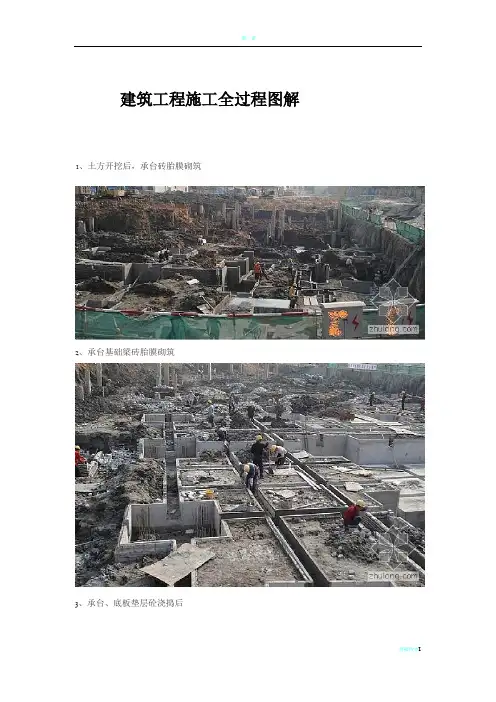

(建筑工程管理)施工全过程图解施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法能够都不大壹样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加壹小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,能够直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
仍有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙和砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
建筑工程施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
建筑工地施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。

房屋建筑施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
一文看懂建设工程施工全过程建设工程施工全过程是指从工程项目启动到竣工验收的全部过程,包括前期准备、设计、施工、监理和竣工验收等阶段。
下面通过详细介绍每个阶段的主要内容来了解建设工程施工全过程。
一、前期准备阶段前期准备阶段是建设工程施工全过程的第一步,主要涉及项目立项、可行性研究、招投标和签订合同等工作。
在这个阶段,项目业主和设计单位确定项目目标、计划和预算,并解决各种申请手续。
此外,还需开展相关调研、论证和勘察工作,为后续的设计和施工做好准备。
二、设计阶段设计阶段是根据前期准备的工作成果,确定工程方案,并编制详细的施工图纸和设计说明。
设计阶段的主要内容包括工程可行性研究、工程设计和施工图编制。
在进行工程设计时,要充分考虑工程的技术性、经济性和可行性,确保设计方案的合理性和可行性,并与相关单位协调配合。
三、施工准备阶段施工准备阶段是在设计完成后,准备开始实施施工工作前的一系列准备性工作。
这个阶段的主要任务包括组织施工队伍、编制施工组织设计和制定施工计划。
另外,还需进行施工材料的采购、机械设备的租赁或购买、招聘施工人员等。
在施工准备阶段,还要对施工现场进行平整、确保施工材料供应、安排合理的劳动力等。
四、施工阶段施工阶段是整个建设工程施工全过程的核心。
在这个阶段,施工队伍根据设计图纸进行施工作业,按照施工计划进行施工进度的控制。
在施工过程中,要严格按照国家和地方的相关规范和标准进行施工,确保施工质量。
同时,还要加强安全生产管理,建立相应的安全意识,确保施工过程中没有发生事故。
五、监理阶段监理阶段是指专门的监理机构对施工过程进行监督和管理。
监理机构会对施工队伍的施工质量、进度和安全进行全程跟踪和监督,确保工程的施工符合设计要求,合理安排施工进度,并及时发现和解决施工中的问题。
监理阶段的关键是保持施工质量、控制施工进度和监督合同执行。
六、竣工验收阶段竣工验收阶段是对施工完成的工程进行检查和验收的过程。
竣工验收主要包括质量验收和安全验收两个方面。
建筑施工全过程图解、如何看建筑施工图1.建筑施工图的组成部分结构设计第一步就是看懂建筑施工图,建筑专业是整个建筑物设计的龙头,没有建筑设计其他专业也就谈不上设计了,所以看懂建筑施工图就显得格外重要。
大体上建筑施工图包括以下部分:图纸目录,门窗表,建筑设计总说明,一层~屋顶的平面图,正立面图,背立面图,东立面图,西立面图,剖面图(视情况,有多个),节点大样图及门窗大样图,楼梯大样图(视功能可能有多个楼梯及电梯)。
作为一个结构设计师必须认真严谨的把建筑图理一遍,不懂的地方需要向建筑及建筑图上涉及的其他专业请建,要做到绝对明了建筑的设计构思和意图。
2.图纸目录及门窗表图纸目录是了解整个建筑设计整体情况的目录,从其中可以明了图纸数量及出图大小和工程号还有建筑单位及整个建筑物的主要功能,如果图纸目录与实际图纸有出入,必须与建筑核对情况。
门窗表相信大家不会陌生,就是门窗编号以及门窗尺寸及做法,这对大家在结构中计算荷载是必不可少的。
3.建筑设计总说明建筑设计总说明对结构设计是非常重要的,因为建筑设计总说明中会提到很多做法及许多结构设计中要使用的数据,比如:建筑物所处位置(结构中用以确定设防列度及风载雪载),黄海标高(用以计算基础大小及埋深桩顶标高等,没有黄海标高,施工中根本无法施工),墙体做法、地面做法、楼面做法...等等做法(用以确定各部分荷载),总之看建筑设计说明时不能草率,这是结构设计正确与否非常重要的一个环节。
4.建筑平面图建筑平面图就比较直观了,主要信息就是柱网布置及每层房间功能、墙体布置、门窗布置、楼梯位置等。
而一层平面图在进行上部结构建模中是不需要的(有架空层及地下室等除外),一层平面图是在做基础时使用,至于如何真正的做结构设计本文不详述,这里只讲如何看建筑施工图。
作为结构设计师在看平面图的同时,需要考虑建筑的柱网布置是否合理,不当之处应该讲出理由说服建筑修改,通常不影响建筑功能及使用效果上的修改,建筑也是会同意修改的,如果建筑不改那就只有哭哭再看图(人家是老大,没办法的...),看建筑平面图,了解了各部分建筑功能,基本上结构上的活荷载取值心中就大致有值了,了解了柱网及墙体门窗的布置,柱截面大小梁高以及梁的布置也差不多有数了,反正有墙的下面一定有梁,除非是甲方自理的隔断,轻质墙也最好是立在梁上.值得一提的是,注意看屋面平面图,通常现代建筑为了外立面的效果,都有层面构架,通常都比较复杂,需要仔细的理解建筑的构思必要的时候咨询建筑或索要效果图,力求使自己明白整个构架的三维形成是什么样子的,这样才不会出错..另外,层面是结构找坡还是建筑找坡也需要了解清楚.5.建筑立面图建筑立面图,是对建筑立面的描述,主要是外观上的效果,提供给结构师的信息,主要就是门窗在立面上的标高布置及立面布置以及立面装饰材料及凹凸变化。
建筑工程施工全过程图解1、土方开挖后,承台砖胎膜砌筑
2、承台基础梁砖胎膜砌筑
3、承台、底板垫层砼浇捣后
4、地下室底板及承台基础梁防水卷材施工
5、钢筋绑扎中
6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中
7、外墙施工缝处模板挂模
8、外墙模板挂模。
注意要用止水螺杆
9、管道预埋
10、高低跨处模板的下部我们焊上了钢筋支架
地下室高低跨处模板挂模
11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后
13、地下室放线,柱头砼凿毛
14、模板钢管架搭设
15、外墙施工缝处凿毛
16、柱脚焊的定位钢筋
17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查
19、地下室柱的砼浇捣完毕
20、人防门预埋安装中
21、地下室顶板砼浇捣中
22、地下室外墙模板拆除后的止水螺杆处理
23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块
24、外墙止水螺杆割除后水泥砂浆修补
25、外墙防水卷材施工中
26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中
28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆
29、地下室
30、地下室砖墙砌筑
31、椭圆型车道施工中
32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中
35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中
42、砖墙与砼交界处钉铁丝网。
43、地面贴砖前做地面找平层,内布钢筋网片,两边做灰饼。
44、冰水管焊接处防锈处理,外面是保温层。
45、地面贴砖。
46、砖缝用专门的填缝剂进行填缝。
47、自动扶梯(人行道)吊装安装中。
48、地下室的人防门。
