现浇箱梁满堂支架拆除方案
- 格式:doc
- 大小:7.48 MB
- 文档页数:13

1.满堂支架拆除顺序及方案拆除顺序满堂支架拆架程序应遵守由上而下,先搭后拆的原则,不准分立面拆架或在上下两步同时进行拆架。
做到一步一清、一杆一清。
拆立杆时,要先抱住立杆再拆开最后两个扣。
拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。
拆除后架体的稳定性不被破坏。
满堂支架一般的拆除顺序为:安全网→栏杆→脚手板→剪刀撑→小横杆→大横杆→立杆。
对于满堂支架整体而言,拆除顺序为:应该先拆除跨中处支架,再拆除桥墩处支架,由跨中向两侧桥墩方向推进,具体拆除顺序及拆除方式见下图:原支架第一步跨中处支架第二步第三步支架拆除方式图拆除方案满堂支架拆除在梁体张拉压浆后,浆体强度满足要求后即可拆除。
满堂支架拆除前,在梁顶做好梁体沉降的观测点,对这些点,在满堂支架拆除前进行标高测量,在满堂支架拆除过程中时时观察标高变化强况,同时满堂支架拆除时,也要派专人对梁底进行观察,如有异常情况,应立即停止满堂支架拆除工作,待查明原因或通过讨论后,按调整方案进行作业。
满堂支架拆除时,方木要与脚手管交替拆除,即:拆一排方木,就拆支撑该方木处的脚手管,满堂支架拆除时从跨中开始,先拆除梁体跨中处支架,然后由跨中处同时向两侧拆除,为保证拆除过程中支架的稳定性,每层满堂支架水平拆除自上而下推进。
方木落时采用吊车或龙门吊吊卸,由专人统一协调指挥。
方木成捆起吊时,为防止方木起吊时滑落,在方木捆两端位置提前设计防脱装置。
方木落完以后,按拆架工艺,依次拆除支架,所拆除下来的脚手管、扣件须成堆放置好,分批统一落地,杜绝将物料向下抛掷。
机械设备及劳动力配制在张拉压浆完成,并满足拆架要求以后,按照拆架技术工艺以及安全要求,合理组织人员施工、机具运转。
现将人员分工、机具投入情况安排如下:机具投入情况:①吊车一台;②锤头、扳手若干把;③安全带、安全帽若干。
人员安排其他相关安排视施工现场实际而定,人员、机具设备安排投入在现场可做适当调整,以满足现场施工。

现浇箱梁支架整体落架拆除施工工法现浇箱梁支架整体落架拆除施工工法一、前言现浇箱梁作为一种常见的桥梁结构,其支架的整体落架拆除施工是桥梁施工中的一项重要工作。
本文将介绍现浇箱梁支架整体落架拆除施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及一个实际工程实例。
二、工法特点现浇箱梁支架整体落架拆除施工工法具有以下几个特点:1. 整体落架拆除:支架的拆除不仅限于单个构件,而是将整个支架一次性拆除,能够提高施工效率。
2. 安全可靠:采取稳定的拆除顺序和方法,确保支架拆除过程中的安全性和稳定性。
3. 节约人力物力:通过合理的劳动组织和机具设备的使用,减少人力物力的浪费。
4. 提高施工质量:减少支架拆除对梁体的冲击,确保梁体不受损坏,提高施工质量。
三、适应范围现浇箱梁支架整体落架拆除施工工法适用于各类箱形梁的支架拆除工作,可以满足不同工程项目的需求。
四、工艺原理该工法的工艺原理主要包括两个方面:施工工法与实际工程之间的联系和采取的技术措施。
1. 施工工法与实际工程之间的联系:根据梁体的结构特点和承重需求,确定合理的支架拆除顺序和拆除方法,保证施工的稳定和顺利进行。
2. 采取的技术措施:采取合适的起重机械和支撑设备,配合专业人员的操作,通过控制拆除力和拆除速度,减少梁体的受力变形,确保拆除的安全性和稳定性。
五、施工工艺现浇箱梁支架整体落架拆除施工工艺主要包括以下几个阶段:1. 准备工作:包括梁体的安全检查、施工图纸的解读、机具设备的准备等。
2. 支架拆除准备:确定最佳拆除顺序和方法,搭建临时支撑设备,保证拆除过程的稳定和安全。
3. 支架拆除:按照确定的顺序和方法,利用起重机械逐层拆除支架,同时通过临时支撑设备,使梁体保持稳定。
4. 清理整理:拆除完成后,对拆下的支架和材料进行整理和清理,保持施工现场的整洁。
六、劳动组织在现浇箱梁支架整体落架拆除施工中,需要合理组织人力资源,包括起重机械操作人员、支架拆除人员、现场指挥员等。

现浇梁支架拆除方案一、工程概况。
咱们这个工程里的现浇梁支架啊,就像一个默默支撑的大力士,完成了它的使命,现在该让它功成身退啦。
这个现浇梁的长度、宽度、高度啥的得先搞清楚,这就好比你要拆一个积木城堡,得先知道城堡的大小规模,咱们的现浇梁长[X]米,宽[X]米,高[X]米,支架呢也是按照这个尺寸和承载要求搭建起来的。
二、拆除准备工作。
# (一)人员安排。
1. 得找一群靠谱的兄弟来干这活。
首先得有个总指挥,就像乐队的指挥一样,把控全局。
这总指挥得经验丰富,遇到问题能迅速做出判断。
2. 然后是拆支架的熟练工,这些兄弟得胆大心细,像拆自家东西一样小心谨慎。
按照这个工程的规模,大概得安排[X]个熟练工。
3. 还得有几个小工负责传递工具、清理现场啥的,就像后勤部队一样,大概安排[X]个小工就够了。
# (二)工具设备准备。
1. 扳手是必不可少的,就像战士的枪一样。
根据支架的螺栓规格,准备好大小合适的扳手,每种规格至少准备[X]把,以防万一嘛。
2. 吊车也是个关键家伙。
这个吊车的吨位得根据支架的重量和起吊高度来选,咱们这个工程啊,估计[X]吨的吊车就可以胜任了。
不过在使用之前,得让吊车师傅仔仔细细地检查一遍,就像检查自己的爱车一样,确保各个部件都没问题。
3. 还有一些小工具,比如撬棍啊,这些撬棍就像钥匙一样,可以帮助我们把一些卡得紧的部件撬开。
每种小工具也都要准备个[X]件备用。
# (三)安全防护用品准备。
1. 安全帽是必须的,这是咱们脑袋的保护神。
每个兄弟都得戴上,而且要确保安全帽质量合格,不能是那种一砸就破的水货。
2. 安全带也不能少,特别是那些在高处作业的兄弟。
安全带就像一根生命线,系好了才能放心干活。
3. 安全网也要拉好,这就像一张大网,万一有啥东西掉下来,也能被网住,不会砸到下面的人和东西。
三、拆除顺序。
# (一)总体原则。
拆除支架就像拆拼图一样,得按照一定的顺序来,不然就会乱套。
咱们的原则是先搭的后拆,后搭的先拆。

满堂架拆除方案1. 引言满堂架是一种常见的货物存储和展示设备,广泛应用于仓储物流行业。
然而,在某些情况下,需要对满堂架进行拆除。
本文档旨在提供一种满堂架拆除方案,详细介绍了拆除前的准备工作、拆除步骤和注意事项。
2. 准备工作在进行满堂架拆除之前,需要做一些准备工作以确保拆除过程的顺利进行。
以下是准备工作的步骤:2.1 确定拆除计划在拆除满堂架之前,需要先确定拆除计划。
拆除计划应包括拆除时间、地点以及拆除所需的人员和设备等信息。
通过制定拆除计划,可以确保拆除工作的高效进行。
2.2 购买必要工具和材料拆除满堂架需要使用一些特定的工具和材料,如扳手、榔头、螺丝刀等。
在进行拆除之前,需要事先购买好这些工具和材料,以备使用。
2.3 安全措施拆除满堂架是一项涉及到人身安全的工作,因此在进行拆除之前,必须采取一定的安全措施。
这包括穿戴适当的个人防护装备,如手套、护目镜等,以及确保工作区域的安全,如清理杂物、提供适当的照明等。
3. 拆除步骤在完成准备工作之后,可以开始拆除满堂架。
下面是拆除满堂架的一般步骤:3.1 清空满堂架首先,需要将满堂架上的货物全部清空。
这包括将货物从满堂架上取下并妥善存放到其他地方。
3.2 拆除连接件满堂架通常由多个连接件组成,如螺丝、螺母等。
拆除满堂架时,需要使用相应的工具,将这些连接件逐一拆除。
3.3 拆卸架体一旦连接件拆除完毕,可以开始拆卸满堂架的架体部分。
通常,满堂架的架体由横梁和立柱组成。
拆除架体时,可以按照自上而下的顺序,先拆除横梁,再拆除立柱。
3.4 移除拆卸部件在拆除架体后,需要将拆卸下来的部件进行处理。
这包括清理和整理拆卸部件,并妥善存放或处置。
4. 注意事项在拆除满堂架时,还需要注意以下事项,以确保拆除工作的安全和顺利进行:4.1 注意个人安全在拆除满堂架之前,必须确保穿戴适当的个人防护装备,并遵守相关的安全操作规程。
此外,如果拆除需要多人协作,必须确保彼此之间有良好的沟通和配合。
一、编制说明1.1、编制依据1.1.1 03省道XX合同段施工招标文件。
1.1.2 03省道XX合同段施工图设计文件。
1.1.3 03省道XX合同段项目经理部安全管理办法》的相关条款;1.1.4 国家及地方关于安全生产等方面的法律法规;1.1.5 03省道XX合同段《实施性施工组织设计》及专项施工方案;1.1.6 其他相关文件1.2、编制目的1.2.1 杜绝重大、特别重大事故的发生,避免较大事故,减少一般安全事故发生;1.2.2 无重大安全隐患;1.2.3 人员因施工负伤率小于1.5‰,重伤率和死亡率为零;1.2.4 不得因施工对周边环境、建筑、设施等造成破坏;1.3、适用范围AHAHAGAHAGAGGAGAGGAFFFFAFAF03省道XX合同段现浇箱梁支架模板拆除。
二、工程概况2.1工程简介03省道XX工程位于XX市XX区,南起03省道XX线与XX国道的平面交叉处,终点位于XX一级公路起点以北250米处,路线起讫桩号K0+000-K6+866.452,全长6.866km。
其中XX 路以北至XX路段(K3+018.3-K6+231.4)设高架桥,长3.213km,XX路以南路段为地面道路。
XX5条河流设5座中小桥梁。
有16处平面交叉口。
03省道XX工程采用一级公路快速路、一级公路高架快速路和一级公路城市主干道三种技术标准设计,设计行车速度为60、80、100km/h。
路基宽度分别为38、25.5、38米。
本项目共设3个合同段,本工程为第二合同段,起讫桩号K2+350-K4+518.435,全长 2.168km,包括路基、高架桥1500m/1座、中桥52m/1座(已建成)。
2.2、工程特点本合同段为桥梁工程分为高架桥主线及建设四路A、B匝道。
1、高架桥上部结构共14联:(3×27.5)+(3×30)+(3×AHAHAGAHAGAGGAGAGGAFFFFAFAF30)+(3×30)+(4×30)+(4×30)+(4×30)+(4×30)+(4×30)+ (4×31. 5)+(4×30)+(4×29.25)+(3×30.78)+(3×30.78)共计1500m,建设四路互通A、B匝道共4联:4×(4×30)。

现浇箱梁及墩身拆除方案现浇箱梁及墩身拆除方案在工程建设中,拆除工作同样重要如同建设,因为拆除过程不仅要保证工程的安全,还要防止周围环境受到破坏。
在拆除工程中,现浇箱梁和墩身的拆除是比较复杂的,需要制定详细的拆除方案。
本文将详细介绍现浇箱梁和墩身拆除的方案,以及实施中需要注意的事项。
拆除方案1. 现浇箱梁拆除现浇箱梁的拆除是比较困难的一项工作,需要在拆除的同时保证工程的安全和周围环境的无受到破坏。
拆除时可以采用先施工后拆除的方式,施工时在箱梁两侧设置支撑,然后破坏箱梁的横向连接。
2. 墩身拆除墩身的拆除需要考虑的因素较多,例如环境因素、安全因素等等。
在拆除方案制定时需要考虑以下因素:(1)安全因素:拆除时首先需要保证工人的安全,设置防范措施防止人员或物体坠落造成人员伤害或设备破坏。
墩身的高度和结构对工作人员的安全也有一定的影响,因此需要根据不同的墩身设计相应的安全方案。
(2)施工因素:在墩身拆除前需要对现场进行勘测,包括墩身高度、厚度、形状等信息。
然后根据勘测结果,制定详细的墩身拆除方案,考虑施工过程中垂直度、平整度的控制以及墩身的拆除顺序等。
(3)环境因素:在拆除过程中需要考虑周围环境的影响,保护周围环境免于伤害和污染。
在拆除前,需要人员在拆除现场进行环境评估,根据评估结果,制定相应的环境保护措施。
实施中的注意事项1. 科学规划在实施拆除工程时,需要科学规划,根据周围环境和工程的特点,确定拆除方案和时间,保证施工过程中充分考虑环境、安全和施工顺序等问题,以最小化影响。
2. 安全保障施工现场需要设置相应的安全隔离带和安全警示标识,制定详细的施工安全措施以保障人员安全。
在施工过程中,需要严格执行安全规定,并对意外情况进行快速、有效的应对处理。
3. 保护环境在拆除过程中,需要保障周围环境的安全和完整性。
身边道路、建筑等环境设施应采取隔离保护措施,拆除过程中防止引起噪音、粉尘、振动和土壤松动等污染物质污染周围环境。
xx主桥第二联箱梁支架拆除方案一、工程概况xx大桥主桥K4+229.801~K4+690.351段平面位于直线段上,K4+690.351~K4+721.393段位于R=2000的圆曲线上。
第一联上跨xx河道,第二联上跨xx,主桥第一联墩台与线路交角为60°,第二、三联墩台与线路交角为75°。
采用5×30+(28+40+30)+3×30m预应力混凝土连续箱梁,梁宽23m。
梁体采用斜腹式预应力砼等截面连续箱梁,单箱四室截面,第一、三联梁高1.8m,第二联联梁高2.2m,第一、三联与第二联相邻的梁端梁高设置过渡段。
第一、三联两侧悬臂2.0m,箱梁底宽17.65m,跨中箱梁顶底板厚0.25m,支点处顶底板厚0.45m,跨中腹板厚0.5m。
第二联两侧悬臂2.0m,箱梁底宽17.25m,跨中箱梁顶底板厚0.25m,支点处顶底板厚0.45m,跨中腹板厚0.5m。
桥面设双向2%的横坡,通过顶板形成。

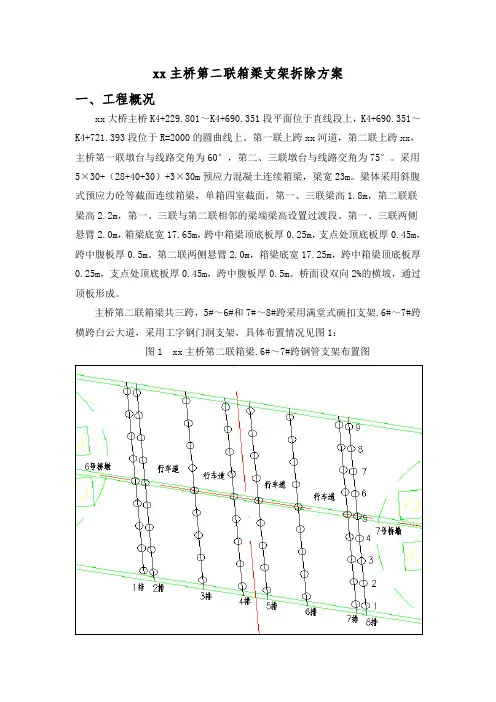

主桥第二联箱梁共三跨,5#~6#和7#~8#跨采用满堂式碗扣支架.6#~7#跨横跨白云大道,采用工字钢门洞支架,具体布置情况见图1:图1 xx主桥第二联箱梁.6#~7#跨钢管支架布置图二、拆除条件1、桥梁上部结构砼施工完,达到养生龄期,拆除箱室内内模。
2、砼强度达到90%以上进行预应力张拉。
3、张拉后待浆体强度达100%以上、满足设计和规范的要求。
三、支架拆除前的组织与准备工作1、拆架前,全面检查待拆支架,根据检查结果,拟订作业计划,确定拆除时间、拆除范围、拆除工程量以及相应投入的人力、物力和机械等。
2、人员的组织工作。
成立拆除作业指挥小组和由专业技术工人为骨干的拆除施工队伍。
支架拆除前主管副经理、安全专业工程师、现场安全员、技术员到达现场进行安全技术交底,对操作工人进行安全教育。
直至每个操作工人对操作安全注意事项均了解清楚、安全措施到位后方可进行拆除支架施工。
3、机械设备的组织工作。

满堂脚手架拆除施工方案1. 引言本文档旨在描述满堂脚手架拆除施工方案。
脚手架拆除是在建筑工程中的一个重要环节,需要严格遵循安全规范和操作流程,确保施工过程安全可靠。
本文档将详细介绍拆除前的准备工作、拆除步骤、安全措施以及项目管理等内容,以确保脚手架拆除工作的高质量完成。
2. 准备工作在进行满堂脚手架拆除之前,需要进行一系列的准备工作,以确保拆除工作的顺利进行。
2.1. 安全评估在拆除作业前,必须进行一次全面的安全评估。
评估包括考虑脚手架结构稳定性、材料和设备的安全性以及周围环境的安全问题。
评估结果将指导后续拆除工作的进行。
2.2. 现场准备在拆除之前,需要对拆除区域进行整理和清理,以确保没有障碍物妨碍施工。
同时,需要设置标志和警告线,以保障施工区域的安全。
2.3. 材料和设备准备在拆除作业中,需要准备好必要的工具、设备和材料。
工具包括螺丝刀、扳手、钳子等,设备包括起重设备等,材料包括绳索、防护网等。
确保材料和设备的完好性和可靠性,以保证操作的安全性。
2.4. 人员培训在进行脚手架拆除之前,需要对参与拆除工作的人员进行相关培训,包括安全操作规程、紧急救援措施以及脚手架结构和分类等知识的学习。
3. 拆除步骤脚手架拆除通常分为以下几个步骤:3.1. 拆除顶部结构首先,在拆除脚手架之前,需要拆除脚手架的顶部结构,包括横梁、脚手板和连接件等。
在拆除的过程中,需要注意保护下方工作区域的安全,以防掉落物伤害人员或设备。
3.2. 拆除立柱和斜杆在拆除顶部结构之后,可以开始拆除立柱和斜杆。
拆除时需要根据安全评估的结果,合理选择拆除顺序,并使用合适的工具和设备进行拆除。
保护周围工作人员的安全是至关重要的。
3.3. 清理和整理在拆除脚手架后,需要对拆除区域进行清理和整理。
将拆除的部件和其他废物进行分类存放或处理,并恢复原来的环境。
整理完成后,应进行仔细检查,确保没有任何潜在的安全隐患。
4. 安全措施在进行脚手架拆除工作时,必须严格遵守相关的安全规范和操作流程,采取一系列安全措施以保护施工人员和周围环境的安全。

一、编制目的及依据1. 编制目的为确保满堂支架拆除作业的安全、顺利进行,防止事故发生,特制定本专项方案。
2. 编制依据(1)《建筑工程安全生产管理条例》;(2)《建筑施工模板安全技术规范》;(3)《建筑施工承插型盘扣式钢管支架安全技术规范》;(4)施工现场实际情况。
二、工程概况1. 工程名称:某住宅楼满堂支架拆除工程2. 工程地点:某市某区某住宅楼施工现场3. 工程规模:建筑面积约10000平方米4. 施工周期:预计20天三、拆除方案1. 拆除顺序(1)先拆除外围的支架,再拆除内部支架;(2)先拆除支架顶部,再拆除支架底部;(3)先拆除非承重支架,再拆除承重支架。
2. 拆除方法(1)采用人工拆除,禁止使用机械设备;(2)拆除过程中,应确保拆除区域周围无人员、车辆通行;(3)拆除支架时,应遵循自上而下的原则,逐层拆除。
3. 拆除作业要求(1)拆除作业人员必须经过专业培训,熟悉拆除工艺和安全操作规程;(2)拆除作业前,应对拆除区域进行清理,确保无障碍物;(3)拆除作业过程中,应密切观察支架的受力情况,发现异常情况立即停止作业;(4)拆除过程中,应做好防坠落、防触电、防中毒等安全措施。
四、安全措施1. 人员安全(1)拆除作业人员必须佩戴安全帽、安全带等个人防护用品;(2)高处作业人员必须使用安全绳,确保安全;(3)拆除作业人员应定期进行体检,确保身体健康。
2. 设备安全(1)拆除作业使用的工具、设备必须符合安全标准;(2)拆除作业前,应对工具、设备进行检查,确保完好;(3)拆除作业过程中,应确保设备运行正常。
3. 环境安全(1)拆除作业过程中,应采取有效措施,防止扬尘、噪音污染;(2)拆除作业区域应设置警示标志,提醒过往人员注意安全。
五、应急措施1. 事故报告发生事故后,应立即向项目管理部门报告,并启动应急预案。
2. 事故处理(1)立即组织人员进行现场救援,确保人员安全;(2)对事故原因进行调查,分析事故原因,采取整改措施;(3)对事故责任人进行严肃处理。
满堂脚手架拆除专项方案满堂脚手架拆除专项方案一、工程背景本工程为某商业综合体项目,其中涉及满堂脚手架拆除工程。
该脚手架主要用于支撑建筑内部装修和外部幕墙施工。
由于工程进入尾声,需要拆除该脚手架。
考虑到拆除过程中可能存在的安全风险和环境保护问题,我们制定了以下专项方案。
二、方案目标1、确保拆除过程安全、高效;2、保障施工人员的生命安全;3、符合环境保护要求,减少噪音、粉尘等污染。
三、方案流程1、拆除前准备工作(1)组织专业人员对脚手架进行全面检查,确保无安全隐患;(2)清理脚手架上的杂物、废弃材料等,为拆除工作做好准备;(3)准备好拆除工具、设备及安全防护用品。
2、拆除过程(1)从上至下逐层拆除脚手架,避免上下同时作业;(2)拆除过程中,遵循“先拆横杆,再拆立杆”的原则,确保脚手架稳定;(3)及时清理拆除的废弃材料,保持现场整洁。
3、安全保障措施(1)施工人员进入现场必须佩戴安全帽、安全带等防护用品;(2)确保拆除工具、设备完好,避免因设备故障造成安全隐患;(3)设置专人专职安全监管,发现隐患及时处理。
4、环境保护措施(1)拆除过程中产生的废弃物应分类收集,可回收利用的材料进行回收;(2)采用降尘措施,减少粉尘污染,如喷水、覆盖等;(3)控制噪音污染,避免影响周边居民生活。
四、方案实施1、实施前,对参与拆除的工作人员进行安全教育和操作技能培训,确保具备相应资质和能力;2、按照方案流程进行拆除工作,不得擅自改变操作顺序或省略步骤;3、实施过程中,做好相关记录和数据统计,为后续工作提供依据;4、在拆除工作完成后,对现场进行清理和整理,确保符合安全和环保要求。
五、方案监督与检查1、实施过程中,设立专门的监督小组,对拆除现场进行巡查和监管,确保方案的有效执行;2、对实施过程中出现的问题和安全隐患进行及时整改和排除,防止类似问题再次出现;3、在拆除工作完成后,对现场进行检查和评估,确保安全和环保要求得到满足。
现浇梁支架安装及拆除方案1.模板设计与安装现浇梁模板由底模、外侧模、内模和端头模组成。
为提高梁体混凝土的外观质量,模板均采用大块钢模或竹胶板。
使用吊机进行模板吊装和拆除作业。
(1)底模设计与安装底模按梁底面形状分块设计,以方便模板吊装及拆除,并便于模板定位时调整和控制线形。
分块长度除梁端部分根据梁底面形状适当调整外,其余部分则统一成一种标准长度,以方便操作。
根据经验,标准长度以2.5m左右为宜。
现浇梁底模在膺架分配横梁上拼装,在拼装模板前对垫石高程进行测量,对于不符合设计高程和标准要求的垫石必须先处理合格,然后安装支座,在墩台顶面上标出梁体的中心线和端线,把底模按中心线和端线固定在横梁上。
根据预压后确定的梁底立模标高,通过调节钢管排架顶部的承托将底模的高程误差控制在1mm以内。
(2)外侧模设计与安装外侧模设计既要考虑方便模板吊装及拆除,还要考虑便于模板定位时调整和控制线形,也要考虑减少接缝提高表面质量。
分块长度除梁端部分根据梁体外侧线形做适当调整外,其余部分则统一成一种标准长度,以方便操作。
根据经验,外侧模标准长度以5m左右为宜。
外侧模吊装就位时,由于模板较大不易对位。
根据经验,采取先使用千斤顶和倒链调整其纵横向位置,然后用倒链、模板支撑杆件和底部的螺栓调整其高度和垂直度。
模板位置和垂直度调整好后,将各片外模之间用螺栓连成整体,使各模板接缝紧固密贴。
所有模板接缝均设特制密封耐油橡胶条,防止浇筑混凝土时漏浆。
在模板接缝的不平整度超过1mm时,用腻子找平后进行磨光处理,使其光滑平整,保证混凝土外观。
(3)内模设计与安装因内模拆除靠人工在箱梁内进行,施工条件差,劳动强度大,故内模设计成轻型拆装式,标准分节长度不超过2m,以便人工作业。
模板也可考虑采用竹胶合板,以减轻重量。
内模由钢模板与型钢框架组合而成。
内模钢模板与框架间用钩头螺栓相连,钢模板间用U形卡扣联接。
为保证内模拼装尺寸准确、连接紧密,各分节的钢模板与单片型钢框架加工好后,依照内模安装图将内模的各片框架摆放在硬化的地面上,将每分节的两片型钢框架相连形成一个整体,调整各分节型钢框架的高度和垂直度,保证型钢框架在水平和竖直方向位置正确,使安装钢模板时钢模板与型钢框架之间的螺栓孔、各分节钢模板之间的螺栓孔能准确对位。
现浇箱梁支架拆除方案现浇箱梁支架拆除方案一、编制依据1.1施工技术规范1.2施工箱梁图纸及计算书1.3本工程施工环境及交通环境1.4本单位现备的设备、物资及经济情况二、拆除方案总体思路两种:1.先拆除两侧孔的支架,用单链将门洞工字钢从两侧孔内拉出,优点:不中断G105线交通,缺点:施工较慢;2.先排除两侧孔的方案,封闭中间门洞进行拆除,优点:施工速度快,缺点:交通量大,车辆载重多,便道容易被破坏,还需加强墩柱及台身的保护。
先试验方案1,如果可行便执行,如果太快,执行方案2。
三、拆除顺序先拆除阶段1支架,再拆除阶段2支架。
四、支架拆除要求支架拆除时先将顶托下调5-10cm脱模,竹胶板逐块撬开,然后倒*支架上运出,方木可根据现场实际情况拆除,然后可拆除支架。
门洞拆除时,同样将顶托下调10-20cm,使工字钢与底模脱离,使用方案1时,用**将工字钢从0#、1#孔导出使用的**时,用5T铲车将工字钢直接铲运出来,然后可拆除支架,支架拆除时需注意以下事项:1.支架拆除时,须经监理工程师批准后方可拆除;2.应严格按照从梁体较重及取大节点开始,逐步卸落相邻节点,当达到一定卸落数量后支架方可脱离梁体;3.拆除顺序与搭设顺序相反,按先搭后拆,后搭先拆的原则自上而下逐步拆除,一步一清,不得采用踏步式拆发,纵向剪刀撑先拆中间扣,然后两头扣;4.拆除时竹胶板和方木禁直接往下扔,应用人工采用绳索逐渐卸下;5.钢管、扣件应分点堆放,零配件装入器具内,严禁高空抛掷;6.统一指挥,上下呼应,动作协调,当松开与另一人有关的结扣时,应先告知对方,以防坠落;7.拆除支架时,应划出工作标志,禁止行人入内;8在拆除过程中,凡已松开连接的杆件应及时搬运走,避免误扶和误靠已松脱连接的杆件。
五、场地**拆除后,做到工完料清,及时将砼底*清理出场,限高限宽杆拆除,恢复G105线的前面**并*实际高度,在箱梁钉上隔离标志。
六、交通疏导如采用方案2,交通疏导至关重要,按照交通规定通过设置锥形标,导向标志,合理的引导交通,并安排专人24小时昼夜指挥交通,确保行车安全,配备5T铲车一台,随时处理便道,遇到误车及时引导拉出,与交警和路政及时联系,及时处理交通。
习水县二里至干溪沟运煤公路第二合同段(桥梁工程)编制:审核:四川长城建筑集团有限公司二干公路02项目部二O一六年二月目录一、工程概况 (2)二、编制依据 (2)三、安全生产目标 (2)四、满堂支架搭设安全技术要求 (3)五、满堂支架拆除安全技术要求 (3)一、工程概况西铜高速公路XTK-4合同段位于西安市北高陵县及泾阳县内,设计为双向八车道。
起点桩号为K7+116.35,终点桩号为K12+360,共长5.244km,其中桥梁一座4.957km,(另有聂冯立交A、B两座匝道桥),其中现浇箱梁总长度为1836m,现浇箱梁均采用搭设满堂支架法进行施工。
二、编制依据(1)《公路工程施工安全技术规程》(JTJ76-95)(2)《高速公路交通安全设施设计及施工技术规范》(JTJ74-94)(4)《公路桥涵施工技术规范》(JTJ041-2000)(5)《建筑施工碗扣式钢管脚手架安全技术规范》(JGJ166-2008)(6) 西铜高速XTK-4标合同段招投标文件、合同文件、两阶段施工图设计文件。
三、安全生产目标1、杜绝重大人员伤亡事故;2、杜绝多人重伤事故;3、杜绝重大机械设备事故;4、杜绝重大水灾、火灾事故;5、杜绝易燃易爆物品爆炸事故;6、消灭违章指挥,消灭违章作业,消灭惯性事故;7、年重伤率控制在0.6‰以下,年轻伤率控制在1.2‰以下。
四、满堂支架搭设安全技术要求1、支架搭设前,由于边坡较陡,且为顺层,不宜设置成台阶安装支架,采用边坡钻孔的方式固定支架,钻孔孔径为70mm,孔深不小于70cm,,将支架与立杆钢管伸入孔内。
以增强支架竖向稳定性,横桥向水平杆支架横杆间隔锚入孔内,孔径为70mm,孔深不小于150cm,间隙用砂浆灌满以增强钢管整体横向稳定性2、钢管扣件扣脚手架,选用外径48mm,壁厚3.5mm,强度等级Q235-A的钢管,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。
满堂支架拆除方案1、编制依据1.1现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料1.2##特大桥、##特大桥简支梁施工设计图纸1.3简支梁施工相关施工规范、施工技术指南以及相关验收标准 1.4##特大桥、##特大桥简支梁施工相关设计规范1.5《WDJ 型钢管碗扣脚手架技术条件》等相关材料使用标准 1.6国家及地方关于安全生产和环境保护等方面的法律法规 1.7现行铁路施工、材料、机具设备等定额 1.8本单位施工能力、施工经验、资源配置等2. 施工概况##特大桥现浇简支梁为单箱单室结构,箱梁高3.115m ,顶板宽12m ,底板宽5.5m ,两侧翼缘长各为2.65m 。
箱梁纵向预应力束为φj15.24高强度底松弛钢绞线(a byMP R 1860 ),两端张拉。
现浇连续梁混凝土采用C50号混凝土浇注,支座采用盆式橡胶支座。
我局施工段##特大桥、##特大桥共计简支梁128孔,支架法施工的简支梁约占1/3。
每套支架采用(3+2+1配置)来施工梁体,采用WDJ 碗扣式多功能钢支架施工,其余梁跨依据施工进度情况,施工方法做灵活调整。
待上部结构施工完成后,需拆除施工支架。
3. 施工部署3.1 施工人员部署经理部管理人员以及各作业班组的人员计划配备如下:管理人员10人,安装班组15人,普工班组20人。
分项施工组织机构框图2.2 施工机械配置主要施工机械设备表4. 拆除支架施工方法4.1 施工程序与搭设支架的步骤相反,由上至下拆除:将前期已拆除的横梁和系梁下的模板、方木和钢管,全部清理、摆放整齐然后用吊车吊走。
4.2 施工准备1、根据审批通过的方案,对所有参加施工人员进行技术交底和安全教育。
2、检查所有施工机械设备,包括:①起吊钢绳经外观检查,应无断股、断丝、扭折,无严重锈触氧化,绳头扣长度比符合标准,穿扎符合规范。
②卸扣无裂纹、无变形、栓扣螺纹无滑牙、拧动自如无卡死。
③紧线葫芦应拉动自如,无卡死,拉绳无断股、断丝,保险自锁装置有效。
现浇梁支架拆除顺序
一、了解现浇梁支架的结构和材料
现浇梁支架是用于支撑梁模板和施工过程中的混凝土浇筑的临时支撑结构。
在拆除现浇梁支架之前,需要对其结构和材料进行了解,以便确定拆除的顺序和方法。
二、拆除横梁和立柱
拆除现浇梁支架的横梁和立柱。
横梁是连接立柱的主要部分,可以使用起重机将其搬离并放置在指定的地方。
立柱是支撑横梁的垂直支撑物,也需要使用起重机进行拆除。
三、拆除支撑杆和拉杆
接下来,拆除现浇梁支架的支撑杆和拉杆。
支撑杆是连接横梁和地面的支撑物,起到支撑横梁的作用,需要一个个进行拆除。
拉杆是连接横梁和立柱的拉力元件,拆除时需要先松开其与横梁和立柱的连接。
四、拆除底座和地脚螺栓
然后,拆除现浇梁支架的底座和地脚螺栓。
底座是支撑杆与地面接触的部分,需要将其拆除。
地脚螺栓是连接底座和地面的固定件,需要使用扳手等工具将其拆除。
五、清理现场并回收材料
清理现场并回收现浇梁支架的材料。
拆除过程中会产生大量的废弃材料,需要及时清理,保持工地的整洁。
同时,可以将回收的材料进行分类和整理,以便于后续的再利用。
六、总结
拆除现浇梁支架的顺序应该是先拆除横梁和立柱,然后拆除支撑杆和拉杆,最后拆除底座和地脚螺栓。
在拆除过程中,需要注意安全,并及时清理现场。
拆除完成后,可以对拆除的材料进行回收和再利用,以减少资源浪费。
通过合理的拆除顺序和方法,可以高效地完成现浇梁支架的拆除工作。
