军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工平安风险识别、评估和预控清册一、三级及以上施工平安风险识别、评估及限制治理针对三级及以上施工平安风险,工程部应采取以下治理举措:(1)施工工程部是现场施工平安风险识别、评估及限制的执行主体.组织工程部所有员工学习?国家电网公司电网工程施工平安风险识别、评估及限制方法(试行) ?文件,保证施工工程部治理人员、施工人员熟悉施工安全风险治理流程及相关工作.(2)开展现场初勘,确定本工程各工序固有风险.编制?施工平安风险识别、评估、预控清册? ,对三级及以上作业风险逐一进行复测并填写?施工作业风险现场复测单? .(3)将?三级及以上施工平安风险识别、评估和预控清册?和?作业风险现场复测单?报监理工程部审核并报业主工程部备案.(4)根据作业前动态因素,计算确定作业动态风险等级,建立?三级及以上施工平安风险动态识别、评估及预控举措台帐?,并根据动态风险等级采取相应举措.(5)三级及以上风险作业前,相关治理人员必须到岗到位.(6)三级及以上风险作业必须填写?电网工程平安施工作业票B»o同时,根据作业步骤填写?电网工程平安施工作业票B〉中的作业风险限制卡有关工程,并由工作负责人逐项确认.(7)将?三级及以上施工平安风险识别、评估和预控清册?报送公司审查,公司审查通过后报业主工程部和监理工程部审批.(8)三级施工平安风险限制:施工班组负责人、平安员(监护人)和监理人员到场.四级施工平安风险限制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工工程经理、专职平安员到位;监理单位要有分管领导组织现场检查,工程总监、平安监理工程师现场监督;建设单位要有分管领导组织现场检查,业主工程经理、业主工程部平安专职现场监督;省级公司要有基建平安治理人员适时开展监督检查.工程部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级.三级及以上施工平安风险清册及计算公式见附表.三级及以上施工平安风险识别、评估和预控清册军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工平安动态风险计算一、电力隧道工程土建局部(1)作业内容为龙门架安、拆,可产生的危险为高处坠落机械伤害、物体打击、,固有风险评定D1为120,固有风险级别为3级.工程部根据施工方法、作业人员、机械设备、环境、平安治理五个维度影响因素的实际情况,根据?动态风险值计算?计算出动态调整系数k值如下:通过计算得知k=0.956,那么动态风险值D2=D/k=120/0.956=126 ,因70<126<160,故查表得知: 龙门架安、拆作业的风险等级3级.(2)作业内容为开挖深度大于5米的开挖,可产生的危险为坍塌,固有风险评定D1为126,固有风险级别为3 级.工程部根据施工方法、作业人员、机械设备、环境、平安治理五个维度影响因素的实际情况,根据?动态风险值计算?计算出动态调整系数k值如下:通过计算得知k=0.927,那么动态风险值D=D/k=126/0.927=136 ,因70<136<160,故查表得知:开挖深度大于5米的开挖作业的风险等级3级(3)作业内容为混凝土破除(马头门施工),可产生的危险为坍塌物体打击、坍塌、高处坠落,固有风险评定D1为120,固有风险级别为3级工程部根据施工方法、作业人员、机械设备、环境、平安治理五个维度影响因素的实际情况,根据?动态风险值计算?计算出动态调整系数k值如下:通过计算得知k=0.932,那么动态风险值Q=D/k=126/0.932=135 ,因70<135<160,故查表得知:混凝土破除〔马头门施工〕作业的风险等级3级.。
军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。
组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项目各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。
同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。
(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。
四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。
项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。
三级及以上施工安全风险清册及计算公式见附表。
(施工方案)三级及以上施工安全固有风险识别、评估和预控清册(可以直接使用,可编辑优秀版资料,欢迎下载)石家庄南1000kV变电站新建工程三级及以上施工安全固有风险识别、评估及预控措施清册石家庄南1000kV变电站新建工程施工安全风险动态识别、评估及预控措施动态管理台帐S211齐平公路改扩建工程中寨村大桥T梁架设专家评估报告编制:评估负责人:日期:中铁十七局集团第五工程S211齐平公路改扩建工程二标项目部架梁风险评估专家评审结果专项风险评估专家评审结果专家评审意见:该项目总体风险等级为Ⅱ级,在对重大风险源进行专项评估之后确定专项风险等级为Ⅱ级,风险可控.在施工过程中应严格按照风险管理及对策进行施工,将各类风险降到可接受水平,达到保安全、保护环境、保证建设工期、控制投资、提高效益、实现建设项目的总目标.评审专家签字:组长:组员:2021年7月22日中寨村大桥T梁架设风险评估报告1.编制依据《公路桥梁和隧道工程施工安全风险评估指南》(中国交通部)S211齐伯至平坝公路改扩建工程中寨村大桥施工图等设计文件我单位在类似工程中的施工经验和相关的技术总结、功法成果等2.评估对象、目标及范围2.1.评估对象评估的对象是由中铁十七局集团第五工程承建的S211齐平公路改扩建工程二标中寨村大桥T梁架设施工.2.2.评估范围评估范围为中寨村大桥所属工程施工阶段的风险评估,包括对安全、工期、环境及第三方风险进行评估。
风险评估与管理必须本着安全第一的原则,环境、质量、投资、工期等都应服务于安全。
尤其要重视可能导致突发性、灾害性的风险事件.2.3.评估目的对中寨村大桥T梁施工的可行性、充分性、有效性进行评价,通过对施工风险的识别、估计和评价,确定风险等级。
合理使用多种管理方法和技术手段对项目风险实行有效控制,将各类风险降到可接受水平,达到保安全、保护环境、保证建设工期、控制投资、提高效益、实现建设项目的总目标。
3.工程概况中寨大桥全长307.08m,平面位于圆曲线上,圆曲线半径175m,纵坡4%,桥面宽10.417m。
军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。
组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项目各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。
同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。
(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。
四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。
项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。
三级及以上施工安全风险清册及计算公式见附表。
电力三级及以上施工安全风险识别、评估和预控清册军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。
组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项目各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。
同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。
(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。
2四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。
项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。

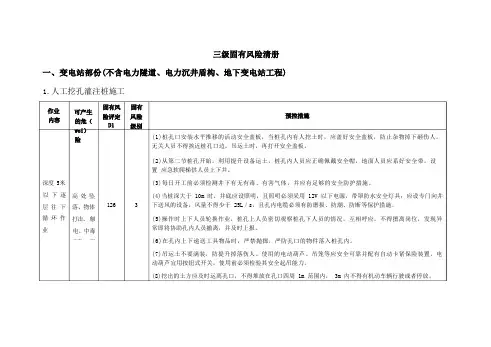

1.人工挖孔灌注桩施工(1)桩孔口安装水平推移的活动安全盖板,当桩孔内有人挖土时,应盖好安全盖板,防止杂物掉下砸伤人。
无关人员不得挨近桩孔口边。
吊运土时,再打开安全盖板。
(2)从第二节桩孔开始,利用提升设备运土,桩孔内人员应正确佩戴安全帽,地面人员应系好安全带,设置 应急软爬梯供人员上下井。
(3)每日开工前必须检测井下有无有毒、有害气体,并应有足够的安全防护措施。
(4)当桩深大于 10m 时,井底应设照明,且照明必须采用 12V 以下电源,带罩防水安全灯具;应设专门向井 下送风的设备,风量不得少于 25L /s ,且孔内电缆必须有防磨损、防潮、防断等保护措施。
(5)操作时上下人员轮换作业,桩孔上人员密切观察桩孔下人员的情况,互相呼应,不得擅离岗位,发现异 常即将协助孔内人员撤离,并及时上报。
(6)在孔内上下递送工具物品时,严禁抛掷,严防孔口的物件落入桩孔内。
(7)吊运土不要满装,防提升掉落伤人。
使用的电动葫芦、吊笼等应安全可靠并配有自动卡紧保险装置。
电 动葫芦宜用按钮式开关,使用前必须检验其安全起吊能力。
(8)挖出的土方应及时运离孔口,不得堆放在孔口四周 1m 范围内, 3m 内不得有机动车辆行驶或者停放。
高 处 坠 落、物体 打击、 触 电、中毒 窒息、 坍深度 5米以 下 逐 层 往 下 循 环 作 业12632. 土方开挖(1)通过施工方案的专家审查。
(2)制定施工的控制措施。
4(3)进行安全技术交底。
(4)严格按批准的施工方案执行。
深度超 过 5 米 (含 5 米) 的深 基坑挖 土或者未 超过 5 米,但地 质条件 与周边 环境复270(9)开挖过程如浮现地下水异常(水量大、水压高),应即将住手作业,及时上报,在制定切实有效措施方 案前不得擅自施工。
3.模板工程(1)模板安装前应制定施工方案或者技术措施,确定模板的模数、规格及支撑系统等,在施工作业过程严格执 行不得变动。
(2)建造物框架施工时,模板运输时施工人员应从梯子上下,不得在模板、支撑上攀登。
军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。
组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项目各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。
同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。
(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。
四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。
项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。
三级及以上施工安全风险清册及计算公式见附表。
军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。
组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项目各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。
同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。
(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。
页脚内容四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。
项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。
三级及以上施工安全风险清册及计算公式见附表。
军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。
组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项目各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。
同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。
(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。
四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。
项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。
三级及以上施工安全风险清册及计算公式见附表。
5.2施工安全风险等级划分一级风险:指作业过程存在较低的安全风险,不加控制可能发生轻伤及以下事件的施工作业;二级风险:指作业过程存在一定的安全风险,不加控制可能发生人身轻伤事故的施工作业;三级风险:指作业过程存在较高的安全风险,不加控制可能发生人身重伤或人身死亡事故的施工作业;四级风险:指作业过程存在高的安全风险,不加控制容易发生人身死亡事故的施工作业;五级风险:指作业过程存在很高的安全风险,不加控制可能发生群死群伤事故的施工作业。
5.3 LEC 安全风险评价方法定义及计算方法5.3.1 LEC 安全风险评价方法定义LEC 法是对具有潜在危险性作业环境中的危险源进行半定量的安全评价方法。
该方法采用与系统风险率相关的三方面指标值之积来评价系统中人员伤亡风险大小。
这三方面分别是:L 为发生事故的可能性大小;E 为人体暴露在这种危险环境中的频繁程度;C 为一旦发生事故会造成的损失后果。
风险值D=L×E×C。
D 值越大,说明该系统危险性大,需要增加安全措施,或改变发生事故的可能性,或减少人体暴露于危险环境中的频繁程度,或减轻事故损失,直至调整到允许范围内。
值得注意的是, LEC 风险评价法对危险等级的划分,一定程度上凭经验判断,应用时需要考虑其局限性,根据实际情况予以修正。
5.3.2 固有风险值计算固有风险值采用 LEC 法定量计算,固有风险等级根据固有风险值的大小确定。
固有风险值D1=L1×E1×C1 。
A.2.1.固有风险因素 L1、E1、C1 取值及风险值 D1 与风险等级关系表A.2.1.1 发生事故或风险事件的可能性(L 1 )分数值发生的可能性10 完全不可能预料6 相当可能3 可能但不经常1 可能性小,完全意外0.5 很不可能,但可以设想0.2 极不可能0.1 实际不可能A.2.1.2:风险事件出现的频率程度(E1)分数值风险事件出现的频率程10 连续6 每天工作时间3 每周一次2 每月一次1 每年几次0.5 非常罕见A.2.1.3:发生风险事件产生的后果(C1)分数值发生风险事件产生的后果100 大灾难,无法承受损失40 灾难,几乎无法承受损失15 非常严重,非常重大损失7 严重损失3 重大损失1 一般损失0.5 轻微损失A.2.1.4:风险值 D 与风险等级关系表风险值 D 风险程度风险等级>320 极高风险,应采取措施降低风险等级,否则不能继续作业5160~320 高度风险,需立即整改 4 70~160 显著风险,需要整改 3 20~70 一般风险,需要注意 2 <20 稍有风险,但可能接受 1A.3.动态风险值计算动态风险值 D2= D1/K。
A.3.1.动态调整系数计算方法动态调整系 K:式中: N=6(6 个维度)a i ----对应维度 U i 的重要性评价权重值b j ---对应维度 U i 中各子项风险因素风险值的平均值在电网工程中各维度相对重要性视为相同, 即 a i =1,项目动态风险调整系数采用简易评价法,即:六附表:三级及以上施工安全风险识别、评估和预控清册三级及以上施工安全风险识别、评估和预控清册工程名称:500kV蒲辽送电线新建工程序号工序作业内容可产生的危险固有风险评定D1固有风险级别预控措施3.土石方工程3.4 特殊基坑开挖3.4.1泥沙流沙坑开挖坍塌82 3泥沙坑、流沙坑施工中容易塌方。
严格按照方案采取档泥沙板措施,以上这两种情况施工时,应派专人安全监护,随时检查坑边是否有裂纹出现,做好安全监护。
5.杆塔工程5.2 悬浮抱杆分解组立5.2.3抱杆系统布置起重伤害90 3(1)组塔前,应根据作业指导书的要求分拉线坑,各拉线间以拉线及对地角度要符合措施要求,技术员或安全员负责检查。
(2)抱杆直接支在松软土质时,根部采取防沉措施;支在坚硬或冻结地面时,根部采取防滑措施。
(3)钢丝绳端部用绳卡固定连接时,绳卡压板应在钢丝绳主要受力的一边,且绳卡不得正反交叉设置;绳卡间距不应小于钢丝绳直径的6倍;绳卡数量应符合规定。
5.2.4地锚坑选择及设置物体打击、起重伤害120 3工作票上应注明坑深尺寸,地锚埋设前,派专人测尺检查,深度足够,挖好马道,回填夯实后,负责人检查后在工作票上签字确认。
5.2.9吊装塔头物体打击、机具伤害142 3严格按作业指导书安全技术要求,按抱杆的吊载计算,仔细核对图纸手册的吊段重量参数,严禁超重吊装。
6.架线施工6.1 跨越作业6.1.2跨越10千伏及以上带电运行电力线路、铁路、二级及以上公路等特殊跨越架搭设和拆除倒塌、物体打击135 3(1)编制专项施工方案。
(2)严格按批准的施工方案执行。
(3)跨越架的施工搭设和拆除由有资质的专业队伍施工(4)安装完毕后经检查验收合格后方准使用。
6.2 跨越电力线施工6.2.2不停电跨越作业触电、电网事故240 4(1)重要和特殊跨越架的搭拆应由施工技术部门提出搭拆方案,经审批后实施。
(2)跨越架同排立杆每6~7根应设剪刀撑,每隔2根立杆应设一支杆,跨越架两端及中间应装设可靠的拉线。
(3)组立钢格构式带电跨越架后,应及时做好接地措施。
(4)必须指定专职监护人,明确工作负责人。
(5)拆除跨越架应自上而下逐根进行,架材应有人传递,不得抛扔;严禁上下同时拆架或将架体整体推倒。
(6)严格按照规程要求的安全距离搭设,监护人必须随时检查搭设情况,发现不符合规定要求必须立即整改。
(7)所有跨越架均应设拉线,拉线设置必须符合施工方案的要求,拉线的绑扎工作必须由有经验的技工担任。
(8)跨越架、操作人员、工器具与带电体之间的最小安全距离必须符合DL5009.2-2004《电力建设安全工作规程》第二部分:架空电力线路中表8.0.1(1)表13.2.2的规定。
(9)跨越不停电线路时,施工人员严禁在跨越架内侧攀登或作业,并严禁从封顶架上通过。
(10)跨越不停电线路时,新建线路的导引绳通过跨越架时,应用绝缘绳作引绳。
(11)跨越不停电线路时,新建线路的导引绳通过跨越架时,应用绝缘绳作引绳。
(12)按规定办理退重合闸等手续,并征得运行单位同意,施工期间应请运行单位派人现场监督。
(13)在带电线路附近施工或不停电跨越施工时,要设定警戒区,设立警示牌,并制定安全补充措施,按程序审批后执行。
6.4 导引绳展放6.4.2导引绳连接物体打击135 3(1)导、牵引绳的抗弯连接器、旋转连接器的规格要符合技术要求。
(2)使用前进行检查、试验。
(3)在应该使用旋转连接器的地方一定要按规定使用旋转连接器。
6.4 导引绳展放6.4.3动力伞展放导引绳高处坠落、物体打击、机械伤害、容器爆炸、火灾、触电90 3(1)编制人要有高度责任感,有严谨科学的工作态度,技术措施编制前应认真进行调查研究,确保措施的针对性和操作性。
(2)审批人要严细认真,把好审批关。
(3)严格按要求开展安全文明施工标准化工作,规范现场管理。
(4)起、降场所必须设置安全围栏和安全警示标志。
(5)警示标志应符合有关标准和要求。
车辆运输时严禁燃料与氦气混装,必须分开运输,并设明显的警示标志。
(6)进入现场后要认真对气囊进行检查,一但气囊发生泄漏,及时修补和更换,以免影响飞艇的整体可控性和飞艇降落。
(7)在飞艇起飞前严格对舵面进行检查,必须进行试飞前操作。
(8)氦气瓶避免阳光曝晒,必须远离明火或热源。
(9)应储存在通风良好的库房里,必须直立放置;周围设立防火防爆标志,并配备干粉或二氧化碳灭火器,禁止使用四氯化碳灭火器。
(10)操作人员必须经专业培训合格后,方可上岗操作。
(11)连续多档一次跨越最大长度在2400米的必须至少二到三人操作。
(12)操作人员在飞艇起降时,必须认真选择比较空旷的场地,接送飞艇时严格按方案实施,密切观察飞艇的起降方向和着落点,按操作规程抓住支架进行接送,以免螺旋桨伤人。
6.6 张力放线6.6.5地锚坑埋设起重伤害135 3各种锚桩应按技术要求布设,其规格和埋深应根据土质经受力计算而确定。
工作票上应注明坑深尺寸,地锚埋设前,派专人测尺检查,深度足够,挖好马道,回填夯实后,负责人检查后在工作票上签字确认。
6.6 张力放线6.6.6牵引绳连接跑线、触电126 3 使用合格的旋转连接器,并有专人负责。
6.6 张力放线6.6.8牵引绳与导线连接机械伤害135 3牵引绳的端头连接部位和导线蛇皮套在使用前应由专人检查;蛇皮套、钢丝绳损伤、销子变形等严禁使用。
6.6 张力放线6.6.11通讯联络起重伤害、其他伤害135 3(1)放线前的通信工具认真检查,保证电池充足电,并配备必要的备用电源。
(2)施工中要保持通讯畅通,如有一处不通,指挥员应立即下令停止牵引并查明原因,在全线路通信畅通后方可继续施工。
6.6 张力放线6.6.12前、后过轮临锚布置坍塌、起重伤害135 3(1)导线必须从悬垂线夹中脱出翻入放线滑车中,并不得以线夹头代替滑车。
(2)锚线卡线器安装位置距放线滑车中心不小于3~5m,通过横担下方悬挂的钢丝绳滑车在地面上用钢丝绳卡线器进行锚线,其受力以过轮临锚前一基直线塔绝缘子垂直或使锚线张力稍微放松使绝缘子朝前偏移不大于15㎝为宜。
6.6 张力放线6.6.13压接机械伤害135 3(1)压接机应有固定设施,操作时放置平稳,两侧扶线人员应对准位置,手指不得伸入压模内。
(2)切割导线时线头应扎牢,并防止线头回弹伤人。
(3)液压泵操作人员与压钳操作人员密切配合,并注意压力指示,不得过载。
(4)压力表应按期校验。
6.6 张力放线6.6.14导线升空高处坠落45 2 应在摘下卡线器后用大绳拽着慢松。
6.8 杆塔附件安装6.8.7拆除多轮滑车高处坠落90 3 收紧导链使导线离开滑轮适当位置,拆除、松下多轮滑车时,不得用人力直接松放。
6.9 间隔棒安装6.9.1飞车作业高处坠落135 3 安装间隔棒时,前后刹车应卡死(刹牢)方可进行工作。
6.1 0 跳线安装6.10.1专用工具盒安全用具进场机具伤害、高处坠落135 3 作业人员必须对专用工具和安全用具进行外观检查,确认合格后方可使用。
6.1 0 跳线安装6.10.2挂设保安接地线电击135 3跳线安装时,必须挂设保安接地线将绝缘子串短接,防止感应电伤害,挂设保安接地线时,先挂接地端后挂导线端。
6.1 0 跳线安装6.10.3安装跳线悬垂串高处坠落135 3 上下瓷瓶串,必须使用下线爬梯和速差自控器。
6.1 0 跳线安装6.10.4跳线压接机械伤害135 3(1)液压泵操作人员与压钳操作人员密切配合,并注意压力指示,不得过载。
(2)压力表应按期校验。
