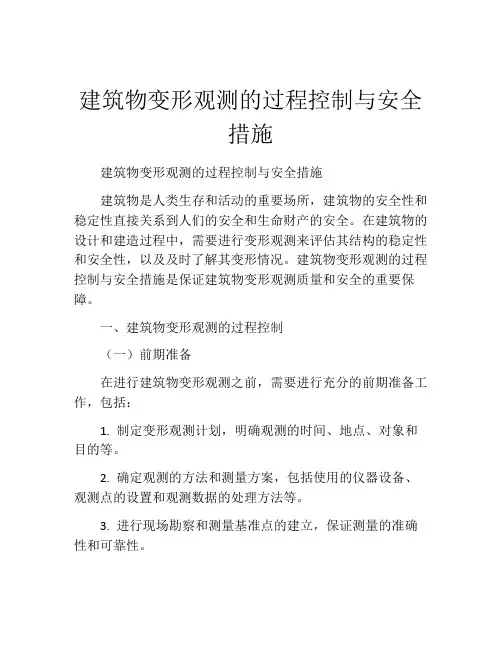

建筑物变形观测的过程控制与安全措施建筑物变形观测的过程控制与安全措施建筑物是人类生存和活动的重要场所,建筑物的安全性和稳定性直接关系到人们的安全和生命财产的安全。
在建筑物的设计和建造过程中,需要进行变形观测来评估其结构的稳定性和安全性,以及及时了解其变形情况。
建筑物变形观测的过程控制与安全措施是保证建筑物变形观测质量和安全的重要保障。
一、建筑物变形观测的过程控制(一)前期准备在进行建筑物变形观测之前,需要进行充分的前期准备工作,包括:1. 制定变形观测计划,明确观测的时间、地点、对象和目的等。
2. 确定观测的方法和测量方案,包括使用的仪器设备、观测点的设置和观测数据的处理方法等。
3. 进行现场勘察和测量基准点的建立,保证测量的准确性和可靠性。
4. 制定观测操作规程,明确操作程序和要求,确保操作人员具有丰富的观测经验和技能。
5. 进行安全检查和预防措施,检查观测现场的安全状况,制定紧急应对措施,避免安全事故的发生。
(二)实施观测工作在进行建筑物变形观测时,需要进行以下过程控制:1. 严格按照操作规程执行,进行操作前,先进行讲解和演示,确保操作人员明确操作步骤和要求。
2. 检查仪器设备状态和测量精度,保证测量数据准确可靠。
3. 固定观测点位置,防止误差,并注意观测点周围的环境变化。
4. 根据测量数据的变化情况,及时调整观测方案,保证观测数据的连续性和一致性。
5. 对观测数据进行处理和分析,形成相应的观测报告,对数据异常和变化原因进行分析和研究。
(三)后期处理在实施建筑物变形观测后,需要进行后期处理和管理,包括:1. 处理观测数据,形成相应的数据分析报告,评估建筑物结构的变形状况,及时发现问题。
2. 建立变形观测档案,将变形观测数据和分析报告进行归档,供日后参考。
3. 对变形观测结果进行分析和总结,完善变形观测技术和方法,提高变形观测的质量和精度。
二、建筑物变形观测的安全措施建筑物变形观测是一项涉及安全风险的工作,必须采取相应的安全措施,确保观测人员和在场人员的安全,防止事故的发生。
关于加强建筑工程变形监测的监督提示
随着我市超高、超大建筑工程的日益增多,设计对水文地质准确把握和基础施工质量优劣对构筑物安全投用的影响亦逐步增大,而地基与基础的不均匀沉降又极易造成建筑物倾斜、裂缝,带来不良的社会影响。
针对此类情况,为加强建筑工程变形控制,及时发现和处理潜在的质量风险,特作如下监督提示:
1.督促参建单位用于工程变形测量的仪器、设备必须经国家认可机构检定合格,并在检定有效期内使用。
2.根据《建筑地基基础设计规范》(GB50007-2011)第
3.0.1条和第10.3.8条(强制性条文)、《建筑变形测量规范》(JGJ8-2007)第3.0.1条(强制性条文)的规定:地基基础设计等级为甲级的建筑物(30层以上的高层建筑),复杂地质条件下的坡上建筑物(包括高边坡)等,在施工期间及使用期间应进行沉降变形观测;使用期间的沉降变形观测,由建设单位组织相关单位按观测方案实施。
3.根据2011年版《混凝土结构工程施工质量验收规范》(GB50204-2002)第8.3.2条的要求,现浇结构中的墙、柱的垂直度允许偏差,分为层高和全高两方面进行控制,当层高≤5米时,层高的允许偏差偏差为8 mm;当层高>5米时,层高的允许偏差偏差为10mm;建筑物全高的允许偏差为H/1000,且≤30mm。
各参建单位应加强对垂直度的质量控制。
4.在工程建设过程中,应设置固定的变形监测点,定期对沉降变形情况进行观测,并随工程进度对主体结构的垂直度进行监测;监理单位应在施工单位自检的基础上,采用不同的仪器进行平行检测,并作好检查记录。
质量监督人员应对监理单位的平行检测情况进行抽查。
重庆市建设工程质量监督总站2013年4月7日。
天津医科大学空港国际医院一期土方开挖回填施工方案编制:审核:审批:目录编制依据 (1)1基坑支护设计图纸 (1)2地质勘查报告 (1)第一章工程概况 (2)1 工程概述 (2)2 工程地质条件概述 (2)3 周围环境情况 (2)4 基坑周边情况 (2)5 基坑支护设计概述 (3)6 水文地质条件 (5)7 基坑工程的难点、重点和关键点 (6)第二章土方开挖方案 (7)1 施工组织机构、人员配置及职责 (7)2 资源配置计划 (7)3 开挖前的准备 (8)4 编制各流程土方施工机械设备的配备数量、型号及进度计划等 (20)5 对工程桩的保护措施 (21)6 深基坑电梯井、集水井、下返承台开挖方法 (21)第三章降水方案 (22)1 降水施工方案 (22)2 降水井点平面布置图、排水系统组织平面布置图 (22)3 降水井、观测井的数量、井径、深度、井的剖面图 (23)4 盲沟、集水井的位置、尺寸及构造做法 (23)5 降水的时间、水泵的型号 (25)6 降水井的施工技术要求及降水井的验收 (25)7 降水监测及施工期间的抽降水管理 (26)8 降水井的保护措施 (27)第四章土方回填方案 (1)1 施工前准备工作 (1)2 施工部署 (4)3施工流程及施工工艺 (4)第五章监测专项方案 (7)1 位移监测 (7)2 巡视监测 (7)3 监测信息的反馈及处理 (8)第六章应急专项方案 (9)1 基坑安全等级 (9)2 可能发生的紧急情况 (9)3 应急准备和响应工作程序图 (9)4 基坑支护结构失稳导致基坑坍塌的应急措施 (9)5 基坑周边防护设施不规范导致人员坠落伤害的应急措施 (10)6 基坑机械开挖导致机械伤害的应急措施 (10)7 基坑开挖导致路面沉降应急措施 (10)8 围护结构发生漏水、涌砂应急措施 (11)9 突发性停电应急措施 (11)10 突发性暴风雨灾害的应急预防 (11)第七章雨季施工措施 (13)1 雨季施工部署原则 (13)2 雨季施工组织机构设置 (13)3 雨季施工总体安排 (14)4 雨季施工准备 (14)5 雨季施工的管理措施 (15)6 雨季施工技术措施 (16)7 雨季施工质量保证措施 (18)8 雨季施工安全保证措施 (19)第八章质量保证措施 (20)1 质量保证体系 (20)2 质量保证技术措施 (20)第九章安全生产、文明施工、环境保护保证措施 (22)1 安全文明施工管理体系 (22)2 安全生产措施 (22)3 文明施工、环境保护措施 (23)编制依据1基坑支护设计图纸《天津医科大学空港国际医院一期工程》基坑支护设计图纸及设计总说明。
天津市测绘管理条例建立测绘市场的良好秩序,更好地促进测绘地理信息行业和测绘市场的良性发展,确保建设项目的工程质量,规范市场行为。
下文是天津市测绘管理条例,欢迎阅读!~天津市测绘管理条例全文第一条为了加强测绘管理,规范测绘市场,促进测绘事业发展,保障测绘事业为经济建设、国防建设和社会发展服务,根据《中华人民共和国测绘法》和有关法律、法规的规定,结合本市实际情况,制定本条例。
第二条在本市行政区域和管理的海域内从事测绘活动的,应当遵守《中华人民共和国测绘法》和本条例。
第三条市测绘行政主管部门负责全市测绘工作的统一监督管理。
区、县测绘行政主管部门负责本辖区测绘工作的监督管理。
市和区、县人民政府其他有关部门按照本级人民政府规定的职责分工,负责本部门有关的测绘工作。
第四条在本市从事测绘活动,可以使用本市测绘基准和测绘系统。
经国家有关部门批准采用国际坐标系统的,必须到市测绘行政主管部门备案。
市测绘行政主管部门批准建立的相对独立的平面坐标系统,应当与本市坐标系统相联系。
第五条市和区、县人民政府应当将基础测绘纳入本级国民经济和社会发展年度计划及财政预算,并根据测绘事业发展计划和任务核定专门用于基础测绘项目的经费。
第六条市级基础测绘包括:(一)本市统一的测绘基准和测绘系统的建立和维护;(二)本市1∶10000比例尺的地图、影像图和数字化产品的测制和更新;(三)中心城区及本市重点建设项目需要的1∶500、1∶20xx比例尺的地图、影像图和数字化产品的测制和更新;(四)进行基础航空摄影和获取基础地理信息的遥感资料;(五)本市基础地理信息系统的建立、更新和维护;(六)本市各种地图的基础地理底图的编制;(七)国家确定的其他基础测绘项目。
第七条区、县级基础测绘包括:(一)本行政区域的平面控制网和高程控制网的布设;(二)第六条第(三)项规定以外的本行政区域的1∶500、1∶20xx基本比例尺的地图、影像图和数字化产品的测制和更新;(三)本行政区域的基础地理信息系统的建立、更新和维护;(四)市测绘行政主管部门确定的其他基础测绘工作。
天津市城乡建设和交通委员会关于加强我市工程勘察质量管理工作的通知文章属性•【制定机关】天津市城乡建设和交通委员会•【公布日期】2009.07.23•【字号】建设[2009]225号•【施行日期】2009.07.23•【效力等级】地方规范性文件•【时效性】失效•【主题分类】勘察设计正文天津市城乡建设和交通委员会关于加强我市工程勘察质量管理工作的通知(建设[2009]225号)各有关单位:为全面落实住房和城乡建设部《关于加强工程勘察质量管理工作的若干意见》(建质[2008]231号)文件精神,提高工程勘察质量,现就进一步加强我市工程勘察质量管理的有关事项通知如下:一、增强工程勘察质量意识,落实各方主体责任工程勘察是工程建设的基础,其质量的优劣直接关系到建设工程质量、投资效益和使用安全。
各方责任主体应切实增强质量意识,落实质量责任,保证工程勘察质量。
建设单位要为勘察单位工作提供必要的现场施工条件及真实、可靠的勘察依据和相关资料,保证合理的勘察周期。
严格执行国家工程勘察收费标准,不得迫使勘察单位以低于成本价承揽任务。
不得明示或暗示勘察单位违反工程建设技术标准的规定。
勘察单位要严格按照有关法律、法规和技术标准开展勘察工作,要对工程勘察质量负主责。
要不断完善内部质量管理体系和质量责任制度,强化对现场作业质量和土工试验的管理,保证现场勘测原始记录和试验数据的可靠性、真实性和完整性,不得进行追记、补记和修改记录。
在勘察报告中要对复杂地质条件和周边环境及其可能给工程造成的危险,做出明确说明。
工程设计、施工、监理单位及施工图审查机构若发现勘察文件不符合工程建设强制性标准,存在质量安全问题和隐患的,要及时报告建设单位和有关部门。
二、建立健全工程勘察从业人员质量管理制度,提高质量责任意识和从业人员技术水平按照住房和城乡建设部的工作安排,全面推行注册土木工程师(岩土)执业管理制度。
落实个人执业责任,强化注册人员的法律责任意识,确保工程勘察质量。
天津市建设工程变形监测合同******勘测设计院天津市建设工程变形监测合同发包人:。
监测人:。
发包人委托监测承担:变形监测工程。
根据《中华人民共和国合同法》及国家有关法规规定,结合本工程的具体情况,为明确责任,协作配合,确保工程变形监测质量,经发包人、监测人协商一致,签订本合同,共同遵守。
第一条、工程概况1.1 工程名称:变形监测工程。
1.2 工程建设点:。
1.3 工程监测任务委托期:。
1.4 工程监测任务(内容)与技术要求:其技术要求执行国家规范《工程测量规范》(GB50026—93);《建筑变形测量规程》JGJ/T8—97相应条款。
1.5 承接方式:双方协议签订合同。
1.6 预计监测工作量:(见附件一)。
第二条、发包人应及时向监测人提供下列文件资料,并对其准确性、可靠性负责2.1 提供建筑总平面布置图、建筑首层平面图。
第三条、监测人向发包人提交监测成果资料并对其质量负责3.1 监测人负责向发包人提交监测成果三份,发包人要求增加的份数另行收费。
第四条、开工及提交监测成果资料时间和收费标准及付费方式4.1 开工及提交监测成果资料的时间。
4.1.1 本工程的监测工作定于年月开工至年月提交变形监测成果资料,由于发包人或监测人的原因未能按期开工或提交成果资料时,按本合同第六条规定办理。
4.1.2 监测工作有效期限以合同规定的时间为准,如遇特殊情况时,(不可抗拒力影响以及非监测人原因造成的停、窝工等)造成工期顺延,相应监测费用由发包人与监测人协商确定。
4.2 收费标准及付费方式。
4.2.1 本工程沉降监测费及基坑围护变形观测费用应执行国家规定的现行收费标准国测财字[2002]3号,因各方面因素此次工程监测以“预算包干”方式计取费用。
国家规定的收费标准中没有规定的收费项目,由发包人、监测人另行议定。
4.2.2 工程变形观测费预算为人民币元(大写元整)。
4.2.2.1 工程变形观测费付款方式:第五条、发包人、监测人责任:5.1 发包人责任。
天津市加强建筑工程变形观测控制的规定建质安管〖1999〗529号各局(集团总公司),各区、县建委及有关单位:为确保我市建筑工程主体结构,使在施工和使用期间沉降变形得到有效控制,提高建筑工程的整体质量水平。
结合我市的实际情况,制订了《天津市加强建筑工程变形观测控制的规定》。
现发给你们,望严格遵照执行。
本规定自一九九九年七月一日起,在我市执行。
第一条为加强建筑工程主体结构在施工及使用期间沉降变化的监控,规范监控行为和程序,准确反映建筑工程沉降及重要结构变形情况,确保我市建筑工程质量得到有效的控制,特制定本规定。
第二条凡现行的有关建筑标准规范及《天津市多层砖砌体住宅建筑沉降裂缝控制设计与施工若干暂行规定》中规定必须进行结构变形控制及沉降观测的建设工程均在本规定的范围之内.第三条凡需进行变形观测控制的工程,其勘察单位必须在岩土勘探报告中提出相关意见与建议;设计单位必须在施工图中提出观测控制的要求和说明。
第四条凡需进行变形控制的工程,建设单位必须在工程开工前委托沉降观测单位签订观测合同,并由观测单位制定出观测方案后,方可报请开工.沉降观测单位指有沉降变形观测资质并与地基基础处理、主体结构施工无关的具有相应资质的检测单位。
第五条建筑工程沉降变形观测应充分了解工程项目的技术要求,进行现场踏勘并应及时收集、分析和利用原有的合格资料,制定经济合理的技术观测方案。
第六条沉降变形观测应执行国家行业标准《建筑变形测量规程》(JGJ/T8—97),及其它规范规定的方法,能满足《建筑变形测量规程》规定要求的亦可采用.第七条测量仪器和设备工具,必须经天津市技术监督局认定的计量单位检测合格,方能投入使用,且应随时检查测量仪器精度变化。
第八条沉降变形观测点的布设要均匀合理,必须能全面查明建筑工程项目的基础沉降和其他变形要求。
观测点必须牢固稳定,能长期保存,要保证其具有良好的通视条件。
凡新建与原有建筑连接的工程和砖混结构住宅工程,设计单位必须在设计图纸上标明允许沉降量.第九条1.沉降观测点的布设,每间隔8—12米设置一个,建筑物山墙必须在中部适中位置上设有观测点。
2020天津市测绘管理条例文档Document Writing天津市测绘管理条例文档前言语料:温馨提醒,公务文书,又叫公务文件,简称公文,是法定机关与社会组织在公务活动中为行使职权,实施管理而制定的具有法定效用和规范体式的书面文字材料,是传达和贯彻方针和政策,发布行政法规和规章,实行行政措施,指示答复问题,知道,布置和商洽工作,报告情况,交流经验的重要工具本文内容如下:【下载该文档后使用Word打开】建立测绘市场的良好秩序,更好地促进测绘地理信息行业和测绘市场的良性发展,确保建设项目的工程质量,规范市场行为。
下文是天津市测绘管理条例,欢迎阅读!~天津市测绘管理条例全文第一条为了加强测绘管理,规范测绘市场,促进测绘事业发展,保障测绘事业为经济建设、国防建设和社会发展服务,根据《中华人民共和国测绘法》和有关法律、法规的规定,结合本市实际情况,制定本条例。
第二条在本市行政区域和管理的海域内从事测绘活动的,应当遵守《中华人民共和国测绘法》和本条例。
第三条市测绘行政主管部门负责全市测绘工作的统一监督管理。
区、县测绘行政主管部门负责本辖区测绘工作的监督管理。
市和区、县人民政府其他有关部门按照本级人民政府规定的职责分工,负责本部门有关的测绘工作。
第四条在本市从事测绘活动,可以使用本市测绘基准和测绘系统。
经国家有关部门批准采用国际坐标系统的,必须到市测绘行政主管部门备案。
市测绘行政主管部门批准建立的相对独立的平面坐标系统,应当与本市坐标系统相联系。
第五条市和区、县人民政府应当将基础测绘纳入本级国民经济和社会发展年度计划及财政预算,并根据测绘事业发展计划和任务核定专门用于基础测绘项目的经费。
第六条市级基础测绘包括:(一)本市统一的测绘基准和测绘系统的建立和维护;(二)本市1∶10000比例尺的地图、影像图和数字化产品的测制和更新;(三)中心城区及本市重点建设项目需要的1∶500、1∶20xx 比例尺的地图、影像图和数字化产品的测制和更新;(四)进行基础航空摄影和获取基础地理信息的遥感资料;(五)本市基础地理信息系统的建立、更新和维护;(六)本市各种地图的基础地理底图的编制;(七)国家确定的其他基础测绘项目。

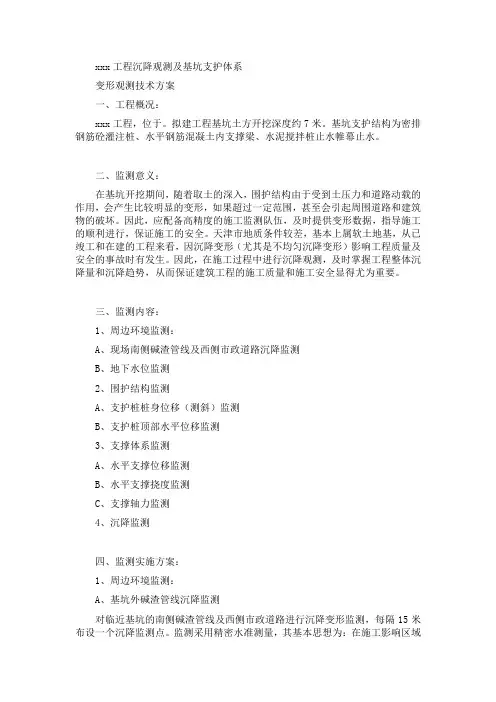

xxx工程沉降观测及基坑支护体系变形观测技术方案一、工程概况:xxx工程,位于。
拟建工程基坑土方开挖深度约7米。
基坑支护结构为密排钢筋砼灌注桩、水平钢筋混凝土内支撑梁、水泥搅拌桩止水帷幕止水。
二、监测意义:在基坑开挖期间,随着取土的深入,围护结构由于受到土压力和道路动载的作用,会产生比较明显的变形,如果超过一定范围,甚至会引起周围道路和建筑物的破坏。
因此,应配备高精度的施工监测队伍,及时提供变形数据,指导施工的顺利进行,保证施工的安全。
天津市地质条件较差,基本上属软土地基,从已竣工和在建的工程来看,因沉降变形(尤其是不均匀沉降变形)影响工程质量及安全的事故时有发生。
因此,在施工过程中进行沉降观测,及时掌握工程整体沉降量和沉降趋势,从而保证建筑工程的施工质量和施工安全显得尤为重要。
三、监测内容:1、周边环境监测:A、现场南侧碱渣管线及西侧市政道路沉降监测B、地下水位监测2、围护结构监测A、支护桩桩身位移(测斜)监测B、支护桩顶部水平位移监测3、支撑体系监测A、水平支撑位移监测B、水平支撑挠度监测C、支撑轴力监测4、沉降监测四、监测实施方案:1、周边环境监测:A、基坑外碱渣管线沉降监测对临近基坑的南侧碱渣管线及西侧市政道路进行沉降变形监测,每隔15米布设一个沉降监测点。
监测采用精密水准测量,其基本思想为:在施工影响区域外布设3个基准点,基准点必须牢固稳定,且构成一个基准网,通过对基准网定期进行一等水准连测,可得知各基准点的稳定情况,从而对不稳定的基准点剔除或进行修正。
每次监测作业时,通过精密水准测量将基准点的高程采用闭合水准测量引测到各监测点上,从而得到各监测点的绝对高程,根据监测点两次所测得高程之差即可得知监测点在这两次期间的沉降量。
监测点监测过程中的限差要求、测量步骤、手簿记录和计算均按照国家二等水准测量规范的规定进行。
监测采用仪器为Topcon自动安平水准仪,其高程测量误差为±0.4mm/km,与之配套的水准尺为INVAR合金带精密水准尺,其线膨胀系数为1.25×10-6/℃。
建质安管[1999]529号一九九九年七月一日各局(集团总公司),各区、县建委及有关单位:为确保我市建筑工程主体结构,使在施工和使用期间沉降变形得到有效控制,提高建筑工程的整体质量水平。
结合我市的实际情况,制订了《天津市加强建筑工程变形观测控制的规定》。
现发给你们,望严格遵照执行。
本规定自一九九九年七月一日起,在我市执行。
第一条为加强建筑工程主体结构在施工及使用期间沉降变化的监控,规范监控行为和程序,准确反映建筑工程沉降及重要结构变形情况,确保我市建筑工程质量得到有效的控制,特制定本规定。
第二条凡现行的有关建筑标准规范及《天津市多层砖砌体住宅建筑沉降裂缝控制设计与施工若干暂行规定》中规定必须进行结构变形控制及沉降观测的建设工程均在本规定的范围之内。
第三条凡需进行变形观测控制的工程,其勘察单位必须在岩土勘探报告中提出相关意见与建议;设计单位必须在施工图中提出观测控制的要求和说明。
第四条凡需进行变形控制的工程,建设单位必须在工程开工前委托沉降观测单位签订观测合同,并由观测单位制定出观测方案后,方可报请开工。
沉降观测单位指有沉降变形观测资质并与地基基础处理、主体结构施工无关的具有相应资质的检测单位。
第五条建筑工程沉降变形观测应充分了解工程项目的技术要求,进行现场踏勘并应及时收集、分析和利用原有的合格资料,制定经济合理的技术观测方案。
第六条沉降变形观测应执行国家行业标准《建筑变形测量规程》(JGJ/T8-97),及其它规范规定的方法,能满足《建筑变形测量规程》规定要求的亦可采用。
第七条测量仪器和设备工具,必须经天津市技术监督局认定的计量单位检测合格,方能投入使用,且应随时检查测量仪器精度变化。
第八条沉降变形观测点的布设要均匀合理,必须能全面查明建筑工程项目的基础沉降和其他变形要求。
观测点必须牢固稳定,能长期保存,要保证其具有良好的通视条件。
凡新建与原有建筑连接的工程和砖混结构住宅工程,设计单位必须在设计图纸上标明允许沉降量。
天津市加强建筑工程变形观测控制的规定建质安管〖1999〗529号各局(集团总公司),各区、县建委及有关单位:为确保我市建筑工程主体结构,使在施工和使用期间沉降变形得到有效控制,提高建筑工程的整体质量水平。
结合我市的实际情况,制订了《天津市加强建筑工程变形观测控制的规定》。
现发给你们,望严格遵照执行。
本规定自一九九九年七月一日起,在我市执行。
第一条为加强建筑工程主体结构在施工及使用期间沉降变化的监控,规范监控行为和程序,准确反映建筑工程沉降及重要结构变形情况,确保我市建筑工程质量得到有效的控制,特制定本规定。
第二条凡现行的有关建筑标准规范及《天津市多层砖砌体住宅建筑沉降裂缝控制设计与施工若干暂行规定》中规定必须进行结构变形控制及沉降观测的建设工程均在本规定的范围之内。
第三条凡需进行变形观测控制的工程,其勘察单位必须在岩土勘探报告中提出相关意见与建议;设计单位必须在施工图中提出观测控制的要求和说明。
第四条凡需进行变形控制的工程,建设单位必须在工程开工前委托沉降观测单位签订观测合同,并由观测单位制定出观测方案后,方可报请开工。
沉降观测单位指有沉降变形观测资质并与地基基础处理、主体结构施工无关的具有相应资质的检测单位。
第五条建筑工程沉降变形观测应充分了解工程项目的技术要求,进行现场踏勘并应及时收集、分析和利用原有的合格资料,制定经济合理的技术观测方案。
第六条沉降变形观测应执行国家行业标准《建筑变形测量规程》(JGJ/T8-97),及其它规范规定的方法,能满足《建筑变形测量规程》规定要求的亦可采用。
第七条测量仪器和设备工具,必须经天津市技术监督局认定的计量单位检测合格,方能投入使用,且应随时检查测量仪器精度变化。
第八条沉降变形观测点的布设要均匀合理,必须能全面查明建筑工程项目的基础沉降和其他变形要求。
观测点必须牢固稳定,能长期保存,要保证其具有良好的通视条件。
凡新建与原有建筑连接的工程和砖混结构住宅工程,设计单位必须在设计图纸上标明允许沉降量。
目录一、工程概况 (2)二、沉降观测的目的及意义 (2)三、方案的编制依据及技术标准 (2)四、高程系统及基准点、沉降观测点的布设 (2)五、作业方法及注意事项 (4)六、观测周期 (5)七、观测报警值 (6)八、委托单位应提供的资料 (6)九、成果资料提交 (6)十、人员组织情况 (7)十一、拟投入本项目使用的仪器设备清单 (7)十二、观测期间的安全注意事项 (7)十三、质量保证体系 (7)十四、附图 (10)沉降观测技术方案一、工程概况该项目位于XX路北侧, XX以西,总建筑面积69523平米。
该项目建筑物拟建场地地势总体比较平坦,土质松软,含水量较高,对建筑物的基础处理不利。
根据天津市建质安管[1999]529号文件的规定,须对本项目工程进行房屋沉降监测工作。
二、沉降观测的目的及意义沉降观测的目的:在施工过程中,通过对主体结构进行沉降观测,确切反映建筑物的实际沉降程度和沉降趋势。
沉降观测的意义:①在施工过程中,应用沉降观测加强过程控制,预防在施工过程中出现不均匀沉降,为建设单位提供详尽的一手资料,避免因为沉降原因造成建筑物主体结构的破坏或者产生影响结构使用功能的裂缝,而造成不必要的经济损失。
②在检查、处理有关的工程质量事故中,作为正确分析与判断的依据。
③验证有关建筑地基基础、工程结构设计的理论及设计参数,并提供可靠的基础数据。
三、方案的编制依据及技术标准1、《建筑变形测量规范》(JGJ8-2007);2、《工程测量规范》(GB50026-2007);3、《国家一、二等水准测量规范》(GB12897-2006) ;4、《天津市加强建筑工程变形观测控制的规定》(建质安管[1999]529号)。
四、高程系统及基准点、沉降观测点的布设1、高程系统:采用独立高程系统。
2、基准点布设本工程观测精度高、工期长,为观测出整个施工过程中的微小沉降变化,根据国家颁发的《建筑变形测量规程》(JGJ/T8-2007)中的有关技术要求,以建委(建质安管[1999]529号)文件规定作为参考,宜在施工影响范围之外布设三个稳定牢固、能长期保存、且从理论上讲完全没有沉降变化的基准点,具体埋设过程根据现场情况设置在已沉降稳定的埋石上或已沉降稳定的建筑物上,具体作业过程中按规范要求进行,需注意地下管线安全。
JGJT8-97建筑变形测量规程中华人民共和国行业标准建筑变形测量规程Specifications for Building Deformation MeasurementsJGJ/T 8-97主编单位:建设部综合勘查研究设计院批准部门:中华人民共和国建设部施行日期:1998年6月1日关于发布行业标准《建筑变形测量规程》的通知建标[1997]308号根据原城乡建设环境保护部城科(84)153号文的要求,由建设部综合勘察研究设计院主编的《建筑变形测量规程》,业经审查,现批准为推荐性行业标准,编号JGJ/T 8-97,自1998年6月1日起施行。
本规程由建设部勘察与岩土工程标准技术归口单位建设部综合勘察研究设计院负责归口管理,具体解释等工作由主编单位负责,由建设部标准定额研究所组织出版。
中华人民共和国建设部1997年11月14日1 总则1.0.1 为了在建筑变形测量中,做到技术先进、经济合理、安全适用、确保质量,制定本规程。
1.0.2 本规程适用于工业与民用建筑物(包括构筑物)的地基基础、上部结构及其场地的各种沉降(包括上升)测量和位移测量。
1.0.3 确定测量精度所依据的变形允许值和变形测量所用仪器的检验项目、方法及维护要求,除应符合本规程的要求外,尚应符合国家现行有关标准和规范的规定。
2 一般规定2.0.1 建筑变形测量应能确切反映建筑物、构筑物及其场地的实际变形程度或变形趋势,并以此作为确定作业方法和检验成果质量的基本要求。
2.0.2 测量工作开始前,应根据变形类型、测量目的、任务要求以及测区条件进行施测方案设计。
重大工程或具有重要科研价值的项目,尚应进行监测网的优化设计。
施测方案应经实地勘选、多方案精度估算和技术经济分析比较后择优选取。
2.0.3 变形测量的实施,应符合下列程序与要求∶1应按测定沉降或位移的要求,分别选定测量点,埋设相应的标石标志,建立高程网或平面网,亦可建立三维网。
高程测量宜采用测区原有高程系统,平面测量可采用独立坐标系统。
附件4关于变形观测的有关规定一、哪些建(构)筑物应进行变形观测(沉降观测点的设置):1、《建筑地基基础设计规范》(GB50007-2002)第10.2.9条(强条)《建筑变形测量规程》(JGJ8—2007)第3.0.1条(强条)下列建筑物应在施工期间及使用期间进行变形观测:(1)地基基础设计等级为甲级的建筑(物)(甲、乙级等级标准见本规范第3.0.1条,如:重要的工业与民用建筑物,体型复杂、层数相差超过10层的高低层连成一体的建筑物等属于甲级);(2)复合地基或软弱地基上的设计等级为乙级的建筑(物);(3)加层、扩建建筑(物);(4)受邻近深基坑开挖施工影响或受场地地下水等环境因素变化影响的建筑(物);(5)需要积累建筑经验或进行设计反分析的工程〔建筑);2、《火力发电厂岩土工程勘测技术规程》(DL/T5074-2006)第16.2.6条观测点的布设原则应充分考虑地基土性状及其水平方向上的交化,建(构)筑物外型尺寸、荷重及结构特性等因素,并能保证观测顺利实施。
通常宜在以下部位布设观测点:(1)建(构)筑物四角及沿墙周边每隔8m~12m处,当柱距大于8m时,每柱应有观测点;(2)锅炉、汽轮机、主变压器、空冷平台等重型设备基础四周;(3)烟囱、冷却塔、煤(油)仓(罐)等圆形建(构)筑物应在基础对称轴上布设观测点,且数量不少于4个;(4)建(构)筑物应相邻建筑以及受不均匀沉降影响地段(部位)3、《建筑变形测量规程》(JGJ8—2007)第5.5.2条(97规程为5.1.2)(1)建筑的四角、核心筒四角、大转角处及沿外墙每10~20m处或每隔2~3根柱上;(2)高低层建筑、新旧建筑、纵横墙等交接处的两侧;(3)建筑裂纹、后浇带和沉降缝两侧、基础埋深相差悬殊处、人工地基与天然地基接壤处、不同结构的分界处及挖填方分界处;(4)对于宽度大于15m或小于15m而地质复杂以及膨胀土地区的建筑,应在承重内隔墙中部设内墙点,并在室内地面中心及四周设地面点;(5)邻近堆置重物处、受振动有显著影响的部位及基础下的暗浜(沟)处;(6)框架结构建筑的每个或部分柱墓上或沿纵横轴线上;(7)筏形基础、箱形基础底板或接近基础的结构部分之四角处及其中部位置;(8)重型设备基础和动力设备基础的四角、基础形式或埋深改变处以及地质条件变化处两侧;(9)对于电视塔、烟囱、水塔、油罐,炼油塔、高炉等高耸建筑,应设在沿周边与基础轴线相交的对称位置上,点数不少于4个。
关于高层建筑沉降及倾斜监测摘要:随着城市化的进程的不断加速,各地高层建筑不断增加,高层建筑变形产生的安全隐患也不断受到重视,故而要进行高层建筑的变形监测。
高层建筑变形监测方法很多,文章在实例的基础上,阐述了高层建筑沉降及倾斜监测的方法和技术。
关键词:高层建筑沉降倾斜监测近年来,高层建筑飞速增加,由高层建筑的变形引起的安全事故频发,为了对安全隐患防患于未然,必须对高层建筑的变形进行监测。
高层建筑的沉降及倾斜监测是建筑施工中十分重要的一项测量工作,它会影响建筑的施工质量与安全,对其进行监测不但可以检验施工质量,还可以在发现问题时及时修正施工方案,保证施工质量与安全。
以下结合天津一工程实例讲述其沉降及倾斜监测的方法和技术。
1 工程概况及技术要求天津市某高层建筑,基础为预制桩,建筑结构为砖混结构。
施工图中对建筑物变形控制提出具体要求,最大允许沉降量100mm。
从2007年12月10日开始观测,直到2008年8月26日,期间共进行13次沉降观测,12次倾斜观测。
本工程作业规范主要依据中华人民共和国标准《建筑变形测量规程》(JGJ/T8-97)、天津市建质安管[1999]529号文《天津市加强建筑工程变形观测控制的规定》及[1999]42号文《天津市建筑工程变形监测技术成果编制统一规定》。
2 监测精度根据《建筑变形测量规程》,按中等(即二级变形测量)精度设计本项目的精度指标。
视线长度≤50m,前后视距差≤2.0m,前后视距累积差≤3.0m,视线高度≥0.2m。
相对于建筑工程的结构和基础。
基准点及沉降观程中误差≤±1.0mm,观测点测站高差中误差≤±0.5mm,往返较差及附合或环线闭合差≤1.0mm,检测已测测段高差较差≤1.5mm。
对于高程测量,本次观测瑞士徕卡公司生产的DNA03 电子水准仪配以铟瓦条码尺,自动读数记录,仪器最小读数为0.01mm,标称精度往返测量中误差±0.3mm/km;对于倾斜监测,使用徕卡公司生产的TCRA402全站仪观测,仪器测角精度±2”,测距精度:2mm+2ppm。
建筑变形控制测量有哪些一般规定?
建筑变形控制测量有哪些一般规定?
一、建筑变形测量基准点和工作基点的设置应符合下列规定:
1)建筑沉降观测应设置高程基准点;
2)建筑位移和特殊变形观测应设置平面基准点,必要时应设置
高程基准点;
3)当基准点离所测建筑距离较远致使变形测量作业不方便时,
宜设置工作基点。
二、变形测量的基准点应设置在变形区域以外、位置稳定、易于长期保存的地方,并应定期复测。
复测周期应视基准点所在位置的稳定情况确定,在建筑施工过程中宜1~2月复测一次,点位稳定
后宜每季度或每半年复测一次。
当观测点变形测量成果出现异常,或当测区受到地震、洪水、爆破等外界因素影响时,应及时进行复测,并按本规范第8.2节的规定对其稳定性进行分析。
三、变形测量基准点的标石、标志埋设后,应达到稳定后方可开始观测。
稳定期应根据观测要求与地质条件确定,不宜少于1.5d。
四、当有工作基点时,每期变形观测时均应将其与基准点进行联测,然后再对观测点进行观测。
五、变形控制测量的精度级别应不低于沉降或位移观测的精度级别。
关于进一步加强建筑工程变形测量监督管理的通知各建设、监理、施工单位:为进一步规范我市建筑工程变形测量质量的监督管理,保证建筑工程变形测量成果权威、真实、科学、规范,加强建筑工程施工过程质量控制和质量验收管理。
按照《地基基础设计规范》GB50007-2002、《建筑变形测量规范》JGJ8-2007和《国家测绘资质分级标准》(国测管字(2009)13号)的相关要求,结合我市工程建设质量管理实际,对建筑工程变形测量提出如下要求,望各单位遵照执行。
一、本通知所称建筑工程变形测量是指工业与民用建筑的地基基础、主体结构及场地的沉降测量、位移测量和特殊变形测量。
二、根据《地基基础设计规范》、《建筑变形测量规范》的规定,应对下列建筑在施工和使用期间进行变形测量:(1)地基基础设计等级为甲级的建筑;(2)复合地基或软弱地基上的设计等级为乙级的建筑;(3)加层、扩建建筑;(4)受邻近深基坑开挖施工影响或受场地地下水等环境因素变化影响的建筑;(5)需要积累经验或进行设计反分析的建筑;(6)设计图纸要求进行变形观测的建筑。
三、根据《测绘资质分类标准》和《建筑变形测量规范》的要求,变形测量单位承担业务范围应符合如下要求:(1)甲级测绘资质单位承担业务范围不受限制;乙级测绘资质单位可承担单位工程建筑面积在10万㎡以下并且高度在100m以下建筑的变形测量;丙级测绘资质单位可承担单位工程建筑面积在2万㎡以下并且高度在50m以下建筑的变形测量。
(2)承担变形测量的单位要求配备0.5秒级精度以上全站仪(DJ05)和SO5级精度以上水准仪各不少于1台,并提供DJ05全站仪和DS05水准仪的有效检验证。
(3)承担变形测量的甲级测绘单位必须提供本项目技术负责人高级职称证书材料,承担变形测量的乙、丙级测绘单位必须提供本项目技术负责人中级职称证书材料。
(4)变形测量单位应由建设单位委托,签订委托合同并支付观测费用。
四、变形观测过程中,除按并建监字【2009】19号文件执行外,还应形成以下资料:(1)项目技术设计书;(2)变形观测观测点平面布置图(所在区域1/500地形图布置图)及观测点的规格。

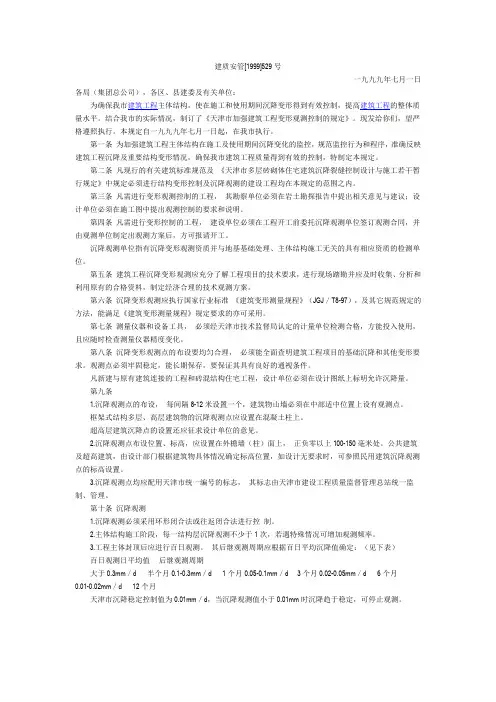

天津市加强建筑工程变形观测控制的规定
建质安管〖1999〗529号
各局(集团总公司),各区、县建委及有关单位:
为确保我市建筑工程主体结构,使在施工和使用期间沉降变形得到有效控制,提高建筑工程的整体质量水平。
结合我市的实际情况,制订了《天津市加强建筑工程变形观测控制的规定》。
现发给你们,望严格遵照执行。
本规定自一九九九年七月一日起,在我市执行。
第一条为加强建筑工程主体结构在施工及使用期间沉降变化的监控,规范监控行为和程序,准确反映建筑工程沉降及重要结构变形情况,确保我市建筑工程质量得到有效的控制,特制定本规定。
第二条凡现行的有关建筑标准规范及《天津市多层砖砌体住宅建筑沉降裂缝控制设计与施工若干暂行规定》中规定必须进行结构变形控制及沉降观测的建设工程均在本规定的范围之内。
第三条凡需进行变形观测控制的工程,其勘察单位必须在岩土勘探报告中提出相关意见与建议;设计单位必须在施工图中提出观测控制的要求和说明。
第四条凡需进行变形控制的工程,建设单位必须在工程开工前委托沉降观测单位签订观测合同,并由观测单位制定出观测方案后,方可报请开工。
沉降观测单位指有沉降变形观测资质并与地基基础处理、主体结构施工无关的具有相应资质的检测单位。
第五条建筑工程沉降变形观测应充分了解工程项目的技术要求,进行现场踏勘并应及时收集、分析和利用原有的合格资料,制定经济合理的技术观测方案。
第六条沉降变形观测应执行国家行业标准《建筑变形测量规程》(JGJ/T8-97),及其它规范规定的方法,能满足《建筑变形测量规程》规定要求的亦可采用。
第七条测量仪器和设备工具,必须经天津市技术监督局认定的计量单位检测合格,方能投入使用,且应随时检查测量仪器精度变化。
第八条沉降变形观测点的布设要均匀合理,必须能全面查明建筑工程项目的基础沉降和其他变形要求。
观测点必须牢固稳定,能长期保存,要保证其具有良好的通视条件。
凡新建与原有建筑连接的工程和砖混结构住宅工程,设计单位必须在设计图纸上标明允许沉降量。
第九条
1.沉降观测点的布设,每间隔8-12米设置一个,建筑物山墙必须在中部适中位置上设有观测点。
框架式结构多层、高层建筑物的沉降观测点应设置在混凝土柱上。
超高层建筑沉降点的设置还应征求设计单位的意见。
2.沉降观测点布设位置、标高,应设置在外檐墙(柱)面上,正负零以上100-150毫米处。
公共建筑及超高建筑,由设计部门根据建筑物具体情况确定标高位置,如设计无要求时,可参照民用建筑沉降观测点的标高设置。
3.沉降观测点均应配用天津市统一编号的标志,其标志由天津市建设工程质量监督管理总站统一监制、管理。
第十条沉降观测
1.沉降观测必须采用环形闭合法或往返闭合法进行控制。
2.主体结构施工阶段,每一结构层沉降观测不少于1次,若遇特殊情况可增加观测频率。
3.工程主体封顶后应进行百日观测。
其后继观测周期应根据百日平均沉降值确定:(见下表)百日观测日平均值后继观测周期
大于0.3mm/d 半个月
0.1-0.3mm/d 1个月
0.05-0.1mm/d 3个月
0.02-0.05mm/d 6个月
0.01-0.02mm/d 12个月
天津市沉降稳定控制值为0.01mm/d,当沉降观测值小于0.01mm时沉降趋于稳定,可停止观测。
当沉降观测数值超出标准规范及有关文件规定要求时,观测单位必须通知建设单位并将情况上报市工程质量管理部门处置。
对于尚未销售和交付使用的住宅,必须采取加固补强或制定采取安全可靠的监控措施,经鉴定部门认定安全后,方可交付使用。
第十一条沉降观测资料整理
1.沉降观测技术设计,观测点设置和各期沉降观测记录等应按照天津市建筑工程质量保证资料评定规定”第十二条要求整理成册。
2.根据建筑物的平面图绘制沉降量、地基荷载与延续时间三者关系曲线图及沉降量分析曲线图,建设单位或责任单位负责整理、存档。
第十二条其它变形监测项目的观测点设置和观测方法等技术要求,应根据工程的需要执行《建筑变形测量规程》的技术标准,并按第十一条的规定整理成册。
第十三条本规定由天津市建设工程质量监督管理总站负责解释。
第十四条本规定自一九九九年七月一日起执行。
