扣件式钢管脚手架验收表
- 格式:xls
- 大小:25.50 KB
- 文档页数:1
津建安-施-27 扣件式钢管脚手架验收表
编号:×××
填表说明:
1、扣件式钢管脚手架验收阶段为:基础完工后及脚手架搭设前;作业层上施加荷载前;每搭设完6m~8m高度(或一个施工作业层)后;达到设计高度后;遇有六级强风及以上风或大雨后,冻结地区解冻后;停用超过一个月。
应填写扣件式钢管脚手架验收表津建安-施-27。
2、验收结果应按照现场脚手架实际进行验收,用文字和数据表示,脚手架验收过程中发现隐患问题,应在验收结果内反应出来,并在验收结论内填写不具备使用功能,并下达隐患整改通知单要求整改合格完毕后,重新填写验收结果全部合格的内容。
3、验收按实际发生进行,例如,验收阶段为基础完工后及脚手架搭设前的,验收内容为验收项目序号1搭拆相关技术资料和2立杆基础的内容,其他项目在验收结果内画斜杠,代表缺项。
THANKS !!!
致力为企业和个人提供合同协议,策划案计划书,学习课件等等
打造全网一站式需求
欢迎您的下载,资料仅供参考。
扣件式钢管脚手架验收表一、基本信息1.1 工程名称:1.2 施工单位:1.3 监理单位:1.4 施工负责人:1.5 工程地址:1.6 施工起止日期:二、操作机具和仪器2.1 垂直仪:2.2 温度计:2.3 水平仪:2.4 坚定器:2.5 板尺:2.6 现场计算器:2.7 手电筒:三、材料验收情况序号批次品名规格型号检验结论备注123456四、钢管脚手架材料扣件状态检查4.1 扣件密封情况检查扣件中的垫片,确保垫片完好无损,并紧密贴合脚手架的钢管表面。
同时,检查扣件的锁紧螺丝是否紧固,以确保扣件能够固定住钢管。
4.2 扣件预应力状态使用扭矩扳手检查扣件预应力状态是否跟随设计要求,也需要根据实际情况进行调整,以防止扭矩过大或过小。
4.3 扣件使用寿命检查扣件的使用寿命是否已经超过了厂家设定的有效期,如果超过了有效期,就需要更换新的扣件。
五、钢管脚手架材料的安装质量检查5.1 检查脚手架基础脚手架基础要求坚实稳定,不得有沉降或倾斜现象。
对于需要改造的基础,需要重新设计支撑系统和计算负荷。
5.2 检查钢管尺寸检查传递的钢管长度、规格和大小,保证钢管的尺寸符合设计要求。
5.3 检查水平校正状态使用水平仪检查脚手架是否水平,对于高度不足1.2米的使用扛板或木板进行调节。
5.4 检查垂直度使用垂直仪来检查脚手架的垂直度,对于超过1.2米以上的需要视情况进行调整,以保证垂直度达到设计要求。
5.5 检查横向支撑状态检查横向支撑杆长度是否合适,以及水平安装是否牢固,杆与母杆是否良好连接。
六、结论和建议本次验收结果符合相关国家和地方法律法规和监管要求,并达到应有的施工标准。
鉴于施工现场难免存在异常情况,建议施工方及时把握质量问题,以便提高建筑质量水平,保障人民的生命财产安全。
扣件式钢管脚手架基础验收表
填写说明:1、此表为落地式脚手架基础验收表;
2、红色字体填写范本,如没有其他要求,可结合施工现场的实际情况按此范本进行填写。

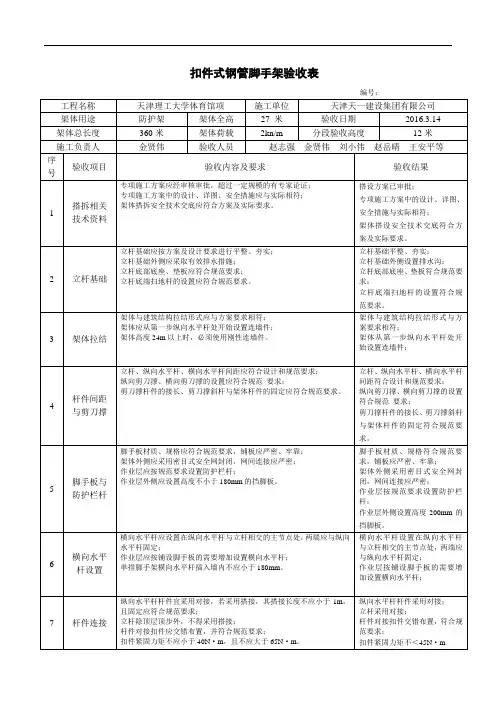

扣件式钢管脚手架验收表

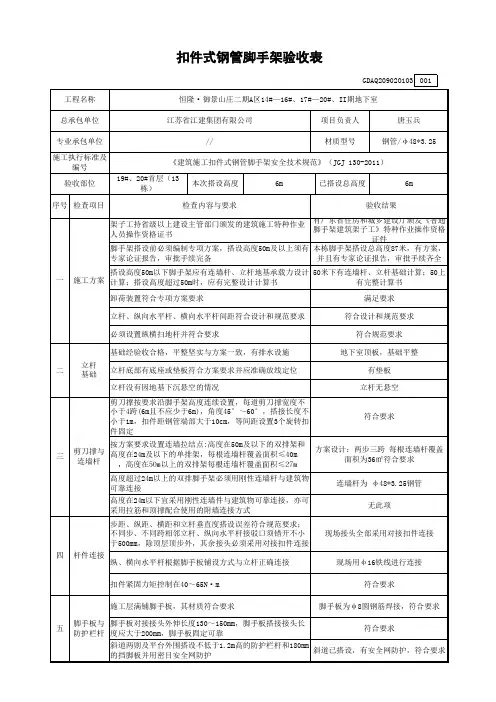

扣件式钢管脚手架验收表(续表)
填写说明:1、此表为落地式脚手架验收表;
2、脚手架分栋号按三步一验收的原则进行验收,每步1.8m ,即5.4米验收一次,依次累加,验收后在显眼部位
垂直挂设验收牌;
3 4、分包单位不填写。
填写说明:1、此表为落地式脚手架验收表;
2、脚手架分栋号按三步一验收的原则进行验收,每步1.8m ,即5.4米验收一次,依次累加,悬挑架应在验收部
位写清楚第几挑第几类步;
3 4、分包单位不填写。
