2023年一级建造师之一建机电工程实务经典例题单选题(共60题)1、排水管道主立管及水平干管安装结束后均应做通球试验,通球率达()为合格。
A.50%B.80%C.100%D.60%【答案】 C2、下列管道坡度,符合冷凝水排水管坡度的是()。
A.4‰B.5‰C.6‰D.8‰【答案】 D3、建筑智能化综合布线系统不包括()。
A.入侵报警系统B.工作区子系统C.设备间子系统D.水平布线子系统【答案】 A4、吊装用的钢丝绳一般由()制成。
A.低合金结构钢丝B.高碳钢丝C.中碳钢丝D.低碳钢丝【答案】 B5、安装胀锚地脚螺栓的基础混凝土强度不得小于()MPa。
A.8B.10C.12D.15【答案】 B6、质量控制资料反映工程质量的()。
A.操作过程B.控制全程C.客观见证D.全部面貌【答案】 C7、关于建筑室内给水排水管道安装的技术要求,正确的是()。
A.室内给水引入管与排水排出管的水平净距不得小于0.5mB.室内给水与排水管道交叉敷设时的垂直净距不得小于0.5mC.室内给水与排水管道平行敷设时的水平净距不得小于0.5mD.敷设在排水管下面时的给水管应安装排水管管径2倍的套管【答案】 C8、1000MW发电机定子重量可达400t以上,卸车方式主要采用()。
A.行车抬吊卸车B.桅杆抬吊卸车C.液压提升装置卸车D.卷扬机提升卸车【答案】 C9、下列关于工程测量的程序,步骤正确的是()。
A.确认永久基准点、线→设置基础纵横中心线→设置基础标高基准点→设置沉降观测点→安装过程测量控制→实测记录等B.确认永久基准点、线→设置基础标高基准点→设置基础纵横中心线→设置沉降观测点→安装过程测量控制→实测记录等C.确认永久基准平面→设置基础纵横中心线→设置基础标高基准点→设置沉降观测点→安装过程测量控制→实测记录D.确认永久基准点、线→设置基础纵横中心线→设置沉降观测点→设置基础标高基准点→安装过程测量控制→实测记录等【答案】 A10、下列计量器具中,应纳入企业最高计量标准器具管理的是()。

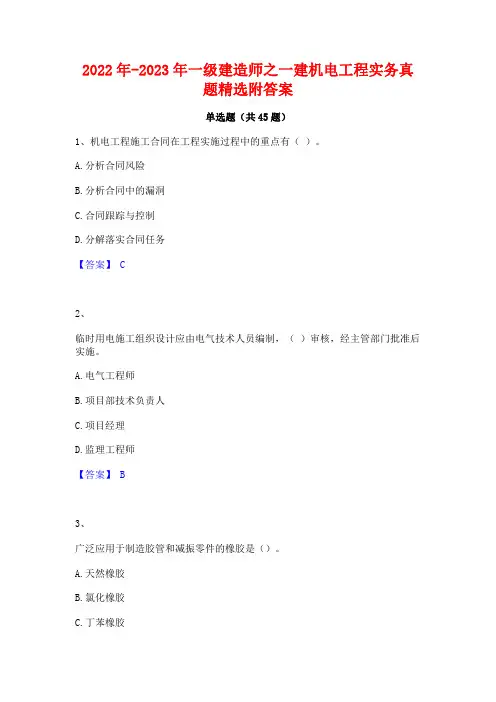

2022年-2023年一级建造师之一建机电工程实务真题精选附答案单选题(共45题)1、机电工程施工合同在工程实施过程中的重点有()。
A.分析合同风险B.分析合同中的漏洞C.合同跟踪与控制D.分解落实合同任务【答案】C2、临时用电施工组织设计应由电气技术人员编制,()审核,经主管部门批准后实施。
A.电气工程师B.项目部技术负责人C.项目经理D.监理工程师【答案】B3、广泛应用于制造胶管和减振零件的橡胶是()。
A.天然橡胶B.氯化橡胶C.丁苯橡胶D.丁酯橡胶【答案】A4、起重机械失稳的主要原因不包括()。
A.机械故障B.超载C.桅杆地锚失稳D.支腿不稳定【答案】C5、接地模块的施工技术要求中,接地模块间距不应小于模块长度的()。
A.1~2倍B.3~5倍C.6~8倍D.9~10倍【答案】B6、蒸汽管道每段管道的最高点要设置()。
A.补偿器B.防振装置C.排水装置D.放气装置7、下列关于钨极惰性气体保护焊特点说法错误的是()。
A.焊接工艺适用性强,几乎可以焊接所有的金属材料B.焊接场地不受限制C.焊接过程不产生溶渣D.焊接过程有烟尘和飞溅,需要做好个体防护【答案】D8、下列吊装方法中,()多为厂房、车间内使用,一般为单机作业,也可双机抬吊。
A.桥式起重机吊装B.履带式起重机吊装C.汽车式起重机吊装D.桅杆系统吊装【答案】A9、为防止工程项目施工使用的自备电源误入市政电网,施工单位在使用前要告知()并征得同意。
A.安全监督部门B.电力行政管理部门C.建设单位D.供电部门10、(2019年真题)锅炉钢结构组件吊装时,与吊点选择无关的是()。
A.组件的结构强度和刚度B.吊装机具的起升高度C.起重机索具的安全要求D.锅炉钢结构开口方式【答案】D11、下列制度中,属于施工内部协调管理组织措施的是()。
A.建立协调会议制度B.费用补偿制度C.质量责任制度D.教育培训制度【答案】A12、压力试验过程中如发现泄漏、异常响声等不正常情况,应停止试验并(),经修补处理后再按规定重新试验。
一级建造师《机电工程》案例分析练习题及答案一、背景资料某机电安装公司在开发区承接了一电子厂设备安装工程。
包括:机械、电气、锅炉和电梯等安装项目。
合同约定:工程设备由安装公司负责采购并按照规定选择分包商共同完成施工安装任务。
安装公司决定把锅炉和电梯设备分别分包给两个不同专业化公司完成,其余由安装公司自行完成。
锅炉到货后,分包商组织了验收。
在锅炉安装中,由于分包商的安装质量问题造成了对整个工期的影响,监理工程师要求机电工程安装承包公司对此承担责任,安装承包公司项目经理认为:该项目已经分包出去,对此不应承担责任。
二、问题1.机电安装公司应对承担哪些项目的分包商进行许可证资格审查?为什么?2.在锅炉和电梯安装中哪些属于特种作业人员?应具备什么条件才可以上岗作业?3.锅炉安装分包商对锅炉到货后应验收检查的内容有哪些?4.针对锅炉分包商出现的进度拖延问题,机电安装承包公司是否承担责任?为什么?三、参考答案1.机电安装公司应对锅炉和电梯安装项目的分包商进行许可证资格审查。
因为锅炉和电梯项目是特种设备制造安装项目,依据《特种设备安全法》应办理特种设备安装许可证。
2.在锅炉和电梯安装中属于特种作业人员的是:焊工、电工、探伤工、起重工、架子工。
这些工种需要经过专业培训并取得合格证后持证上岗,其证书应在规定的有效期内。
3.锅炉到货后,应检查锅炉生产的许可证明、随机文件、质量文件,且必须符合国家规定;设备零部件齐全无损坏,必须附有与安全有关的技术资料。
4.机电安装承包公司应承担责任。
机电安装承包公司应对分包项目在全过程实施管理并就分包商出现的质量、安全问题承担连带责任。

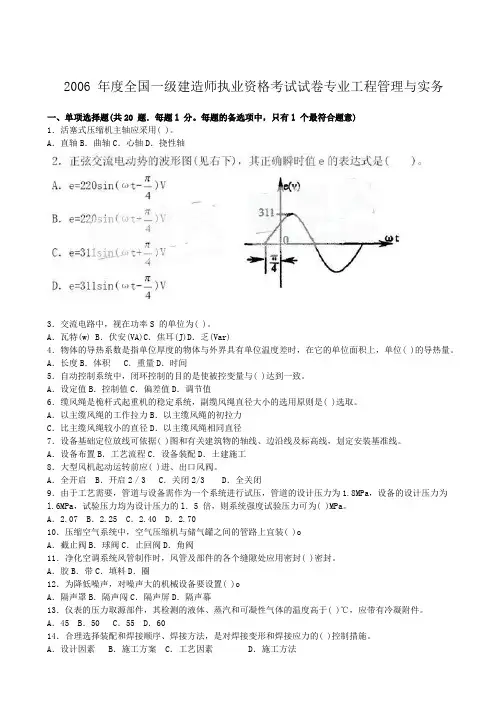

2006 年度全国一级建造师执业资格考试试卷专业工程管理与实务一、单项选择题(共20 题.每题l 分。
每题的备选项中,只有l 个最符合题意)1.活塞式压缩机主轴应采用( )。
A.直轴B.曲轴C.心轴D.挠性轴3.交流电路中,视在功率S 的单位为( )。
A.瓦特(w) B.伏安(VA)C.焦耳(J)D.乏(Var)4.物体的导热系数是指单位厚度的物体与外界具有单位温度差时,在它的单位面积上,单位( )的导热量。
A.长度B.体积 C.重量D.时间5.自动控制系统中,闭环控制的目的是使被控变量与( )达到一致。
A.设定值B.控制值C.偏差值D.调节值6.缆风绳是桅杆式起重机的稳定系统,副缆风绳直径大小的选用原则是( )选取。
A.以主缆风绳的工作拉力B.以主缆风绳的初拉力C.比主缆风绳较小的直径D.以主缆风绳相同直径7.设备基础定位放线可依据( )图和有关建筑物的轴线、边沿线及标高线,划定安装基准线。
A.设备布置B.工艺流程C.设备装配D.土建施工8.大型风机起动运转前应( )迸、出口风阀。
A.全开启 B.开启2/3 C.关闭2/3 D.全关闭9.由于工艺需要,管道与设备需作为一个系统进行试压,管道的设计压力为1.8MPa,设备的设计压力为l.6MPa,试验压力均为设计压力的l.5 倍,则系统强度试验压力可为( )MPa。
A.2.07 B.2.25 C.2.40 D.2.7010.压缩空气系统中,空气压缩机与储气罐之间的管路上宜装( )oA.截止阀B.球阀C.止回阀D.角阀11.净化空调系统风管制作时,风管及部件的各个缝隙处应用密封( )密封。
A.胶B.带C.填料D.圈12.为降低噪声,对噪声大的机械设备要设置( )oA.隔声罩B.隔声闯C.隔声屏D.隔声幕13.仪表的压力取源部件,其检测的液体、蒸汽和可凝性气体的温度高于( )℃,应带有冷凝附件。
A.45 B.50 C.55 D.6014.合理选择装配和焊接顺序、焊接方法,是对焊接变形和焊接应力的( )控制措施。
2023年一级建造师之一建机电工程实务题库附答案(典型题)单选题(共30题)1、下列建筑电气产品中,属于用电设备的是()。
A.照明配电箱B.电容补偿柜C.电加热器D.不间断电源【答案】 C2、在风管漏风量测试施工顺序中,现场测试的紧前工序是()。
A.风管漏风量抽样方案确定B.风管检查C.测试仪器仪表检查校准D.现场数据记录【答案】 C3、自动消防设施工程竣工后,建设单位应委托()进行技术测试,取得测试报告后,方可验收。
A.具备资格的建筑消防设施检测单位B.消防验收主管单位C.公安机关消防机构D.检测单位【答案】 A4、机械设备与基础的连接方式中,用来固定没有强烈振动和冲击的设备是()。
A.胀锚地脚螺栓B.活动地脚螺栓C.固定地脚螺栓D.黏结地脚螺栓【答案】 C5、关于导管内穿线的要求,正确的是()。
A.绝缘导线穿人金属导管后应装设护线口B.绝缘导线接头可以设置在器具和槽盒内C.同一回路的导线可穿于不同金属导管内D.不同回路绝缘导线不应穿于同一导管内【答案】 D6、减振基础和绝热基础是按()而划分的。
A.组成材料B.埋置深度C.结构形式D.使用功能不同【答案】 D7、下列场所的消防工程中,应向公安消防机构申请消防设计审核的是()A.建筑面积为15000m2的展览馆B.建筑面积为13000m2的客运车站C.建筑面积为12000m2的饭店D.建筑面积为IOOOOm2的会堂【答案】 C8、工业项目中机械设备的负荷试运转应由()单位负责。
A.施工B.建设C.设备制造D.设计【答案】 B9、计量器具修理后的检定属于()。
A.使用中检定B.周期检定C.后续检定D.仲裁检定【答案】 C10、冷弯型钢的表面允许有()A.裂纹、结疤B.折叠、夹渣C.深度(高度)不超过厚度公差之半的局部麻点D.端面分层【答案】 C11、下列措施,不属于机电工程项目内部协调管理的措施是()。
A.制度措施B.教育措施C.经济措施D.三级安全教育措施【答案】 D12、通过返修或加固处理仍不能满足安全使用要求的分部工程、单位工程,应()。
2024年一级建造师之一建机电工程实务通关题库(附带答案)单选题(共45题)1、关于金属衬里材料铅,下列说法错误的是()。
A.是用作机电工程项目防腐的金属衬里主要材料。
B.铅衬里适用于常压或压力不高、温度较低和静载荷作用下工作的设备C.用于真空操作的设备、受振动和有冲击的设备。
D.铅衬里常用在制作输送硫酸的泵、管道和阀等。
【答案】 C2、自动化仪表的取源阀门与管道连接不宜采用()。
A.法兰方式B.螺纹方式C.焊接方式D.卡套式接头【答案】 D3、施工阶段项目成本控制要点包括()。
A.落实成本计划B.成本预测C.成本计划分解D.成本考核【答案】 A4、冷凝水管道安装完工后,应进行()。
A.灌水试验B.通球试验C.通水试验D.水压试验【答案】 C5、钢丝绳在同等直径下,()常用作缆风绳。
A.6×19B.6×61C.6×37D.6×27【答案】 A6、下列内容,不属于机电工程项目的特点是()。
A.设计的多样性B.工程运行的危险性C.环境条件的苛刻性D.系统的复杂性【答案】 D7、下列不属于入侵报警系统的是()A.被动型红外线探测器B.玻璃破碎探测器C.主动型红外线探测器D.门禁系统【答案】 D8、蒸汽管道每段管道的最高点要设置()。
A.补偿器B.防振装置C.排水装置D.放气装置【答案】 D9、长距离输电线路铁塔基础施工,当用钢尺量距时,丈量长度不宜大于()m,且不小于20m。
A. 100B. 80C. 60D. 50【答案】 B10、高程控制网的测量方法有 ()A.导线测量、三角测量B.水准测量、电磁波测量C.电磁波测量、三边测量D.三边测量、水准测量【答案】 B11、对承受动载荷和冲击载荷的焊件,除满足强度要求外,应选用塑性和韧性指标较高的()焊条。
A.低氢型B.钛钙型C.纤维类型D.酸性【答案】 A12、(2018年真题)下列可以从事压力容器安装的单位是()。
2012年一级建造师真题《机电工程管理与实务》一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意。
错选,本题不得分)1.直接埋地敷设的照明电缆,应选用( )型电缆。
A. VVB. VV22C. VV32D. VJV322.下列参数中,属于风机的主要性能参数是( )。
A.流量、风压、比转速B.流量、吸气压力、转速C.功率、吸气压力、比转速D.功率、扬程、转速3.大型塔器安装中,测量的控制重点是( )。
A.安装基准线B.安装标高基准点C.垂直度D.安装测量控制网4.起重吊装作业所使用的钢丝绳是由( )制成的。
A.高碳钢B.中碳钢C.低碳钢D.合金钢5.只适用于长缝焊接的焊机是( )。
A.交流焊机B.直流焊机C.埋弧焊机D.气体保护焊机6.下列说法中,符合成套配电装置柜体安装要求的是( )。
A.成列配电柜共用一根接地线与基础型钢连接B.柜体安装垂直度允许偏差不应大于1.5%C.成列盘线偏差不应大于3mmD.成列配电柜相互间接缝不应大于2mm7.热力管道两个补偿器之间应设置( )。
A.活动支架B.导向支架C.固定支架D.弹簧吊架8.某台分馏塔共分为三段,采用由下至上逐段组对安装的方法,其第三段(上段)吊装、找正的紧前工序是( )。
A.第一、二段段间环焊缝组对焊接B.第二段找正C.第二、三段段间环焊缝组对焊接D.紧固地脚螺栓9.自动化仪表线路敷设完毕后,应测量电缆电线的( )。
A.绝缘电阻B.额定电流C.击穿电压D.线路电阻10.根据《涂装前钢材表面锈蚀等级和防护等级》的规定,钢材表面锈蚀判定为B级的是( )。
A.全面覆盖氧化皮且没有铁锈B.已发生锈蚀且部分氧化皮已经剥落C.氧化皮因锈蚀而剥落且有少量点蚀D.氧化皮因锈蚀而全面剥落且普遍发生点蚀11.将配置好的料液倒入异型管件外壁设置的模具内,其绝热施工方法是( )。
A.充填法B.喷涂法C.拼砌法D.浇注法12.工业炉在烘炉阶段需要做的工作是( )。

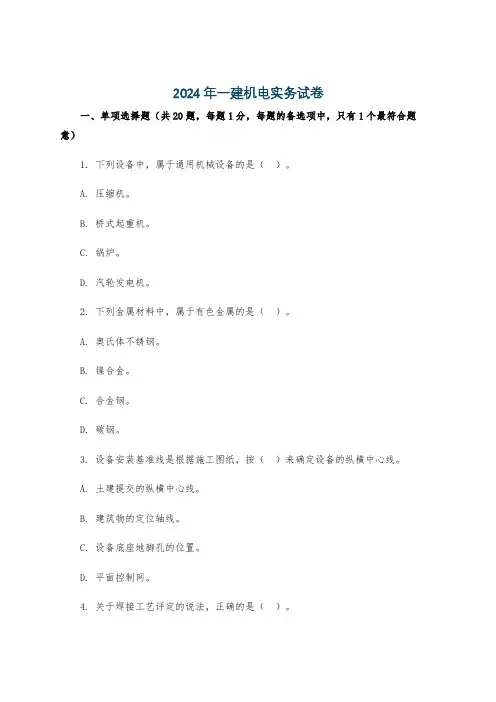

2024年一建机电实务试卷一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)1. 下列设备中,属于通用机械设备的是()。
A. 压缩机。
B. 桥式起重机。
C. 锅炉。
D. 汽轮发电机。
2. 下列金属材料中,属于有色金属的是()。
A. 奥氏体不锈钢。
B. 镍合金。
C. 合金钢。
D. 碳钢。
3. 设备安装基准线是根据施工图纸,按()来确定设备的纵横中心线。
A. 土建提交的纵横中心线。
B. 建筑物的定位轴线。
C. 设备底座地脚孔的位置。
D. 平面控制网。
4. 关于焊接工艺评定的说法,正确的是()。
A. 可以用本单位焊接技术熟练的焊工进行焊接工艺评定试件的焊接。
B. 当改变任何一个重要因素时,不需要重新进行焊接工艺评定。
C. 焊接工艺评定报告可直接指导生产。
D. 焊接工艺评定应在本单位进行。
5. 大型储罐的管道与泵或其他有独立基础的设备连接,应在储罐()合格后安装。
A. 充水试验。
B. 基础验收。
C. 焊接检验。
D. 外形尺寸检查。
6. 关于成套配电装置柜体安装要求的说法,错误的是()。
A. 基础型钢的接地应不少于两处。
B. 柜体安装垂直度允许偏差不应大于1.5‰C. 成列盘面偏差不应大于5mm。
D. 柜体与基础型钢间应固定牢固。
7. 下列关于电缆敷设的说法,错误的是()。
A. 电缆桥架经过建筑物伸缩缝处应断开100 - 150mm间距。
B. 电缆应在切断后4h之内进行封头。
C. 三相四线制系统中应采用四芯电力电缆。
D. 电力电缆和控制电缆不应配置在同一层支架上。
8. 工业炉窑砌筑工程工序交接证明书中,应提供炉内托砖板和锚固件的位置、尺寸及其()。
A. 材质证明。
B. 数量。
C. 焊接质量检查合格证明。
D. 观感质量检查记录。
9. 自动化仪表工程施工中,综合控制系统设备安装前应具备的条件不包括()。
A. 基础底座安装完毕。
B. 地板、顶棚、内墙、门窗施工完毕。
C. 综合控制系统的行程试验合格。
2014 全国一级建造师执业资格考试真题《机电工程管理与实务》一:单项选择题(共 20 题,每题 1 分,每题的备选项中只有一个最符合题意)1.电站锅炉墙上型钢制作的刚性梁通常采用()制造。
A.工字钢B.T 型钢C.角钢D.槽钢2.异步电动机与同步电动机相比,其缺点是()。
A.结构较复杂B.功率因数低C.价格较高D.启动麻烦3.下列测量中,不属于管线定位主点的是()。
A.中点B.起点C.终点D.转折点4.广泛应用于碳钢和低合金钢焊接的保护气体,成本较低的是()。
【新教材已删除】A.氩气B.氦气C.二氧化碳D.氩气和二氧化碳的混合气体5.设备安装精度控制中,采用修配法对补偿件进行补充加工的目的是()。
A.解决设计存在的问题B.抵掉过大的安装积累误差C.修补制造的加工缺陷D.补偿零部件的装配偏差6.下列措施中,能预防由雷击造成输电线路停电的措施是()。
A.减少绝缘子串的片数B.采用高阻抗接地C.增加杆塔的接地电阻D.装设自动重合闸装置7.关于大型金属储罐内挂脚手架正装法施工的要求,正确的是()。
A.一台储罐施工宜用 2 至 3 层脚手架B.在储罐壁板内侧挂设移动脚手架C.脚手架随储罐壁板升高逐层搭设D.储罐的脚手架从上到下交替使用8.大型汽轮发电机组轴系对轮中心找正时,应以()为基准。
A.低压转子B.中压转子C.高压转子D.电机转子9.可燃气体检测器的安装位置应根据所测气体的()确定。
A.数量B.流量C.体积D.密度10.导热性及温差急变性好,并易于机械加工的衬里材料是()。
【新教材已删除】A.耐酸陶瓷板B.不透性石墨板C.辉绿岩板D.膨胀珍珠岩板11.下列绝热材料中,宜做保冷绝热又能防火的绝热材料是()。
【新教材已删除】A.岩棉B.矿渣棉C.玻璃棉D.泡沫玻璃12.通常情况下,耐火浇注料搅拌均匀后应在()内完成浇注。
A.30min B.45minC.60min D.90min13.关于建筑管道系统的说法,正确的是()。
2024年一级建造师之一建机电工程实务精选试题及答案二单选题(共45题)1、下列不属于焊接变形危害的是()。
A.降低装配质量B.降低承载力C.提高制造成本D.降低矫正工序【答案】 D2、下列电缆中,安装时的环境温度不宜低于0℃的是()。
A.聚氯乙烯绝缘电力电缆B.聚乙烯绝缘电力电缆C.橡胶绝缘电力电缆D.纸绝缘电力电缆【答案】 A3、在工程施工质量验收中,应当由专业监理工程师组织验收的工作是()。
A.检验批验收B.子分部工程验收C.分部工程验收D.单位工程验收【答案】 A4、工程竣工验收由()负责组织实施。
A.总承包单位B.专业施工单位C.监理单位D.建设单位【答案】 D5、电梯制造出厂随机文件如为复印件则必须经电梯整机制造单位加盖公章或者检验合格章;对于进口电梯,则应当加盖()。
A.采购单位公章B.国内代理商的公章C.海关公章D.商检公章【答案】 B6、下列不属于机电工程项目招标条件的是()。
A.项目应履行审批手续并批准B.有相应的资金或资金来源已落实,并在招标文件中如实载明C.招标人未依法成立D.初步设计及概算已履行审批手续,并已批准【答案】 C7、下列属于闭式喷水灭火系统的是()。
A.自动喷水-泡沫联用系统B.水幕系统C.湿式系统D.雨淋系统【答案】 C8、关于电缆的特性应用下列描述错误的是()。
A.耐火电缆既能阻燃也能耐火B.VV型电力电缆可直埋敷设C.LGJ型导线适用于大长度、大跨度、冰雪暴风等地区的输电线路D.低烟无卤A级阻燃耐火型电力电缆可用于室内、隧道、电缆沟和管道等固定场合【答案】 B9、电梯的主要参数是()。
A.提升高度和楼层间距B.额定载重量和额定速度C.提升高度和额定载重量D.楼层间距和额定速度【答案】 B10、计量检定工作,计量器具可送交()的计量检定机构检定。
A.公司所在地具有相应资质B.工程所在地具有相应资质C.计量器具制造单位D.计量器具销售单位【答案】 B11、按埋置深度分类的机械设备基础是()。
2023 年一级建造师之一建机电工程实务真题精选附答案单选题(共 30 题)1、直接安装在管道上的自动化仪表,宜在( )安装。
A.管道吹扫后、压力试验前B.管道吹扫前、压力试验前C.管逍吹扫后、压力试验试验后D.管道吹扫前、压力试验后【答案】 A2、下列不属于真空高压开关设备试验内容的是()。
A.机械试验B.内部故障试验C.主回路电阻测量和温升试验D.漏气及含水率试验【答案】 D3、设备及管道表面金属热喷涂工艺流程正确的顺序是( )。
A.表面预处理→热喷涂→精加工→后处理B.表面预处理→热喷涂→后处理→精加工C.表面预处理→精加工→热喷涂→后处理D.表面预处理→精加工→后处理→热喷涂【答案】 B4、钢塑复合管一般使用( )连接。
A.焊接B.承插C.热熔D.螺纹【答案】 D5、关于下列内容不属于施工索赔的最主要依据是()。
A.合同文件B.订立合同所依据的适用法律、法规C.订立合同在专用条款内约定的适用标准、规范D.施工单位制定的施工组织设计【答案】 D6、工作压力大于 1000Pa 的调节风阀,生产厂应提供在( )下能自由开关的试验报告。
A.1.15 倍工作压力B.1.25 倍工作压力C.1.5 倍工作压力D.2.0 工作压力【答案】 C7、评审有异议的重大设计变更,完善后,最终应由( )裁定。
A.评审会B.业主C.设计单位D.监理单位【答案】 B8、(2019 年真题) . 自动化仪表安装工程中,主控制室的仪表分部工程不包括()。
A.取源部件安装B.仪表线路安装C.电源设备安装D.仪表盘柜安装【答案】 A9、分部工程划分的原则是按()性质、建筑物部位来确定。
A.建材B.专业C.工艺D.作业【答案】 B10、起重吊装作业所使用的钢丝绳是由( )制成的。
A.高碳钢B.中碳钢C.低碳钢D.合金钢【答案】 A11、下列不属于吊装工艺设计的内容的是( )。
A.设备吊装工艺方法概述与吊装工艺要求B.工程概况C.起重吊装机具选用、机具安装拆除工艺要求D.吊装进度计划【答案】 B12、质量控制资料反映工程质量的( )。
2020年一级建造师《机电工程管理与实务》真题及解析一、单项选择题(共 20 小题,每题 1 分,每题的备选项中只有 1 个最符合题意)1.无卤低烟阻燃电缆在消防灭火时的缺点是()。
A.发出有毒烟雾B.产生烟尘较多C.腐蚀性能较高D.绝缘电阻下降【答案】D【解析】无卤低烟的聚烯烃材料主要采用氢氧化物作为阻燃剂,氢氧化物又称为碱,其特性是容易吸收空气中的水分(潮解)。
潮解的结果是绝缘层的体积电阻系数大幅下降。
由原来的17MΩ/km可降至0.1MΩ/km。
参见教材P16。
2.下列考核指标中。
与锅炉可靠性无关的是()。
A.运行可用率B.容量系数C.锅炉热效率D.出力系数【答案】C【解析】锅炉可靠性:锅炉可靠性一般用五项指标考核,即运行可用率、等效可用率,容量系数、强迫停运率和出力系数。
参见教材P24。
3.长输管线的中心定位主点不包括()。
A.管线的起点B.管线的中点C.管线转折点D.管线的终点【答案】B【解析】定位的依据:定位时可根据地面上已有建筑物进行管线定位,也可根据控制点进行管线定位。
例如,管线的起点、终点及转折点称为管道的主点。
参见教材P36。
4.发电机安装程序中,发电机穿转子的紧后工序是()。
A.端盖及轴承调整安装B.氢冷器安装C.定子及转子水压试验D.励磁机安装【答案】B【解析】定子就位→定子及转子水压试验→发电机穿转子→氢冷器安装→端盖、轴承、密封瓦调整安装→励磁机装→对轮复找中心并连接子→整体气密性试验等。
参见教材P127。
5.下列自动化仪表工程的试验内容中,必须全数检验的是()。
A.单台仪表校准和试验B.仪表电源设备的试验C.综合控制系统的试验D.回路试验和系统试验【答案】D【解析】仪表回路试验和系统试验必须全部检验。
参见教材P131。
6.在潮湿环境中,不锈钢接触碳素钢会产生()。
A.化学腐蚀B.电化学腐蚀C.晶间腐蚀D.铬离子污染【答案】B【解析】金属腐蚀的原理在精讲课里讲过,不锈钢晶间腐蚀,一般都是在酸、碱、盐环境中才会发生:这个题目背只是说潮湿环境,应该就是电化学腐蚀。
一级建造师《机电工程》案例分析(含答案)2016一级建造师《机电工程》案例分析(含答案)案例一背景资料:某综合大楼位于市区,裙楼为5层,1#、2#双塔楼为42层,建筑面积116000m²。
建筑高度208m。
双塔楼主要结构为混凝土核心筒加钢结构框架。
其中钢结构框架的钢管柱共计36根,规格为φ1600×35、φ1600×30、φ1600×25,三种,材质为Q345-B。
钢管柱制作采用工厂化分段预制,经焊接工艺评定,焊接方法采用埋弧焊。
钢管柱吊装采用外部附着式塔式起重机,单个构件吊装最大重量为11.6t。
现场临时用电满足5台直流焊机和10台CO2气体保护焊机同时使用要求。
施工过程中,发生了如下事件:事件1:施工总承包单位编制了深基坑、人工挖孔桩、模板、建筑幕墙、脚手架等分项工程安全专项施工方案,监理单位提出本工程还有几项安全专项方案应编制,要求施工总承包单位补充。
事件2:由于工期较紧,施工总承包单位安排了钢结构件进场和焊接作业夜间施工。
因噪声扰民被投诉。
当地有关部门查处时,实测施工场界噪声值为75dB。
事件3:施工班组利用塔式起重机转运材料构件时,司机操作失误导致吊绳被构筑物挂断,构件高处坠落。
造成地面作业人员2人重伤,其中1人重伤经抢救无效死亡,5人轻伤。
事故发生后,现场有关人员立即向本单位负责人进行了报告。
该单位负责人接到报告后,向当地县级以上安全监督管理部门进行了报告。
【问题】1.埋弧焊适用于焊接大型钢管柱构件的哪些部位?焊接工艺评定时,应制定哪些焊接工艺参数?2.事件1中,施工总承包单位还应补充编制哪几项安全专项施工方案?3.针对事件2,写出施工总承包单位组织夜间施工的正确做法。
4.事件3中,安全事故属于哪个等级?该单位负责人应在多少时间内向安全监督管理部门报告?【答案】1、埋弧焊焊接速度高,焊缝质量好,特别适合于焊接大型工件的直缝和环缝。
确定焊接方法后,需制定焊接工艺参数。
2024年一级建造师之一建机电工程实务真题精选附答案单选题(共45题)1、下列自动化仪表工程的试验内容中,必须全数检验的是()。
A.单台仪表校准和试验B.仪表电源设备的试验C.综合控制系统的试验D.回路试验和系统试验【答案】 D2、电动机的保护接地线必须连接可靠,铜芯接地线的截面不小于()。
A.1.5mm2B.2.5mm2C.4.0mm2D.6.0mm2【答案】 C3、采用电化学保护方法进行防腐施工时,不属于阳极保护系统的是()。
A.参比电极B.牺牲阳极C.点状阴极D.电线电缆【答案】 B4、在施工前应将单位(子单位)工程划分确定,据此()和验收。
A.组织施工B.准备材料C.收集整理施工技术资料D.规划暂设工程搭建【答案】 C5、专项工程施工组织设计的编制对象正确的是()。
A.质量要求高的分部工程B.工艺复杂的关键工序C.多个单位工程组成的单项工程D.单位或子单位工程【答案】 A6、关于焊接工艺评定的说法,正确的是()。
A.针对一种钢号母材评定为合格的焊接工艺评定不可用于同组别的其他钢号母材B.一份焊接工艺评定报告只能作为一份焊接工艺卡的依据C.国内新开发的钢种应由钢厂进行焊接工艺评定D.改变焊后热处理类别须重新进行焊接工艺评定【答案】 D7、下列属于气体灭火系统组成的是()。
A.储存装置B.发生器C.过滤装置D.混合器【答案】 A8、临时用电用户未安装电表,按 30 天的用电量预交全部电费 30 万元,在使用 10 天时因故中止用电可向供电企业申请退还电费()。
A.0 元B.10 万元C.15 万元D.20 万元【答案】 C9、炉窑砌筑时,拱和拱顶若采用干砌,其砖缝厚度不得大于()mm。
A.0.5B.1.0C.1.5D.2.0【答案】 C10、结构简单、制造容易、价格低廉、运行可靠、使用维护方便、坚固耐用、重量轻的电动机应是()。
A.同步电动机B.直流电动机C.单相电动机D.异步电动机【答案】 D11、保冷层采用硬质绝热制品时,拼缝宽度不应大于()mm。
机电一建进度计划案例分析一、案例背景。
有一个大型机电工程项目,包括厂房内的设备安装(如大型机床、起重机等)、电气系统布线(高低压配电柜、电缆桥架等)、通风与空调系统安装(风管制作安装、空调机组安装等)以及自动化控制系统的调试等多项工作。
项目要求在12个月内完成,并且有着严格的质量和安全标准。
二、进度计划制定。
1. 工作分解结构(WBS)得把这个大项目拆分成一个个小的工作包。
就像拆乐高积木一样,把设备安装拆成大型机床安装、起重机安装等小项。
电气系统布线也拆成配电柜安装、电缆桥架安装和电缆敷设等。
这样做的好处是能清楚地知道每个小工作需要干些啥,便于管理。
例如,大型机床安装又可以细分为基础制作、机床就位、精平找正、地脚螺栓固定和最后的调试这些小步骤。
这就像把一道大菜分成切菜、炒菜、调味等小工序一样。
2. 确定工作顺序和逻辑关系。
有些工作得有先后顺序,就像穿衣服得先穿内衣再穿外套一样。
在这个机电项目里,设备基础得先做好,才能安装设备。
比如大型机床的基础制作完成并验收合格后,才能把机床运进来安装。
电气系统布线和设备安装也有联系。
通常设备安装到一定程度,电气布线就得跟上,因为设备需要通电调试。
所以设备安装和电气布线之间存在着一种“紧前紧后”的关系,设备安装是电气布线的紧前工作,电气布线是设备安装的紧后工作。
通风与空调系统的风管制作安装如果不完成,空调机组就没法安装。
因为风管是空调机组送风和回风的通道,这就是它们之间的逻辑关系。
3. 估算工作持续时间。
估算每个小工作包的时间可不容易,得有点经验和参考数据。
比如说,大型机床基础制作,根据以往类似项目的经验,大概需要2周时间。
这要考虑到混凝土浇筑后的养护时间、基础尺寸的精度要求等因素。
电缆桥架安装,假设厂房面积较大,需要4周时间。
这里面要考虑到桥架的组装、吊架的安装、以及桥架的连接和接地等工序所需的时间。
自动化控制系统的调试比较复杂,需要6周时间。
因为要对各个设备的控制参数进行设置、进行联动调试,还得处理调试过程中出现的各种问题,就像给一个超级复杂的机器人调程序一样。
选择题在机电工程项目管理中,关于设备采购与验收的说法,正确的是:A. 设备到货后可直接使用,无需验收B. 验收时应重点检查设备的外观和数量C. 设备的技术性能和参数需符合合同要求(正确答案)D. 验收合格后,无需保留相关文件记录机电安装工程中,关于管道系统试压的说法,错误的是:A. 试压前应对管道进行全面检查B. 试压介质一般选用水或空气C. 试压压力应高于设计工作压力的1.5倍(正确答案应依据具体规范,此处为设定情境)D. 试压过程中应逐步升压,并观察管道变化在电气安装工程中,关于电缆敷设的说法,正确的是:A. 电缆可以随意弯曲,不影响使用B. 电缆敷设时,应避免与尖锐物体接触(正确答案)C. 电缆接头可以暴露在空气中D. 电缆敷设完成后,无需进行绝缘测试机电工程项目中,关于起重机械的使用,说法正确的是:A. 起重机械操作人员可以无证上岗B. 起重机械使用前,应进行全面的安全检查(正确答案)C. 起重机械可以超载使用D. 起重机械在恶劣天气下仍可正常使用在通风与空调系统安装中,关于风管制作与安装的说法,错误的是:A. 风管制作材料应符合设计要求B. 风管安装前应进行清洁处理C. 风管连接处可以使用普通胶水密封(正确答案)D. 风管安装后应进行严密性测试机电工程项目中,关于变压器安装的说法,正确的是:A. 变压器安装前无需进行检查B. 变压器安装位置可以随意选择C. 变压器安装后应进行电气性能测试(正确答案)D. 变压器运行过程中无需进行维护在自动化控制系统安装与调试中,关于传感器安装的说法,错误的是:A. 传感器安装位置应符合设计要求B. 传感器安装前应进行校准C. 传感器可以随意更换型号和规格(正确答案)D. 传感器安装后应进行功能测试机电工程项目中,关于焊接作业的说法,正确的是:A. 焊接作业人员可以无证上岗B. 焊接作业前,应对焊材和焊缝进行检查(正确答案)C. 焊接过程中可以随意调整焊接参数D. 焊接完成后无需进行质量检验在机电工程项目竣工验收阶段,关于资料整理与归档的说法,正确的是:A. 验收资料可以随意涂改B. 验收资料应真实、完整、准确(正确答案)C. 验收资料无需保留备份D. 验收资料可以由非专业人员整理。
2012年一建《机电实务》真题解析一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意。
错选,本题不得分)1、直接埋地敷设的电缆,应选用()型电缆。
A、V VB、V V22C、V V59D、YJV32【答案】B【解析】本题考查的是电缆的类型及应用。
V V22、YJV22型:内钢带铠装电力电缆,能承受一定的机械外力作用,但不能承受大的拉力,可直接敷设在地下。
2、下列参数中,属于风机的主要性能参数是()。
A、流量、风压、比转速B、流量、吸气压力、转速C、功率、吸气压力、比转速D、功率、扬程、转速【答案】A【解析】本题考查的是风机的性能参数。
风机的性能参数主要有:流量(又称为风量)、风压、功率、效率、转速、比转速。
3、大型塔器安装中,测量的控制重点是()。
A、安装基准线B、安装标高基准点C、垂直度D、安装测量控制网【答案】C【解析】本题考查的是机电工程项目测量的方法。
大型静置设备安装测量控制的重点是对垂直度的测量。
4、起重吊装作业所使用的钢丝绳是由()制成的。
A、高碳钢B、中碳钢C、低碳钢D、合金钢【答案】A【解析】本题考查的是吊具的选用原则。
钢丝绳是由高碳钢丝制成。
使用时主要考虑:钢丝绳钢丝的强度极限,钢丝绳的规格,钢丝绳的直径,安全系数,许用拉力等。
此题在2009年考过一次。
5、只适用于长缝焊接的焊机是()。
A、交流焊机B、直流焊机C、埋弧焊机D、气体保护焊机【答案】C【解析】本题考查的是常用的焊接设备中埋弧焊机特性第(4)只适用于长缝的焊接。
6、下列说法中,符合成套配电柜体安装要求的是()。
A、成列配电柜共用一根接地线与基础型钢连接B、柜体安装垂直度允许偏差不应大于1.5%C、成列盘面偏差不应大于3mmD、成列配电柜相互间接缝不应大于2mm【答案】D【解析】本题考查的是成套配电装置柜体安装要求第2、5条。
安装要求中的第4、6条曾在2010年考过。
7、热力管道两个补偿器之间应设置()。
一级建造师《机电工程》案例分析题及答案2016一级建造师《机电工程》案例分析题及答案时下已经到了5月中旬,为了帮助考生们更好、更有准备地参加一级建造师考试,下面是店铺为大家搜索整理的关于《机电工程》案例分析题及答案,欢迎参考练习,希望对大家有所帮助!想了解更多相关信息请持续关注我们店铺!(一)背景资料某机电安装公司承建了某市医院的机电安装工程,内容包括:变配电所工程、建筑电气工程、通风与空调工程、给水排水工程和锅炉安装工程等。
其中变配电所应提前受电为其建筑设备的试运转等提供条件。
分承包合同约定:分承包工程的完工日期应与总体工程同步完工,以便按期启动整个单位工程的竣工验收。
在施工过程中发生了以下事件:事件1:为使变配电所建设顺利开展,机电安装公司受业主委托进行用电申请,并向供电企业提供用电工程项目批准的文件及有关的用电资料。
事件2:变配电所完工受电后交由业主方运行管理,随之提前办理了竣工验收手续。
事件3:在给水排水的隐蔽工程中,监理工程师要求将一段未检验就隐蔽的地下管线挖开验收,结果质量符合要求,但机电安装公司对此要求5000元的经济赔偿。
问题1.简述事件1中用电申请所需提供的资料。
2.对于事件2,机电安装公司是否可以提前办理竣工验收手续?说明理由。
3.该医院工程竣工验收的质量要求有哪些?4.针对事件3,分包商能否得到经济赔偿?简述理由。
(二)背景资料某机电设备安装公司经招标投标,获得某厂生产线的机电设备安装工程,并与业主签订了施工合同。
合同规定工程范围、工期、质量标准、安全环境要求。
其中质量标准和要求按部颁标准执行,主要材料如钢材、电缆、φ50以上的管道阀门等由业主提供,安装现场的协调由安装公司负责等。
施工过程中发生下列事件:事件1:由于安装公司任务饱和,人员机具调动不开,仅派十多名现场管理人员组成项目管理班子,把工程分车间分包给四个均有一定经验的施工队伍,且都有营业执照。
其中主体部分分包给从本单位辞职的一名项目经理带着当年属于本单位的几名技术骨干组成的一个施工队伍。
1.起重机械失稳原因和预防措施答:起重机械失稳主要原因:超载、支腿不稳定、吊臂或称扒杆偏心过大、机械故障等.预防措施为:严格机械检查;严禁超载;打好支腿并用道木和钢板垫实基础,确保支腿稳定.2.起重系统失稳原因和预防措施答:吊装系统失稳的主要原因:多机吊装不同步,不同起重能力的多机吊装荷载分配不均,多动作、多岗位指挥协调失误,桅杆系统缆风绳、地锚失稳.预防措施:尽量采用同机型吊车、同吊装能力的吊车;集群千斤顶或卷扬机通过计算机控制来实现多吊点同步;通过主、副指挥来实现多机吊装同步;制定周密指挥和操作程序进行演练达到指挥协调一致;缆风绳和地锚严格按吊装方案和工艺计算设置,设置完成后进行检查并做记录.3.被吊设备或构件失稳原因和预防措施答:吊装设备或构件失稳的主要原因:设计与吊装时受力不一致,设备或构件的刚度偏小.预防措施:对细长、大面积设备或构件采用多吊点吊装;薄壁设备进行加固加强;对型钢结构、网架结构的薄弱部位或杆件进行加固或加大截面.4.利用已有建筑物作地锚时应如何处理答:必须获得建筑物设计单位的书面认可.5.起重作业中那些作业的施工方案应进行专家论证答:危险性较大的、超过一定规模的;如:吊装10吨以上设备、安装30吨起重载荷的起重设备6.吊装方法基本选择步骤答:注意:次序不能写乱①技术可行性论证②安全性分析③进度分析④成本分析⑤根据具体情况作综合选择7.简述汽车吊的选择步骤9.应采取哪些焊接工艺措施来预防焊接变形答:通过以下措施在进行预防焊接变形1合理的焊接方法.尽量用气体保护焊等热源集中的焊接方法;不宜用焊条电弧焊,特别不宜选用气焊.2合理的焊接规范.尽量采用小规范,减小焊接线能量.3合理的焊接顺序和方向.4进行层间锤击打底层不适于锤击.10.机械设备在运行过程中震动超差的主要原因有哪些答:1基础的施工质量.2垫铁、地脚螺栓的安装质量.3设备测量基准的选择.4散装设备的装备精度.5测量器具的选择.6设备制造质量的影响.7环境的影响.8操作者的技术水平及操作产生的误差.12.简述电气工程通电试运行的条件答:1、范围内的工程全部完成、质量符合要求2、质量控制资料齐全3、方案含安全技术措施已制定并已审批4、组织已建立、人员经过了培训考试和交底5、完成了交接试验6、记录表格齐全、保修人员到位7、消防器具已按要求配置13.全面竣工验收前须完成的验收项目答:1交工验收2专项验收3生产考核4竣工决算与项目审计5档案验收14、投标报价的前提和必要条件是什么答:报价的基础和前题是施工方案,施工方案也是招标人评标时考虑的重要因素投标计价的必要条件有:1复核和计算工程量清单2预先确定施工方法和施工进度3以及要求的合同计价形式15、总包如何对分包进行管理答:总承包方对分包方及分包工程施工,应从施工准备、进场施工、工序交验、竣工验收、工程保修以及技术、质量、安全、进度、工程款支付等进行全过程的管理.16、采购工作的收尾工作有哪些内容答:主要有交接、材料处理、资料归档和采购总结等.17、采购的质量安全保证工作有哪些主要内容答:①人身安全保证②项目运行安全保证③质量标准的选择与执行④合格供应商的预审条件⑤检验方式18、吊装作业技术效率包括哪些内容答:①起吊吨位②每吊时间间隔③吊装直径范围④起吊高度19、材料进场验收时对不合格材料应如何处理答:P192对不符合计划要求或质量不合格的材料应拒收;P161不合格品严禁用于工程,对不合格批次的材料,做出明显标记,单独存放或作退货处理,并做好记录.20、大型设备运输对现场道路运输工作有哪些要求主要工作有哪些答:在现场道路及组合场对大件设备运输和卸载应采用的措施有:1道路两侧原排水沟用大石块填充并盖厚钢板加固;2车辆停靠指定位置后,顶升、平移、拖运等卸车安装作业3需要在作业区域内铺设厚钢板,以增加地面承载力;4沿途施工用的障碍物在运输作业前尽数拆除.主要工作量是临时通车道的开挖、夯实、地基处理、厚钢板铺设、障碍物拆除、绿地恢复等21、简述起重作业施工方案的主要内容答:工程概况、编制依据、方案选择,工艺分析与布置,吊装平面布置图,施工步骤与工艺岗位分工,工艺计算,进度计划,资源计划,安全措施,风险评估与应急预案等. 22、进度计划发生延误时如何进行调整答:进度计划发生延误后,应先进行分析,如需要赶工再进行调整;可以采取改变施工方法,如将连续作业改为平行作业,同时也需增加人员和施工机械.23、如何进行材料费的控制答:材料费用的控制应从量差和价差上进行.1采购工作中控制采购的数量;2采购询价中进行多厂商的报价,选择合理的供货价;3材料的使用过程中严格执行使用计划和限额领料单;4控制材料的损耗并做好材料的有效回收回收的材料也应有相应的标识.24、中间交接对建设单位的作用有哪些答:中间交接只是装置保管、使用责任管理权的移交,不解除施工单位对工程质量、交工验收应应负的责任.25、连续生产线空负荷联动试运行中,管路的1号阀门和2号安全阀爆裂,停止试运行后,建设单位进行施工资料的审核,发现该二批阀门安装前未按规定进行阀门试验.问:如何处理该事件理由是对新更换的阀门应进行哪些试验答25:先停止试运行,进行分析处理;该事件应由建设单位和施工单位共同承担,施工单位负主要责任.理由是:建设单位在试运行之前应完成中间交接,其中重要的工作就是对施工质量的检查和验收,而资料的检查时一项很重要的工作,如果进行了,就不至于未发现该批阀门未进行相应试验.所以应承担相应的责任.而阀门安装前必须按规定进行壳体压力试验.施工单位未进行,质量存在缺陷的可能.其次,中间交接不改变施工单位对施工质量应负的质量责任.所以也应承担责任且为主要责任.新更换的1号阀门安装前应按规定进行壳体压力试验和密封试验;安全阀安装前应至少进行3次启闭试验,并填写安全阀最初调试记录.1号阀门安装后随系统进行相应的试验,2号安全阀在系统进行压力试验时应拆下或进行隔离26、试运行前的技术准备工作的主要内容答:试运行技术准备工作包括:⑴确认可以试运行的条件;⑵编制试运行总体计划;⑶编制进度计划;⑷制定试运行技术方案;⑸确定试运行合格评价标准.27、试运行中主设备发生故障如何查找原因答:1首先检查试运行操作上有无问题、方案的制定有无问题;2再进行对施工工序的检查、动设备的检查;3直至查到制造、设计上有无问题.28.造成......质量事故的因素答:造成......质量事故是由“人员、设备材料、施工机械检测器具、环境、施工方法”因素造成的即生产要素的原因其中主要是由人和环境因素主要是管理环境因素造成的.29.ACWP>BCWS>BCWP已完工作实际费用>已完工作预算费用费用超支计划工作预算费用>已完工作预算费用进度延迟答:表示工作效率太低,应调整施工人员和施工机械,增加工作效率高的作业人员、更换施工机械,涉及施工方法变化的应进行方案的审批程序.30.BCWP>ACWP>BCWS费用略有节省、进度太快答:表示工作效率较高,可以抽出部分施工人员31.各电压等级输电线路的防雷方式P47答:各种电压等级输电线路,一般采用下列防雷方式:1500kV及以上送电线路:应全线装设双避雷线,且输电线路愈高,保护角愈小有时小于20°.在山区高雷区,甚至可以采用负保护角. 2220~330kV线路:同样应全线装设双避雷线,一般杆塔上避雷线对导线的保护角为20°~30°.3ll0kV线路:一般沿全线装设避雷线,在雷电特别强烈地区采用双避雷线.在少雷区或运行经验证明雷电活动轻微的地区,可不沿线架设避雷线,但应装设自动重合闸.435kV及以下线路:一般不沿线架设避雷线,但杆塔仍应逐基接地.32.管段组焊前须做好的焊前准备工作:答:包括:①检查清口质量②设备运转情况③焊工是否持证上岗④焊接技术文件的准备情况⑤现场的消防器具的配置情况;33.管道安装工程应设置哪些质量控制点34.简述汽轮发电机的工作原理35.建筑智能化工程实施界面要进行哪些划分 P111-11236.建筑智能化产品选择主要考虑的因素有哪些 P112答:1产品的品牌和产地、供货周期;2产品支持的系统规模及监控距离;3产品的网络性能及标准化程度.37.智能化工程变配电系统检查要点待定P115答1变配电设备运行状况及故障报警的工作状态检测2电压及电流值显示的工作状态检测3变压器超温报警的工作状态检测4应急发电机组的工作状态检测5不间断电源的工作状态检测38.申请消防验收应递交哪些材料P11739.电梯安装许可答:开工许可1向使用地质量、安全监督管理部门书面的告知备案2申请安装过程的监督检验使用前的——测试、调整;监督检验验收合格后的资料移交——30天、移交给使用单位40.见教材例3第一问.41.如何进行进度计划的控制答:明确目标分析可能影响进度计划的因素做好各专业间、变更协调工作对施工过程进行的监督检查有误差及时调整42.分析安全事故发生的原因从以下三个方面分析答:一、物的不安全状态设备自身的原因——如:施工机具使用前未检验…….施工现场未设置安全网、围栏等设施障碍物未清理;易燃物未清理二、人的不安全行为,如:违章指挥与违章操作、疲劳作业;未佩戴安全帽、安全带;三、管理上的缺陷施工方案未经审批、未申请动火作业证、未进行安全技术措施的交底或交底不彻底;未进行对作业人员的培训考试、未做好持证作业的管理安全规章制度落实的不够;安全检查不到位、安全督导不到位、现场未配备专职安全员安全防护用品管理存在问题43.质量预控方案一般包括一、工序名称:室外管道焊接.二、可能出现的质量问题:由于人员技能水平、设备能力、施工方法造成的夹渣、未焊透缺陷:由于沿海地区冬季施工,室外焊接气温较低、有风影响,容易出现气孔、裂纹等缺陷,影响管道的焊接质量.三、针对可能出现的质量问题提出质量预控措施:选择有相应合格项目和焊接检验的焊工施焊:选择合适的焊接设备:控制管口打磨、坡口加工、管道组对质量:按焊接工艺卡施焊:按规定将焊条进行烘干:控制氩气纯度:搭设施焊保护棚、采取管口预热、层间二次预热、焊后及时保温缓冷.44.大型设备的吊装中,项目部可采取哪些质量预控措施答:大型设备的吊装中,项目部可采取的质量预控措施有:对起重作业的指挥、司索人员的资格进行控制,对吊装作业的施工机具能力进行控制,对大型设备吊装的方法进行控制,对吊装现场环境,包括周围障碍物和地下设施进行控制等.45.为保证地下室管道焊接质量,针对环境条件,试编制质量预控方案答:预控方案为:工序名称:地下室管道焊接质量预控方案;可能出现的问题:气孔、夹渣;采取的措施:焊工培训、焊条烘干、母材烘于、改善焊接环境.46.承包人向发包人索赔的一般程序和方法答:索赔意向通知书;索赔资料的准备;索赔文件的提交;索赔文件的审核;发包人审查;协商;如不能达成一致,通过合同约定的方式途径解决.。
2024年一建机电题目一、单选题1.下列关于100kg灯具安装说法正确的是()。
A.应进行500kg的恒定均布载荷试验B.应按300kg重量进行恒定均布载荷试验C.试骏持续时间不少于10minD.应查其吊装置的荷强座试验记录2.施工过程的结果不像通过其后的检验试验如以验证的过程称为()。
A. 关键过程B. 特殊过程C. 重要过程D.采购过程3.绿色能工项目自评次数每月()。
A.不少于1次B.不少于2次C 不超过1次D.不超过2次4.关于机电工程无损检测人员的说法,正确的是()。
A.无捐检测人员的格证书有效期以上级公司规定为准B无指检测Ⅰ级人员可评定检测结果C无损检测Ⅱ级人员可以对无损检测结果进行分析、评定或者解释D.无损检测Ш级人员可根据标准编制无损检测工艺5.施工方案经济评价的常用方法是()。
A.价值工程法B等情成本法C 综合评价法D单位成本比较法6.下列不属于投标中技术标的策略的是()。
A.提出工期目标B.突出自身优势C. 强调质量控制的优势D采用多方案报价法7.泡沫比例混合器属于()的组成部分。
A.水灭火系统B.气体灭火系统C.泡沫灭火系统D. 千粉灭火系统8.自动扶梯、自动人行道安装土建交按检验不包括()。
A建设单位、监理单位、土建单位,安装单位共网参与土建工程的验收B.井道周围栏杆或屏障高度严禁小于1.1mC.确认现场的水平基准线标记和中心线标记D,检查确认是否有足够空间位置用于桁架的运输吊装9.空调冷凝水排水管干管坡度应()。
B.不小于1%C.不小于8%D.不大于8%10.安装螺翼式的水表,表前与阀门应有不小于( )水表接口直径的直线管段。
A.4倍B.8倍C.12倍D.20倍11,当保温层厚度大于或等于( ),保冷层厚度大于或等于( )mm时,应采用两层或多层逐层施工。
A.100;80B.150;100C.200;80D.250;10012.被分析的气体内含有固体或液体杂质时,取源部件的轴线与水平线之间的仰角应( )。
机电工程(一建)-案例分析题
1、背景:
某建设单位(甲方)与某施工单位(乙方)订立了某机电工程项目的施工合同。
合同规定:采用单价合同,每一分项工程的工程量增减超过10%时,需调整工程单价。
合同工期为25天,工期每提前1天奖励3000元,每拖后1天罚款5000元。
乙方在开工前及时提交了施工网络进度计划如图所示,并得到甲方代表的批准。
工程施工中发生如下几项事件:
事件1:因甲方提供电源故障造成施工现场停电,使工作A和工作B 的工效降低,作业时间分别拖延2天和1天;多用人工8个和10个工日;工作A租赁的施工机械每天租赁费为560元,工作B的自有机械每天折旧费280元。
事件2:为保证施工质量,乙方在施工中将工作C原设计尺寸扩大,增加工程量16m3,该工作全费用单价为87元/m3,作业时间增加2天。
事件3:因设计变更,工作E的工程量由300m3增至360m3,该工作原全费用单价为65元/m3,经协商调整全费用单价为58元/m3.
事件4:鉴于该工程工期较紧,经甲方代表同意乙方在工作G和工作I作业过程中采取了加快施工的技术组织措施,使这两项工作作业时间均缩短了2天,该两项加快施工的技术组织措施费分别为2000元、2500元。
其余各项工作实际作业时间和费用均与原计划相符。
问题:
1.上述哪些事件乙方可以提出工期和费用补偿要求?哪些事件不能提出工期和费用补偿要求?简述其理由。
2.每项事件的工期补偿是多少天?总工期补偿多少天?
3.该工程实际工期为多少天?工期奖罚款为多少元?
4.人工工日单价为25元/工日,应由甲方补偿的人工窝工和降效费12元/工日,管理费、利润不予补偿。
计算甲方应给乙方的追加工程款为多少?
2、背景:
某安装公司总承包一中型冶炼厂的改造及扩建工程,由于施工场地比较狭窄,业主为安装公司在临老厂生活区的河边租用了一百亩农田作为某安装公司临时用地。
安装公司在临时租用地内建了食堂、浴室和职工宿舍,在临老厂生活区安排钢结构制作场地和露天喷砂场地,在制作场地旁是露天钢材堆放场地,并安排了停车场、洗车台、修车厂,由于制作钢构和非标安排三班倒作业,夜晚灯火通明,场内有人流动,故临时场地未做围墙,只是用铁丝网与老厂生活区相隔。
改造工程拆除的油毡、废沥青就地焚烧,固体废弃物运至厂外农田旁的坑内堆放,由于地处北方干旱地区,现场路面未做硬化处理,也未挖排水沟,地方政府环保部门来厂检查工作时,正值拆迁和钢结构制作高峰,看到
现场的情况遂下令停工整改。
问题:
1.本项目环境影响的因素有哪些?
2.针对已分析出的环境影响因素,应制定哪些措施?
3.如何保证这些环境措施的落实?
3、背景:
某机械设备安装工程项目,该工程的分包商在施工过程中,由于操作人员未按操作规程操作机械设备,发生了意外伤亡事故,伤亡事故发生后,项目承包商立即启动了“安全生产事故应急救援预案”,总包和分包单位根据预案的组织分工立即开始了工作。
问题:
1.施工机械设备的安全隐患主要表现在哪些方面?
2.施工机械设备的安全防护措施主要有哪些?
3.伤亡事故按其后果严重程度可分为哪几类?
4.伤亡事故发生时的应急措施包括哪些?
4、背景:
在机电工程项目公开招标中,有A.B.C.D.E.F、G、H等施工单位报名投标,经监理单位资格预审均符合要求,但建设单位以A施工单位是
外地企业为由不同意其参加投标,而监理单位坚持认为A安装单位有资格参加评标。
评标委员会由5人组成,其中当地建设行政管理部门的招标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术、经济专家3人。
评标时发现,B施工单位投标报价明显低于其他投标单位的报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。
(该承包商将技术标和商务标分别封装,在封口处加盖本单位公章和法人代表印章)
建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。
工程按期进入安装调试阶段后,由于雷电引发了一场火灾。
火灾结束后48小时内,G施工单位向项目经理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。
另外,大火扑灭后G施工单位停工5天,造成其他施工机械闲置损失2万元以及必要的管理、保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。
损失情况经项目监理机构审核属实。
问题:
1.在施工招标资格预审中,监理单位认为A施工单位有资格参加投标是否正确?说明理由。
2.指出施工招标评标委员会组成的不妥之处,说明理由,并写出正确做法。
3.判别B.D.F、H四家施工单位的投标是否为有效标,并说明理由。
4.安装调试阶段发生的这场火灾是否属于不可抗力?指出建设单位和G施工单位应各自承担哪些损失或费用。
(不考虑保险因素)
5、背景:
某施工单位承建一南方沿海城市的大型体育馆机电安装工程。
合同工期为10个月,于2004年11月10日开工,2005年9月10日竣工。
该工程的特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在有通风设施和排水设施的地下室。
由于南方沿海空气湿度高、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。
通风与空调系统的风管设计工作压力为1000Pa.项目部决定风管及部件在场外加工。
项目部制定的施工进度计划中,施工高峰期在6月~8月,正值高温季节。
根据地下室的气候条件和比赛大厅高空作业多的特点,需制订针对性施工技术措施,编制质检计划和重点部位的质量预控方案等,
使工程施工顺利进行,确保工程质量。
在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现振动大、噪声大、电动机端部发热等异常现象。
经调查发现,风机的钢垫铁有移位和松动,电动机与风机的联轴器同轴度超差。
问题:
1.针对环境条件,应制订的主要施工技术措施有哪些?
2.为保证地下室管道焊接质量,针对环境条件编制的质量预控方案包括哪些内容?
3.按风机安装质量问题调查结果,分别指出发生质量问题可能的主要原因。
4.风管及部件进场时应做什么检验?风管系统安装完毕后要怎样检验?
5.通风与空调工程的竣工验收的程序是什么?
6.变配电装置进入调试阶段,因环境湿度大,会造成调试时测试不准或不能做试验时,在管理上应采取哪些措施?。
